外墙文化石施工工艺一、施工准备1.1材料要求及准备:文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

各相关材料性能指标如下:抗裂砂浆主要铁抹子、靠尺、木方尺、手提电动搅拌机、毛刷、钢丝刷、答帚、塞子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

1.3作业条件:1.3.1施工用双排脚手架搭设完毕,密目网封闭完成。

架子的步高和支搭要符合施工要求和安全操作规程。

1.3.2阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜.1.3.3墙面基层清理干净,脚手眼、窗台、窗套等已先砌堵好。

13.4大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。

样板墙完成后必须经过设计、甲方、监理和施工单位共同认定,方可组织班组按照样板墙要求施工。

1.3.5文化石施工前,应将脚手架上的垃圾清理干净,避免掉落的垃圾污染砖面,难以清理。

二、操作工艺2.1工艺流程基层处理一挂钢丝网一抹抗裂砂浆一弹分格线一拌专用粘贴料一排砖f镶贴文化石f文化石勾缝与擦缝2.1.1基层处理墙面清理干净,无浮尘。

2.1.2挂钢丝网在外保温墙面上按间距400mm左右钻孔,孔成梅花型布置,孔直径8mm,深度80~90mm,根据结构尺寸进行裁剪钢丝网分段进行铺贴,每段钢丝网长度不宜超过3m,为使边角施工质量得到保证,将边角处的钢丝网施工前预先折成直角,在裁剪过程中不得将网形成死折,在铺贴过程形成网兜,钢丝网铺开后应顺方向依次平整铺贴,并用塑料锚栓固定,钢丝网之间的搭接长度IOOmm左右。

2. 1.3.抗裂砂浆施工进行抗用托线板挂线,检查垂直度,用抗裂砂浆做50X50的灰饼厚度8mm裂砂浆抹灰,一般分两遍完成,第一层4mm左右,注意抹平压实,第二遍抹至灰饼一样平,用大杠刮平。

外墙文化石施工方案

外墙文化石施工方案

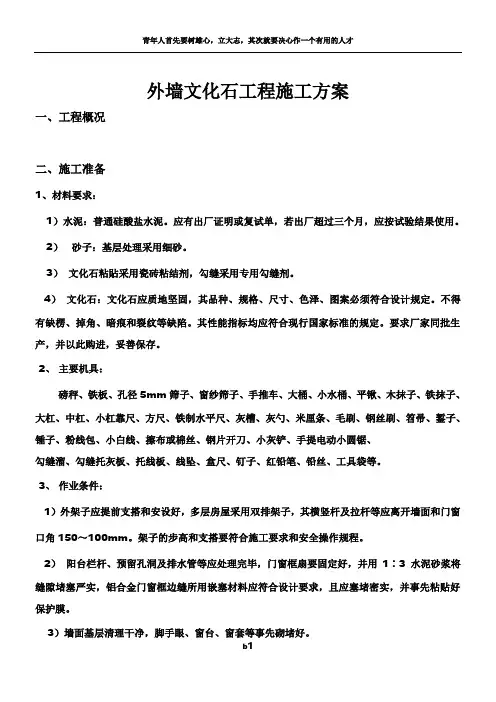

外墙文化石工程施工方案一、工程概况二、施工准备1、材料要求:1)水泥:普通硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2)砂子:基层处理采用细砂。

3)文化石粘貼采用瓷砖粘结剂,勾缝采用专用勾缝剂。

4)文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

要求厂家同批生产,并以此购进,妥善保存。

2、主要机具:磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3、作业条件:1)外架子应提前支搭和安设好,多层房屋采用双排架子,其横竖杆及拉杆等应离开墙面和门窗口角150~100mm。

架子的步高和支搭要符合施工要求和安全操作规程。

2)阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

4)基层抹灰满挂0.9*10*10的钢丝网,厚度为20mm。

保温采用EXP板两面刮界面剂,满挂0.9*10*10的钢丝网。

保温塑料锚栓固定方法:施工前在墙面上找出灰缝位置并做好标志,以确保锚栓准确打设在砼、页岩砖、厚壁空心砖、灰缝等满足抗拔要求的墙体上。

设置专用锚栓对钢丝网进行固定,空心砖墙体上采用先锚法、混凝土墙面采用后锚法。

不同界面使用相应规格锚栓。

具体做法为:(1)加气砼块墙上采用带尾空锚栓尾部穿22号镀锌铅丝,必须设置在墙体灰缝上;钢筋混凝土墙、柱、梁上使用∮8塑料胀钉,钻孔深度为基层墙体内30㎜以上;使用量为每平方米设置8~10个,且要梅花形均匀布置。

外墙文化石施工方案范本(3篇)

外墙文化石施工方案范本(3篇)

第1篇一、工程概况项目名称:XX小区外墙文化石装修工程项目地点:XX市XX区XX小区建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司设计单位:XX建筑设计院工程规模:本工程共涉及XX栋住宅楼,总建筑面积约XX万平方米。

工程内容:外墙文化石施工,包括文化石材料采购、基层处理、文化石粘贴、勾缝等。

二、施工依据1. 国家及地方相关建筑法规、规范、标准。

2. 《建筑装饰装修工程施工及验收规范》(GB 50210-2001)。

3. 设计图纸及相关设计文件。

4. 工程合同及施工组织设计。

三、施工准备1. 技术准备(1)组织施工人员学习设计图纸、施工规范、操作规程及质量标准。

(2)编制详细的施工方案,明确施工工艺、施工顺序、质量要求及安全措施。

(3)对施工人员进行技术交底,确保施工人员掌握施工要点。

2. 材料准备(1)文化石材料:选择符合设计要求的文化石,确保质量合格。

(2)基层处理材料:水泥、沙子、界面剂、锚固胶等。

(3)粘贴材料:专用粘结剂、勾缝剂等。

3. 工具准备(1)手电钻、电锤、冲击钻等钻孔工具。

(2)水平尺、线锤、墨线、钢卷尺等测量工具。

(3)刷子、刮板、铲刀、抹子等施工工具。

(4)切割机、磨边机等石材加工设备。

4. 人员准备(1)成立施工班组,明确各岗位职责。

(2)配备足够数量的施工人员,确保施工进度。

四、施工工艺1. 施工流程(1)基层处理:清除基层表面的污垢、油渍、浮尘等,检查基层平整度。

(2)锚固处理:在基层上钻孔,埋设锚固件。

(3)粘贴文化石:将文化石粘贴在基层上,确保平整、牢固。

(4)勾缝:使用勾缝剂填充文化石缝隙,确保美观。

(5)清理现场:清理施工垃圾,保持现场整洁。

2. 施工工艺(1)基层处理1)清除基层表面的污垢、油渍、浮尘等。

2)检查基层平整度,如不平整,应进行凿平或找平处理。

3)涂刷界面剂,提高基层粘结性能。

(2)锚固处理1)根据设计要求,在基层上钻孔。

2)埋设锚固件,确保锚固件与基层紧密结合。

外墙文化石施工方案

外墙文化石施工方案

外墙文化石施工(专项)方案编制单位:洛阳弘建建筑劳务有限公司审批:日期:2018年5月10日目录外墙文化石施工方案 (3)一、项目概况 (3)二、编制依据 (3)三、工期要求 (3)四、人力资源配置 (6)五、施工工艺 (6)六、质量标准 (14)七、注意事项 (14)外墙文化石施工方案一、项目概况项目位于宜阳县县城,建业森林半岛16#—20#楼外墙文化石施工,工程量大约3500平方米左右。

建设单位:河南康仕居置业有限公司;施工单位:洛阳弘建建筑劳务有限公司;二、编制依据1.施工合同;2.施工图纸3.外面饰面砖工程施工及验收规程》JGJ126—20014.《建筑工程饰面砖粘贴强度检验标准》JGJ110-20085.《建筑施工高处作业安全技术规范》JGJ80-91三、工期要求工期要求:20日历天。

从接到甲方开工令,工人进场时计算。

具体见施工进度图:为保证工期如期保质完成施工任务,计划分三个施工段,五个施工班组,每栋楼分三个作业面,依次施工南立面、北立面、两个侧立面;20#楼的施工班组为机动班组。

在保障前两个施工段的前提下,完成第三个施工段,组织流水施工.具体如下:1)16#、17#楼为一个施工段,两个施工班组进行施工;2)18#、19#楼为一个施工段,两个施工班组进行施工;3)20#楼为一个施工段,一个班组。

附施工进度图如下:四、人力资源配置1、管理人员:3人.2、主要工种:1)贴贴熟练技术工人:16人2)壮工:6人3、配合工种:1)电工:1人2)机修工:1人五、施工工艺1.施工准备:(1)材料要求:1)文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

进砖要求厂家同批生产,并以此购进,妥善保存。

2)粘结剂:为保证文化石铺贴质量,铺贴采用专用粘结剂,粘结材料和水的比例为25kg/6—7kg。

3)勾缝剂:采用专用勾缝剂并符合设计要求.(2)主要机具:1)磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

外墙文化石施工方案

外墙文化石施工方案

外墙文化石施工方案一、施工前准备工作1.定期检查并维护外墙的完整性,修补并处理旧墙面的裂缝、起皮或有潮湿现象,确保墙面平整、干燥。

2.清理墙面上的灰尘、油漆、水泥等杂物,保持墙面的洁净。

3.根据墙面的情况,选择适合的文化石材料,并洗净备用。

4.准备好施工所需的工具和设备,如电钻、螺丝刀、水平仪等。

二、施工步骤1.预备工作在墙面上进行标线,确定文化石的施工范围和位置。

根据文化石的尺寸和形状,计算出所需的石材数量,并进行合理的排列和布局。

2.文化石粘贴(1)使用专用粘合剂或C20水泥砂浆将文化石粘贴在墙面上。

首先将粘合剂均匀的涂在石材背面上,然后用手放在所需位置,施力使其牢固粘贴在墙面上。

排列好第一层石材后,使用水平仪进行调整,使其水平。

(2)接着进行后续层次的文化石粘贴,保持石材之间的间隙均匀,使整个墙面更加美观。

3.石材镂空为增加墙面美观度,在文化石的表面以及石缝处,可以进行石材的镂空处理。

使用适当的镂空工具,将文化石表面雕刻出所需的图案或纹理。

4.打孔安装为了保证文化石的稳固性,需要在石材上打孔,并使用螺丝或者铁丝将其固定在墙面上。

在文化石上预留孔位,使用电钻进行打孔,然后将墙壁花砖软体钉安装在孔位上。

5.整体打磨和补漏在文化石全部安装完成后,使用砂纸和软毛刷等工具,对整个墙面进行打磨,使其表面光滑、细腻。

同时,对于文化石之间可能存在的缝隙或者未粘贴牢固的部分,进行补漏处理,确保墙面的完整性。

三、注意事项1.在施工过程中,要注意个人安全,佩戴适当的工作服和手套,防止施工材料对人体的伤害。

2.在施工文化石时,需要注意文化石的外观和质量是否符合要求,防止施工完成后出现明显的色差或质量问题。

3.在施工前应根据工程实际需要验收石材的数量和尺寸,并进行化验检测,以确保石材符合规范和施工要求。

4.施工后,应注意对文化石的养护。

在施工完成的24小时内,保持墙面干燥,避免水渍和重物压在文化石上。

同时,定期对文化石进行保养和清洁,避免灰尘和污渍的附着。

外墙文化石施工方案

外墙文化石施工方案

外墙文化石工程施工方案一、工程概况二、施工准备1、材料要求:1)水泥:普通硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2)砂子:基层处理采用细砂。

3)文化石粘貼采用瓷砖粘结剂,勾缝采用专用勾缝剂。

4)文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

要求厂家同批生产,并以此购进,妥善保存。

2、主要机具:磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3、作业条件:1)外架子应提前支搭和安设好,多层房屋采用双排架子,其横竖杆及拉杆等应离开墙面和门窗口角150~100mm。

架子的步高和支搭要符合施工要求和安全操作规程。

2)阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

4)基层抹灰满挂0.9*10*10的钢丝网,厚度为20mm。

保温采用EXP板两面刮界面剂,满挂0.9*10*10的钢丝网。

保温塑料锚栓固定方法:施工前在墙面上找出灰缝位置并做好标志,以确保锚栓准确打设在砼、页岩砖、厚壁空心砖、灰缝等满足抗拔要求的墙体上。

设置专用锚栓对钢丝网进行固定,空心砖墙体上采用先锚法、混凝土墙面采用后锚法。

不同界面使用相应规格锚栓。

具体做法为:(1)加气砼块墙上采用带尾空锚栓尾部穿22号镀锌铅丝,必须设置在墙体灰缝上;钢筋混凝土墙、柱、梁上使用∮8塑料胀钉,钻孔深度为基层墙体内30㎜以上;使用量为每平方米设置8~10个,且要梅花形均匀布置。

外墙文化石施工方案

外墙文化石施工方案

一、工程概况: (3)二、文化石施工工艺流程图: (3)三、到货卸货: (4)1.做好防防雨、支垫、通风: (4)2.做好卸车堆码: (4)四、基层清理: (4)五、铺贴及养护 (4)1.粘结材料选择和配制: (4)2.铺贴前墙面基层的要求: (5)3.铺贴前的模型组合要求: (5)4、上墙铺贴及养护: (5)5、铺贴过程中的养护: (6)6、缝隙处理:......................................... 6.7、勾缝方法:......................................... 6.8、防护: ........................................... 6.六、文化石粘贴强度检测: (7)1、执行标准:......................................... 7.2、检测时间:......................................... 7.3、抗拔数量:......................................... 7.4、粘结强度指标要求: (7)优质文档本工程为**** 〔经开园〕有限公司开辟的****区〔二期〕甲区第一分区,由2-6、3-50、3-51、3-52、3-53、3-54、3-55、3-56、3-57、3-58、3-59、3-60、3-61、3-62、3-63、3-64、3-65、3-66、3-67、3-68、3-69 、3-70、3-71 、3-72 、3-73、3-74 、3-75 、4-7~4- 12 号楼4a 和4b 变电房、效劳间及公共厕所、3 号更亭,共计38 个单体工程组成。

本工程除 4a 和 4b 变电所,效劳间及公共厕所, 3 号更亭为一层外,其余均为四层。

建造总面积 88539m2;外墙面装饰为:水泥砂浆抹底灰, B1 级挤塑聚苯板〔EPS〕保温,面刷 SKK 专配彩色面漆,底层及二层局部贴文化石。

(完整版)外墙文化石施工方案

(完整版)外墙文化石施工方案

外墙文化石工程施工方案一、工程概况二、施工准备1、材料要求:1)水泥:普通硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

2)砂子:基层处理采用细砂。

3)文化石粘貼采用瓷砖粘结剂,勾缝采用专用勾缝剂。

4)文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

要求厂家同批生产,并以此购进,妥善保存。

2、主要机具:磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3、作业条件:1)外架子应提前支搭和安设好,多层房屋采用双排架子,其横竖杆及拉杆等应离开墙面和门窗□角150—100mm。

架子的步高和支搭要符合施工要求和安全操作规程。

2)阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1:3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

3)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

4)基层抹灰满挂0.9*10*10的钢丝网,厚度为20mm。

保温采用EXP板两面刮界面剂,满挂0.9*10*10的钢丝网。

保温塑料锚栓固定方法:施工前在墙面上找出灰缝位置并做好标志,以确保锚栓准确打设在砼、页岩砖、厚壁空心砖、灰缝等满足抗拔要求的墙体上。

设置专用锚栓对钢丝网进行固定,空心砖墙体上采用先锚法、混凝土墙面采用后锚法。

不同界面使用相应规格锚栓。

具体做法为:(1)加气砼块墙上采用带尾空锚栓尾部穿22号镀锌铅丝,必须设置在墙体灰缝上;钢筋混凝土墙、柱、梁上使用处塑料胀钉,钻孔深度为基层墙体内30俪以上;使用量为每平方米设置8~10个,且要梅花形均匀布置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙文化石工程施工方案
1施工准备:
1.1材料要求:
1.1.1水泥:普通硅酸盐水泥。

应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。

1.1.3砂子:基层处理及文化石粘贴采用粗砂或中砂,勾缝采用细砂,用前过筛,含泥量不得大于3%。

1.1.4文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

不得有缺楞、掉角、暗痕和裂纹等缺陷。

其性能指标均应符合现行国家标准的规定。

进砖要求厂家同批生产,并以此购进,妥善保存。

1.1.5砂浆成分:1:1.5水泥砂浆。

1.1.6粘结剂:建筑胶+砂浆。

1.1.7勾缝剂:采用专用勾缝剂并符合设计要求。

1.2主要机具:
1.2.1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

1.3作业条件:
1.3.1外架子应提前支搭和安设好,多层房屋采用双排架子,其横竖杆及拉杆等应离开墙面和门窗口角150~100mm。

架子的步高和支搭要符合施工要求和安全操作规
程。

1.3.2阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1∶3水泥砂浆将缝隙堵塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。

1.3.3墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

1.3.4大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。

样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。

1.3.5贴文化石之前,所贴文化石部分应提前安装完毕雨落斗及雨水管。

1.3.6文化石施工前,应将脚手架上的垃圾清理干净,避免掉落的垃圾污染砖面,难以清理。

2操作工艺:
2.1工艺流程:
基层处理→抹底层砂浆→排砖→镶贴文化石→文化石勾缝与擦缝→质量验收
2.2基层处理:检查基层是否有足够的承载能力,粘贴剂应在平整、无空鼓的基层上施工。

2.3抹底层砂浆:抹底层抗裂砂浆直至把底层抗裂砂浆抹平为止。

抗裂砂浆抹平后进行验收,其水平度,平整度误差在2mm。

2.4排砖:根据大样图以及墙面尺寸将文化石颜色、形状、大小按比例搭配,进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,尽量减少切割和修正的部位,使文化石外观显得自然。

2.5镶贴文化石:镶贴应自下而上顺序镶贴,先安装拐角石,拐角石安装完成,再安
装平面文化石。

将安装上的拐角石、平面石充分压实,使拈贴料从文化石周围挤出方可。

女儿墙压顶、窗台、腰线等部位平面也要镶贴文化石时,除流水坡度符合设计要求外,应采取顶面文化石压立面文化石的做法,预防向内渗水,引起空裂;同时还应采取立面中最低一排文化石必须压底平面文化石,并低出底平面文化石3~5mm的做法,让其超滴水线(槽)的作用,防止尿檐而引起空裂。

2.6文化石勾缝与擦缝:文化石铺贴拉缝时,用1∶1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面1~3mm。

若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。

文化石缝子勾完后,用布或棉丝蘸稀盐酸擦洗干净。

2.7夏期镶贴室外文化石,应有防止暴晒的可靠措施。

2.8冬期施工:一般只在冬期初期施工,严寒阶段不得施工。

2.8.1砂浆的使用温度不得低于5℃,砂浆硬化前,应采取防冻措施。

2.8.1用冻结法砌筑的墙。

应待其解冻后再抹灰。

2.8.3镶贴砂浆硬化初期不得受冻。

气温低于5℃时,室外镶贴砂浆内可掺入能降低冻结温度的外加剂,其掺量应由试验确定。

2.8.4为了防止灰层早期受冻,并保证操作质量,其砂浆内的白灰膏和801胶不能使用,可采用同体积粉煤灰代替或改用水泥砂浆抹灰。

3质量标准:
3.1保证项目:
3.1.1文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。

3.1.2文化石镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。

其性能指标均应符合现行国家标准的规定。

3.1.3灰缝宽度:根据文化石尺寸大小,控制在1.2mm~2mm范围内。

3.2基本项目:
3.2.1表面洁净、起碱、污痕,无显著的受损处,无空鼓。

3.2.2接缝填嵌密实、颜色一致,文化石排列应自然。

4、细部做法及要求
4.1边角处的文化石:安装文化石,应先安装边角处的文化石,要注意的是边角用的文化石具有长短边。

应在相反的方向上交替安装。

4.2安装平面用文化石:边角用的文化石安装到位后,应由边角开始逐步向墙中间推砌平面用文化石。

4.3切割和修整:文化石可依安装要求进行切割和修整。

可使用宽嘴钳子或短柄斧(图)。

在包装箱中也许可以找到破裂的文化石,这些破裂的文化石可用来填充大块文化石的间隙。

为了更加美观,应使用砂浆对切割的边沿进行修补。

如有可能,当处于视线以上时可将切割的边沿置于上方,当处于视线以下时可将切割的边沿置于下方。

在切割和修整时一定要戴上防护眼镜。

4.4镶贴文化石在门、窗洞口以及线条时必须保证齐、直误差控制在3mm。

5、成品保护:
5.1要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。

5.1认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏文化石。

5.3油漆粉刷不得将油浆喷滴在已完的文化石上,如果文化石上部为外涂料墙面,宜先做外涂料,然后贴文化石,以免污染墙面。

若需先做文化石时,完工后必须采取贴
纸或塑料薄膜等措施,防止污染。

5.4各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。

5.5拆架子时注意不要碰撞墙面。

5.6装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。

5.7拆除脚手片时,应避免脚手片上的建筑垃圾及灰尘掉落污染砖面,必要时采取覆盖措施。

5.8施工前密切注意天气情况,尽量避开雨天施工,如遇施工时下雨,应做好成品覆盖措施。

6应注意的质量问题:
6.1空鼓、脱落:
6.1.1因冬季气温低,砂浆受冻,到来年春天化冻后容易发生脱落。

因此在进行室外贴文化石操作时应保持正温,尽量不在冬期施工。

6.1.1基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,文化石勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。

6.1.3砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。

应在贴文化石砂浆中加适量801胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。

6.1墙面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真。

应加强对基层打底工作的检查,合格后方可进行下道工序。

6.3墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加10%水刷洗,然后用自来水冲净。

同时应加强成品保护。

6.4外墙面砖粘贴完毕后,经过项目部质量科检查合格后,方能拆除外墙架体。

7质量记录:
本工艺标准应具备以下质量记录:
7.1文化石等材料的出厂合格证。

7.1本分项工程质量验评表。

8、安全文明施工
8.1进入工地施工人员必须正确佩戴防护用品,高空作业必须系好安全带;
8.2严禁酒后作业;
8.3严禁在楼内大小便;
8.4施工面必须做好现场工作,保证工完料净;
8.5工作人员必须服从各级管理部门的监督管理。
