坡屋面挂瓦施工方案35180

合集下载

坡屋面挂瓦施工方案

坡屋面挂瓦施工方案

坡屋面挂瓦施工方案一、工程概况:中州大学二期工程综合实训基地建设项目工程装饰屋面部分由甲方指定采取拉帝欧牌灰色陶瓦。

该工程屋面做法为: 现浇钢筋砼结构——水泥砂浆找平层—或防水层--或保温层—ø6钢筋网(顺水条和挂瓦条)——屋面挂瓦。

二、施工准备:施工机具及辅料准备:锤子、刷子、粉线、尺子、专用钢钉、18#镀锌钢丝、-25*5、角钢30*4、ø6膨胀丝等工序准备: 前期工序已施工完成, 经监理单位检验验收合格, 能够进行下一道工序施工。

三、施工工艺:(一)、工艺步骤:屋面21-23: 基层清理—绑筋—挂瓦安装——检验验收。

屋面24: 基层清理—找平层—顺水条—挂瓦条安装—挂瓦安装—检验验收(二)工艺关键点:屋面21-231、先铺A6@500*500双向钢筋网片, 卧瓦砂浆中钢筋网应骑跨屋脊并绷直与屋脊和檐口处预埋A10锚筋连牢。

瓦材需绑扎固定时, 钢筋网纵向间距按瓦规格确定。

2、先在屋面计算好每张瓦排列位置, 不然在阴角处不好处理, 阴角瓦应用灰压实。

3、每张瓦必需用双股18#镀锌钢丝捆拧在筋或角钢上, 钢丝必需拧紧并不少于3转, 并用砂灰压上。

4、边瓦灰应饱满, 下眼用水泥钉按入灰中, 上眼用一铁丝连紧在边缘钢筋上, 连接铁丝和边瓦方向尽可能垂直。

5、铺贴沙灰百分比为1︰3。

6、在屋檐一侧位置弹一条垂直于屋檐与屋脊直线, 然后以垂直线为基准向左右每隔0.3间距弹线直至屋面左右两侧。

7、第一排瓦铺设: 用整张瓦开始并按次序依次铺设瓦。

沿着山墙边缘和檐口要确保第一层瓦初始瓦边缘相对齐。

瓦应紧密地连接在一起, 但它们之间不能产生挤压, 根据所述固定方法固定住瓦片。

在铺设过程中不停校正瓦边端是否同所弹水平线对齐, 确保这一层铺得很直。

屋面241、1:3水泥砂浆在结构层上找平2、安装-25*5中距600顺水条和角钢30*4中距450挂瓦条、采取一级钢、并做防腐处理。

固定采取ø6膨胀丝间距1000。

挂瓦坡屋面施工方案

挂瓦坡屋面施工方案

挂瓦坡屋面施工方案
挂瓦坡屋面施工方案
一、施工前准备
1.确定施工方案并制定详细施工计划
2.组织施工安全教育和技术培训,做好安全防护措施
3.准备施工所需的物料和工具,存放整齐,清理施工现场
二、施工流程
1.搭建脚手架:搭建适当高度的脚手架,并做好防护措施。

2.安装横梁:将横梁安装在屋内的檩条上并固定。

3.安装瓦片:安装瓦片前要先从较低处开始测量屋面长宽,并分割出需要的瓦片数目。

将瓦片敷在横梁上,从下往上组合安装,确保接缝处对齐,要求瓦片水平、垂直。

并在瓦片边缘放置垫片使之形状相同。

4.安装植筋:将植筋铜钉穿过瓦片底部并钉在横梁上,确保植筋能够紧贴横梁。

5.修剪边角料:根据瓦片的形状和角度,采用修剪的方式处理边角料。

6.安装瓦口:在较高处安装瓦口,瓦口同样需要按照瓦片形状进行修剪安装。

工程挂瓦坡屋面施工方案

工程挂瓦坡屋面施工方案
(2) 穿过屋面的管根部位,应做好细部处理。
(3) 材料的运输、存放应注意防潮,防止破损和污染。
3.4.2操作工艺
(1) 应先将基层清理干净,保温板块应铺平垫稳。
(2)粘贴的板块保温材料应贴严、粘牢。使用保温板专用胶每立方米保护工作。
平屋面:基层清理→找坡层→找平层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收
3.主要施工方法
3.1找坡层(最薄处40厚膨胀水泥珍珠岩找坡)
3.1.1 配合比:1∶8(水泥∶珍珠岩)
3.1.2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。
3.3防水层(SBS防水卷材4㎜(3㎜)厚)
3.3.1作业条件
(1) 卷材与胶结材料的质量、技术性能必须符合设计和施工验收规范的要求。
(2) 材料进场后,应按规定抽样复验,合格后方可使用;严禁使用不合格产品。
(3)铺贴防水层的基层表面必须清洁、平整、坚实、干燥,并不得有空鼓和起砂开裂等现象。
(3)水落口周围直径500mm范围内坡度不应小于5%,以满足规范规定的排水坡度要求。
3.4.3质量标准
①保温板应紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。
②板状保温材料的保温层厚度的允许偏差为±2 mm。
3.5细石砼保护层
平屋面细石砼保护层施工前,应将挤塑板表面清扫干净,检查挤塑板平整度、排水坡度和完整性,支设好分格缝的木条,根据工程实际情况,分格缝规格为 2000×3000,外围分格缝距女儿墙边及斜屋面阴角为300,缝宽为30,厚度为细石砼保护层厚度(35厚)。同时,钢筋网片应符合设计要求,Φ4@200双向钢筋网,双向钢筋网片,采用成品钢筋网片, 规格为 2000×3000,其位置已居中偏上为宜,保护层不小于10㎜.钢筋要调直,不得有弯曲,锈蚀、沾油污。同时,钢筋网应在分格缝处断开,一个分格内的砼应尽可能连续浇筑,不得留施工缝,振捣采用铁辊滚压或人工拍实,不宜采用机械振捣,以免破坏防水层,砼浇筑时宜边插捣边滚压直至密实和表面泛浆,泛浆后用铁抹子压实抹平,并要保证保护层的设计厚度和排水坡度。铺设、振动、滚压砼时必须保证钢筋间距及位置得准确。

坡屋面挂瓦施工组织设计方案

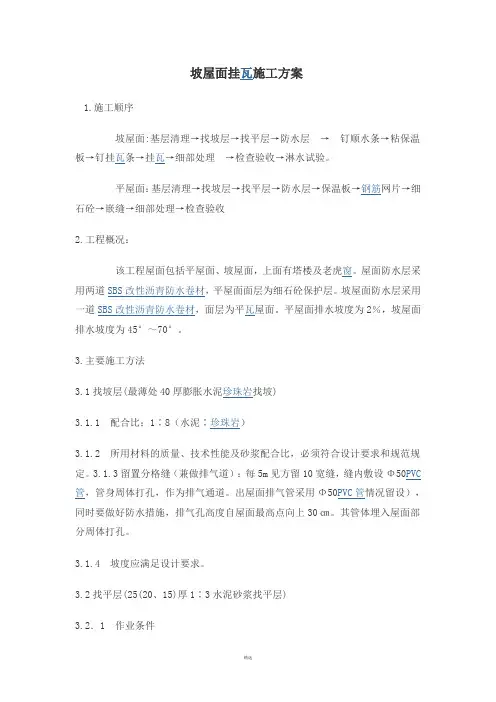

坡屋面挂瓦施工组织设计方案

坡屋面挂瓦施工方案1.施工顺序坡屋面:基层清理→找坡层→找平层→防水层→钉顺水条→粘保温板→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。

平屋面:基层清理→找坡层→找平层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收2.工程概况:该工程屋面包括平屋面、坡屋面,上面有塔楼及老虎窗。

屋面防水层采用两道SBS改性沥青防水卷材,平屋面面层为细石砼保护层。

坡屋面防水层采用一道SBS改性沥青防水卷材,面层为平瓦屋面。

平屋面排水坡度为2%,坡屋面排水坡度为45°~70°。

3.主要施工方法3.1找坡层(最薄处40厚膨胀水泥珍珠岩找坡)3.1.1 配合比:1∶8(水泥∶珍珠岩)3.1.2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。

3.1.3留置分格缝(兼做排气道):每5m见方留10宽缝,缝内敷设Φ50PVC 管,管身周体打孔,作为排气通道。

出屋面排气管采用Φ50PVC管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上30㎝。

其管体埋入屋面部分周体打孔。

3.1.4 坡度应满足设计要求。

3.2找平层(25(20、15)厚1∶3水泥砂浆找平层)3.2.1 作业条件①基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。

②找平层的排水坡度应符合设计要求。

③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm。

④根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清理。

3.2.2操作工艺(1)基层清理:将找坡层上面的杂物清理干净。

(2) 冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m;在排水沟、雨水口处找出泛水,冲筋后进行抹找平层。

(3) 找平层宜设分格缝,分格缝的设置同找坡层,缝内嵌填密封材料—沥青玛蹄脂。

挂瓦坡屋面施工方案

挂瓦坡屋面施工方案

挂瓦坡屋面施工方案挂瓦坡屋面施工方案一、方案概述挂瓦坡屋面是一种常见的屋面构造形式,具有外观美观、防水性能好、施工方便等特点。

本方案针对挂瓦坡屋面的施工进行详细介绍,包括施工材料、施工工艺、施工流程等。

二、施工材料1.屋面瓦片:选用优质的水泥瓦片,具有强度高、耐候性好、不易滋生藻类等特点。

2.挂瓦支撑材料:选用高强度、防腐性能好的金属挂瓦支撑材料,如热镀锌钢板等。

3.其他材料:包括水泥、砂浆、螺丝等。

三、施工工艺1.屋面结构检查:在施工前,要对屋面结构进行检查,确保结构牢固、平整。

如发现有松动、破损等问题,要及时修复。

2.安装挂瓦支撑材料:按照设计要求,在屋面结构上安装挂瓦支撑材料,确保其位置准确、牢固可靠。

支撑材料的安装间距和数量要符合设计要求。

3.瓦片安装:将瓦片逐片挂在挂瓦支撑材料上,并与相邻瓦片之间留有适当的缝隙,利于水分的排除和空气的流通。

瓦片的安装要保证水平、垂直、整齐,不得有错位、歪斜等问题。

4.瓦片固定:使用螺丝将瓦片固定在挂瓦支撑材料上,保证固定牢固。

固定螺丝要选择合适的规格和材质,以保证防水效果和耐久性。

5.防水处理:瓦片安装完成后,对瓦片之间的缝隙进行防水处理,可使用防水胶进行填充,确保屋面的防水性能。

6.清理和验收:施工完成后,要对施工现场进行清理,清除杂物和垃圾。

同时,进行质量验收,检查瓦片的安装情况、防水效果等是否符合要求。

四、施工流程1.准备工作:包括调查设计、准备施工图纸、制定施工方案等。

2.屋面结构检查和修复:对屋面结构进行检查,修复破损或松动的部分。

3.安装挂瓦支撑材料:按照设计要求,安装挂瓦支撑材料。

4.瓦片安装:逐片安装瓦片,保证水平、垂直、整齐。

5.瓦片固定和防水处理:使用螺丝固定瓦片,对缝隙进行防水处理。

6.清理和验收:清理施工现场,进行质量验收。

五、安全措施1.施工人员要穿戴符合要求的工作服和安全帽,佩戴防滑鞋。

2.施工现场要设置警示标识,警示过往行人和车辆注意安全。

坡屋面挂瓦施工方案

坡屋面挂瓦施工方案

坡屋面挂瓦施工方案1. 引言坡屋面挂瓦施工方案是指在施工过程中,按照一定的标准和要求,将瓦片挂载在坡屋面上的一种施工方法。

本文将详细介绍坡屋面挂瓦施工的流程、材料选用和注意事项,旨在帮助施工人员以高效、质量保证的方式完成挂瓦施工。

2. 施工流程2.1 准备工作在开始挂瓦施工之前,需要进行一些准备工作,包括:•清理坡屋面上的杂物和灰尘;•检查坡屋面结构,确保其稳固且能够承受瓦片的重量;•准备好所需的工具和材料。

2.2 挂瓦施工步骤2.2.1 铺设防水层首先,需要在坡屋面上铺设一层防水材料,以防止水分渗透到屋内。

常用的防水材料包括防水卷材和涂料。

在铺设防水层时需要确保其平整、牢固,并与周围的墙体和建筑物连接好,以确保防水效果。

2.2.2 安装瓦片支撑结构在防水层施工完成后,需要安装瓦片的支撑结构。

常用的支撑材料有木质横梁和铝合金支撑。

支撑结构应均匀分布在坡屋面上,并且要与防水层连接紧密,确保其稳固性。

2.2.3 安装瓦片安装瓦片是挂瓦施工的核心环节。

在安装瓦片之前,需要根据坡度和瓦片规格计算出每块瓦片的位置和倾斜角度。

在具体施工时,可以使用水平仪和坡度计来确保瓦片的安装位置和角度准确。

常见的瓦片安装方式有直接固定和吊装固定两种。

直接固定是指通过螺丝或钉子将瓦片固定在支撑结构上,吊装固定则是先将瓦片挂在支撑结构上,再用螺丝或钉子将其固定。

具体安装方式可根据工程需求和实际情况进行选择。

2.3 施工验收和保养施工完成后,需要进行验收工作,包括检查瓦片安装是否牢固、均匀,瓦与瓦之间是否有间隙等。

同时,应向客户和相关部门提供施工记录和保养说明,以便日后的维护和管理。

3. 材料选用在进行坡屋面挂瓦施工时,需要选用合适的材料,以确保施工质量和持久性。

以下是常用的挂瓦材料:•瓦片:可选择陶瓷瓦、混凝土砖瓦等,具体选择应根据建筑风格和要求进行;•防水层:常用的防水卷材包括SBS卷材和PVC卷材,涂料则有沥青涂料和聚合物涂料等;•支撑结构:常用的支撑材料有木质横梁和铝合金支撑等;•固定材料:可使用螺丝、钉子等固定瓦片。

坡屋面挂瓦施工方案(修改)

坡屋面挂瓦施工方案(修改)

坡屋面挂瓦施工方案(修改)一、方案背景在建筑施工领域中,坡屋面挂瓦是一种常见的施工方式,通常用于建筑物的顶部覆盖。

在实际施工过程中,为了确保施工质量和效率,需要制定科学合理的施工方案。

本文针对坡屋面挂瓦施工方案进行修改,以提高施工效率和质量。

二、施工准备在进行坡屋面挂瓦施工前,需要进行以下准备工作: 1. 确定好施工队伍和人员配备,保证施工人员熟悉施工流程; 2. 准备好所需的材料和工具,包括瓦片、水泥、瓦楞钉等; 3. 完成对施工现场的清理和平整工作,确保施工环境安全整洁。

三、施工步骤1. 基础处理在进行坡屋面挂瓦施工前,首先需要对建筑物的基础进行处理,确保基础结实平整,同时进行防水处理,以防止雨水渗透。

2. 定位墙面根据设计图纸和施工要求,确定好瓦片的位置和数量,进行墙面定位,确保瓦片的安装位置准确无误。

3. 瓦片铺设将瓦片按照设计要求,从底部开始逐层铺设,保证瓦片之间的间距均匀,同时采用合适的固定方式,确保瓦片牢固可靠。

4. 瓦片固定使用瓦楞钉等固定材料,将瓦片牢固地固定在墙面上,确保瓦片不会因为风雨等外力而脱落。

5. 防水处理施工完成后,对墙面进行防水处理,确保瓦片与墙面之间的接缝处无水渗透,确保建筑物的防水性能。

四、质量控制在施工过程中,需要加强质量控制,确保施工质量符合标准要求,主要包括以下几个方面: 1. 施工人员的技术熟练程度; 2. 施工材料的质量和规格; 3. 施工现场的整洁度和安全性。

五、施工注意事项1.施工过程中,施工人员需严格按照设计图纸要求进行施工,避免出现错误和偏差。

2.在施工过程中,加强与设计师和监理工程师的沟通,及时解决问题和处理意外情况。

3.施工结束后,对施工现场进行清理和检查,确保施工质量和施工安全。

六、总结通过对坡屋面挂瓦施工方案的修改,可以提高施工效率和施工质量,确保建筑物的安全和美观。

在实际施工过程中,需要注意施工细节,加强质量控制,确保施工质量符合标准要求。

坡屋面挂瓦施工方案(3篇)

坡屋面挂瓦施工方案(3篇)

第1篇一、前言坡屋面挂瓦施工是建筑工程中常见的施工工艺之一,它关系到建筑物的美观、防水、保温等性能。

本方案旨在为坡屋面挂瓦施工提供一套科学、合理、高效的施工流程和质量控制措施。

二、施工准备1. 材料准备- 瓦材:根据设计要求选择合适的瓦材,如水泥瓦、琉璃瓦、彩钢瓦等。

- 防水材料:包括防水卷材、防水涂料等。

- 绝热材料:如岩棉板、聚苯板等。

- 钢筋:用于固定结构。

- 木材:用于制作屋架、檩条等。

- 螺丝、钉子:用于固定瓦片和其他材料。

- 测量工具:水准仪、卷尺、线锤等。

2. 工具准备- 电钻、螺丝刀、扳手等电动工具。

- 钢尺、墨斗、水平尺等测量工具。

- 斧头、锯子、锤子等手工工具。

- 混凝土搅拌机、水泥搅拌车等。

3. 人员准备- 指挥人员:负责整个施工过程的协调和指挥。

- 技术人员:负责施工技术和质量把控。

- 工人:负责具体的施工操作。

三、施工工艺1. 基础处理- 清理屋面:清除屋面上的杂物、灰尘等。

- 检查屋面结构:确保屋面结构牢固,无裂缝、渗漏等。

- 处理屋面防水层:如有防水要求,需对屋面进行防水处理。

2. 基层处理- 搭设脚手架:根据屋面高度和施工要求搭设脚手架。

- 放线定位:根据设计图纸进行放线定位,确定屋面尺寸和瓦片铺设位置。

- 铺设屋面基层:根据设计要求铺设屋面基层,如木基层、钢基层等。

3. 瓦片铺设- 预铺瓦片:根据设计要求预铺瓦片,确保瓦片尺寸和形状符合要求。

- 铺设瓦片:从屋面最低处开始向上铺设瓦片,确保瓦片紧密、平整。

- 防水处理:在瓦片铺设过程中,对屋面接缝处进行防水处理。

- 固定瓦片:使用螺丝、钉子等固定瓦片,确保瓦片牢固。

4. 檐口处理- 檐口防水:在檐口处铺设防水材料,确保檐口防水。

- 檐口瓦片铺设:在檐口处铺设瓦片,确保檐口美观。

5. 收尾工作- 清理现场:清理施工现场,确保现场整洁。

- 检查验收:对施工完成后的屋面进行检查验收,确保施工质量。

四、质量控制1. 材料质量控制- 确保瓦材、防水材料、绝热材料等材料的质量符合国家标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

涪陵金科·黄金海岸3#、8#楼屋面专项方案编制:重庆渝发建设有限公司施工组织设计(方案)企业审批表工程名称:金科·黄金海岸3#、8#楼工程施工组织设计(方案)报审表工程名称:金科·黄金海岸3#、8#楼工程编号:重庆市建设监理协会监制金科集团建设工程施工组织设计(方案)报审表备注: 1.发包人工程部审查施工组织设计中技术方面的内容,成本控制部审查施工组织设计中经济方面的内容。

2.费用增加在5万元以内,则发包人工程总监或工程副总经理必须进行核定并加盖公章。

3.费用增加超过5万元,则发包人总经理必须进行核定并加盖公章。

4.审批流程:承包人→监理机构→工程部→成本控制部→副总经理→总经理→成本控制部编号→承包人和监理机构和工程部。

5.资料一式四份:发包人工程部、成本控制部、监理机构,承包人各一份。

一.编制依据:1、现行施工技术规范2、建筑施工手册3、设计图纸、技术洽商单4、屋面工程施工技术规范5、公司企业技术标准二、工程概况:涪陵金科黄金海岸3#、8#楼位于涪陵滨江路,3#楼建筑面积约29458.51平方米,共19层,共206户,8#楼建筑面积约24421.16平方米,共34层,共263户,主体结构形式为剪力墙结构,该工程屋面包括平屋面、坡屋面,机房屋面为塔楼。

平屋面防水层采用SBS3mm改性沥青防水卷材,保温层为2cm厚挤塑聚苯板抗压强度大于等于250Kpa,平屋面面层为40mm厚细石砼保护层。

坡屋面防水层采用水泥基渗透结晶型防水涂膜1.2mm厚,保温层为2c m厚挤塑聚苯板抗压强度大于等于250Kpa,面层为西班牙彩瓦屋面。

三、施工顺序坡屋面:基层清理→找平层→防水层→粘保温板→保护层→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。

平屋面:基层清理→找平层→防水层→保温板→找平层→找坡层→刚性层→嵌缝→细部处理→检查验收四、主要施工方法1、平屋面找坡层(最薄处60厚加气块拌和水泥浆)2、水泥用量6%3、所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。

4、留置分格缝(兼做排气道):每5m见方留100宽缝,缝内敷设Φ50PVC管,管身周体打孔,作为排气通道。

出屋面排气管采用Φ50PVC管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上30㎝。

其管体埋入屋面部分周体打孔。

5、坡度应满足设计要求。

6、找平层(20厚1∶3水泥砂浆找平层)五、作业条件①基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。

②找平层的排水坡度应符合设计要求。

③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm。

④根据设计要求的坡度,弹线、(包括天沟、檐沟的坡度),并进行彻底清理。

六、操作工艺上人屋面施工(1)基层清理:将找坡层上面的杂物清理干净。

(2) 打耙找坡,拉线找坡贴灰饼。

(3) 铺灰压头遍:沟边、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。

大面积抹灰在两筋中间铺砂浆(配合比应符合设计要求),用抹子抹平,然后用刮杠根据两边灰饼标高刮平,在用木抹子找平并检查平整度。

(5)铁抹子压第二遍、第三遍:当水泥砂浆(细石砼)开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,注意不得漏压,并把死坑、死角、砂眼抹平;当抹子压不出抹纹时,即可找平、压实,宜在砂浆(细石砼)初凝前抹平、压实。

砂浆的稠度应控制在7cm左右。

(6)养护:找平层抹平压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。

3.3防水层(SBS防水卷材(3㎜)厚)七、作业条件(1) 卷材与胶结材料的质量、技术性能必须符合设计和施工验收规范的要求。

(2) 材料进场后,应按规定抽样复验,合格后方可使用;严禁使用不合格产品。

(3)铺贴防水层的基层表面必须清洁、平整、坚实、干燥,并不得有空鼓和起砂开裂等现象。

(4)采用排气管(孔)保证屋面的排气。

屋面有保温时宜在找平层上留设排气槽;排气道要纵横贯通不得堵塞并留出排气管(孔),其数量应根据基层潮湿的程度和屋面构造而定,以每36m2留一个排气管(孔)为宜(具体位置根据工程实际情况留设),同时要做好防水措施(5)屋面找平层的坡度应符合设计和施工验收规范要求,并不得有积水现象。

(6)所有穿过屋面的管道、预埋件、吊钩、拖拉绳、吊架子钩等应在防水层施工前做好基层处理。

(7)屋面阴阳角、排气管、女儿墙、檐沟,天井侧壁、等处,应抹成半径为100~150mm 的圆弧,并加设防水卷材附加层。

八、施工方法(1)施工顺序:防水层施工时,应按规范规定先做好节点、附加层和屋面排水比较集中部位(如:屋面与水落口连接处、天沟、檐沟、檐口、屋面转角处、排气洞与伸出屋面管道、阴阳角等特殊部位)的处理,然后由屋面最低标高处向上施工。

(2)卷材铺设方法采用热熔满铺法。

施工时必须注意:距屋面周边800内的防水层应满粘,保证防水层四周与基层粘结牢固,卷材与卷材之间应满粘,保证搭接严密。

(3) 卷材定位完重新卷好,点燃喷灯烘烤卷材底面与基层接触处,火焰与卷材之间的距离宜为 0.5米,能保证卷材表面温度达到200℃~230℃使其熔化为宜,调节好火焰的大小和卷材滚动的速度使卷材表面熔化后与基层很好地粘结。

不得过分加热或烧穿卷材。

(4) 铺贴卷材采用搭接法时,上下层及相邻两幅卷材的搭接缝应错开。

热熔满铺法改性沥青防水卷材的搭接宽度应符合以下规定:长边搭接不小于80 mm,短边搭接不小于80mm,相邻两幅卷材短边搭接错开应不小于500mm。

(5)卷材铺贴应平整顺直,避免扭曲、过分拉紧和皱折。

基层与卷材排气要充分,向横向两侧排气后方可用辊子压平粘实,不允许有翘边、脱层现象。

防水层不得有裂纹、脱皮、流淌、鼓泡、露胎体和皱皮等现象,厚度应符合设计要求。

(6) 檐口:檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实,天沟、檐沟卷材铺设前,应先对水落口进行密封处理。

水落口杯与竖管承插口的连接处应用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象,水落口周围500mm范围内用防水涂料或密封材料涂封作为附加层,水落口杯与基层接触处应留宽20mm、深20mm的凹槽,嵌填密封材料。

天沟转角处应先用密封材料涂封,每边宽度不少于30mm ,干燥后再铺一层卷材作为附加层。

铺设时从沟底开始,顺天沟从水落口向分水岭方向铺贴,如有纵向搭接缝,必须用密封材料封口。

铺至水落口的卷材附加层应深入水落口内50mm,大面铺贴的卷材应深入水落口内100mm,并用密封材料封口,同时上面的水泥砂浆应压进来。

(7)热熔封边:卷材搭接处用喷灯烘烤,火焰方向与施工人员前进方向相反,卷材接缝部位必须溢出热熔的改沥青胶,烘烤熔化后用封边工具抹平。

封边要求平滑无针眼。

(8)泛水卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。

卷材铺贴完成后,将端头裁齐,若采用预留凹槽收头,将端头全部压入凹槽内,用压条钉压固定,再用密封材料封严,最后用水泥砂浆抹封凹槽,如无法预留凹槽,应先用带垫片钉子或金属压条钉压作盖板,盖板与立墙间用密封材料封固。

其他部位应严格按规范规定做好防水卷材的收头处理。

立面部位采用带砂的卷材铺贴,有利于抹灰。

(9)严禁在雨天施工,五级风及其以上时不得施工,施工中途下雨时,应做好已铺卷材四周的防护工作。

(10) 应做好分项工程的交接检查,未经检查验收,不得进行后续施工。

每一道防水层完成后,应由质检员进行专项检查,合格后方可进行下一道防水层的施工,并做好隐蔽工程验收记录。

(11)检验屋面有无渗漏和积水、排水系统是否通畅,可在雨后或持续淋水2h后进行。

有可能作蓄水检验的屋面宜作蓄水检验,其蓄水时间不宜小于24小时,并做好记录。

九、斜屋面防水(1)斜屋面防水采用水泥基渗透结晶型防水涂膜1.2mm厚。

(2)作业面平整干净,涂刷方向一致涂刷均匀,无流淌、褶皱、鼓、露胎和翘边,采取多次重复涂刷法,涂膜防水层不得有渗透或积水现象。

淋水检查。

(3)水泥砂浆保护层应与涂膜防水层间有隔离层,刚性保护层应设置分割缝。

12、质量标准①卷材防水层所用卷材及其配套材料,必须符合设计要求。

②卷材防水层不得有渗漏或积水现象。

③卷材防水层在天沟、檐口、水落口、泛水、和伸出屋面管道的防水构造,必须符合设计要求。

十、施工准备:1、涂膜防水层施工完,并做屋面蓄水或淋水试验检查无渗漏,面层粘贴平整、厚薄均匀、无凸起、空鼓、脱皮露胎体和皱皮现象,涂刷的高聚物涂膜防水层均匀,无漏刷现象后,采用胶贴法施工挤塑保温板,砂浆找平层施工中严格控制找平层的平整度,找平层分格缝按设计要求嵌填密封材料(2)胶贴法施工所用的机具:橡胶刮刀、铁抹子、料桶、砂浆搅拌机、橡胶锤、裁切刀、扫帚、压辊等。

2、材料选用:(1)保温材料:2cm后挤塑聚苯板,材料的质保资料收集齐全,采用水泥胶,其配合比为水泥:水:108胶=5:1.0~1.2:1.0。

胶带纸:一般选用50mm 宽的胶带纸封板缝。

(2)胶贴法施工工艺:将屋面基层清扫干净,按设计配合比配制水泥胶,并将水泥胶抹在防水层面及挤塑保温板上,随即将已涂抹水泥胶的保温板铺在已涂抹水泥胶的防水层面上,并用橡胶锤轻轻锤打保温板或用压辊稍用力辊压保温板,使保温板与防水层粘贴密实、平稳。

保温层施工完毕应立即施工找平层砂浆,砂浆摊铺要均匀、辊压密实平整。

最后按设计要求做屋面保护层。

若保温板施工完毕不立即做找平层,应在保温板上进行压重处理,防止保温板与防水层松滑、空脱,对胶贴法施工的挤塑保温板保温层,考虑到防水卷材搭接厚度的影响,水泥胶结层厚度应不小于5mm。

用胶贴法施工挤塑保温板时,保温层施工完毕若不能立即施工找平层,必须在保温板上铺设压重材料,以防止保温板与基层松滑、起拱。

粘结水泥胶固化前,应禁止施工人员在板上行走。

当气温低于5℃时不宜进行胶贴法施工。

上人屋面采用干铺法施工工艺:砂浆找平层施工中严格控制找平层的平整度,找平层分格缝按设计要求嵌填密封材料,可在挤塑保温板上直接浇筑混凝土,使之与基层成一刚性整体。

(3)无论干铺法施工还是胶贴法施工,对挤塑保温板均宜按屋面形状先行试铺并裁切板材,以减少板材的浪费。

相邻两幅板接缝应相错半幅或500mm以上,若分层铺设,其上下层接缝也应相互错开。

要求粘贴密实、平稳、无滑移,拼缝严实,相邻板的板缝及上下层板缝应按要求错开。

对干铺法施工的板缝宜采用50mm宽的胶带纸封缝。

施工挤塑保温板时,一般宜铺设至女儿墙边;若遇天沟,板材宜铺至天沟边约50mm。

采用干铺法施工时,必须严格控制找平层的平整度。

相关文档
最新文档
