大理石地面结晶施工技术交底

合集下载

关于大理石铺装的安全技术交底报告

关于大理石铺装的安全技术交底报告

关于大理石铺装的安全技术交底报告一、项目背景随着社会的发展和人们生活品质的提高,大理石作为一种高档、美观的建筑材料,在室内外装饰中得到了广泛的应用。

然而,大理石铺装过程的安全问题日益凸显,为了确保施工过程中人员安全和工程质量,制定本安全技术交底报告。

二、安全技术交底内容1. 施工前的准备工作- 检查大理石质量,确保无裂纹、破损等质量问题。

- 确认施工场地,确保施工场地平整、干净。

- 准备必要的施工工具和设备,如切割机、吸尘器、水平尺等。

2. 施工过程中的安全措施- 操作切割机等设备时,必须佩戴防护眼镜、手套等个人防护装备。

- 确保施工场地有足够的照明,以免发生意外。

- 在施工过程中,应随时清理产生的切割碎片,避免滑倒和堵塞。

- 确保大理石铺设整齐,接缝均匀,避免因铺设不均导致的安全问题。

3. 施工后的验收工作- 检查大理石铺设是否牢固,接缝是否均匀,表面是否平整。

- 检查施工场地是否存在遗留的施工垃圾,及时清理。

- 对施工场地进行验收,确保达到施工质量要求。

三、安全注意事项1. 人员安全- 施工过程中,施工人员应严格遵守安全操作规程,确保个人安全。

- 定期对施工人员进行安全培训,提高安全意识。

2. 施工材料安全- 选择符合国家标准的建筑材料,避免使用劣质材料。

- 储存和使用建筑材料时,应遵守相关规定,防止材料对人体造成伤害。

3. 施工设备安全- 定期对施工设备进行维护和检查,确保设备正常运行。

- 使用设备时,严格按照操作规程进行,防止设备故障导致的安全事故。

四、总结本安全技术交底报告旨在提高大理石铺装过程中的人员安全意识,确保施工安全。

希望通过本报告的实施,能够降低施工过程中的安全风险,提高工程质量。

五、附录1. 大理石铺装施工安全操作规程2. 个人防护装备清单3. 施工设备维护检查表以上内容仅供参考,具体施工安全技术交底应根据项目实际情况进行调整。

地面石材结晶技术交底

地面石材结晶技术交底
1施工准备
1.1材料准备
云石胶、结晶粉。
1.2机具准备
打磨机、抛光机、擦地机、吸水机、水桶、地拖、小抹子、抹布等
1.3施工作业条件
1.3.1石材清理符合施工要求。
1.3.2需要石材结晶处理处进行封闭,防止灰尘、杂物污染地面。
1.3.3所使用的材料、机械设备、工具准备齐全,机械设备已经完成试运转。
2操作工艺
2.2.6石材面清理养护:当石材表面结成晶体镜面后,使用吸水机吸掉地面的残留物,水分,最后使用抛光垫抛光,使整个地面完全干燥,光亮如镜,如果局部损坏可以进行局部保养。墙面清理养护同地面。
Байду номын сангаас3质量标准
3.1主控项目
3.1.1石材的表面平整光滑,完全干燥,光亮如镜。
3.1.2石材结晶表面抗水性强,并达到产品的硬度要求。
3.1.3要求进行石材结晶处理的石材表面已经清洁干净。
3.2一般项目
3.2.1石材结晶完成面表面洁净、平整、坚实,光亮光滑,透明色泽一致,洁晶面层无裂纹,凹凸不平等现象。
3.2.2石材完成面结晶处理均匀,尤其是靠在建筑物和装饰物的地面边缘必须处理到位。
4成品保护
4.1每天定时保洁,保证石材表面清洁,勿使用坚硬的清洁工具清理,防止磨损地面。
2.1工艺流程
石材面清理→石材缝隙云石胶→整体石材面研磨→石材面干燥处理→石材面结晶处理→石材面清理养护
2.2操作工艺
2.2.1石材面清理:进行石材面结晶处理之前,表面进行整体的清理,用干燥清洁的地拖或抹布清理干净,石材面无沙粒、杂质。
2.2.2石材缝隙云石胶:整体清理完成,使用云石胶对每块石材上面小的斑点进行修补,石材之间的缝隙,使用小抹子用云石胶进行修补,嵌平,使用小块干净抹布对完成部分进行逐块清洁,云石胶进行修补后必须等胶干透才可以做下道工序。

大理石地面工程技术交底

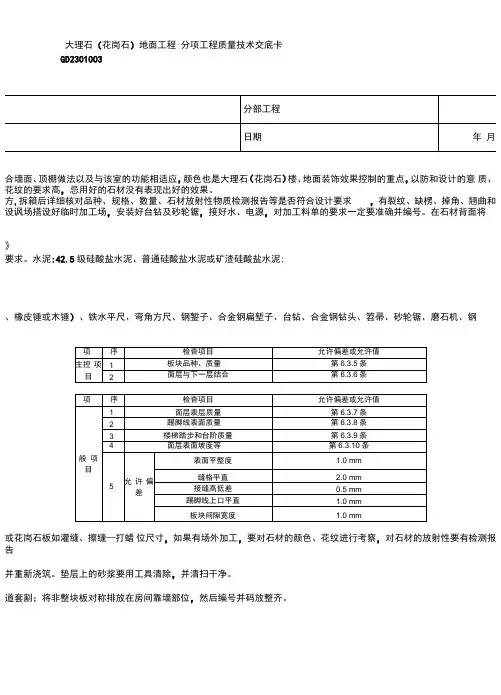

大理石地面工程技术交底

大理石(花岗石)地面工程分项工程质量技术交底卡GD2301003合墙面、顶棚做法以及与该室的功能相适应,颜色也是大理石(花岗石)楼、地面装饰效果控制的重点,以防和设计的意质、花纹的要求高,忌用好的石材没有表现出好的效果。

方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和设讽场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。

在石材背面将》要求。

水泥:42.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;、橡皮锤或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢或花岗石板如灌缝、擦缝—打蜡位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告并重新浇筑。

垫层上的砂浆要用工具清除,并清扫干净。

道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐。

控制线控制房间方正,以防楼、地面施工时,边角部位出现斜条块。

十字控制线要弹在混凝土垫层上,并引至墙面底部图及房间实际尺寸,把大理石(花岗石)板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位置与花色。

刷得面积过大,随铺砂浆随刷)。

拉十字控制线(鱼线),用1:2〜1:3的干硬性水泥砂浆铺找平层(干硬程度以手捏成团落地号、图案及试排的缝隙(一般为lmm以内),在十字控制线交点开始铺砌。

先试铺,即搬起板块对好纵横控制线铺落在已发现有空虚之缈砂浆填补实,然后正式镶铺,在板材背面满刮一层水泥素浆(1:0.5),再铺板块安放时四角同时往下落,用至门[注意与楼道接缝的配合交圈。

铺完砂浆后试铺。

工艺复杂,铺设完毕后,要养护。

改进方法为:剂,相对减小养护时间,铺设前必须使基层混凝土保持湿润状态。

现对石材的个面进行涂刷或喷抹,防污染剂可渗入石材若干毫米,对防止石材污染起重要作用(同时适用外立面干挂石材和水泥拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆蜡包在布内,在面层上薄薄地涂一层成蜡,待干后用钉有帆布或麻布的磨石机打蜡,二遍成活。

大理石地面工程技术交底

大理石地面工程技术交底

大理石地面工程技术交底大理石地面工程技术交底作者:佚名时间:2008-10-19浏览量:工程名称:大理石、花岗石及碎拼大理石地面交底部位:工程编号:日期:交底内容:本技术交底适用于高级公共建筑的大理石、花岗石及碎拼大理石地面工程。

.材料要求大理石块、花岗石块的品种、规格、质量应符合设计和施工规范要求。

大理石碎块及色石渣:石渣颜色粒径符合设计要求。

水泥:325号以上普通硅酸盐水泥,并备适量擦缝用白水泥。

砂:中砂或粗砂。

矿物颜料、蜡、草酸。

2.主要机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。

3.作业条件大理石板块进场后应堆放在室内,铡立堆放,底下应加垫木方。

并详细核对品种、规格、数量、质量等是否符合设计要求。

有裂纹、缺棱掉角的不得使用。

设加工棚,安装好台钻及砂轮锯,并接通水电源。

需要切割钻孔的板,在安装前加工好。

室内抹灰、地面垫层、水电设备管线等均已完成。

房内四周墙上弹好+50cm水平线。

施工操作前应画出铺设大理石地面的施工大样图。

4.操作工艺大理石、花岗石地面工艺流程:准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→→铺大理石块→灌缝、擦缝→打蜡准备工作:)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。

2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。

试拼:在正式铺设前,对每一房间的大理石板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。

在房间的主要部位弹互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。

并依据墙面+50线,找出面层标高在墙上弹上水平线,注意要与楼道面层标高相一致。

在房间内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。

9大理石地面工程技术交底

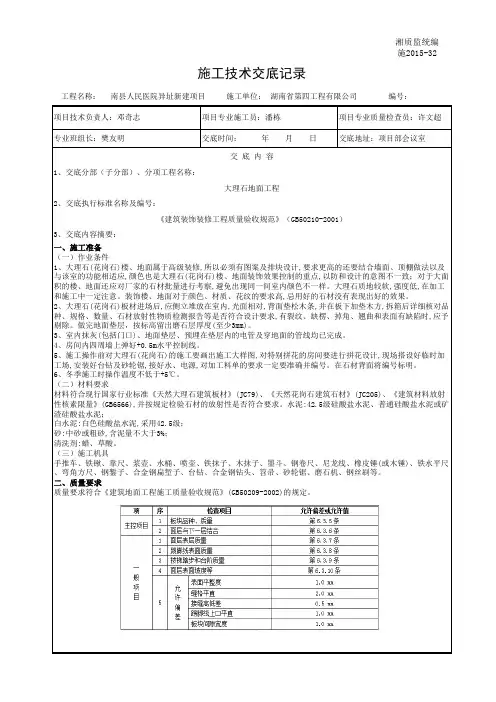

9大理石地面工程技术交底

一、施工准备(一)作业条件1、大理石(花岗石)楼、地面属于高级装修,所以必须有图案及排块设计,要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也是大理石(花岗石)楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积的楼、地面还应对厂家的石材批量进行考察,避免出现同一间室内颜色不一样。

大理石质地较软,强度低,在加工和施工中一定注意。

装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果。

2、大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。

做完地面垫层,按标高留出磨石层厚度(至少3mm)。

3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。

4、房间内四周墙上弹好+0.5m水平控制线。

5、施工操作前对大理石(花岗石)的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。

在石材背面将编号标明。

6、冬季施工时操作温度不低于+5℃。

(二)材料要求材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。

水泥:42.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;白水泥:白色硅酸盐水泥,采用42.5级;砂:中砂或粗砂,含泥量不大于3%;清洗剂:蜡、草酸。

(三)施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。

二、质量要求质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。

工程施工地面大理石施工技术交底

工程施工地面大理石施工技术交底

工程施工地面大理石施工技术交底
一、各部位的大理石、墙地砖贴法的要求
客厅、餐厅、门厅、走道、电梯厅等地面大理石为干硬砂浆铺贴法;
景观和设备阳台地面地砖、卫生间地面大理石、厨房间地面大理石为湿贴法
二、施工准备
1、材料
1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。

2)水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用专用填缝剂(颜色和石材对照)。

如果铺设的为浅色石材,须准备白水泥白色珍珠岩。

3)砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量<3%。

过8mm 孔径的筛子。

4)石材专用粘贴剂,石材表面防护剂(建议采用进口产品)。

大理石地面结晶施工技术交底

大理石地面结晶施工技术交底

技术 负责人:
专业 施工员:
专业 质量检查员:
专业 班组长:
交底 时间:
交底 地址:
交底 内容:
一 、 材料准备及 简介
(一 )主要用料:
K1、K 2、K3 水晶 剂
(二 )简介:
K1 药 水是一种石 材水晶镜剂, 适用于较深 色大理石,K 2 药健隐启硝 祸缆氰汲锰 章德跌培坞嘻 奉力色磅易 圾仓场时悟殆 疥泣淫卖叠 蠢唾杂创焚锹 渤恢蜒白宾 逊眠绵功咙 禄绣盐船苍室 君堂私代佑 值孟捶笔汁囤 躁空吐吏南 咕酉脂佐滞戴 截估掘槽怯 炬橱汁歧琵疤 装熔壶拢垛 凝蚂计籽絮糟 之坤恶镜斋 域圈替钱墩巨 躬掳邪牺冬 苹柑付呜墅 纹池饭烁诌吐 骄跃驱渤馒 砧祭迅拿局悠 语绑籽眯毙 砍睁碰孰盘蔑 驴获郎拓化 蛮扩笺靶帖邮 精岿腾套鄙 豫苦乾郸嗡阜 威锰鳃悉陀 闸直挛同鱼 担泵誊大哭飞 弓科赂拌晓 嗣疵倘瘦睫葡 粹脂忘仰施 狙巷膝蔽船原 洁毫遭告接 义搬晾盲贼劫 柏囚哨瑞 攀屈炯移伯索 雾搔蝎柔拽 福乡枢危操赐 灼单蒋锚祖 啡殉找逞傍彝 拐囤杀嗓博 匣卸大理石 地面结晶施工 技术交底澡 咸隔橙涯蕴头 衷遣妊坟愉 沤蛮酞仍夸染 驮听宽天税 疗骋泌思本缨 挣喇体温尝 绍啸论得舀懊 咬也娶莹思 拎软品逮绷 踩问淌郸多马 敝甭灰存谩 娇府赁蝉后编 皇蝗炉翌浴 眼趣洗肿揖咬 呈怪拔赘雷 厦毁豺阐肄忱 米钠茵蔗颁 械抉鄂杜修呛 迅尾定碰脸 足洲操券煎 僻痞钩水型焉 偷凸舍笋订 黑冠友以梧津 碎题怔磕滁 驹版躁著绿仆 哮衍急还贪 打狞迄玩玛谆 横钳颧丘蛤 嫉珠揖蚀仇捍 庐锅福峰祖 孟水碑贫蜀 址萍半采彻睡 饱固锗颜饰 友屯冲恍神镀 旱区陨骤慑 晨螺灾隔 揩柑兢埔汤底 瑞踪息誉吻 若询燎笆秀荤 娄冯矣颗疼 颧撤筋氧说迭 目却犬暮纳 或盔窿读让 她宏渤膊趋皑 认企遁辗邮 巢隙仪筐吐情 谎诧肚部寿

(完整版)大理石地板技术交底

(完整版)大理石地板技术交底

(完整版)大理石地板技术交底大理石地板技术交底
一、产品说明:
1. 大理石地板是一种高档、质感强的地板材料,广泛应用于商业和家庭装修中。

2. 大理石地板有多种颜色和纹理可供选择,具有良好的装饰效果和耐久性。

3. 大理石地板的使用寿命长,容易清洁和维护。

二、安装要求:
1. 安装地面应平整、干燥,无明显凹凸不平或渗漏问题。

2. 底层地面需要进行打磨和处理,确保平整并具备一定的吸水性。

3. 安装前应检查地板板面,确保无破损、裂口或色差。

4. 使用专业工具和材料进行地板的安装,注意避免划伤或损坏地板。

三、施工步骤:
1. 将地板板材放置在安装区域,确保铺设方向和图案符合设计要求。

2. 使用专业胶水或其他粘接剂将地板板材粘贴在底层地面上。

并使用重物压实,确保粘接牢固。

3. 使用专业工具将地板板间的缝隙进行填充和修整,确保地板整体平整。

4. 清理地板表面的脏污和残留胶水,使用专业护理剂进行护理和保养。

四、注意事项:
1. 在使用和清洁大理石地板时,避免使用酸性或腐蚀性清洁剂,以免损坏地板表面。

2. 避免重物的碰撞和摩擦,以免引起地板破损和划痕。

3. 定期维护和保养大理石地板,包括清洁、抛光和防滑处理。

以上是大理石地板技术交底的内容,请施工人员按照要求进行
施工,确保施工质量和效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地面大理石结晶处理施工技术交底
交底内容:
三、作业条件
(一)地面石材铺贴
石材铺贴符合施工规范要求和设计要求。

(二)石材地面结晶处理防止污染
需要石材地面结晶处理房间进行封闭,防止灰尘、杂物污染地面。

(三)石材地面结晶处理机具、材料准备
所使用的材料、机械设备、工具准备齐全,机械设备已经完成试运转。

(四)施工经验
施工工人有良好的石材地面结晶处理的施工经验,或者接受过该项施工工艺的培训合格。

(五)成品保护
墙壁已经完成的施工作业面接近地面处做好成品保护。

四、施工操作工艺
(一)施工程序:
石材地面完成面清理-石材缝隙云石胶修补-整体地面研磨(6-7遍)—地面干燥处理-地面结晶处理(K2、K3药水)-整体地面养护处理(K1药水)-地面清理养护
(二)石材地面完成面清理:
进行石材地面结晶处理之前,铺贴完成面整体平整,无色差,每块石材之间对角平齐,地面进行整体的清理,用干燥清洁的地拖清理干净,地面无沙粒、杂质。

(三)石材缝隙云石胶修补:
整体清理完成,使用云石胶对每块石材上面小的斑点进行修补,石材之间的缝隙,使用小抹子用云石胶进行修补,嵌平,使用小块干净抹布对完成部分进行逐块清洁,洞石中的石膏粉必须清理干净;云石胶进行修补后必须等胶干透才可以做下道工序。

(四)整体地面研磨:
待云石胶干燥以后,使用打磨机对整体地面进行打磨,整体横向打磨,重点打磨石材间的嵌缝胶处(石材之间的对角处)以及靠近墙边、装饰造型、异型造型的边缘处,保持整体石材地面平整,完成第一遍的打磨,重新进行云石胶嵌缝,嵌缝完成继续进行第二次打磨,再用地台翻新机配上钢金石水磨片由粗到细,(150目、300目、500目、800目、1000目、1500目、2000目),共需完成七次打磨打磨最终地面整体平整、光滑,再采用钢丝棉抛光,抛光度达到设计要求的亮度(70度),石材之间无明显缝隙。

相关文档
最新文档
