后浇带处理方案

合集下载

地下室基础工程后浇带处理施工方案

地下室基础工程后浇带处理施工方案

地下室基础工程后浇带处理施工方案1.工程概况工程底板基础采用片筏基础置于钢筋混凝土钻孔灌注桩上。

南北长为112.04m,东西长为76.2 m,施工图设计南北方向沿中部E、F 轴设置一道膨胀加强带,在东西方向沿中部8~10轴间设一道后浇带,在13~14轴、C~D剪力墙上还设置了后浇带。

施工时,从后浇带的留设、后浇带的保护、后浇带混凝土的浇筑、后浇带防滲漏处理等方面加以控制,从而保证了后浇带的施工质量。

2.施工技术应用2.1技术选型后浇带是现浇整体式钢筋混凝土结构施工期间,为了克服因温度、收缩而可能产生有害裂缝而设置的变形缝,经一定时效后再进行后浇封闭,形成整体结构。

由于结构由后浇带连成整体,因此后浇带施工的质量与结构质量休戚相关。

为使建筑工程的后浇带做到技术先进、工艺合理、施工规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避免不可预见因素对后浇带施工质量的影响,杜绝后浇带施工质量通病的发生,特编制本技术总结。

本工程东西方向沿中部8~10轴间、13~14轴、C~D剪力墙上后浇带均使用遇水膨胀止水条,应用数量约40M;消防水池的水平施工缝采用钢板止水带,应用数量约15M。

2.2工艺流程1)施工缝(采用钢板止水带):地下室底板防水施工→底板底层钢筋绑扎→消防水池水平施工缝两侧钢板止水带下侧先用短钢筋头(钢筋间距400)与板筋点焊→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇砼一侧→钢板止水带安置→钢板止水带上侧短钢筋头点焊及绑扎双层钢丝网于钢筋头上→施工缝两侧砼施工→施工缝处砼余浆清理→施工缝两侧砼养护2)后浇带(采用遇水膨胀止水条):凿毛并清洗混凝土界面→钢筋除锈、调整→抽出后浇带处积水→安装遇水膨胀止水条→混凝土界面放置与后浇带同强度砂浆或涂刷混凝土界面处理剂→封后浇带模板,并加固牢固→浇水湿润模板→后浇带混凝土施工→后浇带混凝土养护。

2.3施工控制2.3.1由于施工原因需设置后浇带时,应视工程具体结构形状而定,留设位置应经设计院认可。

后浇带提前封闭处理方案

后浇带提前封闭处理方案

后浇带提前封闭处理方案一、为啥要提前封闭后浇带(动机要搞清楚)咱们这个后浇带啊,本来是按计划慢慢等它到时候再处理的。

可现在为啥想提前封闭呢?其实就是一些特殊情况啦,比如说工程进度被催得紧,就像后面有个小怪兽在追着一样;或者是这后浇带在那老是个安全隐患,就像个小捣蛋鬼随时可能出乱子。

二、前期检查得仔细(就像看病前的诊断)1. 结构状况查看。

得先让几个经验丰富的老师傅,拿着小锤子啊、小电筒之类的工具,到后浇带那儿仔细瞅瞅。

看看混凝土的表面有没有裂缝,就像检查鸡蛋有没有裂缝一样,得仔仔细细的。

要是有裂缝,得搞清楚这裂缝是咋来的,是因为混凝土干得太快啦,还是有啥外力给弄的。

再看看后浇带两边的结构是不是稳定。

就好比看两座小房子中间的过道,过道两边的房子得稳稳当当的才行。

如果有歪啊、斜啊的情况,那可不行,得先想办法弄正。

2. 钢筋检查。

钢筋可是混凝土里的“小骨架”呢。

把钢筋上的那些锈啊、脏东西都清理干净,就像给小骨架洗个澡一样。

然后看看钢筋有没有变形的,要是弯弯曲曲像蚯蚓乱爬似的,就得把它弄直或者换了。

还要检查钢筋的连接,是不是牢固得像铁哥们拉手一样,要是有松动的,就得拧紧或者重新连接。

三、清理工作要到位(大扫除啦)1. 杂物清理。

后浇带里面那些建筑垃圾啊、小木块啊、碎石头啊,就像垃圾小怪兽藏在里面一样,都得给它清出来。

可以让几个小工拿着小铲子、小扫帚,像小蜜蜂采蜜一样勤劳地把这些杂物清理干净。

2. 积水处理。

如果有积水,那就像小池塘在里面可不行。

可以用小水泵把水抽出来,要是水不多呢,就用海绵或者抹布把水吸干,就像擦桌子上的水一样。

四、封闭的具体操作(动真格的啦)1. 混凝土的选择和浇筑。

浇筑的时候呢,要慢慢倒进去,就像倒蜂蜜一样,不能一下子哗啦哗啦全倒进去,不然会把里面的钢筋什么的冲乱的。

还要用振捣棒振捣均匀,就像给混凝土做按摩一样,让它里面没有气泡,密实得很。

2. 防水处理。

后浇带封闭了可不能漏水啊,那就像房子穿了破雨衣一样糟糕。

后浇带防水处理方案

后浇带防水处理方案

后浇带防水处理方案1.前言对于住宅楼、别墅、公寓等建筑,水是最大的敌人之一。

在建筑材料中,混凝土是最受水侵蚀的材料之一,而后浇带是混凝土结构中最容易被水侵蚀的部位之一。

为了避免后浇带因为受到水漏造成建筑外观的严重影响,防水施工是必要的。

本文将介绍后浇带防水处理方案。

2. 后浇带防水需要注意的事项在进行后浇带防水施工之前,我们需要注意以下事项:2.1 检查施工现场在进行后浇带防水施工之前,需要对施工现场进行全面的检查,确保施工现场没有任何漏水隐患和施工障碍,也要确保方案的施工效果能够符合建筑设计标准。

2.2 选择合适的防水材料对于后浇带防水,使用防水材料非常重要。

常用的防水材料包括SBS防水卷材、防水涂料、防水砂浆等,我们需要根据工程要求、使用环境和施工条件等因素进行选择。

2.3 确定施工方式后浇带防水的施工方式有两种,一种是采用卷材铺贴,一种是使用防水涂料和防水砂浆进行涂抹。

在进行施工时,应根据工程条件和使用要求进行合理的选择。

2.4 加强施工质量监督为了保证后浇带防水的施工质量,需要加强施工现场的监督和验收工作。

监督人员要对施工过程进行全程监督,确保每一道工序都符合规范和标准。

3. 后浇带防水处理方案针对后浇带的防水处理,我们可以采用以下两种方案:3.1 SBS防水卷材铺贴法SBS防水卷材铺贴法是一种传统的,常用的防水施工方式。

使用该方法进行施工时,需要采用SBS防水卷材来进行铺贴,该卷材的特点是具有很好的抗服用性和耐老化性能,能够有效地抵抗外界的自然环境因素。

该施工方式能够较好地解决多种施工难题,如注意材料的组合,增强卷材和基层借力,但是需要注意的是,这种方式的施工难度较大,需要施工人员技术水平较高。

而且材料成本也会相对较高。

3.2 防水涂料涂抹法防水涂料和砂浆涂抹法是一种简单、易操作的防水施工方式。

使用该方法进行施工时,需要先在基层上涂抹一层防水砂浆,然后涂抹一层防水涂料,如此往复叠加至规定层数为止。

工程后浇带处理方案有哪些

工程后浇带处理方案有哪些

工程后浇带处理方案有哪些在混凝土施工中,后浇带是指在混凝土浇筑及初凝后,待混凝土表面达到规定强度后,在其表面进行浇筑新的混凝土以修补、连接或提升施工效果的措施。

后浇带的质量直接关系到整个混凝土工程的质量和耐久性,所以在施工过程中需要采取一系列的处理方案来确保后浇带的质量和效果。

本文将从后浇带处理的意义、处理的方法和规范等方面进行阐述。

一、后浇带的处理意义1. 确保混凝土的整体性和密实性。

在混凝土浇筑初凝后,后浇带的处理可以使得新老混凝土之间的结合更加紧密,有效避免因为浇筑分离而引起的质量问题。

2. 修补和提升施工缺陷。

在施工过程中,可能由于天气、材料等原因导致混凝土表面出现裂缝、凹坑等缺陷,后浇带的处理可以修补这些缺陷,提升混凝土的表面质量。

3. 搭接施工缝。

很多情况下,混凝土工程需要在不同时间段进行浇筑,为了确保整体的连续性,需要进行后浇带的处理来搭接施工缝,防止因为工序分离而引起的工程质量问题。

二、后浇带处理的方法1. 表面清理。

在进行后浇带处理的时候,首先需要对混凝土表面进行清理,确保表面没有杂物和积水,以便后续的处理能够顺利进行。

2. 砂浆层处理。

在混凝土表面清理干净后,可以进行砂浆层的处理,通过在表面进行砂浆层的涂抹,可以有效提升混凝土表面的光滑度和密实性。

3. 混凝土表面处理。

对于混凝土表面的处理,可以采取打磨、抛光等方法,通过这些方法可以有效减少混凝土表面的粗糙度,提升表面的平整度和光滑度。

4. 添加剂处理。

在混凝土后浇带处理的过程中,可以添加一些特殊的化学剂,如硅酸盐溶液、乳化蜡等,通过这些剂的处理可以有效提升混凝土表面的抗渗性和耐久性。

5. 混凝土浇筑。

在进行上述处理的基础上,可以进行新混凝土的浇筑,确保新老混凝土之间的结合更加牢固。

三、后浇带处理的规范1. 监测混凝土表面的强度。

在进行后浇带处理的时候,需要通过合适的方法进行混凝土表面强度的监测,确保混凝土表面达到规定的强度要求。

工程后浇带处理方案

工程后浇带处理方案

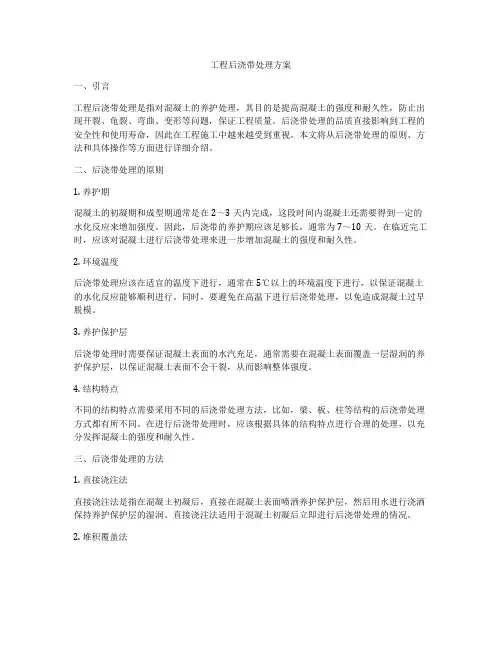

工程后浇带处理方案一、引言工程后浇带处理是指对混凝土的养护处理,其目的是提高混凝土的强度和耐久性,防止出现开裂、龟裂、弯曲、变形等问题,保证工程质量。

后浇带处理的品质直接影响到工程的安全性和使用寿命,因此在工程施工中越来越受到重视。

本文将从后浇带处理的原则、方法和具体操作等方面进行详细介绍。

二、后浇带处理的原则1. 养护期混凝土的初凝期和成型期通常是在2~3天内完成,这段时间内混凝土还需要得到一定的水化反应来增加强度。

因此,后浇带的养护期应该足够长,通常为7~10天。

在临近完工时,应该对混凝土进行后浇带处理来进一步增加混凝土的强度和耐久性。

2. 环境温度后浇带处理应该在适宜的温度下进行,通常在5℃以上的环境温度下进行,以保证混凝土的水化反应能够顺利进行。

同时,要避免在高温下进行后浇带处理,以免造成混凝土过早脱模。

3. 养护保护层后浇带处理时需要保证混凝土表面的水汽充足,通常需要在混凝土表面覆盖一层湿润的养护保护层,以保证混凝土表面不会干裂,从而影响整体强度。

4. 结构特点不同的结构特点需要采用不同的后浇带处理方法,比如,梁、板、柱等结构的后浇带处理方式都有所不同。

在进行后浇带处理时,应该根据具体的结构特点进行合理的处理,以充分发挥混凝土的强度和耐久性。

三、后浇带处理的方法1. 直接浇注法直接浇注法是指在混凝土初凝后,直接在混凝土表面喷洒养护保护层,然后用水进行浇洒保持养护保护层的湿润。

直接浇注法适用于混凝土初凝后立即进行后浇带处理的情况。

2. 堆积覆盖法堆积覆盖法是指在混凝土初凝后,应该在混凝土表面覆盖一层厚约2~5cm的砂浆,并用水浇湿,然后再覆盖一层湿润的麻袋等保护层进行养护。

堆积覆盖法适用于对混凝土进行一段时间后才进行后浇带处理的情况。

3. 遮阳防风法遮阳防风法是指对混凝土进行一定时间后,应该在混凝土表面搭建遮阳篷,以防止强烈日光直射和大风吹袭,保持混凝土表面的湿润。

遮阳防风法适用于对混凝土进行一段时间后才进行后浇带处理的情况。

后浇带加固专项方案

后浇带加固专项方案

一、编制依据1. 《混凝土结构加固设计规范》(GB 50776-2011)2. 《建筑抗震设计规范》(GB 50011-2010)3. 《建筑工程施工质量验收统一标准》(GB 50300-2013)4. 《建筑结构加固工程施工质量验收规范》(GB 50208-2011)5. 项目设计图纸及相关资料二、工程概况本工程为某住宅小区高层建筑,地下二层,地上二十层,建筑高度为64米。

后浇带加固工程主要针对地下二层底板后浇带、外墙后浇带、梁后浇带及楼板后浇带进行加固处理。

三、加固方案1. 底板后浇带加固(1)采用喷射混凝土加固,喷射混凝土强度等级不低于C25。

(2)在喷射混凝土施工前,对后浇带两侧进行凿毛处理,清除松散混凝土,确保喷射混凝土与原混凝土结合良好。

(3)喷射混凝土施工过程中,注意控制厚度,确保喷射均匀。

2. 外墙后浇带加固(1)采用钢筋网片加固,钢筋网片间距为100mm×100mm,钢筋直径为φ8。

(2)在加固前,对后浇带两侧进行凿毛处理,清除松散混凝土。

(3)将钢筋网片固定在加固部位,并与原结构钢筋进行焊接。

3. 梁后浇带加固(1)采用碳纤维布加固,碳纤维布厚度为0.167mm。

(2)在加固前,对后浇带两侧进行凿毛处理,清除松散混凝土。

(3)将碳纤维布粘贴在加固部位,并与原结构混凝土进行粘贴。

4. 楼板后浇带加固(1)采用碳纤维布加固,碳纤维布厚度为0.167mm。

(2)在加固前,对后浇带两侧进行凿毛处理,清除松散混凝土。

(3)将碳纤维布粘贴在加固部位,并与原结构混凝土进行粘贴。

四、施工工艺1. 施工准备:根据加固方案,准备施工材料、工具及设备。

2. 施工顺序:先进行底板后浇带加固,然后依次进行外墙后浇带、梁后浇带及楼板后浇带加固。

3. 施工过程:按照加固方案,进行凿毛、钢筋网片焊接、碳纤维布粘贴等工序。

4. 施工验收:按照《建筑结构加固工程施工质量验收规范》进行验收。

五、质量保证措施1. 施工人员必须经过专业培训,具备相应的施工技能。

混凝土施工缝及后浇带的处理施工方案

混凝土施工缝及后浇带的处理施工方案

混凝土施工缝及后浇带的处理施工方案
(一)混凝土施工缝的处理
1、在已硬化的混凝土表面上继续浇筑混凝土之前,应清除施工缝内的杂物,水泥薄膜、表面上松动的砂石和软弱的混凝土层,同时还加凿毛,用水冲洗干净并充分湿润,一般不少于24小时,残留在混凝土表面的积水应予清除。

2、注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。

钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。

3、从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。

机械振捣前,宜向施工缝处逐渐推进,并至100cm 处停止振捣,但应加强对施工缝处的混凝土振实工作,使其紧密结合。

(二)后浇带的处理
后浇带部位的构件钢筋不截断,后浇带采用比相应结构部位高一级的微膨胀混凝土浇筑,后浇带的保留时间不少于两个月,其具体施工方法如下:
1、基础后浇带的侧边封堵采用9目铅丝网2层加一层钢板网,用钢筋骨架与上层底板筋及管架支撑连接,为便于后浇带支撑的搭设及后浇带侧面封堵,须将后浇带位置上层钢筋在一定距离适当切断,留出进入孔,待二次浇灌前焊接牢固,如下示:
2、施工前应对施工缝及接触面进行严格的处理,后浇带的砼强度等级比原设计提高一级,施工时模板应支撑牢固,与两侧混凝土的连接处应用海绵密封条填实,防止漏浆,保证其与两侧的混凝土接缝严密,防止漏水。

3、后浇带位置砼强度必须达到设计强度的100%后方可拆模板。

拆除模板时只能允许先部份拆除,待先拆除部份用钢管支撑加固完毕后,再拆除余下模板,模板拆完后立即用钢管进行支撑加固。

沉降后浇带处理方案

沉降后浇带处理方案

北京紫竹院西北侧危改还绿住宅小区南区沉降后浇带处理方案1 工程概况紫竹院南区工程是北京人济房地产开发公司投资兴建的民用住宅楼工程。

设计单位为建设部建筑设计院,施工单位为北京城建一公司。

该工程位于西三环路紫竹桥东北角,东侧为紫竹院公园,南侧为紫竹路,西侧为苏州街,北侧为紫竹院小区中区住宅。

工程占地面积2.54万m2,总面积16.9万m2。

工程地下部分连为一体,共3层,局部2层,为钢筋混凝土框架结构,柱网以8.1m×8.1m为主。

地上分为4栋26层塔式住宅楼和1栋6层综合办公楼,局部3层裙房,主体结构为全现浇剪力墙结构。

因进入雨季施工,为满足工程施工要求和保证施工进度,需对A、B、C、D四楼座四周的沉降后浇带进行特殊处理。

2 处理方法按照起初设计的要求,沉降后浇带应在主楼结构封顶后用高一级无收缩混凝土浇注。

现A、B、C、D四个楼座分别已施工到十九层、二十二层、十九层和十六层,又通过对沉降观测结果的分析,各楼座的沉降已基本趋于稳定,故可先将车库顶板上的沉降后浇带浇注,已满足雨季施工、车库顶板回填土和各楼前管线施工的需要。

施工时,应对车库顶板沉降后浇带进行处理。

先用冲击钻将淤积在沉降后浇带主次梁部位的大块混凝土剔凿干净;沿后浇带上下口拉通线弹上墨线,随后用无齿锯沿墨线切入混凝土5mm深,再用扁钻小心地将多余的混凝土剔除,确保不出现毛茬;后浇带的混凝土剔除完毕后,应用铁刷子将后浇带内的钢筋上的浮浆仔细刷干净,然后将不到位的钢筋调整到位。

一切处理完毕后,沿后浇带将模板支好(见后浇带支模示意图),办理好隐预检、验收合格后用高一级无收缩混凝土浇注。

浇注完毕后进行防水施工,对后浇带位置处进行加强处理。

对于竖向后浇带,在浇注车库顶板后浇带时用钢板网在板底封住,以满足水平后浇带的浇注。

等到浇注竖向后浇带时,将钢板网剔凿干净,支模采用单面支模浇注竖向后浇带。

快浇注到车库顶板时,采用喇叭口支模,将竖向后浇带和已浇注好的水平后浇带浇注密实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

、模板支撑搭设拆除方案
一、工程概况
,由我公司施工的A、C楼位于整个建设区东侧。

本工程为全现浇框架剪力墙结构,地下二层,基础面标高-8.3米;地上二十七层,1-3层为裙房,总高度为16.2米,4层为结构转换层,5层以上为标准层,层高 2.8米。

工程±0.00相当于绝对标高66.96m,建筑总高度为90米。

根据建筑特征和规范要求,本工程从基础底板起在裙房与主楼间设置了后浇带2;在被后浇带2分割后的建筑跨度超长距离的再用后浇带1隔开。

后浇带2必须等主楼主体结构封顶后经沉降观测满足要求才能浇筑砼,而后浇带1可以在两侧结构施工完2个月后浇筑砼。

具体布置见下图:
二、后浇带的模板施工
1、基础底板后浇带
1.1 按设计要求后浇带止水钢板厚3㎜,板带宽350㎜,由专门厂家制作后在现场焊接,按规范要求将止水钢板在现场搭接焊接,四面均焊接。

止水钢板的详细尺寸形状见下图:
止水钢板设置位置:基础底板后浇带弯折边向下、地下室顶板后浇带弯折边向上、外墙后浇带弯折边向外。

1.2底板后浇带闸槎:
在基础垫层上后浇带(南北向)两侧预制好100宽高40的细石砼条。

因本工程设计要求底板先绑扎东西向,所以南北向砼条高为70(50)㎜,(主楼底板钢筋为Φ32,裙房为Φ12)。

当底板下层钢筋网片绑扎完后用高标号砂浆在后浇带位置堵住钢筋间距的空格,以防底部漏浆。

由于主楼筏板厚2米,主楼后浇带闸槎采用多层板背楞木龙骨及钢筋加固支撑;裙房后浇带闸槎采用钢丝网片,用φ14钢筋做龙骨,间距300mm进行固定,以确保砼浇筑时钢丝网
不鼓胀漏浆。

钢丝网片中间焊接止水钢板,详见下图:
后浇带钢丝网闸槎示意图
1.3后浇带的上口处理:统一用木方子闸槎,施工前先对后浇带处的上层钢筋抄平后纠正不水平钢筋确保上口保护层一致。

将木龙骨用铁丝固定在钢筋上,必须拉直线校直。

2、梁板后浇带的处理
2.1本工程从车库顶板到主体结构均设置了后浇带,为确保结构支撑体系的安全,后浇带模板采用独立的支撑体系,与平台模板连接处断开,不影响平台模板的拆除。

地下室与裙房采用钢管支撑间距1200、标准层采用碗扣式快拆体系设计间距模数为1200,因后浇带设计宽度1000,所用竹胶合板宽为1220,这样两侧各有110宽度,可确保后浇带两侧模板支撑拆除后有110宽钢筋砼受后浇带支撑体系支撑。

后浇带龙骨与相邻板块断开,长度不得超过1300,以保证不影响两侧板块的模板拆除。

板后浇带的支模见下图所示:
后浇带支模示意图
2.2后浇带两侧梁属于悬臂结构,应在梁底中间部位采取加密支撑钢管。

后浇带的留槎在梁的部位使用双层5mm 孔眼铅丝网,背面用φ16钢筋固定牢靠;在板的部位使用竹夹板根据钢筋的间距锯口支设,以确保钢筋保护层的准确。

水平钢管
木龙骨
可调节顶托平台立杆间距为1.2m
框架梁
楼层顶板
1-1剖面 后浇带梁板支撑加固示意图
2.3后浇带的覆盖保护:在浇筑后浇带两侧平台后,在后浇带边浇高30㎜的砼带用于拦住养护水。

后浇带上方先覆盖一层塑料薄膜或彩条布,再覆盖一层竹夹板,以保持后浇带内无杂物。

三、后浇带钢筋绑扎
钢筋绑扎时后浇带两侧的砼垫块及马凳应增加用量,确保钢筋网片高度和保护层。

后浇带范围内的马凳和垫块边也应加密放置。

对于设计要求的在后浇带处的加密钢筋,必须在第一次施工后浇带一侧钢筋时绑扎完成 具体见下表要求:
四、后浇带砼施工
主体后浇带必须按设计要求到期后,由下层至上层按顺序浇筑。

后浇带混凝土用比原混凝土设计强度大一个等级的早强及膨胀砼浇筑。

地上各楼层后浇带的砼标号为C45;地下室后浇带砼标号为C45P6。

1、后浇带砼浇筑前准备
钢筋除绣:由于部分钢筋已经出现锈蚀,对于锈蚀的钢筋在支模前必须进行除绣处理,除绣时使用钢丝刷、砂纸将铁锈打磨掉。

同时对钢筋进行调整,重新补齐保护层垫块,保证钢筋间距及位置正确。

2、将模板内浮浆、铁锈清理干净,特别是施工缝处要认真清理防止出现夹渣现象。

在施工缝一侧塞好海绵条防止漏浆。

对于原有后浇带模板支撑要视情况进行加固处理,确保接槎的平整度。

3、浇灌后浇带混凝土前,应将其表面浮浆和杂物清理干净并凿毛,弹线后用切割机沿线将施工缝切进1cm深,剃凿平整提前24小时将原结构混凝土面浇水湿润,再铺30~50mm 厚的与所浇砼成分相同的水泥砂浆并及时浇灌混凝土。

4、砼选用商品砼,在砼浇筑前用水进行润湿,保证新老砼结合良好,浇筑时一定要注意施工缝处的振捣必须密实,但也不可过振,影响该处的砼强度,振捣时宜向施工缝处逐渐推进,距老砼边80~100mm。

在用大杠刮平时让施工缝处新浇砼面高于已浇砼2mm,以便在搓毛后能保证两侧砼面没有高差,搓毛时施工缝处应加强,保证两者结合良好。

五、后浇带混凝土的养护
对掺有缓凝型外加剂或有抗渗要求的混凝土,其连续养护时间不得少于14d。

在混凝土强度达到1.2N/mm2前,不得拆除梁侧模在混凝土上面踩踏或安装模板及支架存放重物、及其他易造成的冲击荷载等。

六、注意事项
1、后浇带浇筑从地下室开始向上施工。

2、地下室基础底板后浇带由于钢筋较密,除绣、清理后将垃圾用高压水枪在后浇带
内往集污井方向冲洗,使得砼浆随水一起流进集污井,用污水泵抽出。

3、在外墙后浇带施工的过程中要注意安全,防止材料、料具下落伤人,同时要注意作业安全。

4、后浇带的独立支撑模板中途不得拆除,必须等后浇带混凝土浇筑后达到设计强度的100%方可拆除支撑模板,独立支撑拆除的,应边拆立即回顶。
