土木工程施工计算题

计算题
1、
解:
L=L内包-Δ+L调整值=(600+300)×2-3×2×10+2×150=2040mm
2、工程项目为无节奏流水,A过程的各段流水节拍分别为3天、5天、7天,B过程的各段流水节拍分别为2天、4天、5天,C过程的各段流水节拍分别为1天、3天、5天,试组织分别流水施工。

3、某分部工程有A、B、C三个分项工程,其流水节拍分别为tA=2天、tB=1天、tC=1天,现划分四个施工段流水,求(1)计算施工工期;(2)绘制施工进度计划。

4、某结构采用C20混凝土,实验室配合比为水泥:砂:石:水=1:2、06;4、55: 0、55,现场砂的含水率为3%,石子含水率为2%,试计算施工配合比。

每立方米混凝土水泥用量为280kg,试计算1立方米各种材料用量。

答:(施工配合比)1:2、06(1+3%):4、55(1+2%)=1:2、12:4、64
每立方米混凝土材料用量:
水泥:280Kg
砂子:280×2、12=593、6Kg
石子:280×4、64=1299、2Kg
水:280×0、55-280×2、06×3%-280×4、55×2%=111、22Kg
5、某混凝土设备基础:长×宽×厚=15m×4m×3m,要求整体连续浇筑,拟采取水平分层浇筑方案。

现有三台搅拌机,每台生产率为6m3/h,若混凝土的初凝时间为3h,运输时间为0、5h,每层浇筑厚度为50cm,试分析此方案就是否可行、
答:混凝土浇筑强度:Q=FH/T=15×4×0、5/(3-0、5)=12 m3/h,小于6×3=18 m3/h,混凝土浇筑方案可行。

6、某场地平整有4000m3土方量需从附近取土填筑压实,已知该土的最初可松性系数K S 为1、4,土的最终可松性系数K S’为1、1,用容量为4m3的运输工具运土。

求:(1)填方所需挖方量V;(2)需运多少车次n?
答:填方需挖土体积V挖=V填/Ks4000/1=ۥ、1=3636、36m3
需运输的车次n=V运/ 4=3636、36×1、4/4=1272、7≈1273(次)
7、钢筋混凝土梁重50kN,长6m,高600mm,拟安装到标高为+6、0m的框架柱上;绑扎点距梁两端均为1m,吊钩中心距梁顶为2m,采用W1-100型履带式起重机,停机面标高-0、3m,试确定起重机的起重量与起重高度(吊索重取0、2t)。

无解
8、某混凝土墙高5m,采用坍落度为60mm的普通混凝土,浇筑速度为2、5m/ h,入模温度为150C。

求作用于模板的最大侧压力及有效压头高度。

答:(1) F1=0、22×24×6、67×1×1×2、51/2=55、68kN/m2
F2=24×5=120kN/m2
取两者小值,即作用于模板的最大侧压力F为55、68kN/m2。

(2)有效压头高度:
h=F1/24=2.32(m)
9、某基础工程分三段施工,其施工过程及流水节拍为:挖槽4d,灰土垫层5d,砌砖基础3d,回填土2d。

试绘出其双代号网络图。

10、某工程有一层地下室,基坑开挖深度为3、8m,基坑底面尺寸为55x26m,基坑边坡坡度为1:0、5,拟对该基坑采用环形轻型井点降水,井点管距基坑边1m,管径为38mm,降低水位面距基坑中心0、5m,试对该井点系统进行高程布置。

井点管埋深:
h1=4、8m,Δh=0、5m,i=1/10
L=26/2+3、8×0、5+1=14、9m
井点管埋深h=3、8+0、5+14、9/10=5、79m
11、如图所示钢筋为加工成型后的外包尺寸,单位为mm,直径为Φ20mm,。

计算钢筋的下料长度L?
解:L=L外包-Δ=500-2×20+400-0、5×20+700-0、5×20+700-2×20+500-2、5×20+500-2×20+400+2×6、25×20=3760mm
12、某钢筋混凝土梁主筋原设计采用HRB335级4根直径18mm的钢筋,现无此规格品种的钢筋,拟用HPB235级钢筋代换.试计算需代换钢筋面积、直径与根数。

答:需代换钢筋的面积:A s2=A s1×f y1/f y2=l017、9×300/210=1454、1mm2选用HPB235级4根直径22mm的钢筋,则:
A s2=4×380、1=1520 mm2>1454、1 mm2,满足要求。

13、已知某工程划为四个施工过程A、B、C、D,并划分为四个施工段,其流水节拍为常数,即Ti=3天。

并知B过程完成后,要停顿2天,才能进行C过程。

试计算该工程的工期。

答:工程工期T=(m+n-1)K+Z=(4+4-1)×3+2=23天
14、某工程有一层地下室,基坑开挖深度为4、8m,基坑底面尺寸为55×26m,基坑边坡坡度为1:0、5,垫层、基础及地下室所占体积共6800m3;基坑回填后,多余土方用6 m 3/车的自卸汽车运走,问所需运输的车次。

已知Ks=1、20,Ks1=ۥ、05。

答:无解。

合集下载

土木工程施工期末试题(3篇)

土木工程施工期末试题(3篇)

第1篇一、选择题1. 土的天然含水量是衡量土体干湿程度的重要指标,其计算公式为()。

A. Wm/vB. Wnu/m:X 100%C. nVv/VX100%D. K/%2. 在土方工程中,为了确保边坡稳定,通常采用()方法进行施工。

A. 放坡开挖B. 人工挖孔C. 基坑支护D. 预制桩基3. 混凝土冬期施工的临界温度是为了避免混凝土遭受冻结危害,混凝土在受冻之前必须达到的施工强度,其值一般为()。

A. 5MPaB. 10MPaC. 15MPaD. 20MPa4. 在桥梁工程中,桥梁上部结构的施工方法主要有()。

A. 预制法B. 现浇法C. 组合法D. 以上都是5. 土的压缩性是指土体在外力作用下体积减小的性质,其影响因素包括()。

A. 土粒的形状和大小B. 土粒的相对密度C. 土粒的矿物成分D. 以上都是二、填空题1. 土的天然含水量按下式()计算。

2. 基坑(槽)边坡稳定是由土体的抗滑力来保证的。

3. 混凝土冬期施工的目的是为了防止混凝土在受冻之前达到一定的施工强度。

4. 桥梁上部结构的施工方法主要有预制法、现浇法和组合法。

5. 土的压缩性是指土体在外力作用下体积减小的性质。

三、简答题1. 简述土的天然含水量及其计算公式。

2. 简述基坑(槽)边坡稳定性的影响因素。

3. 简述混凝土冬期施工的目的及注意事项。

4. 简述桥梁上部结构的施工方法。

5. 简述土的压缩性及其影响因素。

四、论述题1. 结合实际工程,论述土方工程施工中边坡稳定性的控制措施。

2. 结合实际工程,论述混凝土冬期施工中应注意的问题。

3. 结合实际工程,论述桥梁上部结构施工中应注意的问题。

4. 结合实际工程,论述土的压缩性在工程中的应用。

5. 结合实际工程,论述土方工程施工中如何控制土的天然含水量。

第2篇1. 土的天然含水量,反映了土的干湿程度,按下式()计算。

A. Wm/vB. Wnu/m:X 100%C. nVv/VX100%D. K/%2. 基坑(槽)边坡稳定是由土体的抗滑力来保证的,以下哪个选项不是影响边坡稳定的因素?A. 土的粘聚力B. 土的重力C. 土的塑性D. 水的浮力3. 混凝土冬期施工临界温度为()。

土木工程施工习题库.pdf

土木工程施工习题库.pdf

{教育管理}土木工程7.防治流砂的途径有。

8.采用井点降水法降低地下水位,具有________________、_______________、__________________等优点,一般轻型井点的管路系包括_______________。

9.井点降水施工中,抽水影响半径R与_____________、____________等因素有关。

10.基槽质量检验,重点检查___________、___________、____________及____________等部位。

二、选择题1.当填方土料为粘土和砂土时,正确的填土顺序是:____。

A.将两种土混合均匀后再填B.可不分先后随意填C.先分层填粘土,后分层填砂土D.先分层填粘土并填成一定斜坡,后分层填砂土2.下面哪类土最坚硬()。

A.一类土B.二类土C.三类土D.八类土3.已知某基坑边坡的高度为1m,底宽为0.75m,则该边坡的坡度系数为()。

A.0.75B.0.8C.1.25D.1.344.可以独立完成铲土、运土、卸土、填筑、整平等多项工作的土方施工机械是:A.推土机B.铲运机C.挖土机D.蛙式打夯机5.开挖低于地下水位的基坑(槽)、管沟时,一般要将地下水降至低于开挖底面的_____,然后再开挖。

A.20cmB.30cmC.40cmD.50cm6._________的工作特点是“土斗自上向下切土,强力向后掏土,随挖随行或后退”。

A.正铲挖土机B.反铲挖土机C.拉铲挖土机D.抓铲挖土机7.下列土料中,一般不能用作填料的是()。

A.粘性土B.碎石类土C.淤泥D.碎块草皮8.选用振动压实机,填方每层的铺土的厚度和压实遍数应分别是()。

A.200一350mm,3一4遍B.250一350mm,3一4遍C.200一300mm,6一8遍D.200一250mm,6一8遍9.对于硬塑、可塑的粘土其直璧开挖不加支撑的最大深度是()。

A.2.00mB.1.25mC.1.50mD.1.00m10.将土分为松软土、普通土、坚土、砂砾坚土、软石等是根据()。

土木工程试题及答案

土木工程试题及答案

土木工程试题及答案一、单项选择题(每题2分,共20分)1. 土木工程的主要研究对象是()。

A. 建筑物B. 构筑物C. 建筑物和构筑物D. 基础设施答案:C2. 土木工程中,结构的安全性主要取决于()。

A. 材料B. 设计C. 施工D. 维护答案:B3. 以下哪项不是土木工程材料的基本性质()。

A. 力学性质B. 耐久性C. 经济性D. 美观性答案:D4. 土木工程中,以下哪项不是混凝土的主要组成材料()。

A. 水泥B. 细骨料C. 粗骨料D. 钢筋答案:D5. 土木工程中,以下哪项不是结构分析的基本方法()。

A. 静力分析B. 动力分析C. 热力学分析D. 弹性分析答案:C6. 土木工程中,以下哪项不是地基处理的目的()。

A. 提高地基承载力B. 减少沉降C. 增加结构的美观性D. 防止地基滑动答案:C7. 土木工程中,以下哪项不是施工组织设计的内容()。

A. 施工方案B. 施工进度计划C. 施工成本预算D. 施工材料采购答案:D8. 土木工程中,以下哪项不是结构抗震设计的原则()。

A. 延性设计B. 刚性设计C. 多道防线D. 性能设计答案:B9. 土木工程中,以下哪项不是桥梁的主要类型()。

A. 梁桥B. 拱桥C. 悬索桥D. 隧道桥答案:D10. 土木工程中,以下哪项不是隧道施工的主要方法()。

A. 开挖法B. 盾构法C. 沉管法D. 爆破法答案:D二、多项选择题(每题3分,共15分)11. 土木工程中,以下哪些因素会影响结构的耐久性()。

A. 材料的抗腐蚀性B. 环境条件C. 结构的设计D. 施工质量答案:ABCD12. 土木工程中,以下哪些是混凝土结构的常见病害()。

A. 裂缝B. 腐蚀C. 冻融损伤D. 火灾损伤答案:ABCD13. 土木工程中,以下哪些是钢结构的主要优点()。

A. 强度高B. 重量轻C. 施工速度快D. 耐火性能好答案:ABC14. 土木工程中,以下哪些是施工安全管理的主要措施()。

土木工程施工试题及答案解析

土木工程施工试题及答案解析

一、土的可松性系数1、某建筑物外墙采用条形基础,基础及基坑断面尺寸如图所示。

地基为粘土,边坡坡度为1:0.33。

已知301.=s K ,05.1'=s K 。

(5分)计算:⑴ 50米长的基坑的土方挖方量; ⑵若留下回填土,余土全部运 走,计算预留回填土量及弃土 量。

解:2、回填一个体积500立方米的土坑,回填土的可松性系数21.=s K ,031.'=s K ,计算取土挖方的体积,如果运土车容量为4立方米一车,需运多少车次?(6分) 解:取土体积:3、试计算开挖800m3的基坑,需运走的土方量?回填一个200m3的基坑,需挖方的土方量是多少?已知:ks =1.30, ks ′=1.15。

解:运走的土方量=800×1.30=1040m3需挖方的土方量=200/1.15=174m34、某工程基槽土方体积为1300m3,槽基内的基础体积为500m3,基础施工完成后,用原来的土进行夯填,根据施工组织的要求,应将多余的土方全部事先运走,试确定回填土的预留量和弃土量?已知ks=1.35, ks ′=1.15。

解:回填土的弃土量=[(1300-500)/1.15] ×1.35=939m3回填土的预留量=1300×1.35-939=816m35、某地下室挖基坑,基坑长为30m ,宽为15m ,深为2m ,该土的ks =1.30,挖出的土方全部外运,采用斗容量为2.5m3的翻斗车运输,每天运4次,计划4天运完,问需几台翻斗车? 解:挖方虚土量=30×15×2×1.30=1170m3n = 1170/(2.5×4×4)=30台翻斗车 600 1500 1200 1000 5001500(1分) 315050515133051m V W=⨯⨯⨯+=.)...(311205130160150m K K V V V s s j W =⨯-=⋅-=..)()('回383112301150m V K V V s W =-⨯=-⋅=.回弃(2分)(2分) )(车次1464583==n 358321031500m =⨯..(3分) (3分)的ks =1.30,ks ′=1.15,每辆车装4m3土方,试问余土运输所需车次? 解:n = [(2200-900/1.15)×1.30]/4=461车二、钢筋下料长度直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度 箍筋下料长度=箍筋周长+箍筋调整值弯钩增加长度对半圆弯钩为6.25d ,对直弯钩为3.5d ,对斜弯钩为4.9d 。

土木工程施工试题与答案

土木工程施工试题与答案

一、土的可松性系数1、某建筑物外墙采用条形基础,基础及基坑断面尺寸如图所示。

地基为粘土,边坡坡度为1:0.33。

已知Ks1.30,K s'1.05。

(5分)计算:⑴50米长的基坑的土方挖方量;⑵若留下回填土,余土全部运走,计算预留回填土量及弃土量。

6000 0 1 0 0 50 0 5 112001500解:V W ( ..1. ) .50150m3(1 分)1 50 335 1 5V回(V W V j) K s(15060)1.30112m3(2 分)K s'1.05V弃V W K s V回150 1.3011283m3(2 分)2、回填一个体积500 立方米的土坑,回填土的可松性系数K s 1.2 , Ks'1.03 ,计算取土挖方的体积,如果运土车容量为4 立方米一车,需运多少车次?(6 分)解:取土体积:5001.2583m 3(3 分)1.03n 583146(车次) (3 分)43、试计算开挖800m3的基坑,需运走的土方量?回填一个200m3的基坑,需挖方的土方量是多少?已知:ks =1.30,ks ′=1.15 。

解:运走的土方量= 800× 1.30 =1040m3需挖方的土方量=200/1.15 = 174m34、某工程基槽土方体积为1300m3,槽基内的基础体积为500m3,基础施工完成后,用原来的土进行夯填,根据施工组织的要求,应将多余的土方全部事先运走,试确定回填土的预留量和弃土量?已知ks=1.35, ks ′=1.15 。

解:回填土的弃土量=[ ( 1300- 500)/1.15] × 1.35 =939m3回填土的预留量=1300× 1.35 - 939=816m35、某地下室挖基坑,基坑长为30m,宽为 15m,深为 2m,该土的 ks= 1.30 ,挖出的土方全部外运,采用斗容量为2.5m3的翻斗车运输,每天运4次,计划 4天运完,问需几台翻斗车?解:挖方虚土量= 30× 15× 2×1.30= 1170m3n = 1170/( 2.5× 4× 4)= 30 台翻斗车6、已知某高层建筑物开挖基坑的体积为 2200m3,其中部分土方需填一个 900m3 的水塘,余土全部运走,如土 的 ks = 1.30,ks ′= 1.15,每辆车装 4m3 土方,试问余土运输所需车次?解: n = [ ( 2200-900/1.15 )× 1.30]/4 =461 车二、钢筋下料长度直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度 弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值弯钩增加长度对半圆弯钩为 6.25d ,对直弯钩为3.5d ,对斜弯钩为4.9d 。

土木工程计算题

土木工程计算题

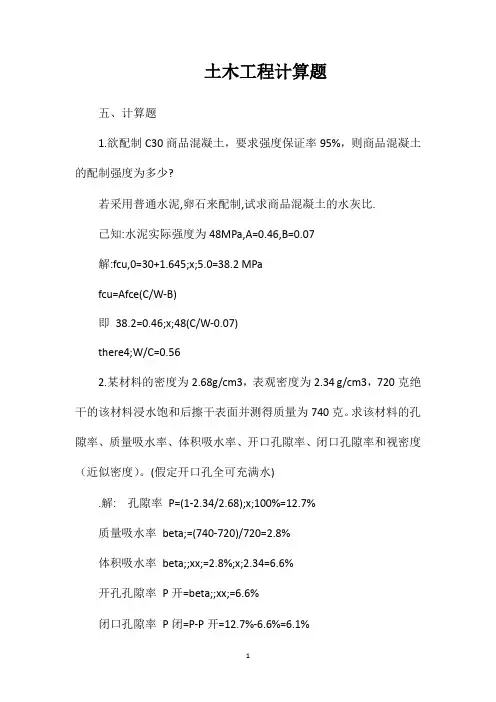

土木工程计算题五、计算题1.欲配制C30商品混凝土,要求强度保证率95%,则商品混凝土的配制强度为多少?若采用普通水泥,卵石来配制,试求商品混凝土的水灰比.已知:水泥实际强度为48MPa,A=0.46,B=0.07解:fcu,0=30+1.645;x;5.0=38.2 MPafcu=Afce(C/W-B)即38.2=0.46;x;48(C/W-0.07)there4;W/C=0.562.某材料的密度为2.68g/cm3,表观密度为2.34 g/cm3,720克绝干的该材料浸水饱和后擦干表面并测得质量为740克。

求该材料的孔隙率、质量吸水率、体积吸水率、开口孔隙率、闭口孔隙率和视密度(近似密度)。

(假定开口孔全可充满水).解: 孔隙率P=(1-2.34/2.68);x;100%=12.7%质量吸水率beta;=(740-720)/720=2.8%体积吸水率beta;;xx;=2.8%;x;2.34=6.6%开孔孔隙率P开=beta;;xx;=6.6%闭口孔隙率P闭=P-P开=12.7%-6.6%=6.1%视密度rho;;xx;=m/(V+V闭)=rho;0/(1-P+P闭)=2.34/(1-12.7%+6.1%)=2.50 g/cm33. 已知商品混凝土试拌调整合格后各材料用量为:水泥5.72kg,砂子9.0kg,石子为18.4kg,水为4.3kg。

并测得拌合物表观密度为2400kg/m3,试求其基准配合比(以1m3商品混凝土中各材料用量表示)。

若采用实测强度为45MPa的普通水泥,河砂,卵石来配制,试估算该商品混凝土的28天强度(A=0.46,B=0.07)。

解: 基准配合比为C=5.72;x;2400/(5.72+9+18.4+4.3)=367 kgS=9;x;2400/(5.72+9+18.4+4.3)=577 kgG=18.4;x;2400/(5.72+9+18.4+4.3)=1180 kgW=4.3;x;2400/(5.72+9+18.4+4.3)=275 kgfcu=0.46;x;45;x;(367/275-0.07)=26.2 MPa4.已知某材料的密度为2.50g/cm3, 视密度为2.20g/cm3, 表观密度为2.00g/cm3 。

土木工程施工考试(题库)

第一章 土方工程一、填空题1.土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。

2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。

3.土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示。

4.影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。

5.计算水井系统时,水井可分成承压完整井、承压非完整井、无压完整井、无压非完整井。

6.一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。

7.填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土。

8.防治流砂的方法有水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水。

9.单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。

11.轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。

13.影响填土压实的因素有土的含水量、铺土厚度、压实功。

14.流砂产生的原因是D G ρ'≥,防治流砂的方法有改变动水压力方向、增大动水压力路经等。

15.基坑坑壁支护的类型有加固型、支挡型、混合型三种。

16.板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移。

17.基坑降水的方法有集水坑降水法、井点降水法。

18.井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。

19.轻型井点平面布置的形式有单排线状布置、双排线状布置、环状布置。

20.轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。

21.正铲挖土机的工作特点:前进向上、强制切土。

22.反铲挖土机的工作特点:后退向下、强制切土。

24.最佳设计平面既能使土方工程量最小,又能保证填挖方量相等,一般可用最小二乘法原理求解。

土木工程施工考试(题库)

第一章 土方工程一、填空题1.土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。

2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。

3.土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示。

4.影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。

5.计算水井系统时,水井可分成承压完整井、承压非完整井、无压完整井、无压非完整井。

6.一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。

7.填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土。

8.防治流砂的方法有水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水。

9.单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。

11.轻型井点的布置应根据基坑大小和深度、土质、地下水位高低和流向、降水深度要求而定。

13.影响填土压实的因素有土的含水量、铺土厚度、压实功。

14.流砂产生的原因是D G ρ'≥,防治流砂的方法有改变动水压力方向、增大动水压力路经等。

15.基坑坑壁支护的类型有加固型、支挡型、混合型三种。

16.板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移。

17.基坑降水的方法有集水坑降水法、井点降水法。

18.井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。

19.轻型井点平面布置的形式有单排线状布置、双排线状布置、环状布置。

20.轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。

21.正铲挖土机的工作特点:前进向上、强制切土。

22.反铲挖土机的工作特点:后退向下、强制切土。

24.最佳设计平面既能使土方工程量最小,又能保证填挖方量相等,一般可用最小二乘法原理求解。

土木工程材料混凝土计算题答案

计算题答案1、已知混凝土试拌调整合格后各材料用量为:水泥5.72kg ,砂子9.0kg ,石子为18.4kg ,水为4.3kg 。

并测得拌合物表观密度为2400kg/m3,(1)试求其基准配合比(以1m3混凝土中各材料用量表示)。

(2)若采用实测强度为45MPa 的普通水泥,河砂,卵石来配制,试估算该混凝土的28天强度(A=0.46,B=0.07)。

解: (1) 基准配合比混凝土试拌调整合格后材料总量为:5.72+9.0+18.4+4.3=37.42 kg 配合比校正系数014.6442.372400V V O ==δ 1m3混凝土中各材料用量 水泥:kg V V C O 86.36642.37240072.50=⨯=砂子:kg V V S O 23.57742.3724000.90=⨯=石子:kg V V G O 12.118042.3724004.180=⨯=水: kg V V W O 79.27542.3724003.40=⨯=(2)混凝土的28天强度MPa B W C f A f ce cu 09.26)07.03.472.5(4546.0)(=-⨯=-⨯= 2、制C30混凝土,要求强度保证率95%,则混凝土的配制强度为多少?若采用普通水泥,卵石来配制,试求混凝土的水灰比。

已知:水泥实际强度为48MPa,A=0.46,B=0.07解: (1) 混凝土的配制强度MPa f t cu 2.385645.130645.130,=⨯+=⨯+=σ(2) 混凝土的水灰比 ∵MPa WCB WC f A f ce cu 2.38)07.0(4546.0)(=-⨯=-⨯= ∴56.0=CW3、已知砼的施工配合比为1:2.40:4.40:0.45,且实测混凝土拌合物的表观密度为2400kg/m3.现场砂的含水率为2.5%,石子的含水率为1%。

试计算其实验室配合比。

(以1m3混凝土中各材料的用量表示,准至1kg ) 解:(1)水泥:kg C 29145.04.44.2124001'=+++⨯=(2)砂子:kg C S 682%)5.21(4.2''=-=(3)石子:kg C G 1268%)11(4.4''=-= (4)水: kg C C C W 101%14.4%5.24.245.0''''=⨯-⨯-=4、混凝土的设计强度等级为C25,要求保证率95%,当以碎石、42.5普通水泥、河砂配制混凝土时,若实测混凝土7 d 抗压强度为20MPa ,推测混凝土28d 强度为多少?能否达到设计强度的要求?混凝土的实际水灰比为多少?(A=0.48,B=0.33,水泥实际强度为43MP ) 解:(1)混凝土28d 强度:MPa f f 2.347lg 28lg 207lg 28lg 728=⨯=⨯=(2)C25混凝土要求配制强度:MPa f t cu 2.335645.125645.125,=⨯+=⨯+=σ∵MPa f 2.3428=>MPa f t cu 2.33,=∴达到了设计要求(3)混凝土的实际水灰比: ∵)(B WCf A f ce cu -⨯= 即34.2=0.48×43×(C/W-0.33) ∴W/C=0.50 5、某工程设计要求混凝土强度等级为C30,现场施工拟用原料如下:水泥:42.5普通水泥,ρc=3.1g/cm3,水泥实际强度为46.8Mpa ;中砂,ρs=2620kg/m3,砂的含水率为3%;碎石,ρg=2710kg/m3,石子的含水率为1%。

土木工程施工-习题集(含答案)

《土木工程施工》一、单选题1.砖墙每天可砌筑高度不应超过( ).A。

1。

1m B、1.2m C、1。

6m D、 1。

8m2.桩身混凝土强度等级不应低于( )。

A。

C10 B.C20 C.C25 D.C303.当混凝土采用矿渣硅酸盐水泥拌制时,其浇水养护时间不少于( ).A。

7d B。

14d C。

15d D.28d4。

配置在同一截面的受力钢筋,其绑扎接头的截面面积占受力钢筋总截面面积的百分率为().A、小于50%B、受拉区不超过25%,受压区不超过50%C、25-50%D、受拉区不超过50%,受压区不超过25%5.若施工期间最高气温超过300C,水泥砂浆应在拌成后2h内使用完毕。

A。

45分钟B。

2小时C。

3小时 D.4小时6.缆风绳用的钢丝绳一般宜选用( )。

A.6 x 19+1 B。

6 x 37+1 C.6 x 61+1 D。

6 x 89+17。

某场地平整工程,有4000m3的填方量需从附近取土回填,土质为密实砂土(已知K s=1.35,K/S=1.15),其填土挖方量为( )。

A。

2986m3 B.3478m3 C.4000 m3 D。

4600 m38。

吊装大跨度钢筋混凝土屋架时,屋架的混凝土强度应达到设计强度的( ).A。

70% B。

80% C。

90% D.100%9。

当地质条件良好,土质均匀且地下水位低于基坑底面标高时,坚硬粘土可直立壁开挖不加支撑的最大深度不宜大于().A.1.5mB.1.8m C。

2。

0m D.2.510。

砌筑中每块支好的安全网应能承受不小于( )的冲击荷载。

A.1。

0KN B。

1。

6 KN C。

1.8KN D。

2.0 KN11。

托线板的作用主要是( )。

A。

靠吊墙面的平整度 B.靠吊墙面的垂直度C。

测量阴角的方正 D.测量阳角的方正12。

钢筋搭接长度的末端与钢筋弯曲处的距离,小于( ).A。

10d B。

500m C.30d D。

35d13.屋架的扶直应优先选用( )。
