通信光缆施工方案
通信光缆施工方案

•通信光缆施工概述•通信光缆施工流程•通信光缆施工技术•通信光缆施工安全与环保•通信光缆施工案例分析01通信光缆施工概述扰等优点。
通信光缆特点种类通信光缆的应用场景用于长途通信网络,如国家骨干网、国际海底光缆等。
用于城市间的通信网络,如城域网、局域网等。
用于电力系统的自动化控制和监测,保障电力系统的安全稳定运行。
用于军事通信,保障作战指挥和信息传递的畅通。
长距离通信城市通信电力系统军事用途02通信光缆施工流程施工准备人员组织组建专业施工团队,明确人员分工和职责。
设备与工具准备根据施工需要,准备光缆、接续盒、熔接机、测试仪表等设备和工具。
安全措施制定安全施工规范,配备安全帽、手套等防护用品,确保施工现场安全。
对施工区域进行实地勘察,了解地形地貌、建筑物分布等信息。
现场勘察路由规划障碍物处理根据勘察结果,规划光缆敷设路由,确保路由合理、安全可靠。
对路由中的障碍物进行标记和处理,确保光缆敷设顺利进行。
030201路由勘察光缆检验光缆牵引至指定位置。
光缆牵引确保光缆稳定可靠。
光缆固定光缆敷设接续准备进行光缆熔接,使用测试仪表对熔接质量进行测试,确保接续损耗符合要求。
熔接与测试在合适的位置安装接续盒,将熔接好的光缆放入盒内,密封盒盖。
接续盒安装光缆接续与测试文档整理整理施工过程中的技术资料和验收报告,形成完整的竣工资料。
验收测试对整个光缆系统进行测试,包括光功率、衰减等指标,确保系统性能符合要求。
后期维护对光缆系统进行定期巡检和维护,确保系统长期稳定运行。
施工验收与维护03通信光缆施工技术直埋光缆施工特点01本低、可靠性高等优点。
直埋光缆施工步骤02直埋光缆施工注意事项03部的纤芯受到应力。
管道光缆施工特点管道光缆施工步骤管道光缆施工注意事项架空光缆施工特点架空光缆施工步骤架空光缆施工注意事项水底光缆施工特点水底光缆施工是将光缆敷设在水底的一种方法,具有对光缆的保护能力强等优点。
水底光缆施工包括路由勘察、水底地形测量、抛石护底、水下挖掘、水下设备安装、光缆敷设等步骤。
通信光纤工程施工方案

通信光纤工程施工方案一、项目概述本项目为通信光纤工程施工方案,工程名称为XXX通信光纤工程,工程地址位于XX省XX市XX区。
本工程主要包括光缆铺设、光缆连接、光缆测试等内容,总工程工期为XX个月,总投资为XX万元。
二、工程施工内容1.光缆铺设本工程光缆采用XX型号光缆,主要规格为XX芯,每芯XX单模纤芯。
光缆铺设主要包括道路开挖、管道铺设、光缆敷设等内容。
具体工程步骤如下:(1)道路开挖:根据设计要求,在道路两侧开挖合适的沟槽,保证沟槽深度和宽度满足光缆敷设要求。
(2)管道铺设:在开挖好的沟槽内铺设地埋管道,确保管道的质量和连接牢固。
(3)光缆敷设:将光缆沿着地埋管道敷设,注意光缆的弯曲半径和张力限制,避免光缆弯曲和损坏。
2.光缆连接光缆连接主要包括光缆接头、光缆尾纤连接等内容。
光缆连接的施工步骤如下:(1)光缆接头:根据设计要求,选择光缆接头进行接头连接,确保接头连接牢固和信号传输正常。
(2)光缆尾纤连接:根据设计要求,进行光缆尾纤的连接工作,确保光缆尾纤连接牢固和信号传输正常。
3.光缆测试光缆测试主要包括光缆测距、光缆损耗测试等内容。
光缆测试的施工步骤如下:(1)光缆测距:使用光缆测距仪对铺设好的光缆进行测距,记录测距数据,并与设计要求进行比对。
(2)光缆损耗测试:使用光缆损耗测试仪对铺设好的光缆进行损耗测试,记录损耗数据,并与设计要求进行比对。
三、工程施工要求1.施工技术要求(1)施工人员需持有相关资质证书,熟练掌握光缆铺设、连接、测试等技术要求。
(2)施工人员需严格按照设计要求进行施工,确保工程质量和进度。
(3)施工人员需按照相关安全规范进行施工,确保施工现场安全。
2.施工质量要求(1)光缆铺设应符合设计要求,光缆敷设应牢固、整齐,符合光缆敷设标准。
(2)光缆连接应符合设计要求,光缆接头和尾纤连接应牢固、稳定,确保信号传输正常。
(3)光缆测试应符合设计要求,光缆测距和损耗测试数据应与设计要求一致。
通信光缆管道施工方案

通信光缆管道施工方案一、项目背景与概述随着信息技术的飞速发展和通信网络的不断扩展,通信光缆作为信息传输的主要载体,其施工质量的好坏直接影响到通信网络的稳定性和安全性。
本施工方案针对通信光缆管道的施工过程,从前期准备到后期验收,进行了详细的规划,以确保通信光缆管道施工的高质量完成。
二、施工前期准备确定施工范围:根据通信网络规划,明确施工起点和终点,确定管道线路走向。
地形地貌调查:对施工区域的地形、地貌进行详细调查,了解地质条件和地下管线分布情况。
材料准备:根据设计要求,提前采购并检验合格的光缆、管道材料等。
人员培训:对施工人员进行技术培训和安全教育培训,确保施工过程的安全和质量。
三、施工流程规划施工前准备:包括现场勘查、材料准备、人员培训等。
管道设计与选材:根据地形地貌调查结果,设计管道走向和埋深,选择合适的管道材料。
管道开挖与铺设:按照设计要求进行管道开挖,铺设管道并回填。
光缆选型与配置:根据通信需求,选择合适的光缆型号和配置方式。
光缆布放与固定:在管道内布放光缆,并进行固定和保护。
测试与验收:对光缆线路进行测试,确保通信质量达到要求后进行验收。
后期维护:定期对光缆线路进行巡查和维护,确保通信畅通。
四、光缆选型与配置根据通信需求和施工环境,选择合适的光缆型号和配置方式。
光缆选型要考虑传输容量、传输距离、环境适应性等因素;光缆配置要考虑管道的走向、弯曲半径、预留长度等因素。
五、管道设计与选材管道设计要根据地形地貌调查结果和通信需求进行,确定管道的走向、埋深、管径等参数。
管道材料要选择耐腐蚀、抗老化、抗压性能好的材料,如HDPE管、钢管等。
六、管道开挖与铺设管道开挖要按照设计要求进行,避免破坏周围环境和地下管线。
管道铺设要保证管道的平整度和垂直度,管道接口要紧密、不漏水。
回填时要选择合适的回填材料,确保管道的稳定性。
七、光缆布放与固定在管道内布放光缆时,要注意光缆的弯曲半径和张力控制,避免光缆受到过度拉伸或弯曲。
通信光缆割接施工方案

通信光缆割接施工方案一、前言二、施工前准备工作1.确定割接范围:根据通信系统的需求和现有的通信线路情况,确定需要割接的光缆段落。
2.制定施工计划:根据实际情况,制定详细的施工计划,包括施工时间、地点、人员安排等。
3.准备工具和材料:根据实际需要,准备好所需的工具和材料,包括割线刀、剥光器、熔接机等。
4.安排施工人员:根据需要,安排专业的施工人员进行施工,确保施工质量和安全性。
三、施工步骤1.割线:首先,根据割接计划,在需要割接的光缆段两端分别割线,将原有的光缆割断。
2.剥皮:使用剥光器去除割线处的外护套和纤芯保护层,确保光纤的裸露部分干净和光滑。
3.熔接:分别对割线处的两端光纤进行熔接,确保光纤之间的信号传输质量和稳定性。
4.包扎:对熔接成功的光纤进行包扎,使用光缆保护套将光纤进行固定和保护,防止外界因素的干扰。
5.测试:施工完成后,对割接处的光纤进行测试,检测割接质量和信号传输的稳定性。
四、安全措施1.施工现场要做好安全防护工作,确保人员的安全和施工的顺利进行。
2.施工前要检查工具和设备的安全性能,避免因故障导致施工延误。
3.在施工过程中,要注意操作规范,避免造成光缆和设备的损坏。
4.施工人员要按照规定佩戴个人防护用品,如手套、护目镜等。
五、总结通信光缆割接施工是一项非常重要的工作,对于保障通信系统的正常运行具有重要的意义。
通过制定详细的施工计划,合理安排施工人员和准备好必要的工具和材料,可以提高施工质量和效率。
同时,在施工过程中要注意安全措施,确保人员的安全和设备的完好,为通信光缆割接工作的顺利进行提供保障。
通信光缆施工方案

通信光缆施工方案一、项目概况在数字时代,通信光缆的应用越来越广泛。
本次施工方案是为了满足一个新的办公楼群中通信光缆的需求。
该办公楼群共有6栋楼,每栋楼有50层,总共有300层。
每层楼高的办公楼内需要铺设通信光缆,以连接各个办公室和数据中心。
二、施工准备1.施工设备:光缆施工机、光缆接头机、光源和光功率计。
3.员工培训:施工人员需了解光缆施工流程和操作规范,并接受光缆技术培训。
三、施工方案1.施工前的准备工作a.制定施工计划:根据楼层分布和需求,制定详细的施工计划,确保施工过程顺利进行。
b.检查光缆线路:检查线缆路径,并根据需要规划线缆走向。
c.确定光缆规格:根据需求选择合适的光缆规格,如单模光缆或多模光缆。
d.设置标志牌:在线缆路径上设置标志牌,方便后期维护和检修。
2.光缆铺设a.铺设光缆管道:根据计划,在每层楼的走廊或后墙上铺设光缆管道,将光缆从楼下铺至楼上。
b.连接光缆:将光缆从楼下拉至楼上,连接各个办公室和数据中心。
3.光缆接头处理a.光缆切割:根据需要,将光缆切割成合适的长度。
b.光缆接头处理:将光缆接头机连接到切割好的光缆上,进行接头处理。
c.光缆接头的测试:使用光源和光功率计测试接头质量,确保连接质量符合要求。
4.安装和测试a.安装光缆连接箱:将光缆连接箱安装在每个办公室或数据中心内,方便连接设备。
b.测试光缆连接:使用光源和光功率计测试光缆连接情况,确保连接稳定和信号传输正常。
c.整理光缆:整理光缆,确保无杂乱和过度弯曲。
四、施工注意事项1.施工人员需熟悉光缆施工流程,遵循施工规范和安全操作规程。
2.施工现场需设置警示牌,提醒他人注意安全。
3.施工过程中需避免光缆弯曲、拉力过大等不合适的操作,以免损坏光缆。
4.施工完成后需进行光缆连接质量测试,确保连接质量满足要求。
五、施工进度与验收1.按照施工计划逐层铺设光缆,每层完成后进行测试和验收。
2.每层光缆铺设安装完成后,交付给专门的质检人员进行光缆连接测试。
通信光缆工程施工方案范例

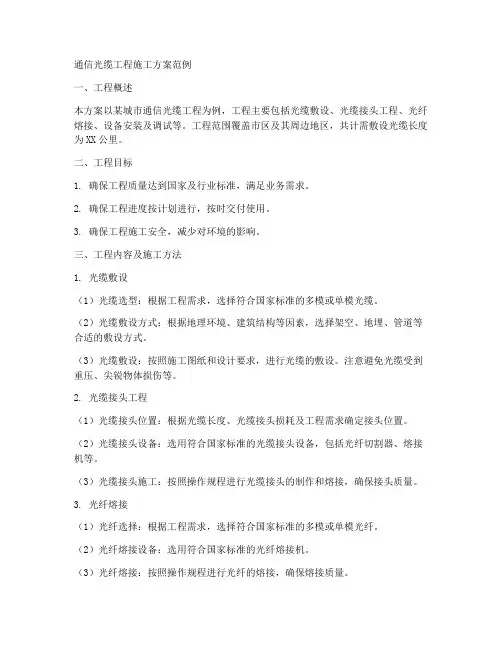

通信光缆工程施工方案范例一、工程概述本方案以某城市通信光缆工程为例,工程主要包括光缆敷设、光缆接头工程、光纤熔接、设备安装及调试等。
工程范围覆盖市区及其周边地区,共计需敷设光缆长度为XX公里。
二、工程目标1. 确保工程质量达到国家及行业标准,满足业务需求。
2. 确保工程进度按计划进行,按时交付使用。
3. 确保工程施工安全,减少对环境的影响。
三、工程内容及施工方法1. 光缆敷设(1)光缆选型:根据工程需求,选择符合国家标准的多模或单模光缆。
(2)光缆敷设方式:根据地理环境、建筑结构等因素,选择架空、地埋、管道等合适的敷设方式。
(3)光缆敷设:按照施工图纸和设计要求,进行光缆的敷设。
注意避免光缆受到重压、尖锐物体损伤等。
2. 光缆接头工程(1)光缆接头位置:根据光缆长度、光缆接头损耗及工程需求确定接头位置。
(2)光缆接头设备:选用符合国家标准的光缆接头设备,包括光纤切割器、熔接机等。
(3)光缆接头施工:按照操作规程进行光缆接头的制作和熔接,确保接头质量。
3. 光纤熔接(1)光纤选择:根据工程需求,选择符合国家标准的多模或单模光纤。
(2)光纤熔接设备:选用符合国家标准的光纤熔接机。
(3)光纤熔接:按照操作规程进行光纤的熔接,确保熔接质量。
4. 设备安装及调试(1)设备选型:根据工程需求,选择合适的通信设备,如交换机、路由器等。
(2)设备安装:按照设计要求,进行设备的安装,确保设备稳定运行。
(3)设备调试:对设备进行调试,确保通信网络正常运行。
四、工程质量保证措施1. 严格遵循国家及行业标准,确保工程质量。
2. 施工过程中,加强质量监督,对关键环节进行验收。
3. 选用优质原材料,确保光缆、光纤等设备的质量。
4. 加强施工人员培训,提高施工技能。
五、工程进度安排1. 制定详细的施工计划,明确施工进度。
2. 落实施工人员、设备、材料等资源,确保工程顺利进行。
3. 施工过程中,加强对进度的监控,及时调整施工计划。
光缆工程施工方案(3篇)

第1篇一、工程概述光缆工程是现代通信网络的重要组成部分,其主要任务是将信息传输到各个用户。
为确保光缆施工的质量和效率,特制定以下施工方案。
二、施工准备1. 施工人员:组织一支具有丰富经验的光缆施工队伍,包括项目经理、施工员、技术员、测量员、焊接工等。
2. 施工材料:准备光缆、光纤、熔接机、切割刀、剥线钳、专用胶带、防水套管、光纤收容盘等。
3. 施工设备:准备测量仪器、牵引机、敷设机、切割机、焊接机等。
4. 施工场地:选择合适的施工场地,确保光缆敷设的顺利进行。
三、施工步骤1. 施工测量:根据设计图纸,进行现场测量,确定光缆敷设路径。
2. 光缆敷设:a. 架空敷设:在确定的光缆敷设路径上,架设钢索或支架,将光缆悬挂在钢索或支架上。
b. 地埋敷设:在确定的光缆敷设路径上,挖设电缆沟,将光缆埋设在电缆沟内。
3. 光缆接续:a. 熔接:使用熔接机对光缆进行熔接,确保熔接质量。
b. 封接:对熔接后的光缆进行封接,防止水分侵入。
4. 光缆测试:使用测试仪器对敷设后的光缆进行测试,确保光缆传输质量。
5. 光缆收容:将测试合格的光缆收容在光纤收容盘内。
6. 光缆保护:对敷设后的光缆进行保护,防止光缆受损。
四、施工注意事项1. 施工过程中,确保施工人员的安全,遵守相关安全规定。
2. 光缆敷设过程中,注意保护光缆,避免光缆受损。
3. 熔接过程中,确保熔接质量,避免因熔接不良导致光缆传输质量下降。
4. 施工结束后,对光缆进行测试,确保光缆传输质量。
五、施工进度安排1. 施工准备:1周2. 施工测量:1周3. 光缆敷设:2周4. 光缆接续:1周5. 光缆测试:1周6. 光缆收容和保护:1周总计:6周六、质量保证1. 严格遵循国家相关标准和规范进行施工。
2. 对施工人员进行技术培训,提高施工技能。
3. 对施工材料进行严格检验,确保材料质量。
4. 对施工过程进行全程监控,确保施工质量。
通过以上施工方案的实施,确保光缆工程施工的顺利进行,为用户提供高质量的通信服务。
通信光缆施工方案三篇

通信光缆施工方案三篇篇一:通信光缆施工方案一、工程概况1.工程名称XXXXX2.建设规模2.1XXXXX2.2光缆线路穿跨越统计表该段线路穿跨越道路、河流、池塘多处,因与气管线同沟敷设,穿跨越方案均随气管线同,具体数量详见下表:4.工程特点4.1施工工期紧、工农关系复杂。
4.2施工跨越冬季,冬季施工难度大。
二、编制依据⑴设计蓝图。
⑵GB50369-20XX《油气长输管道工程施工及验收规范》;⑶SY/T 4108-20XX 输油(气)管道同沟敷设光缆(硅芯管)设计、施工及验收规范三、施工部署1、防腐施工人员及设备配备计划1.1一个通讯施工队主要人员配备计划1、施工测量施工测量工作包括:⑴硅芯管路由的复测应以批准的施工图设计为依据。
⑵核定硅芯管路由、长度、敷设位置、硅芯管接头点位置。
⑶核定硅芯管道穿越铁路、公路、河流、水塘、地下管线等障碍的具体位置和保护处理措施。
⑷核定接头坑及吹缆坑的开挖地点。
2、主要器材、设备检验(1)硅芯管单盘检验硅芯管的外观要求:a、均匀,无缺陷,无刮痕b、内壁应光滑平整,不得有气泡、裂口及显著的凹痕、杂质等。
c、端面应与轴向垂直。
硅芯管的气闭性能:选取一盘硅芯管,管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。
(2)硅芯管接头件及其他器材的检验:硅芯管接头件主要技术性能应符合以下要求:a、接头连接力:≥4300Nb、气密闭性能:≥1.6Mpac、橡胶密封圈应耐磨、耐老化、耐腐蚀、耐环境应力开裂。
d、硅芯管接头件应能重复开启使用,便于拆装和操作。
硅芯管与接头件、硅芯管与膨胀塞间的连接密封性能按以下方式进行检验:a、硅芯管与接头件间的连接密封性能剪取两段长300±5m硅芯管,按使用要求连接到相应的接头件上,在常温20℃、硅芯管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。
b、硅芯管与端头护缆膨胀塞间的连接密封性能剪取长约1m硅芯管并垂直放置,硅芯管底端安装端头护缆膨胀塞,由硅芯管上面开口端加满自来水,静置保持1h,护缆膨胀塞在硅芯管下端口处无渗漏为合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况 1二、编制依据 2三、施工部署 2四、光缆施工方案2五、光缆气流吹放施工方案 6●光缆路由复测7●光缆配盘确认8●气吹点的选择8●光缆单盘检测8●光缆的吹放9●光缆接续11●光缆中继段测试:12六、质量保证措施12七、安全保证措施13八、环境保护措施14一、工程概况1.工程名称XXXXX2.建设规模2.1XXXXX2.2光缆线路穿跨越统计表该段线路穿跨越道路、河流、池塘多处,因与气管线同沟敷设,穿跨越方案均随气管线同,具体数量详见下表:2.33.建设地点新民市、于洪区、沈北新区、铁岭市、抚顺市境内。
4.工程特点4.1施工工期紧、工农关系复杂。
4.2施工跨越冬季,冬季施工难度大。
二、编制依据⑴设计蓝图。
⑵GB50369-2006 《油气长输管道工程施工及验收规范》;⑶SY/T 4108-2005 输油(气)管道同沟敷设光缆(硅芯管)设计、施工及验收规范三、施工部署1、防腐施工人员及设备配备计划1.11.2四、光缆施工方案1、施工测量施工测量工作包括:⑴硅芯管路由的复测应以批准的施工图设计为依据。
⑵核定硅芯管路由、长度、敷设位置、硅芯管接头点位置。
⑶核定硅芯管道穿越铁路、公路、河流、水塘、地下管线等障碍的具体位置和保护处理措施。
⑷核定接头坑及吹缆坑的开挖地点。
2、主要器材、设备检验(1)硅芯管单盘检验硅芯管的外观要求:a、均匀,无缺陷,无刮痕b、内壁应光滑平整,不得有气泡、裂口及显著的凹痕、杂质等。
c、端面应与轴向垂直。
硅芯管的气闭性能:选取一盘硅芯管,管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。
(2)硅芯管接头件及其他器材的检验:硅芯管接头件主要技术性能应符合以下要求:a、接头连接力:≥4300Nb、气密闭性能:≥1.6Mpac、橡胶密封圈应耐磨、耐老化、耐腐蚀、耐环境应力开裂。
d、硅芯管接头件应能重复开启使用,便于拆装和操作。
硅芯管与接头件、硅芯管与膨胀塞间的连接密封性能按以下方式进行检验:a、硅芯管与接头件间的连接密封性能剪取两段长300±5m硅芯管,按使用要求连接到相应的接头件上,在常温20℃、硅芯管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。
b、硅芯管与端头护缆膨胀塞间的连接密封性能剪取长约1m硅芯管并垂直放置,硅芯管底端安装端头护缆膨胀塞,由硅芯管上面开口端加满自来水,静置保持1h,护缆膨胀塞在硅芯管下端口处无渗漏为合格。
3 、硅芯管施工技术要求(1)埋深要求:按设计图纸施工:a、硅芯管埋深与输气管道管底标高一致,光缆与管道同沟敷设,位于管道介质前进流向的右侧,管沟设计深度为公路和城建管理部门要求的深度。
b 石质、半石质地段应在沟底和光缆上方各铺100mm厚的细土或沙土。
此时可将沟深视为光缆的埋深。
c 光缆与已有地下管线和建筑物之间的净距注:(1)地下光缆采用了钢管保护,与水管、煤气管、石油管等交叉跨越的净距可降为0.15m。
(2)地下光缆采用了防腐蚀和防机械损伤措施后,与粪坑、积肥池的净距可降为1~1.5m。
(3)光缆与易塌方土井的净距不小于5m。
(4)与高压电力线路的交叉跨越角度:不小于30度。
(5)距电厂、变电站的接地装置:一般情况下大于200m。
(6)距高压杆塔的接地装置:一般情况下大于50m。
(7)穿越埋深与光缆相近的各种地下管线时,光缆宜在管线下方通过。
4 、敷设硅芯管硅芯管敷设的要求:a、在布放硅芯管之前,应先检查硅芯管两端口上的塑料端帽是否脱落,保持封堵严密。
严禁在布放过程中有水、土、泥及其他杂物等进入管内。
b、硅芯管敷设以前必须对沟底进行清平、夯实。
c、硅芯管采用“固定拖车法”或“移动拖车法”等进行布放,布放硅芯管,应从轴盘上方出盘入沟。
d、埋深与输气管道管底标高一致,硅芯管与管道同沟敷设,位于管道介质前进流向的右侧,然后回填300㎜细土。
e、硅芯管在沟底应顺直、无扭绞、无环扣和死弯。
f、硅芯管布放后应尽快连接密封,对引入手孔的硅芯管应及时对端口用堵头或膨胀塞进行封堵。
硅芯管布放后不能及时接续时,应将硅芯管重叠200mm。
g、硅芯管穿越障碍物时,应设人看护,避免受到损伤。
f、硅芯管布放后应立即掩埋300mm厚细土,尽量减少裸露时间,以防止受到人为及其他因素损伤。
i、硅芯管的弯曲半径应不小于硅芯管外径的15倍。
5、硅芯管应采用标准接头件连接,接续应符合下列要求a、硅芯管的接口断面应平直、无毛刺。
b、硅芯管接头件的规格应与硅芯管规格配套,接头件内的橡胶垫圈及两端硅芯管应安放到位。
c、接续过程中应防止泥沙、水等杂物进入硅芯管。
d、硅芯管接续后应做到不漏水、不漏气。
6、山区硅芯管敷设特殊要求a、在山区地段,当道路崎岖、山高坡陡时,车辆拖运硅管盘比较困难和危险,因此应当采用“固定拖车法”敷设硅管,硅管盘固定在坡下,将硅管从盘上拖出,然后抬起硅管沿管沟抬到坡上放入管沟内。
在敷设过程中硅管不得拖地以防止石块将硅管划伤。
b、在石方地段敷设硅管,管沟内必须用细土对硅管进行保护,必要时要加盖沙袋保护,防止大回填时石块损伤硅管。
c、在山区一些地段,由于地形限制。
输气管道不得不顺河道敷设,为防止水害对管道的威胁,根据不同情况采取道沟截水墙和浆砌石护坡等措施,硅管在此位置加钢管保护,在河道内禁止设置接头坑的建筑。
d、雨季施工时要特别防范山体滑坡等自然灾害。
7、水网硅芯管敷设特殊要求a、水网硅芯管敷设时,如果沟里有积水要采取抽水、排水等措施,将水抽干以后再施工。
b、如果管道沟有塌方迹象的要安装挡土板。
c、施工时要特别防范沟体塌方等人身伤害事故发生。
8、顶管穿越公路、铁路当输气管道采取顶管方式穿越公路、铁路时,通信硅芯管根据设计要求与输气管道共同敷设在混凝土套管内。
具体方法为:a、混凝土套管穿越公路、铁路之后,管道承包商将输气管道拖放在混凝土套管内,我方施工人员同时将Ф114钢管穿入混凝土套管,放在HDPE支架上,在Ф114钢管内穿入硅芯管。
b、为避免管道施工损伤硅芯管,要等到混凝土套管两侧输气管线与套管内输气管线连接并回填细土后,方可连接硅芯管。
c、管沟回填后,套管两侧的硅管上方要埋设标石。
d、Ф114套管在穿放硅管后两侧要采用油麻沥青做好封堵。
9、大开挖穿越公路a、在施工前,首先要与管道承包商联系,确定开挖时间、地点,实测开挖长度,并准备好Ф114钢管。
b、开挖时要提前将Ф114钢管运到现场,根据预埋长度进行连接并预穿铁线。
路面挖开后,待输气管道下沟后,将Ф114钢管按设计埋深布放到沟内,最后大回填恢复路面。
c、Ф114钢管要根据规范要求在路基两侧各伸出1米,管口临时封堵,以便于日后的硅管布放。
d、一般情况下,待公路两侧输气管道焊接并回填细土后,满足硅芯管整盘敷设条件时,方能够穿放硅芯管,以避免硅芯管断头过多。
10、穿越地下光(电)缆本工程由于输气管道口径大,埋设较深,管道在与沿途地下光(电)缆交越时,一般均在下方,硅芯管敷设遇到上述物体时也应随输气管道一同在物体下方通过,但施工中应注意以下几种安全措施:a、穿越光(电)缆时要将光(电)缆进行包扎防护处理,防止损坏缆外护套造成触电或光缆损伤。
b、当遇到地下光(电)缆,在不能确定其是否报废时,不得随意剪断,避免造成重大通信中断事故和人身伤亡事故。
c、穿越地下障碍物时,要设专人在穿越点看护,防止硅芯管扭绞。
11、大开挖穿越河流、沟渠、水塘在部分地区,硅管敷设需要穿越河流、沟渠、水塘,为保证施工质量特制定如下措施:a、硅芯管敷设以固定拖车法为主,拖车尽量靠近敷设起始点,然后将硅芯管倒出人工抬运。
b、硅芯管在布放之前要先将两端管口用硅管堵头或膨胀塞严密封堵,防止水、土及其他杂物等进入管内。
c、硅芯管接续要严格做好接头清洁工作,保证接头密封质量。
d、硅芯管与输气管道一起进行河流大开挖敷设时,要提前与监理工程师、管道施工承包商联系,确定时间、地点、开挖方式和回填方式,提前做好Ф114无缝钢管预穿铁线、硅芯管盘就位、水泥砂袋等准备工作,尽量减少作业时间。
12、穿越水工保护构筑物(截水墙、挡土墙、堡坎、固定墩等)由于穿越截水墙、挡土墙、堡坎、固定墩时,线路专业已经在截水墙、挡土墙、堡坎、固定墩上预埋了过路管孔,硅芯管只需将硅管直接穿过即可,为保证施工质量,特制订如下措施:a、施工前详细核查图纸确定截水墙砌筑位置、数量,提前安排施工方案。
b、如果线路中没有截水墙、挡土墙、堡坎、固定墩,后期施工单位补建水工时,我方要通知有关单位注意对通信线路的保护,条件允许的情况下应派人到现场进行看护。
13、跨越大型河流、冲沟等a、预先向作业者进行工程工艺技术交底,交代清楚有关质量要求和施工操作技术规程,同时要求作业者认真按要求进行作业,使施工工艺的质量控制标准化、规范化、制度化。
b、选择要检查和控制的施工工序及工序控制点;确定各个工序控制点应该达到的质量目标,按规定对工序控制点的质量现状进行检测,进而对工序控制点的质量现状和质量目标进行对比分析,找出二者之间的质量差距及产生差距的原因,采取相应的技术和管理措施,以消除这一质量差距,防止其再次发生。
c、组织技术人员熟悉设计文件及相应的技术标准、规范,制定周密的施工计划。
d、确定施工的关键工序和难点工序,根据各个工序的特点,组织有施工经验的人员来完成。
e、各工序作业人员严格执行相应技术标准、规范和作业指导书,并按照质量记录控制程序认真填写质量记录。
f、质检人员做好工序质量检查并做好记录,对不合格品应按相关程序文件进行标识、处理,保证跨越工程的一次合格。
14、场站硅管安装敷设等a、在站内或站外施工前,要与土建施工单位沟通,了解场站施工工序、建筑位置及场地地平高度,避免出现地平恢复后硅管埋深不够的情况。
b、根据现场实际情况确定工程量,及时准备红砖、通信硅芯管或穿墙套管等物资。
c、参照土建施工图及通信的单出图部分,及时配合土建施工单位做好预埋件的预埋工作,对穿墙套管要及时做好封堵,避免杂物进入套管内。
15、标石埋设(1) 标石应埋设在硅芯管的正上方。
转弯处的标石应埋设在路由转弯的交点上,标石有字的一面朝向弯角较小的方向;当硅芯管沿公路敷设且与公路间距不大于100m时,标石可朝向公路。
(2) 标石应埋设在不易变迁、不影响交通的位置。
(3) 标石规格应符合设计要求。
标石埋深80cm,出土60cm,标石周围土壤应夯实。
(4) 标石编号为白底红漆正楷字,字体端正,表面整洁。
标石的编号及符号应一致并符合设计要求。
五、光缆气流吹放施工方案●吹缆及接续施工流程图:●光缆路由复测路由的复测,主要是复核设计施工图是否与实际相符。
根据现场情况确定光缆敷设方式(气流吹放、人工穿放)、接头坑的位置及光缆接续位置,为光缆敷设和接续提供可靠的保证。
