简述电路改造施工工艺及要点

合集下载

电路施工工艺

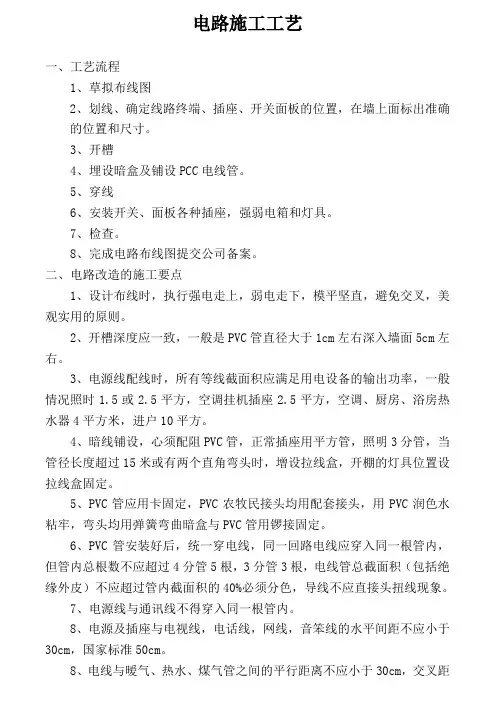

电路施工工艺

电路施工工艺一、工艺流程1、草拟布线图2、划线、确定线路终端、插座、开关面板的位置,在墙上面标出准确的位置和尺寸。

3、开槽4、埋设暗盒及铺设PCC电线管。

5、穿线6、安装开关、面板各种插座,强弱电箱和灯具。

7、检查。

8、完成电路布线图提交公司备案。

二、电路改造的施工要点1、设计布线时,执行强电走上,弱电走下,模平坚直,避免交叉,美观实用的原则。

2、开槽深度应一致,一般是PVC管直径大于1cm左右深入墙面5cm左右。

3、电源线配线时,所有等线截面积应满足用电设备的输出功率,一般情况照时1.5或2.5平方,空调挂机插座2.5平方,空调、厨房、浴房热水器4平方米,进户10平方。

4、暗线铺设,心须配阻PVC管,正常插座用平方管,照明3分管,当管径长度超过15米或有两个直角弯头时,增设拉线盒,开棚的灯具位置设拉线盒固定。

5、PVC管应用卡固定,PVC农牧民接头均用配套接头,用PVC润色水粘牢,弯头均用弹簧弯曲暗盒与PVC管用锣接固定。

6、PVC管安装好后,统一穿电线,同一回路电线应穿入同一根管内,但管内总根数不应超过4分管5根,3分管3根,电线管总截面积(包括绝缘外皮)不应超过管内截面积的40%必须分色,导线不应直接头扭线现象。

7、电源线与通讯线不得穿入同一根管内。

8、电源及插座与电视线,电话线,网线,音笨线的水平间距不应小于30cm,国家标准50cm。

8、电线与暧气、热水、煤气管之间的平行距离不应小于30cm,交叉距离不大于10cm。

10、穿入配管导线的接头应设在线盒内,线头要留有余量15cm,接头搭接应缠绕均匀紧密。

11、安装电源插座时,面向插座的左侧应接零线(V)右侧应接相线(L),中间上方应接保护地线(PE)保护地线为2.5双色线。

12、当吊灯自重在3分公以上时,应在顶板上安装后置埋件,然后装灯具安装在后置埋件上,严禁安装在木方或细木工板上。

13、连接开关,螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子上,零线应接在螺纹的端子上。

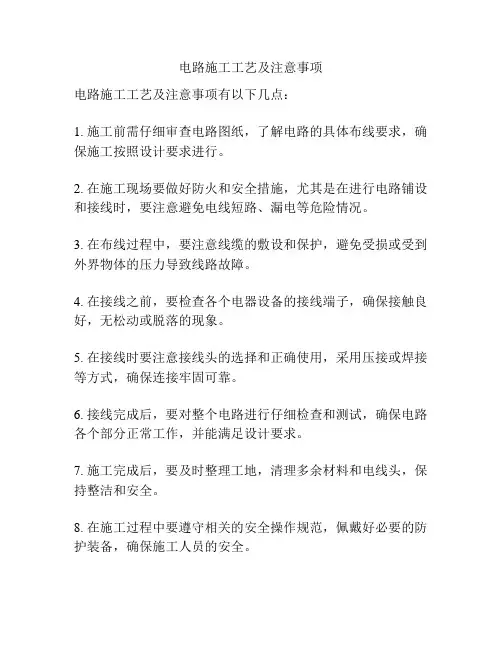

电路施工工艺及注意事项

电路施工工艺及注意事项

电路施工工艺及注意事项
电路施工工艺及注意事项有以下几点:
1. 施工前需仔细审查电路图纸,了解电路的具体布线要求,确保施工按照设计要求进行。

2. 在施工现场要做好防火和安全措施,尤其是在进行电路铺设和接线时,要注意避免电线短路、漏电等危险情况。

3. 在布线过程中,要注意线缆的敷设和保护,避免受损或受到外界物体的压力导致线路故障。

4. 在接线之前,要检查各个电器设备的接线端子,确保接触良好,无松动或脱落的现象。

5. 在接线时要注意接线头的选择和正确使用,采用压接或焊接等方式,确保连接牢固可靠。

6. 接线完成后,要对整个电路进行仔细检查和测试,确保电路各个部分正常工作,并能满足设计要求。

7. 施工完成后,要及时整理工地,清理多余材料和电线头,保持整洁和安全。

8. 在施工过程中要遵守相关的安全操作规范,佩戴好必要的防护装备,确保施工人员的安全。

9. 施工人员需具备一定的电气知识和技能,熟悉相关的电气安全标准和规范,确保施工质量和安全。

10. 在施工过程中,要随时注意电路的工作状态和负荷情况,避免过载或短路等情况产生。

总之,电路施工需要严格按照设计要求进行,同时注意安全和质量控制,确保电路工作正常和安全可靠。

同时,施工人员要具备一定的电气知识和技能,严格遵守相关的安全操作规范。

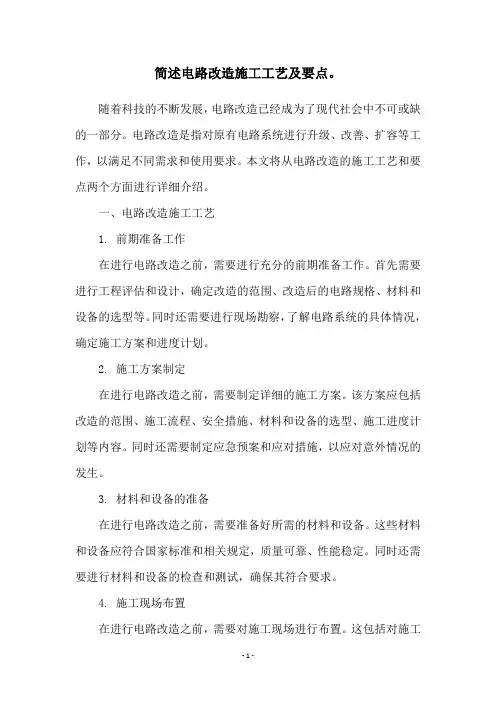

简述电路改造施工工艺及要点。

简述电路改造施工工艺及要点。

简述电路改造施工工艺及要点。

随着科技的不断发展,电路改造已经成为了现代社会中不可或缺的一部分。

电路改造是指对原有电路系统进行升级、改善、扩容等工作,以满足不同需求和使用要求。

本文将从电路改造的施工工艺和要点两个方面进行详细介绍。

一、电路改造施工工艺1. 前期准备工作在进行电路改造之前,需要进行充分的前期准备工作。

首先需要进行工程评估和设计,确定改造的范围、改造后的电路规格、材料和设备的选型等。

同时还需要进行现场勘察,了解电路系统的具体情况,确定施工方案和进度计划。

2. 施工方案制定在进行电路改造之前,需要制定详细的施工方案。

该方案应包括改造的范围、施工流程、安全措施、材料和设备的选型、施工进度计划等内容。

同时还需要制定应急预案和应对措施,以应对意外情况的发生。

3. 材料和设备的准备在进行电路改造之前,需要准备好所需的材料和设备。

这些材料和设备应符合国家标准和相关规定,质量可靠、性能稳定。

同时还需要进行材料和设备的检查和测试,确保其符合要求。

4. 施工现场布置在进行电路改造之前,需要对施工现场进行布置。

这包括对施工区域进行划分、搭建临时设施、设置安全警示标志、清理施工区域等。

同时还需要对施工现场进行安全检查和环境保护。

5. 施工过程控制在进行电路改造的过程中,需要对施工过程进行控制。

这包括对施工进度和质量进行监控、对施工人员进行管理和协调、对施工过程中的问题进行及时解决等。

同时还需要进行安全和环境保护的监控和管理。

6. 施工完工验收在进行电路改造完工后,需要进行验收。

这包括对改造后的电路进行功能测试、检查电路的稳定性和可靠性、检查施工质量等。

同时还需要进行安全和环境保护的验收。

二、电路改造要点1. 安全第一在进行电路改造时,安全是最重要的要点。

必须对施工现场进行安全控制,包括对施工人员进行安全培训、设置安全警示标志、对施工现场进行环境保护等。

同时还需要对施工材料和设备进行质量检查和测试,确保其符合要求。

家装电路工程施工工艺(3篇)

家装电路工程施工工艺(3篇)

第1篇一、施工准备1. 设计方案:根据业主需求,设计合理的电路布局,包括电源、照明、插座、开关等。

2. 材料准备:根据设计方案,选购合适的电线、电缆、PVC管、接线端子、接线盒、开关、插座等材料。

3. 工具准备:准备电钻、切割机、剥线钳、压线钳、万用表等施工工具。

二、施工流程1. 弹线定位:根据设计方案,确定线路终端插座、开关、面板的位置,并在墙面标画出准确的位置和尺寸。

2. 开槽:使用切割机沿弹线位置开槽,槽宽约10mm,深度约15mm。

3. 埋设暗盒及敷设PVC电线管:将PVC电线管穿入槽内,固定在墙面上,确保管子平直、无弯曲。

将接线盒、开关、插座等安装到墙面上,并连接好。

4. 穿线:将电线穿过PVC电线管,同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。

5. 接线:将电线头剥皮,连接到相应的接线端子上,确保接线牢固、可靠。

6. 检查:检查电路布线是否合理,线路是否存在短路、漏电等问题。

7. 完成电路布线图,提交公司备案。

三、施工要点1. 设计布线时,执行强电走上,弱电在下,横平竖直,避免交叉,美观实用的原则。

2. 开槽深度应一致,一般是PVC管直径10MM。

3. 电源线配线时,所用导线截面积应满足用电设备的最大输出功率。

一般情况,照明1.5平方,空调挂机及插座2.5平方,柜机4.0平方,进户线10.0平方。

4. 暗线敷设必须配阻燃PVC管。

插座用SG20管,照明用SG16管。

当管线长度超过15m或有两个直角弯时,应增设拉线盒。

天棚上的灯具位设拉线盒固定。

5. PVC管应用管卡固定。

PVC管接头均用配套接头,用PVC胶水粘牢,弯头均用弹簧弯曲。

暗盒、拉线盒与PVC管用锣接固定。

6. 电源线与通讯线不得穿入同一根管内。

7. 电源线及插座与电视线及插座的水平间距应符合规范要求。

四、质量要求1. 配电系统的器件极数、参数及性能指标与设计图纸一致。

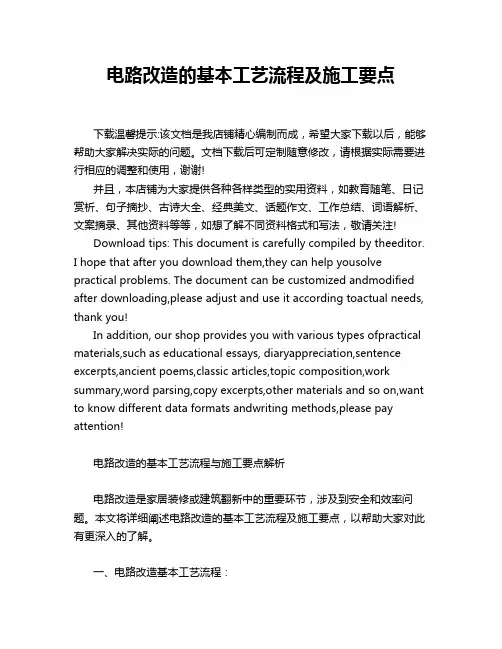

电路改造的基本工艺流程及施工要点

电路改造的基本工艺流程及施工要点

电路改造的基本工艺流程及施工要点下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电路改造的基本工艺流程与施工要点解析电路改造是家居装修或建筑翻新中的重要环节,涉及到安全和效率问题。

电路的施工工艺流程

电路的施工工艺流程

电路施工工艺流程改造的施工1.电路改造工艺流程确定线路终端插座的位置T墙面标画出准确的位置和尺寸T就近的同类插座引线2.电路改造的施工要点1.如果插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内;2.如果是在墙的下部,垂直向下开槽,至安装踢脚板的底部。

3.开槽深度应一致,槽线及顶直,应先在墙面弹出控制线后,再用云石机切割墙面,人工开槽。

4.线路安装时必须加护线套管,套管连接应紧密、平顺,直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。

5.导线装入套管后,应使用导线固定夹子,先固定在墙内及墙面后,再抹灰隐蔽或用踢脚板、装饰角线隐蔽。

正确安装灯具灯具的安装要领是:1.灯具安装最基本的要求是必须牢固。

2.室内安装壁灯、床头灯、台灯、落地灯、镜前灯等灯具时,高度低于24m及以下的,灯具的金属外壳均应接地可靠,以保证使用安全。

3.卫生间及厨房装矮脚灯头时,宜采用瓷螺口矮脚灯头。

螺口灯头的接线、相线(开关线)应接在中心触点端子上,零线接在螺纹端子上。

4.台灯等带开关的灯头,为了安全,开头手柄不应有裸露的金属部分。

5.装饰吊平顶安装各类灯具时,应按灯具安装说明的要求进行安装。

灯具重量大于3kg时,应采用预埋吊钩或从屋顶用膨胀螺栓直接固定支吊架安装(不能用吊平顶吊龙骨支架安装灯具)。

从灯头箱盒引出的导线应用软管保护至灯位,防止导线裸露在平顶内。

6.吊顶或护墙板内的暗线必须有阻燃套管保护。

卫浴洁具安装工艺流程卫生间的装饰重点:—是墙砖。

二是卫生洁具。

(一)施工工艺流程镶贴墙砖-吊顶-铺设地砖-安装大便器、洗脸盆、浴盆-安装连接给排水管T 安装灯具、插座、镜子—安装毛巾杆等五金配件。

1.坐便器的工艺流程检查地面下水口管 -对准管口 -放平找正-画好印记-打孔洞-抹上油灰-套好胶皮垫-拧上螺母,-水箱背面两个边孔画印记,-打孔- 插入螺栓-捻牢-背水箱挂放平找正-拧上螺母-安装背水箱下水弯头-装好八字门-把娘灯叉弯好-插入漂子门和八字门-拧紧螺母。

电路工程施工工艺(3篇)

电路工程施工工艺(3篇)

第1篇一、施工准备1. 熟悉图纸:施工前,施工人员应仔细阅读设计图纸,了解工程要求、施工范围和施工方法。

2. 材料准备:根据设计要求,准备所需的电气设备、电线电缆、接线盒、插座、开关等材料。

3. 施工工具:准备电工工具,如剥线钳、螺丝刀、电焊机、电钻等。

二、施工步骤1. 拆除旧线路:如需改造原有电路,首先拆除旧线路,注意保护电缆、导线等。

2. 检查线路:检查原线路是否合格,如不合格,则建议全部重布。

3. 安装配电箱:在住户总电源处安装漏电保护开关,每户设置分户配电箱,配电箱内设漏电开关,并分数路出线。

4. 开槽布线:按照设计图纸,在墙上开线槽,深度不得超过40mm。

不得在预制板、现浇板、梁、柱上开槽。

5. 穿管布线:所有线路必须穿管,线管及配件必须使用合格产品,并保留产品合格证。

线管内导线截面积不得大于管内径面积的40%。

6. 连接线路:将电线电缆连接到接线盒、插座、开关等电气设备上,确保连接牢固、可靠。

7. 漏电保护:导线间和导线对地间的绝缘电阻应大于0.5MΩ,阻燃管内接地线的接地电阻小于10MΩ。

8. 通电试验:线路布完后,进行通电试验,检查电路是否正常工作。

9. 隐埋管路:PVC管埋入墙体,在线路布完并通电检查合格后方能暗埋,管壁距最终抹灰面应不小于5mm。

10. 固定管路:线管施工必须固定牢固,确保线路安全。

11. 完成施工:检查电路施工质量,确保满足设计要求。

三、施工注意事项1. 施工过程中,注意安全,遵守电气安装规范。

2. 严格按设计图纸施工,确保工程质量。

3. 选用合格材料,确保线路安全、可靠。

4. 施工过程中,注意保护原有设施,避免损坏。

5. 施工完成后,进行通电试验,确保电路正常工作。

总之,电路工程施工工艺是一项细致、严谨的工作,施工人员应严格按照规范进行操作,确保电力系统的安全、可靠和稳定运行。

第2篇一、施工准备1. 施工图纸:严格按照设计图纸进行施工,确保施工质量。

2. 材料设备:选用符合国家标准、厂家合格证齐全的电线、电缆、开关、插座、灯具等材料。

电路改造工艺流程

电路改造工艺流程

电路改造工艺流程家庭装修首要工作就是电路的改造,它在整个装修中占据着重要的位置。

电路改造使日后的生活更加方便,前期的水电改造大部分都是自己〔制定〕的。

下面就来说说电路改造工艺流程,大家千万别错过。

电路改造工艺流程1. 草拟布线图。

2. 划线。

确定线路终端插座,开关,面板的位置,在墙面标画出准确的位置和尺寸。

3. 开槽。

4. 埋设暗盒及敷设PVC电线管。

5. 穿线。

6. 安装开关,面板,各种插座,强弱电箱和灯具。

7. 检查。

8. 完成电路布线图,提交公司备案。

电路改造施工工艺1、弹线。

施工人员与业主确定定位点现场定位弹线,现场确定开关,插座的位置,并用墨斗弹出必须要开槽的线。

2、开槽。

用切割机沿着弹好的墨线在墙地面上切出必须要暗装线管以及暗装底盒的槽。

3、清理渣土,安装穿线管。

依据开好的凹槽的走向用弯簧把线管握弯,两头穿进底盒上面的锁母上,安装底盒。

装底盒之前要在底盒合适的位置装好锁母。

4、穿线。

管内所穿电线的总横截面积不能超过线管横截面积的60%,一般状况是在相匹配的管内的线数最好不要超过3根,这样才干充分确保是活线而不是死线。

5、连接各种强弱电线线头,封闭电槽,标尺寸拍照留底,尤其是原来的开关插座要封的一定要标清楚,方便以后修理。

电路改造的工艺分析1、电路改造工艺标准墙面开槽:墙面开槽的深度,是电线管径深度的1.5倍,这样的好处是后期会有保护层,也不易造成墙面开裂。

线管绑定:在墙面拐角处,电工用专业的弯管器弯管,这样可以确保横平竖直,在进行线管固按时,从拐弯点到固定线之间的距离为200毫米,这样将来里面的线无论怎样抽换,也不会影响线管晃动。

管线锁母:所有的线管与线管链接,中间都有锁母。

接口打胶:线管不够长必须要拼接时,两个线管的接头必须要打胶,这样确保线管不会松动。

2、线盒走线施工工艺弱电与弱电之间:线盒间距为5公分。

强电与强电之间:线盒间距为5公分。

强电与弱电之间:线盒间距为150200毫米。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

简述电路改造施工工艺及要点
电路改造是指对原有电路进行升级、改造或重建,以满足新的电力需求或提高电力使用效率。

电路改造施工工艺及要点是电路改造的重要组成部分,它直接关系到电路改造的质量和安全。

下面将从施工工艺和要点两个方面进行详细介绍。

一、施工工艺
1.方案设计:在电路改造前,需要进行方案设计,确定改造的范围、目的、方法和步骤等。

设计方案要充分考虑电路的安全性、可靠性和经济性,确保改造后的电路能够满足使用要求。

2.材料准备:根据设计方案,准备所需的电线、电缆、开关、插座、配电箱等材料,并进行质量检查,确保材料符合国家标准和设计要求。

3.施工准备:在施工前,需要进行现场勘测和安全检查,确定施工方案和安全措施。

同时,要准备好所需的工具和设备,确保施工顺利进行。

4.施工过程:施工过程中,要按照设计方案和施工要求进行,确保电路改造的质量和安全。

在施工过程中,要注意保护现有设备和设施,避免对周围环境造成影响。

5.验收和调试:电路改造完成后,需要进行验收和调试,确保改造
后的电路能够正常运行。

同时,要进行安全检查,确保电路改造符合国家标准和安全要求。

二、要点
1.安全第一:电路改造是一项危险的工作,要注意施工安全。

在施工前,要进行安全检查,确保施工现场安全。

在施工过程中,要注意防止电击、火灾等事故的发生。

2.质量保证:电路改造的质量直接关系到电路的安全和可靠性。

在施工过程中,要严格按照设计方案和施工要求进行,确保电路改造的质量。

3.环保节能:电路改造应该注重环保节能,采用节能环保的电线、电缆和设备,减少能源消耗,降低对环境的影响。

4.合理布线:电路改造应该合理布线,避免电线、电缆交叉,减少电磁干扰,提高电路的稳定性和可靠性。

5.维护保养:电路改造后,要进行维护保养,定期检查电路的运行情况,及时发现和解决问题,确保电路的正常运行。

电路改造施工工艺及要点是电路改造的重要组成部分,它直接关系到电路改造的质量和安全。

在电路改造过程中,要注重施工安全、质量保证、环保节能、合理布线和维护保养,确保电路改造的质量和安全。
