塔吊、施工升降机安装报审资料目录

塔吊、施工升降机安装报审资料目录

塔吊、施工升降机安装报审资料目录*着重要求:出租与安装必须是同一家单位,且出厂时间在5年以内,集团重点项目的垂直物料运输设备优先选用施工升降机,其他项目建筑高度超过24m,必须使用施工升降机【集团72号文件要求】;单位必须为网上公示名单中的单位(请及时下载安全管理群中上传的公示单位清单);原则上不提倡使用物料提升机,如使用,提供资料同施工升降机,。

1、施工组织设计(施工方案)审批会签表2、特种设备出租单位和安装单位概况备案表(见陕华建【2013】22号文件)3、营业执照(外地企业要有在陕备案资料)、专业承包资质、安全生产许可证、施工机械租赁行业确定书、产权备案登记表、特种设备制造许可证、制造监督检验证明(2014年后出厂的可不提供)、产品合格证(施工升降机还需提供防坠器检验报告,有效期1年内,寿命5年)、使用说明书4、塔机、施工升降机安装方案(报审报批)、应急救援预案(仅需报审)【施工方案封皮必须有项目名称、编写日期,审批人为租安单位技术负责人,方案内容按照公司所发文件(见陕华建【2017】16号文件)内容编写,内必须有目录,页码等须与目录吻合】(方案中平面布置图附在方案最后边,底下有“***塔吊/施工升降机安装平面布置图”字样)5、以文件形式任命项目负责人、专职机械设备管理人员、专职安全生产管理人员和特种作业人员等;以文件形式出具单位技术负责人证明;项目经理、技术负责人(职称)、机械管理人员、安全管理人员(安全员岗位证以及安全考核C证)以及特种作业人员证件复印件(并按照该顺序制定表格-见下表格式,填写人员职责、证件编号以及联系方式等信息)人员信息一览表6、租赁合同、安装合同以及安全管理协议(内必须对机械定期维修保养等进行明确约束)7、安全技术交底(有交底人以及被交底人签字,有日期)8、自检合格证明、历次安装拆卸和检验检测以及和维修保养的相关记录、主要零部件更换记录、运行保障和事故记录等9、基础施工完毕的需提供基础隐蔽工程验收记录、砼试块强度检验报告10、安装完毕,租安单位先试运行和自检,自检合格(有签字盖章的自检报告)后委托第三方进行检验检测,出具检测报告;之后租安单位、使用单位以及监理验收,签三方联合验收表;塔吊防雷接地检测记录。

塔吊申请检验全套资料

塔吊申请检验全套资料

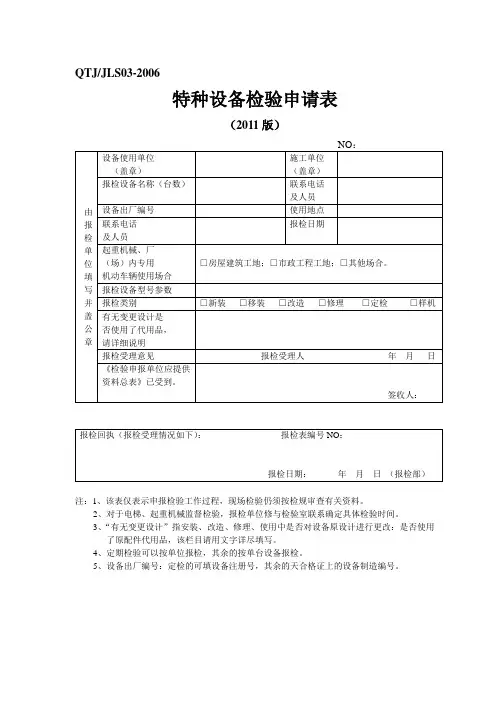

QTJ/JLS03-2006特种设备检验申请表(2011版)注:1、该表仅表示申报检验工作过程,现场检验仍须按检规审查有关资料。

2、对于电梯、起重机械监督检验,报检单位修与检验室联系确定具体检验时间。

3、“有无变更设计”指安装、改造、修理、使用中是否对设备原设计进行更改:是否使用了原配件代用品,该栏目请用文字详尽填写。

4、定期检验可以按单位报检,其余的按单台设备报检。

5、设备出厂编号:定检的可填设备注册号,其余的天合格证上的设备制造编号。

QTJ/JLJS04-2011-3/0委托检验检测协议甲方(委托单位):____乙方(受托单位):___________________经甲、乙平等双方协商,签订本协议。

一、甲方委托乙方对安装在_____________的出厂编号为_____的______设备进行检测。

二、乙方依据国家现行的有关法规、标准、规范等规定及对应设备的技术文件,按双方约定的项目对所委托设备进行查验,具体内容见附件1.三、甲、乙双方约定:1、甲方应按要求提供必要的现场检测条件,并指定专人配合乙方人员的工作。

2、甲方应向乙方提供设备的相关资料,并对所有提供资料的真实性和正确性负责。

具体内容详见附件2。

3、甲方对设备周边障碍物(建筑物、架空输电线、其他设备)等环境的安全以及由此影响设备作业安全负责。

4、为了保证检验工作完成及时出具报告书,对开出的《特种设备监督检验工作联络单》(附件3)中的整改意见,甲方应及时向乙方出具书面的整改情况报告,并对整改情况报告的真实性和正确性负责。

5、乙方应在本协议签署之日起十个工作日内对设备进行检测。

具体检测时间双方另行约定。

如因甲方、气候或其它不可抗力原因造成设备不能按期检测的,双方应另行书面约定设备检测时间。

6、如委托检测设备各检测项目均符合要求,乙方应在设备检测完成之日起十个工作日内出具《委托检验报告》。

7、乙方对《委托检验报告》的数据准确性和结果真实性负责。

塔吊安装、检测报验流程

塔吊安装、检测报验流程

塔吊安装报验流程塔吊安装报验流程一、建筑施工单位现场确定塔吊(施工升降机)型号1、建筑施工单位施工现场确定塔吊(施工升降机)型号,(项目部提前1个月报计划新设备备案需要时间);2、确定租赁单位,租赁单位确定设备厂家,购买设备,租赁单位负责质安站备案(设备备案等费用租赁单位承担);3、项目部使用旧设备,安装前需第三方检测(有资质的检测单位),租赁单位负责,检测费用(700元)由租赁单位负责。

目前质安站规定两家:日照市宏特建筑起重机械设备检测有限公司和江苏省永晋特种设备检测有限公司。

(日照检测公司较好)4、按照质安站要求:塔吊安装监控系统(费用由公司、项目、租赁单位协商解决)5、确定安装单位;6、制定安装方案。

二、租赁公司提供塔吊全套资料(一)、建筑施工单位施工现场确定塔吊(施工升降机)型号、租赁、安装单位,制定安装方案(二)、由租赁单位提供全套资料塔式起重机械: 1、产品合格证 2、制造监督检验证书3、产品说明书4、产品型式试验报告 5、产品备案证明6、产品备案证书7、制造单位许可证施工升降机:1、产品合格证2、制造监督检验证书 3、产品说明书4、产品型式试验报告5、产品备案证明6、产品备案证书7、制造单位许可证8、防坠安全器报告三、项目部提供工程概况、塔吊资料1、项目部提供工程概况、塔吊资料告知安装单位安装单位编制安拆资料告知表(签字盖章项目经理执业印章);2、安装单位资料编制告知资料完成后由项目部初审(签字)报分公司安全科-报总公司安全部审核- 由总工办审批-盖章(项目经理执业印章、租赁单位公章、施工单位公章)返回项目部-监理审核签字盖章。

3、施工单位确定设备安装位置;4、塔吊基础施工(塔式起重机地基基础验收资料,塔吊基础回弹记录表,包括地基基础勘察报告、钢筋隐蔽验收记录)。

四、安装公司质安站办理塔吊安装告知手续(塔吊进场前需要资料)告知时需附塔吊基础试块报告和钢筋材料合格报告。

安装前质安站施工现场塔吊基础检查、验收合格资料,塔吊安装前检测报告。

塔吊方案审查要点

塔吊方案审查要点

塔吊方案审察重点、检查项目及内容塔吊方案审察重点:施工方案(含公司资质和人员)的审察、进场的塔吊应供给和检查的资料、安装前资料审察、安装达成此后应做的检测和完美有关资料、塔式起重机平时检查项目及内容、正常使用阶段需要检查的内容。

一、施工方案(含公司资质和人员)的审察。

1)基本内容审察1、报审表使用正确(监理交底时明确);2、报审表内容填写齐备3、附件齐备(施工方案、单位及人员资质、施工单位公司审察建议等);4、署名和盖印齐备,时间照实填写;(塔吊安拆单位、总包单位技术负责人署名并加盖公章)2)资质审察1、营业执照(含税务登记证、组织机构代码证等)复印件加盖公司单位公章,而且拥有年审记录,时间应在有限时内;能否专监与总监审察2、公司资质证书复印件加盖公司公章,并拥有年审记录,时间均应在有限时内;3、项目主要管理人员资格(项目经理拥有 B 级安全证书、安全员 C 级安全证书等)复印件加盖公司公章;时间均应在有效期内;4、特种作业人员证书(信号工、塔吊安拆工( T)、电工等)复印件加盖单位公章,时间应在有效期内(应当进行复审的已进行复审,并加盖复审章);5、主要工程业绩(一般列表形式表示);6、公司的安全生产允许证复印件加盖单位公章,且在有效期内;7、起重机械综合报验单(租借公司购置),有效期为1年8、中华人民共和国特种设备安装改造维修允许证(起重机械);发证单位3)施工方案审察1、目录与内容能否一致2、编制依照能否存在过期的规范或图集3、安装方案应包含的基本内容:①、工程概略②、安装地点平面及立面图③、所采纳的塔式起重机型号及性能参数④、基础和附着装置的设置⑤、爬升状况及附着节点的详图⑥、安装次序和安装质量要求⑦、主要安装零件重量和吊点地点⑧、安装协助设备的型号、性能及部署地点⑨、电源的设置⑩、施工人员的配置、吊索具和专用工具的配置、安装工艺调试、安装装置的调试、重要危险源和安全技术举措、应急方案4、拆卸方案应包含的基本内容①、工程概略②、安装地点平面及立面图②、拆卸次序④、零件的重量和拆卸地点⑤、拆卸协助设备的型号、性能及部署地点⑥、电源的设置⑦、施工人员的配置⑧、吊索具和专用工具的配置⑨、重要危险源和安全技术举措⑩、应急方案二、进场的塔吊应供给和检查的资料1)、建筑起重机械案证 :产权存案编号;设备名称;规格型号及主要参数;制造厂家、制造允许证编号;出场日期;出场编号;制造监察查考证明编号;使用年限;产权单位;单位地点;产权负责人;联系电话;存案日期;存案部门(盖印)——表格由市( 县) 建设工程施工安全管理总站监制,应检查证件能否盖印,应为鲜章;特别注意的是使用截止年限。

塔吊方案审查要点

塔吊方案审查要点

塔吊方案审查要点、检查项目及内容塔吊方案审查要点:施工方案(含企业资质和人员)的审查、进场的塔吊应提供和检查的资料、安装前资料审查、安装完成以后应做的检测和完善相关资料、塔式起重机日常检查项目及内容、正常使用阶段需要检查的内容。

一、施工方案(含企业资质和人员)的审查。

1)基本内容审查1、报审表使用正确(监理交底时明确);2、报审表内容填写齐全3、附件齐全(施工方案、单位及人员资质、施工单位公司审查意见等);4、签字和盖章齐全,时间如实填写;(塔吊安拆单位、总包单位技术负责人签字并加盖公章)2)资质审查1、营业执照(含税务登记证、组织机构代码证等)复印件加盖企业单位公章,并且具有年审记录,时间应在有限期内;是否专监与总监审查2、企业资质证书复印件加盖企业公章,并具有年审记录,时间均应在有限期内;3、项目主要管理人员资格(项目经理具有B 级安全证书、安全员C 级安全证书等)复印件加盖企业公章;时间均应在有效期内;4、特种作业人员证书(信号工、塔吊安拆工(T)、电工等)复印件加盖单位公章,时间应在有效期内(应该进行复审的已进行复审,并加盖复审章);5、主要工程业绩(一般列表形式表示);6、企业的安全生产许可证复印件加盖单位公章,且在有效期内;7、起重机械综合报验单(租赁公司购买),有效期为1 年8、中华人民共和国特种设备安装改造维修许可证(起重机械);发证单位3) 施工方案审查1、目录与内容是否一致2、编制依据是否存在过期的规范或图集3、安装方案应包含的基本内容:①、工程概况②、安装位置平面及立面图③、所选用的塔式起重机型号及性能参数④、基础和附着装置的设置⑤、爬升状况及附着节点的详图⑥、安装顺序和安装质量要求⑦、主要安装部件重量和吊点位置⑧、安装辅助设备的型号、性能及布置位置⑨、电源的设置⑩、施工人员的配置、吊索具和专用工具的配置、安装工艺调试、安装装置的调试、重大危险源和安全技术措施、应急预案4、拆卸方案应包括的基本内容①、工程概况②、安装位置平面及立面图②、拆卸顺序④、部件的重量和拆卸位置⑤、拆卸辅助设备的型号、性能及布置位置⑥、电源的设置⑦、施工人员的配置⑧、吊索具和专用工具的配置⑨、重大危险源和安全技术措施⑩、应急预案二、进场的塔吊应提供和检查的资料1)、建筑起重机械案证:产权备案编号;设备名称;规格型号及主要参数;制造厂家、制造许可证编号;出场日期;出场编号;制造监督检验证明编号;使用年限;产权单位;单位地址;产权负责人;联系电话;备案日期;备案部门(盖章)——表格由市(县)建设工程施工安全管理总站监制,应检查证件是否盖章,应为鲜章;特别注意的是使用截止年限。

塔吊安装告知流程以及资料

塔吊安装告知流程以及资料

塔吊安装告知流程以及资料塔吊是一种常用于建筑施工现场的大型起重设备,用于提升和搬运重物。

为保证安全和高效的安装塔吊,以下是塔吊安装告知流程以及相关资料的详细介绍。

一、塔吊安装告知流程1.前期准备工作:施工方需根据工程要求和实际情况选择塔吊的类型和规格,并与塔吊供应商进行沟通确认。

同时,施工方还需根据工程情况编制塔吊安装方案。

2.现场勘察与准备:塔吊供应商派遣专业人员进行现场勘察,并根据勘察结果编制塔吊设备安装图纸。

此外,还需提前确定好塔吊的基础情况,包括基础形式、强度、平整度等。

3.临时道路的修建:根据塔吊的尺寸和重量,施工方需开阔和修建合适的临时道路,以保证塔吊进场和安装时的顺利进行。

4.塔吊设备运输:施工方根据塔吊的尺寸和重量选择合适的运输方式,如大型卡车或船舶等。

在运输过程中需提前制定运输方案和安全措施,并经过必要的许可和审批手续。

5.塔吊设备进场:在塔吊进场前,施工方需要与相关部门进行沟通,解决进场路线、关键节点和设备临时存放等问题,并确保塔吊进场时满足施工要求和安全要求。

6.塔吊设备安装:塔吊供应商派遣专业人员进行塔吊的组装和安装工作,按照安装图纸和安装方案进行操作。

在安装过程中,需严格遵守安全操作规程和施工要求,确保安装过程的安全和顺利进行。

7.安装验收和试运行:塔吊安装完成后,施工方进行塔吊的验收和试运行,检查塔吊是否安装合理、性能是否正常,以及各项安全保护装置是否完好可用。

8.安装告知:施工方需向相关人员和单位发出塔吊安装告知,告知的内容包括塔吊的安装时间、地点、施工方法和注意事项等,确保所有相关人员都了解塔吊的存在和使用情况。

二、塔吊安装告知所需提供的资料1.塔吊设备的型号、规格和特性;2.塔吊设备的安装图纸和安装方案;3.塔吊的操作手册和维护手册;4.塔吊设备的安全操作规程和注意事项;5.塔吊设备的使用许可证和检测合格证书;6.塔吊进场路线和基础情况的说明;7.塔吊设备的重量和尺寸,以及运输方案和安全措施;8.塔吊设备的安装验收和试运行报告。

苏州塔吊全套资料

苏州塔吊全套资料

苏州塔吊全套资料1、苏州市建筑起重机械使用登记证(安监站发的资料,现在没有)2、施工起重机械设备进场使用报验单(必须要有)3、塔式起重机安装质量检验报告书(苏州市建设工程质量检测中心有限公司)(内容包括资料、基础、结构件、吊钩、起升系统、回转系统、顶升系统、行走系统等等内容)验收结论应为合格。

有整改内容的应附整改回复单)(需要检测后才有的资料)4、整改回复单(不需要,这是安监站检查后发的,现在还没有)5、苏州市建筑施工起重机械设备安装告知表6、建筑施工起重机械设备转场验收表7、建筑施工起重机械安装(拆卸)专项方案报审表8、建筑施工起重机械安装(拆卸)专项方案审核表(总承包单位)9、建筑施工起重机械安装(拆卸)专项方案审核表(分包单位)10、设备产权登记证11、出厂合格证(起重机械制造监督检验证书)12、特种设备制造许可证13、企业法人营业执照、资质证书、安全生产许可证;14、安装方案(包括应急预案附应急救援去医院路线)15、塔机安装安全技术交底(由安装公司安全管理人员对现场安装人员交底)16、管理及安拆人员名单、职务、证件号17、相关人员证件复印件;18、辅助起重设备及操作人员证件(汽车起重机年度检验合格证),驾驶员证书复印件;(可无)19、大型起重机械安装现场情况勘察表(可无)20、法人委托书(安装公司委托***同志全面负责对贵公司(项目名称#楼)进行安装#台###型号塔式起重机的专业承包施工作业。

(可无)21、塔机安装合同22、建设工程承发包安全管理协议(甲方负责安全的人员后附证书复印件)23、塔式起重机基础验收表(后附各工序资料混凝土浇筑相关资料必须齐全)。

起重机入场报验资料

起重机入场报验资料

施工现场起重机械入场报验资料一、起重机械出厂文件生产许可证、安全生产资格认可证;产品合格证、出厂检验报告;产品说明书;二、安装单位:安装资格证书;安全生产许可证副本安装人员上岗证(特种作业人员证书);安装/拆除方案安装/拆除申请表(这个表要安装单位、监理单位、使用单位、租赁单位签字盖章)。

安装单位与使用单位签订的安装(拆卸)合同//安装单位与施工总承包单位签订的安全协议书;负责建筑起重机械安装(拆卸)工程专职安全生产管理人员、专业技术人员名单;安装(拆卸)工程安全事故应急救援预案。

辅助起重机械资料及其特种作业人员证书;施工总承包单位、监理单位要求的其他资料。

(施工总承包单位、监理单位应当在收到安装单位提交的齐全有效的资料之日起2个工作日内审核完毕并签署意见)三、基础施工资料1、基础施工图纸;2、土方承载力、钢筋混凝土试验报告;3、隐蔽验收记录四、使用单位(一)建筑起重机械备案证明;(二)建筑起重机械租赁合同;(三)建筑起重机械检验检测报告和安装验收资料;(四)使用单位特种作业人员资格证书(司索、司机、指挥上岗证复印件)//有关管理人员的上岗资格证;(五)建筑起重机械维护保养等管理制度;(六)建筑起重机械生产安全事故应急救援预案;(七)使用登记机关规定的其他资料(操作人员必须做好维修和保养记录).........................................定期对塔吊进行检测塔吊一般在什么情况下不开吊一、斜吊不吊二、超载不吊三、散装物装得太满或捆扎不牢不吊四、凌吊物边缘无防护措施不吊五、吊物上站人不吊六、指挥信号不明不吊七、埋在地下的构件不吊八、安全装置失灵不吊九、光线阴暗看不清吊物不吊十、六级以上强风不吊。
