临时用电施工组织设计含平面布置图及系统图

合集下载

施工临时用电施工组织设计编制内容要求(内部使用文件)

施工临时用电施工组织设计编制内容要求(内部使用文件)

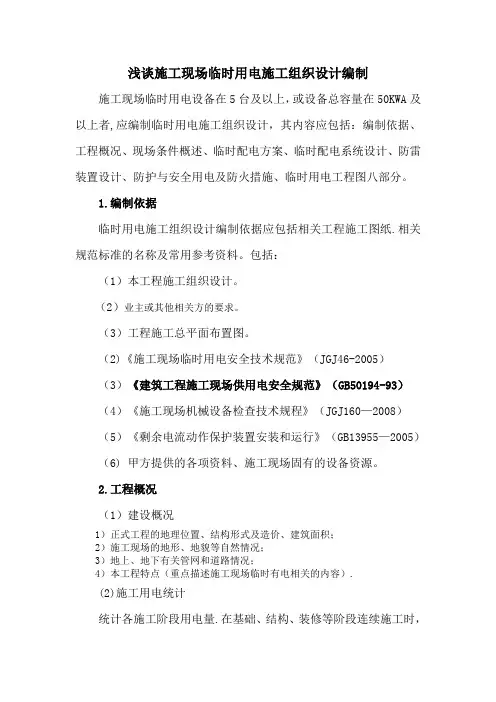

浅谈施工现场临时用电施工组织设计编制施工现场临时用电设备在5台及以上,或设备总容量在50KWA及以上者,应编制临时用电施工组织设计,其内容应包括:编制依据、工程概况、现场条件概述、临时配电方案、临时配电系统设计、防雷装置设计、防护与安全用电及防火措施、临时用电工程图八部分。

1.编制依据临时用电施工组织设计编制依据应包括相关工程施工图纸.相关规范标准的名称及常用参考资料。

包括:(1)本工程施工组织设计。

(2)业主或其他相关方的要求。

(3)工程施工总平面布置图。

(2)《施工现场临时用电安全技术规范》(JGJ46-2005)(3)《建筑工程施工现场供用电安全规范》(GB50194-93)(4)《施工现场机械设备检查技术规程》(JGJ160—2008)(5)《剩余电流动作保护装置安装和运行》(GB13955—2005)(6) 甲方提供的各项资料、施工现场固有的设备资源。

2.工程概况(1)建设概况1)正式工程的地理位置、结构形式及造价、建筑面积;2)施工现场的地形、地貌等自然情况;3)地上、地下有关管网和道路情况;4)本工程特点(重点描述施工现场临时有电相关的内容).(2)施工用电统计统计各施工阶段用电量.在基础、结构、装修等阶段连续施工时,可按其中最大用电量的施工阶段进行统计;用电量统计采用表1格式。

表1 主要机械设备用电量统计3.现场条件概述(1)场地条件描述施工现场地理环境,排水状况,地下管线(电力电缆、水管、油气管线等)的规格、埋设标高、走向及位置,施工现场周围道路、建筑物等。

(2)现场电源建设单位在施工现场提供电源形式(变压器或配电室或总配电箱),位置及容量。

4。

临时配电方案应根据前2、3节所述的工程实际与临时供电需求,结合规范标准中的相关规定确定本工程临时配电方案:(1)配电室(总配电箱)布置根据建=建设单位提供的临时电源形式、位置,描述配电室(总配电箱)的现场位置、从临时电源到配电室(总配电箱)的进线方式。

顶管施工临时用电施工组织设计

顶管施工临时用电施工组织设计

北京市小红门再生水厂及再生水利用工程京良路再生水管线第二标段(黄土岗灌渠~万寿路南延)(万寿路南延~西红门西区一号路)临时用电施工组织设计编制:审核:审批:北京住总集团有限责任公司2015年11月5日目录第一章编制依据 (4)1.1 编制依据 (4)1.2编制说明 (4)1.3编制内容 (4)第二章工程概况 (6)第三章电源进线、配电装置、发电机、用电设备位置及走向 (7)3.1 用电概况 (7)3.2临时取电 (8)3.3发电机组发电 (10)第四章发电机组管理、安装要求 (12)4.1.发电机组管理协议 (12)4.2.发电机组安全要求 (12)4.3.发电机巡视检查内容 (13)4.3.4发电机组供配电验收 (13)第五章用电负荷计算 (14)5.1.二级配电箱(单个竖井最大负荷量) (14)5.2电缆选择; (15)5.3.1、机顶设备用电(DN1800) (17)5.3、机顶设备用电(DN3000) (18)5.4线路敷设: (19)第六章接地装置、保护措施 (21)6.1、接地装置:工作接地装置布置图 (21)6.2、其它接地: (21)6.3、保护零线的敷设及要求: (21)第七章安全用电措施 (23)7.1技术措施 (23)7.2、柴油发电机组的安全措施 (23)第八章施工现场防电气火灾和触电现场处理 (30)8.1、现场火灾的预防 (30)8.2、电气火灾的扑灭 (30)8.3、触电急救和处理 (31)第九章电气安全生产管理制度 (33)第十章施工现场临时用电工程图纸 (34)10.1 现场一、二、三级箱配电箱系统图 (34)10.2施工现场临时用电总平面布置图 (34)10.3 现场链式配电系统图 (37)10.4 现场总平面图 (38)第一章编制依据1.1 编制依据1、《建筑工程施工现场供用电安全规范》 GB50194-2014;2、《低压配电设计规范》GB50054—2011;3、《供配电系统设计规范》GB50052—2009;4、《通用用电设备配电设计规范》GB50055—2011;5、《施工现场临时用电安全技术规范》JGJ46—2005;6、《建筑施工安全检查标准》JGJ59-2011;7、《建设工程施工现场安全防护、场容卫生及消防保卫标准》(DB11/945—2012.)8、《北京市建设工程安全生产管理标准化手册》(京建发【2010】443号)1.2编制说明1.2.1本施工组织设计编制充分考虑了我公司的资源状况和能力,特别是基于我公司具有一支高素质、高水平、高效率的队伍和有长期从事临电施工的管理人员。

施工组织设计施工现场平面布置

施工组织设计施工现场平面布置

施⼯组织设计施⼯现场平⾯布置施⼯组织设计—施⼯现场平⾯布置1.1.平⾯布置原则⑴根据施⼯需要和现场实际情况,对施⼯现场全⾯规划,综合考虑,合理布置,在满⾜施⼯⽣产需要的前提下,尽量降低临时⼯程费⽤。

⑵在保证场内交通运输畅通和满⾜施⼯对原材料和半成品堆放要求的前提下,尽量减少或避免⼆次倒运。

⑶充分考虑本标段⼯程的施⼯特点,平⾯总布置既要求在功能上满⾜施⼯要求,⼜要尽量减少各项⼯程及各专业间的相互⼲扰。

⑷施⼯平⾯布置应符合贵阳市相关主管部门、业主对现场卫⽣及安全技术标准,并满⾜施⼯消防要求。

⑸具体布置应分区明确,满⾜业主及相关主管本门对环境保护和⽂明⼯地的要求,合理规划施⼯区域和办公区域,使之各⾃成为整体,以便分别集中管理。

①严格按照招标⽂件和设计图纸提供的施⼯围挡范围,根据现场条件,因地制宜、合理布置,满⾜招标⽂件中对业主和监理办公、⽣活⽤房要求。

②满⾜⽣产、办公需要的原则:临建完备、设施齐全,满⾜现场需求。

③布局合理的原则:临建布置合理、可⾏;⽣产作业区、⽣活和办公区分离;做好与外部道路的衔接,既不影响外部交通,⼜便于材料、作业⼈员、施⼯车辆进出施⼯现场。

④节约⽤地的原则:临时设施尽量布置在⼯程永久⽤地范围内。

在施⼯场地紧张的区域,优先布置满⾜正常施⼯⽣产需要的临时性材料堆放区、施⼯⽣产作业区。

⑤所有的临时设施使⽤材料符合业主及消防安全的要求,并按照规定向相关部门进⾏⽤地申请、临建⽅案报批,再现场实施临建搭设。

⑥临时设施建设标准化的原则:现场临时设施、消防、卫⽣防疫符合贵阳市和业主的要求,项⽬部对相关标准进⾏统⼀,各班组严格执⾏。

⑦采⽤吸⾳材料,降低施⼯噪⾳污染;洗车槽、沉淀池、泥浆池等设施齐全;现场卫⽣设施齐全,碴⼟、砂、⽯料⽤防尘⽹覆盖,出碴车辆冲洗⼲净后⽅可上路;⽣产、⽣活垃圾分类堆放处理。

1.2.临时⼯程设施布置说明项⽬部驻地拟修建在基地跑马场靠⽥径场位置,不超出借地范围,下属⼟建、安装、等班组驻地在附近租⽤民房,其余施⼯⽣产临时设施均匀分布在⽆建筑物及构筑物⼲扰的红线内空闲区域,避免在⼯程建设过程中需要更换临建位置或者重复修建,增⼤施⼯成本、影响⼯期,在条件允许的情况下,布置位置需材料进出便利,靠近施⼯主便道且距离各使⽤部位距离较均衡,临设的规模、数量、类型必须要满⾜施⼯进度要求,尽量设置在塔吊范围覆盖范围内或者建筑物旁吊车的⼯作半径内,做到从加⼯场吊运⾄施⼯部位⼀次到位,不需要利⽤平板车等辅助转运⼯具。

施工现场临时用电组织设计

施工现场临时用电组织设计

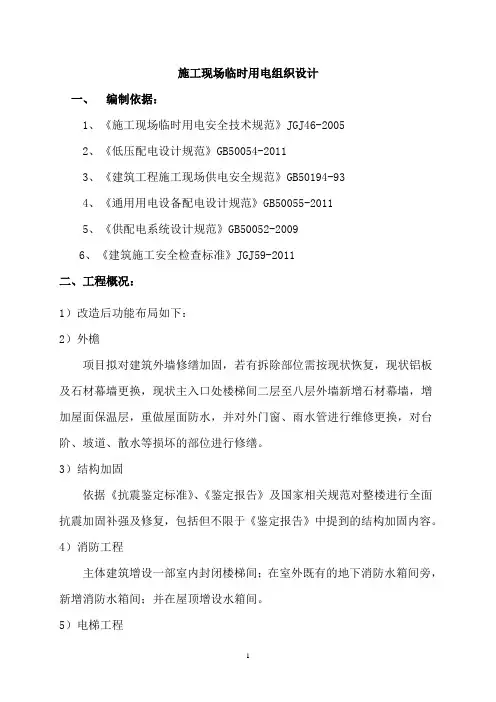

施工现场临时用电组织设计一、编制依据:1、《施工现场临时用电安全技术规范》JGJ46-20052、《低压配电设计规范》GB50054-20113、《建筑工程施工现场供电安全规范》GB50194-934、《通用用电设备配电设计规范》GB50055-20115、《供配电系统设计规范》GB50052-20096、《建筑施工安全检查标准》JGJ59-2011二、工程概况:1)改造后功能布局如下:2)外檐项目拟对建筑外墙修缮加固,若有拆除部位需按现状恢复,现状铝板及石材幕墙更换,现状主入口处楼梯间二层至八层外墙新增石材幕墙,增加屋面保温层,重做屋面防水,并对外门窗、雨水管进行维修更换,对台阶、坡道、散水等损坏的部位进行修缮。

3)结构加固依据《抗震鉴定标准》、《鉴定报告》及国家相关规范对整楼进行全面抗震加固补强及修复,包括但不限于《鉴定报告》中提到的结构加固内容。

4)消防工程主体建筑增设一部室内封闭楼梯间;在室外既有的地下消防水箱间旁,新增消防水箱间;并在屋顶增设水箱间。

5)电梯工程项目拟在建筑室内安装2部垂直电梯,其中1部电梯为更换现状电梯,另1部电梯为新增电梯。

1部为消防电梯兼作无障碍电梯,另1部为客梯,载重量均为1T。

6)给排水工程给水系统:本工程所在地市政水压0.20MPa,水源为两路DN200市政给水管,满足生活及消防的市政给水管网要求。

中水系统:本工程所在地市政水压0.20MPa,水源为DN150市政中水管。

中水系统为市政直供,室外设置水表井。

污水系统:室外化粪井前管道根据室内污水系统调整情况进行调整;室外化粪井后管道利旧,不改造。

雨水系统:室外雨水系统均为利旧,不改造。

消防给排水系统:本工程为高层公建,应设置室内消火栓系统,室外消火栓系统,自动喷水灭火系统,并在室内配置建筑灭火器。

7)暖通系统本工程供暖热媒及补水由首层换热站提供,供回水温度80~60℃。

辐射供暖系统末端分配器前设置混水设备,混水后供回水温度为50~40℃。

施工临时用电施工组织设计

施工临时用电施工组织设计

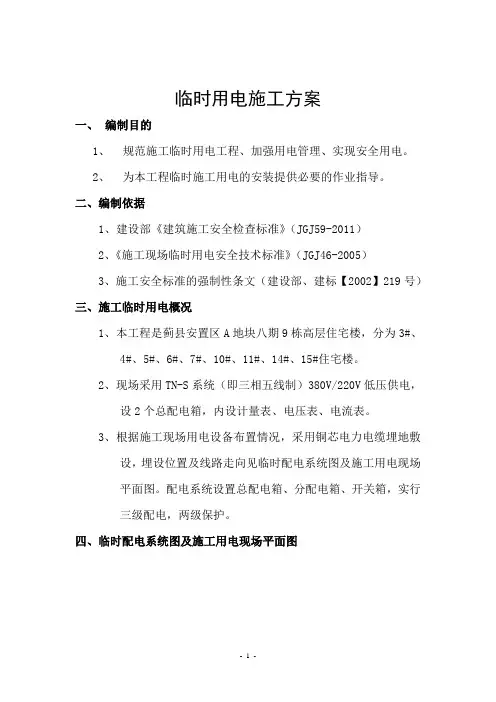

临时用电施工方案一、编制目的1、规范施工临时用电工程、加强用电管理、实现安全用电。

2、为本工程临时施工用电的安装提供必要的作业指导。

二、编制依据1、建设部《建筑施工安全检查标准》(JGJ59-2011)2、《施工现场临时用电安全技术标准》(JGJ46-2005)3、施工安全标准的强制性条文(建设部、建标【2002】219号)三、施工临时用电概况1、本工程是蓟县安置区A地块八期9栋高层住宅楼,分为3#、4#、5#、6#、7#、10#、11#、14#、15#住宅楼。

2、现场采用TN-S系统(即三相五线制)380V/220V低压供电,设2个总配电箱,内设计量表、电压表、电流表。

3、根据施工现场用电设备布置情况,采用铜芯电力电缆埋地敷设,埋设位置及线路走向见临时配电系统图及施工用电现场平面图。

配电系统设置总配电箱、分配电箱、开关箱,实行三级配电,两级保护。

四、临时配电系统图及施工用电现场平面图1、配电系统图(总配电箱)2、分配电箱系统图总开关(不带漏电)分开关(不带漏电)3、开关箱系统图4、现场电力平面布置图五、电源计算1、主要设备表1-12、施工用电量计算2.1总负荷计算和总电流计算(1)各机组负荷计算A、起重机组1)设备容量:由于其属于反复短时工作制机械,所以先将暂载率Jc=40%统一换算到Jc=25%时塔式起重机组的设备容量:Pe1=2∑Pn×JC=2×(170KW+448KW)×4.0=781.45KW2)计算负荷Pjs1=Kx×Pe1=0.5×781.45KW=390.73KWQjs1=Pjs1×tj¢=390.73KW×1.02=398.54KvarB.钢筋加工机组Pe2=93KWPjs2=Kx×Pe2=0.8×93KW=74.4KWQjs2=Pjs2×tj¢=74.4KW×0.75=55.8KvarC.电焊机组1).设备容量:由于其属于反复短时工作制机械,所以先将暂载率Jc=50%统一换算到Jc=100%时电焊机的设备容量:Pe3= Jc×∑Pn×cos¢=5.0×85.8×0.4=24.37KW2).计算负荷Pjs3=Kx×Pe3=0.35×24.37KW=8.5KWQjs3=Pjs3×tj¢=8.5KW×2.29=19.5KvarD.混凝土加工机组Pe4=13.2KWPjs4=Kx ×Pe4=0.7×13.2KW=9.24KW Qjs4=Pjs4×tj ¢=9.24KW ×1.02=9.42Kvar E.木工加工机组 Pe5=18KWPjs5=Kx ×Pe5=0.7×18KW=12.6KWQjs5=Pjs5×tj ¢=12.6KW ×1.02=12.85Kvar F.电气照明 Pe6=33KWPjs6=Kx ×Pe6=0.8×33 KW=24.6KW Qjs6=Pjs6=24.6Kvar(2)总负荷计算(Kx 为有功 、无功同时系数取0.8)Pjs 总= Pjs1+Pjs2+Pjs3+Pjs4+Pjs5+Pjs 6 =520.07KW Qjs 总=Qjs1+Qjs2+Qjs3+Qjs4+Qjs5+Qjs6 =520.71Kvar 总的有功功率Pjs 总=Kx ×∑ Pjs 总=0.8×520.07=416.06KW 总的无功功率Qjs 总=Kx ×∑ Qjs 总=0.8×520.71=416.57Kvar 总的视在功率Sjs=22总总Qjs Pjs += 2257.41606.416+=589KVA (3)总的计算电流计算Ijs=Sjs/3Ve=589/3×0.38=895(A)2.2根据计算总的视在功率为589KVA总的计算电流为895A。

研究生城图书馆工程临时用电平面图、系统图

研究生城图书馆工程临时用电平面图、系统图
131014RNMEDAN电锯电刨切断机弯曲机对焊机钢筋加工场现场办公用房卷扬机01#02#10KV埋地\P电缆进线 引至体\P育馆工程架空引至外\P单位临时房木工加工场对焊机弯曲机切断机钢筋加工场钢筋加工场木工加工场电锯电刨电锯对焊机弯曲机切断机卷扬机卷扬机弯曲机切断机电焊机振捣器振捣器振捣器电焊机振捣器振捣器电焊机振捣器振捣器电焊机振捣器1#塔吊2#塔吊3#塔吊4#塔吊5#塔吊1#2#3#4#5#6#7#8#9#硬\P化\P路\P面硬\\P路\P面硬化路面硬化路面在建工程在建工程在建工程图例总电箱分电箱开关箱架空线BV 3*70+2*35BV 3*35+2*25VV22-5*10VV22-3*35+2*25VV22-3*95+2*50VV22-3*50+2*25I\H0.7VV22-3*95+2*5001#6#4#I\H0.7I\H0.7卷扬机5.5KW对焊机38KW弯曲机3KW切断机4KW塔吊20KW振捣器2.2KW电焊机14.81KW2.2KW振捣器2.2KW振捣器14.81KW电焊机23KW塔吊I\H0.75#振捣器2.2KW2.2KW振捣器14.81KW电焊机20KW塔吊3#2.2KWI\H0.7振捣器I\H0.7VV22-3*50+2*25VV22-3*95+2*50VV22-3*35+2*25由变压器引来380/220V由变压器引来I\H0.702#380/220V38KW对焊机2#振捣器电焊机14.81KW塔吊20KW2.2KW20KW塔吊振捣器2.2KW1#I\H0.7弯曲机3KW4KW切断机VV22-3*35+2*25I\H0.7电锯3KW电刨VV22-5*10I\H0.77#3KW对焊机38KW5.5KW卷扬机弯曲机3KW4KW切断机5.5KW卷扬机弯曲机3KW切断机4KWI\H0.79#VV22-3*35+2*25VV22-3*50+2*25I\H0.7BV-3*70+2*35电锯3KWVV22-5*10I\H0.78#3KW电刨3KW电锯苏州研究生城图书馆工程临时用电系统图(附图2)苏州研究生城图书馆工程临时用电平面图(附图1)中国专业人士的网络家园;因为专业,所以完美市场部:ivpmarket@ 技术部:ivptech@网易 NetEase电气在线 编辑部:ivpinfo@==中国专业人士的网络家园;因为专业,所以完美市场部:ivpmarket@ 技术部:ivptech@网易电气在线电气设计信息网 编辑部:ivpinfo@==中国专业人士的网络家园;因为专业,所以完美市场部:ivpmarket@ 技术部:ivptech@网易土木在线电气设计信息网 编辑部:ivpinfo@==QQ:447255935Email:xingxinsucai@ TEL:星欣设计图库QQ:396271936

临时用电施工组织设计

Nitigai1 jiajiasheji临时用电施工组织设计一、工程概况唐山滨湖庄园403~406栋住宅楼位于唐山市路南区三角地,六层砖混。

二、用电管理是临时用电安全技术规范的核心内容。

按施工现场临时用电施工平面布置图,据以用电设备多于五台以上及用电设备总容量以超过50KW以上《规范》规定:临时用电设备在五台及五台以上或设备总容量在50KW及50KW以上者,应编制施工组织设计。

为此本工程编制临时施工组织设计。

三、按规范编制临时用电施工组织设计1、现场勘探;1)根据在建工程的施工组织设计和施工进度计划安排,总平面布置图和拟定的临时用电布置图,确定所用机械设备的位置和三级配电的层次及导线敷设的部署等。

2)该工程为筏板基础,周圈铺设40х4镀锌扁铁连成一体作为避雷接地体,与室外机械及配电系统相连,分别在三处(即总配电箱处、配电线路的中间处和末端处)做重复接地。

每处的重复接地利用5-6个基础钢筋用电焊施焊。

每处的接地电阻值用接地测试仪测得均符合接地电阻值要求。

2、电源选择:根据本工程实际工程量和电力需用量,临时供电由场地附近业主的电力系统供电。

电力系统选择:根据现场实际情况,将配电线路设在道路一侧。

挖掘电缆沟,敷设电缆,不得妨碍交通和施工机械的装拆及运转,并避开堆料、挖槽、修建临时工棚用地。

室内低压动力线路及照明线路,皆用绝缘导线。

确定电源进线,总配电箱,分配电箱等的位置及线路走向:1)该工程施工现场临时用电总电源是由建设单位从外部高压线经变电器变电所得380/220电压引入,送至到施工单位指定的地点(总配电箱处)。

整个施工现场按三级配电布置,(示意图表示):总配电箱→分配电箱→开关箱→用电设备。

配电箱、开关箱按现场顺时针逐以编号箱内所用开关明显的标志注明,其回路和所控用电设备等,所运行的开关均有专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电伤害。

2)配电线路建设单位送至总配电箱处的电源线为三相四线制380/220V低压供电系统。

施工现场临时用电施工组织设计样本

目录第一章、工程建设概况 (1)第二章、现场电源状况 (1)第三章、暂时施工用电方案编制根据 (1)第四章、暂时用电管理小组人员、组织机构及职责 (1)第五章、现场勘察及暂时用电布置方案 (3)第六章、负荷计算 (7)第七章、施工现场用电备用回路电线选取 (11)第八章、线路敷设 (11)第九章、安全用电技术办法及电气防火办法 (12)第十章、防雷、接地保护系统 (15)第十一章、暂时施工用电安全管理制度 (17)第十二章、电器图附表目录 (18)第十三章、各种操作规程 (23)第十四章、施工用电安全应急预案 (26)宜宾金沙家园住宅社区项目(一期)工程暂时用电方案第一章、工程建设概况宜宾豆坝园金沙家园安顿房(一期)工程位于宜宾县安边镇豆坝村,总共由2栋高层、4栋多层建筑和1栋幼儿园构成,除幼儿园建筑无地下室外,别的建筑分布一层地下室,一期建筑面积71087.53平方米,其中地下室建筑面积15515.47平方米。

2#、3#为17层剪力墙构造,1#楼5、6单元、4#、7#、8#为6层框架构造,幼儿园为3层框架构造。

本工程基本形式由桩基、独立基本、条基及筏板基本构成。

第二章、现场电源状况现场架安装1台800KVA变压器,作为施工用电源。

施工用电重要设备电焊机、钢筋设备、施工电梯、塔吊、砼泵送设备及其她小型用电设备,施工区域配备一台300KW发电机作为备用电源。

第三章、暂时施工用电方案编制根据1、《建筑施工组织设计规范》(GB/T50502-)2、《施工现场暂时用电安全技术规范》JGJ46-3、《建筑施工安全检查原则》(JGJ59-)4、《建筑物防雷设计规范》(GB50057-)5、施工现场总平面勘验状况6、施工现场重要用电设备表附后第四章、暂时用电管理小组人员、组织机构及职责依照本项目特点,建立以项目经理牟建同志为领导暂时用电管理小组组织机构。

组织机构人员名称主要职责项目经理1、项目经理是公司法人授权代理,是质量、安全、环保、工期、成本第一负责人,对施工全过程负责。

现场临时用电施工组织设计

现场临时用电施工组织设计(范例)(凡用电设备总容量超过50千瓦的项目均应编制)一、工程概况。

二、现场临时施工用电布置l、变压器布置:2、临时用电线路布置3、临时用电变压器和临时电力干线平面布置图三、主要用电机械设备数量主要用电机械数量表(样表)。

五、安全用电技术措施和电气防火措施(一)专业人员管理施工现场临时用电由专人负责现场,维修或拆除临时用电箱必须由专业电工完成。

各类用电人员注意以下内容:1、掌握安全用电基本知识和所有设备性能;2、使用设备前必须按规定穿戴和配带相应的劳动保护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运行;3、停运的设备必须及时拉闸断电,锁好开关箱;4、保护所有设备的负荷线、零线和开关箱,如发现问题应及时解决;5、搬迁或移动用电设备,必须切断电源后方可进行;6、不许带电作业;7、设备维修断电时,必须在相应开关箱、配电箱内控制开关上挂明显的维修停电标志牌。

(二)配电箱及开关箱1、现场配电箱及开关箱必须有生产许可证和产品合格证。

2、配电箱及开关箱应装设在干燥、通风及常温场所,不得装设在易受外力撞击、强烈震动和热源的地方,室外配电箱设防雨棚。

3、固定式配电箱及开关箱应装设端正牢固,其下底与地面的垂直距离为1.4M;移动式配电箱及开关箱应装设在坚固的支架上,其下底与地面的垂直距离宜大于0.6M,小于1.5M。

4、配电箱及开关箱内的工作零线应通过接线端子板连接,并应与保护零线接线端子板分设。

5、配电箱及开关箱的连接线应采用绝缘导线,接头不得松动,不得有外露带电部分。

6、每台用电设备应有各自专用的开关箱,必须实行“一机一闸”制,严禁用同一开关电器直接控制二台及二台以上用电设备。

7、开关箱必须装设漏电保护器。

漏电保护器应装设在配电箱电源隔离开关和开关箱电源隔离开关的负荷侧。

漏电保护器的选择应符合国标GB6829-86《漏电电流动作保护器(剩余电流动作保护器)》的要求。

8、所有配电箱门应配锁,配电箱及开关箱由专人负责,每月由专业电工进行检查维修一次,检查维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志,严禁带电作业。

临时用电施工组织设计86523

目录1、编制目的 (2)2、编制原则 (2)3、编制依据 (2)4、工程施工概况 (2)5、现场用电平面布置 (3)6、现场用电负荷计算 (4)7、施工现场安全用电技术措施及电器防火技术措施88、施工安全用电注意事项 (8)附件一:1、现场配电系统图2、施工现场临时用电平面布置图1、编制目的宝鸡卷烟厂易地技改项目为工业建筑,场区面积大,施工用电量大,施工现场大,故对现场的电力供应必须做周密、合理的安排,制定出最佳的供电方案及相应的安全保障措施,以保证施工的正常进行。

同时,本用电施工组织设计也是该工程现场临时用电工程安装、敷设、使用、维修、管理的依据。

2、编制原则2.1应满足并适用于整体和阶段性施工的要求。

2.2要求做到设计合理,便于安装、敷设、使用、管理、维修、拆除等。

2.3考虑到项目的成本,在能够满足安全要求,又能满足施工要求的前提下,本着经济节约、安全可靠的原则,编制本临时用电施工组织设计。

2.4本用电施工组织设计遵守现行的国家及行业有关施工用电方面的标准、规范、规定等,并满足中建总公司CI企业形象的要求。

3、编制依据3.1宝鸡卷烟厂易地技改项目联合工房工程施工组织设计及其单位工程施工组织设计的要求。

3.2宝鸡卷烟厂易地技改项目联合工房工程的建筑图、结构图。

3.3厂宝鸡卷烟厂易地技改项目联合工房工程的现场勘察资料。

3.4现场施工所涉及到的塔吊、钢筋加工机械、砼机械等的用电说明书。

3.5《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《实用电工手册》《中建总公司企业形象》等标准、规范及实施细则。

4、工程施工概况4.1工程概况本次设计的联合工房为宝鸡卷烟厂易地技术改造项目的子项之一。

工程用地位于宝鸡市高新区东区下马营区,联合工房是一个集办公、生产、储藏为一体的大型丙类综合型工业建筑。

联合工房主要包括生产办公辅房、制丝车间、原料高架库、贮叶房、真空回潮试验间、白肋烟处理间、试验车间、香料厨房、掺兑区加香间、CO2膨胀烟丝车间、贮丝房、废纸处理间、配电室、综合站房、成品高架库、辅料平衡库、卷接包精品车间、卷接包普烟车间、成品码垛、辅料搭配、薄片车间、膨胀烟丝生丝贮存间、滤棒成型车间、除异味间、予留ESS膨胀间、除尘机房、空调机房及其他生产辅房等组成,总建筑面积96000m2,其中生产厂房建筑面积66636m2,各类设备用房建筑面积15810m2,生产办公辅房部分建筑面积为12134m2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
代入计算公式:I线=
I线≈194A
六、选择变压器
1.兴业里小区工程施工现场临时供电变压器315KVA由建设单位委托电业局施工安装,从市电网10KV高压线路引下,新安装变压器H台,由低压侧 380/220V电压引入建设单位低压配电柜,送至施工单位指定的位置(总配电箱处)。
七、设பைடு நூலகம்配电系统
1、设计配电线路、选择导线或电缆;
2、用电设备的总设备容量及计算负荷,采用在电力总用电量加10%作照明用电负荷的计算方法。计算公式如下:
P计=1.1(Κ1ΣРе+0.1Р计) P计—计算负荷(KW)。
P计=1.1Κ1ΣРе+0.11Р计1.1—用电不均匀系数。
移项 P计-0.11Р计=1.1Κ1ΣРеΚ1—全部施工用电力需要系数。
0.89 P计=1.1Κ1ΣРеΣРе—全部施工用电力设备额定
(6)总配电柜(箱)至砼输送泵分配电箱支干线计算电流194A,考虑机械强度选择VV铜芯橡套电力电缆3×502+2×252,埋地穿管敷设。
⑺.分配电箱至对应的开关箱支线及开关电器的选择,可参照(规范)附录c(电动机负荷线和电器选配)
2、设计配电装置、选择电器。
⑴ 总配电柜以下可设若干分配电箱;分配电箱以下可设若干开关箱。总配电柜(箱)应设在靠近电源的地区。分配电箱应装设在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30m,(不能满足本规定时,根据施工现场实际情况可增设分配电箱)开关箱与其控制的固定式用电设备的水平距离不宜超过3m,开关要注明所控制回路或设备名称,配电箱的中心点与地面的垂直距离应为1.4m-1.6m。移动式分配电箱、开关箱其中心点与地面的垂直距离宜为0.8m-1.5m。
⑵ 总配电柜(箱)应装设总隔离开关和分路隔离开关,总自动开关和分路自动开关,以及漏电保护器。若漏电保护器同时具备过负荷和短路保护功能,则可不设分路自动开关。也可采用分断时具有可见分断点的断路器,如DZ 20系列透明的塑料外壳式断路器,这种断路器具有透明的塑料外壳,可以看见分断点,这种断路器可以兼作隔离开关,不需要另设隔离开关。总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
临时用电专项方案
一、工程概况:
本工程为佳和·溪林苑3#、7#楼,位于市府路以北凌西大街以西小扒沟以南,结构形式3#为框架结构、7#楼为剪力墙结构,基础为筏板基础。
3#楼地上十四层,地下人防一层;7#楼地上十七层,地下二层。层高为:3#楼标准层层高为3.3米,建筑总高度为47.9米;7#楼标准层层高为2.8米,地下二层2.8m,地下一层分别为2.8米、4.2米,地上一层门市为3.6米,地上二层门市为3.3米,建筑总高度为51.7m。3#楼建筑面积为13850.8㎡,7#楼建筑面积为9648.6㎡,总建筑面积为23499.4㎡。本工程由锦州佳和房地产开发有限公司开发新建,锦州市太和区建筑工程公司施工。
三、现场勘探:
1、根据在建工程的施工组织设计和施工进度计划安排,总平面图和拟定的临时用电平面布置图,确定所用机械设备的位置和三级配电的层次及导线架设(地埋)的布置等。
2、该工程为筏板基础,为此利用在建工程基础钢筋骨架做临时用电接地装置系统、避雷、重复接地分别在总配电柜(箱)、塔吊设备开关箱、(卷扬机)线路末端处开关箱各安装一组重复接地,在塔吊设备处安装一组防雷接地,接地电阻值不大于10欧姆,塔式起重机、总配电箱处,配电线路的中间处和末端处做三处重复接地。每处的重复接地利用φ12×2根镀锌钢筋与基础钢筋骨架,用电焊按规定施焊,每处的接地电阻值用接地电阻测试仪测试。接地电阻测试季节系数见下表;
根据本工程的特点施工需要,和工程拟用用电设备的数量及用电总容量均满足编制临时用电施工组织设计的要求(设备台数和用电总容量见表)
二、编制依据:
1、锦州市建筑设计研究院设计的建筑结构施工图;
2、本工程的施工组织设计;
3、锦州市建筑设计研究院的“岩土工程勘察报告”;
4、中国建筑工业出版社出版的“建筑施工安全技术手册”;
本工程施工现场设计配电线路,详见施工现场临时用电平面布置图。
施工现场临时用电导线及导线截面选择。
⑴.进户电源干线其计算总电流517A,应选择VV型号电力电缆,导线截面选择4×2402+1×1202。
⑵.总配电柜(箱)至1#动力分配电箱支干线其计算电流88A,应选择VV型铜芯橡套电力电缆4×162+1×102。
2、配电线路由建设单位送至总配电箱处的一侧电源线为三相四线制,380/220V低压供电系统,自总配电箱二次侧开始配电,严格按三相五线制(TN-S○○系统)覆盖施工现场,一级配电柜至二级配电箱必须全部采用五芯电缆线埋地敷设,不允许使用其他方式代用。做到工作零线和保护零线严格分开,正常情况下不带电的金属外壳必须和保护零线相连接,工作零线仅用于负载220V照明及220V用电设备。其中保护零线与其他各导线颜色应区别开来,宜采用黄/绿双色线,严禁黄/绿双色线作负荷线用。
P计=1.24Κ1ΣРе容量之和
代入计算公式:
P计=1.24Κ1ΣРе=1.24×0.7×293.65=254.89KW
表(1-1)施工现场各种机械设备用电总容量
序 号
设备名称
功率(KW)
数量(台)
合计容量(KW)
1
QTZ40塔吊
30.8
2
61.6
2
卷扬机
7.5
2
15.0
3
JZVP500搅拌机
8.05
3、施工现场使用配电箱、开关箱,对固定式的安装高度要求为配电箱的中心点与地面的垂直距离应为1.4m-1.6m。移动式分配电箱、开关箱其中心点与地面的垂直距离宜为0.8m-1.5m。
手持电动工具应采用移动式开关箱,内装漏电保护器,配电箱、开关箱进出线口一律设在箱体的下底面且有防绝缘损坏措施,整个施工现场采用三级配电二级保护,在总配电柜和开关箱内装设漏电保护器,使之具有二级的保护功能,有门、有锁、有防雨措施,箱内无杂物。配电箱的采购、安装、维修均应按有关规范、规定执行。
1
8.05
4
JS500搅拌机
24.75
2
49.5
5
HBT8016砼输送泵
110.0
1
110.0
6
PLD800砼配料机
12.0
1
12.0
7
水 泵
2.0
1
2.0
8
钢筋打环机
3.0
1
3.0
9
钢筋切断机
3.0
1
3.0
10
钢筋煨弯机
3.0
1
3.0
11
钢筋调直机
5.5
1
5.5
12
电焊机
10.0
1
10.0
13
圆 锯
(2)总配电柜(箱)至2#动力分配电箱计算总容量js19.57KW
(3)总配电柜(箱)至3#动力分配电箱计算总容量js55.12KW
(4)总配电柜(箱)至4#动力分配电箱计算总容量js41.49KW
(5)总配电柜(箱)至砼输送泵分配电箱计算总容量js95.48KW。
5、总配电柜(箱)至分配电箱动力、照明干线计算电流JI。
⑶.总配电柜(箱)至2#动力分配电箱支干线其计算电流40A,应选择VV型铜芯橡套电力电缆4×162+1×102。
⑷.总配电柜(箱)至3#动力分配箱支干线其计算电流112A,应选择VV型铜芯橡套电力电缆4×162+1×102。
⑸. 总配电柜(箱)至4#动力分配箱支干线其计算电流84A,应选择VV型铜芯橡套电力电缆4×162+1×102。
3.0
1
3.0
14
滴灯
3.5
4
14.0
15
生活照明
4.0
4.0
16
现场照明
5.0
5.0
3、施工现场负荷总电流计算
计算公式: (254.89KW) P计= 1.73 I线U线cosΦ
代入计算公式:I线=
I线≈517A
4、总配电柜(箱)至分配电箱动力、照明干线计算负荷。
(1)总配电柜(箱)至1#动力分配电箱计算总容量js43.23KW。
4、从总配电箱至各分配电箱间导线架设均为暗设;
详见施工现场临时用电平面布置图附后。
五、进行负荷计算确定计算负荷,按下列供电系统图程序进行计算。
1、施工现场全部电气设备用电需要系数K1=0.7, 功率因数cosφ=0.75,根据临时电源的位置及用电设备分布和现场的环境条件等,确定总配电柜、分配电箱和开关箱位置。由总配电箱控制三相动力设备用电,单相照明用电共计五条支干线(表1-1)为本施工现场用电设备总容量统计表。
⑶ 总配电柜漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s。乘积不大于国标安全界限值(I*T≤30MA*S)。
⑷ 总配电柜(箱)应装设电压表,总电流表,总电度表。分配电箱应装设总隔离开关和分路隔离开关,总自动开关和分路自动开关如采用分断时具有可见分断点的断路器,可不另设隔离开关。总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
(1)总配电柜(箱)至1#动力分配电箱总电流:
计算公式: (43.23kw) P计=1.73 I线U线cosΦ
代入计算公式:I线=
I线≈88A
(2)总配电柜(箱)至2#动力分配电箱总电流:
计算公式: (19.57kw) P计=1.73 I线U线cosΦ
代入计算公式:I线=
I线≈40A
(3)总配电柜(箱)至3#动力分箱计算总电流:
⑸ 电流表与计费电度表不得共用一组电流互感器。分配电箱不设漏电保护器(漏电断路器)。
⑹ 开关箱装设隔离开关,自动开关以及漏电保护器。每台用电设备应有各自专用的开关箱,必须实行一机一闸一漏一箱制,严禁用同一个开关电器直接控制二台及二台以上用电设备(含插座)。
