上人屋面施工设计方案

合集下载

上人屋面方案

上人屋面方案

上人屋面方案第1篇上人屋面方案一、项目背景随着城市建设的发展,屋顶空间利用逐渐受到重视。

为提高屋顶空间使用效率,保障屋顶活动安全,特制定本上人屋面方案。

本方案旨在规范屋顶工程的设计、施工及使用,确保屋顶活动安全、舒适、环保。

二、适用范围本方案适用于我国境内新建、改建、扩建的屋顶工程,包括但不限于公共建筑、住宅建筑、工业建筑等。

三、设计原则1. 安全性:屋顶设计应充分考虑安全因素,确保屋顶结构、防水、排水、防护设施等满足规范要求。

2. 舒适性:屋顶空间应充分考虑使用者的需求,提供良好的景观、休闲、运动等设施。

3. 环保性:屋顶设计应采用绿色、环保、节能的材料和技术,降低对环境的影响。

4. 经济性:在满足功能需求的前提下,合理控制投资成本,提高投资效益。

四、设计方案1. 屋顶结构设计(1)屋顶结构应按照国家相关规范进行设计,充分考虑荷载、抗震、抗风等要求。

(2)屋顶结构形式应根据建筑性质、功能、地形等因素确定,可采用桁架、网架、框架等结构形式。

(3)屋顶结构材料应选用高强度、耐久性、环保性能良好的材料。

2. 屋顶防水设计(1)屋顶防水层应采用防水卷材、防水涂料等材料,满足防水、防潮、抗老化等要求。

(2)防水层施工应严格按照国家相关规范进行,确保防水层质量。

(3)屋面排水设计应合理,确保排水畅通,防止屋顶积水。

3. 屋顶防护设施(1)屋顶四周应设置安全防护栏杆,高度不低于1.2米,间距不大于0.1米。

(2)屋顶出入口应设置安全门,防止未经允许的人员进入。

(3)屋顶应设置警示标志,提醒使用者注意安全。

4. 屋顶功能布局(1)根据建筑性质和需求,合理规划屋顶空间,设置休闲、运动、绿化等功能区域。

(2)屋顶绿化应选用适宜的植物,考虑植物生长习性、屋顶荷载等因素。

(3)屋顶休闲设施应考虑使用者的舒适度,设置座椅、凉亭、健身器材等。

五、施工要求1. 施工前应编制详细的施工组织设计,明确施工工艺、施工顺序、施工质量控制措施等。

上人屋面施工方案

上人屋面施工方案

上人屋面施工方案上人屋面施工方案为确保施工的高质量和安全性,针对上人屋面的施工,我们制定了以下施工方案。

一、施工准备阶段1. 调查阶段:了解屋面结构、材料要求和客户需求。

2. 施工人员:组建专业的施工团队,确保技术和经验符合要求。

3. 施工场地准备:清理现场杂物、保证施工区域安全。

二、材料采购与准备阶段1. 选购优质材料:根据屋面结构和需求选购符合标准的建筑材料。

2. 材料配送:根据施工进度和施工计划,及时将材料送至施工现场。

3. 施工工具准备:准备使用的各类施工工具和设备,确保施工顺利进行。

三、施工工序1. 安全防护措施:施工现场设置安全警示标志,并配备必要的安全设施和安全用具。

2. 屋面清理:清理屋面上的杂物,确保屋面表面干净平整。

3. 检查修复:对屋面结构进行全面检查,如有破损、漏水等问题及时修复。

4. 防水处理:根据材料和屋面结构要求,进行防水处理,确保屋面不漏水。

5. 铺设屋面材料:根据屋面结构和设计要求,进行屋面材料的铺设。

6. 固定屋面材料:使用专业的固定方法,确保屋面材料稳固牢固。

7. 雨水系统安装:安装顶棚排水系统,确保雨水顺利排除。

8. 工程验收:检查施工质量,确保符合相关规范标准。

9. 清洁整理:清理施工现场,包括残留材料、垃圾等。

四、施工质量控制1. 施工记录:做好施工过程的记录,包括材料使用、施工工序、施工时间等。

2. 施工监督:配备专业的监督人员,对施工过程进行监督,确保质量和安全。

3. 实施质量检查:施工过程中定期进行质量检查,及时纠正问题。

4. 施工验收:在施工完成后进行全面验收,确保施工质量达到预期要求。

五、安全措施1. 安全培训:对施工人员进行安全培训,明确施工规范和安全操作要求。

2. 安全设施:设置安全警示牌和警示标志,配备必要的安全设备和个人防护用具。

3. 安全监管:建立安全监督机制,严格遵守相关安全法规。

通过以上施工方案,我们能够确保上人屋面的施工质量和安全性,为客户提供一个高质量的屋面。

上人屋面砖铺贴施工方案

上人屋面砖铺贴施工方案

上人屋面砖铺贴施工方案1. 引言本文档为上人屋面砖铺贴施工方案,旨在指导施工人员在进行上人屋面砖铺贴工作时遵循正确的操作步骤和安全规范,确保施工质量和人员安全。

2. 施工准备在进行上人屋面砖铺贴施工前,需要做好以下准备工作:•准备材料:砖、水泥、砂浆等施工所需的材料。

•购买工具:批刀、锯子、水平仪、橡皮锤、刷子等工具。

•清理屋面:清除屋面上的杂物、尘土以及旧的铺贴物。

•检查屋面结构:检查屋面结构的稳固性和平整度,排除潜在问题。

3. 施工步骤3.1. 基底处理上人屋面砖的铺贴需要在坚固、平整、干燥的基底上进行。

以下是基底处理的步骤:1.清理基底:清除基底上的尘土和杂物,确保基底干净。

2.检测基底平整度:使用水平仪检测基底的平整度,如果有高低差超过规定范围,则需要进行修整。

3.处理基底破损:修复基底上的破损部分,填补缺口,打磨凹凸处。

4.喷水湿润基底:在铺贴前,如果基底过于干燥,则需要喷洒适量水进行湿润处理。

3.2. 砖铺贴以下是砖铺贴的步骤:1.准备砂浆:按照规定的比例将水泥和砂子混合制作成砂浆。

2.涂抹砂浆:用批刀将制作好的砂浆均匀涂抹在基底上,形成一定厚度的砂浆层。

3.铺贴砖块:将砖块从一侧开始,按照规定的铺贴方式依次粘贴在砂浆层上,并用橡皮锤轻轻敲实。

4.控制砖缝:使用专用的砖缝控制器,保持砖与砖之间的缝隙均匀且符合设计要求。

5.整平砖面:使用铺贴工具将砖面整平,确保砖与砖之间的高度一致。

6.清理多余砂浆:及时清理铺贴过程中产生的多余砂浆,以防影响美观。

7.等待砂浆固化:按照砂浆固化的时间要求等待,一般为24小时以上。

8.清理砖面:使用刷子等工具清理砂浆残留物,使砖面干净整洁。

3.3. 结束工作完成上述施工步骤后,需要进行以下收尾工作:1.清理施工现场:清理施工现场产生的杂物和废弃物,确保施工现场清洁整齐。

2.检查施工质量:检查上人屋面砖的铺贴质量,确保没有砖面松动、脱落等问题。

3.做好防护措施:为了保护铺贴好的砖面不受损坏,可以铺设防护网或其他措施。

上人屋面施工方案

上人屋面施工方案

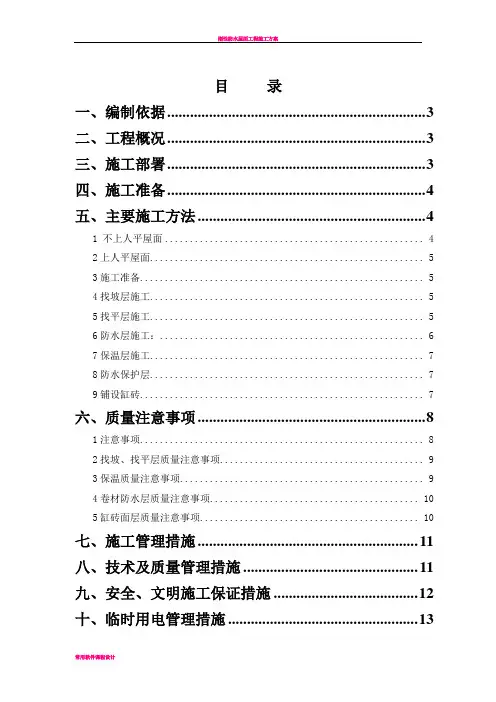

目录一、编制依据 (3)二、工程概况 (3)三、施工部署 (3)四、施工准备 (4)五、主要施工方法 (4)1 不上人平屋面 (4)2上人平屋面 (5)3施工准备 (5)4找坡层施工 (5)5找平层施工 (5)6防水层施工: (6)7保温层施工 (7)8防水保护层 (7)9铺设缸砖 (7)六、质量注意事项 (8)1注意事项 (8)2找坡、找平层质量注意事项 (9)3保温质量注意事项 (9)4卷材防水层质量注意事项 (10)5缸砖面层质量注意事项 (10)七、施工管理措施 (11)八、技术及质量管理措施 (11)九、安全、文明施工保证措施 (12)十、临时用电管理措施 (13)十一、消防保卫管理措施 (14)十二、成品保护措施 (15)十三、环境保护施工措施 (16)一、编制依据1、安康新兴天著一期项目部一期5#楼施工图纸。

2、屋面工程质量验收规范GB50207-2012。

3、图集陕09J02 屋面。

二、工程概况本工程位于安康市高新区花园沟大桥以北,5#楼总建筑面积16747㎡,地下2层,地上33层,建筑总高度99.45m。

抗震设防烈度七度,结构抗震等级二级,使用年限50年。

建筑防火分类等级为一类高层,耐火等级为一级。

三、施工部署负责制定落实生产计划,完成工程量的统计,组织实施现场各阶段的平面布置、生产计划、安全防护、消防保卫、文明施工及劳动力工程质量等各种施工因素的日常管理。

由技术员、质量员、试验员、测量员、计量员组成,对工程师负责。

编制和贯彻施工组织设计、施工方案,进行技术交底,组织技术培训,汇集整理工程技术资料,组织材料检验和施工试验,监督检查工程施工质量,调整工序矛盾,并及时解决施工中出现的技术问题。

材料员负责工程物资和施工机具购置、搬运、储存,编制并实施物资使用计划,监督控制现场各种物资使用情况。

质量体系项目经理:赵全劳施工员:钱瑞社技术员:赵革选质检员:赵晨安全员:王波材料员:刘凯四.施工准备1、工程师及时组织各相关工程技术人员做好图纸自审工作,及时组织图纸会审,并做好会审记录。

上人刚性防水屋面工程施工方案

上人刚性防水屋面工程施工方案

工程概况 2工程做法 2基本规定及材料要求施工准备质量标准成品保护安全环保措施上人刚性防水屋面工程施工方案1、工程概况10安顺天河商务港位于安顺市中心地带,原设计为办公、商业、洒店综谷大楼,地上总层数为 24层,建于1993年,因各方面原因至今只建了地下一层及地上三层裙房(13.500m标高)。

现经“安顺市安泰房地产开发有限责任公司”接手在原有基础上对本工程进行改建,拟建工程为地上25层的办公、商业、酒店为一体综合大楼“天河商务港”,本工程屋面为上人刚性防水屋面。

2、工程做法本工程屋面为刚性防水屋面,设有非硫化三元乙丙橡胶膏分子防水卷材,水泥膨胀珍珠岩保温层,上铺彩色屋面砖(防滑)屋面施工节点如下图:Array1、屋面找平层(1)屋面结构验收完毕后,将混凝土版面的杂物清理干净,高出屋面的基础 SJ-2 、SJ-2 等各种管道安装齐全后用水泥砂浆缝嵌密实,用水泥砂浆做结合层, 满涂于板面,用1; 3的水泥砂浆进行找平,厚度15mm 要求用杠尺找平,赶光压 实,不少于三遍,阴阳角处做成圆形泛水层铺贴密实。

材料及厚度:找平层材料为15mn 后的1:3水泥砂浆,砂浆掺入聚丙烯或 750-900g/ rf 。

分隔缝:找平层应设置分隔缝,间距为 3-4m,分隔面积为12 rf 左右, 找平层养护须充分,但应避免采用大量浇水或蓄水的养护方法。

2、屋面隔汽层(1 )检查屋面找平层,有无空鼓起砂等现象,并同时检查其含水率,应不大 于9% (用1m*1m 卷材铺于找平层上面4H,掀开无水印即可施工)。

(2)涂刷两遍乳化沥青,用混刷涂刷与基层上面,要均匀一致,不得有漏 刷、漏滚现象,当第一遍凝结后(用手压不沾手)在进行第二遍涂刷,要求与第一 遍涂刷方向垂直。

边涂刷边修涂刷时的缺陷。

( 3)隔汽层在竖向墙面(女儿墙)处要求沿墙面向上涂刷高出保温层不小于 150mm 。

保温层铺设 ( 1 )概述 采用水泥膨胀珍珠岩保温砂浆现浇铺设; 保温配合比为水泥:膨胀珍珠岩 =1: 5 (体积比)在找坡最薄处为 30mm 找坡 i=2%.。

上人屋面工程施工组织设计方案

上人屋面工程施工组织设计方案

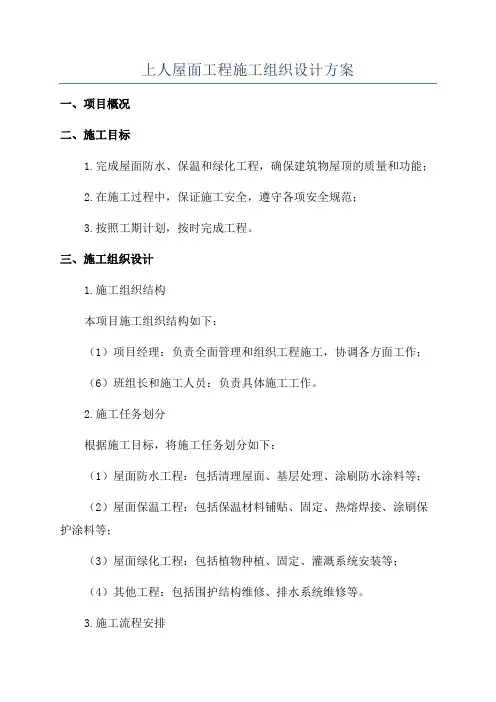

上人屋面工程施工组织设计方案一、项目概况二、施工目标1.完成屋面防水、保温和绿化工程,确保建筑物屋顶的质量和功能;2.在施工过程中,保证施工安全,遵守各项安全规范;3.按照工期计划,按时完成工程。

三、施工组织设计1.施工组织结构本项目施工组织结构如下:(1)项目经理:负责全面管理和组织工程施工,协调各方面工作;(6)班组长和施工人员:负责具体施工工作。

2.施工任务划分根据施工目标,将施工任务划分如下:(1)屋面防水工程:包括清理屋面、基层处理、涂刷防水涂料等;(2)屋面保温工程:包括保温材料铺贴、固定、热熔焊接、涂刷保护涂料等;(3)屋面绿化工程:包括植物种植、固定、灌溉系统安装等;(4)其他工程:包括围护结构维修、排水系统维修等。

3.施工流程安排(1)屋面防水工程流程:第一阶段:清理屋面及现场准备1.清理屋面垃圾和残留物;2.搭建临时安全设施,包括安全网、安全防护栏等;3.进行现场勘察。

第二阶段:基层处理1.基层进行清理、修补,保证基层光滑、平整;2.对基层进行防水底涂处理。

第三阶段:涂刷防水涂料1.切割、定位,进行防水材料的铺贴;2.进行防水涂料的涂刷工作。

(2)屋面保温工程流程:第一阶段:保温材料的进场、固定1.检查保温材料是否符合要求;2.进行保温材料的固定、热熔焊接等工作。

第二阶段:涂刷保护涂料1.对保温层进行清理、修补;2.进行保护涂料的涂刷工作。

(3)屋面绿化工程流程:第一阶段:种植准备工作1.制定种植方案,确定种植植物种类和数量;2.进行土壤排水处理;3.建立固定棚架。

第二阶段:植物种植和灌溉系统安装1.进行植物种植、固定工作;2.安装灌溉系统、管道等设备。

四、施工组织措施1.施工安全措施(1)抽选专业安全管理人员,负责组织安全生产教育、培训;(2)设置警示标志,明确各作业区域,并指导施工人员正确使用个人防护装备;(3)定期组织安全检查,及时发现和解决安全隐患;(4)加强对危险物品的贮存和管理,确保施工现场安全。

保温上人屋面防水施工方案

保温上人屋面防水施工方案

一、工程概况本工程为新建住宅小区,屋面采用保温上人屋面,防水层为聚氨酯防水涂料,保温层为聚苯乙烯泡沫板。

屋面面积共计10000平方米。

二、施工准备1. 材料准备:聚氨酯防水涂料、聚苯乙烯泡沫板、防水卷材、密封胶、水泥、沙子、钢筋等。

2. 工具准备:滚筒、刷子、剪刀、切割机、电钻、水平尺、直尺、卷尺等。

3. 人员准备:防水施工队伍、保温施工队伍、监理人员等。

三、施工工艺1. 基层处理(1)清理屋面:将屋面杂物、浮土、油污等清理干净。

(2)找平层:采用1:3水泥砂浆找平层,厚度为20mm,平整度要求不大于5mm。

(3)找坡层:根据设计要求,设置坡度,坡度不小于2%。

2. 保温层施工(1)铺设聚苯乙烯泡沫板:按照设计要求,将泡沫板铺设在找平层上,板间缝隙用专用胶粘合。

(2)固定泡沫板:采用膨胀螺丝将泡沫板固定在基层上,间距为500mm。

3. 防水层施工(1)基层处理:将泡沫板表面的灰尘、油污等清理干净。

(2)涂刷底漆:采用聚氨酯防水涂料底漆,涂刷均匀,干燥后进行下道工序。

(3)涂刷防水涂料:采用聚氨酯防水涂料,涂刷均匀,涂层厚度不小于1.5mm。

(4)施工缝处理:在施工缝处,采用专用密封胶进行密封。

4. 保护层施工(1)铺设防水卷材:在防水层上铺设防水卷材,卷材间缝隙用专用胶粘合。

(2)固定卷材:采用膨胀螺丝将卷材固定在基层上,间距为500mm。

(3)施工缝处理:在施工缝处,采用专用密封胶进行密封。

四、施工质量控制1. 基层处理:确保基层平整、无油污、无杂物。

2. 保温层施工:确保泡沫板铺设平整、无空鼓、无裂缝。

3. 防水层施工:确保涂层均匀、无气泡、无脱落。

4. 保护层施工:确保卷材铺设平整、无空鼓、无裂缝。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,注意文明施工,保持现场整洁。

3. 施工结束后,清理现场,确保无污染。

六、施工进度1. 基层处理:2天2. 保温层施工:3天3. 防水层施工:5天4. 保护层施工:3天总计:13天七、施工注意事项1. 施工过程中,注意防水层和保温层的施工顺序,先施工防水层,再施工保温层。

上人屋面工程施工组织设计方案

上人屋面工程施工组织设计方案

上人屋面施工方案目录一、编制依据 (3)二、工程概况 (3)三、施工部署 (3)四、施工准备 (4)五、主要施工方法 (4)1 不上人平屋面 (4)2 上人平屋面 (5)3 施工准备 (5)4 找坡层施工 (5)5 找平层施工 (5)6 防水层施工: (6)7 保温层施工 (7)8 防水保护层 (7)9 铺设缸砖 (7)六、质量注意事项 (8)1 注意事项 (8)2 找坡、找平层质量注意事项 (9)3 保温质量注意事项 (9)4 卷材防水层质量注意事项 (10)5 缸砖面层质量注意事项 (10)七、施工管理措施 (11)八、技术及质量管理措施 (11)九、安全、文明施工保证措施 (12)十、临时用电管理措施 (13)十一、消防保卫管理措施 (14)十二、成品保护措施 (15)十三、环境保护施工措施 (16)一、编制依据1、安康新兴天著一期项目部一期5#楼施工图纸。

2、屋面工程质量验收规范GB50207-2012 。

3、图集陕09J02屋面。

二、工程概况本工程位于安康市高新区花园沟大桥以北.5# 楼总建筑面积 16747㎡. 地下 2 层 . 地上 33层 . 建筑总高度 99.45m。

抗震设防烈度七度 . 结构抗震等级二级 . 使用年限 50年。

建筑防火分类等级为一类高层. 耐火等级为一级。

三、施工部署负责制定落实生产计划. 完成工程量的统计. 组织实施现场各阶段的平面布置、生产计划、安全防护、消防保卫、文明施工及劳动力工程质量等各种施工因素的日常管理。

由技术员、质量员、试验员、测量员、计量员组成. 对工程师负责。

编制和贯彻施工组织设计、施工方案. 进行技术交底 . 组织技术培训 . 汇集整理工程技术资料 . 组织材料检验和施工试验. 监督检查工程施工质量 . 调整工序矛盾 . 并及时解决施工中出现的技术问题。

材料员负责工程物资和施工机具购置、搬运、储存 . 编制并实施物资使用计划.监督控制现场各种物资使用情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (3)二、工程概况 (4)三、施工部署 (3)四、施工准备 (4)五、主要施工方法 (4)1 不上人平屋面 (4)2上人平屋面 (5)3施工准备 (5)4找坡层施工 (5)5找平层施工 (5)6防水层施工: (6)7保温层施工 (7)8防水保护层 (7)9铺设缸砖 (7)六、质量注意事项 (8)1注意事项 (8)2找坡、找平层质量注意事项 (9)3保温质量注意事项 (9)4卷材防水层质量注意事项 (10)5缸砖面层质量注意事项 (10)七、施工管理措施 (11)八、技术及质量管理措施 (11)九、安全、文明施工保证措施 (16)十、临时用电管理措施 (13)十一、消防保卫管理措施 (14)十二、成品保护措施 (15)十三、环境保护施工措施 (16)一、编制依据1、新兴天著一期项目部一期5#楼施工图纸。

2、屋面工程质量验收规GB50207-2012。

3、图集陕09J02 屋面。

二、工程概况本工程位于市高新区花园沟大桥以北,5#楼总建筑面积16747㎡,地下2层,地上33层,建筑总高度99.45m。

抗震设防烈度七度,结构抗震等级二级,使用年限50年。

建筑防火分类等级为一类高层,耐火等级为一级。

三、施工部署负责制定落实生产计划,完成工程量的统计,组织实施现场各阶段的平面布置、生产计划、安全防护、消防保卫、文明施工及劳动力工程质量等各种施工因素的日常管理。

由技术员、质量员、试验员、测量员、计量员组成,对工程师负责。

编制和贯彻施工组织设计、施工方案,进行技术交底,组织技术培训,汇集整理工程技术资料,组织材料检验和施工试验,监督检查工程施工质量,调整工序矛盾,并及时解决施工中出现的技术问题。

材料员负责工程物资和施工机具购置、搬运、储存,编制并实施物资使用计划,监督控制现场各种物资使用情况。

质量体系项目经理:赵全劳施工员:钱瑞社技术员:赵革选质检员:赵晨安全员:王波材料员:刘凯四.施工准备1、工程师及时组织各相关工程技术人员做好图纸自审工作,及时组织图纸会审,并做好会审记录。

2、根据施工图纸准备与工程相关的规、规程及有关图集。

3、测量人员根据建设单位提供的水准点高程及坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护。

4、装饰装修施工时垂直运输采用一部施工外用电梯。

其它主要机具包括:搅拌机、平板振捣器、手推车、刮杠、木抹子、铁抹子、水平尺、喷灯、剪刀、长把滚动刷、扫帚、干粉灭火器、小白线等,应准备齐全。

5、保温材料1)40mm厚挤塑聚苯板、规格应一致,外观整齐,密度、导热系数、耐火等级符合设计要求,使用前应根据设计要求检查其表观密度、堆积密度、导热系数、含水率及强度,合格后方可使用。

2)保温隔热材料进场后应采取防损坏、防雨、防潮措施,搬运时应轻放,防止损伤、断裂、缺棱掉角,保证外形完整。

6、防水材料:应符合设计及规要求,有质检报告、合格证、以及材料复试报告。

五.主要施工方法1、不上人平屋面2、上人平屋面3、施工准备1)屋面施工前应先熟悉施工图及规,核对屋面施工所用的配料,对材料品种、尺寸、数量,如有漏错,应立即增补。

要及时做好清料工作,为屋面施工节省时间。

2)施工前要对作业班组进行详细的技术交底,把施工图纸进行消化,明确屋面施工顺序,并加强现场质量控制,严格规化管理。

3)施工前设备基础按照图纸位置施工完毕。

4、找坡层施工1)基层清理:将表面的杂物及灰尘清理干净。

2)根据墙上500mm水平标高线按2%找坡,找坡层最薄处30mm,水落口周围直径500mm围坡度不应小于5%。

3)将拌和均匀的拌和料铺设于屋面,按照贴饼标高铺设基本找坡。

部排水的水落口周围500mm围,找坡层应做成略低的凹坑。

5、找平层施工1)基层清理:将基层表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要掺平,不得影响找平层的有效厚度。

2)洒水湿润:抹找平层水泥砂浆前,应适量洒水湿润基层表面,主要是利于基层与找平层的结合。

3)找平层施工:铺抹找平砂浆时,先按照流水方向,间距2m抹灰饼,然后进行装灰、铺平,用2m刮杠进行刮平,然后用木抹子搓平,铁抹子压光。

待浮水沉失后再用铁抹子压第二遍即可。

基层与突出屋面结构(女儿墙、设备机房、设备基础、烟囱、管道等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应≥50mm。

4)找平层可做淋水试验,看流水走向检查坡度是否符合要求。

5)养护:找平层抹平、压实12~18h后可洒水养护。

6、防水层施工:1)基层清理:施工前将验收合格的基层表面尘土、杂物清理干净。

2)铺贴卷材附加层:附加层施工:待基层处理剂干燥后,先对女儿墙、水落口、管根、阴阳角等细部先做附加层,附加卷材每边宽度不小于250mm。

阴阳角圆弧半径R=30~50mm,做圆弧时应弹线使半径大小保持一致。

铺贴在立墙上的卷材高度不小于250mm。

3)满粘法铺贴卷材(3厚SBS防水卷材二道):(1).同一标高屋面的防水卷材自屋面最低的雨落口处开始,往标高较高处顺序铺贴防水卷材。

(2).上下层卷材不得相互垂直铺贴,上下层接缝应错开不小于250 mm,同一层卷材以排水方向及节约材料为原则,统一沿东西方向进行铺贴。

(3). 将SBS防水卷材剪成相应尺寸,用原卷心卷好备用,铺贴时随放卷随用火焰加热器加热基层和卷材的交界处,火焰加热器距加热地面300 mm左右,经往返均需加热,至卷材表面发光发亮黑色,即卷材的材面熔化时,立即滚铺卷材,滚铺时应排除卷材下面的空气,使之平展,不得皱折,并应辊压粘结,搭接部位应满粘牢固,搭接宽度满粘法长边为80 mm,短边为100 mm。

铺第二层卷材时,上下层卷材不得相互垂直铺贴,距墙或女儿墙搭接部位不少于600mm。

卷材表面热熔后应立即滚铺卷材,卷材下面的空气应排尽,并应辊压粘结牢固,不得空鼓。

(4).热溶封边:将卷材搭接处用火焰加热器加热,趁热使二者粘结牢固,以边缘溢出沥青为度,末端收头可用密封膏嵌填严密。

每层封边必须封牢,不得只是表面封牢,搭接尺寸准确,不得扭曲、褶皱、焊接时应先焊长边搭接缝,后焊短边搭接缝。

(5).隐蔽验收:基层清理完毕后进行隐蔽验收,验收合格后方可进行下道工序,附加层也应做隐蔽验收;第一层卷材铺贴完毕后进行隐蔽验收,合格后再铺贴第二层卷材,铺贴完毕后进行验收,合格后进行蓄水试验。

4)蓄水试验:防水层做完后进行蓄水试验,将雨漏、管道临时封闭,蓄水深度最高点为20-30mm,24小时后检查,在下层看底板无渗漏现象则为合格,如果有渗漏现象,应将蓄水抽干,及时修补防水层,然后再做蓄水试验直至合格为止。

7、保温层施工1)基层清理:将防水层表面的杂物及灰尘清理干净。

2)拌制聚合物砂浆粘贴剂:拌制成的快硬胶粘水泥浆应在40min用完;在基层上随铺保温板随铺胶粘水泥浆;3)粘贴时在水泥浆上挤压保温板,并向左或向右推挤,直至块缝间的浆冒出为止;同时板块应铺平垫稳;4)已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物;8、防水保护层1)防水保护层用40厚C20细石混凝土随打随抹平,配ø4200×200冷拔低碳钢筋。

2)施工前先弹线定标高,确保结合层厚度达到40mm。

按照≦6m设置防水保护层分格缝(钢筋在缝断开),缝宽20mm,用油膏嵌缝。

3)保护层施工时抹灰厚度要求均匀一致,然后用木抹子搓平,铁抹子压光。

4)保护层施工完后撒素水泥面,要求撒时要均匀,并洒适量清水。

9、铺设缸砖:1)基层清理:将结合层表面的杂物清理干净。

2)铺设300×300缸砖面层。

3)弹铺砖控制线:先根据设计要求和地砖规格尺寸,确定缝隙宽度。

同每6m设置分格缝,缝宽5mm。

1:1水泥砂浆勾缝。

4)铺砖:铺砖采用聚合物水泥砂浆铺贴,铺砖前基底要清扫干净,洒水润湿。

铺砖要按照预先弹好的排砖线,拉好通线,从分水线处开始,先铺几行砖,找好规矩,以此为筋压线,沿泛水方向,从上往下退着铺,每块砖都要跟线,严禁出现倒坡现象,大面平整流畅,泛水坡度符合设计要求,人不得踏在刚铺好的砖面上,每块砖应跟线。

铺砖操作程序如下:①.铺砌前将面砖放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。

②.基层上洒水润湿,均匀涂刷素水泥浆,涂刷面积不要过大,铺多少刷多少。

③.结合层:采用聚合物水泥砂浆结合层,厚度为5mm。

粘结砂浆要随用随拌,防止终凝后影响粘结效果。

④.铺贴时,砖的背面朝上抹粘结砂浆,铺时要四角同时落下,用橡皮锤轻轻敲平,随时用水平尺或直板尺找平,做到面砖砂浆饱满、相接紧密、结实。

大面积施工时,应采取分段、分部位铺贴。

⑤.每块砖铺好后,向两侧和后退方向顺序逐块铺砌,面砖间灰缝要一致,拉通线对灰缝的平直度进行控制,铺贴好的面砖表面应整齐平整,横竖缝对齐。

(5)细部铺砖全部完毕进行养护并检查验收,合格后进行勾缝。

①勾缝:将灰缝杂质清理干净,用1∶1水泥砂浆勾缝,要求勾缝密实,缝平整光滑。

②养护:面砖铺好后,于次日洒水养护3d以上,3d不准上人,3d后检查有无空鼓、断裂等不合格现象,对不合格的进行修补,全部合格后进行勾缝。

③填缝:地砖在铺完24h进行填缝,把分格缝清理干净,然后用密封材料灌实。

六、质量注意事项(一)注意事项1、屋面施工所用材料均要符合设计要求,且有出厂合格证和复检报告。

2、屋面施工前,要先检查屋面结构层有无渗漏,如局部有渗漏,必须修补合格后方可进行屋面施工。

3、施工每道工序时,基层要按规要求进行处理,清理干净。

4、施工用砂浆和细石混凝土的材料配合比要准确,强度等级应符合设计要求。

5、找坡层施工后要检查屋面是否有积水。

坡度是否符合设计要求。

6、找平层和保护层面层应密实清洁,养护不得过早或过晚,并不得过早上人踩踏。

7、冲筋时泛水坡应找准确,或在铺灰时使用木杠找出泛水,铺灰厚度应按冲筋刮平顺,以防止屋面倒泛水。

8、保温层施工应注意边角处质量问题,如边角不直、边槎不齐整,以免影响找坡、找平和排水。

9、铺贴防水卷材时基层一定要干燥,彻底排除铺贴时的气体,卷材应压实并粘贴牢固,施工中严格控制各工序的验收,以防防水层(尤其在卷材接缝处)发生空鼓。

10、屋面第一道防水层施工完后应作24小时蓄水试验,合格后无渗漏方可进行下道工序施工。

11、铺贴面砖时,要注意灰浆饱满,不得有空鼓。

按坡度方向表面平整顺直。

12、施工中应加强管根、水落管口、泛水、分格缝和伸出屋面管道等细部操作,避免产生渗漏。

(二)找坡、找平层质量注意事项1、主控项目:(1)找平层的材料质量及配合比,必须符合设计要求。

(2)排水坡度必须符合设计要求。

2、一般项目:(1)基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。

(2)水泥砂浆找平层应平整、压光,不得有酥松、起砂、起皮现象。

相关文档
最新文档
