建立平潭项目混凝土自拌站的管理办法

根据福建省平潭综合实验区管理委员会专题会议纪要【2012】51号第九条:鉴于目前实验区混凝土供应不够,为加快工程进度,会议同意在混凝土质量符合设计要求前提下,施工单位可建立混凝土自拌站自拌自供混凝土的会议精神,我司拟建立平潭项目混凝土自拌站。

一、项目混凝土自拌站地点、规模及设备

1.1、由于施工现场不具备建立混凝土自拌站的条件,本公司项目自拌站选址地点,位于平潭综合实验区福平大道(芦洋乡)边侧,交通便当,规划用地面积约18000平方米,搅拌站至施工现场运输距离为11km,混凝土运输车到施工现场约15分钟。

1.2、建立混凝土项目自拌站规模:现有1条HZS90(理论90方/小时)及1条HZS120(理论120方/小时)的生产线,再投入1条HZS180型(理论180方/小时)生产线,具备3条生产线,理论生产能力390方/小时,实际生产能力200方/小时的中型自拌站,保证项目混凝土使用需求。

1.3、项目混凝土自拌站建立具备二级资质商品混凝土搅拌站相配套的实验室,保证自拌站自身检测能力及质量控制能力。

1.4、在地下室混凝土浇筑施工期间项目混凝土自拌站配备25-30部9方搅拌运输车,在标准层施工期间配备20部9方搅拌运输车,确保自拌站运输能力满足施工的需要。

1.5、项目混凝土自拌站与大型专业泵车租赁公司建立合作伙伴关系,保证随时提供5-6台性能优良的泵送设备进驻现场,保证混凝土及时浇筑。

二、原材料控制措施

2.1、混凝土自拌站原材料选择具有相应资质或资格的生产供应商供应,并经我司项目自拌站技术部门评审,确保所供原材料符合设计规范要求。

2.2、严格执行原材料进货验收制度,进货验收的主要内容:

a、原材料的品种、规格和数量,以及生产供应商等应符合设计规范要求;

b、原材料的质量证明书应齐全、有用、内容真实,主要性能指标明确,且能证明进货的原材料质量符合有关要求;

c、材料验收人员应对每批次原材料进行目测验收,发现与以往进货原材料外观、包装、颜色、气味等有明明差异时应予以拒收或向质量管理部门汇报;

d、经验收合格的原材料方可进货,对不符合以上要求的原材料应拒收;

2.3、原材料质量应符合有关标准规定,并应经我司试验室或第三方检测机构检测合格后方可使用,严禁使用未经检测合格的原材料;

2.4、进场原材料按品种、规格分别存放,标识清晰,并制定防止变质、混料的措施:

a、水泥、掺合料等粉料存放在筒仓内,例外生产企业、例外品种、例外等级的粉料不得混仓,储存时应保持密封、干涸,防止受潮;

b、砂、石按照品种、规格分别存放,制定防止混料和扬尘的措施;

c、液体外加剂按照生产企业、品种分别存放,并制定防止沉淀等影响质量的措施。

2.5、混凝土自拌站根据生产规模,配备足够的筒仓和堆场,原材料的储存数量满足正常生产需求。

2.6、混凝土自拌站记录并保存原材料管理台帐,详细记录原材料进货日期、批号、材料名称、品种、规格、数量、生产供应单位、质量证明书编号、质量检测结果等信息。

三、生产过程的控制

混凝土生产计量确凿与搅拌平均是质量控制的前提条件,计量误差大会造成混凝土质量不安定强度波动大,而合理的搅拌时间是生产匀质混凝土的关键要素,特别是搅拌特制品混凝土时应合适延长混凝土搅拌时间。

3.1、混凝土生产设备和计量设备符合有关标准规定和生产要求,计量确凿,维护优良,运行可靠;

3.2、计量设备按有关标准规定进行计量检定、校准,并在检定、校准周期内按照下列规定进行计量核查:

a、正常情况下,每月不得少于1次;

b、生产大方量混凝土前(单次生产混凝土量大于1000m3);

c、混凝土生产出现异常情况时。3.3、当计量核查结果与计量检定或校准有较大误差时,找出原因,必要时应委托法定机构从头进行计量检定或校准;

3.4、生产部门应每天每台班每台主机过磅抽检复核2车混凝土,以确保混凝土各种材料计量确凿。

3.5、生产部门应严格按照试验室提供的配合比通知单投料生产,其他部门人员不得擅自改变生产配合比。需要时,在保证混凝土质量的前提下,可以由试验室主任对混凝土配合比进行合适的调整,配合比的调整应依据充分、方法正确,并应保存调整依据和调整情况记录;

3.6、严格按技术部门规定的搅拌时间进行搅拌,其他部门不得擅自调整。搅拌时间根据混凝土强度等级进行设定并不得小于30S,特制品应合适延长混凝土搅拌时间并不得小于45S,防止搅拌时间过短,造成搅拌不平均及混凝土坍落度不安定。

3.7、运送混凝土到达现场,不得擅自加水,如出现坍落度偏小,可根据配合比中外加剂用量的10%以内,加入到混凝土中搅拌平均,使混凝土坍落度符合要求,但如混凝土在现场等待时间超过2小时作报废处理,不得使用到构件中。

四、配合比设计及质量检测

4.1、本公司严格按《福建省预拌商品混凝土质量管理办法》(闽建建2008年4号)的要求设立试验室,负责我司搅拌站原材料的进厂检测及配合比设计等技术工作。从事质量检测的试验人员应接受相关检测技术培训,并持有相应的检测岗位证书。

4.2、在我司自拌站未取得资质认定前,所有原材料检测及配合比设计工作委托福建省建筑科学研究院平潭分院进行。

4.3、自拌站建立并执行严格的原材料进场检验、配合比设计控制制度、混凝土出厂检验制度。

4.4、混凝土配合比设计按有关标准规定、设计文件和合同要求执行。混凝土配合比设计:设计方法正确、依据充分、参数选用合理、设计资料齐全。当出现下列情况之一时,应对混凝土配合比从头进行设计或验证:

a、合同有特殊要求时;

b、原材料产地或品种有显赫变化时;

c、生产大体积混凝土时;

d、该配合比停用超过三个月,从头生产时;

e、混凝土质量出现异常时。

4.5、设计的混凝土配合比使用前应进行试验室验证,经验证,混凝土各项性能符合设计要求后方可提交生产部门使用,否则应对配合比进行调整并再次验证,直至符合要求。

4.6、首次使用的混凝土配合比应进行开盘鉴定,重点检查生产所用原材料与配合比设计是否一致,配合比输入是否正确,混凝土各项性能是否符合设计要求等;在混凝土配合比生产使用过程中,应根据混凝土质量的动态信息及时调整;

4.7、搅拌站设立出厂混凝土检测台,负责以下规定工作:

a、负责出厂混凝土的抽样检测和出厂试件的成型工作;

b、负责判断出厂混凝土和易性是否符合设计要求;

c、负责对出厂检验不合格品的提出处置方案。

4.8、试验室详细记录并保存原材料检测、混凝土配合比设计、验证、调整和出厂质量检测等相关资料。

混凝土搅拌站环保应急预案培训课件

混凝土搅拌站环保应急预案 为确保混凝土的拌和质量和施工生产的有序进行,若遇暴雨、意外停水、停电或机械设备故障等突发性情况时,为能使混凝土正常供应、搅拌站正常运行,特制定本拌和站应急预案。出现下列情况时,应立即启动应急方案。 人员组成 成立应急领导小组 组长:站长 副组长:总调度 组员:搅拌站所有管理人员 领导小组办公室设在调度室,由调度室当日值班人员负责当日应急方案工作指挥。 一、正常生产时突然下暴雨时,启动暴雨应急预案 ①当班调度就暴雨情况及时与工地现场沟通协商做好现场的处理工作,并巡视料仓和料斗的彩钢瓦是否完好,各处是否有漏水飘雨情况; ②当班质检注意观察每盘混凝土出机的坍落度、和易性等情况,在排队等候接灰的混凝土罐车到出料口后接灰前再次放水,并检查运料车辆的料斗及时装好防雨布; ③试验员应及时复测粗、细骨料的含水量,并根据含水量的变化及时调整配合比; ④搅拌司机注意在监控器上观察地料仓是否有漏雨水,上料过程中斜皮带上砂石

料的变化,出机砼坍落度的变化情况; ⑤安全员及时检查拌和站的防雷设备是否完好; ⑥站长及时巡视整个拌合站并检查机械的运转情况,各负其责,坚守工作岗位; ⑦总调度就站内外情况与工地现场负责人及时协调,确保各项工作有序进行。 二、连续阴雨天,启动阴雨天应急预案 ①站长巡视整个拌合站,各岗位人员各负其责,确保各项工作有序进行,搅拌站正常生产运转; ②地磅房收料员保证进料和运料车辆在进场之前对车辆进行清洗,以防带入泥土等污染物; ③实验员随时抽检粗、细骨料的含水量,并及时调整好配合比,确保砼的拌和质量。 ④当班质检注意观察每盘混凝土出机的坍落度、和易性等,如有必要,检查每一次罐内混过凝土情况; ⑤搅拌司机注意巡视地料仓是否有漏积水,上料过程中斜皮带上砂石料的变化,出机砼坍落度的变化情况; 三、正常生产突发停水时,启动停水应急预案 (1)两台生产线配有一个可储水70t的地下储水箱,以及一个可储水200t的备用蓄水箱。在生产之前搅拌站的储水箱以及备用蓄水箱都受自动控制系统的控制,水箱为蓄满状态;同时在两水箱被抽水时或额定蓄水量水位有变化时,控制系统开始工作,不间断蓄水,直至水箱内为蓄满状态。

商品混凝土质量控制措施

商品混凝土质量控制措施为加强混凝土生产和施工过程的质量控制,确保混凝土质量,特制定以下控制措施。 一、混凝土的质量要求 1、混凝土拌和物 1)坍落度:根据本合同段工程情况及现场施工工艺,本合同段砼坍落度要求如下: C15普通混凝土:150±30mm C20普通混凝土:150±30mm C35水下混凝土:200±20mm C25普通混凝土:150±30mm C30普通混凝土150±30mm C35普通混凝土150±30mm C35墩柱、盖梁混凝土80-120mm C40普通混凝土80-120mm C50预制箱梁混凝土140±20mm 2)含气量:掺引气型外加剂的混凝土含气量限值不应超过4%。 3)水灰比和水泥用量 混凝土的最大水灰比不超过0.55,最大水泥用量不得超过500kg/m3(包括替代部分水泥的混合材料),大体积混凝土不超过350 kg/m3,最小水泥用量不少于250 kg/m3。

4)均匀性:混凝土拌和物应拌和均匀,颜色一致,不得有离析、泌水现象。 5)混凝土凝结时间满足施工要求。 2.混凝土的强度 混凝土设计强度等级: 桩基—C35水下混凝土,承台、系梁—C35混凝土,墩柱、盖梁—C35混凝土,箱梁—C50混凝土。 强度按JTG F80/1-2004《公路工程质量检验评定标准》附录D 进行评定: 试件大于等于10组时:R K R n 9.01≥-,R K R 2min ≥,1 2 2--= ∑n nR R S n i n R ——混凝土设计强度等级;n ——同批混凝土试件组数;R n ——同批n 组试件强度平均值;S n ——同批n 组试件强度标准差,当S n <0.06R 时,取S n =0.06R ;R i ——第i 组混凝土的抗压强度;R min ——n 组试件中强度最低一组的值;K 1、K 2——合格判定系数,见下表 试件小于10组时:R n ≥1.15R ;R min ≥0.95R 。 箱梁混凝土7天强度应达到设计强度的90%以上,以满足现场施工进度要求。 3、混凝土的外观要求 墩柱、箱梁等外露混凝土达到清水混凝土标准,桥梁外观颜色均匀一致。

搅拌站 混凝土公司全套环保文件

xxxx混凝土有限公司环保文件 1、2020年度环境综合治理实施方案 2、噪声、粉尘、污水、废气物管理方案 3、二次扬尘作业指导书 4、环保日常综合检查记录表 5、防尘、除雾检查记录表 6、噪声、粉尘检测记录表 7、防尘设施运行记录表 8、试验室环保检查记录表

2020年 XXX混凝土有限公司 环境综合治理实施方案 XXX混凝土有限公司 2020年1月1日

XXX混凝土有限公司 环境综合治理实施方案 为保护和改善生活环境与生态环境,切实改善市区周边环境空气质量,保障我公司厂区员工及周边居民的身体健康,使空气质量得到根本改善,结合我公司的实际情况,特制订以下实施方案: 一、指导思想 以深入贯彻落实国务院《大气污染防治行动计划》为基础,《水泥工业大气污染物排放标准》(GB4915-2013)为依据。积极配合市、区环保局开展混凝土行业环境专项整治工作,有效控制混凝土行业粉尘等污染物排放总量,改善我市环境空气质量。 二、工作任务 对商品混凝土搅拌站混凝土生产中易造成环境空气污染问题,进行全方位综合治理。 三、组织机构 为加强对商品混凝土搅拌站生产现场扬尘污染进行治理,确保公司环境整治决策部署落到实处,我公司特成立商品混凝土搅拌站环境综合治理领导小组: 组长: XXX (生产总经理) 成员: XXX (站长) XXX (生产部长) XXX (质量部长) XXX(机修部长) XXX (运输部长) XXX (电工)

一、文明生产及环境综合整治方法 1、防止大气污染 (1)搅拌站降尘:搅拌站生产系统全封闭降尘处理,粉料筒仓配备脉冲除尘装置。 (2)上料口三面封闭,并安装水喷雾抑尘装置,防止铲车上料时产生的粉尘污染环境。 (3)砂石料场采用全封闭透光封装处理,并按产地、种类和规格分别堆放,做到整齐有序;料场前场地及时进行洒水清扫,并配备远程喷淋、喷雾抑尘装置,杜绝粉尘飞扬。 2、防止水污染 搅拌站的生产厂区内设置废水排放冲洗点,冲洗车辆后的污水经过沉淀后循环利用。生活污水经过污水处理设备过滤后达到排放标准,灌溉周边农田。 3、厂容管理 (1)、厂区周边设围墙和大门,厂区按功能分设生产区、办公生活区。各区之间除人、车通道外的零散空地种植树木花草。(2)、厂区内混凝土罐车到达的区域,以及厂内通行道和地面一律硬化,避免扬尘和雨后泥泞。 (3)、建立文明生产管理责任制度,按区域实行挂牌制,明确管理负责人,定期进行洒水、清扫,确保无扬尘无杂物,做到厂内清洁整齐,厂容文明。

(新)搅拌站环境保护制度

目录 一、总则 二、基础管理 三、“三废”的治理 四、噪声污染的防治措施 五、环境保护工作奖惩 六、混凝土搅拌站环境保护生产管理制度 七、霸州市鑫盛混凝土有限公司粉尘污染治理

一、总则 (1)拌合站必须认真贯彻执行国家在环境保护方面的方针、政策和法令。 (2)环境保护工作的任务执行“预防为主,防治结合,综合利用,化害为利,以管促治,讲求实效”的方针,确保在生产建设过程中,合理地利用各种资源和能源,防治“三废”污染、噪音污染。 (3)防治“三废”污染,要做到技术上可行,经济上合理,充分挖掘内部潜力,少花钱,多办事,办实事。 (4)各种生产装置及各作业环节,必须选用无污染或减少污染的新工艺,新技术。对于“三废”生产,首先搞好综合利用,而后采取治理措施。 (5)任何单位和个人,都有保护环境的义务,并有权对污染环境的行为进行制止、批评和检举。 二、基础管理 (1)针对拌合站,工区成立专门环境管理领导小组。高度重视环保工作、切实把环保工作列入工作日程,认真学习有关环保工作的方针、政策和标准,正确指挥、协调、监督、检查有关环保工作。 (2)工区安全质量部对拌合站的环保管理工作,实施监督,i定期或不定期地对拌合站环保工作进行抽查。提出

整改意见并跟踪检查。 (3)具体要求 ①拌合站须根据生产的具体特点,制定相应的环保制度或措施,划分责任区,落实责任人,实行责任管理,并在责任区内设立责任表示。 ②组织学习并熟知相关部门的制度。 ③各专项措施或制度要科学,符合国家规定要求,具有可操作性。 ④措施或制度在运行中如存在问题,应不断修改、补充、完善。 三、“三废”的治理措施 (1)治理“三废”污染,坚持“谁污染,谁治理”的原则。 (2)加强生产技术管理,杜绝跑、冒、滴、漏现象,制止乱排乱放、乱丢乱弃。搞好技术革新,开展综合利用,最大限度地利用各种资源和能源,把“三废”消除或减少在规定要求以内。 (3)生产或生活排放的废水,要搞好清污分流,分别处理(污水至少要经过沉淀、净化、过滤三道工序处理,才可排放),尽可能循环使用或回收。各种污油和含有毒有害物质的废水,须罐装后集中处理,不得随便排放。严禁将任何未经处理的废水直接排入附近水系。

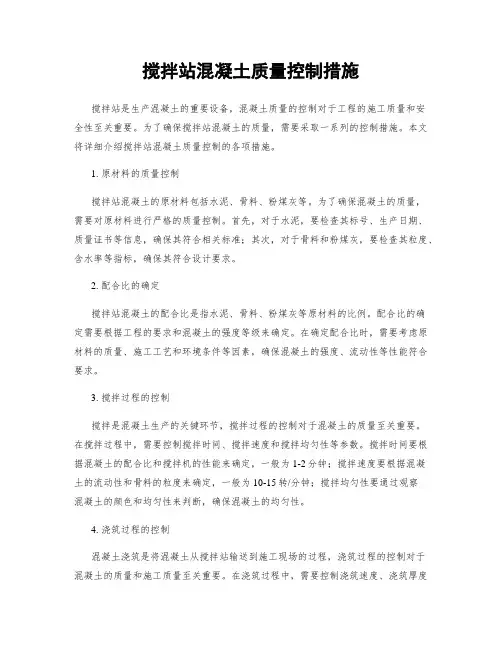

搅拌站混凝土质量控制措施

建立平潭项目混凝土自拌站的管理办法 根据福建省平潭综合实验区管理委员会专题会议纪要【2012】51号第九条:鉴于目前实验区混凝土供应不够,为加快工程进度,会议同意在混凝土质量符合设计要求前提下,施工单位可建立混凝土自拌站自拌自供混凝土的会议精神,我司拟建立平潭项目混凝土自拌站。 一、项目混凝土自拌站地点、规模及设备 1.1、由于施工现场不具备建立混凝土自拌站的条件,本公司项目自拌站选址地点,位于平潭综合实验区福平大道(芦洋乡)边侧,交通便当,规划用地面积约18000平方米,搅拌站至施工现场运输距离为11km,混凝土运输车到施工现场约15分钟。 1.2、建立混凝土项目自拌站规模:现有1条HZS90(理论90方/小时)及1条HZS120(理论120方/小时)的生产线,再投入1条HZS180型(理论180方/小时)生产线,具备3条生产线,理论生产能力390方/小时,实际生产能力200方/小时的中型自拌站,保证项目混凝土使用需求。 1.3、项目混凝土自拌站建立具备二级资质商品混凝土搅拌站相配套的实验室,保证自拌站自身检测能力及质量控制能力。 1.4、在地下室混凝土浇筑施工期间项目混凝土自拌站配备25-30部9方搅拌运输车,在标准层施工期间配备20部9方搅拌运输车,确保自拌站运输能力满足施工的需要。 1.5、项目混凝土自拌站与大型专业泵车租赁公司建立合作伙伴关系,保证随时提供5-6台性能优良的泵送设备进驻现场,保证混凝土及时浇筑。 二、原材料控制措施 2.1、混凝土自拌站原材料选择具有相应资质或资格的生产供应商供应,并经我司项目自拌站技术部门评审,确保所供原材料符合设计规范要求。 2.2、严格执行原材料进货验收制度,进货验收的主要内容:

混凝土质量控制方案模板

混凝土质量控制方 案

目录 一.工程概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 02 二.编制依据┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 03 三.混凝土生产流程┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄03 四.混凝土质量控制目标┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄03 五.混凝土生产前的质量控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 03 六.混凝土拌制前的质量控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 04 七.混凝土生产中的质量控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 04 八.混凝土运输中的质量保证┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄09 九.混凝土养护期的质量控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄12 十.质量通病的产生和防治措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄14

十一.质量过程控制激励考核措施┄┄┄┄┄┄┄┄┄┄┄┄┄14 一. 工程概况 ( 一) 工程项目概况 赣龙铁路扩能改建工程为I级双线客货共线铁路, 该线路设计时速200km/h , 其中GL-1标一分部主要承揽施工 DK29+966.840~DK43+016段线下路基、桥涵、隧道工程, 全长13049.2米。其中有6座隧道分别为新屋下隧道、罗屋隧道、观音山隧道、黄竹凹隧道、上店子隧道、龙华山隧道, 隧道总长11720米, 占线路总成的90%, 有三座桥分别为罗屋大桥、上店子中桥、孟坑中桥, 桥总长383.8米, 占线路总长的3%,剩余为区间路基总长945.4米, 占线路总长的7%。区间工程除龙华山隧道为无渣轨道以外, 其余都为有渣轨道。

( 二) 交通及气象概况 该段工程前接平江特大桥, 后与龙华山隧道出口贯通后相接。整段位于江西赣县吉埠镇和江口镇境内, 其各洞口间有村村通公路交通网相连, 其便于混凝土的集中生产搅拌后混凝土罐车的运输。该地区属中亚热带湿润季风气候区。年平均气温为19.4℃, 热量条件优越, 无霜期280天以上, 极端最低气温-5~-7℃, 年雨量1400-1500毫米。 ( 三) 设计混凝土等级概况 本分部混凝土用量主要为隧道内初支、衬砌、仰拱及仰拱填充混凝土的使用和浇注。 1.本标段隧道初期支护主要采用C25和C30两种喷射混凝土, 其C30喷砼主要用在Ⅳ级和Ⅴ级围岩的拱墙支护, C25喷砼主要用在其它围岩的拱墙和仰拱的支护。 2.本标段隧道二衬和仰拱混凝土等级为C30和C35两种等级的混凝土。其C30砼主要用在Ⅱ级、Ⅲ级围岩段二衬和Ⅱb、Ⅲb、c级围岩段的仰拱, 其C35砼主要用在Ⅳ级和Ⅴ级围岩段二衬和仰拱以及Ⅱa、Ⅲa级围岩地段底板。 3.本标段桥梁采用C30水下灌注桩基础、C35混凝土墩台身、C40混凝土墩台顶帽、托盘、接触网立柱基础、 C50混凝土墩台垫石、 C55混凝土简支T梁。 二. 编制依据 ( 一) 《客运专线铁路隧道工程施工质量验收暂行标准》( 铁建设

混凝土搅拌站环保管理制度

混凝土搅拌站环保管理制度 篇一:搅拌站环境保护制度 目录 一、总则 二、基础管理 三、“三废”的治理 四、噪声污染的防治措施 五、环境保护工作奖惩 六、混凝土搅拌站环境保护生产管理制度 搅拌站环境保护制度 一、总则 (1)拌合站必须认真贯彻执行国家在环境保护方面的方针、政策和法令。 (2)环境保护工作的任务执行“预防为主,防治结合,综合利用,化害为利,以管促治,讲求实效”的方针,确保在生产建设过程中,合理地利用各种资源和能源,防治“三废”污染、噪音污染。 (3)防治“三废”污染,要做到技术上可行,经济上合理,充分挖掘内部潜力,少花钱,多办事,办实事。 (4)各种生产装置及各作业环节,必须选用无污染或减少污染的新工艺,新技术。对于“三废”生产,首先搞好综合利用,而后采取治理

措施。 (5)任何单位和个人,都有保护环境的义务,并有权对污染环境的行为进行制止、批评和检举。 二、基础管理 (1)针对拌合站,工区成立专门环境管理领导小组。高度重视环保工作、切实把环保工作列入工作日程,认真学习有关环保工作的方针、政策和标准,正确指挥、协调、监督、检查有关环保工作。 (2)工区安全质量部对拌合站的环保管理工作,实施监督,i定期或不定期地对拌合站环保工作进行抽查。提出整改意见并跟踪检查。(3)具体要求 ①拌合站须根据生产的具体特点,制定相应的环保制度或措施,划分责任区,落实责任人,实行责任管理,并在责任区内设立责任表示。 ②组织学习并熟知相关部门的制度。 ③各专项措施或制度要科学,符合国家规定要求,具有可操作性。 ④措施或制度在运行中如存在问题,应不断修改、补充、完善。 三、“三废”的治理措施 (1)治理“三废”污染,坚持“谁污染,谁治理”的原则。 (2)加强生产技术管理,杜绝跑、冒、滴、漏现象,制止乱排乱放、乱丢乱弃。搞好技术革新,开展综合利用,最大限度地利用各种资源和能源,把“三废”消除或减少在规定要求以内。 (3)生产或生活排放的废水,要搞好清污分流,分别处理(污水至少要经过沉淀、净化、过滤三道工序处理,才可排放),尽可能循环

环保搅拌站的介绍

三一重工环保搅拌站 国家环保部于2012年03月02日发布了《环境空气质量标准》,明确规定了细颗粒物PM2.5的控制标准,国务院于2011年12月15日发布《国家环境保护“十二五”规划》,将环保问题列为十二五规划中的重点课题,同时,国家发改委于2010年12月15日发布《节能环保产业发展规划》,环保部和质监总局于2008年相继发布《声环境质量标准》和《工业企业厂界环境噪声排放标准》,明确了工业生产的噪声控制标准,国家住房和城乡建设部于2007年09月10日发布了《绿色施工导则》,同样将环保问题视为今后生产施工的重要评定指标。 国家多部门发文,转变环保发展方式,拟定并宣贯环保规划和标准,特别是空气颗粒物、城市区域噪声已提出严格限制指标,环保已成大势所趋。 三一重工的第一套环保搅拌站于2008年建于郫县工业港,建站目的是为了响应当地政府号召,提高工业园的品位,对搅拌站进行了外包,优化了污水处理系统和除尘系统,使整站干净整洁。经过多年发展,三一重工已顺利交付30余套环保站,逐步实现了各部件选配形成系列型谱、多种方案及案例可供客户选择参考,性能及相关配套措施日趋完善。 标准的环保站应该包括标配站+粉罐主楼料场全包装+污水处理系统+高效能的收尘系统。 环保型搅拌站特点有以下五点: 一、粉尘零排放 (主楼、粉罐收尘效果好) 二、无噪声污染(装载机、打灰车噪音处理好) 三、废物零排放(污水重复利用、废料回收利用) 四、质量更稳定(料场封闭,含水率一致,坍落度易控制) 五、成本更低 (实现“0”排放,将大大降低生产成本,变废为宝) 环保搅拌站独特设计: 1.封闭料场:能够满足搅拌站骨料(包含砂、石)堆放、转运的封闭空间,料场粉尘、噪声排放满足规定的标准。 2.主楼整体包装:搅拌站主楼外观整体包装,防尘降噪,设计美观大气,突出绿色环保。

混凝土搅拌站质量措施、管理制度

混凝土搅拌站质量措施、管理制度 一、原材料进场验收流程 1 说明:(1)、砂主要验收含泥量、泥块含量、细度模数; (2)砂含泥量超过3%的予以退货,登记不合格验收记录,并及时汇报。 (3)、碎主要验收最大粒径(不超过25mm)、含泥量、泥块含量、软弱颗粒含量(即风化含量)。 (4)、每至少要做一次砂、料筛分、含泥量、泥块含量试验。

(5)、砂料质量控制,执行公司中心试验室的控标准。 2、、粉煤灰验收流程 说明: (1)、粉煤灰每车作三次细度检验,每次结果必须合格(Ⅱ级粉煤灰≤25%.超标予以退货处理),有一次不合格即评定该车不合格; (2)、粉煤灰同一批号,每200t做一次需水量比、含水量、烧失量试验; (3)、粉煤灰同一批号,每200t留样一个(6kg) (4)、粉煤灰质量控制,执行公司中心试验室的控标准。

3、水泥验收流程 说明:(1)、夏季施工时,格控制水泥进场温度,水泥温度大于60度时,必须退货。 (2)、水泥同一批号,每500t做一次凝结时间、安定性、胶砂强度试验; (3)、水泥同一批号,每500t留样一个(12kg) (4)、水泥质量控制,执行公司中心试验室的控标准。 (5)、禁不同厂家、不同强度等级的水泥混合存放;

4、矿粉验收流程 说明: (1)、矿粉同一批号,每200t做一次流动度比(S95级≥95%、矿粉活性指数、烧失量试验; (2)、矿粉同一批号,每200t留样一个(6kg) (3)、矿粉质量控制,执行公司中心试验室的控标准。

5、外加剂验收流程 说明:(1)、外加剂,车车必检; (2)、换外加剂时,必须将搅拌锅、储存罐彻底清洗; (3)、同一施工部位不能同时使用两种外加剂配制混凝土。

混凝土质量保证措施.doc

混凝土施工质量保证措施 目录 1 目的 (1) 2 编制依据 (1) 3 质量目标 (1) 4 质量保证组织 (1) 5 质量保证措施........................................................................................................... 2 6 过程质量控制措施 (3) 7 措施的执行 (6) 1 目的 为使科右中项目部工程的混凝土施工质量工作能够持续、有序地顺利进行;为了实现混凝土生产无差级,混凝土优良率≥90%,混凝土强度验收合格率100%;确保此目标确切可靠的落实、明确相关控制项目和实施措施、加强过程控制、提高工程长:葛永志 副组长:赵贵平王飞 成员:许向阳侯伟王江曹悦光谢国文聂新国靳慧强 王正民尤占存 4.2组内职责 领导和组织安排对质量保证措施实行情况的检查; 负责组织督促有关部门采取有效纠正和预防措施,确保质量保证措施的实施。在正组长的领导下,协助组长,完成质量措施实施的日常检查工作; 第1 页共7 页 协调组织各部门之间的关系,解决工作中出现的各种问题;对各项目的质量措施实施情况进行监督和预控; 在组长和副组长的领导下,完成本人所负责项目的质量保证的实施;协调各部门之间的关系和解决具体存在问题;解决施工中存在的问题; 监督施工过程中对措施的完成情况;

按照质量保证措施中的要求,完成各种操作;5 质量保证措施 5.1制定质量保证措施部门职责一览表把质量目标和具体的技术措施责任分解到部门、个人。 质量保证措施部门职责一览表 第2 页共7 页 为了保证混凝土生产无差级,混凝土优良率≥90%,混凝土强度验收合格率100%,保证混凝土施工过程中的质量得到有效控制,采取如下的施工过程质量控制措施: 6.1建立完善的质量管理体系 ,在具有适应性、安全性、可靠性及公司的质量目标要求下,制定出工程的质量方针目标,并建立全面实施质量目标的负责机构和质量目标保证落实的责任人,在施工过程中对质量的过程控制实行不同部门、不同班组逐级控制验收并形成控制验收记录。 ,制定各项工作之间的衔接、控制内容和控制措施 ,并进行质量控制。在遵守对应的技术规范的要求下选择合格的供方,且提供材料的质量合格证明并留档保存,材料进场后按照相关国家规范要求由建筑试验室负责进行抽样检查,并且提供相应的实验报告,报告合格后才允许使用,并在抽样检查过程中形成质量检验记录,绝对不使用不合格产品和无质量保证产品。,检测合格后方可使用,所有的计量器具均要求在其有效使用期限内使用,在施工生产过程中不得使用无合格证编号的计量器具。 ,混凝土的搅拌、运输、浇筑、养护,以及浇筑后的成品保护等方面进行控制。,在混凝土生产 第3 页共7 页 过程中为满足施工要求,浇筑出合格的混凝土成品,要求事先对不同等级的砼进行提前试配,采用多种配制方法确定最佳的配合比,以达到砼在浇筑过程中具

混凝土工程施工质量保证措施

混凝土工程施工质量保证措施 第一小节材料进场与浇筑 1、检查混凝土主要组成材料的合格证及复试报告、配合比、搅拌质量、坍落度、冬施浇筑时入模温度、现场混凝土试块(包括:制作、数量、养护及其强度试验等)、现场混凝土浇筑工艺及方法(包括:预铺砂浆的质量、浇筑的顺序和方向、分层浇筑的高度、施工缝的留置、浇筑时的振捣方法及对模板、支撑的观察等)、养护方法及时间、后浇带的留置和处理等是否符合设计和规范要求;混凝土的实体检测:检测混凝土的强度、钢筋保护层厚度等,检测方法主要有破损法检测和非破损法检测(仪器检测)两类。 2、掌握天气季节变化情况,对气象加强预测预报的联系工作。在每一施工段浇混凝土时,掌握天气的变化情况,尽量避开风雨天气,以确保混凝土的浇筑质量。 3、检查模板、支架、钢筋和预埋件:在混凝土浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工规范要求。在检查时应注意以下几点:(1)模板的标高、位置和构件的截面尺寸是否符合设计要求。 (2)所安装的支架是否稳定;支撑和模板的固定是否可靠。 (3)混凝土浇筑前,模板内的垃圾、木片等应清除干净。 4、为了保证搅拌的混凝土质量,防止泵管堵塞,喂料斗处必须设专人将大石块及杂物及时检出。

5、采用插入式振捣器振捣。振捣时,应做到快插慢拔。振动器插点要均匀排列,距离应不大于振动棒作用半径的1.5倍。 6、振动器使用时应尽量避开钢筋,预埋件等。 7、为保证混凝土的密实度,利用机具进行二次振捣。 8、混凝土养护时间为7d。在混凝土建筑完毕后的12h以内对混凝土加以覆盖并保湿养护,并对混凝土表面浇水以保持混凝土处于湿润状态。 9、柱子采用密封塑料薄膜,进行保湿养护,对楼板采用覆盖麻袋片加水润湿进行养护,保持湿润。 10、夏季混凝土终凝时,覆盖麻袋片,设专人负责洒水养护,保持混凝土表面经常湿润,夜间也坚持洒水。 第二小节质量通病防治措施 【1】蜂窝 混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿。产生蜂窝的原因: 1、砼配合比不当或砂、石、水泥材料加水量计量不准,造成砂浆少、石子多。 2、混凝土搅拌时间不够,未拌合均匀,和易性差,振捣不密实。 3、下料不当或下料高度过高,使混凝土离析,造成石子集中。 4、混凝土未分层下料,振捣不实,或漏振,或振捣时间不够。 5、模板缝隙未堵严,水泥浆流失。

混凝土搅拌站质量保证措施及质量保证体系

混凝土搅拌站质量保证措施及质量保证体系 一、混凝土质量保证措施 为了开展全员、全过程、全方位的质量管理工作,搅拌站应严格控制工程施工中各环节、各部位和各工艺流程的质量需求,从准则上为施工质量提供保证,树立、健全质量管理规章准则。 1、每一批次的生产必须要接到项目经下发的混凝土/砂浆施工配料通知单后方可开盘,通知单上有必要由实验人员、监理、施工技能主管一起签字,并保存好。 2、搅拌站要坚持计量用具的查看准则,确保计量的精确。 3、用于混凝土工程资料,按《客运专线铁路施工质量查验弥补规范》及有关规范需求进行出场查验,不合格材料及时清出施工现场。 4、每种进场材料比粗进行检测状态标识,材料要采取合理的保护办法,确保材料储存期质量。 5、实验人员测定砂、石含水率,换算施工配合比,由实验人员给搅拌站操作人员进行施工配合比书面交底;生产不一样配合比混凝土,搅拌站操作员须先清洁混凝土搅拌机,再依据施工配合比进行计量体系设定;混凝土搅拌站计量体系要进行周期检定并书面留底。 6、混凝土拌制前,应合理确定单盘混凝土方量,确保原材料投料次序,确保混凝土搅拌时间。 7、开盘第三盘须进行混凝土含气量、坍落度查看,合格后方可持续生产;出站混凝土要按规范需求的查看频率进行坍落度、含气量检测,并制造混凝土检

查试件。 8、混凝土搅拌时间要满足规范标准,确保拌和混凝土质量均匀性; 9、冬天施工要采用升温办法,确保混凝土入模温度不低于5℃,夏季施工要用降温办法确保混凝土入模温度不超越30℃。 10、搅拌站操作人员须进行岗前训练,持证上岗。 二、混凝土质量确保体系 1、组织确保 建立以项目经理为领导的质量管理体系,树立健全岗位责任准则,明确各岗位责任人责任、工作内容,并拟定相应的奖惩办法,经过举行搅拌站工程例会,剖析混凝土质量,发现问题,采纳纠正办法,奖优罚劣,推进混凝土质量的进步。 2、技术保证 坚持有针对性地抓好搅拌质量通病的常常性教育,做到质量技术教育常抓不懈。依据工程发展状况、工序的变换、环境的改变等特色,及时织施工人员认真学习专业知识。比方冬夏时节不一样,技术部门拟定详细冬天混凝土拌和技术保证办法,满足高性能混凝土入模最低温度。 3、思想保证 搅拌站领导长期不懈地抓好职工思维教育工作,严格按照施工配合比进行拌和工作;执行计量的自校准则,强化规范操作、定时查看养护的思维,以确保拌和站正常运作。 4、材料保证 严格执行原材料出场查验准则和混凝土拌和前进料查验准则。 4、检测

C50及C50以上混凝土质量控制方案

新建石家庄至济南铁路客运专线站前工程SJZ-3标段C50及C50以上混凝土质量控制方案 中铁十九局集团石济客专项目经理部五分部

新建石家庄至济南铁路客运专线站前工程SJZ-3标段 C50及C50以上混凝土质量控制方案 编制: 审核: 批准: 中铁十九局石济铁路客运专线项目经理部五分部 二○一五年三月

石济铁路客运专线 施工组织设计(方案)报审表 工程项目名称:新建石家庄至济南铁路工程施工合同段:SJZ-3标段编号

注:本表一式4份,承包单位2份,监理单位、建设单位各1份。 C50及C50以上混凝土质量控制方案我分部拌合站负责DIIK105+796.91~DIIK117+459.29里程间的混凝土供应工作,经过一年的紧张施工,我分部拌合站剩余工作量为C50及C50以上混凝土1.2万余方,C50以下混凝土17.8万余方,在施工过程中难免遇到C50和C50以下混凝土同时施工的情况,本拌合站制定以下措施,避免C50和C50以下混凝土同时搅拌时出现失误影响实体施工质量。 一、砂石料方面 因为要搅拌C50及C50以上和C50以下混凝土所用砂石料技术指标不同,我们将原材料进行分仓、分类进行存放(1#拌合站:1#仓存C50及C50以上用砂、5#存C50及C50以上用10-20mm碎石、9#仓存C50及C50以上用5-10mm 碎石;2#拌合站:1#仓存C50及C50以上用砂、5#存C50及C50以上用10-20mm 碎石、3#仓存C50及C50以上用5-10mm碎石;),当两种混凝土同时搅拌时,一台装载机上料容易造成上错料的现象,所以采用两台装载机同时上料,分别对各自搅拌站进行原料补充,避免混料现象。另外,在生产C50及C50以上混凝土时,会将上料斗上的旧料清理干净,已保证满足要求。 二、水泥方面 因为生产C50及C50以上混凝土时会使用P.O52.5水泥,在水泥存储方面每个机组会单独分出1个水泥罐存放P.O52.5水泥(1#站120机组1#水泥罐存放P.O52.5水泥;2#站1#水泥罐存放P.O52.5水泥)在开盘前,必须由拌合站管理人员及试验室人员同时在场并确认储料罐所存材料,方可对配合比进行输入(试验室出具的配料单注明水泥罐号),避免用错材料,影响混凝土质量。 三、外加剂方面 外加剂进行分罐储备。开盘前,必须由拌合站管理人员及试验室人员同时在场并确认储料罐所存材料,方可对配合比进行输入,避免用错材料,影响混凝土

混凝土质量保证措施

混凝土施工质量保证措施

目录 1 目的 (1) 2 编制依据 (1) 3 质量目标 (1) 4 质量保证组织 (1) 5 质量保证措施 (2) 6 过程质量控制措施 (3) 7 措施的执行 (6)

1 目的 为使科右中项目部工程的混凝土施工质量工作能够持续、有序地顺利进行;为了实现混凝土生产无差级,混凝土优良率≥90%,混凝土强度验收合格率100%;确保此目标确切可靠的落实、明确相关控制项目和实施措施、加强过程控制、提高工程内在质量、保证竣工资料移交时达到工程档案管理要求、实现可追溯性管理、达到混凝土施工过程中每一个控制项目质量标准明确和质量保证措施合理可靠,特制定本保证措施,确保工程的质量,最终实现质量目标。 2 编制依据 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《现浇框架结构混凝土浇筑施工工艺标准》(423-1996) 《建筑施工手册》(第四版) 3 质量目标 混凝土生产无差级,混凝土优良率≥90%,混凝土强度验收合格率100% 4质量保证组织 4.1组织机构:在科右中项目部为了能使质量目标得以实施,在科右中项目部成立混凝土施工质量保证小组 组长:葛永志 副组长:赵贵平王飞 成员:许向阳侯伟王江曹悦光谢国文聂新国靳慧强王正民尤占存

4.2组内职责 4.2.1组长职责 领导和组织安排对质量保证措施实行情况的检查; 负责组织督促有关部门采取有效纠正和预防措施,确保质量保证措施的实施。 4.2.2副组长职责 在正组长的领导下,协助组长,完成质量措施实施的日常检查工作; 协调组织各部门之间的关系,解决工作中出现的各种问题; 对各项目的质量措施实施情况进行监督和预控; 4.2.3成员职责 在组长和副组长的领导下,完成本人所负责项目的质量保证的实施; 协调各部门之间的关系和解决具体存在问题; 解决施工中存在的问题; 监督施工过程中对措施的完成情况; 4.2.4施工人员职责 按照质量保证措施中的要求,完成各种操作; 5 质量保证措施 5.1制定质量保证措施部门职责一览表把质量目标和具体的技术措施责任分解到部门、个人。 质量保证措施部门职责一览表

环保节能型混凝土搅拌站说明

一、混凝土搅拌站特点 混凝土搅拌站由计量层、搅拌层、配料料层部分组成,与传统搅拌站相比,搅拌楼具有效率高、节能、环保的优点。 1. 高效率: HZS180搅拌站采用加强型MAO4500/3000的搅拌机,在确保每一搅拌罐次都能搅拌3立方米混凝土的情况下,兼顾搅拌机不达到最大的搅拌状态。保证了搅拌站的最大生产效率,并使搅拌机的使用寿命大大延长。 2. 节能: 由于搅拌站生产效率得到保障,与之配套的电控系统、大倾角皮带机、搅拌车,泵车等设备的作业时间不被延长,达到节能和节省人工的效果。 3. 环保及维护: 为达到关于要求混凝土行业“零排放”要求,对搅拌站加大环保投入,水泥仓顶采用大容量大功率脉的冲气体反吹布袋除尘器,确保搅拌站封装以后,搅拌主楼的粉尘浓度降到最低。杜绝粉尘对环境造成污染,也不会对作业人员的健康造成危害,利国利民! 该搅拌楼可配备废弃混凝土回收的砂分离机、石分离机、压饼机,对混凝土废料进行处理,达到废料、污水零排放的目标。 经分离后的混凝土原料进行回用,砂石输送到原料场,分离用水、清洗场地和清洗车辆用水、雨水等回流到浆水池内,经搅拌均匀按一

定比例经计量重新回用,既节约成本,又达到无废弃物排放。 二、设备组成及简要说明 混凝土搅拌楼由搅拌系统,骨料供给系统,计量系统,电气控制系统,水、外加剂系统,气路系统和外配套设备组成,技术指标符合国标标准。 (一)搅拌系统,选用珠海SICOMA加强型3方机组。 搅拌系统是搅拌楼的核心,新型搅拌机由搅拌缸体、搅拌装置、传动装置、液压泵站、自动润滑装置、皮带罩壳等部分组成; 搅拌缸体由厚钢片制成“ω”形状,而且由特别管状架框撑托,这能保证最佳的屈服阻力,承托的法兰亦能使缸身得到良好的强度及刚度,并能使轴心不偏不歪;在缸体的内侧衬以弧形耐磨铸铁衬板、两端板内侧装有平耐磨衬板;整个结构呈框形结构,具有良好的刚度。 搅拌装置:搅拌机工作时,传动机构带动二搅拌轴同步反向转动,每个搅拌轴上分布8套搅拌臂,其上装有搅拌叶片和刮板,物料投入搅拌机以后,通过搅拌叶片、刮板对粗细骨料、掺和剂等的搅动,使混合料在罐体中间作径向和轴向运动,在二搅拌轴中间的交叉区域形成对流,实现对物料的强烈搅拌作用。 轴端密封:双卧轴搅拌主机的轴端密封由轴头保护圈、单向密封、锁轴器、黄胶、浮动密封、气压密封等组成,形成一个狭小油腔,此油腔通过自动润滑装置在黄胶内表面形成一层压力油膜,不仅起到良好的密封作用,又隔断了搅拌缸体内水泥沙浆向轴端渗漏的渠道对上

混凝土搅拌站管理规定(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 混凝土搅拌站管理规定(标准 版) Safety management is an important part of production management. Safety and production are in the implementation process

混凝土搅拌站管理规定(标准版) 1.0目的 为加强混凝土搅拌站的管理,提高预拌混凝土产品质量,根据《建设工程质量管理条例》和混凝土标准,参照GB/T19000—2000族标准,制定本规程确保施工质量,特制定本规定。 2.0适用范围 本规定只适用于XXXXXXXX项目。执行部门为混凝土搅拌站承包方。 3.0定义 无。 4.0引用的标准和规范 《预拌混凝土生产技术规程》(BJ08-227) 《普通混凝土配合比设计规程》(JGJ55) 《混凝土强度检验评定标准》(GBJ107)

《混凝土搅拌机技术条件》(GB9142) 《混凝土搅拌站(楼)技术条件》(GB10172) 《混凝土质量控制标准》(GB50164) 《普通混凝土拌合物性能试验方法标准》GB/T50080 《普通混凝土力学性能试验方法标准》GB/T50081 《混凝土结构工程施工质量验收规范》GB50204 5.0规定内容 5.1混凝土原材料管理办法 5.1.1项目应根据质量控制要求选择具有相应资格的合格供方,不得采购无准用证的原材料。建立并保存合格供方的档案;采购合同应经审批,以保证所采购的原材料符合规定要求;供应部门应严格按照原材料质量标准均衡组织进货 5.1.2原材料质量必须符合现行标准、规范和规定要求。项目必须按批验收质量证明材料,拒收质量证明材料不全的原材料。原材料进场后必须按照《预拌混凝土生产技术规程》(DBJ08—227)按批取样、检验,坚持“先检验,后使用”的原则,不得使用不合格原

商品砼质量保证措施方案

长沙恒大名都五期项目52~55#栋商品混凝土 质量保证措施方案 湖南建工混凝土有限公司 2012年3月5日

目录 一、工程概况 二、商品混凝土供应目标 三、商品混凝土技术质量保证措施 四、混凝土常见裂缝的防治措施 五、运输调度供应措施 六、突发情况应急预案 七、安全生产供应及文明施工 附表:预拌商品混凝土材料选用表 长沙恒大名都五期项目52~55#栋 商品混凝土供应及质量保证措施 一、工程概况:

长沙恒大名都五期工程位于长沙望城县金星路与普瑞路交汇处,南临长沙恒大名都三期,西临山坡,52#栋北向为水鱼塘,53#~55#栋北向均高山坡。五期工程分为52#、53#、54#、55#栋四栋住宅楼,地下两层、地上三十二层。地下两层为车库,负二层层高3.80m,负一层层高3.40m。地上一、二层为商业服务网点,三至三十二层为住宅,一层层高4.450m,二层层高4m,三至三十二层层高为3.00m。建筑高度98.750m,总建筑面积约228378.19m2,其中:地下室面积为49242.00m2,商业服务网点面积为16273.31m2,住宅面积为162862.88 m2。 二、商品混凝土技术质量供应目标 总的目标;确保供应商品混凝土的技术指标,符合相关国家、行业和地方标准,满足设计、业主、监理以及施工方对商品混凝土供应的相关技术要求。具体目标分解如下: 1、对工程设计技术质量要求的交底达100%; 2、使用原材料的合格率100%; 3、混凝土出厂检验合格率100%; 4、混凝土质量交付验收合格率100%; 5、混凝土供应及时率98%; 6、混凝土连续供应保证率98%; 7、技术服务到位率100%; 8、混凝土售后服务满意度90%以上。 三、商品混凝土技术质量保证措施 (一)、我公司生产的商品混凝土严格按照GB14902-2003《预拌混凝土》国家标准进行生产、控制和检验:满足工程设计文件及工程合同的具体要求。成立恒大名都五期混凝土技术服务小组,主任1名,内部控制2名,技术外协2人,共5人的小组,全过程做好恒大名都五期商品混凝土的质量控制和技术服务。 (二)、提前做好前期技术准备。针对本工程的特点,派技术

搅拌站如何做好环保工作

随着预拌混凝土的广泛使用,预拌混凝土搅拌站如何做好环保工作,成为环境保护工作的一项重要任务。下面从传统搅拌站存在的问题出发,提出搅拌站做好环保工作以及相应的改进措施。 传统搅拌站存在的主要污染 2.1 粉尘 搅拌站生产过程中主要粉尘分布及形成如下图所示: 图1 搅拌站生产过程中主要扬尘分布情况 粉尘(1)主要是砂石料运输装卸车及自然堆放风吹引起的粉尘; 粉尘(2)主要是铲车上料过程中撒漏、碾压造成; 粉尘(3)成因是骨料仓漏料到骨料称,而后卸料到平皮带经由斜皮带提升过程中产生的大量无组织不定向粉尘;

粉尘(4)是泵送各类粉料或其他方式上料以及粉料罐卸料引起罐体内粉料运动在罐顶产生的各种粉尘。 粉尘(5)是各种粉料经过称量后进入搅拌机和骨料经过斜皮带提升进入预加斗再进入搅拌机过程中产生的大量粉尘混合物。 2.2 废水、废渣 废水来源主要有两点:一是清洗罐车及搅拌机产生的废水,此部分废水量大且浓度高,通常含有砂石、粉料混合物、外加剂等不溶物且固含量不稳定;二是冲洗厂区及进出厂区的大型车辆产生的废水,这部分废水相对成分简单且稳定。废渣来源主要是清洗罐车及搅拌机后的混合物经过分离后产生的混合物,成分主要是砂石。 2.3 噪音 噪音的主要分两类: 第一类是固定噪音:空压机、带室输送机、布料机、通风机、除尘机,搅拌机铰刀等厂区机械噪音。 第二类是流动噪音:砂石料装载机、粉料和骨料运输车、罐车等。 3 搅拌站做好环保工作的应对措施及改进方案 3.1 由于粉尘类污染伴随混凝土生产的整个环节,对环境的影响最为直观且迅速,对此应从整个环节出发,环环相扣,减弱或消除产生粉尘的隐患(1)厂区加装自动洗车机:进出厂的混凝土罐车、粉状物料运输车、砂石料车都应该经过自动洗车机,实现自动清洗,防止粉尘带出带入厂内。 (2)全封闭式料场并加装自动喷淋系统:砂石料场是搅拌站产生粉尘较多的地方,砂石料卸车等过程都能产生大量粉尘。碎石粉尘含量高,在储存及运送过程中较易产生扬尘,砂料(特别是机制砂)中石粉含量更高,在商品搅拌站骨料储存料场上引入全封闭式骨料场,墙体采用新型建材空心砖,不仅能使骨料卸料时的粉尘不排放到周边环境中,同时也能有效地降低工程车辆的噪声污染。再次应当在料场进出口及骨料仓等位置设置自动喷淋系统,防止进出料场的车辆带入带出粉尘以及卸料过程中产生的扬尘,进一步降低粉尘浓度。料仓上部也应当设置喷淋设施,防止生产上料时产生的粉尘。 (3)场地硬化:厂区整体(绿化区域除外)应进行硬化处理,既能保证原材料的质量,又能减少因场地裸露风吹引起的扬尘。

混凝土搅拌站操作规程及管理制度

目录 各部门及岗位工作责任制度 (3) 1.1 生产部 (3) 1.2 办公室 (3) 1.3 供应部 (3) 1.4 销售 (4) 1.5 财务 (4) 1.6 会计 (5) 1.7 出纳 (6) 1.8 调度 (6) 1.9 试验室 (7) 1.10 车队长 (8) 1.11 操作工 (8) 1.12 机修电工 (9) 1.13 装载工 (9) 1.14 门卫 (10) 1.15 驾驶员 (10) 1.16 混凝土泵车司机 (11) 1.17 炊事员 (11) 1.18 司磅员 (12) 1.19 材料员 (12) 1.20 总工程师 (13) 公司管理制度 (14) 2.1 安全管理制度 (14) 2.2 质量控制制度 (15) 2.3 职工奖惩制度 (16) 2.4 职工考勤制度 (18)

2.5 汽车管理制度 (18) 2.6 职工食堂管理制度 (19) 2.7 食品采购卫生规定 (19) 2.8 环境卫生管理制度 (20) 2.9 财务管理制度 (21) 2.10 原材料采购制度 (21) 2.11 物资采购流程 (23)

各部门及岗位工作责任制度 1.1生产部 1.1.1 在上级领导下贯彻执行国家施工技术规范、标准及本站的质量方针、目标。 1.1.2 负责实施混凝土的生产供应管理,树立良好的社会形象,确保“干好现场保市场”的经营目标实现。 1.1.3 负责混凝土工程量的及时准确结算。 1.1.4 参与工程质量事故的调查、分析、鉴定工作。及时组织落实事故的应急处理。 1.1.5 负责施工现场、机楼、场区公路安全文明生产,严格控制生产噪声及废水排放,执行《环保生产管理制度》。 1.1.6 负责本科室各管辖点以及生产过程中相关环节的节能降耗管理工作。 1.1.7 完成领导交办的其他工作。 1.2办公室 1.2.1 负责各类文件的编写、建档、传递及相关保密,对公司各项制度的执行负责解释、修订,组织招集会议并记录。 1.2.2 协助公司领导处理非经营类的纠纷、来访、来函,并提出处理意见。 1.2.3 负责人事、劳资、后勤、生活、环境、保卫。 1.3供应部 1.3.1 落实执行公司的各项规章制度,负责供销部的全面管理。 1.3.2 责本部门各项业务活动的计划安排和落实,按时按质按量完成工作范畴的任务。 1.3.3 解掌握各种原材料、油料的供求动态和库存情况,确保能正常生产。

相关文档
最新文档
