工程建筑公司绩效考核方案
建筑工程项目部绩效考核管理办法

房屋建筑工程项目部绩效考核管理办法为了充分调动各项目部管理人员积极性,打造富有活力与竞争的管理团队,切实维护部分优秀管理人员经济利益,特制定如下绩效考核管理办法:一、绩效工资发放办法项目部所有管理人员工资分为基本工资和绩效工资两部分,基本工资按月发放,绩效工资于年度绩效或者项目绩效考核完成后两个月内发放。
一、绩效考核分级管理1、公司只对项目执行经理和技术负责人进行年度绩效考核,年度考核以项目为主体,年度为单位,如管理人员在项目上工作时间本年度不足一年或者一年内在一个以上的项目工作过,根据该管理人员在不同项目上工作天数除以365按照比例分别计算绩效工资,项目执行经理与技术负责人都制定基本绩效工资,假设为B,年度绩效工资=B+B×(绩效考核总得分-50)/50,公司年度绩效考核于每年公历一月下旬进行。
项目考核以项目为单位,从项目进场开始到竣工决算完成,所有收益减去所有成本为依据,项目考核于项目竣工结算完成一月内完成。
2、项目部除项目执行经理、技术负责人外的所有管理人员年度绩效考核由项目执行经理、技术负责人组织和实施。
公司项目执行经理、技术负责人公司年度绩效考核平均数假设为L,项目部除执行经理、技术负责人外其他管理人员基本绩效工资假设为A,则项目部其他管理人员绩效工资=[A+A×(绩效考核总得分-50)/50]×L。
项目考核以项目为单位,从项目进场开始到竣工决算完成,所有收益减去所有成本为依据,项目考核于项目竣工结算完成一月内完成。
二、项目执行经理年度绩效考核内容和实施办法项目执行经理年度绩效考核分为四个方面:安全文明,质量,进度、效益。
1、安全文明施工在完成基本预定目标的,即没有重伤和死亡事故,轻伤事故率控制在1‰,获得基本分50分;年度内无任何因现场安全管理而造成伤亡或者经济损失的事故,加50分(2万元以下经济损失的事故不计算)的事故;因为现场安全管理不到位每增加一起轻伤事故或者1万元经济损失的,每次扣除5分;因为现场安全管理不到位发生重伤或者10万元以上经济损失的的,该项得分为0分;因为现场安全管理不到位发生死亡事故或者100万元以上经济损失的,取消年度绩效考核工资;在公司进行的综合考评中获得前三名且未考评过程中未对现场安全管理下达整改通知单的,每获得一次加10分;获得市级文明工地的该年度加20分;获得省级文明工地该年度加40分;因现场安全文明施工项目获得公司、建设单位、当地建设行政主管部门和安全监督管理部门书面处罚的,每次扣除10分;因现场安全文明施工公司获得公司、建设单位、当地建设行政主管部门和安全监督管理部门书面处罚的,每次扣除30分;除正常维持与监理、建设单位、设计单位、建设行政管理部门的关系外,因现场管理不到位而导致需要专门对以上单位任何人员进行公关,每花费100元扣除1分;该项得分最高分为100,最低分为0。

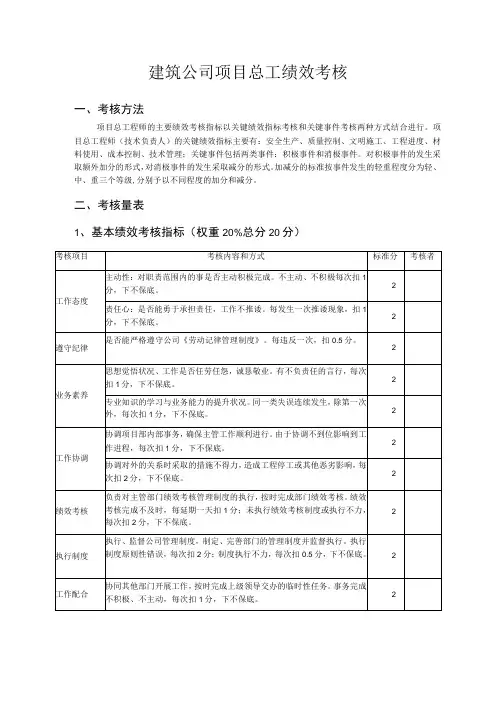

建筑公司项目总工绩效考核

建筑公司项目总工绩效考核
一、考核方法
项目总工程师的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行。
项目总工程师(技术负责人)的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、技术管理;关键事件包括两类事件:积极事件和消极事件。
对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式。
加减分的标准按事件发生的轻重程度分为轻、中、重三个等级,分别予以不同程度的加分和减分。
二、考核量表
1、基本绩效考核指标(权重20%总分20分)
2、关键绩效考核指标(权重80%总分80分)
项目总工绩效考核表
被考核人签字:
考核人签字:。

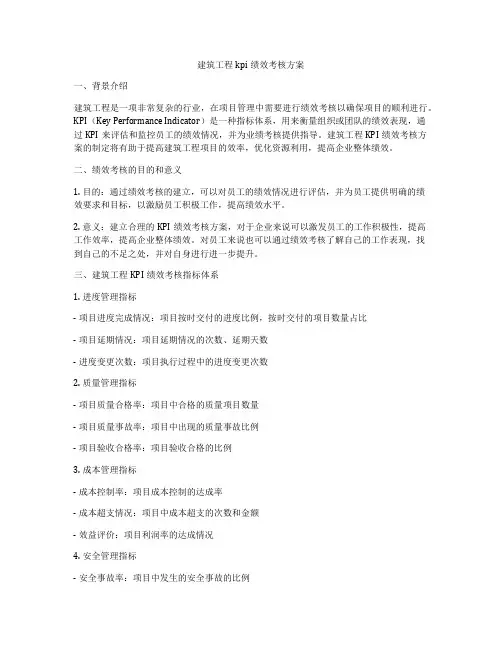

建筑工程kpi绩效考核方案

建筑工程kpi绩效考核方案一、背景介绍建筑工程是一项非常复杂的行业,在项目管理中需要进行绩效考核以确保项目的顺利进行。
KPI(Key Performance Indicator)是一种指标体系,用来衡量组织或团队的绩效表现,通过KPI来评估和监控员工的绩效情况,并为业绩考核提供指导。
建筑工程KPI绩效考核方案的制定将有助于提高建筑工程项目的效率,优化资源利用,提高企业整体绩效。
二、绩效考核的目的和意义1. 目的:通过绩效考核的建立,可以对员工的绩效情况进行评估,并为员工提供明确的绩效要求和目标,以激励员工积极工作,提高绩效水平。
2. 意义:建立合理的KPI绩效考核方案,对于企业来说可以激发员工的工作积极性,提高工作效率,提高企业整体绩效。
对员工来说也可以通过绩效考核了解自己的工作表现,找到自己的不足之处,并对自身进行进一步提升。
三、建筑工程KPI绩效考核指标体系1. 进度管理指标- 项目进度完成情况:项目按时交付的进度比例,按时交付的项目数量占比- 项目延期情况:项目延期情况的次数、延期天数- 进度变更次数:项目执行过程中的进度变更次数2. 质量管理指标- 项目质量合格率:项目中合格的质量项目数量- 项目质量事故率:项目中出现的质量事故比例- 项目验收合格率:项目验收合格的比例3. 成本管理指标- 成本控制率:项目成本控制的达成率- 成本超支情况:项目中成本超支的次数和金额- 效益评价:项目利润率的达成情况4. 安全管理指标- 安全事故率:项目中发生的安全事故的比例- 安全管理规章制度执行情况- 安全培训及教育情况5. 团队合作及沟通- 团队协作程度:团队成员合作的程度- 沟通效率:项目组内部以及项目组与其他部门之间的沟通情况- 团队能力提升:团队成员的培训及能力提升情况6. 客户满意度- 客户评分:客户对项目的评分情况- 客户投诉率:客户对项目进行投诉的比例- 客户意见采纳率:客户对项目提出的意见被采纳的比例四、KPI绩效考核的具体操作步骤1. 制定KPI绩效考核方案根据建筑工程的实际情况及需要,制定针对性的KPI绩效考核方案,确定衡量项目绩效的指标体系和权重配比。
建筑工程管理部门绩效考核制度

建筑工程管理部门绩效考核制度1. 引言本绩效考核制度旨在落实建筑工程管理部门的目标,确保员工达成优秀的工作绩效。
本制度将为员工提供明确的工作指导和目标,同时确保他们的个人发展与组织目标相一致。
2. 考核指标本绩效考核制度将采用以下指标进行考核:2.1 项目质量- 完成交付的项目数量- 项目的质量- 项目安全管理得分2.2 工作行为- 出勤率和工作时间- 工作积极性和主动性- 团队协作和沟通能力2.3 个人发展- 参加培训的次数- 研究新技能的能力- 个人绩效和目标达成情况3. 考核方法3.1 考核周期本绩效考核制度的考核周期为一年。
3.2 考核方式考核方式将采用以下方式:- 经理和员工一对一面谈,以评估上一年的绩效,并制定下一年的目标和计划。
- 经理将评估员工在项目质量、工作行为和个人发展方面的表现并打分。
4. 绩效考核结果绩效考核结果将分为以下四个等级:优秀、良好、需改进、不合格。
优秀:员工在所有考核指标中达到或超过考核标准。
良好:员工在大部分考核指标中达到或超过考核标准,并且达到其他考核指标的基准。
需改进:员工在某些考核指标中没有达到考核标准。
不合格:员工在大部分或所有考核指标中未达到考核标准。
5. 奖励和处罚考核结果优秀的员工将获得奖励,考核结果不合格的员工将受到惩罚。
奖励和处罚将根据员工的表现和情况而定,具体情况由管理部门决定。
6. 结束语本绩效考核制度将为员工提供明确的工作指导和目标,以确保建筑工程管理部门可以达成优秀的工作绩效。
经理需要在实施过程中定期跟进和反馈以确保顺利执行。
任何关于该制度的问题或建议,请联系管理部门。

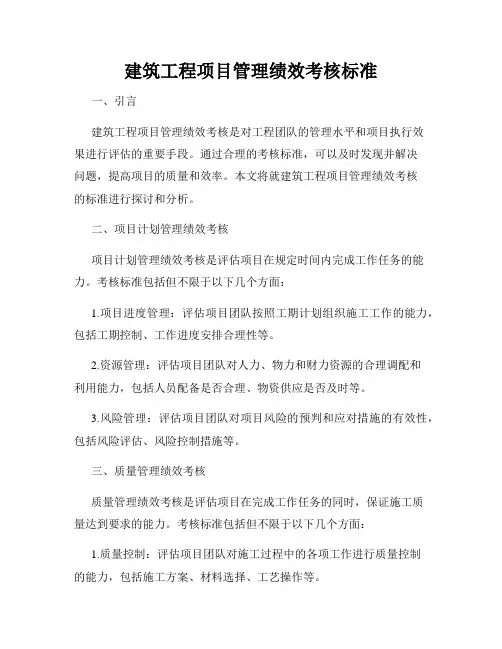

建筑工程项目管理绩效考核标准

建筑工程项目管理绩效考核标准一、引言建筑工程项目管理绩效考核是对工程团队的管理水平和项目执行效果进行评估的重要手段。
通过合理的考核标准,可以及时发现并解决问题,提高项目的质量和效率。
本文将就建筑工程项目管理绩效考核的标准进行探讨和分析。
二、项目计划管理绩效考核项目计划管理绩效考核是评估项目在规定时间内完成工作任务的能力。
考核标准包括但不限于以下几个方面:1.项目进度管理:评估项目团队按照工期计划组织施工工作的能力,包括工期控制、工作进度安排合理性等。
2.资源管理:评估项目团队对人力、物力和财力资源的合理调配和利用能力,包括人员配备是否合理、物资供应是否及时等。
3.风险管理:评估项目团队对项目风险的预判和应对措施的有效性,包括风险评估、风险控制措施等。
三、质量管理绩效考核质量管理绩效考核是评估项目在完成工作任务的同时,保证施工质量达到要求的能力。
考核标准包括但不限于以下几个方面:1.质量控制:评估项目团队对施工过程中的各项工作进行质量控制的能力,包括施工方案、材料选择、工艺操作等。
2.质量验收:评估项目团队对施工成果进行质量验收的能力,包括合同要求的质量标准、验收程序及验收结果等。
3.质量整改:评估项目团队对问题和缺陷进行整改的及时性和有效性,包括整改方案的制定和执行情况等。
四、成本管理绩效考核成本管理绩效考核是评估项目在规定成本范围内完成工作任务的能力。
考核标准包括但不限于以下几个方面:1.费用控制:评估项目团队对工程成本的控制能力,包括预算编制的准确性、成本支出的合理性等。
2.资源利用效率:评估项目团队对人力、物力和财力资源的利用效率,包括资源配置的合理性、资源利用的经济性等。
3.变更管理:评估项目团队对变更费用的管控能力,包括变更申请的审核、变更费用的评估等。
五、沟通协调管理绩效考核沟通协调管理绩效考核是评估项目团队在项目执行过程中的沟通和协调能力。
考核标准包括但不限于以下几个方面:1.团队沟通:评估项目团队内部成员的沟通和协作能力,包括信息传递、问题解决等。
建筑工程公司绩效考核管理办法

目录1 适用范围2 引用标准3 定义4 职责5 绩效考核的组织与实施5.1总体原则5.2 考核对象5.3 考核时间及方式5.4考核关系5.5考核内容5.6 考核流程5.7 绩效目标的制订5.8分值计算与等级划分5.9 临时性办法5.10 考核结果应用6 考核沟通指导与反馈6.1 沟通指导6.2考核结果反馈7 奖励与处罚8 附则建筑工程公司绩效考核管理办法1、适用范围本制度适用于工程公司范围内的建筑工区,以及考核和薪酬确定全部归属工程公司管理的公司中层以下员工。
建筑设计所员工可以参照执行。
2、引用标准*******《人事考核规定》(ZHDB30309-1999)3、定义3.1绩效考核以工作绩效为基础,以工作事实为依据,采用系统科学的方法和原理,对员工或工区的工作行为和工作效果进行评定、测量,以改善员工的工作表现,实现企业的各项经营管理目标的考核方法。
3.2考核小组为完成考核事项所建立起来的非常设机构,设工程公司、建筑工区二级考核小组。
3.3 公司指*******3.4工程公司指*******建筑工程公司3.5项目部指公司委派组建的为完成特定建设项目设立的临时组织机构,它由各职能部门和各专业工区组成。
3.6建筑工区指由工程公司委派为完成项目部建筑工程施工管理工作而组建的临时组织管理机构。
3.7部门指工程公司下属各职能部门,包括综合事务部、经营管理部、技术管理部、质量管理部等。
3.8员工是指其考核责任和薪酬确定全部归工程公司,或考核责任和薪酬确定虽不归属工程公司,但属于工程公司名册中的全体人员。
3.9修正系数为了保证考核结果的相对公平合理,预防不同工区或部门由于考核时松紧程度不一,引起平行工区或员工之间考核不平衡而采取的系数强制调整措施。
3.10排序考核法将员工或工区按照其在某个评估要素上的表现从绩效好到绩效差进行排序,从而确定每个员工或工区的相对等级或名次的方法。
3.11岗位绩效考核指对岗位职责说明书中的内容提炼出具体客观的关键性考核指标,依据这些指标对工作成效进行评价的绩效考核方法。
建筑项目工程部门绩效考核制度

建筑项目工程部门绩效考核制度一、考核目的为了促进公司建筑项目工程部门的工作绩效,明确工作目标,强化目标责任制,完善工作计划,提高工作效率,特制定本绩效考核制度。
二、考核内容建筑项目工程部门的考核内容包括项目质量、工期进度、安全生产、成本控制和环境保护。
具体考核指标如下:(一)项目质量1.各项工作标准的执行情况;2.质量问题的处理情况;3.与客户的沟通和协况;4.各类验收合格率。
(二)工期进度1.按计划无延误完成的项目占比;2.延误项目的处理情况;3.加班加点、提前完成工作的情况;4.承诺完成时间和实际完成时间。
(三)安全生产1.安全生产意识的督促情况;2.安全事故的处理情况;3.现场安全检查的整改情况;4.违规和逃避监管行为的整改情况。
(四)成本控制1.各项成本估算和计量的准确性;2.节约用材用料、避免浪费的情况;3.工程造价与公司行业水平的比较情况;4.工程成本的变化情况。
(五)环境保护1.环境保护意识的督促情况;2.环境隐患和状况的把控情况;3.环保设施的建设和运营情况;4.环境保护审批、验收情况。
三、考核方法1、采用半年度考核,项目工程部门负责人根据各指标考评情况月度和季度进行考评,并提交公司人力资源部进行汇总,最终提交公司领导审核。
采取分级考评制度。
2、考核采用固定的工作量和任务,考核采用定量和定性相结合的方式。
四、考核结果1、优秀:执行上述考评指标,各指标得分均达到85分以上,且评定等级均为优秀。
2、良好:执行上述考评指标,各指标得分均在80分至85分之间,且评定等级均为良好。
3、合格:执行上述考评指标,各指标得分均在70分至79分之间,且评定等级均为合格。
4、差劣:执行上述考评指标,各指标得分不足70分,或者存在“三违”及以上以上问题时,均判定为差劣。
五、不良行为处理1、对于考核结果差劣的项目工程部门,应按照公司相关规定进行相应的批评教育和警示处理,同时督促其认真整改。
2、对于存在违规行为的项目工程部门,将按公司规定进行相应处理。
工程建筑企业员工绩效考核管理办法

工程建筑企业员工绩效考核管理办法第一章总则第一条为规范和完善工程建筑企业员工绩效考核管理,激励员工积极性,提升工作效率和质量,根据公司实际情况,制定本办法。
第二条本办法适用于公司全体员工,包括管理人员、技术人员、施工人员等。
第三条绩效考核应遵循公开、公平、公正的原则,注重实效和持续改进。
第二章考核原则与目标第四条考核原则:1. 客观性原则:考核指标应明确、具体,考核过程应公正、透明。
2. 全面性原则:考核内容应涵盖员工工作绩效的各个方面,包括工作态度、工作能力、工作结果等。
3. 激励性原则:通过考核激发员工积极性,提高工作效率和质量。
4. 发展性原则:考核结果应为员工职业发展提供指导,帮助员工提高能力和素质。
第五条考核目标:1. 提高工作效率:通过考核明确工作目标,督促员工高效完成工作任务。
2. 提升工作质量:通过考核关注工作质量,推动员工提高工作标准。
3. 促进员工发展:通过考核发现员工的优势和不足,提供培训和发展机会。
第三章考核内容与指标第六条考核内容:1. 工作业绩:包括项目进度、完成质量、成本控制等。
2. 工作能力:包括专业技能、管理能力、协调沟通能力等。
3. 工作态度:包括工作积极性、责任心、团队合作精神等。
4. 职业素养:包括遵守公司规章制度、职业道德等。
第七条考核指标:1. 定量指标:如项目完成率、质量合格率、成本节约率等。
2. 定性指标:如工作创新性、问题解决能力、客户满意度等。
第四章考核方法与流程第八条考核方法:1. 自我评估:员工根据考核指标进行自我评估,填写《员工绩效自评表》。
2. 上级评估:直接主管根据员工工作表现进行评估,填写《员工绩效考核表》。
3. 同事评估:在需要时,可通过同事互评获取员工在团队中的表现情况。
4. 综合评定:由考核小组对各项评估结果进行综合分析,确定最终考核结果。
第九条考核流程:1. 制定计划:制定年度或季度考核计划,明确考核时间、考核内容和考核方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程建筑公司绩效考核方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)***公司绩效考核方案(初稿)1、考核实施目的加强公司激励机制,提高员工工作的主动性和积极性,发掘员工潜能,在实现公司经营目标的同时,提高员工的满意程度和未来的成就感,最终达到公司和个人发展的“双赢”。
实现员工与上级更好的沟通,创建一个具有发展潜力和创造力的优秀团队,全面提高公司的核心竞争力,推动公司总体战略目标的实现。
更确切的了解员工队伍的工作态度、工作能力、工作业绩等基本状况,为公司的人员选拔、岗位调动、薪资调整、奖惩、培训及职业规划等提供信息依据。
2、考评周期此考核为年度考核,其考核期间为当年1月1日--11月30日,考核实施时间为11月21日--12月15日。
3、考核实施原则公平公开原则绩效考评标准、考评程序和考评责任都有明确的规定且对企业内部全体员工公开。
客观原则以事实为依据,定量考核与定性考核相结合。
沟通与反馈原则考核评价结束后,绩效考评小组人员或各部门负责人应及时与被考核者进行沟通,将考评结果告知被考核者。
辅导改进原则考核的最终目的是持续激励员工提升工作绩效,完成经营管理目标。
4、考核体系考评对象公司各部门、各项目部,除试用期员工、考核期间内休假超过考核期1/5的员工以外的全体员工。
考核准备阶段4.2.1 考核机构公司成立绩效考评小组,总经理为组长,办公室主任为执行组长,人事专员、各项目部办公室负责人等为成员。
(暂定)4.2.2 考核机构职责4.2.2.1 绩效考评小组:负责全面领导、推动各部门、各项目的绩效考核工作,确保取得实效。
考核小组由总经理全面负责,负责提出绩效考核的总体要求、处理考核中出现的突发事件、考核结果的最终审核;办公室主任任执行组长,具体负责考核工作事项的安排、监督、检查人事专员的工作并及时提出改进的意见。
4.2.2.2 各部门、各项目管理者:负责下属人员的考核;配合考评小组开展工作;确保绩效考核顺利进行;指导下属人员改进工作绩效。
4.2.2.3 人事专员:把握评估标准的一致性,做好标准的制定,负责拟订考核方案;组织、指导、协调和监督各部门、各项目完成各项考核工作;接受、处理员工关于绩效考核工作的申诉;审核、汇总各部门、各项目考核结果并做好保密工作。
4.2.3 设定考核指标及评定标准根据各部门制订的绩效计划、《项目经理技术经济内部承包办法和考核标准》,结合岗位职责说明书等文件,分别制定各职务、各岗位的考核指标、评价标准等内容。
4.2.4 考核的主要内容及分值(暂定)绩效考核内容包括态度指标、能力指标、业绩指标及主要岗位职责。
具体根据被考核者岗位工作性质和量化程度,设定每类考核权重。
4.2.4.1 工作态度工作态度的考核主要包括工作责任感、工作纪律性、工作主动性、团队意识等方面。
4.2.4.2 工作能力根据本人实际完成的工作成果及各方面的综合素质来评价本人的工作技能、水平,如专业知识掌握程度、岗位技能熟练程度、组织协调能力、学习能力、创新能力等。
4.2.4.3工作业绩主要考核员工实际完成的工作成果包括工作质量、工作数量、工作效益等。
不同的工作岗位,其考核的重点是有所不同的,如项目经理重点考评项目进度与质量,行政类人员则重点考评日常工作的完成情况。
具体的考评内容见附表:附表一普通员工考核表:信息表(表),自评(表),同级考评(表),直接上级考评表(另见表普通员工各岗位直接上级考核表),汇总表(表);附表二管理层员工考核表:信息表(表),自评(表),下级考评(表),同级考评(表),直接上级考评(另见表管理层员工各岗位直接上级考评表),汇总表(表);附表三项目经理考评表:信息表(表),自评(表),下级考评(表),直接上级考评(表),隔级上级考评(表),汇总表(表);附表四部门考核表:综合办(表),合同部(表),项目部(表)。
考核实施阶段4.3.1 考核方法的确定:采取360°评分,分职务、分岗位具体考核的方法;部门综合评分与个人评分相结合的考核方法。
具体表现为:4.3.1.1 360°评分;分职务、分岗位具体考核方法:a、公司高管由总公司考核。
b、部门正、副职:采取个人考评(10%)、下级考评(20%)、同级考评(20%)、直接上级考评(50%)打分后,再乘以各自所占权重得出总分。
c、普通员工(普员、副岗、主岗):采取个人考评(10%)、关联部门同事考评(25%)、直接上级考评(65%)打分后,再乘以各自所占权重得出总分。
d、项目经理、项目副经理:采取个人考评(10%)、下级考评(20%)、直接上级考评(40%)、隔级(30%)打分后,再乘以各自所占权重得出总分。
对项目经理采取的关键绩效指标主要为项目所得利润、项目成本控制、项目工期、项目工程质量、项目安全管理、项目组织管理6方面进行。
4.3.1.2注意事项a、同级人员是指同一项目部或部门内相同岗位的人员。
b、关联岗位人员是指与被考评者有较频繁的工作接触,能充分了解被考评者工作能力情况的人,具体由被考评者直接上级指定。
c、同级考评中,优先采用同级评分;在同级只有一人的情况下,补充一名关联岗位人员进行评分;在同级缺失的情况下,采用关联岗位人员评分。
d、项目部因缺编或其他特殊问题造成上级不明确的,由项目经理指定。
e、部门正副职没有直接下级的情况,则取消下级考评,采取个人考评(10%)、同级考评(25%)、直接上级考评(65%);有一名下级的情况,直接采用其考评所得结果。
f、项目部由公司合同部根据《项目经理技术经济内部承包办法及考核标准》核算得出项目成本利润排名,转换为成本利润系数,与部门得分相乘得出项目部最终得分。
g、考评小组根据被考评者在考核期间内是否有突出贡献或者违规违纪的现象,可以赋予加减分进行修正,修正分为±10分,审核得分即为员工的最终评分。
h、自评及考评人员应对被考评者的工作实际情况,认真客观地评分,不得敷衍应付,如敷衍应付的,扣除其绩效考核分3分人/次。
i、对于在考核期间岗位有调动的员工,以进行考核时所在岗位为基准进行考评。
j、针对本公司项目部工作的特殊性,如果对项目部阶段性的工作的进度和质量在考核时无法合理界定,由考核小组根据时间进度和该项工作的总体计划要求,合理确定出目前该项目部工作的实际完成进度和质量,作为该项目部工作绩效考核的依据。
4.3.2 考评实施流程a、11月21日--11月23日,人事专员将各职位的《员工年度绩效考核表》发放到各部门、各项目负责人处,由部门负责人和项目部经理分发给所属员工。
被考评者首先填写本人基本信息,对应自己的实际情况完成自评交到考评小组成员处。
b、11月25日--12月5日,按照制定好的《员工年度绩效考核表》,由绩效考评小组组织考评人对各被考评者实施多角度的考评打分,打分过程由考核小组监督并注意保密性,于12月5日前将表汇总交考评小组处。
c、12月6日--10日考评小组对《员工年度绩效考核表》进行审核,并对适用程序不当或套用标准错误的初评结果进行修订或要求改正。
d、考评小组根据被考评者在考核期间内是否有突出贡献或者违规违纪的现象,可以赋予加减分进行修正,修正分为±10分,审核得分即为员工的最终评分。
人力资源专员汇总最终得分,将考核最终汇总情况于12日前报总经理核批。
e、考评小组将经总经理核批的考核结果于20日前反馈到各部门负责人、项目部经理处,各部门负责人、项目经理应通过面谈的形式把考核结果反馈给被考评者,并与员工共同针对不足进行分析,指明今后努力方向,为员工实施绩效改进计划提供帮助,并跟踪改进效果。
考评程序如下表:4.3.3 考核分数标准a.考核采用100分制,考核结果分为五档,分别对应考核结果如下:优秀:90分以上(含90分);良好:80---89分;称职:70---79分;基本称职:60---69分;不称职:59分以下(含59分)。
b.部门考核结果与员工比例分布:项目及部门考核结果决定其优秀、良好、称职员工的数量,具体见下表:4.3.4 绩效考核反馈被考评者有权了解自己的考核结果,考评小组应在考核结束后向被考评者通知考核结果,通知形式可由各部门、项目负责人采用面谈形式。
绩效面谈的内容详见《绩效面谈表》(待定),面谈记录的内容将作为员工下一步绩效改进的目标,培训安排的参考。
4.3.5 申诉制度4.3.5.1 被考评者如对考评结果有异议,可以在得知结果后的15天之内向部门负责人提出申诉;如不能妥善解决,被考评者可向上一级领导或公司人事专员提出申诉,各级主管或人事专员在接到申诉之日起5日内,对申诉者的申诉请求予以答复。
如果被考核者仍不满意,可向“绩效考评小组”提出申诉(此级为本公司的终级申诉层级)。
各级主管或“绩效考评小组”对申诉的处理力求做到公平、公正、不偏袒、尊重客观事实,以促进工作的开展,达到绩效考核为目的。
4.3.5.2 对申诉的处理程序如下:a、调查事实:与申诉涉及的各方面人员核实员工申诉事项,听取员工本人、关联同事、直接上级、部门、项目负责人的意见和建议,了解事情的经过和原因,以使能对申诉的事实进行准确认定。
b、协调沟通:在了解情况、掌握事实的基础上,促进申诉双方当事人的沟通和理解,与申诉双方当事人探讨协商解决的途径。
c、提出处理意见:在综合各方面的意见的情况下,对申诉所涉及事实进行认定,确认在绩效管理中有是否存在的违反公司规定的行为,对申诉提出处理建议。
d、落实处理意见:将事实认定结果和申诉处理意见反馈给申诉双方当事人和所在部门、项目负责人、并监督落实。
5、考核结束后人事专员整理记录考核结果,将所有考核资料归档,考核结果将作为奖金发放、评选先进、薪资调整、职务调整等的重要依据。
6、本办法最终解释权归绩效考评小组所有。
云南千足鼎建筑装饰工程有限公司二0一0年十一月十日。
