楼梯间装修施工方案(20200824065405)

合集下载

楼梯间装修施工方案

楼梯间装修施工方案

楼梯间装修施工方案1. 引言楼梯间作为建筑物内部连接楼层的重要部分,其装修施工对建筑整体风格和使用体验有着重要影响。

本文将就楼梯间装修的施工方案进行详细阐述,包括材料选择、施工步骤等内容。

2. 材料选择楼梯间的装修材料选择的好坏直接关系到装修效果的质量和持久性。

以下是一些常用的楼梯间装修材料:2.1 地板材料地板材料是楼梯间装修的重要一环,可以选择以下几种材料: - 瓷砖:防水、耐磨、易于清洁,常用于公共场所的楼梯间装修。

- 实木地板:自然环保、温馨舒适,适用于家庭楼梯间装修。

- PVC地板:防潮性能好、具有吸音效果,适用于需要吸音的楼梯间。

2.2 墙面材料楼梯间的墙面材料可以选择以下几种: - 石膏板:安全环保、防火、吸音效果好,常用于楼梯间的墙面装修。

- 油漆:环保、色彩丰富,可以根据需要选择不同的颜色进行装修。

2.3 扶手材料楼梯间的扶手材料可以选择以下几种: - 实木扶手:质感好、使用寿命长,常用于家庭楼梯间装修。

- 不锈钢扶手:耐腐蚀、易清洁,适用于公共场所的楼梯间装修。

3. 施工步骤楼梯间装修是一个复杂的过程,需要按照一定的步骤进行。

以下是一般的楼梯间装修步骤:3.1 准备工作在进行楼梯间装修之前,需要准备相应的工具和材料,清理楼梯间的杂物,并确保施工区域的安全。

3.2 地板施工首先进行楼梯间地板的施工,根据选择的地板材料进行铺设,确保地板平整牢固。

3.3 墙面施工接着进行楼梯间墙面的施工,根据选择的墙面材料进行处理。

如果选择石膏板,需要进行尺寸测量、切割、固定等步骤。

3.4 扶手装置最后是楼梯间扶手的装置,根据选择的扶手材料进行安装,确保扶手的稳固和安全性。

3.5 清洁收尾装修工程完成后,对楼梯间进行清洁收尾工作,将施工过程中产生的垃圾清理干净,确保整体的美观和卫生。

4. 注意事项在进行楼梯间装修施工时,需要注意以下几点:•施工过程中要保持施工区域的整洁和安全。

•选择合适的装修材料,根据楼梯间的使用环境和需求进行选择。

楼梯施工方案(DOC)

楼梯施工方案(DOC)

楼梯施工方案一、施工准备在进行楼梯施工之前,需要进行充分的准备工作,包括:1.定位:确定楼梯的位置和尺寸,以确保设计的楼梯符合实际需求。

2.材料准备:准备所需的施工材料,包括砖块、水泥、石膏板等。

3.工具准备:准备必要的施工工具,如搅拌机、铲子、平整器等。

4.安全措施:确保施工现场安全,设置警示标识,配备必要的安全设备。

二、施工步骤1. 布置工地在开始施工之前,需要清理施工现场,确保没有障碍物影响施工进程。

然后根据设计图纸进行标线,确定楼梯的位置和尺寸。

2. 浇筑楼梯架首先,根据设计要求搭建楼梯的框架,然后进行模板的制作和安装。

接着,将混凝土倒入模板中,并使用振动器去除气泡,确保混凝土的均匀性和密实性。

3. 粉刷和装饰待混凝土凝固后,可以对楼梯进行粉刷和装饰。

首先,对楼梯进行打磨处理,然后进行底漆和涂料的涂抹。

最后,可以根据需要进行装饰,如贴瓷砖、安装扶手等。

4. 清理工地施工完成后,需要对工地进行清理,清除多余的材料和工具,并清洁施工现场,确保整个楼梯的外观整洁,符合美观要求。

三、施工注意事项1.施工期间要确保施工现场通风良好,避免因长时间接触化学物质而对工人造成伤害。

2.施工过程中应严格按照设计图纸和施工方案进行操作,确保楼梯的质量和安全性。

3.在施工中要注意施工工人的安全,做好防护工作,如佩戴安全帽、手套等。

4.如遇恶劣天气或特殊情况,及时停工并做好现场保护工作,确保施工现场的安全。

以上为楼梯施工的基本方案,希望这些建议能够帮助您顺利完成楼梯的施工任务。

楼梯间施工方案

楼梯间施工方案

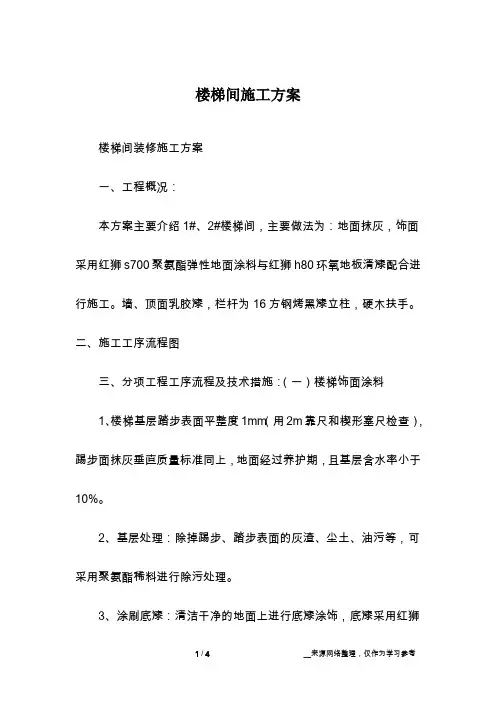

楼梯间施工方案楼梯间装修施工方案一、工程概况:本方案主要介绍1#、2#楼梯间,主要做法为:地面抹灰,饰面采用红狮s700聚氨酯弹性地面涂料与红狮h80环氧地板清漆配合进行施工。

墙、顶面乳胶漆,栏杆为16方钢烤黑漆立柱,硬木扶手。

二、施工工序流程图三、分项工程工序流程及技术措施:(一)楼梯饰面涂料1、楼梯基层踏步表面平整度1mm(用2m靠尺和楔形塞尺检查),踢步面抹灰垂直质量标准同上,地面经过养护期,且基层含水率小于10%。

2、基层处理:除掉踢步、踏步表面的灰渣、尘土、油污等,可采用聚氨酯稀料进行除污处理。

3、涂刷底漆:清洁干净的地面上进行底漆涂饰,底漆采用红狮h80环氧地板清漆组分一、组分二、配套稀释剂调配而成。

应先踏步再踢步的顺序,由上至下进行,用板刷均匀涂一遍,施工完毕20小时后(环境温度15℃以上),进行下一工序。

底漆配比(重量比):h80环氧地板清漆(组分一)1h80环氧地板清漆(组分二)1x-77环氧地板漆稀释剂0.84、刮腻子:将已调配好的清漆内加入等重量的细石英砂,搅拌均匀后,用刮板刮涂于踢踏步坑凹不平处,施工顺序同上。

养护20小时后(环境温度15℃以上),用0#砂纸打磨光滑,并把粉尘清理干净。

腻子配比(重量比):h80环氧地板清漆(组分一)1h80环氧地板清漆(组分二)1细石英砂25、刮涂弹性地面涂层:根据设计要求的颜色调配好s700聚氨酯弹性地面涂料,采用刮涂的方法,施工三遍,每一刮层厚度控制0.3mm,每一遍需干燥24小时(环境温度15℃以上),方可进行下一道涂料施工。

地面涂层配合比(重量比):色漆组分一:组分二:组分三=100:100:356、罩光涂饰:用调配好聚氨酯弹性地面清漆涂刷2道进行罩光,每道膜厚度约为0.1mm,每道施工间隔24小时(环境温度15℃以上)。

清漆组分一:组分二:组分三=50:100:35(二)楼梯栏杆扶手安装1、(三)墙顶涂料(详见涂料施工方案)四、质量验评标准北京市《高级建筑装饰工程质量检验评定标准》优良等级(一)基本项目1、栏杆扶手表面质量应符合以下规定:木制扶手表面光滑平直,拐角方正,槽深一致,颜色一致,木纹接近,线条清楼梯间施工方案晰美观,转角圆滑,弧度符合图纸,接头平整、严密。

楼梯间修缮工程施工方案

楼梯间修缮工程施工方案

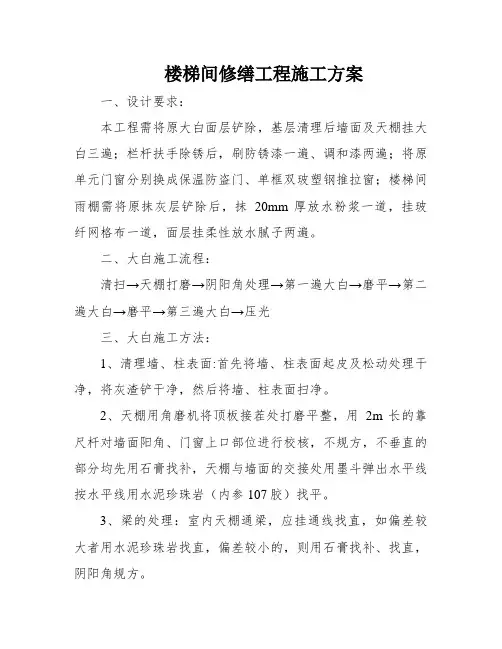

楼梯间修缮工程施工方案一、设计要求:本工程需将原大白面层铲除,基层清理后墙面及天棚挂大白三遍;栏杆扶手除锈后,刷防锈漆一遍、调和漆两遍;将原单元门窗分别换成保温防盗门、单框双玻塑钢推拉窗;楼梯间雨棚需将原抹灰层铲除后,抹20mm厚放水粉浆一道,挂玻纤网格布一道,面层挂柔性放水腻子两遍。

二、大白施工流程:清扫→天棚打磨→阴阳角处理→第一遍大白→磨平→第二遍大白→磨平→第三遍大白→压光三、大白施工方法:1、清理墙、柱表面:首先将墙、柱表面起皮及松动处理干净,将灰渣铲干净,然后将墙、柱表面扫净。

2、天棚用角磨机将顶板接茬处打磨平整,用2m长的靠尺杆对墙面阳角、门窗上口部位进行校核,不规方,不垂直的部分均先用石膏找补,天棚与墙面的交接处用墨斗弹出水平线按水平线用水泥珍珠岩(内参107胶)找平。

3、梁的处理:室内天棚通梁,应挂通线找直,如偏差较大者用水泥珍珠岩找直,偏差较小的,则用石膏找补、找直,阴阳角规方。

4、天棚顶板处若有漏筋应先用角磨机打磨平整后,用锡纸粘贴,在进行下道工序施工。

5、刮大白:第一遍用刮板横向满刮,一刮板紧接一刮板,接头不得留槎,干燥后用砂纸打磨平整,再将墙面清扫干净。

第二遍用刮板找补腻子,阴阳角修补所用材料及方法同第一遍腻子,干燥后砂纸磨平并打扫干净。

第三遍用刮板满刮腻子,将墙面刮平刮光,且随刮随压光。

四、质量标准与验收制度严格执行国家、辽宁省建筑施工质量验收规范及标准规定,工种内部实行实行三检制度,班组长自检合格后报检,质检员当日验收,项目部组织人员进行按层验收,管理方、监理公司进行抽验,市质量监督站进行最后核验的质量验收程序。

1、质量要求(1)、阴角、阳角室内通梁的平直度小于2mm。

(2)、薄厚均匀,粘结牢固,不得漏刮,天棚、墙面表面平整、光滑、接茬处无明显痕迹,穿墙管根部、线盒四周要平整、一致。

(3)、墙面不克不及有透底、返锈、接茬、起壳、裂缝,墙面平整度1mm。

2、项目部质量奖惩办法第一次验收不合格提出警告,整改;第二次复验不合格进行经济罚款处理;第三次不见效果作出开除或歇工的决定,一切后果自负。

楼梯施工专项方案

楼梯施工专项方案

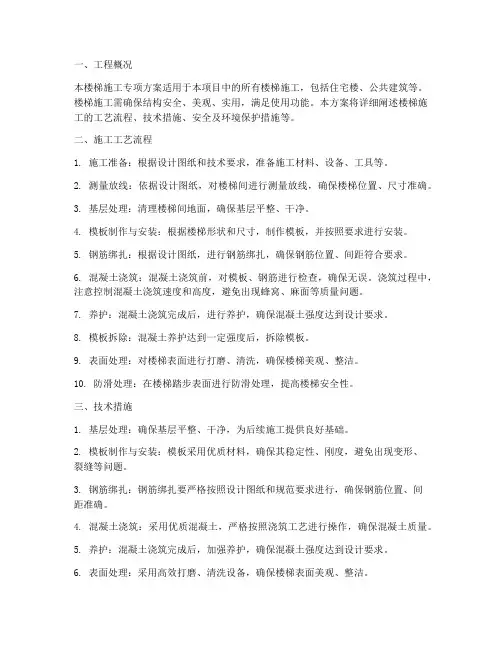

一、工程概况本楼梯施工专项方案适用于本项目中的所有楼梯施工,包括住宅楼、公共建筑等。

楼梯施工需确保结构安全、美观、实用,满足使用功能。

本方案将详细阐述楼梯施工的工艺流程、技术措施、安全及环境保护措施等。

二、施工工艺流程1. 施工准备:根据设计图纸和技术要求,准备施工材料、设备、工具等。

2. 测量放线:依据设计图纸,对楼梯间进行测量放线,确保楼梯位置、尺寸准确。

3. 基层处理:清理楼梯间地面,确保基层平整、干净。

4. 模板制作与安装:根据楼梯形状和尺寸,制作模板,并按照要求进行安装。

5. 钢筋绑扎:根据设计图纸,进行钢筋绑扎,确保钢筋位置、间距符合要求。

6. 混凝土浇筑:混凝土浇筑前,对模板、钢筋进行检查,确保无误。

浇筑过程中,注意控制混凝土浇筑速度和高度,避免出现蜂窝、麻面等质量问题。

7. 养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

8. 模板拆除:混凝土养护达到一定强度后,拆除模板。

9. 表面处理:对楼梯表面进行打磨、清洗,确保楼梯美观、整洁。

10. 防滑处理:在楼梯踏步表面进行防滑处理,提高楼梯安全性。

三、技术措施1. 基层处理:确保基层平整、干净,为后续施工提供良好基础。

2. 模板制作与安装:模板采用优质材料,确保其稳定性、刚度,避免出现变形、裂缝等问题。

3. 钢筋绑扎:钢筋绑扎要严格按照设计图纸和规范要求进行,确保钢筋位置、间距准确。

4. 混凝土浇筑:采用优质混凝土,严格按照浇筑工艺进行操作,确保混凝土质量。

5. 养护:混凝土浇筑完成后,加强养护,确保混凝土强度达到设计要求。

6. 表面处理:采用高效打磨、清洗设备,确保楼梯表面美观、整洁。

四、安全及环境保护措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 严格执行施工规范,防止安全事故发生。

3. 采取措施减少施工噪音、粉尘等污染,保护环境。

4. 施工人员应穿戴安全防护用品,确保人身安全。

5. 施工过程中,加强对施工材料、设备的管理,防止浪费和损坏。

楼梯间施工方案

楼梯间施工方案

楼梯间施工方案楼梯间施工是指对楼梯间进行翻新、装修或维修的工程。

下面是一份700字的楼梯间施工方案。

楼梯间施工方案一、施工前准备1. 施工前,需对楼梯间进行清理,清除所有的杂物、灰尘、垃圾等。

2. 检查楼梯结构的牢固性,确认楼梯的承重能力,确保施工过程中的安全。

3. 施工前,需准备好所需的工具和材料,包括涂料、刷具、刷辊、脚手架等。

4. 如果有需要,需要制定施工期限表,明确施工起止时间,确保施工进度。

二、施工流程1. 翻新前,先对旧涂料进行打磨处理,确保后续的粘合性和附着性。

2. 使用专业的清洗剂擦拭楼梯墙面和扶手,确保表面干净。

3. 用腻子进行填充处理,修补墙面的凹坑和裂纹。

4. 在墙面上涂刷底漆,提高涂料的附着力和耐久性。

5. 涂刷主漆,根据实际情况可选择多种效果的漆面,如哑光、亚光、光面等。

6. 若楼梯间有需要更换的瓷砖,需将旧瓷砖清除,并重新铺设新瓷砖。

7. 如需更换楼梯扶手或栏杆,需对原有扶手或栏杆进行拆卸,并安装新的扶手或栏杆。

8. 完成涂料和瓷砖的施工后,对楼梯间进行彻底的清理,确保干净整洁。

三、施工安全措施1. 操作人员必须穿戴好劳动保护用品,如工作服、工作帽、防尘口罩、安全鞋等。

2. 对楼梯间进行围栏保护,设置警示牌,禁止他人靠近施工区域。

3. 在进行高空作业时,必须使用脚手架或安全绳,并确保脚手架的稳定性。

4. 施工现场必须保持整洁,避免堆放材料和工具阻碍工作人员和施工进程。

5. 施工现场应设置灭火器等消防设备,以应对突发火灾。

6. 检查电源和电线是否安全可靠,避免电气危险。

四、施工总结与验收1. 施工结束后,进行全面的清理,确保施工现场的整洁。

2. 对施工质量进行验收,包括涂料的平整度、涂层的附着力、瓷砖的贴合度等。

3. 如发现施工中出现的问题或不符合要求的地方,应及时进行整改。

4. 验收合格后,方可交付使用。

总之,楼梯间施工需要全面考虑安全和质量,做好施工前的准备工作,严格按照施工流程进行施工,同时采取必要的安全措施,确保施工的顺利进行和质量的合格验收。

楼梯间内墙面施工方案

楼梯间内墙面施工方案

楼梯间内墙面施工方案本工程楼梯间内墙面施工在原有内墙清理基层,刷白色无机涂料,腻子打底二遍(燃烧性能B1级),面漆二遍。

一、施工准备1、材料准备及要求墙面腻子:一般采用成品腻子现场调制而成,腻子可分为防水和非防水两种。

要求腻子必须合格。

2、主要施工机具:脚手架、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子。

施工机具示意图1、墙面应基本干燥,墙面基层的含水率不大于10%。

2、抹灰作业全部完成,过墙的管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。

3、门窗玻璃安装完毕,湿作业地面施工完毕,管道设备试压完毕。

4、冬期施工必须有采暖条件,环境温度不低于10℃。

5、做好样板间并签定合格。

三、施工工艺流程四、施工操作要点1、清理墙面先将墙面灰尘、浆粒清理干净,用水石膏将墙面磕碰处及坑洼缝隙等找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。

墙面清理示意图墙面腻子的遍数可由墙面平整程度决定,一般情况为三遍。

第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留茬,每刮一板最后收头要干净利落。

干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。

第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。

第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨光,不得遗漏或将腻子磨穿。

3、刷第一遍乳胶漆涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。

先将墙面清扫干净,用布将墙面粉尘擦掉。

乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢的毛理掉。

乳胶漆使用前应充分搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。

刷乳胶漆示意操作要求第一遍,使用前充分搅拌,如不很稠,不宜加水,以防止透底。

漆膜干燥后,用细砂纸将墙面小疙瘩和刷痕打磨掉,磨光滑后清扫干净。

5、刷第三遍乳胶漆做法同第二遍乳胶漆。

由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。

楼梯间改造工程施工方案

楼梯间改造工程施工方案

一、项目背景随着我国城市化进程的加快,许多老旧小区需要进行改造升级,以提高居住舒适度和安全性。

楼梯间作为住宅楼的重要组成部分,其改造对于提升小区整体品质具有重要意义。

本方案针对某住宅小区楼梯间进行改造施工,旨在提高楼梯间的使用功能、美观度和安全性。

二、施工目标1. 提高楼梯间空间利用率,增加储物空间;2. 优化楼梯间布局,提升通行舒适度;3. 选用环保、安全、耐用的材料,确保施工质量;4. 确保施工过程中,不影响居民正常生活。

三、施工内容1. 拆除原有楼梯间内非承重墙体,增加储物空间;2. 更换楼梯间门窗,提高通风采光;3. 重新铺设楼梯间地面,采用防滑、耐磨材料;4. 更换楼梯扶手,选用环保、坚固材料;5. 墙面进行粉刷,提升美观度;6. 楼梯间顶部进行吊顶,增加空间层次感;7. 安装感应照明、消防设施等。

四、施工步骤1. 施工准备阶段(1)对施工现场进行勘查,了解楼梯间结构及原有设施情况;(2)编制施工组织设计,明确施工方案、施工进度及质量要求;(3)办理相关手续,确保施工合法合规。

2. 施工实施阶段(1)拆除原有非承重墙体,清理现场;(2)更换楼梯间门窗,确保通风采光;(3)重新铺设楼梯间地面,注意防滑、耐磨;(4)更换楼梯扶手,确保环保、坚固;(5)墙面进行粉刷,提升美观度;(6)楼梯间顶部进行吊顶,增加空间层次感;(7)安装感应照明、消防设施等。

3. 施工验收阶段(1)对施工质量进行自查,确保达到设计要求;(2)邀请业主代表进行验收,听取意见并进行整改;(3)提交施工资料,办理竣工验收手续。

五、施工保障措施1. 施工人员:选用经验丰富、技术熟练的施工队伍,确保施工质量;2. 施工材料:选用环保、安全、耐用的材料,确保施工质量;3. 施工进度:制定合理的施工计划,确保按时完成施工任务;4. 施工安全:加强施工现场安全管理,确保施工安全;5. 施工文明:遵守施工现场文明施工规定,确保施工环境整洁。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

楼梯间施工做法、编制依据1.1施工图1.2主要规范、规程、标准1.3甲方下发的威尼斯二期工程初装修标准2012.12.6关于威尼斯二期工程初装修标准修改通知单201349二、工程概况2.1总体概况2.2建筑设计概况本工程为阜新汇金房地产开发有限公司公司开发建设的威尼斯水上花园二 期住宅楼。

本工程为地下2层车库(含人防工程),地上为7栋住宅楼,分别为 A5楼,B1-B6楼,其中A5楼为6层异形柱结构,基础形式为独基加构造防水板。

B1为12层短肢剪力墙结构,基础形式为筏板。

B2楼为12层异形柱框架剪力墙 结构,基础形式为筏板。

B3-B6为18层框支剪力墙机构,基础形式为筏板。

地 下车库为框架柱剪力墙结构。

本工程土 0.000为一期A4楼散水上反1.1M 。

本工 程建筑设计使用年限为50年,建筑防火分类为一类,建筑耐火等级为一级,抗 震设防烈度为6度。

三、楼梯间装修做法3.1、各部位装修做法及工艺流程:3.2施工准备3.2.1 作业条件主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。

门窗框及需要预埋的管线已安装完毕,并经检查验收合格。

3.2.2 施工机具砂浆搅拌机、磅秤、孔径5mn筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5〜7mn厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。

3.3、施工工艺3.3.1贴磁砖331.1基层处理:首先将凸出墙面的混凝土剔平,对大规模施工的混凝土墙面应凿毛,浇水湿润。

如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护。

3.3.1.2 吊垂直、套方、找规矩、贴灰饼:根据面砖的规格尺寸设点。

3.3.1.3 弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制出墙尺寸及垂直、平整。

3.3.1.4 排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀,符合设计图纸要求,注意大墙面要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。

非整砖行应排在次要部位,如窗间墙或阴角处等。

但也要注意一致和对称。

如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑贴。

3.3.1.5 镶贴面砖:镶贴应自下而上进行,从最下一层砖下口的位置线先稳好靠尺,以此上向作一垂直吊线,作为镶贴的标准。

在面砖背面宜采用1:2水泥砂浆镶贴,砂浆厚度为6-10mm贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。

3.3.1.6 面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2-3mm若横竖缝为干挤缝,或小于3mn者,应用白水泥配颜料进行擦缝处理。

面砖缝子勾完后,用布或绵丝蘸稀盐酸擦洗干净。

3.3.2仿瓷涂料3.3.2.1 基层处理:将墙面上的灰渣等杂物清理干净,用笤帚将墙面浮土打扫干净。

3.322 修补腻子:用石膏腻子将墙面、门窗口、角等磕碰破损处,麻面、风裂、接槎缝隙等分别找平补好,干燥后用砂纸将凸处磨平,并把浮渣扫净。

操作时要横平竖起,填实抹平将多余腻子收净。

3.3.2.3 不平之处先用打磨机打平并清扫干净,在用水泥腻子将天棚多次找平。

3.3.2.4 满刮腻子:刮腻子时应横竖刮并注意接槎和收口时腻子要刮净,每遍腻子干燥后用砂纸将腻子残渣、斑迹等磨平、磨光,然后将墙面清扫干净再进行下遍工序。

3.3.2.5 成活后保证表面观感色泽一致,无刮道退底等现象,杜绝表面有起泡、起皮掉粉等现象发生。

3.3.3保温砂浆3.331 、基层处理:墙面应清理干净,无油、无浮尘等。

砼梁、柱基层必需用砼界面剂一遍。

表面凸起部分》10mm应铲平。

3.3.3.2 、吊垂直,套方找规矩,弹厚度控制线,按设计要求厚度4.5cm用膨胀玻化微珠保温砂浆作标准厚度冲筋。

3.3.3.3、拌:膨胀玻化微珠保温砂浆与水必须按【1:(1~1.1 )】的重量比,先将水放入搅拌容器中,再将保温砂浆放入搅拌使用。

3.3.3.4、送料上墙粉刷,每遍厚度在20伽内,第二遍间隔在24小时以上。

3.3.3.5、保温层固化干燥后(一般的48小时)方可进行抹聚合物抗裂砂浆,首层应铺贴双层网格布。

3.3.3.6、钎网网格布按楼层间竖尺寸事先载好,网格布包边应剪掉。

3.3.3.7、抹聚合物抗裂砂浆厚度约3~4伽,抹完一定宽度立即用铁抹子压入另一侧,严禁干搭。

3.3.3.8、网格布之间搭接宽度不应小于50伽,当压入一侧,再抹一些抗裂砂浆压入另一侧,严禁干搭。

3.3.3.9、网格布铺贴要平整,无褶皱,砂浆饱满度应达到100%3.3.3.10、窗口处均应翻包收口处理,应在窗口四角应力集中部位附加200 mmX 400 mm的玻钎进行加强处理。

注意事项:1、料浆必须即配即用,配制好的料浆应在2H内用完,严禁二次加水使用。

2、配制的抗裂砂浆须搅拌5分钟,必须搅拌均匀。

3、配制的抗裂砂浆必须在1〜2小时内使用完毕。

3.3.4铺砌大理石(或花岗石)板块:3.3.3.1 、楼梯间结构+1000mr标高线、中间休息平台结构+1000mr标高线已弹好,并和楼梯间外过道、房间标高相对应;楼梯踏步位置线、标高线等已放线完毕。

3.3.3.2 、根据踏步位置线及标高线,考虑抹灰厚度(一般为20〜25cm),凡踏步结构面层超出位置线、标高线的,均应提前剔凿掉,并清扫干净。

3.3.3.3 、板块应先用水浸湿,待擦干或表面晾干后方可铺设。

3.3.3.4 、拉十字控制线,依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于1mm,在十字控制线交点开始铺砌。

先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现空虚之处,应用砂浆填补,然后正式镶铺。

3.335 先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。

铺完纵,横行之后有了标准,可分段分区依次铺砌,板块与墙角、镶边和靠墙处应紧密砌合,不得有空隙。

3.3.3.6 灌缝、擦缝:在板块铺砌后1-2昼夜进行灌浆擦缝。

根据大理石(或花岗石)颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝隙内,至基本灌满为止。

灌浆1-2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使大理石(或花岗石)面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。

养护时间不应小于7d。

3.3.5水泥地面3.3.4.1 作业条件1、楼梯间结构+1000mn标高线、中间休息平台结构+1000mr标高线已弹好,并和楼梯间外过道、房间标高相对应;楼梯踏步位置线、标高线等已放线完毕。

2、根据踏步位置线及标高线,考虑铺设厚度(一般为20〜25cm),凡踏步结构面层超出位置线、标高线的,均应提前剔凿掉,并清扫干净。

未到位置线和标高线的,应清扫干净后,刷素水泥一道(内掺水重10%勺107胶),用1: 3水泥砂浆分层抹至标准线。

3.3.4.2楼梯踏步操作工艺1、工艺流程:防护钢筋设计一防护钢筋制作一基层处理一防护钢筋固定一抹灰水泥砂浆面层一养护。

2、防护钢筋的设计:防护钢筋采用①10圆钢作主筋,①6圆钢作锚固钢筋与主筋焊接。

两根锚固钢筋的夹角应小于90°在踏步抹水泥砂浆面层时,将焊接好防护钢筋嵌入到踏步面层砂浆内,①10主筋正好在踏步面与踢脚面的交界阳角部位,以起到保护踏步阳角不被损坏的目的。

锚固钢筋的间距不应大于300mm 但防护主筋的两端必须设置。

3、基层处理:先用錾子、钢丝刷将基层浮浆、灰渣层、松动的砼等彻底的清理掉,并清扫干净,洒水湿润。

4、预埋防护钢筋:根据踏步的起止位置及标高线,在梯段的两端拉斜线,放置预埋钢筋。

放置时,主筋应对准踢脚面位置线、呈水平、上表面紧靠斜面。

然后用1:3水泥砂浆在踏步面及踢脚面上同时将窝牢(基层上应先刷掺水重10%107 胶的素水泥砂浆一道)。

从上至下依次埋设,复合防护钢筋的位置、平直情况,检查锚固钢筋的端头是否紧贴基层,保潮养护。

5、隔天,抹踏步水泥砂浆面层。

即在两个面上按标准分别抹至主筋面平齐。

踏步迎面出檐5mm完成弥散侧面出檐高10mm侧面檐下面抹水泥砂浆找平,踏步底板抹50mm宽滴水线。

6养护:常温下24h后,洒水养护,应保持湿润状态,养护时间不少于7d7、质量标准:(1)防护钢筋应清洁、无锈、平直,截面、尺寸正确。

(2)锚固钢筋焊接位置、角度正确牢固,端头紧贴基层。

(3)预埋的防护钢筋位置正确牢固。

(4)踏步抹灰面光洁、平整、无空鼓,锚固筋不外露。

8、成品保护:(1)已加工完的防护钢筋应分类摆放整齐,防止受挤压、撞击变形。

(2)已预埋好防护钢筋的楼梯踏步,应进行封闭养护,防止受到外力后,钢筋变形、松动或脱落。

3.3.6墙面抹灰面3.3.5.1在湿润的表面的情况下刷内掺界面剂的水泥砂浆一遍,第二天在其面上抹1:3水泥砂浆或混合砂浆,每遍厚度为5〜6mm并随手带成毛面。

335.2抹罩面灰:应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水润湿),罩面灰两遍成活,,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。

按先上后下顺序进行,再赶光压实,然后用钢板抹子压一遍,最后用钢抹子顺抹成麻面,直至无气泡。

压好后随即用毛刷蘸水将罩面灰污染处清理干净。

相关文档
最新文档
