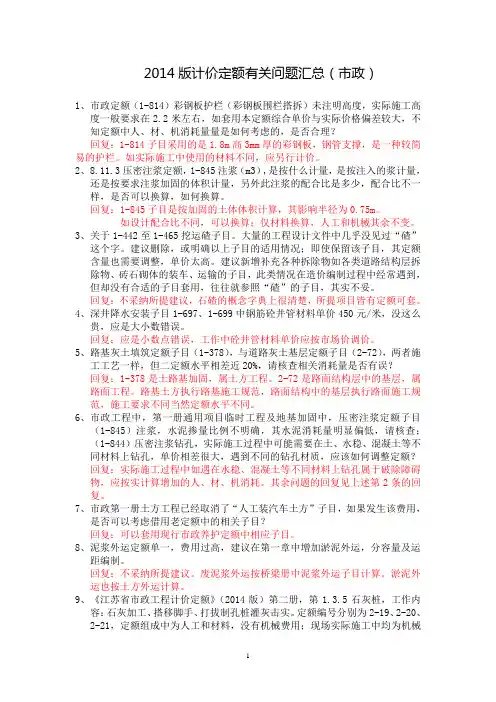

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

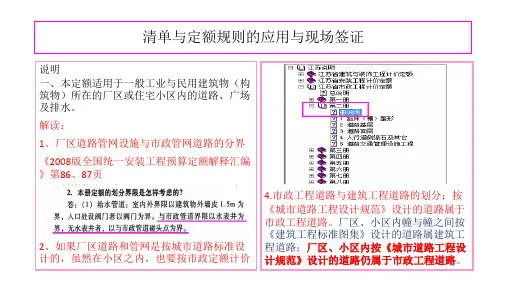

江苏省2014定额解读(厂区道路及排水工程)编制说明和计算规则解读)

4.市政工程道路与建筑工程道路的划分:按 《城市道路工程设计规范》设计的道路属于 市政工程道路。厂区、小区内幢与幢之间按 《建筑工程标准图集》设计的道路属建筑工 程道路;厂区、小区内按《城市道路工程设 计规范》设计的道路仍属于市政工程道路。
清单与定额规则的应用与现场签证
说明 二、本章定额中未包括的项目(如:土方、垫 层、面层和管道基础等),应按本定额其它分 部的相应子目执行。
工程量计算规则 三、钢筋混凝土井(池)底、壁、顶和砖砌井 (池)壁,不分厚度以实体积计算,池壁与排 水管连接的壁上孔洞其排水管径在300mm以内 所占的壁体积不予扣除;超过300mm时,应予 扣除。所有井(池)壁孔洞上部砖券己包括在 定额内,不另计算。井(池)底、壁抹灰合并 计算。 解读: 1、池壁小于300的管洞所占体积不扣除
清单与定额规则的应用与现场签证
说明 一、本定额适用于一般工业与民用建筑物(构 筑物)所在的厂区或住宅小区内的道路、广场 及排水。
解读:
1、厂区道路管网设施与市政管网道路的分界
《2008版全国统一安装工程预算定额解释汇编 》第86、87页
2、如果厂区道路和管网是按城市道路标准设 计的,虽然在小区之内,也要按市政定额计价
解读:
1、 在小区里建的停车场、场、晒场,按道 路相应子目执行
五、检查井综合定额中挖土、回填土、运土 项目未综合在内,应按本定额土方分部的相 应子目执行。
解读:
1、检查井综合定额中挖土、回填土、运土 要按本定额的土方分部执行
2、检查井的综合定额中混凝土涉及的模板 和砌体等涉及的脚手架按实际发生综合考虑 ,参照相关规则进行计算
a)按厂区标准设计的,按土建工程楼地面清单对应做法 分别列清单,用土建定额组价
2014市政定额解释资料

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
2014年湖南省市政消耗定额解释说明及工程量计算规则全

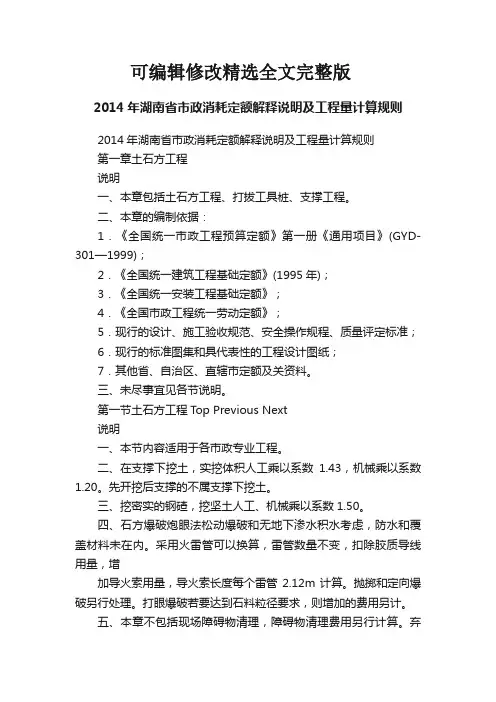

可编辑修改精选全文完整版2014年湖南省市政消耗定额解释说明及工程量计算规则2014年湖南省市政消耗定额解释说明及工程量计算规则第一章土石方工程说明一、本章包括土石方工程、打拔工具桩、支撑工程。
二、本章的编制依据:1.《全国统一市政工程预算定额》第一册《通用项目》(GYD-301—1999);2.《全国统一建筑工程基础定额》(1995年);3.《全国统一安装工程基础定额》;4.《全国市政工程统一劳动定额》;5.现行的设计、施工验收规范、安全操作规程、质量评定标准;6.现行的标准图集和具代表性的工程设计图纸;7.其他省、自治区、直辖市定额及关资料。
三、未尽事宜见各节说明。
第一节土石方工程T op Previous Next说明一、本节内容适用于各市政专业工程。
二、在支撑下挖土,实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属支撑下挖土。
三、挖密实的钢碴,挖坚土人工、机械乘以系数1.50。
四、石方爆破炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
五、本章不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用另行计算。
工程量计算规则一、本章土、石方体积均以天然密实体积(自然方)计算,回填土碾压后的体积(实方)计算。
二、土方工程量图纸尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
石方工程量设计图示尺寸加允许超挖量。
开挖坡面每侧允许超挖量:软岩、较软岩(松、次坚石20cm,较硬岩、坚硬岩(普坚石15cm;沟、坑底部不计超挖量。
三、人工挖土堤台阶工程量,挖前的斜面积计算,运土应另行计算。
四、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按沟槽土方量的2.5%计算,管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。
湖南2014 定额解释汇编(二)_

(1)建筑工程或市政工程中的沟槽、基坑仍按建筑工程或市政工程取 费;
(2)建筑工程或市政工程第一章中的机械土石方工程(沟槽、基坑除 外)及强夯地基按机械土石方工程取费;
(3)建筑工程消耗量标准和市政工程消耗量标准其他章节的土石方 工程并入相应章节按相应的费用标准取费。
3.《湖南省住房和城乡建设厅关于计取湖南省住宅工程质量常见问题 防治费的通知》(湘建价[2015]63 号)是否适用于住宅以外其他工程的问 题。
5
钢筋工程如何计价的问题。 执行建筑工程消耗量标准第五章混凝土与钢筋混凝土工程相应子目,
人工、机械乘以系数 2.0。 13.带肋钢筋Φ8mm、Φ6.5mm 如何计价的问题。 Φ8mm 带肋钢筋套用 A5-16 子目,人工调整为 18.34 工日/t,并将Φ10mm
带肋钢筋换成Φ8mm 带肋钢筋,其他不变;Φ6.5mm 带肋钢筋套用 A5-16 子 目,人工调整为 27.12 工日/t,并将Φ10mm 带肋钢筋换成Φ6.5mm 带肋钢 筋,其他不变。
(3)对原有道路加宽、加长的扩建工程执行市政工程消耗量标准时, 人工乘以系数 1.05(已设置全断面封闭式围挡的除外);
(4)安全文明措施费已包括施工围挡的费用,如实际施工围挡造价大 于相应工程量的安全文明措施费的 20%,则施工围挡按相应子目计算,扣除 安全文明费中包含的施工围挡费用(即相应工程量安全文明措施费的 20%)。
8
二、综合管廊工程问题解释
1.土石方工程 (1)综合管廊工程使用多台履带式单斗挖掘机转挖土方计价的问题。
综合管廊工程土方每转挖一次,按挖普通土子目乘以系数 0.8。其他 工程土方转挖可参照执行。
(2)大型支撑下机械开挖基坑土方计价的问题。 大型支撑下机械开挖基坑土方按照市政工程消耗量标准相应子目执 行,乘以系数 1.5;若发生履带式单斗挖掘机转挖土方的,按上述第(1) 条执行,并乘以系数 1.5。工程量按照设计支撑底标高至坑底标高乘围护结 构内围尺寸以 m3 计算。 (3)保护管线下开挖土方计价的问题。 保护管线下开挖土方套用人工挖槽、坑相应子目,人工乘以系数 1.43。 工程量按管线边沿四边各加 1 米范围计算,保护措施费另计。 (4)V 级岩体机械凿石计价的问题。 钩机钩松 V 级岩体按建筑工程消耗量标准 A1-44 钩松 IV 级岩体子目执 行;V 级岩体机械破碎按市政工程消耗量标准机械凿石 IV 级岩体相应子目 执行。
江苏省市政工程计价定额2014版说明(1)

江苏省市政工程计价定额2014版总说明1.《江苏省市政工程造价定额》共八册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程2.《江苏省市政工程造价定额》(以下简称本定额),是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制市政工程概算、招标工程控制价、工程预算及竣工结算的依据。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
3.本定额适用于城镇管辖范围内的新建、扩建及大中修市政工程,不适用于市政工程的小修保养。
4.本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
5.本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
6.关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示,内容包括基本用工、超运距用工、人工幅度差和辅助用工。
7.关于材料消耗量:(1)本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
(2)混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的按下列办法计算:对厂站工程:泵送混凝土的,定额人工数量扣30%,定额混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,定额人工数量扣15%,混凝土搅拌机械全扣。
对其它市政工程:泵送混凝土的,人工扣40%,混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,人工扣20%,混凝土搅拌机械全扣。
2014年湖南省市政消耗定额解释说明及工程量计算规则

2014年湖南省市政消耗定额解释说明及工程量计算规则第一章土石方工程说明一、本章包括土石方工程、打拔工具桩、支撑工程。
二、本章的编制依据:1.《全国统一市政工程预算定额》第一册《通用项目》(GYD-301—1999);2.《全国统一建筑工程基础定额》(1995年);3.《全国统一安装工程基础定额》;4.《全国市政工程统一劳动定额》;5.现行的设计、施工验收规范、安全操作规程、质量评定标准;6.现行的标准图集和具代表性的工程设计图纸;7.其他省、自治区、直辖市定额及关资料。
三、未尽事宜见各节说明。
第一节土石方工程Top Previous Next说明一、本节内容适用于各市政专业工程。
二、在支撑下挖土,实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属支撑下挖土。
三、挖密实的钢碴,挖坚土人工、机械乘以系数1.50。
四、石方爆破炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
五、本章不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用另行计算。
工程量计算规则一、本章土、石方体积均以天然密实体积(自然方)计算,回填土碾压后的体积(实方)计算。
二、土方工程量图纸尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
石方工程量设计图示尺寸加允许超挖量。
开挖坡面每侧允许超挖量:软岩、较软岩(松、次坚石20cm,较硬岩、坚硬岩(普坚石15cm;沟、坑底部不计超挖量。
三、人工挖土堤台阶工程量,挖前的斜面积计算,运土应另行计算。
四、管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按沟槽土方量的2.5%计算,管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。
五、挖土放坡和沟、槽底加宽应图纸尺寸计算,如无明确规定,可下表计算:放坡系数管沟底部每侧工作面宽度单位:cm挖土交接处产生的重复工程量不扣除。
2014定额解释(汇编)[一]
![2014定额解释(汇编)[一]](https://img.taocdn.com/s3/m/fb1c81c2551810a6f524863e.png)
第一章湖南省建设工程计价办法解释汇编1、《湖南省建设工程计价办法》(以下简称“省计价办法”)规定了安全文明施工费计费标准,实际施工中是否可按实际发生的费用调整?安全文明施工费包括“三通一平”后的文明措施、安全措施、临时设施费和环境保护费。
“省计价办法”强制性条文第65条规定“措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
”因此,在编制招标控制价或投标报价以及办理竣工结算时,其安全文明施工费均应按照“省计价办法”规定的费率标准计取,不得作为竞争性费用。
2、招标人提供(简称“甲供”)的材料(包括半成品、成品)是否应计税费?甲供材料费应计税费。
3、招标人在工程报建时代缴的规费是否计入工程造价中?代缴的规费应计入工程造价,可在财务结算中扣除。
4、省住建厅《关于进一步明确我省建筑行业劳保基金管理相关事项的通知》(湘建建〔2015〕6号)调整了“社会保险费”(含社会基本养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费)名称与计费标准,“省计价办法”中的“规费”费率标准如何调整?“省计价办法”规费表中的“其他规费”改名为“住房公积金”,费率标准由16.7%调整为6.0%;“省计价办法”规费表M2.4.1条改名为“劳保基金”,包括养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费等五项费用;劳保基金按费率标准3.5%计取,且不得作为竞争性费用。
5、单独发包的装饰装修工程及安装工程安全文明费率按什么标准执行?对单独发包的装饰装修工程(不分粗装修与二次装修)及安装工程的安全文明施工费费率标准为装饰装修工程10.70%(原标准14.27%的75%)、安装工程10.32%(原标准13.76%的75%)。
6、“省计价办法”所指的“纳税地点”是指建筑施工企业机构所在地还是指工程所在地?依据《营业税暂行条例》规定,建筑施工企业应当向工程所在地主管税务机关申报纳税。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
其余问题的回复见上述第2条的回复。
7、市政第一册土方工程已经取消了“人工装汽车土方”子目,如果发生该费用,是否可以考虑借用老定额中的相关子目?回复:可以套用现行市政养护定额中相应子目。
8、泥浆外运定额单一,费用过高,建议在第一章中增加淤泥外运,分容量及运距编制。
回复:不采纳所提建议。
废泥浆外运按桥梁册中泥浆外运子目计算。
淤泥外运也按土方外运计算。
9、《江苏省市政工程计价定额》(2014版)第二册,第1.3.5石灰桩,工作内容:石灰加工、搭移脚手、打拔制孔桩灌灰击实。
定额编号分别为2-19、2-20、2-21,定额组成中为人工和材料,没有机械费用;现场实际施工中均为机械施工,故应增加机械施工石灰桩的定额;回复:定额为人工打孔,可以考虑补充机械打孔定额,需要调研。
10、目前景观工程中,有很多广场铺装花岗岩板或块都是异形或者拼花的,且有些石材都是大规格、大厚度的石材,如套用子目2-372显然不符合施工要求,因此希望增加或修正此类子目。
同时还建议增加花岗岩板子厚度不同之分的定额子目,如5公分以上或以内,或者是否可以考虑增加一些换算的说明。
(包括人工、机械、辅材等);回复:景观工程铺装花岗岩板应套用园林专业相关定额。
11、定额编号2-451~2-453【线条】和定额编号2-466~2-468【横道线】,相同材质的划线,按面积折算(线条按15cm宽计算),横道线的定额基价是线条定额基价的三倍。
是否合理?回复:线条单位是km, 横道线单位是m2,线条与横道线不具有可比性。
12、定额编号2-367铺苏普洛克砖和定额编号2-373铺荷兰砖人工差异较大,2-367铺苏普洛克砖22.07工日/100m2,2-373铺荷兰砖12.87工日/100m2。
是否合理?回复:2-367铺苏普洛克砖是人工拌砂浆,2-373铺荷兰砖是机械拌砂浆,当然人工差异大。
13、2014计价定额2-264定额中的石屑含量是否有误,ES-3的骨料含量要比ES-2要高,可以查公路工程沥青路面施工验收规范。
回复:2-264 石屑含量小数点有误, 应该是5.245t。
14、市政定额(2-388~2-393)中1:3水泥砂浆为勾缝砂浆,1:3石灰砂浆按01/04定额解释为平侧石的基础,现道路工程平侧石的基础都设计为砼基础,1:3石灰砂浆应取消的说明,原01/04定额有这类说明,现14定额缺少相关说明;回复:2-388~2-393中1:3水泥砂浆为勾缝砂浆,1:3石灰砂浆为安砌砂浆,实际为砼基础则扣除安砌砂浆后另套相应定额。
15、市政定额(2-468)热容漆定额价格与市场价格差距较大,请复核一下消耗量是否有误?回复:定额价格与市场价格差距较大的原因很复杂,有消耗量的因素也有市场供求行情和行业垄断的的因素,不能简单地归为消耗量定额问题。
16、市政道路水泥稳定碎石基层采用摊铺机摊铺施工的较多,但市政定额中2-241中厂拌机铺的机械为平地机,与实际采用的施工机械不一致,实际套用时不太方便;回复:可套用二灰结石厂拌机铺子目,将主材二灰结石换算成水泥稳定碎石。
17、市政定额2-554~2-561铺设邮电、电力穿线管适用于什么样的管道,强电或弱电,对管径是否有什么要求,是否不分管径大小都套一样的定额?回复:2-554~2-561铺设邮电、电力穿线管适用于交通标志和信号设施所用电力线,属于弱电。
管径按相应标准设计图确定。
18、第三册钻孔灌注桩工程量计算规则第4条,“灌注桩工作平台按本册第9章有关项目计算。
”该说明容易被理解为:即使在平地上,实际不需搭设工作平台也应计算搭设工作平台的费用。
应明确为“如需要搭设工作平台,可按本册第9章有关项目计算”。
回复:陆上支架平台就是钻机下垫枋木,是施工中保持钻机安全平稳所必须做的工作。
19、第三册钻孔灌注桩工程量计算规则第1条,“灌注桩成孔工程量按入土深度计算。
定额中的孔深H指护筒顶至桩底的深度。
”后一句的作用是按孔深不同对选用哪个定额子目作出界定,并不能将第一句中的“入土深度”与后一句的“孔深H”画上等号。
建议对“入土深度”进一步明确,是否包括护筒的长度;如包括,是否包括护筒顶至地面之间的高度(根据施工规范,护筒顶应比地面高出几十厘米)。
回复:打桩成孔入土深度不等于孔深H。
入土深度是从护筒内土面到桩底深度(护筒中部分土在埋设时已先行挖除了)。
定额步距孔深H是护筒顶至桩底的深度。
20、IPN防腐,只有5-241外防腐三遍的定额,遍数不同如何换算,内防腐如何计算?回复:IPN外防腐涂料,定额按施工规范喷(涂)三遍测算,低于规范要求会降低工程质量,不予考虑。
21、定额编号8-324硬塑料管地埋敷设公称直径(70mm以内) ,人工消耗14.76工日/100m,工作内容不含土方开挖和回填,而安装定额中定额编号4-1281公称直径(70mm以内) 埋地敷设半硬质塑料管,人工消耗13.21工日/100m,工作内容土方开挖和回填;定额消耗量是否合理?回复:市政工程与安装工程没有可比性,施工环境和施工效率完全不同。
22、市政路灯工程计价定额“硬塑料管地埋敷设”,直径70mm及100mm的管道敷设定额中主材损耗率分别为16%、19%,而直径50mm及以下的管道敷设定额中主材损耗率分别为6%,实际工程中较常使用的管子为承插接口的塑料管道,一般不需要管接头损耗很小。
建议降低直径70mm及100mm主材损耗率,或补充编制承插接头塑料管地埋敷设计价定额。
回复:不采纳。
直径70mm和100mm的是直管,施工损耗大,直径50mm及以下是盘管,损耗小。
23、市政工程中电气或给水的塑料管采用牵引方式敷设时,定额仅有DN300及以上的牵引管道计价定额,而实际工程中较多使用DN75、DN100单根或多根管道并排牵引施工,市场费用与DN300管道牵引施工计价定额的费用差异较大,建议增补DN300以下管道牵引管施工计价定额。
回复:可参照部里15版《市政工程消耗量定额》套用。
24、明确沥青混凝土(玄武岩骨料)套用沥青玛蹄脂碎石混合料路面子目。
回复:道路册68页表下有注解。
25、关于市政工程类别划分及说明中第13条,“土石方工程量包含弹软土基处理、坑槽内实体结构以上路基部位(不包括道路结构层部分)的多合土、砂、碎石回填工程量。
大型土石方应按标段内的单位工程进行划分。
”,道路中石子垫层和砂包封是否应计入大型土石方工程,应予以明确。
回复:在路基范围内的填筑的应并入土石方工程中;属路面结构中的碎石垫层或砂垫层不计入土石方工程中。
26、今年出的市政定额勘误第9条更改的第一款错误,借用其他专业定额子目,其管理费和利润率正常情况下要按本主专业确定。
回复:今年出的市政定额勘误没有文字错误。
27、机械破除砼路面,实际施工中正常采用挖掘机换钻头破除,定额中只有岩石破碎机破除,如采用岩石破碎机则价格不能满足要求,应如何套用?回复:定额中的液压岩石破碎机就是在挖掘机的底盘上装液压破碎机钻头。
28、管道工程中井点降水综合单价较市场价高出较多,与土建专业中井点降水的综合单价误差也较大。
回复:市政和土建专业的施工环境不同,施工效率不同,没有可比性。
29、井点降水南通水位高,1.8的含量能否调整?回复:省14版轻型井点定额就是在原南通补充的轻型井点定额基础上修编的,没采用全统定额。
30、路牙、沿铺设的人工费用,市场价比定额价高,该项的定额人工含量偏低。
回复:定额铺100米路牙、沿用工10.83工日,折合每个工日铺9.23米,不低。
不能拿外包的市场价价格来和定额比较。
31、水池定额水平远低于地下室定额水平。
回复:市政和土建专业的不同结构物没有可比性。
32、建议取消工期定额。
回复:需要调研。
33、市政工程中,拆除桥梁,如按拆除钢筋混凝土套用单价太低,定额是否可按拆除立柱、梁板等进行区分?回复:桥梁整体拆除适合采用爆破的方法,套专业爆破定额,不适合采用液压岩石破碎机拆除钢筋混凝土子目。
小型装配式桥梁应该先将装配部件折卸至地面后再用液压岩石破碎机拆除钢筋混凝土子目,这样拆除桥面板梁与拆除一般钢筋混凝土无差异。
34、市政定额中“井深2m内”,是一个区间,其表述不合理,建议改为“井深2m”;以方便实际应用;回复:不采纳。
同规格的井其井深只体现在井筒高度不同,超出定额步距可再套用井筒砌筑定额。
35、市政定额,道路灰土基层中,含量中有没有考虑施工地点到拌灰地点基本运距,若包含了基本运距,是按照多少米考虑的?回复:厂拌材料的运费含在材料单价中,现场指定拌灰点到施工点的运距超过150米场内运距要另计运输费。
