330KV架线施工作业指导书

合集下载

330kV升压站设备试验施工作业指导书

330kV升压站设备试验施工作业指导书

1 工程(设备)概况酒泉工程330kV升压站设备情况如下:以上为图纸设计设备数量,均以实际到货情况为主。

2编制依据3 作业前应做的准备工作和必须具备的条件3.1 施工前必须进行技术、安全交底,并做好记录。

3.2 熟悉厂家供货资料,并仔细阅读其技术资料,了解掌握其特性。

3.3 熟悉所用仪器、仪表的操作使用方法及注意事项。

3.4 所用仪器、仪表必须经校验合格并在有效期内。

4 参加作业人员的资格和要求4.1 试验组合体是班长、技术员、试验人员相结合方式,并且分工明确,各负其责。

4.2 全体试验人员必须经过技术培训、安全考试,且有一定的工作经验。

4.3 相关专业技术人员必须取得质检员证书后方可上岗。

4.4 进行试验时,严格执行《电气设备交接试验标准》。

5 施工用水、用电布置5.1 施工用电本工程施工用电从升压站三级配电箱接取。

5.2 施工用水无6 作业所需的工机具及仪器、仪表的规格和准确度7 作业程序、方法、内容及工作标准7.1 作业程序图7.1.1 SF6瓷柱式断路器试验程序:7.1.2 氧化锌避雷器试验程序:7.1.3 互感器的试验程序:7.1.4 330kV组合电器试验程序:7.1.5 隔离开关试验程序:7.1.6 悬式绝缘子与棒式支柱绝缘子试验程序:以上根据现场实际情况,可以适当调整试验顺序。

7.2 试验方法、内容及工作标准7.2.1 SF6瓷柱式断路器:(1) 测量断路器绝缘电阻值使用仪器:2500V兆欧表规程要求:整体绝缘电阻值测量,参照制造厂的规定执行标准。

(2) 测量每相导电回路的电阻使用仪器:接触电阻测试仪技术要求:通以直流电流100A,在单个灭弧室进出线接线板两端,测量的电压降≯4.5mV。

注意事项:330kV组合电器或隔离开关在分断位置;SF6瓷柱式断路器在合闸状态。

(3) 测量断路器分、合闸时间使用仪器:高压开关特性测试仪规程要求:测得时间应符合产品要求,测量应在额定操作电压、气压或液压下进行。

某某330kv变电站工程主控楼土建作业指导书

某某330kv变电站工程主控楼土建作业指导书

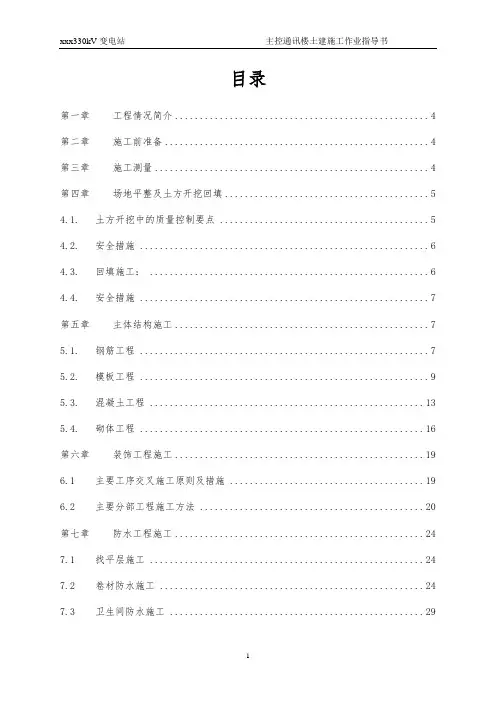

目录第一章工程情况简介 (4)第二章施工前准备 (4)第三章施工测量 (4)第四章场地平整及土方开挖回填 (5)4.1.土方开挖中的质量控制要点 (5)4.2.安全措施 (6)4.3.回填施工: (6)4.4.安全措施 (7)第五章主体结构施工 (7)5.1.钢筋工程 (7)5.2.模板工程 (9)5.3.混凝土工程 (13)5.4.砌体工程 (16)第六章装饰工程施工 (19)6.1主要工序交叉施工原则及措施 (19)6.2主要分部工程施工方法 (20)第七章防水工程施工 (24)7.1找平层施工 (24)7.2卷材防水施工 (24)7.3卫生间防水施工 (29)第八章脚手架工程 (33)8.1主体施工双排外脚手架 (33)8.2室内满堂架搭设 (33)8.3质量保证技术措施 (35)8.4脚手架施工安全措施 (35)编制说明编制目的:为使主控通讯楼施工做到有据可依,使每个工序都处于受控状态,为科学合理指导场平施工而编制本作业指导书。

适用范围:本作业指导书适用于xxx330KV变电站工程主控通信了土建工程施工。

编制依据:1.青海省电力设计院的设计说明及施工图纸2.《建筑地面工程施工质量验收规范》GB50209-20023.《建筑工程质量检验评定标准》 GBJ301-884.《建筑地基基础工程施工质量验收规范》 GB50202-20025.《建筑地基处理技术规范》 JGJ79-20026.《建筑机械使用安全技术规程》 JGJ33-20017.《建筑工程施工质量验收统一标准》 GB50300-20018.《混凝土结构施工质量验收规范》 GB50204-20029.《钢筋焊接及验收规程》 JGJ18-200310.《钢筋机械连接通用技术规程》 JGJ107-200311.《建筑机械使用安全技术规范》 JGJ46-8812. xxx330KV变电站工程施工组织设计第一章工程情况简介xxx330KV变电站主控通讯楼为两层布置,建筑物长19.68m,宽13.95m,建筑物高7.5m,总建筑面积为562㎡。

330KV构架设备基础作业指导书

330KV构架设备基础作业指导书

作业指导书控制页:*注:班组工程师负责每项目上交一本已执行完成的、并经过完善有完整签名的作业指导书。

重要工序过程监控表作业指导书(技术措施)修改意见征集表回收签名(日期):目录1工程概况及施工范围 (1)2编制依据及引用标准 (1)3 作业人员、机具、材料配备 (2)4 施工条件及施工前准备工作准备 (3)6主要施工技术措施 (4)7 质量控制标准及质量验收 (7)8.强制性条文 (13)9安全、文明施工及环境管理要求和措施 (15)10附件 (24)1工程概况及施工范围1.1工程概况中电投宁夏铝业中卫热电厂2×350WM超临界直接空冷机组位于宁夏中卫市工业园区,330KV屋外配电装置构架和330KV屋外配电设备支架位于A排外A=300 B=215A=400与B=540之间。

本工程结构设计使用年限为50年,抗震设防烈度8度,地基采用天然地基,地基持力为③层砂岩,地基承载力特征值为400KPa。

局部超挖部分采用C15素混凝土换填,换填的范围为基础边外放500mm。

垫层采用C15混凝土,基础采用C40混凝土。

1.2施工范围土方开完、钢筋绑扎、模板安装、混凝土浇筑。

1.3主要工程量:330KV构架设备基础开工日期2014年9月1日,完工日期2014年10月30日。

2编制依据及引用标准1)西北电力设计院绘制的宁夏中卫热电厂2×350MW工程《330KV屋外配电装置设备支架图》60-F5771S-T0503022)西北电力设计院绘制的宁夏中卫热电厂2×350MW工程《330KV屋外配电装置构架图》60-F5771S-T0503013)工程测量规范(GB50026-2007)4)《电力建设施工技术规范第1部分:土建结构工程》DL5190.1-20125)《电力建设施工质量验收及评价规程第1部分土建工程》DL/T5210.1-20126)《建筑工程施工质量验收统一标准》GB50300—20017)《建筑工程施工质量评价标准》GB/T30375-20068)《建筑边坡工程技术规范》GB50330-20029)《建筑地基处理技术规程》JGJ79-201210)《建筑地基基础工程施工质量验收规范》GB50202-200211)《混凝土结构工程施工质量验收规范》(GB50204-2002)12)《绿色建筑评价标准》GB/T50378-200613)《电力建设安全工作规程(第1部分:火力发电厂)》DL5009.1—200214)《电力建设安全健康与环境管理规定》15)《工程建设标准强制性条文》(房屋建筑部分 2013版)16)《工程建设标准强制性条文》(电力工程部分 2011版)17)中电投[2012]第52号《中国电力投资集团公司火电工程质量管理实施办法》18)中电投[2012]第44号《中国电力投资集团公司火电工程达标投产考核实施办法》19)中电投[2012]第46号《中国电力投资集团公司火电工程安全管理实施办法》20)湖南省火电建设公司《质量、安全健康、环境管理手册》及《程序文件汇编》21)湖南省火电建设公司宁夏中卫热电厂项目部4#标段施工组织设计3 作业人员、机具、材料配备3.1作业人员1)所有施工人员应熟悉本施工方案,参加安全技术交底,服从统一指挥。

架线施工作业指导书

架线施工作业指导书

架线施工作业指导书一、引言本文档旨在为架线施工作业提供指导和规范,确保施工过程安全、高效。

架线施工是一项涉及到安装、维护和修复电力、通信、电视等线缆的过程,需要严格遵守相关规定和安全措施。

二、施工准备1. 施工前检查在开始施工之前,施工人员应进行检查,确保工作区域安全无隐患。

具体检查事项包括: - 工作区域的通风、照明、防护等安全设施是否完善; - 是否存在危险物品或设备,需要及时移除或加以标识; - 是否需要提前预留通行道路,保证施工期间的交通安全; - 施工所需工具、材料是否准备齐全。

2. 工作人员配备根据施工项目的规模和要求,合理安排工作人员数量,确保人员配备满足施工需求。

每名施工人员都应掌握相应的技能和知识,并穿戴适合的工作服装和防护用品。

3. 施工计划编制制定合理的施工计划,明确工作任务和时间节点,并合理安排施工工序,确保施工进度和质量。

三、施工步骤1. 线路规划在进行架线施工之前,需要对工程进行全面的线路规划,包括线路走向、架设高度、支架位置等。

一份详细的线路规划图是必要的。

2. 材料准备选择合适的线材、电缆、支架等材料,并确保其质量符合要求。

在施工前,应按照规定对材料进行检查和验收。

3. 架设支架根据线路规划,确定支架的位置和间距,并使用合适的工具将支架固定在预先设计好的位置上。

4. 安装线缆将线缆按照规定的走向和高度安装在支架上,注意保持线缆的整齐、平直和张力适当。

5. 连接和接地根据需要,对线缆进行连接和接地,确保线缆接头牢固可靠,接地良好。

6. 调试和检验在架设完成后,进行线路的调试和检验工作,确保线缆通断正常、电阻合格等。

四、施工安全在架线施工过程中,安全是首要考虑的因素。

以下几点是施工人员需注意的安全事项:•确保施工人员穿戴符合规定的工作服装和防护用品;•在施工现场设置明显标识,并为工作人员提供必要的警示标识和指示牌;•定期检查工具和设备,避免使用损坏或失效的工具;•施工人员应接受相关安全培训,熟悉紧急疏散和救援措施;•禁止在恶劣天气(如大风、雷暴等)下施工;•禁止在未经验收和调试的情况下通电或通讯信号;•严禁非授权人员进入施工区域。

330KV架线施工作业指导书.

330KV架线施工作业指导书.

目录1适用范围 (1)2编制依据 (1)3作业内容 (1)4工程概况 (1)5工艺流程 (1)6准备工作 (2)6.1技术交底 (2)6.2工具准备 (2)6.3跨越架搭设 (4)6.4放线滑车安装 (5)7张力放线工艺过程 (6)7.1牵引场及张力场布置 (6)7.2展放牵引绳 (9)7.3张力展放导线绳及地线 (9)7.4张力展放导线 (10)张力放线的机具配置 (13)8紧线及附件安装 (17)8.1工艺流程 (17)8.2紧线前的准备工作 (18)8.3过轮临锚 (19)8.4松锚升空 (20)8.5弧垂观测及弛度调整 (21)8.6划印 (22)8.7耐张塔平衡挂线 (23)8.8导地线接续 (25)8.9附件安装 (25)8.10工器具配置 (28)9保证质量措施、质量标准及检验要求 (31)9.1导线的保护 (31)9.2导线损伤处理 (33)9.3交叉跨越要求 (34)9.4绝缘子的检验 (34)9.5螺栓穿向 (35)9.6铝包带的使用 (36)9.7其它附件要求 (36)10安全措施、环境保护和文明施工 (36)10.1重大危险源识别 (36)10.2安全措施 (37)10.3文明施工要求 (41)1适用范围本方案适用于赞比亚330kV线路放紧线施工。

2编制依据合同文件我公司制定的符合GB/T24001-2004标准的质量、安全、环境体系程序文件。

我公司现有的施工资源、技术水平和管理模式及施工效率。

我公司质量、职业健康安全和环境管理体系《管理手册》和《程序文件》(2010版)及其它现有项目管理制度。

Overhead line 2010-架空线路3作业内容放线施工准备、张力放线、紧线及附件安装的全过程。

4工程概况该项目为卡里巴北至凯富峡西输电线路项目KK330KV 输电线路第一标段工程。

电压等级:330kV;线路长度:64.5公里。

线路沿线地区地形较为复杂,有丘陵、山地。

56准备工作6.1技术交底在施工之前,对参与施工作业的人员,应进行技术交底,并作好交底记录。

架线作业指导书

架线作业指导书

架线作业指导书一、引言架线作业是指在电力输配电系统中,通过安装架空电缆、电线或光缆等设备,搭建起输电线路或通信线路的过程。

本指导书旨在为架线作业人员提供详细的作业指导,确保作业安全、高效进行。

二、作业准备1. 确定作业区域:根据工程设计要求,确定架线作业的具体区域。

2. 安全防护措施:在作业区域内设置警示标志,并配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

3. 人员组织:根据作业任务的复杂程度和工作量,合理组织作业人员,并确保每位作业人员具备相应的技术能力和操作经验。

三、作业流程1. 线路勘测:在作业前,进行线路勘测,了解线路的地形、障碍物等情况,为后续的架线作业提供准确的数据支持。

2. 杆塔安装:根据设计要求,在作业区域内安装杆塔,确保杆塔的稳固性和安全性。

3. 架线设备安装:根据工程设计要求,安装架空电缆、电线或光缆等设备,确保设备的正确安装和牢固性。

4. 线路调整:在架线设备安装完成后,对线路进行调整,确保线路的平直度和张力的合理性。

5. 电气接地:根据电力系统的要求,对架线设备进行电气接地,确保系统的安全性和可靠性。

6. 安全检查:在作业完成后,进行安全检查,确保设备安装的质量和安全性。

四、作业注意事项1. 安全第一:在进行架线作业时,必须时刻将安全放在首位,严格遵守相关的安全操作规程和操作规范。

2. 现场管理:作业现场必须保持整洁有序,杜绝乱堆乱放现象,确保作业人员的安全和作业效率。

3. 设备检查:在进行架线作业前,必须对所使用的设备进行检查,确保设备的正常运行和安全性。

4. 天气条件:在恶劣的天气条件下,如大风、暴雨等,应暂停架线作业,确保作业人员的安全。

5. 紧急情况应急预案:在作业过程中,如遇到紧急情况,应按照应急预案进行处理,确保作业人员的安全和设备的完整性。

五、作业总结在架线作业完成后,应及时进行作业总结,总结作业中的问题和不足,并采取相应的改进措施,以提高作业效率和安全性。

330kvGIS作业指导书

一、设备二次倒运1、停电后,先用5T卡车与25T吊车将设备倒运至安装地点;2、站内#1主变在运行状态,卡车在装车时,严谨超高;吊车吊臂摆动操作时,应注意高度(与运行设备保持5M),须有专人监护、指挥;4.3停电施工步骤根据本次工程扩建范围及其对运行设备的影响程度将扩建进度划分为以下阶段:本次工程扩建范围为:1). 1M、3M的分段间隔(8间隔)(CB81);2). 3M的保护间隔(13间隔)(DS131、DS132、ES131、PT、LA);3).3#主变间隔((11间隔)CB111、DS111、DS112、DS113、ES111、ES112、ES113)及其电流互感器;4).西郊热电厂备用间隔(12间隔/10间隔)(DS121、DS122、ES121/DS101、DS102、ES101);5). 2M、3M的母联开关间隔(14间隔)(CB141、DS141、DS142、ES141、ES142)及其电流互感器;A.根据本次工程扩建范围及其对运行设备的影响程度将扩建进度划分为以下阶段:a)第一阶段施工范围及施工步骤第1) 分段开关(CB81)间隔的设备安装;施工措施:1、330kVI、III母停电,2号主变停电、II母运行;2、通过手动解锁合上I、III母分段间隔DS81、ES81、DS82、ES82刀闸;并在操作把手上挂“禁止分闸”标示牌。

3、断开I、III母分段间隔DS81、ES81、 DS82、ES82刀闸控制电源,并将刀闸机械闭锁装上;4、在DS81、ES81、 DS82、ES82刀闸操作把手上挂“禁止合闸”标示牌。

施工步骤:1M停电施工,回收原分段间隔过渡母线气室SF6气体、对DS81 气室、DS82 气室减压至0.4MPa,此时拆除前期分段隔离间隔的过渡母线筒,安装CB81断路器及电流互感器,完工后抽真空至要求值、对CB81 、DS81、DS82气室充SF6气体至额定值;完成1)1M、3M的分段开关(CB81)的安装,完成相关主回路电阻等的测试、清理、更换吸附剂、并封闭气室、抽真空至要求值、对气室充SF6气体至额定值;投运前应合上DS81、ES82、ES81、DS82刀闸,断开DS81、ES82、DS82、ES81刀闸控制电源,并将机械闭锁安装上。

330kv构架吊装作业指导书2 改

xxx项目330kV变电站土建施工及安装工程构架施工方案xxx公司xxx330KV变电站工程项目部工程名称: xxx330KV变电站工程业主单位:xxx化工有限公司设计单位:xxx省电力设计院监理单位:xxxxxx监理咨询有限公司施工单位:xxx公司[文件题名]:《构架施工方案》编制:年月日审核:年月日批准:年月日目录330KV变电站土建施工及安装工程 (1)一.编制依据 (1)二.工程概况 (1)三.总体施工布置与实施目标 (2)1.组织机构 (2)2.场地布置 (3)3.施工顺序控制 (3)4.工程目标 (3)4.2 安全目标 (3)5.施工流程 (3)6.施工准备 (5)四.施工技术与措施 (8)1.构架组装 (8)2.基础操平、轴线定位 (10)3.构架吊装 (11)3.4构架柱吊装 (13)3.5钢梁安装 (15)3.6地线柱、避雷针安装 (15)3.7吊装钢丝绳绑扎点及力学验算 (15)4.基础杯口的灌浆及养护 (17)五.质量保证措施 (17)1.质量验收 (17)2.质量控制措施 (18)3.质量薄弱环节及预防措施 (18)六.安全保证措施 (20)1.安全控制技术措施 (20)2.安全风险预测与防范对策 (21)七.文明施工 (23)八. 施工进度计划 (24)330KV变电站工程构架施工方案一.编制依据1.xxx省电力设计院设计图纸:330kV屋外配电装置图(图号63-BL0031S-T0102)、110kV 配电装置图(图号63-BL0031S-T0104)、主变施工图(图号63-BL0031S-T0105)2.《钢结构工程施工及验收规范》GB50205-20013.《电力建设安全工作规程(变电部分)(DL5009.2-2004)》4.《110~1000kV变电(换流)站土建工程施工质量验收及评定规程》5. 施工组织设计二.工程概况330kV变电站进出线构架采用人字钢管柱加钢桁架的结构形式,安装重量约180吨,构架跨度最大20m、高度最高40m(柱上避雷针),钢构架梁柱为分段加工现场拼装组装(螺栓连接),共15榀构架,钢构架安装工程主要包括交流构架、交流设备支架、地线柱、避雷针及附件的组装、吊装,其中:主变区进出线构架4榀、、330kV区域进出线构架5榀、110kV区域进出线构架6榀,构架柱高度分别为27m、 18m、10.5m,构架梁跨度分别为20m、9m,构架柱上避雷针高度13m,采用现场拼装〈螺栓连接〉、整体吊装,组装件最大重量约13T。

(整理)330kV电流互感器、电压互感器安装作业指导书.


吊装、就位 施


配合厂家调试



引线连接
消缺、现场清理
施工技术资料记录整理
电容式电压互感器、SF6 电流互 感器竣工二级验收、移交
精品文档
精品文档
施工技术要领
1.概述
1.1 SF6 电流互感器结构
SF6 电流互感器总体结构为倒置式,由躯壳、瓷套、二次绕组、底座组成。躯壳 放置在产品顶部,二次绕组和一次绕组装在躯壳内,二次绕组与一次绕组之间用六氟化 硫气体作绝缘介质。二次绕组由绝缘件支撑在躯壳中,二次绕组引出线通过与线圈可接 的屏蔽管接至底座上的二次接线端子引出,供连接负载用。瓷套用高强度瓷烧结而成, 承受很大的压力作用而不损坏。底座设置有六氟化硫充气阀门、二次接线盘及指针式六 氟化硫密度控制器,密度控制器出厂时已调整好,当 SF6 密度降至 0.45Mpa 时发出补 气信号。
六.对全体施工人员已进行了安全、技术、质量交底。



一、 土建电容式电压互感器、SF6 电流互感器基础已施工完毕,并经验收交安。

二、升压站施工区域的场地经平整,具备施工条件。





精品文档
精品文档
施工工序方图
施工措施编制审批和安全技术交底
设备材料验收、施工场所布置
土建基础检查验收
安装前检查

2. TYD 330 / 0.1 / 0.1 /0.1 kV 母线型 电容式电压互感器 15 组。
3 33

3. TYD 330 / 0.1 / 0.1 /0.1 kV 线路型 电容式电压互感器 12 组。
3 33


330kV升压站设备试验施工作业指导书

330kV升压站设备试验施工作业指导书一、引言本文档旨在为330kV升压站设备试验施工作业提供详细的指导,确保施工过程中的安全性、准确性和高效性。

本指导书适合于330kV升压站设备试验施工作业的各个阶段,包括前期准备、试验方案制定、设备试验操作、数据记录和分析等。

二、前期准备1. 施工前的准备工作在进行330kV升压站设备试验施工作业之前,必须进行充分的准备工作。

包括但不限于:- 确定试验的目的和要求- 制定试验计划和时间安排- 确定所需的试验设备、工具和材料- 确保试验人员具备相关的技术和安全知识2. 设备试验前的检查在进行设备试验之前,必须对设备进行全面的检查,以确保其正常运行和安全性。

包括但不限于:- 检查设备的外观和机械部件是否完好- 检查设备的电气连接是否坚固- 检查设备的绝缘状况是否良好- 检查设备的保护装置是否正常工作三、试验方案制定1. 试验内容和要求根据330kV升压站设备的特点和要求,制定相应的试验内容和要求。

包括但不限于:- 设备的额定电压和额定电流试验- 设备的绝缘电阻和绝缘强度试验- 设备的保护装置和自动化系统试验2. 试验方法和步骤根据试验内容和要求,确定相应的试验方法和步骤。

包括但不限于:- 试验设备的接线和连接方式- 试验设备的操作和调试方法- 试验设备的数据记录和分析方法四、设备试验操作1. 试验设备的安装和调试根据试验方案,安装试验设备并进行相应的调试工作。

包括但不限于:- 确保试验设备的正确安装和接线- 进行设备的功能测试和调整- 确保试验设备的准确度和稳定性2. 试验设备的操作和监控在进行设备试验过程中,必须进行设备的操作和监控工作。

包括但不限于:- 控制试验设备的开关和调节- 监控试验设备的工作状态和参数- 及时处理设备故障和异常情况五、数据记录和分析1. 数据记录在设备试验过程中,必须记录相关的数据和信息。

包括但不限于:- 试验设备的运行参数和状态- 试验设备的输出和输入数据- 试验设备的故障和异常情况2. 数据分析根据试验数据和信息,进行相应的数据分析和评估。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1适用范围 (1)2编制依据 (1)3作业内容 (1)4工程概况 (1)5工艺流程 (1)6准备工作 (2)6.1技术交底 (2)6.2工具准备 (2)6.3跨越架搭设 (4)6.4放线滑车安装 (5)7张力放线工艺过程 (6)7.1牵引场及张力场布置 (6)7.2展放牵引绳 (9)7.3张力展放导线绳及地线 (9)7.4张力展放导线 (10)张力放线的机具配置 (13)8紧线及附件安装 (17)8.1工艺流程 (17)8.2紧线前的准备工作 (18)8.3过轮临锚 (19)8.4松锚升空 (20)8.5弧垂观测及弛度调整 (21)8.6划印 (22)8.7耐张塔平衡挂线 (23)8.8导地线接续 (25)8.9附件安装 (25)8.10工器具配置 (28)9保证质量措施、质量标准及检验要求 (31)9.1导线的保护 (31)9.2导线损伤处理 (33)9.3交叉跨越要求 (34)9.4绝缘子的检验 (34)9.5螺栓穿向 (35)9.6铝包带的使用 (36)9.7其它附件要求 (36)10安全措施、环境保护和文明施工 (36)10.1重大危险源识别 (36)10.2安全措施 (37)10.3文明施工要求 (41)1适用范围本方案适用于赞比亚330kV线路放紧线施工。

2编制依据合同文件我公司制定的符合GB/T24001-2004标准的质量、安全、环境体系程序文件。

我公司现有的施工资源、技术水平和管理模式及施工效率。

我公司质量、职业健康安全和环境管理体系《管理手册》和《程序文件》(2010版)及其它现有项目管理制度。

Overhead line 2010-架空线路3作业内容放线施工准备、张力放线、紧线及附件安装的全过程。

4工程概况该项目为卡里巴北至凯富峡西输电线路项目KK330KV 输电线路第一标段工程。

电压等级:330kV;线路长度:64.5公里。

线路沿线地区地形较为复杂,有丘陵、山地。

56准备工作6.1技术交底在施工之前,对参与施工作业的人员,应进行技术交底,并作好交底记录。

放紧线施工技术交底的内容包括:➢设计图纸有关说明及要求;➢与本工程有关的国家现行有关标准及规范;➢本施工方案;➢其它有关要求。

6.2工具准备准备阶段应安排落实张力放线的主要机具,包括牵引机,张力机,导引绳及连接器、牵引绳及连接器、牵引导线的牵引板、与牵引绳和导线配套的旋转连接器,放线滑车、压线滑车、接地滑车,连接导线的单头网套和双头网套,导线、地线、牵引绳、导引绳配套的卡线器等。

(1)牵引机主牵引机应具有健全的工作机构、控制机构和保安机构,能在使用地区自然环境下连续工作。

变速机构以无级变速为优。

主卷扬机构工作应平稳。

(2)张力机根据已有的张力放线设备,选用一台两线张力机。

张力机应具有健全的工作机构和控制机构,能连续平稳地调整放线张力;能与牵引机同步运转;能在使用地区自然环境下连续工作;放线张力一经调定后能基本保持恒定不变;能分别控制同时牵放的各子导线的放线张力,或用其它方法补偿各子导线在牵放过程中可能出现的张力差;导线轮和导线导向滚轮均不损伤导线。

(3)牵引绳牵引绳采用防扭钢丝绳,直径分别为□15×□15和□11×□11。

该型式钢丝绳使用受拉后扭矩较小、不易产生金钩且通过工艺性试验。

经验算,这两种型号的钢丝绳强度能够满足放线要求。

(4)其它张力架线其它特种受力工器具,如连接网套、牵引板、平衡锤、抗弯连接器、旋转连接器、卡线器、链式葫芦等,均按出厂允许承载能力选用,并注意对导线的适用性和相互之间的匹配。

使用前应对所用工器具认真进行外观检查。

(5)旋转机械的特殊检查第一次起动和大修后起动主牵引机、主张力机、钢丝绳卷车时,应在检查各部润滑油、液压油的油量油质后,按机械说明书规定起动,空载运转至规定时间后检查:a) 变矩器、变速器、各部轴承、液压泵、液压马达、液压阀及其它所有运动付、传动机构有无过热现象;b) 各部油封情况;c) 传动部分有无异响;d) 装配情况及紧固件、定位件有无变化;e) 内燃机工作状况;f) 档位档次及换档情况,变量机构工作状况;g) 机油压力、补油压力、刹车油压力;h) 制动机构工作状况。

完成规定时间的机械磨合后,方可正式投入使用。

每天使用牵引机、张力机等机械,均应进行下列检查:a) 燃料油、润滑油、液压油的油量、油质;b) 内燃机、传动机构、执行机构的工作性能和变速情况,变量机构所定位置;c) 停车刹车可靠性;d) 仪表灵敏度和准确度;e) 机油、补油、刹车油的压力;f) 机身锚固情况和接地情况;g) 张力机张力控制阀(溢流阀)保压情况,张力机张力控制阀应定期清洗和检查。

(6)大型机械的运输长距离转运非自行式且无消振装置的牵引机、张力机时,应装载在汽车上运输。

短距离转场运输时可拖运,但应限制行车速度,在平坦的道路上速度不得超过30km/h,在不平坦的道路上速度不得超过15km/h。

运输前应检查道路和桥梁,必要时加以修补和加固。

应将机身上的活动零部件临时加以固定。

应接通行车部分的刹车和信号灯。

应以机身吊运环(孔)起吊。

6.3跨越架搭设(1)放线施工前,应首先针对线路的跨越情况,搭设相应的跨越架。

(2)跨越施工时,应充分注意牵引绳、导线在放线过程中处于架空状态这一特点,确保放、紧线过程中发生事故性张力失控、被跨越电力线路发生事故性误送电时的施工安全和被跨越物的安全注:若跨越架因跨越物较宽,不能封顶时,应适当加高,以抵消导、地线或其它绳索落架后在两架间产生的弧垂。

6.4放线滑车安装导地线展放施工前,应先期进行放线滑车的安装。

6.4.1放线滑车基本要求:本工程导线滑车采用三轮放线滑车,主要技术指标为:轮缘直径:Φ660轮底直径:Φ510额定负荷:60kN滑轮材质:MC尼龙6.4.2放线滑车的安装(1)基本要求直线塔和直线转角塔将放线滑车挂在悬垂绝缘子串下;耐张塔和耐张转角塔用钢丝绳套将放线滑车直接挂在横担下面。

每相导线在每基铁塔上一般用一个滑车支撑,但存在下列情况之一时,必须挂双放线滑车:a) 垂直荷载超过滑车的承载能力时;b) 压接管或压接管加保护钢甲过滑车时的荷载超过其允许荷载(通过试验确定),可能造成压接管弯曲时;(2)悬垂绝缘子串及放线滑车的安装吊装复合绝缘子悬垂串时,吊具应绑扎在悬垂串上部的金具之上。

绝缘子串将要离开地面时,将绝缘子串理顺,避免折弯碰撞。

吊装过程中注意不要让绝缘子串与塔身或横担相碰。

在直线塔需挂双串悬垂串上挂滑车时,可用小绳将空闲的绝缘子串侧向拉偏,使其在放线过程中不与导线或牵引绳相碰。

(3)耐张塔放线滑车的安装耐张塔的每相导线横担端部悬挂的滑车顶部应Φ19的钢丝绳(挂具),长度不宜小于1m。

放线滑车一般挂在横担的端部,并采取预倾斜措施,以防导线掉槽。

预倾斜的方式是在滑车尾端连接一条钢丝绳,该绳通过转向滑车引到地面或塔身与手扳葫芦相连接。

收紧手扳葫芦可使滑车尾端吊起一定高度。

7张力放线工艺过程7.1牵引场及张力场布置7.1.1牵张场布置的原则(1)符合下述条件可作牵、张场:1) 牵引机、张力机能直接运达,或道路稍加修整加固后即可运达;2) 场地地形及面积满足设备、导线布置及施工操作要求;3) 本工程所有直线塔均允许作过轮临锚,但在锚线时应符合设计和施工操作的要求:锚线角不大于20°;锚线及压接导线作业无特殊困难。

(2)下列情况不宜用作牵、张场:1) 档内有重要交叉跨越或交叉跨越次数较多时;2) 档内不允许导地线接头时;3) 邻塔悬点与牵、张机进出口高差较大时。

牵、张场的布置牵引场布置的主体设备是牵引机及张力机,一般采用顺线路方向布置,平面布置示意图如图7.1.2.1。

图7.1.2.1 牵引场平面布置示意图3530-50米25米1、主牵引机2、主牵引机地锚3、临锚装置4、牵引绳5、吊车张力场布置的主体设备是主张力机(大张)及小牵引机(小牵),均采用顺线路方向布置,平面布置示意图如图7.1.2.2。

牵、张机布置在线路正下方,其出口方向应对正邻塔导线悬挂点,使绳(或线)在机上的进出方向垂直大牵的卷扬轮或大张的张力轮中心轴。

每展放完一侧导线后,大牵、张机均应调整位置,对正邻塔另一相导线悬挂点。

牵张机顺线路出口方向与邻塔导线悬挂点的仰角不宜大于15°,俯角不大于5°。

牵引机至邻塔的水平距离不宜小于100m ,且出线方向与邻塔导线的水平夹角应不大于5°。

牵、张机就位后,应用枕木将机身垫平、支稳,并用锚桩将机身固定。

顺线锚固的拉线对地夹角应小于45°,侧向锚固绳与机身夹角应小于20°。

每台牵(张)机不少于2个锚固点。

大张力机后方约15m 处,扇型布置两个放线架,导线出线方向垂直于线盘中心轴。

图7.1.2.2 张力场平面布置示意图1、主张力机2、张力机地锚3、线盘4、导线5、牵引绳6、地锚装置7、吊车 377.2展放牵引绳本工程牵引绳选用□15×15和□11×11的防捻钢丝绳,每盘长度1000m。

导引绳一般用人力展放。

先将每捆导引绳分散运到放线段内指定位置,用人力沿线路前后侧展放,其间用50kN抗弯连拉器连接。

一个放线段的导引绳展放完毕并连接好后,将其一端锚定:一般采用角钢扳桩,较软土质使用地锚。

另一端利用绞磨牵引,使导引绳腾空。

升空过程中应派人沿线监护,防止牵引绳挂住树木或其它杂物。

7.3张力展放导线绳及地线先展放地线,再展放导线。

7.3.1张力场的准备将地线盘架上的地线由上方进入小张力机轮子,绕张力轮6圈后,从上方引出。

用网套连接器固定地线引出端。

网套连接器开口端用12#或14#铁丝绑扎牢固。

用50kN 旋转连接器将导引绳与地线引出端的网套连接器相连接。

展放牵引绳与此方法相同。

7.3.2牵引场的准备将导引绳前端从小牵引机上方引入卷扬轮,绕卷扬轮6圈后从上方引至导引绳盘。

靠近牵(张)机的进出线右侧,在导引绳、牵引绳或地线上安装接地滑车,做好保安措施。

7.3.3张力展放过程牵张系统建立之后,各工作人员应全面检查各部位情况并报告现场施工负责人。

负责人确认后,方能下达开始牵引的命令。

用牵、张机“一牵一”展放地线,开始时应慢速牵引。

待系统运转正常后,方可全速牵引,其速度应控制在40~70m/min。

地线或牵引绳换盘操作当小张机尾架上的地线或牵引绳在盘中剩余4~5圈时,应通知小牵引机暂停。

先用卡线器锚固地线或牵引绳;倒出盘中剩余的线或绳,卸下空盘,换上待展放的地线或牵引绳新盘。

地线换盘后,已展放的地线与新盘的地线之间应按规定进行液压连接并装设套。

将前一盘的余线或绳绕进新盘并收紧尾绳,缓慢拆除卡线器。

7.4张力展放导线7.4.1牵引场准备工作➢检查牵引机方向,是否已对正牵引导线的方向。
