屋面防水保护层施工技术交底

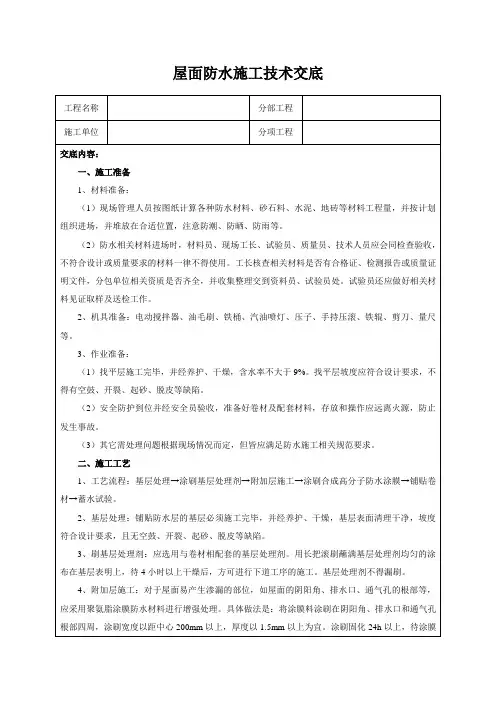

屋面防水施工技术交底

4、卷材的搭接若采用热风焊接时,卷材的焊接面应清扫干净,无水滴、油污及附着物;焊接时应先焊长边搭接缝,后焊短边搭接缝;控制热风加热温度和时间,焊接处不得漏焊、跳焊、焊焦或焊接不牢现象;焊接时不得损坏非焊接部位卷材。卷材搭接宽度的允许偏差为-10mm。
(3)其它需处理问题根据现场情况而定,但皆应满足防水施工相关规范要求。
二、施工工艺
1、工艺流程:基层处理→涂刷基层处理剂→附加层施工→涂刷合成高分子防水涂膜→铺贴卷材→蓄水试验。
2、基层处理:铺贴防水层的基层必须施工完毕,并经养护、干燥,基层表面清理干净,坡度符合设计要求,且无空鼓、开裂、起砂、脱皮等缺陷。
5、废弃的灌浆器注胶咀和皮囊要按固体废弃物分类回收办法进行回收处理,不可在现场随处乱扔,保持施工现场干净整齐,施工时要求做到工完场清,每天下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工。
交底人:
日期:年月日
被交底人:
日期:年月日
4、铺贴卷材防水层的基层,泛水坡度应符合设计要求,表面无起砂、空鼓、且平整洁净、无积水现象、阴阳角处应呈圆弧或45°坡角。
5、卷材防水层铺贴、搭接、收头应符合设计要求和工程技术规范的规定,且粘结牢固、无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。
6、用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。已铺设完的防水层在水泥素浆具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。防水层验收合格后,尽快进行下道工序的施工。
3、刷基层处理剂:应选用与卷材相配套的基层处理剂。用长把滚刷蘸满基层处理剂均匀的涂布在基层表明上,待4小时以上干燥后,方可进行下道工序的施工。基层处理剂不得漏刷。
屋面保护层施工技术交底

1.1材料准备
1.1。1C20细石混凝土。
1.1.2水:自来水。
1。2主要机具:混凝土搅拌机、小推车、扫帚、钢卷尺、1。5m铝合金刮杠、2m靠尺、铁锹、木抹子、铁抹子、3mm筛子、低压照明设备等。
2。作业条件
2。1屋面坡度已根据设计要求放出控制线,并拉线找好规矩。
2。2屋面防水层已施工完成,蓄水试验施工完毕,并办理隐检验收手续.
3.9养护完后,将分格缝清理干净,缝下部填聚苯板,上部填嵌缝膏。
4.质量要求
4。1面层与基层结合必须牢固,无空鼓,表面无裂纹.
4。2坡度应正确,无倒坡现象。
4。3允许偏差和检验方法
项次
项目
允许偏差(m
用2m靠尺及楔形塞尺检查
2
标高
±5
用水准仪检查
3
坡度
0。2%,且不大于10
6。2楼上所有杂物均不得往楼下扔,均由小推车运至指定位置进行堆放或码放。
6.3推车不要猛跑、猛拐防止伤人。施工区域严禁吸烟。
6.4严禁酒后作业。五级及以上大风和大雨天不得施工。
6。5严禁在女儿墙上站立和行走,也不得坐在女儿墙上.严禁在女儿墙上放材料和工具。
2。3 屋面临边防护已施工到位。
3.操作工艺
3.1工艺流程:
防水层基层清理→弹水平控制线→40mm厚C20细石混凝土浇筑→找平→养护
3.2基层清理:把防水层表面的各种杂物用扫帚清理干净.
3。3弹线:女儿墙上弹好标高控制线.
3.4抹灰饼、冲筋:根据已弹好的面层标高线纵横拉线,用与C20细石混凝土相同配合比的豆石混凝土抹灰饼,纵横间距1。5m,灰饼上标高同面层标高。
用坡度尺检查
4
厚度
个别地方不大于设计厚度的1/10
屋面防水层施工方案技术交底

屋面防水层施工方案技术交底1. 背景概述屋面防水层施工是建筑工程中关键的一步,其质量直接影响建筑物的使用寿命和安全性。
为确保施工质量,我们制定了以下屋面防水层施工方案技术交底。
2. 施工准备在开始施工前,需做好以下准备工作:- 确定施工人员:根据工期和施工规模,指派合适的施工人员,包括负责人、技术员和操作人员等。
- 准备材料和设备:根据设计要求和施工方案,准备好所需的防水材料、工具和设备。
- 检查施工现场:检查施工区域的准备情况,确保无杂物、无积水等不利于施工的情况。
3. 施工步骤3.1 清洁和处理基面- 清理屋面表面:清除杂物、油污及其他不良物质。
- 处理基面:修补破损、平整不平整面,并确保基面干燥、无尘。
3.2 防水层施工- 在基面上涂刷底涂:选用适当的底涂,按照施工要求进行涂刷,形成均匀的底涂层。
- 铺贴防水卷材:根据防水设计方案,将防水卷材铺贴在底涂上。
确保卷材之间、卷材与基面都有良好的粘接。
- 处理细部和接缝:对屋面细部和接缝部位进行处理,确保衔接密实、牢固,并做好防水层的延伸处理。
3.3 屋面保护层施工- 清洁:在防水层施工完成后,对屋面进行清洁,确保无杂物和灰尘。
- 铺设保护层:根据设计要求,铺设保护层,并固定好。
4. 施工要求- 施工人员必须具备相关的证书和技能,熟悉施工方案及操作规程。
- 施工现场必须保持整洁,作业区域要围挡隔离,确保施工安全。
- 施工过程中需要严格按照施工要求和质量标准进行操作,确保施工质量满足设计要求。
请按照上述屋面防水层施工方案技术交底进行施工,确保施工质量和工程安全。
如有任何问题或需要进一步的技术支持,请随时与我们联系。
屋面防水工程 安全技术交底

屋面防水工程安全技术交底引言概述:屋面防水工程是建造施工过程中非常重要的一项工作,其主要目的是确保建造物屋面的防水性能,防止雨水渗透导致建造物内部受损。
为了保证屋面防水工程的安全性,必须进行技术交底,确保施工人员了解并遵守相关的安全要求和操作规程。
本文将从五个方面详细阐述屋面防水工程的安全技术交底。
一、施工现场安全交底1.1 施工现场安全注意事项:施工现场应设置明显的安全警示标志,确保施工人员和周围人员的安全。
同时,施工现场应保持整洁,避免杂物堆放和随意堆放物品,防止发生滑倒或者物体坠落等意外事故。
1.2 安全用电:施工现场的电源应符合安全规范,电线电缆应保持完好,避免短路和漏电等安全隐患。
施工人员应正确使用电器设备,避免电器故障引起的火灾和触电事故。
1.3 高空作业安全:屋面防水工程通常需要进行高空作业,施工人员应佩戴安全帽、安全绳等个人防护装备,并严格按照操作规程进行作业,确保人员的安全。
二、材料选用与质量要求交底2.1 防水材料选择:根据建造物的具体情况和防水要求,选择适合的防水材料。
施工人员应了解各种材料的特性和适合范围,确保选用的材料符合相关标准和要求。
2.2 施工材料质量要求:施工人员应对所使用的防水材料进行质量检查,确保材料的质量符合要求。
同时,施工人员应按照材料使用说明进行正确的储存和保管,避免材料的变质和损坏。
2.3 施工材料施工前准备:在施工前,施工人员应对所使用的材料进行准备工作,如搅拌液体材料、切割固体材料等。
施工人员应了解每种材料的施工要求和操作方法,确保施工的顺利进行。
三、施工工艺与操作规程交底3.1 防水层施工工艺:施工人员应了解屋面防水工程的施工工艺,包括底层处理、涂刷防水涂料、铺设防水卷材等。
施工人员应按照工艺要求进行施工,确保施工质量和防水效果。
3.2 施工现场操作规程:施工人员应熟悉施工现场的操作规程,包括施工顺序、操作方法、安全注意事项等。
施工人员应按照规程进行操作,确保施工过程的安全和质量。
屋面防水工程技术交底

屋面防水工程技术交底一、项目背景屋面防水工程是建筑施工中非常重要的一项工作,它能有效地防止雨水渗入屋内,保护建筑物的结构和设备设施。
本文将详细介绍屋面防水工程的技术要求、施工流程和注意事项。
二、技术要求1. 防水材料选择防水材料应符合国家相关标准,具有良好的抗渗性能和耐候性能。
常见的防水材料有沥青防水卷材、高分子防水卷材等。
根据不同的屋面结构和使用环境,选择合适的防水材料。
2. 屋面结构处理在进行防水工程前,需要对屋面结构进行处理。
确保屋面平整、无明显凹凸,修补破损部分,清除杂物和灰尘。
对于有孔洞或裂缝的地方,应先进行修补。
3. 防水层施工(1)基层处理:在屋面结构处理完毕后,应先进行基层处理。
涂刷防水底漆,增强基层的附着力和密封性。
(2)防水层施工:根据防水材料的要求,进行防水层施工。
如使用沥青防水卷材,先将卷材铺设在基层上,然后进行热熔焊接。
如使用高分子防水卷材,可采用热风焊接或冷粘接等施工方法。
4. 排水系统安装在屋面防水工程中,排水系统的安装至关重要。
根据屋面的坡度和建筑物的设计,合理安装雨水管道和排水口,确保雨水能够顺利排出。
5. 防水层保护完成防水层施工后,应及时进行保护措施。
避免人为损坏,防止阳光、风雨等对防水层的侵蚀。
在施工期间,应尽量减少人员和设备在防水层上的活动,以免损坏防水层。
三、施工流程1. 屋面结构处理(1)清理屋面,清除杂物和灰尘。
(2)修补破损部分,填补孔洞和裂缝。
2. 基层处理(1)涂刷防水底漆,增强基层的附着力和密封性。
3. 防水层施工(1)铺设防水卷材,或进行涂刷防水涂料。
(2)进行热熔焊接或冷粘接,确保防水层的牢固性和密封性。
4. 排水系统安装(1)根据设计要求,安装雨水管道和排水口。
(2)确保排水系统的畅通和稳固。
5. 防水层保护(1)施工结束后,及时进行防水层的保护措施。
(2)避免人为损坏,防止外界因素对防水层的侵蚀。
四、注意事项1. 施工前应仔细检查屋面结构,确保平整无破损。
屋面防水工程技术交底

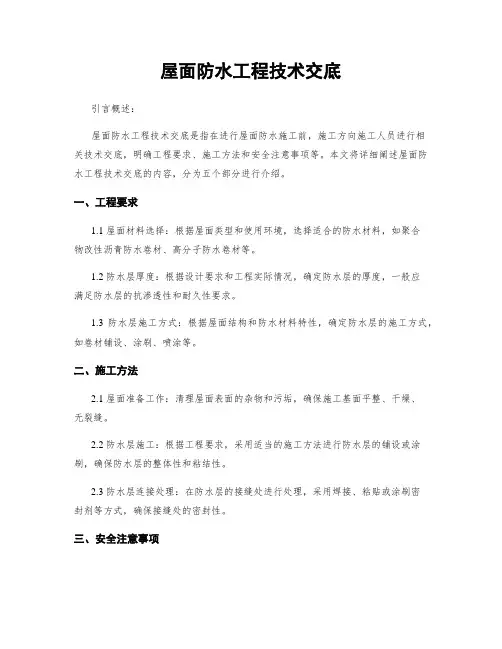

屋面防水工程技术交底引言概述:屋面防水工程技术交底是指在进行屋面防水施工前,施工方向施工人员进行相关技术交底,明确工程要求、施工方法和安全注意事项等。
本文将详细阐述屋面防水工程技术交底的内容,分为五个部分进行介绍。
一、工程要求1.1 屋面材料选择:根据屋面类型和使用环境,选择适合的防水材料,如聚合物改性沥青防水卷材、高分子防水卷材等。
1.2 防水层厚度:根据设计要求和工程实际情况,确定防水层的厚度,一般应满足防水层的抗渗透性和耐久性要求。
1.3 防水层施工方式:根据屋面结构和防水材料特性,确定防水层的施工方式,如卷材铺设、涂刷、喷涂等。
二、施工方法2.1 屋面准备工作:清理屋面表面的杂物和污垢,确保施工基面平整、干燥、无裂缝。
2.2 防水层施工:根据工程要求,采用适当的施工方法进行防水层的铺设或涂刷,确保防水层的整体性和粘结性。
2.3 防水层连接处理:在防水层的接缝处进行处理,采用焊接、粘贴或涂刷密封剂等方式,确保接缝处的密封性。
三、安全注意事项3.1 施工现场安全:施工人员应佩戴安全帽、防滑鞋等个人防护用品,遵守安全操作规程,确保施工现场的安全。
3.2 防火安全:施工过程中应注意防火,禁止吸烟和明火作业,确保防水材料的安全。
3.3 施工质量控制:施工人员应严格按照施工规范进行操作,保证施工质量,防止施工中出现漏水等问题。
四、验收标准4.1 防水层厚度:防水层的厚度应符合设计要求和施工规范的要求。
4.2 防水层质量:防水层应无明显的气泡、鼓泡、起皱、裂缝等缺陷,且与基层粘结牢固。
4.3 接缝处理:防水层的接缝处应平整、紧密,无渗漏现象。
五、施工记录5.1 施工人员:记录参与施工的人员姓名、证件号码等信息。
5.2 施工日期:记录施工的具体日期和时间。
5.3 施工过程:记录施工过程中的关键环节和操作细节,以备工程验收和后期维护参考。
结论:屋面防水工程技术交底是确保屋面防水工程质量和施工安全的重要环节。
屋面SBS防水层施工技术交底

屋面SBS防水层施工技术交底1、施工准备:1.1、料准备及试验:1.1.1、按要求选择3mm厚SBS改性沥青防水卷材。
1.1.2、所有材料应有材料出厂合格证,出厂检验报告。
并确认防水卷材包装上的材料名称、出产厂家、出厂日期的有效性。
1.1.3、材料进场后,按规定检查外观和厚度,并由本单位试验员及监理人员现场见证取样复试,提出材料试验报告存档。
1.1.4、对不合格的产品严禁入场,对合格的产品应按有关规定进行保管和标识。
1.1.5、基层处理剂由卷材生产厂家配套供应,进场检验:同一品种、牌号和规格的卷材,需外观检查抽检数量为:大于1000卷抽取5 卷;500〜1000卷抽取4卷;100〜499卷抽取3卷;小于100卷抽取2卷。
将抽验的卷材开卷进行规格和外观质量检验,全部指标达到标准规定时,即为合格。
其中如有一项指标达不到要求,应在受检产品中加倍取样复验,全部达到标准规定为合格。
复验时有一项指标不合格,则判定该产品外观质量不合格。
1.2、主要用具:1.2.1、清理用具:高压吹风机、小平铲、笤帚。
1.2.2、操作工具:汽油喷灯或专用火焰喷枪、手持压滚、铁棍、电动搅拌器、油毛刷、铁桶、剪刀、量尺、放线用品。
1.3、作业条件:1.3.1、施工前审核图纸,进行技术交底,操作人员经培训合格并持证上岗。
1.3.2、基层按设计施工图施工完毕,并经养护达到要求强度。
基层干燥后,含水率不大于9%。
基层应平整、牢固、不空鼓开裂、不起砂。
1.3.3、防水层施工涂底胶(冷底子油)前,应将基层表面清理干净。
1.3.4、防水施工材料均为易燃,防水施工现场应备好消防器材。
2、工艺流程基层表面清理、修补一喷刷涂基层处理剂一节点密封处理一附加层铺设一定位、弹线、试铺一加热底熔胶滚铺一辊压、排气压牢一加热烧去搭缝面薄膜一加热搭接缝卷材热熔胶一搭接缝粘合、滚压排气一收头处理、节点密封一清理、检查、修整一淋水试验-保温层施工3、施工方法3.1、基层处理:3.1.1、铺贴卷材必须严格检查基层,必须坚实平整,不能有松动、起鼓、面层凸出或严重粗糙、平整度不好或起砂等。
屋面防水施工方案技术交底

一、工程概况本工程屋面防水施工为某住宅小区的屋面防水工程,总面积约为5000平方米。
屋面防水等级为二级,设计使用年限为15年。
屋面防水材料选用APP防水卷材,施工要求严格按照国家标准及行业标准执行。
二、施工准备1. 工器具准备:喷灯、剪刀、直尺、铲刀、刷子、壁纸刀、小笤帚、卷尺、水平尺、锤子、电钻、电焊机、砂轮机等。
2. 材料准备:APP防水卷材、水泥砂浆、细石混凝土、钢筋网片、塑料膜、密封胶、隔离层等。
3. 人员准备:施工队伍应具备相应的资质和经验,施工人员应经过专业培训,熟悉施工工艺和安全操作规程。
4. 作业条件:屋面基层应干燥、平整、无裂缝、无松动,坡度符合设计要求。
三、施工工艺1. 基层处理:清除屋面基层表面的杂物、油污、浮尘等,对裂缝、蜂窝、麻面等缺陷进行修补,确保基层平整、干燥。
2. 找平层施工:采用水泥砂浆或细石混凝土找平层,厚度应符合设计要求,表面平整、无裂缝。
3. 铺设隔离层:在找平层上铺设塑料膜隔离层,防止防水层与基层粘结。
4. 铺设钢筋网片:在隔离层上铺设钢筋网片,间距应符合设计要求,钢筋网片应与隔离层牢固粘结。
5. 铺设防水卷材:采用APP防水卷材进行铺贴,搭接宽度应符合设计要求,卷材应平整、无皱褶、无翘边。
6. 收头处理:卷材收头应牢固,与基层粘结紧密,收头处应采用密封胶进行封闭。
7. 防水层保护:在防水层上铺设细石混凝土保护层,厚度应符合设计要求,表面平整、无裂缝。
8. 节点处理:对屋面女儿墙、烟道、管道等节点部位进行特殊处理,确保防水效果。
四、施工注意事项1. 施工过程中,应严格控制材料质量,确保所用材料符合设计要求。
2. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
3. 施工过程中,应注意施工安全,防止发生意外事故。
4. 施工完成后,应进行验收,确保屋面防水工程质量。
五、施工进度安排1. 基层处理:3天2. 找平层施工:5天3. 隔离层铺设:2天4. 钢筋网片铺设:2天5. 防水卷材铺贴:5天6. 细石混凝土保护层施工:3天7. 节点处理:2天总计:24天六、质量保证措施1. 施工过程中,严格控制施工质量,确保防水层施工质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面防水保护层施工技术交底
一、施工准备
(一)材料要求
使用商品混凝土,(C20细石混凝土)要求具有强度、配合比及配比材料出厂合格证、检测报告的相关质量证明资料
(二)施工机具
小水桶、半截桶、笤帚、平铁锹、铁抹子、大木杠、小木杠、喷壶、锤子、錾子、溜子、手推车等。
(三)作业条件
1、屋面防水完成,经灌水实验,确认不渗漏并经验收合格。
~
2、女儿墙内侧+50cm水平线已弹好,并校核无误。
二、质量要求
(一)保证项目
1、细石混凝土保护层的材质、强度(配合比)必须符合要求和施工规范规定;
2、面层与基层的结合,必须牢固、无空鼓。
(二)基本项目
1、表面密实光洁,无裂纹、脱皮、麻面和起砂等缺陷。
2、地漏、管根和构造物根部结合处应严密平顺无积水。
|
3、保护层分格缝面层邻接处的填塞平整、光滑、无错台,符合要求。
4
三、工艺流程
基层清理→刷素水泥浆→贴灰饼、冲筋→浇灌混凝土、抹压面层→养护→灌缝
四、施工工艺
1、基层处理:将屋面防水层上杂物清理干净,并用素水泥浆处理防水层表面。
2、找标高弹线:根据女儿墙上的水平标高线,往下量出屋面50mm厚C20细石混凝土
保护层面层标高,并弹在墙上。
\
3、挂控制线贴灰饼冲筋:冲筋和灰饼均采用C20细石混凝土,要求2m*2m分格,缝宽15mm。
冲筋时纵横向按2m一道布置埋设宽度小于50mm厚度15mm的胶合板分隔条作为筋条。
随后铺细石混凝土。
4、铺装细石混凝土:细石混凝土坍落度应不大于3cm,并应每500㎡制作一组试块,不足500㎡时,也制作一组试块。
①装铺细石混凝土后用长刮杠按分割条刮平,拍捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。
②撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撒在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。
③第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。
④第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。
抹压同时两人协作,震动敲击分割条,进行起条工作,随起随抹压分格条两侧起皮处,修饰分割缝两侧棱角。
⑤第三遍抹压,当地面面层上人稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍抹压,此时抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。
~
5、养护:保护层交活24h后,及时养护,以后每天洒水两次,至少连续养护7d后,方能上人。
6、混凝土能上人时进行沥青砂浆灌缝,填塞密实、平整、光滑。
7、冬期施工,细石混凝土施工环境温度应不低于+5℃,并且必须加强养护。
五、成品保护
1、屋面上排风帽、出气管及其他管道等应设保护措施。
2、地漏、出水口等部位安放的临时堵头要保护好,以防灌入杂物,造成堵塞。
3、保护层养护期间不准上人,其他工种不得上去操作,养护期过后也要注意成品保护。
六、应注意的质量问题
1、防水保护层起砂:水泥标号不够或使用过期水泥,或水灰比太大,抹压遍数不够,养护不好或不及时要严格执行标准,认真操作,加强养护。
2、空鼓开裂:砂子过细,接触面基层清理不干净,撒灰面不匀抹压不实等缺陷应事先采取预防措施。
3、面层不平或漏压:保护层的边角和立管及构造物四周容易漏压或不平,施工时要加强责任心认真操作。
4、倒泛水:天漏及落水口在冲筋时找准泛水,可避免屋面积水或水倒流。
