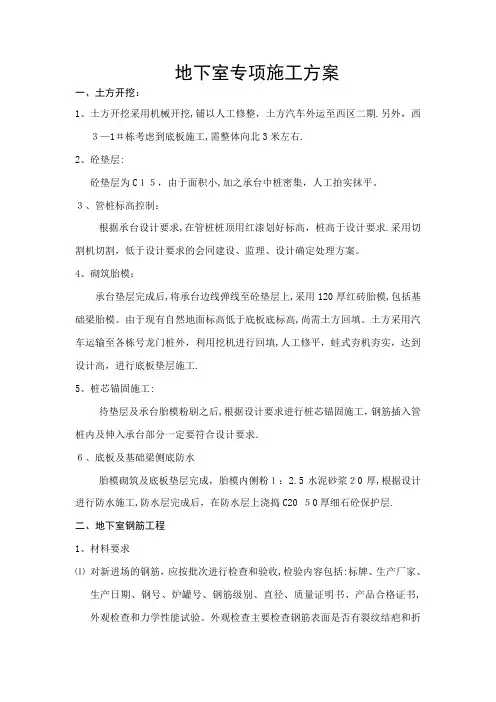

地下室专项施工方案一、土方开挖:1、土方开挖采用机械开挖,铺以人工修整,土方汽车外运至西区二期.另外,西3—1#栋考虑到底板施工,需整体向北3米左右.2、砼垫层:砼垫层为C15,由于面积小,加之承台中桩密集,人工拍实抹平。

3、管桩标高控制:根据承台设计要求,在管桩桩顶用红漆划好标高,桩高于设计要求.采用切割机切割,低于设计要求的会同建设、监理、设计确定处理方案。

4、砌筑胎模:承台垫层完成后,将承台边线弹线至砼垫层上,采用120厚红砖胎模,包括基础梁胎模。

由于现有自然地面标高低于底板底标高,尚需土方回填。

土方采用汽车运输至各栋号龙门桩外,利用挖机进行回填,人工修平,蛙式夯机夯实,达到设计高,进行底板垫层施工.5、桩芯锚固施工:待垫层及承台胎模粉刷之后,根据设计要求进行桩芯锚固施工,钢筋插入管桩内及伸入承台部分一定要符合设计要求.6、底板及基础梁侧底防水胎模砌筑及底板垫层完成,胎模内侧粉1:2.5水泥砂浆20厚,根据设计进行防水施工,防水层完成后,在防水层上浇捣C20 50厚细石砼保护层.二、地下室钢筋工程1、材料要求⑴对新进场的钢筋,应按批次进行检查和验收,检验内容包括:标牌、生产厂家、生产日期、钢号、炉罐号、钢筋级别、直径、质量证明书、产品合格证书,外观检查和力学性能试验。

外观检查主要检查钢筋表面是否有裂纹结疤和折叠。

力学性能试验,从每批钢筋中任选两根钢筋,每根取两个试验样品分别进行拉伸试验和弯曲试验(取样送样必须由监理公司见证员参与).⑵焊条、焊剂必须有出厂合格证、说明书且型号必须与主材相符并符合图纸设计要求.HPB235级钢筋采有E43型焊条,HRB335、HRB400级钢筋采用50型焊条。

⑶铅丝、绑扎钢筋铅丝用18#、20#,根据构件所需而定。

基础承台梁用18#铅丝,基础底板及以上用20#铅丝绑扎,且铅丝质量必须符合要求。

2、配筋构造⑴混凝土保护层按设计院提供的图纸构造说明执行,但必须符合国家设计规范和施工规范要求。

住宅小区地下室深基坑工程专项施工方案

住宅小区地下室深基坑工程专项施工方案

住宅小区地下室深基坑工程专项施工方案一、工程概况本项目是一座住宅小区地下室深基坑工程,位于城市中心区,总占地面积约为XX平方米,基坑深度预计为XX米。

项目包括地下室的施工、支护、地下水处理以及周边环境保护等。

二、施工准备1.资料收集:收集有关地质勘察、设计施工图纸等相关资料。

2.环境保护计划:制定环境保护方案,做好噪音、尘土、污水等的处理措施,并获得相关审批。

三、地下室施工1.地质勘察:对基坑周边地质进行勘察,确定基坑开挖的工程性质和开挖深度。

2.地下水处理:针对地下水位较高的情况,采取降水井、外排水等处理手段。

3.基坑开挖:依据设计图纸,采用机械开挖或者人工开挖的方式进行基坑的开挖。

4.支护结构:根据地质情况和开挖深度,选择适当的支护结构,如钢支撑、挡土墙等。

5.地下室结构施工:进行地下室墙体、柱子等的施工,确保施工质量和工期进度。

6.排水系统:建立完善的地下室排水系统,包括雨水排水、污水处理等。

四、安全措施1.安全培训:对施工人员进行安全技术培训,确保每位施工人员都具备相关的安全意识和技能。

2.安全设施:建立完善的安全隔离带、安全通道和警示标志等,确保施工区域的安全。

五、质量控制1.施工监管:设立专门的施工监理团队,对施工过程进行监督和检查,确保施工质量符合要求。

2.质量验收:按照相关标准和规范,对地下室施工质量进行验收,确保施工质量达到设计要求。

六、环境保护1.尘土控制:采取湿式作业,进行喷淋降尘,并设置尘土防护设施,防止扬尘污染。

2.噪音控制:采取降噪措施,保持施工现场的噪音在合理范围内。

3.废料处理:对施工过程中产生的废弃物进行分类处理和合理利用,做到“减量化、资源化、无害化”处理。

七、施工周期与工期安排本项目的总施工周期为XX个月,具体的工期安排如下:1.前期准备:收集资料、环境保护计划等,预计用时10天。

2.施工前期:进行地质勘察和地下水处理工作,预计用时20天。

3.基坑开挖和支护结构施工:预计用时60天。

人防工程6个专项施工方案

人防工程6个专项施工方案

人防工程6个专项施工方案一、人防工程地下室施工方案1、方案简介地下室是人防工程中重要的一部分,它可以用来避难、储存防备物资、保护设备等。

地下室施工方案必须结合施工环境,确保安全施工。

2、施工流程(1)清理地面:在地下室施工前,必须清理地面,确保施工的平整。

(2)挖掘基坑:按照设计要求挖掘基坑,形成地下室的基础。

(3)浇筑地下室地板:在基坑内浇筑混凝土,形成地下室的地板。

(4)墙体施工:在地下室地板上进行墙体的施工,形成地下室的围护结构。

(5)顶板施工:在墙体上方浇筑顶板,形成地下室的顶部。

3、安全措施(1)挖掘基坑时必须设置防护栏杆,防止坍塌事故。

(2)在浇筑混凝土时,必须设置临时支撑结构,确保安全施工。

(3)墙体和顶板施工时,必须严格按照设计要求进行,确保结构牢固。

二、人防工程通风系统施工方案1、方案简介通风系统是人防工程中的重要组成部分,它可以确保人防工程内部空气畅通,保证人员的正常呼吸。

2、施工流程(1)开挖通风井口:在人防工程内部的指定位置进行开挖通风井口。

(2)安装通风设备:将通风设备安装在通风井口处,确保通风系统的正常运行。

(3)设置通风管道:设置通风管道,将通风设备与人防工程内部连接起来。

(4)通风系统调试:对通风系统进行调试,确保其正常运行。

3、安全措施(1)通风井口开挖时,必须设置临时支撑结构,确保工人安全。

(2)通风设备的安装工作必须由专业人员进行,确保设备的安装质量。

(3)通风系统调试前,必须进行严格的检测,确保安全可靠。

三、人防工程消防系统施工方案1、方案简介消防系统是人防工程中的重要组成部分,它可以及时有效地进行火灾报警和灭火,确保人员安全。

2、施工流程(1)安装消防水泵:选择合适位置,安装消防水泵设备。

(2)设置消防栓:在人防工程内部的指定位置设置消防栓。

(3)安装报警设备:安装火灾报警设备,确保火灾时能及时报警。

(4)消防管道连接:将消防水泵、消防栓等设备通过消防管道连接起来。

人防地下室工程专项施工方案

人防地下室工程专项施工方案

人防地下室工程专项施工方案引言:一、项目概况二、施工准备1.准备施工方案:根据工程设计文件,编制详细的施工方案并报到相关部门审核。

2.聘请施工队伍:根据施工方案的要求,聘请具有相关施工经验和资质的施工队伍。

3.论证材料和设备:根据实际施工需要,论证材料和设备的选购,并进行采购。

4.现场布置:开工前对现场进行布置,确保施工工地的安全、整洁。

三、施工工序及安全措施1.地下室主体工程施工a.地方清理:清理施工区域的杂物和垃圾。

b.地下室基坑开挖:根据设计要求进行基坑开挖,并按照施工方案进行基坑支护。

c.基础施工:根据设计要求进行地下室基础的浇筑和硬化。

d.墙体施工:根据设计要求进行地下室墙体的砌筑和抹灰。

e.梁柱施工:根据设计要求进行地下室梁柱的施工,确保结构的稳固。

f.地下室层板施工:按照设计要求进行地下室层板的浇筑和加固。

2.室内装修工程施工a.地下室外墙防水:根据设计要求进行地下室外墙的防水处理,确保地下室干燥。

b.地下室内部管线敷设:根据设计要求进行地下室内部管线的敷设,包括电力、自来水、燃气等。

c.地下室内部隔断工程:根据设计要求进行地下室内部隔断工程的施工,包括办公区、会议室、储藏室等功能区域的划分。

d.室内装修:根据设计要求进行地下室内部的装修,包括天花板、地面、墙面、门窗等工程工序。

3.消防设备安装工程施工a.消防水系统安装:根据设计要求进行消防水系统的安装,包括消火栓、喷淋、报警系统的布置。

b.疏散通道设置:根据设计要求进行地下室疏散通道、安全出口等设置工程的施工。

c.防烟排烟系统安装:根据设计要求进行地下室防烟排烟系统的安装,确保火灾发生时人员的安全撤离。

四、安全措施1.安全教育培训:施工前对施工人员进行安全教育培训,明确施工工地的安全规范和操作流程。

2.施工现场管控:制定施工现场管控方案,包括施工人员的出入管理、设备的使用和维护管理等。

3.安全防护设施:根据施工现场的实际情况设置安全防护设施,如临时围挡、护栏、安全警示牌等。

地下室专项施工方案(1)

地下室专项施工方案(1)

地下室专项施工方案(1)
地下室作为建筑工程中重要的组成部分,其施工方案至关重要。

本文将针对地
下室专项施工方案进行详细探讨,包括施工前的准备工作、地基处理、墙体施工、防水工程等内容。

一、施工前的准备工作
在进行地下室施工前,首先需要进行周密的准备工作。

包括清理施工现场、勘
察地基情况、设计合理的施工方案等。

同时,还需制定施工进度计划、材料采购计划等。

二、地基处理
地基处理是地下室施工中的关键环节。

根据地基情况,可以采取加固、处理等
不同措施。

常见的地基处理方法包括挖土、灌浆、加固桩等。

地基处理的质量直接影响地下室的稳定性和安全性。

三、墙体施工
地下室的墙体施工也是一个重要的环节。

在进行墙体施工前,需确保墙体结构
设计合理、施工工艺正确。

墙体施工过程中要注意材料选择、施工质量控制等方面。

墙体施工完成后需要进行验收,确保达到相关标准要求。

四、防水工程
地下室防水工程是保证地下室使用寿命的重要保障。

针对不同部位,可以采取
不同的防水措施,如防水卷材、涂料防水、挤塑板防水等。

在进行防水工程前,需彻底清理基础面,确保防水材料贴合牢固。

五、总结
地下室专项施工方案是地下室施工过程中不可或缺的一部分。

通过本文的介绍,我们可以了解到地下室施工的重要性以及施工过程中需要注意的关键环节。

只有严格按照施工方案进行施工,才能确保地下室的质量和安全性。

以上是地下室专项施工方案的一部分内容,希望对大家有所帮助。

地下室土建专项方案

地下室土建专项方案

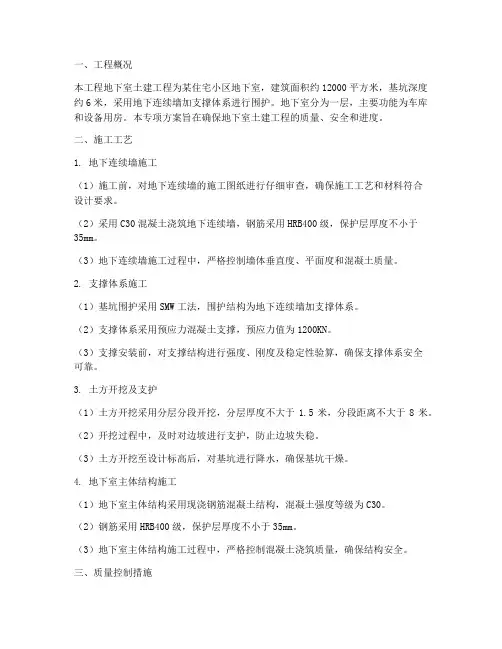

一、工程概况本工程地下室土建工程为某住宅小区地下室,建筑面积约12000平方米,基坑深度约6米,采用地下连续墙加支撑体系进行围护。

地下室分为一层,主要功能为车库和设备用房。

本专项方案旨在确保地下室土建工程的质量、安全和进度。

二、施工工艺1. 地下连续墙施工(1)施工前,对地下连续墙的施工图纸进行仔细审查,确保施工工艺和材料符合设计要求。

(2)采用C30混凝土浇筑地下连续墙,钢筋采用HRB400级,保护层厚度不小于35mm。

(3)地下连续墙施工过程中,严格控制墙体垂直度、平面度和混凝土质量。

2. 支撑体系施工(1)基坑围护采用SMW工法,围护结构为地下连续墙加支撑体系。

(2)支撑体系采用预应力混凝土支撑,预应力值为1200KN。

(3)支撑安装前,对支撑结构进行强度、刚度及稳定性验算,确保支撑体系安全可靠。

3. 土方开挖及支护(1)土方开挖采用分层分段开挖,分层厚度不大于1.5米,分段距离不大于8米。

(2)开挖过程中,及时对边坡进行支护,防止边坡失稳。

(3)土方开挖至设计标高后,对基坑进行降水,确保基坑干燥。

4. 地下室主体结构施工(1)地下室主体结构采用现浇钢筋混凝土结构,混凝土强度等级为C30。

(2)钢筋采用HRB400级,保护层厚度不小于35mm。

(3)地下室主体结构施工过程中,严格控制混凝土浇筑质量,确保结构安全。

三、质量控制措施1. 材料质量:严格控制进场材料的质量,确保材料符合设计要求。

2. 施工工艺:严格按照施工规范和施工工艺进行施工,确保施工质量。

3. 混凝土质量控制:采用自动计量设备进行混凝土配比,确保混凝土质量。

4. 钢筋工程:严格控制钢筋的加工、绑扎和安装,确保钢筋位置准确。

5. 施工过程:加强施工过程中的质量检查,发现问题及时整改。

四、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 对施工人员进行安全教育和培训,提高安全意识。

3. 严格执行安全操作规程,防止安全事故发生。

地下室专项施工方案

地下室专项施工方案

地下室专项施工方案一、项目简介本项目是对一个位于城市小区的住宅地下室进行改造,将其用于储藏杂物和增加室内使用面积。

本方案包括地下室的拆除、墙体加固、电气、水暖、排水等专项工程。

二、施工流程1.设计与规划进行地下室改造前,首先需要进行设计与规划。

确定地下室使用功能、布局、装修风格等。

2.准备施工清理地下室内的杂物、垃圾,确保施工区域无障碍。

搬迁地下室内对施工产生影响的物品。

3.拆除工程拆除地下室原有的非承重墙体和隔断,清理拆除后的垃圾。

修补原有墙体的破损。

4.墙体加固根据设计需求,对地下室墙体进行加固。

使用钢筋混凝土结构或加固板等材料对墙体进行加固处理。

5.施工电气、水暖、排水进行地下室的电气布线,包括照明、插座等设施。

同时进行水暖管道的敷设及相关设备的安装,包括给水管道、热水器、水槽等。

以及排水管道的安装,包括下水道、污水排放管道等。

6.室内装修进行地下室室内的装修工程,包括地面铺装、墙面贴砖、天花板搭建、乳胶漆刷涂等。

7.检测与验收完成施工后,进行地下室整体的检测与验收。

检测地下室的墙体结构、电气线路、水暖设备等是否符合相关标准。

三、施工材料与设备1.施工材料钢筋混凝土结构用钢筋、木材、电线、水管、砂浆等。

2.施工设备垂直电梯、吊车、水泥搅拌机、钢筋弯曲机、电焊机、手工工具等。

四、施工安全措施1.防护栏杆在施工现场设置合适的防护栏杆,确保工人和周围居民的安全。

2.安全帽和防护装备所有参与施工的人员必须佩戴安全帽和防护装备,防止头部、眼部等受到伤害。

3.施工现场通风在施工现场保持良好的通风条件,避免空气污染和有害物质积聚。

4.防火措施对施工材料进行分类存放,避免火源直接接触。

同时施工现场配备灭火器材,以备不时之需。

五、质量控制1.使用合格材料所有施工材料必须符合相关标准,确保施工质量。

2.严格按照图纸施工施工必须按照设计图纸进行,确保施工过程中不出现偏差。

3.施工记录对施工过程进行记录,包括施工时间、工程量、质量问题等,以便日后参考。

地下室专项施工施工方案

地下室专项施工施工方案

地下室专项施工施工方案一、前言地下室施工是建筑工程中一个至关重要的环节,其施工方案的制定和执行直接影响到工程的质量和进度。

本文将详细介绍地下室专项施工的方案,包括施工前准备、施工组织设计、施工工艺流程、安全措施等内容,以确保地下室施工顺利进行。

二、施工前准备1. 地下室设计方案审查在进行地下室施工前,首先要对地下室的设计方案进行审查,确保设计符合规范要求和实际情况。

对设计方案中的关键参数和技术指标进行评估和确认,避免施工中出现不必要的问题。

2. 地下室施工图纸审核对地下室施工图纸进行审核,检查图纸的完整性和准确性,确保施工按照设计要求进行。

在施工过程中,应及时调整图纸并与设计单位进行沟通,以确保施工的顺利进行。

3. 施工人员培训在施工前,对参与地下室施工的施工人员进行培训,包括施工工艺、安全操作规程、应急预案等内容。

只有经过专业培训的施工人员才能确保施工过程的安全和质量。

三、施工组织设计1. 施工队伍组建成立专门的地下室施工队伍,根据工程规模和要求组织施工人员。

施工队伍要由经验丰富、技术过硬的施工人员组成,确保施工的高效和质量。

2. 施工设备准备对地下室施工所需的各类设备进行准备和检查,确保设备的运行正常和安全。

应提前对设备进行调试和维护,以避免在施工中出现故障影响进度。

3. 施工材料选购根据设计要求和实际需要,选购符合要求的施工材料,在施工前进行检查和验收,确保材料的质量和数量符合要求。

四、施工工艺流程1. 地下室基坑开挖地下室的基坑开挖是地下室施工的第一步,需要根据设计要求和地质条件选择合适的开挖方法。

在开挖过程中要注意土质的稳定和支护,确保开挖的安全和顺利进行。

2. 地下室结构施工地下室结构施工包括地下室的底板、墙体、柱等构件的浇筑和安装。

在施工过程中要注意施工质量和施工进度的控制,确保地下室结构的稳固和完整。

3. 地下室设施安装在地下室结构施工完成后,需要进行地下室设施的安装,包括管道、电缆等设施的敷设和连接。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

村民安置房工程地下室施工专项方案目录第一节、地下室工程概况 (1)第二节、地下室施工工艺和流程 (1)第三节、地下室钢筋工程 (2)第四节、地下室混凝土施工 (4)第五节、模板工程 (8)第六节、后浇带施工 (14)第七节、泵送混凝土对模板和钢筋的要求 (16)第八节、地下室外墙模板及止水带施工 (20)第九节、支撑拆除 (23)第十节、计算书 (24)附图:1、剪力墙模板示意图2、梁模支架详图3、板模板支架示意图第一节地下室工程概况1、基础采用桩承台、地梁、底板相结合基础。

地梁截面为300×650、300×700、300×800、350×1000、400×900、400×950、450×1000mm等,承台底标高为-6.0m和-6.2m,承台厚为1100、1300mm。

底板面标高为-4.9m,板厚为400mm。

2、地下室结构柱截面为450×450、500×500mm,剪力墙厚为350mm。

梁截面为300×600、300×800、350×700、350×1000、350×900、450×950mm等,室外标高为-0.8米,顶板厚为200mm。

3、地下室底板和梁砼强度为C35,抗渗等级为S8,地下室剪力墙、柱、顶板砼强度为C30,抗渗等级为S8。

标高-0.05以上梁板砼强度等级为C20。

底板、外墙均为抗渗砼。

砼施工必须采取可靠的措施确保混凝土连续浇筑,防止产生“冷缝”,控制温差和收缩应力,防止深层贯穿裂缝。

第二节地下室施工工艺和流程地下室工程程序:基坑挖运土→基底周边设置排水井及排水沟→碎石垫层及素混凝土垫层→电梯井、承台、地梁人工修土→碎石垫层及素混凝土垫层→弹线→承台、地梁砌砖胎膜及内粉刷→垫层面防水层→细石混凝土保护层→电梯井、承台、地梁及底板扎筋→管线预埋预留及外壁墙内钢板止水带安装及焊接→分段后浇带、支挡模及内模→基底浇注混凝土(有中间向四周分段浇注)→地下室剪力墙钢筋的绑扎→地下室管线预买预留及止水钢板带安装和焊接→弹线→模板安装→地下室混凝土的分节浇注→地下室顶板支模、扎筋→顶板的混凝土浇注。

第三节地下室钢筋工程施工顺序:钢筋配料→选料→加工→绑扎底板底筋→底板面筋→暗柱立筋→墙板立筋→柱及墙板横筋→插筋及予埋件→止水带安装、焊接及固定。

1、材质要求:用于地下室工程钢材采用国产大厂生产的钢材,有出厂合格证和质保书。

钢材进场前做好各种钢材的抽样,进场后根据资料要求,在质检部门做好各种试验工作,待各种试验数据符合规范要求后,方可用于地下室工程。

2、钢筋加工:钢筋在现场指定地点加工,使用各种钢筋机械加工与人工操作相结合。

各类钢材按各构件部位设计图要求加工,各种数据和成型尺寸等均按设计图纸和规范要求。

各种成型钢材按料单进行分类,各构件应挂牌整齐堆放,切不混肴。

对加工制作好的钢筋质量及数量先检查验收后使用。

3、钢筋绑扎:⑴底板纵横筋应先弹线,后绑扎,以保证间距均匀。

⑵底板φ12~φ16长筋采用二节或三节对焊或搭接焊,凡是采用搭接倍数应符合规范要求,保护层为50mm。

(3)钢筋的焊接:立柱筋采用电渣焊、梁筋Ф16-25采用套筒螺纹连接、板筋采用搭接焊为主。

凡是采用钢筋搭接、搭接倍数均应符合设计及规范要求。

⑶底板钢筋分二层,先绑扎下层后上层钢筋,主副筋间距尺寸和位置方向按图绑扎。

中间可隔档扎,外围边圈每档绑扎,必要时局部可用电焊适当加固。

底板双层筋之间用φ18或φ20螺纹钢马凳支撑固定位,按@1000mm布置,错开排列。

如图:地下室底板支架图⑷外壁墙立筋尽量1根到位,先暗柱筋后墙体筋。

如采用焊接,接缝必须错开,或与整根间隔绑扎。

竖筋与水平筋内外位置切不错位。

⑸外壁墙内外层立筋采用∽箍筋定位,按@500mm布置,错开排列。

保持中间均匀间距,控制好内外保护层位置。

为确保剪力墙开裂,混凝土外墙迎水面钢筋保护层厚为50㎜,在保护层中距表面15㎜位置需增加由Φ4细钢组成的构造钢板网片。

⑹底板筋采用60×60×50mm水泥砂浆垫层,@1000mm错位垫,墙柱立筋采用40×40×30和50MM,带铅丝水泥垫层结扎固定。

⑺底板筋和墙筋规格按图,间距均匀,纵横直筋相互垂直平正,弧筋园顺,墙筋横平竖直。

⑻钢筋加工与绑扎必须做到班组自检、施工员复检、技术部门抽检,并做好业主、监理和质监部门隐蔽工程验收记录,确认合格后再进入下一道工序施工。

⑼底板筋绑扎后,在浇砼前应搭好人行道或操作台,严禁随意践踏钢筋和变形。

第四节地下室混凝土施工1 概况地下室底板埋置深度4.5米左右,因此对底板及外侧壁的混凝土抗渗要求比较高,另外由于地下室长期处于水压力作用下,对外侧壁与底板混凝土的抗渗有一定要求,设计要求采用密实性抗渗混凝土,抗渗等级要求为S8,因此施工中必须予以足够重视,采取切实可靠的措施,杜绝地下室渗漏的发生。

因此当底板混凝土浇筑后势必产生大量水化热,如果不采取有效措施,很可能会由于混凝土构件内外温差过大而产生温度裂缝。

影响整个工程的质量。

2 混凝土浇筑施工措施(1)地下室纵向设二条贯通宽为800mm后浇带,横向设四条贯通宽为800mm后浇带,共把地下室划分14块施工段,剪力墙的施工缝分别在距地板面标高600㎜和在距顶板底面1000㎜,为了保证钢筋骨架的变形,混凝土浇注由中间向四周浇注。

地下车库砼的施工,最主要关键要抓住外墙壁板混凝土的密实性,由于本工程地下室面积较大,极易引起开裂、渗水现象,因此防渗水及抗裂是整个地下室施工中至关重要的技术问题。

所以在地下室混凝土中掺入适量的HEA高效膨胀剂和抗裂纤维,以提高混凝土质量。

本工程混凝土工程量大,为了确保混凝土的质量,体现文明施工,拟采用商品混凝土,并以输送泵输送浇灌,解决地下车库底板混凝土用量,防水混凝土技术要求高的关键。

3、防水混凝土施工前的准备1、做好基坑的排水。

基坑要清理干净,不得有泥浆、杂物等,严防地下水或地面水流图基坑造成积水,影响混凝土的强度和抗渗性。

2、模板应表面平整、支撑牢固、拼缝严密不漏浆。

固定模板时,严禁用铁丝穿过防水混凝土结构,以防在混凝土内部形成渗水通道。

采用对拉螺栓来固定模板,并在螺栓上加焊(必须满焊)一个直径为80~100mm的止水环。

则拆模后,凿除螺栓两端2㎝防水混凝土,割去多余螺栓,待表面清理干净后用环橡树脂进行防锈,上刷一道防水界面剂,最后用微膨胀防水砂浆抹平。

具体做法见附图:4、混凝土质量的控制1)、砼配合比设计:与商品砼厂家协商施工配合比。

砼的初凝时间按6小时控制,以满足浇灌要求。

坍落度不能过小以免产生堵泵影响施工,又不能过大增大而增加浇筑带的砼量,增加每一条浇筑带的完成时间。

坍落度控制在10-14CM。

2)、在现场专人测定砼的坍落度,严格控制坍落度在允许范围内。

因为坍落度大,一方面在泵送压力作用下,砼在管道中容易离析,稀浆在前,粗骨料积集,堵塞管道,砼压力不易保证,另一方面水灰比大,水化热高,砼易开裂,坍落度小则不易泵送。

3)、商品砼在施工现场的质量管理施工单位应事先做好施工道路、泵车就位与接管、卸料和坍落度检测等准备工作,以保证搅拌运输车到场后30MIN内卸料结束。

施工单位验收发料单,如发现发料单单位名称、品种、强度等级不符,或运输时间不得超过本批次初凝时间的1/2,或坍落度超过商定的上限值,均应拒收。

当砼的坍落度低于控制下限值而不易施工时,可在现场技术、质量人员的指导下向搅拌筒内加入适量的水,搅拌筒须快转2MIN才可卸料,但严禁向搅拌运输车或泵内任意加水。

4)、浇捣时先用0.5立方米同标号水泥砂浆润滑输送管道。

现场配备25台插入式振动器(常用15台)和12台平板式振动机(常用8台)。

5)、商品混凝土运输由于场地有限,出入道路只能单车行驶为主,故在浇灌混凝土时,只能一车一车地轮番调换入内,先由空车出,后再满料车进。

计算好车运输速度,等车调换所需时间。

必须在砼初凝前的规定时间内,各车完成泵送和浇捣时间。

6)、混凝土浇筑方法(1)根据施工实际经验,采用泵送砼施工,砼可以维持坡度约为1:7。

沿慢坡每层砼的浇筑厚度不300mm左右。

(2)内外壁墙或立柱采用施工接缝加浆,分层赶浆法浇筑,分二个浇捣小组,由一点开始,分头向背浇筑,向面合拢,分层均由原点开始,每层每段砼均在初凝之前浇筑和振捣完毕。

(3)立柱:每个立柱施工接缝先加浆,后及时分层浇筑至梁底标高。

控制好振捣时间和分层厚度,避免过量振捣漏浆或分层太厚漏插振捣现象。

(4)顶层楼板,先浇梁,做到二端同时浇筑至梁中,避免偏模,再浇板。

由一端向另一端顺序浇捣,操作间歇连接,必须在砼初凝前完成。

(5)在底面或模板面干燥时,先浇水湿润,后将砼入模。

(6)落料高度超过2m时,应用吊串筒下料,以免砼离析。

(7)如墙高度较高,采用特长振动棒先深底振捣,后分层振实。

7)、混凝土振捣⑴厚度板沿1:7慢坡设两道振捣棒,分别负责前半部和后半部的振捣。

振动棒应快插慢抽,每次振捣时间为20~30秒。

同时振动棒应穿过上层混凝土,深入下层混凝土,对下层混凝土进行复振。

分段插振完后再用平板振动机纵横压振一遍,保持表面层平实。

初凝后,终凝之前,再用木抹子压平,以提高密实度和抗裂性能。

⑵立柱分层浇筑,及时振捣,至梁底修平。

⑶壁墙分层采用赶浆法振捣,循环连续施工。

如高度较高,采用长轴振动棒,先深底,后分层振实。

⑷顶梁分层插振,面板平振动,并对梁时作为复振。

⑸顶板面平板机纵横压振,掌握压振速度和时间,保持表面平正。

8)、砼养护梁板砼浇捣后由专人养护,严格按砼的养护要求,砼浇捣后用塑料布履盖,12小时后浇水养护。

当日平均气温低于+5℃时,浇捣后用塑料薄膜一层外加多层草片覆盖。

浇水养护一般不少于14天,防止砼表面产生裂缝。

立柱采用白色塑料薄膜封闭式养护,保持柱面湿润。

顶板以浇水养护为主。

第五节模板工程根据本工程结构情况,底板承台、地梁采用砖胎膜,所有剪力墙、柱和楼面梁板结构用钢管夹条及钢管支撑体系,采用九夹板大模板,楼板模板拼缝加贴胶带纸,梁模拼缝局部可用油腻括缝后再扎筋,防止漏浆。

1、集水井和排水沟降低部位由人工挖土和修土完成,经放样和复核后先做垫层,后砌砖胎膜。

2、地下室基础承台、地梁用240㎜厚砖胎膜,电梯井采用370㎜砖胎模,砖采用MU10水泥砖,砂浆采用M7.5水泥砂浆砌筑,砖胎膜内用1:3水泥砂浆粉刷,及牢固又防止混凝土振捣漏浆,又有利于外回填。

砖模外侧采用塘渣回填。

如图:地下室倒翻梁胎膜图地下室电梯井胎膜图地下室电梯井胎膜图3、外壁板施工缝高出底板外采用吊模,模板用木模。

底板、井坑支模如图所示。
