土建造价员案例计算题练习2014年

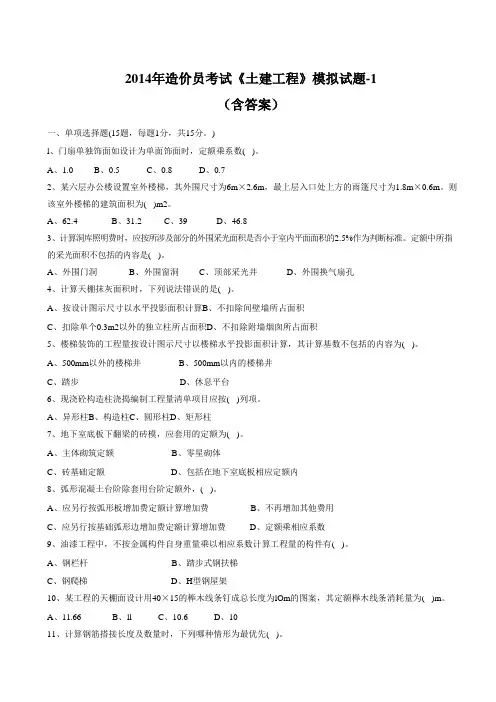

2014年造价员考试《土建工程》模拟试题-1(含答案)

2014年造价员考试《土建工程》模拟试题-1(含答案)一、单项选择题(15题,每题1分,共15分。
)l、门扇单独饰面如设计为单面饰面时,定额乘系数( )。
A、1.0B、0.5C、0.8D、0.72、某六层办公楼设置室外楼梯,其外围尺寸为6m×2.6m,最上层入口处上方的雨篷尺寸为1.8m×0.6m。
则该室外楼梯的建筑面积为( )m2。
A、62.4B、31.2C、39D、46.83、计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
定额中所指的采光面积不包括的内容是( )。
A、外围门洞B、外围窗洞C、顶部采光井D、外围换气扇孔4、计算天棚抹灰面积时,下列说法错误的是( )。
A、按设计图示尺寸以水平投影面积计算B、不扣除间壁墙所占面积C、扣除单个0.3m2以外的独立柱所占面积D、不扣除附墙烟囱所占面积5、楼梯装饰的工程量按设计图示尺寸以楼梯水平投影面积计算,其计算基数不包括的内容为( )。
A、500mm以外的楼梯井B、500mm以内的楼梯井C、踏步D、休息平台6、现浇砼构造柱浇捣编制工程量清单项目应按( )列项。
A、异形柱B、构造柱C、圆形柱D、矩形柱7、地下室底板下翻梁的砖模,应套用的定额为( )。
A、主体砌筑定额B、零星砌体C、砖基础定额D、包括在地下室底板相应定额内8、弧形混凝土台阶除套用台阶定额外,( )。
A、应另行按弧形板增加费定额计算增加费B、不再增加其他费用C、应另行按基础弧形边增加费定额计算增加费D、定额乘相应系数9、油漆工程中,不按金属构件自身重量乘以相应系数计算工程量的构件有( )。
A、钢栏杆B、踏步式钢扶梯C、钢爬梯D、H型钢屋架10、某工程的天棚面设计用40×15的榉木线条钉成总长度为lOm的图案,其定额榉木线条消耗量为( )m。
A、11.66B、llC、10.6D、1011、计算钢筋搭接长度及数量时,下列哪种情形为最优先( )。
2014江苏造价员土建案例题套2014定额

一、(本题25分,初级做)某工业厂房建筑,为三类工程,其基础平面图、剖面图如图所示。
基础为C20钢筋砼独立柱基础,C10素砼垫层,设计室外地坪为-0.30m。
基础底标高为-2.0米,柱截面尺寸为400×400mm。
根据地质勘探报告,土壤类别为三类土,无地下水。
该工程采用人工挖土,人工回填土夯填至设计室外地坪。
人工挖土从垫层下表面起放坡,放坡系数为1:0.33,工作面以垫层边至基坑边为300mm,本工程砼均采用泵送商品砼。
请按以上施工方案以及《江苏省建筑与装饰工程计价定额》(2014)计算规则计算土方开挖、土方回填、砼垫层以及砼基础(其余不予考虑)的定额工程量并填写相应的定额子目编号、名称及综合单价100600 (80 0)600 (80 0)100幻灯片6233网校名师答案:(一)定额工程量计算表序号项目名称计算公式计量单位数量m3 81.981、人工开挖基坑J1+J2:49.29+32.694J1:基坑开挖深(1分)度:2.0+0.1-0.3=1.(1分)基坑下底长及宽:0.6×2+0.1×2+0.3×2=2.0m(1分)基坑上底长及宽:2.0+2×0.33×1.8=3.188m(2分)基坑体积:1/6×1.8×[2.0×2.0+3.188×3.188+(2.0+3.188)×(2.0+3.188)]×4=49.29m3幻灯片7一、(本题25分,初级做)序号项目名称计算公式计量单位数量2J2:基坑开挖深(1分)2.0+0.1-0.3=1.8m(1分)基坑下底长及宽:0.8×2+0.1×2+0.3×2=2.4m(1分)基坑上底长及宽:2.4+2×0.33×1.8=3.588m(2分)基坑体积:1/6×1.8×[2.4×2.4+3.588×3.588+(2.4+3.588)×(2.4+3.588)]×2=32.69m32 独立基础J1+J2 m3 4.09(1.5分)4J1:{1.2×1.2×0.3+1/6×0.15×[1.2×1.2+0.5(1.2+0.5)×(1.2+0.5)] }×4=2.19m3(1.5分)2J2:{1.6×1.6×0.3+1/6×0.15×[1.6×1.6+0.5×0.5+(1.6+0.5)×(1.6+0.5)] }×2=1.90m3一、(本题25分,初级做)序号项目名称计算公式计量单位数量3 垫层J1+J2 m3 1.43(2分)4J1:(0.6×2+0.1×2)×(0.6×2+0.1×2)×0.1×4=0.78 m32J2:(0.8×2+0.1×2)×(0.8×2+0.1×2)×0.1×2=0.65 m3m3 75.264 基坑回填土81.98-独立基础4.09-垫层1.43-室外地坪以下砼柱-0.4×0.4×(2.0-0.3-0.15-0.3)×6(2分)一、(本题25分,初级做)(二)套用定额子目综合单价计算表定额号子目名称单位数量单价合价1-60 人工挖基坑m3 81.98 62.24 5102.44 三类干土3米以内m3 75.26 31.17 2345.85 1-104 人工回填基坑(夯填)6-178 商品砼泵送m3 1.43 409.10 585.01 素砼垫层m3 4.09 405.83 1659.84 6-185 商品砼泵送独立柱基幻灯片3一、(本题25分,初级做)●评分标准:人工挖基坑J1、J2中开挖深度、基坑下口宽度、基坑上口宽度计算正确各1分,计算公式使用正确及结果正确各2分,计10分。
2014造价工程师土建真题及解析

一、单项选择题1.某基岩被3组较规则的X型裂隙切割成大块状,多数为构造裂隙,间距0.5~1.0 m,裂隙多密闭少有充填物,此基岩的裂隙对基础工程()。
A.无影响B.影响不大C.影响很大D.影响很严重一、单项选择题【答案】B【考点】裂陈发育程度对袭础工程的影响。
【解析】对裂陈发育程度划介的等级及对工程的影响见下表。
一、单项选择题一、单项选择题2.有明显季节性循环交替的裂隙水为()。
A.风化裂隙水B.成岩裂隙水C.层状构造裂隙水D.脉状构造裂隙水一、单项选择题【答案】A【考点】裂陈水的特征。
【解析】风化裂陈水主要夹大气降水的补给,有明显季节性循环交替,常以泉水的形式排泄于河流中;成岩裂隙水多呈层状,在一定范围内相互连通;构造裂隙水、层状构造裂隙水可以是潜水,也可以走承压水;脉状构造裂隙水多斌存于张开裂隙中,有一定压力,压力介布不均,水量少,水位、水量变化大。
层状构造裂隙水及脉状构造裂隙水的渗透性常显示各向异性。
一、单项选择题3. 在渗流水力坡度小于临界水力坡度的土层中施工建筑物深基础时,可能出现()。
A.轻微流砂B.中等流砂C.严重流砂D.机械潜蚀一、单项选择题【答案】D【考点】 动水压力的渗透破坏。
【解析】如果地下水渗流产生的动水压力小于土颗拉的有效重度,即渗流水力坡度小于临界水力坡度,虽然不会发生流砂现象,但是土中细小颗粒仍有可能穿过粗颗粒之间的孔隙被渗流携带而走。
时间长了,将在土层中形成管状空洞,使土体结构破坏,强度降低,压缩性增加,这种现象称乃机械潜蚀。
一、单项选择题4. 隧道选线应尽可能避开( )。
A.褶皱核部B.褶皱两侧C.与岩层走向垂直D.与裂隙垂直一、单项选择题【答案】A【考点】地下工程的选址条件。
【解析】地质构造是控制岩体完整性及渗透性的重要因素。
选址时应尽量避开地质构造复杂的地段。
在布置地下工程时,原则上应避开摺被核部,若必须在褶坡岩层地段修建地下工程,可以将地下工程放在摺被的两侧。
2014造价员模拟试题(初级土建案例)12-04

2014年江苏省造价员考试模拟试题(土建初级)人工工资单价和施工机械台班单价全部以14年计价定额中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。
一、单项选择题(每空1分,共40分)(一)某二层独立的展览馆建筑平面图如图所示,内外墙厚度均为240mm,PC1出挑宽度为700mm,窗台板离地高度为400mm,结构净高为2.5m。
层高均为3.0m,楼板厚100mm,室外地面标高为-0.45m。
请按照建筑面积规范(GB/T50353-2013)和江苏省计价定额(2014)规定计算以下问题:一层平面图二层平面图1、一层A到E轴和1到4轴的外墙外边线长度分别为()m。
A 8,12B 8.24,12C 8,12.24D 8.24,12.242、首层建筑面积为()m2。
A 96B 92.86C 100.86D 93.563、二层阳台的建筑面积为()m2。
A 6B 6.36C 3D 3.184、二层两个飘窗的建筑面积为()m2。
A 1.4B 0C 2.8D 0.75、二层建筑面积为()m2。
A 100.4B 105.26C 97.96D 97.266、外墙檐口高度为()m。
A 3B 6C 3.45D 6.457、外墙砌筑脚手架工程量为()m2。
A 264.19B 245.76C 273.87D 254.768、假设外墙砌筑脚手架采用单排,则定额编码为()。
A 20-9B 20-10C 20-11D 20-29、一层内墙砌筑脚手架工程量为()m2。
A 66B 63.8C 59.62D 61.6810、内墙砌筑脚手架的定额编号为()。
A 20-9B 20-10C 20-1D 20-211、人工平整场地工程量为()m2。
A 184B 198.78C 137.82D 190.78(二)某多层现浇框架结构2层楼面中间局部,使用复合木模板,C25现浇混凝土,L1:250*400,L2:300*700,L3:300*400,梁下无墙,KZ的尺寸为500*500,2层到3层楼面高4.8m,楼板厚为100。
2014年全国造价工程师考试《建设工程造价案例分析(土木建筑工程、安装工程)》真题及详解

2014年全国造价工程师考试《建设工程造价案例分析(土木建筑工程、安装工程)》真题及详解试题一(20分)某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:(1)项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3)项目建设期第1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目建设投资、流动资金均由资本金投入。
(5)除了无形资产费用外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本。
项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
问题:1.分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
2.分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
3.分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
4.分别列式计算项目正常年份的产量盈亏平衡点和单价盈亏平衡点。
(除资本金净利润率外,前3个问题计算结果以万元为单位,产量盈亏平衡点计算结果取整,其他计算结果保留两位小数)答案:1.分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
答:基本预备费=(工程费用+工程建设其他费用)×基本预备费率=(2000+500)×8%=200(万元);静态投资额=工程费用+工程建设其他费用+基本预备费=2000+500+200=2700(万元)。
2014土建造价员案例模拟试卷

土建造价案例试卷本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~七题,共五题,总分120分;多做和漏做的题均不得分。
除注明外,人工工资单价、材料单价和施工机械台班单价全部以14年计价定额中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。

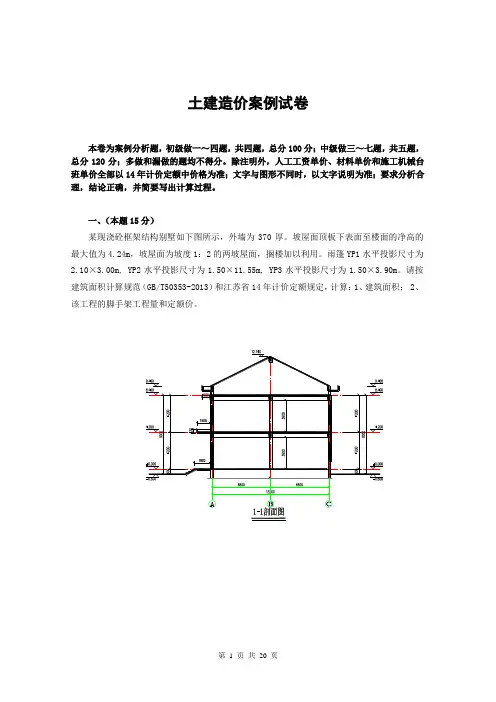

一、(本题15分)某现浇砼框架结构别墅如下图所示,外墙为370厚。
坡屋面顶板下表面至楼面的净高的最大值为4.24m,坡屋面为坡度1:2的两坡屋面,搁楼加以利用。
雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为1.50×3.90m。
请按建筑面积计算规范(GB/T50353-2013)和江苏省14年计价定额规定,计算:1、建筑面积; 2、该工程的脚手架工程量和定额价。
(一)建筑面积和工程量计算表(二)套用计价定额子目综合单价计算表二、(本题25分)某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩70根,设计桩长20m(10+10m),桩外径400mm,壁厚35mm,自然地面标高-0.45m,桩顶标高-2.1m,螺栓加焊接接桩,管桩接桩接点周边设计不用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价按计价定额执行不调整,企业管理费费率9%,利润费率5%,机械进退场费为6500元,临时设施费费率1.0%,安全文明施工措施基本费按1.3%,不要求创建标准化示范工地,工程排污费费率1‰,社会保险费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
请根据上述条件按《房屋建筑与装饰工程计算规范》(13)列出工程量清单(桩计量单位按“根”),并根据工程量清单按江苏省14计价定额和14费用定额的规定计算打桩工程总造价。
2014造价工程师《案例分析》真题及答案解析

(3)解答:
分包工程 功能指数 目前成本 成本指数 价值指数 目标成本(万元) 成本降低额(万元)
A
0.1
864
0.108 0.926 768
机构编制了招标文件和招标控制价,并采用公开招标方式进行项目施工招标。
该项目招标公告和招标文件中的部分规定如下:
(1)招标人不接受联合体投标
(2)投标人必须是国有企业或进入开发区合格承包商信息库的企业。
(3)投标人报价高于最高投标限价和低于最低投标限价的,均按废标处理。
(4)投标保证金的有效期应当超出投标有效期 30 天。
分包工程 功能指数 目前成本 成本指数 价值指数 目标成本(万元) 成本降低额(万元)
Aቤተ መጻሕፍቲ ባይዱ
0.1
864
B
0.4
3048
C
0.3
2512
D
0.2
1576
合计 1.0
8000
320
答案:
(1)解答: 施工成本管理流程:
成本预测、成本计划、成本控制、成本核算、成本分析、成本考核。其中,成本核算是
施工承包单位成本管理最基础的工作。参见《造价管理》教材 P335、338。 (2)解答: 设材料初始状态下报价的利润为 x,则 x/(8100-x)=3%,x=235.922 万元,设材料涨价费
事件 3:投标人 C 结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高
标的中标概率为 0.3,投低标的中标概率为 0.6,投高标中标后,经营效果可分为好、中、差
2014年造价《案例》真题及答案

2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果 该工程最终按原计划工期(150 天)完成,承包商是可获得提前工期奖还是需承担逾期违约金? 相应的数额为多少? 3.该工程架子工日工资为 180 元/工日,其他工种工人日工资为 150 元/工日,人工窝工补 偿标准为日工资的 50%;机械闲置补偿标准为台班费的 60%;管理费和利润的计算费率为人 材机费用之和的 10%,规费和税金的计算费率为人材机费用、管理费与利润之和的 9%,计算 应被批准的费用索赔为多少元。 4.按初始安排的施工进度计划(答题纸中图 4.1),如果该工程进行到第 6 个月末时检查进 度情况为:工作 F 完成 50%的工作量;工作 G 完成 80%的工作量;工作 H 完成 75%的工作量; 在答题纸上图 4.1 中绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对 工期的影响。
1.土建工程 【背景资料】 某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图 6.I.1“基 坑支护及止水帷幕方案平面布置示意图”图 6.I.2“基坑支护及止水帷幕剖面图”所示。 护坡桩施工方案采用泥浆护壁成孔混凝土灌装,其相关项目定额预算单价见下表:
说明: 1.本图采用相对坐标系,±0.00m=49.25m,自然地面标高-0.79m 考虑。基坑支护采用 砌筑挡墙+护坡桩+预应力锚索。 2.图 1—1、2—2 剖面基底-15.10m,基坑支护深度-14.31m。 3.1—1 剖面护坡桩直径 800mm,间距 1.50m,共计 194 根。2—2 剖面护坡桩直径 800ram, 间距 1.50m,共计 156 根。 4.基坑采用旋喷桩止水帷幕旋喷桩直径 800mm,间距 1500mm 与护坡桩间隔布置,旋喷桩桩 顶标高-7.29m,共计 350 根。 5.护坡桩桩顶设置 800×600 连梁,1—1、2—2 剖面连梁以上 200mm 为 370ram 厚挡土墙。 6.护坡桩、连梁以及压顶梁的混凝土强度设计等级采用 C25。 7.图中标注尺寸以 mm 计,标高以 m 计。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【案例一】如图所示某工程基础平面图和基础断面图,请计算图示±0.00标高以下工作内容的清单与定额工程量并列入分部分项工程量清单项目表且完善表中相关内容。
已知:基槽为人工挖三类土,工作面300MM,坡度系数为0.3,开挖土方堆在基槽两侧,基础完成后将土方回填,余土用人工将其运至20M处人工上车,汽车外运1KM弃渣。
解:【案例二】某单层建筑物,框架结构,如图2所示。
外墙墙身采用M5.0混合砂浆砌筑加气混凝土砌块,女儿墙采用M5.0混合砂浆砌筑煤矸石空心砖;混凝土压顶断面240mm×60 mm,墙厚均为240mm;内墙为石膏空心条板墙80 mm。
框架柱断面240mm×240 mm到女儿墙顶,框架梁断面240mm×400 mm,砌体墙上门窗洞口均采用现浇混凝土过梁,支座长度250 mm,断面240mm×180 mm。
M1:1560 mm×2700 mm ,M2:1000 mm×2700 mm ,C1(6樘):1800 mm×1800 mm ,C2:1560 mm×1800 mm。
根据清单计价规范:空心砖墙、砌块墙的项目编码为010304001;请计算砌体墙体清单工程量。
并完成下表所示分部分项工程量清单项目表中内容。
工程量清单计算表序号项目编码项目名称及特征单位数量计算式【案例三】请计算图所示梁KJL2的钢筋工程量。
已知:图1所示从左至右分别为1、2、3、4跨,3跨梁底部钢筋与2跨配筋相同,C25混凝土,梁纵向钢筋端部支座锚固长度为支座长度加15d,中支座梁顶部负筋直接跨越支座,中支座梁底部钢筋按照38 d(lae)锚固,Gφ10每跨端部锚固15d,并设拉筋φ6@400。
钢筋连接采用绑扎,绑扎长度1.4 lae,钢筋定尺长8M。
保护层25 mm, 箍筋加密长度为Max (2*梁高,500),箍筋弯勾一个按11.9 d计算。
【案例四】请计算图所示KZ1柱的钢筋工程量。
已知:该建筑为四层,一层和二层层高4.5米,三层和四层层高3.6米,室内地坪设计标高为±0.00米,柱基与柱的分界线为设计标高-0.60米。
全部框架梁的梁高均为700mm,基础板厚1.2米,基础插筋弯折长度300mm,柱混凝土强度等级C30,基础保护层40 mm,柱保护层30 mm,梁保护层25 mm,钢筋连接方式为绑扎搭接,绑扎搭接40d。
箍筋弯钩11.9d,计算时按箍筋外围周长,箍筋加密区长按照板上梁下取max(柱长边尺寸,≥Hn/6,≥500)。
【案例五】如图所示混凝土板配钢筋,板底主筋端部锚固(二分之一梁宽与5d)取大值,且设置180度弯钩,板保护层为15mm,(钢筋线密度=0.617d*d)。
请计算①②③号钢筋各自的工程量。
【案例六】如图所示某工程砖基础平面布置图、剖面图,基础垫层底标高均为-1.6 m。
土质为三类土,场平标高为-0.3 m,场内土方运距40m,土方外运距离1KM,试编制该基础土方开挖清单项目。
并计算1-1剖挖基础土方清单项目的综合单价。
【案例七】某建筑工程M5.0混合砂浆砌筑加气混凝土砌块墙3500立方米,已知实际发生:人工工资单价为51.00元/工日,M5.0混合砂浆价格为160.00元/立方米,标准砖200×95×53价格为150.00元/千块,加气混凝土砌块价格为200.00元/立方米,机械台班价格同定额,根据重庆市08年定额,管理费率9.30%,利润率3%,风险费用不计算,计价定额如下表。
按照重庆市08年定额,规费费率4.87%,税金税率3.41%,组织措施费率合计5.61%,并且已知:该建筑工程除M5.0混合砂浆砌筑加气混凝土砌块墙以外的分部分项工程量清单费用合计350万元(其中:直接工程费200万元),技术措施费用合计28万元(其中:直接工程费18万元),其余有关数据如下表2。
问题:1.计算M5.0混合砂浆砌筑加气混凝土砌块墙的综合单价。
2.按照问题1的计算结果和表2的要求,计算该建筑工程的工程造价。
【案例八】某单层砖混结构建筑物,如图所示。
外墙墙身采用M5.0混合砂浆砌筑混水实心标准砖(MU100)墙,女儿墙与墙身相同;混凝土压顶断面240mm×200 mm,墙厚均为240mm,墙垛以平面图尺寸为准;门窗洞口均采用现浇混凝土过梁,支座长度250 mm,断面240mm ×180 mm。
M1:1000 mm×2400 mm ,C1:1500 mm×1500 mm。
外墙(含墙垛)均设混凝土圈梁,断面为240mm×240 mm。
走廊顶板反缘为200 mm×240 mm。
屋面防水层做法为清理基层; C20细石混凝土40厚;油膏嵌缝。
根据清单计价规范:实心砖墙的项目编码为010302001;屋面刚性防水的项目编码为020702003。
问题:1.计算该建筑物的建筑面积。
2.计算砌体墙体清单工程量。
3.计算屋面刚性防水清单工程量。
4.完成表2-1所示分部分项工程量清单项目表中内容。
工程量清单计算表序号项目编码项目名称及特征单位数量计算式【案例九】某建筑工程上题所示M5.0混合砂浆砌筑标准砖混水墙2600立方米,已知实际发生:人工工资单价为51.00元/工日,M5.0混合砂浆价格为160.00元/立方米,标准砖220×115×53价格为300.00元/千块,机械台班价格同定额,根据重庆市08年定额,管理费率9.30%,利润率3%,风险费用不计算,计价定额如表3-1。
按照重庆市08年定额,规费费率4.87%,税金税率3.41%,组织措施费率合计5.61%,并且已知:该建筑工程除M5.0混合砂浆砌筑标准砖墙以外的分部分项工程量清单费用合计180万元(其中:直接工程费100万元),技术措施费用合计15万元(其中:直接工程费8万元),其余有关数据如表3-2。
问题:1.计算M5.0混合砂浆砌筑加气混凝土砌块墙的综合单价。
2.按照问题1的计算结果和表3-2的要求,计算该建筑工程的工程造价。
【案例十】某施工单位承包某内资工程项目,甲乙双方签订的关于工程价款的合同内容有:(1)建筑安装工程造价660万元,主要材料费占施工产值的比重为60%;(2)预付备料款为建筑安装工程造价的20%;(3)工程进度款逐月计算;(4)工程保修金为建筑安装工程造价的5%,保修期半年;(5)材料价差调整按规定进行(按有关规定上半年材料价差上调10%,在六月份一次调增)。
工程各月实际完成产值如表8.1.2所示。
表8.1.2 实际完成产值表试问:(1)通常工程竣工结算的前提是什么?(2)该工程的预付备料款、起扣点为多少?(3)该工程1至5月,每月拨付工程进度款为多少?累计工程进度款为多少?(4)六月份办理工程竣工结算,该工程结算总造价为多少?发包人应付工程尾款为多少?(5)该工程在保修期间发生屋面漏水,发包人多次催促承包人修理,承包人一再拖延,最后发包人另请施工单位修理,修理费1.5万元,该项费用如何处理?一、综合应用题(30分)某建筑如下图所示。
问题:(1)计算该工程建筑面积(重庆市2008计价定额建筑面积计算计算规则)(15分)(2)计算该工程脚手架工程量(重庆市2008计价定额计算规则)(15分)二、综合应用题(40分)某建筑物如下图所示。
内、外墙与基础均为MU7.5灰砂标砖砖砌,均用M7.5水泥石灰砂浆砌筑。
土壤为三类土,弃土运距5km。
是外地坪标高为-0.300,低于室内标高300mm。
内、外砖墙厚度均为240mm,外墙为单面清水砖墙,M7.5水泥砂浆勾缝。
圈梁断面为240mm×180mm,用C20混凝土(碎石粒径5-20,特细沙)沿内外墙每层及基础设置,纵向钢筋4φ8,箍筋φ6@200,135o弯钩。
层高均为3000mm,板厚120mm,无女儿墙。
内外墙基础均为三级等高大放脚砖基础,断面相同如图所示,砖基础下为C10混凝土垫层(混凝土碎石粒径5-20,特细沙)。
门窗洞口尺寸为:M-l尺寸为900mm×2400mm; C-1尺寸为1800mm×1500mm。
问题:试依据所提供资料,根据《重庆市建筑工程计价定额》(2008)计算工程量(钢筋锚固、搭接量按0.0533的系数计算)。
基础断面图工程量计算表工程名称:某三层建筑物第页共页一、综合应用题(30分)工程背景:某现浇钢筋混凝土楼梯,如下图所示。
问题:根据《重庆市建筑工程计价定额》(2008)计算现浇钢筋混凝土楼梯工程量(墙厚均为240mm)。
(30分)二、综合应用题(40分)某建筑物如下图所示。
内、外墙与基础均为MU7.5灰砂标砖砖砌,均用M7.5水泥石灰砂浆砌筑。
土壤为三类土,弃土运距5km。
室外地坪标高为-0.300,低于室内标高300mm。
内、外砖墙厚度均为240mm,外墙为单面清水砖墙,M7.5水泥砂浆勾缝。
圈梁断面为240mm×180mm,用C20混凝土(碎石粒径5-20,特细沙)沿内外墙每层及基础设置,纵向钢筋4φ8,箍筋φ6@200,135o弯钩。
层高均为3000mm,板厚120mm,无女儿墙。
内外墙基础均为三级等高大放脚砖基础,断面相同如图所示,砖基础下为C10混凝土垫层(混凝土碎石粒径5-20,特细沙)。
门窗洞口尺寸为:M-l尺寸为900mm×2400mm; C-1尺寸为1800mm×1500mm。
问题:试依据所提供资料,根据《重庆市建筑工程计价定额》(2008)计算工程量(钢筋锚固、搭接量按0.0533的系数计算)。
M-1 M-1M-1M-1M-1C-1C-1C-1C-1C-1C-1C-1C-1C-1二、三层平面图一层平面图C-1C-1基础断面图工程量计算表工程名称:某三层建筑物第页共页【案例二十二】(第九章难)工程背景:某项工程项目业主与承包商签订了工程施工承包合同。
合同中估算工程量为5300m3,单价为180元/m3。
合同工期为6个月。
有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为15万元;(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表:问题:1.估算合同总价为多少?2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?3.每月工程量价款为多少?应签证的工程款是多少?应签发的付款凭证金额为多少?。
