扩大头预应力锚索施工方案
扩大头锚索、拉锚施工方案2 (1)

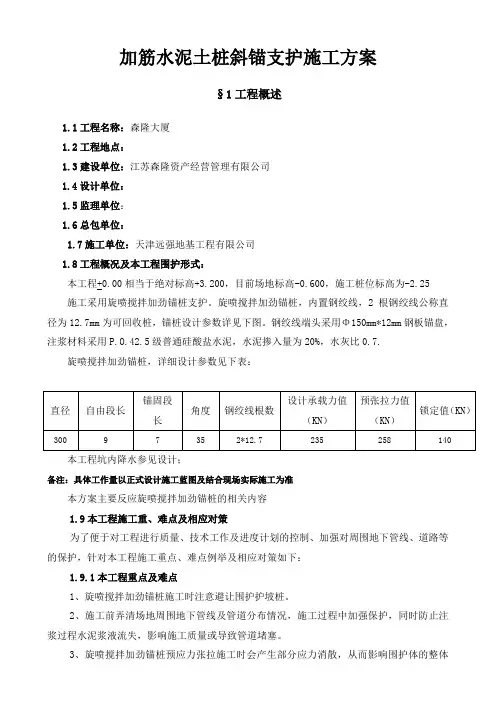

加筋水泥土桩斜锚支护施工方案§1工程概述1.1工程名称:森隆大厦1.2工程地点:1.3建设单位:江苏森隆资产经营管理有限公司1.4设计单位:1.5监理单位:1.6总包单位:1.7施工单位:天津远强地基工程有限公司1.8工程概况及本工程围护形式:本工程+0.00相当于绝对标高+3.200,目前场地标高-0.600,施工桩位标高为-2.25 施工采用旋喷搅拌加劲锚桩支护。
旋喷搅拌加劲锚桩,内置钢绞线,2根钢绞线公称直径为12.7mm为可回收桩,锚桩设计参数详见下图。
钢绞线端头采用Φ150mm*12mm钢板锚盘,注浆材料采用P.O.42.5级普通硅酸盐水泥,水泥掺入量为20%,水灰比0.7.旋喷搅拌加劲锚桩,详细设计参数见下表:直径自由段长锚固段长角度钢绞线根数设计承载力值(KN)预张拉力值(KN)锁定值(KN)300 9 7 35 2*12.7 235 258 140 本工程坑内降水参见设计;备注:具体工作量以正式设计施工蓝图及结合现场实际施工为准本方案主要反应旋喷搅拌加劲锚桩的相关内容1.9本工程施工重、难点及相应对策为了便于对工程进行质量、技术工作及进度计划的控制、加强对周围地下管线、道路等的保护,针对本工程施工重点、难点例举及相应对策如下:1.9.1本工程重点及难点1、旋喷搅拌加劲锚桩施工时注意避让围护护坡桩。
2、施工前弄清场地周围地下管线及管道分布情况,施工过程中加强保护,同时防止注浆过程水泥浆液流失,影响施工质量或导致管道堵塞。
3、旋喷搅拌加劲锚桩预应力张拉施工时会产生部分应力消散,从而影响围护体的整体稳定性。
4、旋喷搅拌加劲锚桩临时超红线问题。
5、围护施工时注意保护周围环境。
6、施工期间,在确保工程质量、安全的前提下必须满足甲方工期要求;1.9.2 相应的对策措施1、施工时严格按设计图纸进行准确定位,施工过程中发现问题(锚桩位置与护坡桩位置冲突,应采取避让措施)并及时向相关单位进行报告,并积极想法解决问题,确保施工顺利进行。
最新扩大头锚索施工组织设计方案

扩大头锚索施工组织设计方案中航天逸花园土石方及基坑支护工程扩大头锚索专项施工方案工程名称:中航天逸花园土石方及基坑支护、桩基工程施工单位(盖章):深圳市鹏城建筑集团有限公司编制日期: 2011 年 04 月 06 日施工组织设计(方案)报审表GD2202002工程名称:中航天逸花园土石方及基坑支护、桩基工程中航天逸花园土石方及基坑支护、桩基工程扩大头锚索专项施工方案编制:审核:审批:深圳市鹏城建筑集团有限公司二○一一年四月六日目录第一章编制说明及编制依据 (1)第二章工程概况 (3)第三章施工部署 (5)第一节施工目标 (5)第二节施工准备 (6)一、施工现场项目经理部组织管理机构 (6)二、施工劳动力投入计划 (7)三、施工主要材料投入计划 (8)四、施工主要机械设备投入计划 (8)第三节施工现场总平面布置与管理 (9)一、施工现场布置 (9)二、施工现场总平面布置 (9)三、施工现场管理和协调措施 (9)第四节施工进度计划 (10)第四章主要分项工程施工方法及技术措施 (11)第一节测量施工 (11)第二节预应力锚索施工 (12)第三节锚索腰梁施工 (16)第四节工程施工技术管理资料制度 (18)第五章质量保证措施 (19)第一节质量方针和目标 (19)第二节质量管理体系 (19)第三节质量控制程序和措施 (21)第六章安全保证措施 (23)第一节安全管理体系 (23)第二节安全生产组织措施 (26)第三节施工安全技术措施 (26)第四节施工用电安全措施 (27)第五节施工现场防火安全防范措施 (28)第七章文明施工措施 (29)第一节现场文明施工措施 (29)第二节环境保护措施 (30)第一章编制说明及编制依据一、编制说明本次施工方案编制目的是:通过图纸及设计变更提供的技术资料及实验锚索修订后的参数进行施工,本工程扩大头锚索主要分为:Q~J为两派锚索,J~Q为一排锚索。
具体设计施工要求:QAB段:一排6X7Ф5钢绞线@2400,L=16m,其中自由端8m,锚固段8,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数31条,长度31X16=496m.标高约74m.二排6X7Ф5钢绞线@2400,L=16m,其中自由端8m,锚固段8,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数30条,长度30X16=480m. 标高约70.5m.BC段:一排6X7Ф5钢绞线@1800(3桩2锚),L=20m,其中自由端10m,锚固段10,扩大头6m,设计拉力600KN,锁定拉力480KN.桩数34条,长度34X20=680m. 标高约74m.二排6X7Ф5钢绞线@2400,L=16m,其中自由端8m,锚固段8,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数25条,长度25X16=400m. 标高约70.5m.CDEF段:一排6X7Ф5钢绞线@1800(3桩2锚),L=23m,其中自由端13m,锚固段10,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数68条,长度68X23=1564m. 标高约72.5m.二排6X7Ф5钢绞线@2400,L=18m,其中自由端10m,锚固段8,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数50条,长度50X18=900m. 标高约69m.FGH段:一排6X7Ф5钢绞线@1800(3桩2锚),L=20m,其中自由端10m,锚固段10,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数92条,长度92X20=1840m. 标高约73m.二排6X7Ф5钢绞线@2400,L=16m,其中自由端8m,锚固段8,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数70条,长度70X16=1120m. 标高约69.5m.HJ段:一排6X7Ф5钢绞线@1800(3桩2锚),L=24m,其中自由端12m,锚固段10,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数30条,长度30X24=720m. 标高约72.5m.二排6X7Ф5钢绞线@2400,L=20m,其中自由端10m,锚固段10,扩大头6m,设计拉力700KN,锁定拉力500KN.桩数31条,长度31X20=620m. 标高约69m.JKLM段:一排4X7Ф5钢绞线@2500(2桩1锚),L=16m,其中自由端8m,锚固段8,扩大头5m,设计拉力500KN,锁定拉力300KN.桩数58条,长度58X16=928m. 标高约70m.MNP段:一排4X7Ф5钢绞线@2400(2桩1锚),L=16m,其中自由端8m,锚固段8,扩大头5m,设计拉力500KN,锁定拉力300KN.桩数86条,长度86X16=1376m. 标高约70m.PQ段:一排4X7Ф5钢绞线@2400(2桩1锚),L=16m,其中自由端8m,锚固段8,扩大头5m,设计拉力500KN,锁定拉力300KN.桩数23条,长度23X16=368m. 标高约72m.一排锚索共计422条,二排共计206条,总计628条,其中4X7Ф5钢绞线168条。
预应力锚索专项工程施工组织设计方案

预应力锚索专项工程施工组织设计方案一、工程概述本预应力锚索专项工程位于具体工程地点,旨在提高边坡或结构的稳定性。
工程规模较大,施工条件较为复杂,需要精心组织和科学管理,以确保工程质量和施工安全。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行图纸会审,编制施工方案。
2、做好技术交底工作,确保施工人员了解施工工艺和质量要求。
(二)材料准备1、预应力锚索采用高强度、低松弛的钢绞线,其质量应符合国家标准。
2、锚具、夹具应符合相关规范要求,并进行进场检验。
3、水泥、砂、石等原材料应进行质量检验,确保符合设计要求。
(三)设备准备1、钻孔设备:根据地质条件选择合适的钻孔机械,如潜孔钻、地质钻等。
2、张拉设备:选用精度高、性能稳定的张拉千斤顶和油泵。
3、注浆设备:包括搅拌机、注浆泵等。
(四)现场准备1、清理施工现场,平整场地,修筑施工便道。
2、布置水电线路,确保施工用电和用水的供应。
三、施工工艺流程(一)钻孔1、根据设计要求确定钻孔位置和角度。
2、采用合适的钻孔设备进行钻孔,控制钻孔深度和孔径。
3、钻孔过程中要做好记录,如地质情况、钻进速度等。
(二)锚索制作与安装1、将钢绞线按照设计要求进行下料和编束。
2、在锚索端部安装锚具和夹具。
3、将制作好的锚索缓慢放入钻孔内,确保锚索居中。
(三)注浆1、采用水泥浆进行注浆,水泥浆的配合比应符合设计要求。
2、注浆采用压力注浆法,确保浆液充满钻孔和周围岩体的空隙。
(四)张拉锁定1、待注浆体强度达到设计强度的 75%以上时,进行锚索张拉。
2、按照设计的张拉顺序和张拉力进行分级张拉,每级张拉后要持荷一定时间。
3、张拉完成后,及时进行锁定。
四、施工质量控制(一)钻孔质量控制1、钻孔的位置、角度和深度应符合设计要求,偏差不得超过规范允许值。
2、钻孔过程中要防止塌孔和卡钻现象的发生。
(二)锚索制作与安装质量控制1、钢绞线的质量和规格应符合设计要求,不得有锈蚀和损伤。
2、锚具和夹具的安装要牢固,位置要准确。
预应力锚索专项施工方案

预应力锚索专项施工方案预应力锚索专项施工方案一、编制依据本方案的编制依据包括以下文件:1.《建筑边坡工程技术规范》(GB-2002)2.《建筑建筑基坑支护技术规程》(JG120-2012)3.《岩土锚固手册》4.公司人员素质、技术装备、财务能力等综合情况及可调用到本工程的各类资源。
5.本单位在其它工程项目施工的经验。
二、工程概况该工程是一项预应力锚索施工工程,旨在加固边坡。
具体工程概况详见设计文件。
三、施工前提条件在开始施工之前,需要满足以下条件:1.锚固工程计划设计图、边坡岩土性质等资料齐全;2.施工场地、临时便道已修建完成,施工用水、用电已到位;3.已根据现场的情况、设计文件和工期要求,编制完成施工组织设计,已制定施工进度计划,质量保证体系、安全保证体系已建立;4.分项工程开工报告已批复;5.工地现场管理人员、专业技术人员、技术工人和普通工人已到位,配备合理;6.施工所需机械设备、测量仪器、检测仪器已进场;7.施工用材料已进场,并且材料有关性能指标均已达到设计要求和符合国家标准或行业规范要求;8.现场各种施工标志牌(工程概况、安全标示、操作规程、材料标示等)已制作完成;9.已对边坡进行中线、水平、横断面的复测,并已在边坡上按设计图纸确定预应力锚索的位置。
四、施工工序预应力锚索施工的具体工序包括:1.施工准备2.造孔3.锚索(杆)制作与安装4.注浆5.锚索(杆)张拉锁定与封锚五、施工技术及工艺施工技术及工艺包括以下内容:1.造孔技术2.锚索(杆)制作及安装技术3.注浆技术4.锚索(杆)张拉锁定及封锚技术5.安全技术六、施工质量本工程的施工质量应符合设计要求和相关标准规范的要求。
在施工过程中,需要加强质量控制,确保施工质量。
七、安全保证措施施工过程中需要采取各种安全保证措施,确保工人的人身安全和设备的安全。
具体措施包括但不限于:1.严格执行安全操作规程2.加强现场安全巡查3.保证施工设备的安全性能4.加强施工人员的安全教育八、环境保护文明施工施工过程中需要加强环境保护和文明施工,保护生态环境和周边居民的利益。
预应力锚索专项施工方案

预应力锚索专项施工方案预应力锚索专项施工方案1. 引言1.1 目的本旨在提供预应力锚索专项施工方案的详细说明,以确保施工过程的安全性、合规性和质量。
1.2 范围本方案合用于预应力锚索的施工过程,包括但不限于锚杆制作、预应力锚固、张拉过程和锚固系统的后续处理等。
1.3 定义- 预应力锚索:通过利用预应力技术将混凝土构件与锚固系统连接起来的钢绞线或者钢筋组合。
- 锚杆:在锚固系统中被用于向混凝土体传递预应力的钢杆。
- 锚固系统:由锚杆、锚固器和锚固设备等组成的预应力锚固装置。
2. 施工准备2.1 前期准备2.1.1 根据设计要求制定施工计划,并明确施工和工期。
2.1.2 检查相关施工设备和工具的完好性和合用性。
2.1.3 制定相应的危(wei)险预防措施和安全计划,确保施工过程的安全性。
2.2 施工材料2.2.1 钢绞线或者钢筋:按照设计要求选择符合标准的预应力钢绞线或者钢筋。
2.2.2 锚杆:选择合适的强度和直径的钢杆作为锚杆材料。
2.2.3 锚固器和锚固设备:根据设计要求选择适当的锚固器和锚固设备。
3. 施工流程3.1 锚杆制作3.1.1 制定锚杆制作方案,包括选择锚杆长度、直径和强度等参数。
3.1.2 按照方案要求,进行锚杆的切割、清理、防腐和加固等工序。
3.1.3 对锚杆进行质量检验,确保其满足设计要求。
3.2 预应力锚固3.2.1 进行锚固系统的安装,包括锚固器的固定和调整等。
3.2.2 对已安装的锚固系统进行质量检验,确保其满足设计要求。
3.3 张拉过程3.3.1 制定张拉方案,包括预应力锚索的张拉力、次数和顺序等参数。
3.3.2 进行预应力锚索的张拉,包括控制张拉速度和张拉应力等。
3.3.3 监测和记录张拉的过程参数,确保预应力锚索的质量。
3.4 锚固系统处理3.4.1 完成预应力锚索的张拉后,进行锚固系统的固定和封闭等工序。
3.4.2 对锚固系统进行质量检验,确保其满足设计要求。
4. 安全措施4.1 人员安全4.1.1 提供必要的安全培训,并确保施工人员具备相关技能和证书。
1扩大头锚索施工工艺

扩大头锚索施工工艺
1、本工程采用机械扩孔,机械扩孔是在需要扩孔的锚固段换扩孔钻头,在压力作用下,扩孔刀头打开,切削土体扩孔,退出时压力消失,刀头缩进。
对准孔位,偏差≤5cm,按设计要求调准好角度;
2、套管钻进
套管设计深度=锚索设计长度-扩大头长度。
实际套管钻进深度的检查;
实际套管钻进深度=(配置的套管根数-剩余的根数)×单根套管长度-套管外露长度。
3、扩孔:
①下钻杆钻孔至自由段,取出普通钻头,下套管,换扩孔钻头。
扩孔到锚固段底也就是孔底。
要求钻杆深度≥套管深度。
否则应核实套管根数和钻杆根数,直至相符为止。
扩孔长度根据图纸设计锚固长度而定。
②第一节扩孔,操作步骤如下:
自由段钻孔——→——→自由段成孔——→下套管——→换扩孔钻头——→向前推进该节钻杆,安装第二节钻杆,进入第二节扩孔工序。
材料计划。
预应力锚索施工方案

预应力锚索施工方案一.工艺流程挖土至锚索标高-50Omm一放线一成孔一安放锚索杆体一一次注浆一二次注浆一锚索张拉锁定。
二.质量标准锚索孔径允许偏差:±5mm;锚索孔距允许偏差:±100mm;锚索成孔倾角允许偏差:±3%;三、质量控制1放线:由现场测量放线人员按设计要求放线,并经专人检查后做好施工记录。
2、锚索成孔:成孔过程中注意控制水平方向竖直方向垂直度、锚索倾角,成孔后对孔深、孔径、倾角进行检查验收,做好施工记录及隐蔽工程检查记录。
3、锚索孔口堵水:在锚索孔出水量较大的位置,锚索孔成孔后,为防止地下水经孔口外溢影响施工,待套管取出后,在孔中插入一根2米长导流管,孔外预留550~60Cn1进行导流,同时采用速凝水泥对管四周进行封闭,等到4小时二次注浆完成后将导流管端部弯折并将孔口封闭。
4、杆体制作(1)杆体必须在平坦无泥的地面加工,每根绞线误差小于50mm;(2)锚固段每隔2.0米设隔离架一个,用火烧丝绑扎牢固;(3)自由段套入塑料管保护,两端应包裹严密,不得漏入水泥浆;(4)杆体加工检查合格完后,方可下放。
并码放整齐,标识清楚;(5)杆体搬运途中,需配置适当人力,防止沾污泥水;(6)杆体放入孔内后,外露张拉长度2.0m(以桩外皮为准);5、锚索安置:钢绞线用铁丝均匀捆于骨架周围,二次注浆管固定于定位骨架中心。
将制作好的杆体及二次注浆管缓慢放入锚索孔内。
6、锚索一次注浆:水泥采用P.042.5普通硅酸盐水泥,水灰比0.50,清孔完后用BW-150高压泵进行一次注浆,将一次注浆管插至孔底,以慢速连续速度注浆,直至钻孔内的水及杂质被置换出孔口,孔口流出水泥浓浆为止。
待杆体置放后,随即将一次注浆管拔出。
7、二次高压注浆:一次注浆完成4.0~6.0h后,用速凝水泥将孔口封堵密实,进行二次高压注浆,注浆压力保持1.0~2.0MPa,一次和二次注浆水泥用量总和不得低于95kg∕m o8、锚索验收及张拉锁定本工程锚索验收根据规范规定验收数量不小于锚索总数的5%o预埋件、腰梁安装完毕和锚固体强度达WMPa时对锚索进行张拉、锁定。
2024年预应力锚索施工方案范文

2024年预应力锚索施工方案范文一、施工背景预应力锚索是一种用于加固结构的技术,通过将预应力锚索固定在结构内部,可以提供额外的强度和稳定性。
在2024年,预应力锚索施工将会广泛应用于各种建筑结构和桥梁工程中。
本文将以一座桥梁工程为例,介绍2024年预应力锚索施工方案。
二、设计方案1. 桥梁工程概述该桥梁工程位于城市快速路上,跨越一条河流。
桥梁总长度为200米,采用箱梁结构。
设计方案为双向六车道。
2. 锚索布置方案根据结构设计要求,桥梁需采用预应力锚索进行加固。
锚索布置方案如下:(1)主跨段:每个箱梁设置4根预应力锚索,锚索分布在箱梁两侧。
(2)支座段:每个支座箱梁设置2根预应力锚索,锚索分布在支座处。
3. 预应力锚索选型为了适应2024年的建筑需求,我们将选择最新的预应力锚索材料,并根据设计要求进行合理的选型。
4. 锚固体施工要点(1)锚固体选材:对于桥梁工程,需要选择高强度、耐久性好的材料作为锚固体。
(2)锚固体施工方法:根据预应力锚索施工规范,采用先施工后张拉的方法进行锚固体的施工。
(3)张拉力控制:在张拉过程中,需要保证锚固体的受力均匀,同时控制预应力锚索的张拉力。
(4)锚固体验收:在施工过程中,进行锚固体的验收,确保施工质量。
5. 预应力锚索张拉工序(1)张拉前准备:在进行预应力锚索张拉前,需要进行张拉前准备工作,包括张拉设备的准备和张拉工具的校准。
(2)张拉钢束:根据设计要求,使用预应力张拉设备对预应力钢束进行张拉,控制预应力锚索的张拉力。
(3)松弛锚固:在完成预应力锚索的张拉后,进行松弛锚固,使锚索受力稳定。
(4)验收工作:在完成预应力锚索张拉工作后,进行张拉验收,确保预应力锚索的质量。
三、安全措施1. 施工人员安全:施工现场要建立严格的安全管理制度,对施工人员进行培训,确保他们熟悉施工操作规范,并配备必要的个人防护装备。
2. 施工设备安全:施工过程中,需要对施工设备进行定期检查和维护,确保其安全可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
扩大头预应力锚索施工方案
锚索成孔采用专业锚杆钻机带D150mm钢套管成孔至锚杆自由端长度,然后换用D60mm钻杆在专业锚杆钻机钢套管钻孔至扩大头锚杆锚固段末端深度(即锚杆长度:自由端和锚固段之和),然后插入注浆管进行分两次高压喷注加速凝剂水泥浆,其施工工序主要包括孔位放样、锚杆钻机带D150mm钢套管钻孔,锚杆钻机钢套管内D60mm钻杆钻孔、浆液配制、二次高压喷射注浆。
锚索杆体在地面加工后,采用人工抬运至施工点,直接下入孔中,然后连接注浆机压浆管注浆,注浆采用“两次”注浆工艺。
待锚索头部腰梁施工约8天后(同时预应力锚索注浆后间隔时间不能小于8~10天)可进行张拉锁定。
一、扩大头锚杆施工工艺流程如下图示
扩大头锚杆施工工艺框图
二、锚索设计参数及施工要求
1、钻孔前应根据设计要求确定孔位并定出标志,孔位垂直方向允许偏差为土50mm,水平方向允许偏差为3%,钻孔直径150mm;
2、钻孔不宜采用泥浆护壁,成孔困难时应采用套管跟进;
3、钻孔应超过锚杆设计长度0.5-1.0m;
4、锚筋应严格按照设计要求下料,其允许偏差为50mm,其外露长度由施工单位根据张拉设备确定;
5、锚杆自由端要抹一层黄油,并套波纹管扎牢;
6、安装就位前,要认真清除钢绞线表面的污物;
7、锚杆水泥采用42.5R普通硅酸盐水泥,水灰比为0.4~0.5,为缩短试验时间,加入适量的速凝剂;
8、高压旋喷时浆压力不小于20MPa,拔管速度为0.1~0.2m/min。
9、锚固体设计强度为30MPa,达到70%后方可进行张拉锁定锚索;
三、锚索施工程序与工艺
1、测量放线。
钻孔前先根据要求测放孔位,并用竹签进行标记。
2、钻孔
①选择CH-90型锚杆钻机。
②钻机就位后,应保持平稳,导杆或立轴与钻杆倾角一致,并在同一轴线上,倾角30度。
③施工中根据地质条件可选择两种钻头,土层中选用三角合金钻头,岩层中选用专用圆柱型钻头。
④成孔直径不小于150mm,钻进时采用带D150mm钢套管跟进钻孔,钻孔至锚杆扩大头部分始端时,换用D60mm钻杆在D150mm钢套管内钻至锚杆锚固段末端外1米处。
在钻进过程中,应精心操作,精神集中,合理掌握钻进参数,合理掌握钻进速度,防止埋钻、卡钻等各种孔内事故。
一旦发生孔内事故,应争取一切时间尽快处理。
⑤钻孔完毕后,拔管至锚固段末6m,插入转杆进行高压旋喷注浆扩孔、长度6m,重新插入D60mm钻杆至锚固段末,插入预制好的6X7Ф5钢绞线、钢套管,先在钢套管内进行高压一次喷射注浆至孔口流出浆液为止,待4小时后进行高压二次注浆至孔口流出浆液为止。
造孔是锚固工程施工中至关重要的一环,如果造孔速度慢,会直接影响到工程成本和经济效益;如果造孔质量差,则会影响到锚杆的安装、水泥浆的灌注质量,进而影响到锚杆与水泥浆以及水泥浆与孔壁的粘结力,致使锚杆达不到设计要求。
因此,在锚固孔的钻凿过程中,必须严格按设计要求施工,以确保锚固孔成孔质量。
锚固孔的质量必须符合规范要求。
我国工程建设标准化协会编制的《土层锚杆设计与施工规范》(CECS22-90)规定:
⑴锚杆孔距水平方向允许偏差±100mm,垂直方向孔距允许偏差±50mm;
⑵钻孔底部的偏斜尺寸不应大于锚杆长度的3%;
⑶锚固孔深度应不小于设计长度(高出设计长度0.5~1.0m),也不宜大于设计长度的1%。
作为钻孔质量监控的一项措施,施工人员必须认真填写钻孔钻进中原始记录
表,详细记录每个孔的进尺情况、地层变化、施工时间及其他特殊情况。
3、锚索制安
①按设计要求制作锚索,锚索采用6X7ф5钢绞线。
锚索定中架或隔离架均按设计要求制作和安装,使锚索处于钻孔中心。
锚索自由段须抹一层黄油,并密裹塑料布,套塑料软管、扎牢。
②本工程锚索必须严格按照设计图纸中对自由段和锚固段的要求执行,钢绞线锚固段架线环与紧箍环每隔1.5m间隔设置,紧箍环系16号铅丝绕制,不少于两圈,自由段每隔2m设置一道架线环,以保证钢绞线顺直。
③安放锚索杆体时,应防止筋体扭曲,注浆管宜随锚索一同放入孔内,管端距孔底为50-100mm,筋体放入角度与钻孔倾角保持一致,安好后使筋体始终处于钻孔中心,锚索孔口外露1200mm以便张拉。
④若发现孔壁坍塌,应重新透孔、清孔,直至能顺利送入锚索为止。
4、扩孔
采用高压旋喷进行扩孔,扩孔时浆压力不小于20MPa,拔管速度为0.1~0.2m/min、水泥采用42.5R普通硅酸盐水泥,水灰比为0.4~0.5。
5、注浆
①注浆材料应根据设计要求确定,注浆材料水泥采用42.5R普通硅酸盐水泥,水灰比为0.4~0.5。
注浆体强度不低于30MPa,一次注浆压力为不小于20MPa。
采用二次注浆,二次注浆材料选用水灰比为0.5的纯水泥浆,注浆瞬时压力一般为25MPa。
②浆液应搅拌均匀,过筛,随搅随用,浆液应在初凝前用完,注浆管路应经常保持畅通,注浆前加入适量的速凝剂。
③注浆管与锚索一起放入钻孔中,注浆管内端距设计孔底为50~100mm,二次注浆管的出浆孔密封,保证一次注浆液不进入二次注浆管内。
一次注浆时采用注浆泵将浆液经压浆管输送至孔底,再由孔底返出孔口,待孔口溢出浆液或排气管停止排气时,可停止注浆。
一次注浆压力不小于20Mpa,二次注浆为劈裂注浆,压力一般25MPa。
待一次注浆初凝后进行二次高压注浆,约4个小时,待注浆体强度达到70%后,加入速凝剂一般约为2天即可进行张拉锁定于锚索部位的喷砼腰梁和锚定钢板之上,锁定时取设计值的锁定值,10天后即可进行张拉试验,以进一步确定锚索施工参数。
锚索成孔采用套管跟进,到底后下入锚索,然后从第一次注浆管注入水泥浆至孔口流浆为止,然后拔出第一次注浆管,届时进行第二次注浆。
6、张拉、锁定
锚索施工后,应进行验收试验,验收试验的锚索数量由根据设计图纸按总量
的5%进行。
进行土层锚索验收试验时,加载宜按设计荷载的25%、50%、75%、100%、120%、150%依次进行。
①锚索张拉前至少先施加一级荷载(即1/10的锚拉力),使各部紧固伏贴和筋体完全平直,保证张拉数据准确。
②锚固体与台座砼强度均大于21MPa时(或注浆后至少有8~10天的养护时间),方可进行张拉。
③锚索张拉至1.0-1.2设计轴向拉力值时Nt,土质为砂土时保持10min,为粘性土时保持15min,然后卸荷至锁定荷载进行锁定作业。
锚索张拉荷载分级观测时间遵守有关设计或规范的规定。
④锚索锁定后,若发现有明显预应力损失时,应进行补偿张拉。
