浅谈止水帷幕(三轴搅拌桩)施工
三轴水泥土搅拌桩止水帷幕施工工艺的几点探讨

三轴水泥土搅拌桩止水帷幕施工工艺的几点探讨摘要:文章从水泥土搅拌桩工艺的适用条件、施工工艺、常见的质量问题、原因分析及预防措施进行分析、探讨、总结,为水泥土搅拌桩止水帷幕施工过程中预防出现类似的质量问题提供参考。
关键词:水泥土搅拌桩;止水帷幕;施工工艺引言:深基坑支护、降水、开挖施工较为普遍,尤其在地下水位较高的地区,为防止基坑降水对周边既有建筑、管线、道路等造成地质性破坏,止水帷幕是深基坑开挖前不可缺少的工序。
三轴水泥土搅拌桩是止水帷幕施工中常用的施工工艺之一。
三轴水泥土搅拌桩可在粘性土、粉土、砂土、砂砾土、卵石及单轴抗压强度60MPa以下的岩层(专用钻杆)应用。
成墙厚度Φ500–Φ1300,深度可达到60m。
具有施工噪音较小,无振动、无污染、速度快、不扰动邻近土体,不会产生邻近地面下沉、房屋倾斜、道路裂损及地下设施移位等危害。
所成止水墙体整体性好,具有更可靠的止水性、经济性价比高。
三轴水泥土搅拌桩施工工艺流程:施工前准备→专业测量放线→导沟开挖→ 置放导轨→ 设定桩位标志→ 钻拌注浆→置放应力补强材(设计有要求时)→固定应力补强材(设计有要求时)主要施工机具设备:三轴钻机、制灰浆设备、灰浆泵、空气压缩机、电气控制柜。
施工要点:1、场地清理、平整、压实及测量放线:根据设计要求,把场地施工区域进行清理整平、虚土压实,依据设计要求进行测量放线,绘制止水帷幕平面布置图,放出具体桩位,标明桩位排列序号;2、开挖沟槽:根据三轴搅拌桩桩位中心线用挖机开挖槽沟,沟槽尺寸为宽1.2m,深1~1.2m,并清除地下障碍物;3、桩机就位:由现场施工员、桩机班长统一指挥桩机就位,检查定位情况,及时纠正,用经纬仪或线锤检查钻机的垂直度;4、制备水泥浆:开钻前按照设计及规范要求计算水泥浆配合比,标定配比计量,并对拌浆工作人员做好交底工作,设定电脑计量的自动搅拌系统,以确保浆液质量的稳定。
5、按设计、规范要求计算每立方米被搅拌土体中水泥掺入量(不少于360Kg,水灰比控制在1.5-2,被搅拌土体密度以1800Kg/m3计),按照设计要求先理论计算水泥用量,预设定钻进速度、提钻速度及水泥浆泵送参数并进行钻桩试验,经实验确定施工工艺参数,对操作工人进行技术交底;6、水泥浆配制好后,停滞时间不得超过2小时,因故搁置超过2小时以上的水泥浆液,应作废浆处理,严禁再用。
浅谈三轴搅拌桩施工技术要点

环球市场施工技术/-145-浅谈三轴搅拌桩施工技术要点朱 彪广州珠江工程建设监理有限公司摘要:三轴搅拌桩在基坑支护工程中主要有两种用途:止水帷幕及基坑支护。
由于三轴搅拌桩在基坑支护工程中,止水帷幕效果显著,且具有施工技术灵活性强、工期短、施工速度快、工艺简单等特点,在房建工程建设得到较为广泛应用。
本文将结合金蝶项目工程实例,浅谈三轴搅拌桩的施工技术要点。
关键词:三轴搅拌桩;止水帷幕;基坑支护;施工技术1、三轴搅拌桩施工顺序及施工工艺三轴搅拌桩施工顺序包括:单侧挤压式连接施工以及跳槽式双孔全套复搅式连接施工。
金蝶项目三轴搅拌桩止水帷幕采用跳槽式双孔全套复搅式连接施工顺序。
其施工工艺流程包括:场地平整、测量放线、开挖沟槽及清障、桩机就位、水泥浆配置、喷浆搅拌下沉、桩深校核、喷浆搅拌提升、提升至设计桩顶、停止喷浆、桩机移位。
在施工过程中为确保止水帷幕达到预期的效果,必须严格按照施工流程及技术标准进行施工。
2、三轴搅拌桩施工技术要点分析金蝶项目三轴搅拌桩止水帷幕施工过程,按照以下技术要求进行施工质量控制:2.1 精确定位,严格控制成孔质量2.1.1 精确定位包括:测量放点桩位要精确定位以及桩机钻杆精确定位。
现场测量放线根据设计图纸和坐标基准点,计算出围护中心线角点坐标,利用全站仪精准放出桩位中心线,并引测护桩加强保护。
根据设计图纸及桩位中心线放出具体桩位,桩位平面偏差不得大于50mm、桩径偏差不得大于4%。
并对桩位进行编号,方便施工管理。
2.1.2 成孔质量控制主要包括:桩的垂直度以及成孔深度必须满足设计规范要求。
桩机应平稳、平正,并用经纬仪或线锤进行观测,确保钻机的垂直度,搅拌桩垂直度精度不得低于1/200。
根据设计要求,将基坑分成A`Y 个断面,根据地勘报告,每个断面三轴搅拌桩桩长已被确定,总体在13.8~19m 范围内。
为了确保对成桩深度的控制,在施工前对钻杆的长度进行量测,在钻杆需要标注的位置处采用红色油漆围绕钻杆涂上标记,明确钻孔深度。
浅谈三轴水泥搅拌桩在止水帷幕施工的应用与质量控制

浅谈三轴水泥搅拌桩在止水帷幕施工的应用与质量控制作者:王志程来源:《建筑与文化》2013年第07期[摘要] 三轴水泥搅拌桩施工是利用水泥作为加固剂,使用特制的深层搅拌机械,在地基深部将软土、水和水泥进行强制搅拌,使软土硬结形成桩体,并通过三排桩依次施工,使得桩与桩之间连成整体,从而起到提高地基的承载能力形成止水帷幕,阻挡基坑周边的水进入基坑的作用的一种施工方法。
中国论文网[关键词]三轴深层搅拌桩;施工工艺;质量控制三轴深层搅拌施工是采用三轴型钻掘搅拌机在现场向设计深度进行旋转掘进,同时在灰浆系统及高压风系统的配合作用下,在钻头处喷射出水泥浆液,钻头及螺旋钻杆将水泥浆与原位土体反复混合搅拌,在各桩单元之间采取重叠搭接咬合方式施工,使土体的均匀性、自立性、密实度、抗压强度等性能参数指标提高,从而满足设计需求的一种施工工艺。
其土体改良的机理是:用水泥作为固化剂加固软土时,水泥和软土将产生一系列物理和化学反应,从而增加了颗粒之间的粘结力,增加了土体的强度和密实度,形成具有一定强度和稳定性的水泥加固土。
改良后的土体在抗压强度指标上远远高于原天然软土强度,压缩性及渗水性比天然软土也大大降低。
在加固软土时,由於水泥的掺量较小,一般仅占被加固土重的5~18%,水泥的水化反应完全是在具有一定活性的土体颗粒的围绕下进行,所以硬化速度较为缓慢。
一、三轴深层搅拌施工适用范围三轴深层搅拌法通用于粘性土、粉土、砂土、砂砾土、粉砂等地层加固,三轴搅拌桩可应用于房屋地基加固、堤防除险、基坑周围止水帷幕及连续墙槽壁加固等土体改良工程中。
在施工过程中对邻近土体扰动很小,不会产生邻近地面下沉、房屋倾斜、道路裂损及地下设施移位等危害,所以在场地有限且环境复杂的城市建设工程中也得到广泛应用。
二、三轴深层搅拌的主要优点1、加固效果好,加固方式灵活,适用面广,三轴深层搅拌法可采用不同的加固型式、不同的桩长和水泥掺入量以满足不同土质条件和不同荷载要求的加固目的。
三轴水泥搅拌桩止水帷幕的施工及监理控制要点

三轴水泥搅拌桩止水帷幕的施工及监理控制要点随着城市建设的不断发展壮大,水利工程和市政工程对于采用水泥搅拌桩进行支护和检修的需求逐步增加,而在水泥搅拌桩的支护和检修过程中,如何保证施工过程中的质量和安全问题,成为了工程建设中需要重点解决的难题之一。
三轴水泥搅拌桩止水帷幕技术作为一种较为常用的处理方法之一,具有施工方便,成本低、效果显着等优势,得到广泛应用。
接下来,本文将从施工和监理的角度,详细阐述三轴水泥搅拌桩止水帷幕的相关要点。
一、施工要点1. 准备工作在施工之前,必须对现场进行全面的勘察和分析,包括工程地质情况、地下水位、建筑物周围的环境等相关因素,根据实际情况选择合适的施工方案,避免在施工过程中发生意外。
2. 施工条件三轴水泥搅拌桩止水帷幕的施工条件主要包括水位控制、灌浆量控制以及拍打时间和力度控制等,确保过程中各项控制参数在标准范围内,以保证施工质量。
3. 设备选型在施工过程中应选择合适的设备,以确保施工过程的质量和效率。
同时,设备操作人员应具备专业的技能和经验,以确保施工安全。
二、监理控制要点1. 施工过程监理对于三轴水泥搅拌桩止水帷幕施工过程中的关键环节,如土壤桩的深度、桩径、灌浆度、拍打时间和拍打力度等进行全程监理控制,以确保施工过程的规范和质量。
2. 施工质量监理在施工过程中要对施工现场进行质量把控,确保三轴水泥搅拌桩止水帷幕的灌浆均匀、强度符合标准要求、桩身直径规范等要求。
3. 现场安全监理在施工过程中需要严格遵守安全操作规程,对现场进行安全监控,确保施工现场的安全,对于发生的安全事故,要及时报告并采取应对措施。
综上所述,三轴水泥搅拌桩止水帷幕的施工和监理控制要点包括准备工作、施工条件、设备选型等施工要点,以及施工过程监理、施工质量监理和现场安全监理等监理要点。
只有在严格按照要求进行施工和监理时,才能确保三轴水泥搅拌桩止水帷幕的施工质量和安全。
浅谈三轴搅拌桩全封闭止水帷幕施工技术

浅谈三轴搅拌桩全封闭止水帷幕施工技术发布时间:2021-04-07T12:30:37.963Z 来源:《建筑实践》2020年第33期作者:钟国裕[导读] 我国作为基建强国,在基坑及地下结构施工过程中能采取有效的地下水控制方法。
钟国裕身份证号:4416221988****601X 广东广州 510430摘要:我国作为基建强国,在基坑及地下结构施工过程中能采取有效的地下水控制方法。
基坑支护工程的全封闭止水帷幕能解决基坑渗水等问题,加大基坑支护的安全性和使用寿命。
因此本文中主要对全封闭止水帷幕的三轴搅拌桩的施工技术进行浅谈,不断积累施工经验。
关键词:基坑支护;全封闭止水帷幕;施工技术;解决措施引言地下水的妥当处理是支护结构设计成功的基本条件,也是侧向荷载计算的重要指标。
止水帷幕作为基坑设计工程中必不可少的部分,对工程的运行效率与使用寿命产生较大影响,但是在工程实际操作过程中,不可避免因各种不利因素,结合专业知识需对工艺顺序进行调整。
1.工程概况新建住宅小区设有地下车库,地上6栋高层住宅,建设占地面积约为30000㎡,总建筑面积为74575.91㎡,地下建筑面积为40185.91㎡,地下2层,地上28层、29层。
场地地形较平坦,属冲积平原地貌单元。
在基坑底以上范围内,主要为第四系人工填土、冲淤积成因的淤泥、淤泥质土、砂土、黏性土和残积成因粉质黏土。
局部桩位在硬化道路及旧基坑钢筋混凝土护坡上,基坑支护工程采用支护桩(旋挖钻孔灌注桩@1200)+预应力锚索+全封闭止水帷幕(?850三轴搅拌桩@600+?800高压旋喷桩@400)。
土方开挖深度10.7m左右。
若现场开挖揭露地下水丰富、砂层较厚、三轴搅拌桩施工质量不良及未够操作空间时,采用高压旋喷桩处理,接缝处高压旋喷桩套入三轴搅拌桩桩200mm,确保达到闭合止水效果。
三轴搅拌桩550根,工程量约10960m ,采用套打一孔法,2喷2搅工艺,设计要求桩端穿过砂层≧1m或进入全~强风化灰岩≧0.5m,且穿过基坑底不少于2m,高压旋喷桩桩长同三轴搅拌桩。

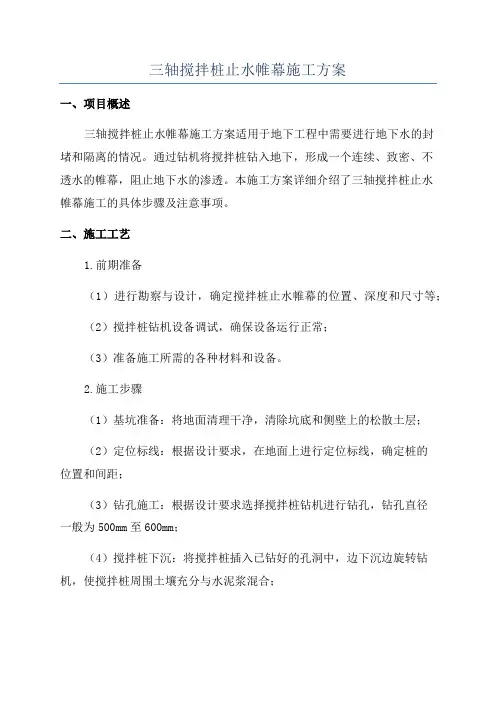

三轴搅拌桩止水帷幕施工方案

三轴搅拌桩止水帷幕施工方案一、项目概述三轴搅拌桩止水帷幕施工方案适用于地下工程中需要进行地下水的封堵和隔离的情况。
通过钻机将搅拌桩钻入地下,形成一个连续、致密、不透水的帷幕,阻止地下水的渗透。
本施工方案详细介绍了三轴搅拌桩止水帷幕施工的具体步骤及注意事项。
二、施工工艺1.前期准备(1)进行勘察与设计,确定搅拌桩止水帷幕的位置、深度和尺寸等;(2)搅拌桩钻机设备调试,确保设备运行正常;(3)准备施工所需的各种材料和设备。
2.施工步骤(1)基坑准备:将地面清理干净,清除坑底和侧壁上的松散土层;(2)定位标线:根据设计要求,在地面上进行定位标线,确定桩的位置和间距;(3)钻孔施工:根据设计要求选择搅拌桩钻机进行钻孔,钻孔直径一般为500mm至600mm;(4)搅拌桩下沉:将搅拌桩插入已钻好的孔洞中,边下沉边旋转钻机,使搅拌桩周围土壤充分与水泥浆混合;(5)桩头切割:将桩头切割至设计要求的标高,确保与地下水位相切;(6)往复抖落:用抖落器进行往复抖落,使搅拌桩的土浆混合均匀致密;(7)搅拌桩连接:利用链条或钢筋将相邻的搅拌桩连接在一起;(8)挖槽:根据设计要求,在地面上挖出帷幕外框,并挖至设计要求的深度;(9)修补挖槽:使用水泥浆修补挖槽处的不平整或损坏;(10)喷浆封孔:使用喷浆设备对孔洞和帷幕连接处进行喷浆封堵。
三、施工注意事项1.施工前,对施工现场进行勘察,确保施工的安全性和可行性;2.施工时,要严格按照设计要求进行施工,确保搅拌桩的位置、深度和尺寸等符合要求;3.搅拌桩下沉时,要保持边下沉边旋转钻机,以充分与水泥浆混合;4.搅拌桩连接处要严密牢固,使用链条或钢筋进行连接;5.挖槽时,要根据设计要求的深度和尺寸进行挖掘,并确保帷幕外框的精确;6.喷浆封孔时,要选用合适的喷浆设备,确保喷浆的均匀性和密封性。
四、施工安全措施1.搅拌桩钻机进场前,要对设备进行检查和维护,确保设备运行正常;2.施工现场要设置明显的安全警示标志,提醒施工人员注意安全;3.施工人员必须佩戴好防护装备,并接受相应的安全培训;4.施工过程中,要定期检查设备和施工现场的安全情况,并采取相应的措施进行处理。
浅谈深基坑止水帷幕三轴搅拌桩质量控制要点

2019.08科学技术创新-101-浅谈深基坑止水帷幕三轴搅拌桩质量控制要点邹伟(中铁四局南京分公司,江苏南京210000)摘要:止水帷幕是搅拌桩的一种新型应用,20世纪70年代,开始用水泥搅拌桩加固软土地基,至今已有40多年的历史。
它是通过特制的深层搅拌机,将软土和水泥(固化剂)强制搅拌,并利用水泥和软土之间所产生的一系列物理、化学反应,使土体固结,形成具有整体性、水稳定性和一定强度的水泥土桩。
运用三轴搅拌机连续重叠作业就可以在地下形成一面类似帷幕的水泥土墙体,用固结后的水泥土阻断地下水流动的通道或减缓地下水流动的速度。
本文就将着重的讲述深基坑中三轴搅拌桩止水帷幕质量控制要点。
关键词:深基坑;止水惟幕;三轴搅拌桩;质量控制中图分类号:TV551.4,TV223.4+3文献标识码:A文章编号:2096-4390(2019)08-0101-02随着近些年来,我国社会、经济与文化的快速发展,城市日益拥挤,地皮的价格越来越高迫使我们建筑行业向地下空间不断的索取,建筑物越来越高,越来越深。
道路交错地面没有空间了,就像地下发展,地皮立体开发,重叠利用。
建筑工程上出现各种地下室,道路工程上各种下穿隧道,市政工程上各种地下管廊、地铁等等层出不穷。
这些工程都需要在施工中开挖深基坑,我们对各种各样的深基坑已不在陌生,而深基坑施工中地下水成了深基坑施工一个重要的难点。
土是由固体、液体、气体三部分物质组成的固态块状物,水分子远小于土壤固体颗粒.在天然不密实的土壤中,若存在渗透压力差,水分子可以在土壤颗粒间缓慢移动,若土壤中存在裂隙、空洞,那么水的流速将更快甚至形成明水流出。
深基坑施工中弱基坑深度不大,施工单位多采用井点降水,将地下水面降至基坑底面以下从而保持施工作业时基坑没有地下水渗出。
但井点降水试用范围已不能满足现在工程施工中那些几十米深,且临近大型构筑物或者河流、湖泊的深基坑。
临近大型构筑物的深基坑若采用井点降水。
浅谈三轴水泥搅拌桩施工质量控制梁叶蒋卓正

浅谈三轴水泥搅拌桩施工质量控制梁叶蒋卓正发布时间:2021-07-26T16:03:04.473Z 来源:《基层建设》2021年第14期作者:梁叶蒋卓正[导读] 三轴搅拌桩已越来越广泛地应用在各种建筑工程建设中,本文结合佛山泛澋公馆商品住宅项目基坑支护工程实践中国水利水电第十工程局有限公司四川成都 610072摘要:三轴搅拌桩已越来越广泛地应用在各种建筑工程建设中,本文结合佛山泛澋公馆商品住宅项目基坑支护工程实践,对三轴搅拌桩的施工工艺内容和施工技术要求进行阐述,同时也对三轴搅拌桩在现场施工过程中如何控制质量进行研究和探讨。
关键词:三轴搅拌桩;施工过程管理;质量控制1引言三轴搅拌桩具有施工工效高,止水效果好等优点,近年来在基坑支护施工中应用较为广泛,但在实际施工中仍然存在很多问题,比如三轴搅拌桩具有隐蔽性、施工任务量较大,工序控制要点较多等特点,为了提高三轴搅拌桩的施工质量,有必要在施工的各个阶段严格控制质量,从而为整个工程的施工质量打下坚实的基础。
2三轴搅拌桩概述三轴搅拌桩主要是利用水泥作为固化剂,施工时采用特质的搅拌机械,其搅拌均匀性及搭接质量较双轴有显著提高,三轴搅拌桩机在向设计深度钻进时,桩机外侧两轴同向旋转喷射水泥浆与地基深层土体搅拌在一起,同时中轴逆向旋转在高压系统作用下,喷射高压气体使土体与水泥浆之间搅拌得更加均匀,从而形成具有一定强度的水泥圆柱体,三轴搅拌桩作为复合地基时能显著地提高其竖向承载力,同时作为基坑支护止水帷幕能有效地防止周围水渗入基坑,保证地下施工的安全。
3项目概况本项目为佛山电建泛澋公馆商品住宅项目,其结构为钢筋混凝土框架剪力墙,项目占地面积36745㎡,基坑开挖面积31960㎡,总建筑面积为195372㎡,2~13号楼为31层住宅,1号楼为17层商业住宅。
由于项目场地三面环水,地下水含量较为丰富,基坑支护设计仅采用三轴搅拌桩作为基坑止水帷幕,三轴搅拌桩的成桩质量直接影响整个基坑工程的稳定性,因此加强对三轴搅拌桩施工各阶段的质量控制尤为重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈止水帷幕(三轴搅拌桩)施工
摘要:止水帷幕施工主要用于基坑较深,地下水位较高的基坑工程,其优点是
施工简单,之水效果较好,应用较为广泛。
关键词:止水帷幕、施工工艺、施工顺序、施工技术要求
1.简介
基坑围护结构的外侧设置三轴搅拌桩止水帷幕。
三轴水泥土搅拌桩直径为
850mm,有效长度为34米,三轴水泥土搅拌桩采用PO42.5级普通硅酸盐水泥,
水泥掺量为20%(土体容重统一取1800kg/m3),即360kg/m3水泥,水灰比0.8-1.2。
掺加膨润土比例为水泥用量的10%。
采用JB-158三轴搅拌桩机,桩机在搅拌下沉过程中,利用10m3空压机压缩
空气使周围土体松散,保证水泥浆液与周围土体充分接触,提高成桩的强度和防
水性能;后盘搅拌系统采用型号BZ-30搅拌、注浆一体机。
三轴搅拌桩施工工艺流程:施工放线→开挖沟槽,清除地面、地下障碍物→
放样桩位控制桩→桩机就位,校正、复核桩机水平和垂直度→桩机钻头下沉喷浆
至设计桩底标高→钻头提升、喷浆升至设计桩顶标高→施工结束,转下一道工序。
见下图:
2.施工要点
⑴.测量放线
根据坐标基点,按设计图放出桩位,并设临时控制桩,填好技术复核单,提
请验收。
⑵.开挖导沟及放置定位控制线
采用CAT320挖掘机挖沟槽,在沟槽前侧距桩位1.20m处用插短钢筋做出桩
的中心线引线标志,并距桩位1.20m处做出每幅桩的中心线位置。
⑶.搅拌机定位、调正:施工时确保有足够的平整度和垂直度,控制桩位布
置与设计的误差不大于±20mm,标高误差±100mm,桩机垂直度偏差不超过5‰。
⑷.搅拌及注浆速度
采用二喷二搅的施工工艺,在桩体范围内必须做到水泥搅拌均匀。
在钻进和
提升过程中注入水泥浆液,同时严格控制下沉和提升速度,一般下沉速度为和提
升速度为不大于1.5m/min,并做好原始记录。
(5).制备水泥浆及浆液注入
三轴水泥土搅拌桩采用Po 42.5级普通硅酸盐水泥,水泥掺量为20%(土体
比重取1.8×103kg/m3)即360 kg /m3,在开机前进行水泥浆液的搅拌,水泥浆搅
拌时间不少于3.0min,水泥浆液的水灰比控制在0.8-1.2,注浆压力为0.4~
0.6MPa左右。
掺加膨润土比例为水泥用量的10%,搅拌好的水泥浆通过注浆泵压力输送至搅拌桩。
(6).成桩
搅拌机在下沉过程和提升过程中注入水泥浆液,同时严格控制下沉和提升速度。
如下图所示:
搅拌桩施工工艺流程图
3.施工顺序
通常情况下,如上图先施工第1大幅(序号为1)三轴搅拌桩,然后隔一个
幅位再施工第2大幅搅拌桩(序号为2),再将搅拌机移至两幅中间施工第3小
幅搅拌桩(序号为3),第3幅在施工过程中会对第1幅和第2幅搅拌桩的边桩
进行复打,更能保证成桩质量,同时已有的桩孔也能起到导向的作用,使桩身始
终保持在一个平面上,更容易满足垂直度的要求。
采用跳槽式双孔全套复搅式连接,详见下图。
在基坑拐角的地方,则按照下图进行。
先施工第0,1大幅搅拌桩,需拐角时,施工第2中幅搅拌桩,再隔一幅桩位施工第3大幅搅拌桩,然后施工第4小幅,以后再按通常情况顺序施工其余三轴搅拌桩。
拐角处搅拌桩的施工顺序
4.施工技术要求
(1)严格按设计要求配置浆液。
(2)土体要充分搅拌,严格控制下沉速度,使原状土充分破碎有利于同水
泥均匀拌和。
(3)浆液不能发生离析,水泥浆液严格按预定配合比配制,为防止灰浆离析,注浆前必须搅拌30s再倒入存浆桶。
(4)压浆阶段不允许发生断浆现象,输浆管道不能堵塞,全桩须注浆均匀,不得发生夹心层。
(5)发生浆管堵塞,立即停钻处理,待处理结束后立即把搅拌钻具提升
0.5~1.0m后方能注浆,等10~20s恢复搅拌,以防断桩。
(6)桩与桩的搭接若因故超过24小时,则在第二根桩施工时增加注浆量20%,搭接咬合施工中放慢搅拌速度保证搭接质量。
若因时间过长无法搭接或搭
接不良作为冷缝记录在案,并经监理和设计单位认可后,采取在搭接处补做搅拌
桩的技术措施。
一旦出现冷缝则采取如下图三轴搅拌桩冷缝处理示意图。
(7)每班做边长7.07cm立方体试块一组(6块)。
采用标养,28d后测定
无侧限抗压强度不小于2.5Mpa。
(8)搅拌桩桩身完成养护至少28天以后,方可进行基坑开挖。
5.三轴搅拌桩施工质量控制技术措施
5.1工程材料质量保证措施
图三轴搅拌桩冷缝处理示意图
本工程施工所需主要原材料为水泥,加强水泥材料质量的控制是保护工程质
量的关键。
水泥的出厂材质证明和水泥厂家的水泥复验资料是水泥质量最重要的
原始依据,做如下措施:
1)充分认识水泥资料的重要性,指定专门部门或专人做好资料的汇总、整
理和存档工作,建立健全和落实有关制度,明确职责,定期检查,确保水泥资料
完整。
2)按设计要求定购,水泥必须有质量证明单,并对其水泥品种、标号、包
括(或散装仓号)出厂日期等检查验收、规定、主动索取证明书,认真做好验收
和抽样复验工作。
3)做好水泥复验报告:复验内容强度、安定性、凝结时间和细交等项目,
按规范要求要求进行复验,对水泥材质证明和各种复试资料完整保存好。
4)严禁使用过期水泥、受潮水泥,对每批水泥进行复试合格后方可使用。
5.2 施工质量保证措施
1)在搅拌过程中对每一道工序实施过程控制,做到每一道工序责任落实到人。
2)应给全体职工作详尽的技术交底,使每一个人明确各自的任务及操作要求。
3)施工过程中桩位误差必须小于10mm。
4)在钻杆上做好标记,控制搅拌桩桩长不得小于设计桩长。
5)利用铅锤把钻杆垂直度误差控制在1/200以内。
6)浆液配比必须严格控制,安排专人负责抽查浆液质量,对于不合格的浆
液作为废浆处理。
7)详细做好搅拌桩施工过程记录,各项技术参数和特殊情况等应详细记录。
8)周密安排施工计划,尽量避免多次设备搬迁、移位。
9)为保持工作连续性,严禁钻管下钻、提升中途进行换岗接班,建立交接
班记录制度。
