总包与分包工作界面划分

总包与分包工作界面划分

电信信号的接入、电信机房至终端
分包范围 面板、包括穿线、设备调试、通过
(电信) 当地主管部门的验收、手续报批开
通等全部工作内容。
分包范围 (手机信号
覆盖)
手机信号的接入、机房至终端、包 括配管、穿线、设备调试、通过当 地主管部门的验收、手续报批开通 等全部工作内容。
5
电力工程
1.电力工程施工中的总包配合(如
√ 给水|中水|雨水|污水|消防水
可以放入分包范围1 √


2/9
序号
工程(材料\设备)名称
预留线盒、孔洞、孔洞封堵、套管 总承包范围 、桥架配管穿带线、弱电系统供电
电源和暗装综合箱安装到位。
分包范围 (有线电
视)
有线电视信号的接入、有线电视机 房至终端、包括穿线、设备调试、 通过当地主管部门的验收、手续报 批开通等全部工作内容。
总承包工程与分包工程、直接承包工程工作界面划分
一、定义 1) 业主: 系2)指本监合理同: 受3)业主总委承托包 商4):系分指包在 商5):系其指他本分 包6)商:总系承指包 合7)同:分指包业合 同8):指总由承业包 工9)程:分指包总工 程10: )指天要:由 本合同的天 二、总承包 商工作范围 明细
土方开挖工程
基坑支护工程
基坑降水工程
独立分包施工的工程 业主直接签订合同及负责施工,被 视为独立分包商 小市政工程(室外雨污水道路) 生活给水、雨污水、中水、消防喷 淋管线室内至外墙皮1.5米内 小市政施工图纸范围内所有生活给 水、雨污水、中水、消防喷淋管线 至与大市政接驳处(含与室内管道 的接驳、负责与大市政管网的接驳 等相关工作),办理相关手续、所 有复验手续、大市政接口、开竣工 手续、产权交接直至正式验收通 水,办理相关验收证明文件,并负 沥青路工程 热力工程 热力管线,室内至外墙皮1.5米内 施工图纸范围内所有热力管线至与 大市政接驳处(含与室内管道的接 驳、负责与大市政管网的接驳等相 关工作),办理相关手续、所有复 验手续、大市政接口、开竣工手续 、产权交接直至正式验收通水,办 理相关验收证明文件,并负责完成 保修期内的全部工程保修服务。 燃气工程 燃气系统套管预埋、留洞、堵洞。 图纸范围内室内及外线等所有天燃 气工程。包括户内及配套设施的管 道、燃气表、阀部件、调压箱、阀 门井、阳极保护等的供应及安装、 燃气报警系统安装,材料的检测检 验、系统的试验等一切之相关工作 内容,直至燃气工程竣工验收。 弱电工程(通讯、闭路电视、宽

总承包工程与建筑智能化指定分包工程工作界面划分办法

总承包工程与建筑智能化指定分包工程工作界面划分办法

总承包工程与建筑智能化指定分包工程工作界面划分办法引言本文档旨在提供总承包工程与建筑智能化指定分包工程工作界面划分的办法。

通过明确各自的责任和界限,旨在提高工程管理的效率和质量。

1. 定义- 总承包工程:指由总承包商承担全面责任的工程,包括设计、施工和交付使用等全过程。

- 建筑智能化:指在建筑工程中应用智能化技术,提高建筑的功能性、舒适性和安全性。

2. 工作界面划分原则总承包工程与建筑智能化指定分包工程的工作界面划分应遵循以下原则:2.1 协作原则总承包商和建筑智能化分包商应保持密切的沟通与协作,确保工作界面划分的有效性和有效性。

双方应充分了解彼此的工作范围和工作内容,以便更好地协调和配合。

2.2 责任划分原则总承包商负责总体工程的规划、组织和协调,包括建筑智能化工程的整体设计和施工管理。

建筑智能化分包商负责按照总体设计方案进行智能化系统的设计、安装和调试。

2.3 接口管理原则总承包商和建筑智能化分包商应建立良好的接口管理机制,确保各个子系统之间的接口一致性和协调性。

双方应密切合作,及时解决接口问题并确保工程的正常进行。

2.4 交付验收原则总承包商和建筑智能化分包商应共同参与工程的交付验收工作,共同确保工程达到相关质量标准和技术要求。

双方应按照合同约定的交付验收程序进行工作,并记录相关验收结果和意见。

3. 工作界面划分方法在总承包工程与建筑智能化指定分包工程中,可以采用以下方法进行工作界面的划分:3.1 阶段划分按照工程进展的不同阶段,确定总承包工程和建筑智能化指定分包工程各自的工作界面。

例如,总承包商可以负责前期工程的规划和施工准备,建筑智能化分包商可以负责智能化系统的设计和安装等。

3.2 功能划分根据各自的专业特长和责任范围,确定总承包商和建筑智能化分包商在功能上的划分。

例如,总承包商可以负责建筑结构和基础设施的施工,建筑智能化分包商可以负责智能化系统的集成和调试等。

3.3 接口划分根据各个子系统之间的接口关系,确定总承包商和建筑智能化分包商在接口管理上的划分。

总承包工程与弱电智能化指定分包工程工作界面划分办法

总承包工程与弱电智能化指定分包工程工作界面划分办法

总承包工程与弱电智能化指定分包工程工
作界面划分办法
1.所有机电工程图纸上标注的弱电智能化工程洞口留设由
总承包人负责施工,包括洞口封堵和粗装饰工作。

2.总承包人负责弱电智能化系统的电气配管(包括穿引线)和接线盒等预留预埋工作。

3.总承包人需要协调和配合弱电智能化分包人的工作,例
如交叉作业,需要获得发包方的书面确认。

4.弱电智能化工程后置套管与预留孔洞之间的封堵由总承
包人负责施工,而后置套管与弱电智能化工程管线之间的防火封堵由弱电智能化工程分包人负责施工。

5.总承包人根据雇主的要求进行现场临时水、临时电接驳
点的合理布置,而弱电智能化工程分包人需要根据总承包人或雇主提供的水源、电源接驳点,按照施工实际需要自行接驳。

6.对于开槽补洞的首次修补,由总承包人完成。

因预留错误导致的二次开孔开槽修补费用由总承包人负责,而因分包人施工错误导致的二次开孔开槽费用则由分包人自行承担。

如果是因设计原因导致的二次开孔开槽修补费用,则需要另行组织签证。

7.弱电智能化工程分包人需要自行组织完成各项检测和试验,并完成工程资料的收集、编制、整理,然后报送总包进行统一归档。

总承包人需要提供完整的资料编制要求给弱电智能化工程分包人。

8.弱电智能化工程分包人必须服从总承包人的安全管理,并与总承包人签订安全管理协议书,并配备专职的安全管理人员。

总承包人对弱电智能化工程分包人有安全监管义务。

9.其他未尽事宜详见招标文件有关部分。

如果某些条款与招标文件中相关条款有冲突,则以标准要求高的条款为准,且解释权归雇主。

项目总分包单位施工界面划分注意要点

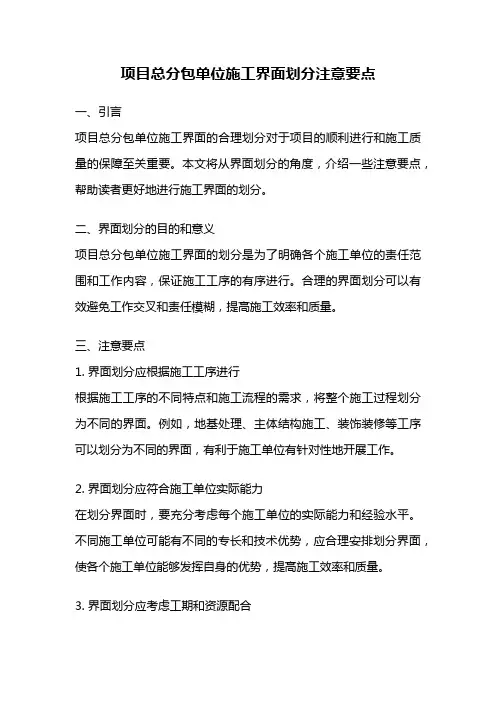

项目总分包单位施工界面划分注意要点

项目总分包单位施工界面划分注意要点一、引言项目总分包单位施工界面的合理划分对于项目的顺利进行和施工质量的保障至关重要。

本文将从界面划分的角度,介绍一些注意要点,帮助读者更好地进行施工界面的划分。

二、界面划分的目的和意义项目总分包单位施工界面的划分是为了明确各个施工单位的责任范围和工作内容,保证施工工序的有序进行。

合理的界面划分可以有效避免工作交叉和责任模糊,提高施工效率和质量。

三、注意要点1. 界面划分应根据施工工序进行根据施工工序的不同特点和施工流程的需求,将整个施工过程划分为不同的界面。

例如,地基处理、主体结构施工、装饰装修等工序可以划分为不同的界面,有利于施工单位有针对性地开展工作。

2. 界面划分应符合施工单位实际能力在划分界面时,要充分考虑每个施工单位的实际能力和经验水平。

不同施工单位可能有不同的专长和技术优势,应合理安排划分界面,使各个施工单位能够发挥自身的优势,提高施工效率和质量。

3. 界面划分应考虑工期和资源配合在划分界面时,要考虑各个施工单位之间的工期和资源配合。

合理的界面划分能够避免施工单位之间的工作交叉和资源浪费,提高整个项目的施工进度和效益。

4. 界面划分应明确责任和协作关系界面划分不仅要明确各个施工单位的责任范围,还要明确不同施工单位之间的协作关系。

各个施工单位应建立良好的沟通机制和协作机制,及时解决界面问题,确保施工进度和质量。

5. 界面划分应考虑施工安全和质量控制在划分界面时,要充分考虑施工安全和质量控制的要求。

合理的界面划分可以避免施工过程中的安全隐患和质量问题,保障施工人员和项目的安全。

6. 界面划分应灵活调整在实际施工中,可能会出现一些意外情况或者需求变更,界面划分可能需要进行调整。

施工单位应及时根据实际情况进行界面调整,保证施工进度和质量。

四、总结项目总分包单位施工界面的合理划分是保证施工工序有序进行和质量控制的关键。

通过遵循上述注意要点,我们可以更好地进行界面划分,提高施工效率和质量,确保项目的顺利完成。

精装修工程工作面移交管理制度

精装修工程工作面移交管理制度

精装修工程工作面移交管理制度为确保精装修工程顺利组织施工,土建总包单位、专业工程分包单位将毛坯房屋中间交付给装修总包的交付验收流程,加强过程监控、明确质量责任、减少中间移交纠纷,从而提升最终工程质量。

各工作面移交工作有条不紊的进行,特制定本管理制度。

本制度作为精装修工程各中标单位的分判合同附件,参加移交单位需严格按此附件执行。

一、移交管理办法由监理组织总包单位、专业分包单位、精装修单位、相关精装修分包单位以及发包人主管工程师,逐层逐户分批按照相关规范标准对相关工作面进行验收、移交,应编制专门的中间移交验收的计划报监理和项目部审批,同时抄送知会总包。

精装修单位及各精装修分包单位在接收工作移交面后应立即进行检查、验收,并于三日内提出意见,否则将认为移交的工作面合格,精装修单位及各精装修分包单位不得以其它工序的质量问题影响其自身负责的装修质量,且不得因此向业主提出任何索赔,验收合格后填写“《毛坯房屋移交验收记录表》”完成工作面交接,必须办理移交签字手续,中间移交验收完成后,必须办理移交签字手续,如果超过规定的中间移交验收期间,除结构安全、土建结构裂缝、外墙渗漏外的其它质量责任转移到装修总包,装修总包承担相应的接收后房屋质量责任;中间移交验收按照《房屋中间交接验收记录表》相应规定每户验收并记录,应重点验收土建结构大小头、装修标高控制线、门洞口尺寸、外檐门窗渗漏、门、窗及玻璃、给水及采暖管道试压、排水管道通畅、厨卫防水施工质量、空调洞等,同时形成以下移交验收附件:装修总包对照销售一户一图和装修设计图纸,进行一户一图符合性验收;装修总包需和土建总包办理装修标高线确认移交记录;装修总包需和土建总包办理门洞口尺寸移交确认记录;厨卫要求装修总包和土建总包进行闭水移交试验验收。

在移交工作面符合图纸及相关规范要求的前提下,移交接收单位不得拒绝接收。

同时发现任何单位不能按时移交、不参加移交、移交之前擅自施工、移交质量不合格等情况,视情节轻重处以500~2000元罚款,并对相关责任人员进行批评、警告、撤职、责令离开工地等处理。

总包分包界面划分制度

总包分包界面划分制度
装修总包
成品保护
电梯机房
土建总包
完成墙地顶土建结构及修补、消防门安装,墙顶面粉刷及涂饰、地面


消防门为专业分包
室外
园建绿化工程
土建总包
完成图纸指定完成面标高30cm以下土方平整
园建绿化分包
苗木栽培、回填至指定标高及场地平整
沉降影响因素由绿化单位承担;排水通畅由总包单位负责
安防智能化
安防分包
完成小区管路沟开挖、管路预埋、穿线及设备安装
给排水
配套公司
各楼栋室外给水管道及阀门施工安装
土建总包
室内所有管道、阀门、水泵、水表等设备施工安装及室外1.5米处与市政管道连接
天然气
配套公司
室内外管道安装、套管安装,室内管道入户
土建总包
预留煤气管道洞口、管道安装后支模吊洞
电视、电信
电信公司、
有线电视公司
室外弱电信息管道敷设,各类弱电手孔井砌筑。从室外弱电交接箱、分配器到室内的多媒体箱的穿线
装修总包完成成品保护
公共部位
楼梯间
土建总包
完成楼梯间楼梯踏步及墙地顶土建结构及修补,防火门、消防箱、栏杆安装土建收口;踏步、墙地顶装修面完成;给排水、电气预埋施工完成;
装修总包
楼梯间灯具及消防指示安装
防火门、栏杆、消防工程为专业分包
水电管井
土建总包
完成墙地顶土建结构及修补、管井门安装土建收口,墙顶面粉刷及涂饰、地面收光,给排水、电气预埋施工完成
土建总包
楼梯间弱电管道预埋、井道内弱电桥架敷设、过线箱与设备箱底盒埋设及面盖安装,楼内弱电出户管与室外弱电手孔井对接,楼层弱电箱或电气井至室内多媒体箱管道预埋
注:
1.以上交接面的完成标准需满足设计要求、相关国家规范、物业细部检查质量标准及分户验收标准,交接单位都需对此签字认可。

最新工程总包与分包施工界面划分

最新工程总包与分包施工界面划分

5
园林园建
1、园区土方整形; 2、施工图范围内园林景观、景观给排水、景观照明电气 、园建等部分的材料采购及安装; 3、施工图范围内园林绿化部分植物采购及种植与养护 (质保期以内的养护) 4、园建及园林部分的成品保护
6
消防工程
1、消防设计图纸的深化; 2、图纸涉及到的所有消防系统的设备、材料的供货、材 料制作、安装、调试、移交培训工作。 3、对总承包人施工预埋成果的接收、改正、处理、完善 等工作 1、主体封顶后开 4、配合总承包单位做好在质量、进度、安全、验收方面 始施工; 的工作;在总承包单位的总体协调管理下,做好与各专业 2、在外架拆除前 单位的交叉施工与协调管理工作,负责编制消防专业综合 完工。 管线图,并报机电总承包单位、监理单位和招标人审批, 按各专业工种界面做到有序施工,配合总承包单位做好各 专业分包单位的协调管理工作; 5、办理本项目整体和专项的消防专项报建和验收手续, 包验收、包竣工资料收集整理、确保项目通过消防验收合 格。 1、幕墙二次图纸深化设计并送审合格 2、随主体结构施工预埋构件材料提供、制作及预埋; 3、幕墙图纸范围内所有项目的玻璃、石材、铝板、龙骨 、铝合金门窗、百叶窗、钢结构、预埋件、结构胶、密闭 1、主体外墙施工 胶、防火板及防火材料、后置件、五金配件等材料供应、 完后进场施工 制作、安装; 2、与外墙装饰工 4、玻璃(石材、铝板)塞缝、打胶、密闭收口; 程同步施工完。 5、幕墙防火、保温、防腐、防锈、防雷(总包预留接地 点,分包焊接)、防水措施; 6、配合机电通风口位置幕墙施工; 7、幕墙相关验收工作及资料整理,保证专项验收通过, 资料提交总包单位。
工程总包与分包施工界面划分标准
序 号 施工界面划分 分包工程名称 工期要求 分包工程内容 移交工作面标准

总承包工程与专业分包工程工作界面划分

总承包工程与专业分包工程工作界面划分

承包人承包工程与发包人专业分包工程工作界面划分一、总承包与弱电、消防、供配电分包的界面划分(1)室内部分,弱电、消防穿线管预留预埋,穿引线由总承包施工;弱电穿线、弱电桥架与消防桥架及设备安装及其调试由弱电及消防施工单位施工;(2)住宅电气部分,以电表箱出线端为界,出线端后的工程由总包单位完成(户内配电箱以后仅完成配管、穿引线即可);地下室电气部分,完成施工图设计的全部管线、孔洞及路由预留预埋。

配电室低压出线柜至各系统的明配管线及桥架敷设由专业分包单位完成;地下室消防部分,(含消防电气系统及消防水系统)由总包单位完成施工图设计的全部管线、孔洞及路由(桥架除外)预留预埋;地下室压力排水部分,以水泵控制箱进线端为界,进线端以后工程由总包单位完成水系统与电系统施工。

(3)消防系统补水箱给水管由总承包完成,其余部分由消防分包单位施工。

(4)弱电、消防系统设备人防工程、通风系统设备(含发电机、水箱、正压风机、滤毒室及相关人防工程落地设备等)必须(要)的混凝土基础由总承包完成。

(5)除总承包施工范围的防雷接地系统由自己完成外,其余机房接地系统(如配电房、弱电机房、消防控制室机房、幕墙等)施工至等电位箱(含等电位箱)和接点扁铁(钢板),各设备接地由各分包完成。

(6)除分包桥架内的防火封堵或人防工程(如有)防爆波电缆井封堵及人防封堵由各分包各自完成外,其余外部(套管)水泥封堵(如桥架洞口、风管洞口等)均由总包完成二、总承包和通排风分包的界面划分(1)通排风管道穿墙、板或梁的孔洞由总承包施工。

(2)通排风的电源、接线及电源柜(含设备自带供电设备)由总承包施工。

(3)通排风的管道系统、保温、设备安装及调试由分包单位施工。

(4)通排风设备必须(要)的混凝土基础由总承包完成。

(5)除分包桥架内的防火封堵或封堵由各分包各自完成外,其余外部(套管)水泥封堵(如管道洞口、风管洞口等)均由总承包完成。

三、总承包与公共部位装修分包施工的界面划分(1)地面、顶面预留孔、洞或槽(安装管线完成后的孔、洞)吊洞由总承包单位施工完成(精装修自身工作范围内部分除外)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总分包工作界面划分及移交管理办法1.编制目的总包及各专业分包单位之间在专业施工前后必须进行工作面的交接验收工作,便于不同工序之间质量责任的划分和界定。

总包及各专业分包单位的原材料、半成品和成品的保护工作由其自身负责,需保证最终竣工验收质量合格。

2.适用范围本制度适用于华润置地(合肥)有限公司及相关联公司开发的所有工程项目。

3.总包工作范围及移交流程总包的工作范围包括:土建工程、粗装工程(含楼梯间、设备间、屋面、地下室及车库装修)、机电工程、室内地坪等。

总承包单位负责完成室内外的基准控制线、外墙装饰通线或点的定位,并对其精确度负责,各专业分包商统一按照总承包商提供的基准控制线进行复核后施工。

完成工作界面的验收移交流程:总包及专业分包的完成工作界面移交,由移交方向监理单位项目部提出申请,总包、交接工作面的专业分包、监理单位项目部、发包人项目部工程师共同参加验收,并由移交方形成书面的移交验收记录,并由参加验收人员签字确认。

4.主要内容4.1桩基及基坑支护专业分包与总包的界面划分、交接1、桩基单位需完成的工作面:桩基工程专业分包完成全部工程桩的施工,并完成工程施工检测。

若为钻孔灌注桩或CFG桩,施工过程中产生的泥渣需在桩基施工完毕后全部清运出场,并按要求回填泥浆池。

2、双方工作界面移交要求:桩基专业分包完成的工作面:场内机械设备必须移出场外,现场应清理整齐、干净、无垃圾。

桩基在土方开挖前,工程桩静载检测应合格并能出具检测报告;支护工程施工质量达到验收要求。

桩基专业分包完成桩头破除及清理外运工作,并负责向总包移交场地标高,向总包移交的场地标高必须与业主向桩基单位移交时的标高一致。

现场已有的围墙、道路、大门、机电接驳点等设施应完好的移交给总包单位。

3、协调配合桩基单位需将泥浆池内泥浆(如果有)清理干净后,用基坑原土回填密实。

在土方开挖期间,总包单位完成桩顶标高测量工作。

桩基单位应派专人负责随时配合现场土方开挖,避免因开挖不当对桩基工程的破坏,并不影响土方开挖进度。

4.2总包与装饰专业的界面划分、交接4.2.1总包完成的工作面:总包完成公共部位精装分包专业界面工作:天棚部分应符合设计要求,如为混凝土梁板,应进行打磨平整、清理干净;墙、柱部分为图纸设计装饰面层;地面部分为混凝土结构面;其它包括设计要求:孔、洞、缝的封堵等;向专业分包提供基准控制线。

4.2.2装饰专业分包完成的工作面:装饰专业分包完成的工作界面:包括本专业的全部工作内容和精装收口(包括分界处的处理)工作,入户门、防火门外精装收口及未在本界面划分之内并涉及到本专业分包的其它收口工作均由装饰专业分包负责完成施工。

4.2.3双方工作界面移交要求:总包及装饰分包应做到:界面处理牢固可靠、平整、顺直,无裂缝、空鼓,清洁干净;达到发包人质量标准的要求,并不得破坏其建筑物防水、隔热、防潮、隔音等使用功能。

要求在吊顶施工前先由机电专业进行线、槽、管安装作业,并协同装饰专业吊顶施工班组进行检查,工序交接。

装饰专业吊顶班组施工前配合机电专业安装班组对管线进行验收,工序交接,吊顶吊筋要严格按管线走向图控制,避免损坏混凝土内管线。

需要在装饰面施工完毕后再行安装的机电末端(如灯具、开关插座、水龙头、洁具给排水点等)须在装饰面施工完毕后,先由机电专业书面提出进行点位确定,再由装饰专业进行开孔(天花、墙面、地面),以保证开孔的美观和精确性,再由机电专业进行末端安装,最后由装饰专业进行装饰面的修复和装饰收口处理工作。

如果在装饰最终完成后,由于机电专业的错误或返工需要进行的装饰损坏、拆除等工作所引起的费用和工期的延误,均由责任方承担损失。

4.3总包与防水指定分包的界面划分、交接(如防水工程为指定分包)4.3.1 总包完成的工作面:总包在工作面移交给防水指定分包前完成:防水层以下全部结构层(含找平层)、边角收口、孔洞修补、结构洞口封堵、预留插筋切割封堵、基层进行清理打磨修补和防水保护层(含软或硬质材料)及其以上(外)土建结构层的施工,并在阴阳角部位做好正或倒“八”角砂浆,屋面女儿墙防水端部凹槽及防水施工后的收口工作,烟道、管道等周边的结构洞口必须按发包人技术标准节点处理要求施工完成,屋面和厨、卫等有防水要求的楼面必须先通过结构层蓄水试验合格。

对于地下室外墙等部位总包单位必须为防水指定分包单位无偿提供合格的脚手架供专业分包施工使用;向专业分包提供基准控制线。

4.3.2 防水指定分包完成的工作面:防水指定分包完成本专业的全部工作内容及未在本界面划分之内并涉及到本专业分包的其它工作均由其负责施工完成;结构基层清理由总包完成并由防水指定分包验收同意并接收后,由防水专业分进行防水层施工。

4.3.3 双方工作界面移交要求:总包向专业分包移交的防水基层界面必须确保其密实、平整、无垃圾,无裂缝、空鼓及浮凸砂浆等,双方工作必须收口顺直,防水保护层在施工前必须做好保护工作,对防水层造成破坏的,由其负责全部返工修复费用;防水专业施工完成经蓄水实验检查合格并清理干净后移交给总包。

严禁总包专业和安装专业进行防水完成面上的开洞等破坏性施工,如确有必要,应编制专项处理方案并报监理和发包人项目部审核同意后方可实施;防水施工过程中防止对其他半成品和成品造成污染,在施工完成后必须保证工作交接面清洁,做到工完场清。

防水指定分包单位应服从总包现场管理的各项规章制度。

所有界面移交必须符合规范及发包人质量标准的要求。

4.4总包与铝合金门窗专业的界面划分、交接4.4.1 总包完成的工作面:总包单位完成的界面工作:完成门窗洞口的砌筑、糙底粉刷、窗洞外侧护角(含二次构件)等工作。

向专业分包提供精确的基准控制线及外墙装饰通线,在专业分包完成门窗框安装及发泡剂施打后,进行门窗洞口填缝、收口、窗洞四周内外墙面抹灰等工序施工;铝合金门窗下框要求细石混凝土或水泥砂浆填塞密实。

4.4.2 铝合金门窗专业分包完成的工作面:铝合金门窗专业分包单位完成的界面工作:先将门窗框安装完成,并固定牢固,四周留缝均匀,对铝合金门窗框四周进行聚氨酯泡沫填缝密实并使窗框100%受有膨胀压力,聚氨酯泡沫干燥后进行切面,并移交给总包;框台完成基层处理,作好成品的保护工作;之后将门窗框工作面移交给总包进行内外侧面收口施工。

最后由门窗专业分包单位进行外侧窗边防水、打胶、清洁工作(包括门窗框保护膜的清除)。

4.4.3 双方工作界面移交要求:严格执行“先砌口后装框”的施工顺序,门窗洞口的尺寸、垂直度、标高、形状等都必须符合发包人质量标准和设计文件以及规范的要求。

要求移交的门窗洞口垃圾、灰尘、砂浆等均清理干净,窗台坡度符合要求。

框下料尺寸与洞口尺寸吻合,四周间隙均匀,嵌填饱满;铝合金周边连接件牢固不外露;铝合金制作及安装符合验收标准;安装保证一次成型,避免事后挪动对总包成品造成损坏;密封胶表面应光滑、顺直、无裂纹;门窗框全范围内粘胶带保护成品。

在窗框内外收口抹灰及面层施工过程中,总包单位应按照发包人《铝合金门窗施工作业指导书》来收口和预留打胶嵌缝槽。

铝合金门窗专业与外装饰之间的工序安排,应以外装饰专业后施工洞口周边为宜,同时铝合金门窗专业分包单位门窗扇的安装进度应满足总包单位的统一安排,并在未验收移交前做好成品保护工作,最后的门窗框边的防水打胶工作由铝合金门窗专业负责。

4.4.4 双方配合注意事项:总包和铝合金专业分包应避免相互之间的工序和工人操作过程中的交叉污染,总包、铝合金专业分包各自做好成品保护工作,特别是铝合金表面和玻璃表面要防止划伤和烧伤。

在铝合金专业和外装饰专业界面交接中应注意的事项包括:外装饰专业收口过程中的各种装饰面层压框尺寸应符合规范要求和铝合金专业的要求,同时在交界部位的施工中,先完工序做好保护措施,后施工工序加强成品保护意识,铝合金保护膜在验收前一个月由门窗专业分包单位清除,外装饰专业收口门窗洞口周边时应避免对门窗框的污染、碰损、烧伤等;铝合金打防水胶收口时应避免污染其他施工部位。

4.5总包、精装及入户门专业分包的界面划分、交接4.5.1总包完成的工作面:总包单位按照施工图纸及入户门分包单位提供的门洞口尺寸完成入户门洞口的预留,洞口尺寸预留偏差由总包单位负责整改,入户门专业分包安装入户门完成后,总包单位需完成入户门室内周边收口工作。

4.5.2 精装修专业分包完成的工作面:精装修单位完成精装范围内公共部位入户门处的墙、地面装饰工作后,将工作面移交给入户门专业分包。

4.5.3 入户门专业分包完成的工作面:入户门专业分包应完成入户门的安装,并确保入户门安装的垂直方正及牢固,并由入户门单位进行门框的灌浆工作。

4.5.4 双方工作界面移交要求:总包完成的工作面的洞口尺寸必须符合设计要求,做到横平竖直、角度方正,精装修专业分包装饰面应横平竖直,满足入户门安装要求;三方应避免对对方施工完成的工作面或成品有损坏和污染,施工时必须做好保护工作。

4.6总包、精装及防火门专业分包的界面划分、交接4.6.1 总包完成的工作面:总包单位按照施工图纸完成防火门洞口的预留,防火门专业分包安装防火门完成后,总包单位需完成防火门周边(非精装专业分包的工作内容)的收口工作。

4.6.2 精装修专业分包完成的工作面:精装修单位完成精装范围内公共部位防火门处的墙、地面装饰工作后,将工作面移交给防火门专业分包。

4.6.3 防火门专业分包完成的工作面:防火门专业分包应完成防火门的安装,并确保防火门安装的垂直方正及牢固,防火门单位负责灌注发泡剂及灌浆工作(如有)。

4.6.4 双方工作界面移交要求:总包完成的工作面的洞口尺寸必须符合设计要求,做到横平竖直、角度方正,精装修专业分包装饰面应横平竖直,满足防火门安装要求;三方应避免对对方施工完成的工作面或成品有损坏和污染,施工时必须做好保护工作。

4.7总包与栏杆、百页的界面划分、交接4.7.1 总包完成的工作面:总包应完成结构及墙体施工、洞口尺寸按设计图纸留设并已抹灰达到相关要求。

总包在栏杆、百页安装完后进行土建收口工作,栏杆、百页预埋件(施工图有设计时按设计图纸要求)安装由总包施工,在工作面移交时提供相关尺寸及饰面相邻标高,并且保证精确度。

4.7.2 栏杆、百页专业分包完成的工作面:完成栏杆、百页专业分包的全部作业内容,按进度要求,将工作面移交给总包单位进行土建收口施工;在总包收口完成后,栏杆、百页与土建收口部位的装饰处理如盖板、打胶等由栏杆、百页专业分包单位负责;4.7.3 双方工作界面移交要求:双方工作界面在移交前必须做好自身工作界面的清理工作,专业分包安装时不得随意破坏墙体及地面结构和装饰面层;栏杆、百页施工时必须做好对铝合金和土建面层成品的保护;栏杆、栏板骨架全范围内覆膜保护成品;对对方工作界面损坏时,由对方进行修复施工,责任方承担修复费用。
