project工作计划表.doc

project工作计划表篇一:project进度计划编制方法要按下面序号顺序做计划1. 定义日历,即事先定义好项目周期内的节假日2. 输入项目开始日期(正排计划)或完成日期(倒排计划),菜单里面打开:“项目”—“信息”3. 输入任务名称4. 输入任务的周期5. 定义任务之间的顺序关系6. 定义好限制条件(任务默认都是“越早越好”。

不要为此限制输入开始或完成日期,只要定义好周期,和其它任务顺序连接即可。

要充分挖掘任务之间的关系;能在子任务之间链接的,不作父任务之间的链接;每个任务都直接或间接的有前置任务)7.8.9.10.输入任务的开始日期(不要动完成日期,要让其自动生成)定义任务的负责人和资源定义不同人力资源的不同日历根据最后节点来不断调整。

以下罗列一些Project使用的基本技巧,供参考!1. 任务限制类型一般为越早越好,手动调整任务的时候任务性质可能变为不得早于?开始等。

当设置任务为不得早于?开始时候,甘特图备注栏位会有一个小窗体,如果一个甘特图有许多这样的小窗体,对不起,这个甘特图是有问题的。

2. 当项目开始时间调整后,整个项目计划能够原封不动的平移(参见Project给出来的几个软件开发计划模板)。

做到这一点要充分挖掘任务之间的关系,链接任务达到任务具有相对起始时间而不是绝对起始时间。

要做到这一点,要保证 1. 任务限制定义为越早越好 2. 每个任务(第一任务除外,可能存在多个并行第一任务)都直接或间接的有前置任务。

尽量挖掘任务之间的关系。

譬如可以关联总体设计分析与需求阶段的需求分析任务设置关联,任务相关性设置为完成-开始-20%。

也就是说在需求分析完成80%的时候开始总体设计。

3. 项目信息需要设置“项目开始时间”;工具-选项显示大纲编号;在工具-选项-视图tab中打开项目甘特图中显示大纲数字、显示项目摘要任务选项;4. Project可以自己算出关键路径(CPM),但是以下情况会影响自动计算关键路径的准确性:1. 子任务工作量与估算有很大偏差;2. 越早开始越好的任务限制条件定义为不得早于?开始;3. 项目计划中有些周期性的管理性任务。

4. 资源过度分配。

5. 任务的链接最好是具体任务之间的链接。

能在子任务之间链接的,不作父任务之间的链接。

6. 建议每个阶段或里程碑要保存基准计划,每固定的时间间隔可以保存中期计划。

7. Project中文件-另存为-Microsoft Excel工作薄,可以导出任务列表,估算时可以采用该列表。

8. 视图-其他视图-日历甘特图能够方便的看到每周的工作安排,便于每周的任务跟踪。

9. 视图-资源视图能够方便的观察到是否存在资源过度分配,传统意义都是通过视图-资源使用状况来调整资源过度分配。

调整时注意人力资源存在生产效率1-10倍的差异,Project中使用的是标准人天等等。

10. 跟踪任务可以使用“跟踪”工具条,在工具拦位点击右键,选择跟踪选项,也可以采用插入实际开始时间、实际完成时间两列来完成。

跟踪计划不要调节“任务开始时间”“任务完成时间”列,应该调节“任务实际开始时间”“任务实际完成时间”。

前者相当于调整项目计划并限制任务限制为“不得早于..开始”,后者才是实际的跟踪。

11. Project中要体现管理储备篇二:project编制进度计划1.2. 定义项目................................................................................................. .................................. 2 日历的设置................................................................................................. (4)2.1日历的设置................................................................................................. .. (4)2.2日历的共享................................................................................................. ..................... 103.4. 设置项目属性................................................................................................. ........................ 11 任务分解................................................................................................. .. (12)4.1录入任务信息................................................................................................. .. (12)4.2工期设定................................................................................................. . (15)4.3任务关联性设定................................................................................................. . (16)4.3.1在条形图中直接拖动................................................................................................. (16)4.3.2在“前置任务”列中编辑 (17)4.3.3在“任务信息”中的“前置任务”选项卡中编辑 (17)4.3.4在“向导“中的“排定任务日程”中编辑 (18)1. 定义项目在“任务”窗格中单击“定义项目”链接,将出现如图1-1所示的“定义项目”窗格,首先我们需要输入项目的估计开始日期,单击“定义项目”窗格中的下拉框,将出现一个月历,默认的项目开始日期为当前日期。

图1-1 “任务”窗格图1-2 输入项目的估计开始日期在设置好项目的开始日期后,选择“保存并前往第2步”链接。

图1-3与Project Server 相关的窗格接下来将出现与Project Server相关的窗格,如图1-3所示,请选择“否“,保存并前往第三步图1-4 完成项目定义最后在图1-4所示的对话框中点击“保存并完成”。

2. 日历的设置2.1日历的设置如果Project环境中的工作/非工作时间(日历)与实际中的工作/非工作时间(日历)有冲突,编制的项目进度计划肯定是不准确的。

Project中的日历指的是项目的工作与非工作时间的设置。

编制进度计划时必须首先设置日历,否则做出的计划是与实际脱节的。

在Project中日历有项目日历、任务日历和资源日历三种分类。

而Project中默认的日历有4种:标准日历、24小时日历、夜班日历、行政日历。

通常情况下,为一个项目分配日历时,可以通过对“标准”日历的修改来得到,具体修改方法如下:项目文件:“北京天威诚信统一信任管理系统实施计划.mpp”,然后在Project环境中选中“向导”中的“任务”选项卡,如图2-1所示显示/隐藏项目向导图2-1开始定义工作时间鼠标单击图2-1中的“定义常规工作时间”链接,出现如图2-2所示画面。

篇三:使用Project编制进度计划使用Project编制进度计划1.1.1 目标1. 了解Project的作用,以及Project与成本管理系统GCM3.5的关系;2. 使用Project编制进度计划的优越性;3. 熟悉有关Project的几个有关概念;4. 熟悉并掌握使用Project编制进度计划的流程;5. 能够使用Project编制满足GCM系统要求的进度计划;1.1.2 课程目录1.Project是一种编制进度计划的工具,Project编制进度计划的优越性2.了解有关几个Project的概念3.Project界面介绍4.以一个具体的实例来说明Project编制进度计划5.使用Project编制进度计划的流程(工作步骤)1.1.3 课程内容1. Microsoft Project简介Microsoft Project 是一种功能强大而灵活的项目管理工具,可以用于控制简单或复杂的项目。

它能够帮助您安排和追踪所有的活动,从而使您对它们的进度了如指掌。

特别是对于我们建筑工程项目管理的进度计划管理,他为我们提供强大工程进度管理.使用Project我们可以很方便的应对进度计划的调整和资源分配。

使用Project编制进度计划我们无需画图,只要建立工程工序的任务信息,系统就会自动生成各种进度图表(横道图、网络计划图等等)2. 几个有关Project的术语任务:有始有终的一项活动,项目是由任务组成的,在建筑工程中可以理解为工序;工作:完成任务所需的工作时间。

建筑工程的工作时间与其他项目的工作时间不太相同,Project默认的工作时间一般周六、日为非工作时间。

而,建筑工程编制进度计划是不考虑周六、日的。

所以要将Project中的工作时间进行更改。

WBS:工作分解结构(Work Break-Down Structure),是指显示项目各个步骤的日程表。

要制定进度,成功地的项目经理必须将项目分解成小的工序包任务级别:子任务与父任务的工作关系开始时间(完成时间):在Project中,开始时间(完成时间)就是指计划开始时间(计划完成时间)3. Project界面介绍Project的界面风格和Microsoft Office的其他办公软件的界面风格一样。

界面构成有:标题栏:菜单栏:工具栏:视图栏:工作区:状态栏:4. 以一个具体工程实例来使用Project编制进度计划2. 4.1更改工作时间Project默认的工作时间一般周六、日为非工作时间。

而,建筑工程中编制进度计划是不考虑周六、日的。

所以要将Project中的默认工作时间进行更改,将周六、-改为非默认工作时间。

操作步骤:工具-更改工作时间,选择要更改的时间列-将所选的-期设置为非默认工作时间注:非工作时间在Project当中为灰色显示,工作时间为白色显示3. 4.2列定义在Project中系统已经对列进行固定定义,但系统指显示默认的几列,Project中称为域。

合集下载

个人工作计划project

个人工作计划project

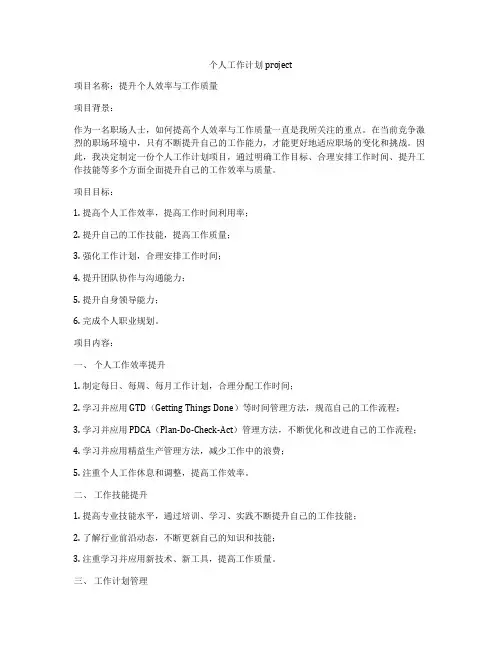

个人工作计划project项目名称:提升个人效率与工作质量项目背景:作为一名职场人士,如何提高个人效率与工作质量一直是我所关注的重点。

在当前竞争激烈的职场环境中,只有不断提升自己的工作能力,才能更好地适应职场的变化和挑战。

因此,我决定制定一份个人工作计划项目,通过明确工作目标、合理安排工作时间、提升工作技能等多个方面全面提升自己的工作效率与质量。

项目目标:1. 提高个人工作效率,提高工作时间利用率;2. 提升自己的工作技能,提高工作质量;3. 强化工作计划,合理安排工作时间;4. 提升团队协作与沟通能力;5. 提升自身领导能力;6. 完成个人职业规划。

项目内容:一、个人工作效率提升1. 制定每日、每周、每月工作计划,合理分配工作时间;2. 学习并应用 GTD(Getting Things Done)等时间管理方法,规范自己的工作流程;3. 学习并应用 PDCA(Plan-Do-Check-Act)管理方法,不断优化和改进自己的工作流程;4. 学习并应用精益生产管理方法,减少工作中的浪费;5. 注重个人工作休息和调整,提高工作效率。

二、工作技能提升1. 提高专业技能水平,通过培训、学习、实践不断提升自己的工作技能;2. 了解行业前沿动态,不断更新自己的知识和技能;3. 注重学习并应用新技术、新工具,提高工作质量。

三、工作计划管理1. 制定周计划,明确每周的工作目标;2. 制定日计划,明确每天的工作任务;3. 分配工作时间,合理安排工作时间;4. 针对工作进展做出调整,合理安排工作优先级;5. 不断优化和改进工作计划,提高工作效率。

四、团队协作与沟通能力提升1. 提高自己的沟通能力,学习并应用有效的沟通技巧;2. 注重团队协作,主动与团队成员沟通与合作,提高团队整体工作效率。

五、领导能力提升1. 学习并应用有效的领导管理方法,提高自身的领导能力;2. 提高团队管理能力,带领团队更高效地完成工作;3. 学习并应用有效的团队激励方法,激励团队成员更加积极地投入工作。

项目管理表格

项目管理表格

项目管理表格
项目管理表格:
以下是一些常用的项目管理表格:
1. 项目计划表(Project Plan)
这是一个简单的表格,列出了项目的主要阶段、关键里程碑、负责人、预计完成时间以及实际完成时间等。

它是项目管理的基础,帮助您了解项目正在完成的事项。

2. 问题跟踪表(Issue Tracker)
问题跟踪表是一个可以帮助您实时跟踪项目中出现的问题和解决方案的工具。

该表包含问题的描述、严重程度、负责人和截止日期等,并可通过过滤和排序来查看和评估问题的状态和趋势。

3. 风险管理表(Risk Management)
风险管理表记录项目中的潜在风险,包括可能的影响、可能出现的时间、控制措施、负责人以及责任,致力于保持项目能够在夹缝中正常运行。

4. 任务分配表(Task Assignment)
任务分配表是用来安排和分配任务,以确保项目团队成员都知道他们需要完成的任务以及他们的工作与其他工作的关系。

5. 成本管理表(Cost Management)
成本管理表记录项目的各种费用,根据合同中的工作范围和工时估算确定费用,以便对比预算和实际成本,随时跟踪项目的经济状况。

project工作计划表

project工作计划表

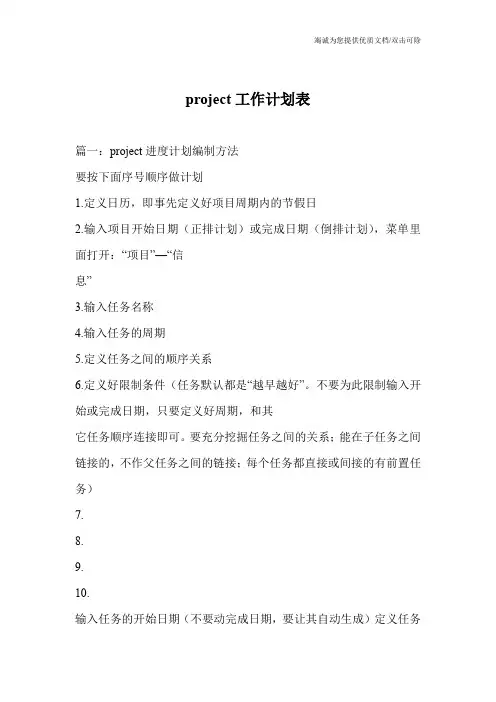

project工作计划表篇一:project进度计划编制方法要按下面序号顺序做计划1.定义日历,即事先定义好项目周期内的节假日2.输入项目开始日期(正排计划)或完成日期(倒排计划),菜单里面打开:“项目”—“信息”3.输入任务名称4.输入任务的周期5.定义任务之间的顺序关系6.定义好限制条件(任务默认都是“越早越好”。

不要为此限制输入开始或完成日期,只要定义好周期,和其它任务顺序连接即可。

要充分挖掘任务之间的关系;能在子任务之间链接的,不作父任务之间的链接;每个任务都直接或间接的有前置任务)7.8.9.10.输入任务的开始日期(不要动完成日期,要让其自动生成)定义任务的负责人和资源定义不同人力资源的不同日历根据最后节点来不断调整。

以下罗列一些Project使用的基本技巧,供参考!1.任务限制类型一般为越早越好,手动调整任务的时候任务性质可能变为不得早于?开始等。

当设置任务为不得早于?开始时候,甘特图备注栏位会有一个小窗体,如果一个甘特图有许多这样的小窗体,对不起,这个甘特图是有问题的。

2.当项目开始时间调整后,整个项目计划能够原封不动的平移(参见Project给出来的几个软件开发计划模板)。

做到这一点要充分挖掘任务之间的关系,链接任务达到任务具有相对起始时间而不是绝对起始时间。

要做到这一点,要保证1.任务限制定义为越早越好2.每个任务(第一任务除外,可能存在多个并行第一任务)都直接或间接的有前置任务。

尽量挖掘任务之间的关系。

譬如可以关联总体设计分析与需求阶段的需求分析任务设置关联,任务相关性设置为完成-开始-20%。

也就是说在需求分析完成80%的时候开始总体设计。

3.项目信息需要设置“项目开始时间”;工具->选项显示大纲编号;在工具->选项->视图tab中打开项目甘特图中显示大纲数字、显示项目摘要任务选项;4.Project可以自己算出关键路径(cPm),但是以下情况会影响自动计算关键路径的准确性:1.子任务工作量与估算有很大偏差;2.越早开始越好的任务限制条件定义为不得早于?开始;3.项目计划中有些周期性的管理性任务。

Project中安排任务工期

Project中安排任务工期

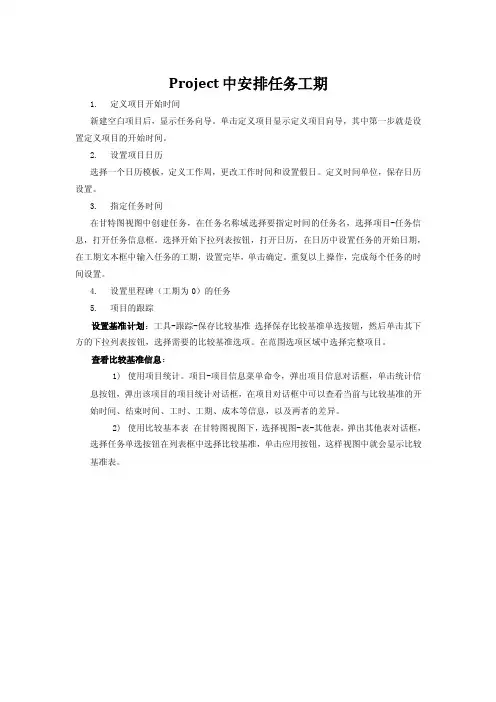

Project中安排任务工期1.定义项目开始时间新建空白项目后,显示任务向导。

单击定义项目显示定义项目向导,其中第一步就是设置定义项目的开始时间。

2.设置项目日历选择一个日历模板,定义工作周,更改工作时间和设置假日。

定义时间单位,保存日历设置。

3.指定任务时间在甘特图视图中创建任务,在任务名称域选择要指定时间的任务名,选择项目-任务信息,打开任务信息框。

选择开始下拉列表按钮,打开日历,在日历中设置任务的开始日期,在工期文本框中输入任务的工期,设置完毕,单击确定。

重复以上操作,完成每个任务的时间设置。

4.设置里程碑(工期为0)的任务5.项目的跟踪设置基准计划:工具-跟踪-保存比较基准选择保存比较基准单选按钮,然后单击其下方的下拉列表按钮,选择需要的比较基准选项。

在范围选项区域中选择完整项目。

查看比较基准信息:1)使用项目统计。

项目-项目信息菜单命令,弹出项目信息对话框,单击统计信息按钮,弹出该项目的项目统计对话框,在项目对话框中可以查看当前与比较基准的开始时间、结束时间、工时、工期、成本等信息,以及两者的差异。

2)使用比较基本表在甘特图视图下,选择视图-表-其他表,弹出其他表对话框,选择任务单选按钮在列表框中选择比较基准,单击应用按钮,这样视图中就会显示比较基准表。

跟踪项目进程:甘特图视图中,选择一个任务,鼠标放在该行任何位置双击,弹出任务信息对话框,选择常规选项卡,输入结束时间和完成百分比。

返回甘特图视图,可看到该任务的进度横条上可以看到行条中间出现的黑线代表完成任务的百分比。

通过更新任务对话框跟踪任务进度。

工具-跟踪-更新任务打开更新任务对话框。

创建进度线:Microsoft Office Project 2003 将绘制一条进度线来连接进行中的任务和本应开始的任务,并在“甘特图”中创建一个图表,其中对于落后于日程的工时,顶点指向左侧;对于提前于日程的工时,顶点指向右侧。

顶点与垂直线的距离表示任务在进度或状态日期上超前或落后于日程的程度):甘特视图中选择视图-工具栏-跟踪命令,打开跟踪工具栏,单击工具栏中的添加进度线按钮。

project进度计划表

project进度计划表

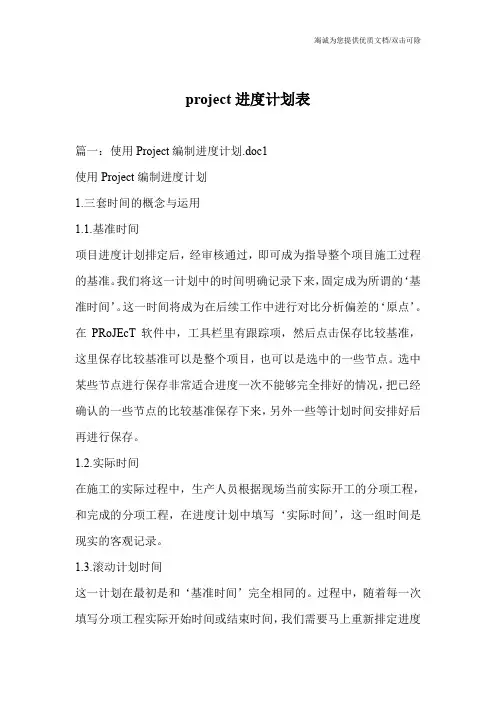

project进度计划表篇一:使用Project编制进度计划.doc1使用Project编制进度计划1.三套时间的概念与运用1.1.基准时间项目进度计划排定后,经审核通过,即可成为指导整个项目施工过程的基准。

我们将这一计划中的时间明确记录下来,固定成为所谓的‘基准时间’。

这一时间将成为在后续工作中进行对比分析偏差的‘原点’。

在PRoJEcT软件中,工具栏里有跟踪项,然后点击保存比较基准,这里保存比较基准可以是整个项目,也可以是选中的一些节点。

选中某些节点进行保存非常适合进度一次不能够完全排好的情况,把已经确认的一些节点的比较基准保存下来,另外一些等计划时间安排好后再进行保存。

1.2.实际时间在施工的实际过程中,生产人员根据现场当前实际开工的分项工程,和完成的分项工程,在进度计划中填写‘实际时间’,这一组时间是现实的客观记录。

1.3.滚动计划时间这一计划在最初是和‘基准时间’完全相同的。

过程中,随着每一次填写分项工程实际开始时间或结束时间,我们需要马上重新排定进度计划。

比如,一个分项工作完成了,我们有了实际完成时间。

根据原先确定的各分项工程间的逻辑关系和计划耗用时间,我们可以重新排定全部计划。

为什么要重新排计划呢?因为,如果这项工作脱期了,有可能原先不是‘关键工作’的分项工程,在新的计划中成为了‘关键工作’。

也就是说我们的管理和控制重点将发生改变。

随着实际时间的填入,不断生成的计划,这就是滚动计划。

2.进度计划的操作步骤1)设置项目开始时间;2)设定工作时间;3)添加任务名称;4)设定任务级别;5)设定任务间的关系;6)设置任务工期;7)保存比较基准;2.1.设置项目开始时间;打开工具栏中的“项目信息”,如下图一;设置项目开始时间,如下图二;(图一:)(图二:)2.2.设定工作时间;Project默认的工作时间一般周六、周日为非工作时间。

而建筑工程中编制进度计划是不考虑周六、周日的。

所以要将Project中的默认工作时间进行更改,将周六、周日改为非默认工作时间。

project月进度计划

project月进度计划
(1)关注行业动态,积极参加行业相关的培训、讲座和研讨会;
(2)结识行业内外的专业人士,拓宽人脉资源;
(3)借鉴他人的成功经验,提升自己的综合素质和职场竞争力。
(3)团队成员在沟通协作方面仍存在不足,导致工作效率降低。
教训方面,我们需要在以下几个方面进行改进:
(1)加强项目管理,合理评估开发周期,确保进度可控;
(2)提高测试覆盖率,确保问题及时发现并解决;
(3)加强团队沟通协作,提高工作效率。
4.评估个人及团队表现
个人表现方面,团队成员在开发过程中均能积极主动地解决问题,不断提升自身能力。但在协作沟通方面,部分成员仍需加强。
团队表现方面,整体表现良好,成功完成了项目一期的主要功能模块开发。但在进度管理、测试覆盖、沟通协作等方面仍有待提高。
5.挖掘工作中的亮点与不足
亮点:
(1)团队成员在开发过程中积极解决问题,提升自身能力;
(2)成功完成了项目一期的ቤተ መጻሕፍቲ ባይዱ要功能模块开发,保证了功能的正常运行;
(3)及时提交项目进度报告,确保项目进度可控。
(1)在项目二期规划阶段,完成功能模块复杂度评估和开发周期分配,时间节点:本月底;
(2)在项目二期测试阶段,完善测试策略,提高测试用例覆盖率,时间节点:下月底;
(3)在项目二期启动阶段,建立有效沟通机制和协作工具,时间节点:本项目二期启动会;
(4)在项目二期执行过程中,加强项目进度监控,设立预警机制,时间节点:持续进行。
(2)积极参与团队协作,锻炼协调能力;
(3)通过模拟演练、实际操作等方式,提升自己在不同场景下的沟通协调能力。
3.培养时间管理能力,提高工作效率
(1)制定合理的工作计划,明确工作优先级;
(2)学会合理安排时间,提高工作执行力;

工作计划表单

工作计划表单英文回答:Hello there! I'd be happy to help you craft a work plan template. This template will provide you with a structured framework to outline your goals, tasks, and timelines.Let's get started!Section 1: Introduction。

Begin by providing a brief overview of the purpose and scope of your work plan. This section should clearly state the project, initiative, or task that you're planning for. For example, you could write:"This work plan outlines the steps necessary to complete the 'Project XYZ' initiative by December 31, 2023."Section 2: Goals and Objectives。

Next, define the specific goals and objectives that you want to achieve with this work plan. Make sure that your goals are SMART (specific, measurable, achievable, relevant, and time-bound). For instance, you could state:"The goal of this work plan is to increase websitetraffic by 15% by June 30, 2023."Section 3: Tasks and Activities。

工作任务计划单模板范文

工作任务计划单模板范文英文回答:Work Task Plan Template.Title: [Insert work task title]Project: [Insert project name]Task Description:Briefly describe the task, including its purpose, scope, and expected outcomes.Identify any dependencies or prerequisites.Timeline:Specify the start and end dates for the task.Include any milestones or deadlines.Resources:List the resources required to complete the task, such as:Personnel.Equipment.Materials.Responsibilities:Assign specific responsibilities to individuals or teams for each aspect of the task.Clearly define roles and accountabilities.Budget:If applicable, include the budget allocated for the task and how it will be distributed.Communication Plan:Outline how communication will be handled throughout the task, including:Frequency and methods of communication.Key stakeholders.Risk Assessment:Identify potential risks associated with the task and develop mitigation strategies.Quality Control:Establish quality standards and procedures for the task.Specify how the task will be monitored and evaluated.Contingency Plan:Develop a contingency plan in case of unexpected events or delays.Approval:Obtain approval for the work task plan from relevant stakeholders.中文回答:工作任务计划单模板。

工作计划表英语范文大全

工作计划表英语范文大全Date: [Insert date]1. IntroductionThe purpose of this work plan is to outline the tasks, timelines, and responsibilities for the successful completion of [insert project name]. This work plan will provide a clear outline of the project objectives, deliverables, and milestones, as well as the resources and activities required to achieve them.2. Project OverviewProject Name: [Insert project name]Project Objectives:- [Insert project objective 1]- [Insert project objective 2]- [Insert project objective 3]Project Deliverables:- [Insert deliverable 1]- [Insert deliverable 2]- [Insert deliverable 3]Project Timeline:- Start Date: [Insert start date]- End Date: [Insert end date]3. Project ScopeThe scope of this project includes [insert project scope]. The project team will be responsible for [insert responsibilities]. The project will be completed within the specified timeline and budget, and all deliverables will be met according to the requirements outlined in this work plan.4. Work Breakdown Structure (WBS)The following is a breakdown of the tasks required for the successful completion of the project:Task 1: [Insert task name]- Responsible Party: [Insert responsible party]- Start Date: [Insert start date]- End Date: [Insert end date]Task 2: [Insert task name]- Responsible Party: [Insert responsible party]- Start Date: [Insert start date]- End Date: [Insert end date]Task 3: [Insert task name]- Responsible Party: [Insert responsible party]- Start Date: [Insert start date]- End Date: [Insert end date]Task 4: [Insert task name]- Responsible Party: [Insert responsible party]- Start Date: [Insert start date]- End Date: [Insert end date]Task 5: [Insert task name]- Responsible Party: [Insert responsible party]- Start Date: [Insert start date]- End Date: [Insert end date]Task 6: [Insert task name]- Responsible Party: [Insert responsible party]- Start Date: [Insert start date]- End Date: [Insert end date]5. Project TeamThe project team includes the following members: - Project Manager: [Insert name]- Team Member 1: [Insert name]- Team Member 2: [Insert name]- Team Member 3: [Insert name]- Team Member 4: [Insert name]Each team member is responsible for their assigned tasks and will report to the project manager on the progress and status of their work.6. Project TimelineThe project timeline is as follows:- Planning Phase: [Insert start date] - [Insert end date]- Execution Phase: [Insert start date] - [Insert end date]- Monitoring and Controlling Phase: [Insert start date] - [Insert end date]- Closing Phase: [Insert start date] - [Insert end date]7. Risk ManagementPotential risks and challenges that could impact the project will be identified and mitigated throughout the project lifecycle. Risk management strategies will be put in place to address any unforeseen obstacles that may arise.8. BudgetThe budget for the project is as follows:- Total Budget: [Insert total budget amount]- Planning Phase Budget: [Insert budget amount]- Execution Phase Budget: [Insert budget amount]- Monitoring and Controlling Phase Budget: [Insert budget amount]- Closing Phase Budget: [Insert budget amount]9. Communication PlanRegular communication will be maintained amongst the project team members, stakeholders, and any other relevant parties to ensure transparency, alignment, and collaboration throughout the project.10. ConclusionThis work plan outlines the tasks, timelines, responsibilities, and resources required for the successful completion of the project. By following this plan, the project team will be able to achieve the objectives, deliverables, and milestones within the specified timeline and budget. Any deviations from the plan will be carefully monitored and addressed to ensure the successful completion of the project.[Insert Project Manager's Name][Insert Project Manager's Signature][Insert Date]。

工作计划表英文
