预制钢筋混凝土方桩施工方案

合集下载

预制方桩施工方案.

预制方桩施工方案.

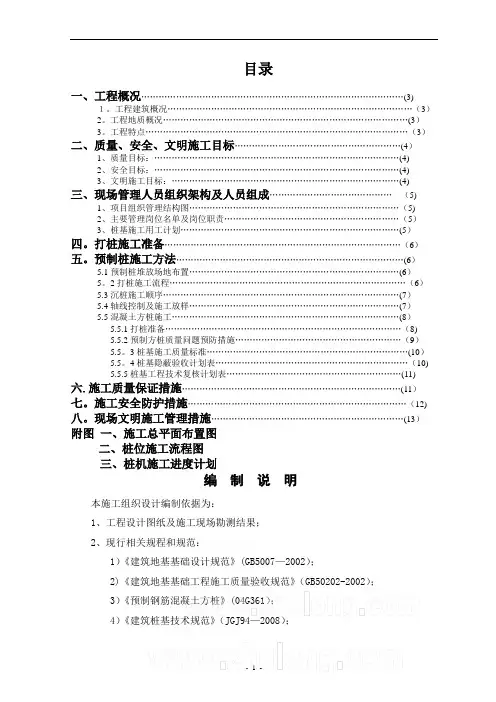

目录一、工程概况 (3)1。

工程建筑概况 (3)2。

工程地质概况 (3)3。

工程特点 (3)二、质量、安全、文明施工目标 (4)1、质量目标: (4)2、安全目标: (4)3、文明施工目标: (4)三、现场管理人员组织架构及人员组成 (5)1、项目组织管理结构图 (5)2、主要管理岗位名单及岗位职责 (5)3、桩基施工用工计划 (5)四。

打桩施工准备 (6)五。

预制桩施工方法 (6)5.1预制桩堆放场地布置 (6)5。

2打桩施工流程 (6)5.3沉桩施工顺序 (7)5.4轴线控制及施工放样 (7)5.5混凝土方桩施工 (8)5.5.1打桩准备 (8)5.5.2预制方桩质量问题预防措施 (9)5.5。

3桩基施工质量标准 (10)5.5。

4桩基隐蔽验收计划表 (10)5.5.5桩基工程技术复核计划表 (11)六.施工质量保证措施 (11)七。

施工安全防护措施 (12)八。

现场文明施工管理措施 (13)附图一、施工总平面布置图二、桩位施工流程图三、桩机施工进度计划编制说明本施工组织设计编制依据为:1、工程设计图纸及施工现场勘测结果;2、现行相关规程和规范:1)《建筑地基基础设计规范》(GB5007—2002);2)《建筑地基基础工程施工质量验收规范》(GB50202-2002);3)《预制钢筋混凝土方桩》(04G361);4)《建筑桩基技术规范》(JGJ94—2008);5)《工程测量规范》(GBJ50026—93);6)《建筑工程质量检验评定标准》(GBJ301-88);3、我公司编制的各项技术、质量要求.一。

工程概况1.工程名称:无锡西水东5#地块工程地点:无锡市健康路122号建设单位:无锡市盛联房产开发有限公司设计单位:无锡市石田建筑设计研究院有限责任公司施工单位:江苏华东建设基础工程有限公司上海分公司本项目基础采用预制钢筋混凝土方桩,沉桩方式为静力压桩。

桩基主要设计参数详表2.工程地质概况本工程桩端持力层选在4-1层粉质粘土。

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案哎呀,这可是个大活儿啊!今天咱们就来聊聊预制钢筋混凝土方桩施工方案,别看这个名字挺高大上,其实也就是一种建筑桩,但是可不是一般的桩哦!它可是用来支撑建筑物的基础的,所以质量可得过硬!咱们得了解一下预制钢筋混凝土方桩的原理。

简单来说,就是把钢筋和混凝土提前制作好,然后在现场组装成一个个方桩。

这样一来,不仅节省了时间,还能保证质量。

当然啦,这可不是随便一个人就能做好的,需要有专业的技术人员来操作。

接下来,咱们说说预制钢筋混凝土方桩的施工步骤吧。

第一步,就是要把钢筋和混凝土提前准备好。

这个过程可不能马虎哦,因为钢筋的质量直接关系到方桩的质量,而混凝土的质量则关系到方桩的强度。

所以,这个步骤可得认真对待。

第二步,就是要把准备好的钢筋和混凝土组装成一个个方桩。

这个过程可就有点像搭积木一样了,只不过这个积木是实心的哦!当然啦,这个过程也是需要专业人员的,否则很容易出现问题。

第三步,就是要把组装好的方桩运到现场进行安装。

这个过程可不能急功近利哦,因为如果安装不当,可能会导致方桩倾斜或者倒塌。

所以,这个过程也是需要非常小心的。

第四步,就是要把安装好的方桩固定在地面上。

这个过程可就有点像钉钉子一样了,只不过这个钉子可是要扎得很深哦!这样一来,才能保证方桩不会移动或者倾斜。

好了,说了这么多,相信大家对预制钢筋混凝土方桩施工方案已经有了一个大概的了解了吧!当然啦,这个过程还有很多细节需要注意,比如说天气、材料等等。

所以,在实际操作的时候,一定要根据实际情况来进行调整。

预制钢筋混凝土方桩施工方案虽然看起来挺复杂的,但是只要我们按照规定的步骤来进行操作,还是可以顺利完成的。

而且,这种方法还有一个好处,那就是可以在现场就对方桩进行检测,确保其质量符合要求。

所以,大家不妨试试看这种方法吧!说不定会有意想不到的效果呢!。

工地预制桩工程施工方案

工地预制桩工程施工方案

一、工程概况本项目为某综合办公楼,桩基础采用预制桩施工,桩型为400X400X2600预制方桩,C30混凝土。

总桩数为462根。

为确保工程质量和施工进度,特制定本施工方案。

二、施工准备1. 技术准备:熟悉图纸、规范,了解施工现场条件,掌握预制桩施工工艺。

2. 材料准备:确保预制桩、钢筋、混凝土等材料质量符合设计要求。

3. 人员准备:组织施工队伍,明确分工,进行技术交底。

4. 机械准备:检查桩机、吊车、混凝土搅拌运输车等设备,确保其正常运行。

三、施工工艺1. 桩基施工流程:场地平整→桩位放样→桩基开挖→桩身预制→桩基运输→桩基吊装→桩基插入→桩基连接→质量检查。

2. 施工步骤:(1)场地平整:将施工现场进行平整,确保施工环境整洁。

(2)桩位放样:根据设计图纸,确定桩位,进行放样。

(3)桩基开挖:按照设计要求,进行桩基开挖,确保桩基位置准确。

(4)桩身预制:在预制构件厂或施工现场,按照设计要求,制作预制桩。

(5)桩基运输:采用混凝土搅拌运输车,将预制桩运输至施工现场。

(6)桩基吊装:使用吊车,将预制桩吊装至指定位置。

(7)桩基插入:将预制桩插入桩基孔内,确保桩基垂直。

(8)桩基连接:按照设计要求,进行桩基连接,确保连接牢固。

(9)质量检查:对桩基施工过程进行质量检查,确保施工质量符合设计要求。

四、施工要点1. 桩位放样:确保桩位放样准确,避免偏差。

2. 桩基开挖:按照设计要求,控制桩基孔径和深度,确保桩基位置准确。

3. 桩身预制:严格控制预制桩的质量,确保桩身强度和稳定性。

4. 桩基运输:确保预制桩在运输过程中的安全,防止损坏。

5. 桩基吊装:使用吊车进行吊装,确保桩基垂直插入。

6. 桩基连接:按照设计要求,进行桩基连接,确保连接牢固。

7. 质量检查:对桩基施工过程进行质量检查,确保施工质量符合设计要求。

五、安全文明施工1. 严格遵守安全操作规程,确保施工安全。

2. 加强现场管理,保持施工现场整洁。

方桩施工方案(3篇)

方桩施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,总建筑面积约XX万平方米,其中地下室建筑面积约XX万平方米。

本工程采用钢筋混凝土框架结构,基础形式为桩基础,桩基础类型为方桩。

为确保方桩施工的质量和进度,特制定本施工方案。

二、施工准备1. 技术准备(1)组织施工人员学习图纸和相关规范,确保施工人员熟悉施工工艺和操作要求。

(2)对施工人员进行技术交底,明确施工过程中的注意事项和质量要求。

(3)编制详细的施工组织设计,包括施工顺序、施工方法、质量控制措施等。

2. 材料准备(1)方桩:根据设计要求,选择符合国家标准的方桩,并进行进场检验。

(2)钢筋:选用符合设计要求的钢筋,并进行进场检验。

(3)混凝土:选用符合设计要求的混凝土,并进行进场检验。

3. 设备准备(1)桩机:选择适合本工程特点的桩机,并进行调试和检验。

(2)运输车辆:准备足够的运输车辆,确保方桩的运输需求。

(3)检测设备:准备必要的检测设备,如钢筋检测仪、混凝土检测仪等。

三、施工工艺1. 桩位放样(1)根据设计图纸,确定桩位,并使用全站仪进行放样。

(2)在桩位上设置标志,确保桩位准确无误。

2. 桩基施工(1)桩机就位:将桩机移动到指定桩位,确保桩机稳定。

(2)钻孔:使用桩机进行钻孔,钻孔深度应满足设计要求。

(3)钢筋笼制作与吊装:根据设计要求制作钢筋笼,并进行吊装。

(4)混凝土浇筑:在钢筋笼就位后,进行混凝土浇筑,确保混凝土密实。

(5)成桩检测:成桩后,使用检测设备对桩进行质量检测,确保桩的质量。

3. 桩基础施工(1)桩顶处理:对桩顶进行处理,确保桩顶平整。

(2)承台施工:根据设计要求进行承台施工,确保承台质量。

(3)基础梁施工:根据设计要求进行基础梁施工,确保基础梁质量。

四、质量控制1. 材料质量控制(1)严格进行材料进场检验,确保材料符合设计要求。

(2)对材料进行定期检查,确保材料质量稳定。

2. 施工过程质量控制(1)严格按照施工规范进行施工,确保施工质量。

预制方桩施工方案

预制方桩施工方案

预制方桩施工方案【1】材料1、钢筋砼预制方桩、预应力管桩的规格、质量必须符合设计和施工规范的规定。

2、接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。

3、钢板或角钢的材质、规格因符合设计要求,且应有质保书或检验报告。

【2】作业条件1、应有工程地质资料、桩基施工平面图、桩基施工组织设计或方案。

2、桩基的轴线和标高均应测定完毕,并经过检查,办理了复核签证手续。

3、已排除架空障碍物,在建筑物旧址或杂填土区施工时,应预先进行钎探,在桩位置将探明的旧基础、石块、废铁等障碍物清除和采取其它处理措施。

4、打桩场地附近的建筑物或构物,如有震动要求和影响使用安全时,打桩前应会同有关单位采取措施予以有效的处理。

5、场地要碾压平整,其表土承载力满足要求,保证桩基在移动时稳定垂直。

6、根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用白灰作出标志,便于施打。

7、正式施工前必须先打试验桩,其数量不少于2根,以确定桩长和贯入度,并校验打桩设备、施工工艺及技术措施是否符合要求。

【3】操作工艺1、必须按照有关程序安装打桩机。

2、桩机就位。

3、起吊预制桩。

4、桩在入土前,应在桩架或桩身上设置尺寸标志,以便在施工中观测、记录。

【4】打桩的顺序1、根据桩的密集程序,打桩顺序可采取从中间向两边对称施打;或从中间向四周施打;或从一侧向另一侧施打。

2、根据基础设计标高,宜先深后浅进行施打。

3、根据桩的规格,宜先大后小、先长后短进行施打。

4、根据桩位与原有建筑物的距离,宜先近后远进行施打。

【5】接桩1、在桩长度不够的情况下,采用焊接接桩,焊接接桩的预埋铁件表面应清洁,上下节之间的间隙应用铁片垫密焊牢。

一般对称焊接,以减少变形,焊缝应连续、饱满。

2、接桩一般在距离地面1m左右进行。

上下节桩的中心线偏差不得大于10mm,节点弯曲矢量不得大于1‰桩长。

3、接桩处的焊缝应自然冷却10-15min后才打入土中,对外露铁件应刷防绣漆。

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案一、施工前准备工作预制钢筋混凝土方桩的施工需要进行充分的前期准备,确保工程的顺利进行。

以下是施工前的准备工作:1. 桩基勘察:通过现场勘察和土壤测试,确定桩基的设计和施工参数,以及选择适当的预制方桩型号和长度。

2. 材料准备:购买符合国家标准和设计要求的预制混凝土方桩、钢筋和其他相关配件。

3. 设备准备:准备施工所需的机械设备,如起重机、挖掘机、打桩机等,并确保其良好的工作状态。

4. 施工人员:配备具备相关经验和资格的施工人员,确保他们熟悉施工工艺和安全操作规程。

二、施工工艺及步骤预制钢筋混凝土方桩的施工包括以下几个步骤:1. 桩基标志和布点:根据设计要求,在地面上进行桩基的标志和布点,以确定桩的位置和间距。

2. 地面准备:清理施工区域,确保地面平坦、无障碍物,并进行必要的地面处理,如排水、压实等。

3. 钢筋制作和预埋:根据设计要求,制作预制混凝土方桩所需的钢筋配筋,并按照设计要求将钢筋预埋在预制方桩的模具中。

4. 预制方桩的浇筑:先在模具中倒入预制混凝土,确保混凝土充分振实和密实,然后利用振动器等设备去除空气泡,最后保持桩体表面平整。

5. 方桩的加固与养护:在桩的两侧安装加固材料,如钢筋网或钢板,以增强桩的整体强度。

随后对预制方桩进行养护,保持适宜的温度和湿度,以确保混凝土的充分固化和强度发展。

6. 桩身安装:根据设计要求,使用起重机等设备将预制方桩陆续吊装到桩位上,确保桩的垂直度和位置精准。

7. 桩顶修整:根据需要,使用切割机、打磨机等工具对桩顶进行修整,以达到设计要求的标高和水平度。

8. 桩顶加固:安装桩顶加固件,如钢筋和混凝土梁,以确保桩顶的稳固和承载能力。

三、质量控制和安全措施在预制钢筋混凝土方桩的施工过程中,必须严格遵守相关质量控制和安全措施,确保工程的质量和施工人员的安全。

以下是一些建议的措施:1. 施工前检查:在施工前,对材料、设备和施工部位进行检查,确认其符合设计要求和安全规定。

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案范本一:预制钢筋混凝土方桩施工方案1. 施工概述1.1 目的1.2 项目背景1.3 相关技术标准和规范2. 前期准备工作2.1 地勘工作2.2 基坑开挖2.3 基坑降水2.4 材料准备3. 方桩制作3.1 设计和图纸3.2 材料选择和准备3.3 钢筋加工和预制3.4 筏板制作3.5 方桩浇筑4. 方桩基础施工4.1 基础验收4.2 桩基础设置4.3 方桩安装4.4 填充与压实5. 方桩加固5.1 方桩钢筋绑扎 5.2 方桩混凝土灌注5.3 方桩顶部加固6. 安全措施6.1 人员安全6.2 设备安全6.3 施工现场安全7. 现场施工记录7.1 施工工序记录 7.2 施工时间记录7.3 现场验收记录8. 监理与检测8.1 监理单位8.2 监测频率8.3 监测指标附:施工图纸法律名词及注释:1. “预制钢筋混凝土方桩施工方案”指按照相关法律法规和技术标准,对预制钢筋混凝土方桩的施工过程进行规范的详细方案。

2. “基坑开挖”指在建设工程中对地面进行开挖,形成建筑物基础的过程。

3. “桩基础设置”指在地基中预先布置好的桩基础,用于承受和传递荷载。

4. “浇筑”指将混凝土或其他材料倒入模具中,使其凝固成型的过程。

5. “灌注”指将液态混凝土通过管道或其他方式注入桩基础空洞中。

范本二:预制钢筋混凝土方桩施工方案1. 引言1.1 目的1.2 项目背景1.3 相关技术标准和规范2. 工程准备2.1 地勘与测量2.2 基坑开挖与降水2.3 材料准备与检查2.4 施工机械与设备的准备与检查3. 方桩制作3.1 设计和图纸准备3.2 材料准备与检查3.3 钢筋加工与预制3.4 筏板制作3.5 方桩浇筑4. 基础桩的施工4.1 基坑清理与验收4.2 方桩降入与调整4.3 桩基础的填充与压实5. 桩基础加固5.1 方桩钢筋布置与绑扎 5.2 混凝土灌注与浇筑5.3 方桩顶部加固6. 安全与质量控制措施6.1 人员与物料安全管理 6.2 施工现场的安全设施6.3 质量监控与记录要求7. 施工记录与报告7.1 施工现场记录7.2 施工过程报告7.3 安全与质量检查报告附件:1. 相关施工图纸法律名词及注释:1. “预制钢筋混凝土方桩施工方案”指按照相关法律法规和技术标准,对预制钢筋混凝土方桩的施工过程进行规范的详细方案。

某预制钢筋混凝土方桩工程施工组织方案

某预制钢筋混凝土方桩工程施工组织方案预制钢筋混凝土方桩工程是一种常见的地基处理方法,通过预制好的混凝土桩来承担地基承载的作用,具有施工速度快、效果好等优点。

以下是预制钢筋混凝土方桩工程施工组织方案。

一、工程概况本工程位于地,地质条件为软土地基,地下水位较深。

工程总量为X根预制钢筋混凝土方桩,每根桩长Y米。

二、施工方法1.桩体制作:桩体采用预制钢筋混凝土方桩,根据设计要求进行制作,每根桩的尺寸、质量需满足设计要求,并严格按照相关规范进行试块检验和质量控制。

2.桩基施工准备工作:(1)确定桩基位置:根据设计图纸确定桩基的位置和数量,并进行标定。

(2)现场勘测:对桩基位置周围的地下设施进行勘测,确保施工不会影响到周边的地下管线等。

(3)施工准备:要组织好施工人员,准备好所需的设备、材料和工具。

3.施工工艺流程:(1)基坑开挖:根据设计要求,对桩基周围的土壤进行开挖,清理坑底,并进行垫层处理。

(2)桩基定位:在开挖好的基坑内,根据设计要求进行桩基定位,并进行标定。

(3)钢筋网架设:在桩基位置铺设钢筋网,保证桩身的强度和稳定性。

(4)填充混凝土:在钢筋网上采用打桩机进行桩体的浇筑,注意混凝土的配合比、浇筑速度和打桩的垂直度。

(5)等待养护:桩体浇筑完成后,要对其进行养护,保证混凝土的强度和稳定性。

(6)验收与清理:对已完工的桩体进行验收,清理施工现场。

4.施工安全措施:(1)对施工人员进行安全培训,确保他们具备相关施工知识和技能。

(2)施工现场设置警示标语,指示牌等,确保施工区域的安全区域有专人负责。

(3)严格按照相关规范进行施工,保证工程质量和安全性。

三、质量控制措施1.施工前的质量控制:(1)桩基定位的准确定位,确保桩基位置的准确性。

(2)钢筋网架设的准确度,保证桩体的强度和稳定性。

(3)混凝土的浇筑质量,包括混凝土配合比、浇注速度和打桩的垂直度。

2.施工中的质量控制:(1)实施施工质量控制计划,按照图纸和规范的要求进行施工。

预制方桩施工方案

预制方桩施工方案预制方桩施工是一种现代化的桩基处理方法,被广泛应用于建筑、桥梁、码头等工程中。

下面是一个关于预制方桩施工方案的简要介绍。

预制方桩是一种由混凝土或预应力钢筋混凝土制成的桩体,具有强度高、耐久性强、受力性能稳定等特点。

首先,施工人员将根据设计要求确定预制方桩的尺寸、数量和布置。

然后,根据桩基勘测结果,确定桩基的布置和桩的类型。

在施工前,需要进行基坑的开挖和地表的平整处理。

然后,在基坑底部铺设一层砂石材料,作为桩顶的基座。

接下来,使用起重机将预制方桩逐个吊装到指定位置,保证桩身对齐并垂直于设计要求。

在安装过程中,还需要注意避免桩身的损坏。

安装完成后,施工人员将桩顶与上部结构的梁板连接。

这一步骤需要确保连接牢固,并符合设计要求。

最后,对预制方桩进行检查,包括检查桩身的完整性、尺寸是否符合要求等。

如果发现问题,需要及时进行修补或更换。

预制方桩施工方案的优势主要有以下几点:1. 施工速度快:预制方桩可以在工厂中提前制作,并在现场快速安装。

相比传统的灌注桩,预制方桩的施工速度更快。

2. 质量可控:预制方桩在工厂中进行制作,保证了桩身的质量和强度。

而且,由于工厂条件的控制,可以更好地控制桩身的尺寸和形状。

3. 施工便利:预制方桩的安装不需要使用大量的钢模板和周边设施,施工过程相对简单,减少了施工人员的劳动强度和现场的混乱。

4. 环保节能:预制方桩的制作过程中可以减少现场工程用水量和能耗,有利于环境保护和资源节约。

总之,预制方桩施工方案在现代工程施工中具有重要的应用价值。

通过优化方案和提高施工效率,可以实现工期的缩短和质量的提高,为工程的顺利进行提供了有力支撑。

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案预制钢筋混凝土方桩施工方案1. 引言本旨在提供一套详细的预制钢筋混凝土方桩施工方案,以指导工程人员在实际施工过程中进行操作。

本方案包括方桩的设计、材料准备、施工工序、安全措施等内容。

2. 方桩设计2.1 方桩的尺寸和数量方桩的尺寸应根据工程设计要求确定,并在施工前进行详细确认。

同时,方桩的数量应满足工程的承载力和稳定性要求。

2.2 方桩的布置根据土体的情况和工程设计要求,确定方桩的布置方式。

应注意桩与桩之间的间距和桩与边坡之间的距离,以满足工程的要求。

3. 材料准备3.1 钢筋选用符合国家标准的混凝土用钢筋,钢筋的直径和强度等级应符合设计要求。

在使用钢筋之前,应进行检查和验收,确保质量合格。

3.2 混凝土选择符合要求的水泥、砂、骨料等原材料进行混凝土的配制。

按照配合比进行配制,并进行现场试块的制作和试验,确保混凝土的质量符合要求。

4. 施工工序4.1 桩基检查与准备在施工前,对施工现场进行检查和准备,包括地基状况的勘测和基坑的开挖等。

确保施工现场的安全性和稳定性。

4.2 钢筋的预制与安装按照设计要求,对钢筋进行预制和加工。

然后,将钢筋按照设计图纸的要求进行安装,确保钢筋的位置和间距准确无误。

4.3 混凝土的浇筑与养护在钢筋安装完成后,进行混凝土的浇筑。

浇筑时应注意混凝土的均匀性和密实性,以确保混凝土的质量。

浇筑完成后,进行养护工作,保持混凝土的湿润和温度稳定。

4.4 后处理与验收混凝土凝固后,进行方桩的后处理工作,包括拆除模板、修补缺陷等。

然后,进行方桩的验收工作,确保方桩的质量符合设计要求。

5. 安全措施5.1 施工现场安全施工现场应划定安全警戒线,并配备必要的安全防护设施。

施工人员应穿戴符合要求的安全防护用品,严禁在施工区域内漫步或者嬉戏。

5.2 机械设备安全使用机械设备时,应进行必要的安全检查和维护。

操作人员应熟悉设备的使用方法,遵守操作规程,确保设备的安全性和稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

武清森林公园景观桥桩基施工方案天津雍阳园林绿化有限公司12013年5月30日预制钢筋混凝土方桩施工方案一、工程概况本工程桩基采用预制钢筋混凝土方桩,桩顶标高为大沽标高6.6m,桩底标高为大沽标高-18.4m,桩长25m(分两节,每节为12.5m),总桩数48根。

选用04G361《预制钢筋砼方桩》图集中JZHB-45,配筋选C组,混凝土采用C40,桩顶入承台,800mm,破桩头700mm。

群桩按四个矩形形状不同数量组成,群桩每组由6和18根均布设置,分布规律。

二、编制依据及原则(一)编制依据1.业主提供的本工程设计图纸,地质勘探资料及本工程试桩所取得的经验。

2.相关国家施工验收规范和标准。

《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑桩基技术规范》(JGJ94-94)《先张法预应力混凝土管桩标准》(GB13476-1999)(二)编制原则1.安全第一的原则在施工方案的编制始终按照技术可靠、措施得利、确保安全的原则确定施工方案。

2.优质高效的原则精细组织,严格管理,明确质量目标,贯彻执行ISO9001质量体系。

严格执行施工规范的有关规定,充分发挥公司和项目经理部成员的施工能力,将工23程做到优质高效。

3.确保工期原则搞好上下工序的衔接,及时组织材料进退场,实施进度监控,确保实现计划工期目标,满足业主要求。

4.合理布局、科学配置的原则根据工程量、各项管理目标以及施工现场地形地貌的特征,在临时施工准备上,特别是水、电、路的 安排利用、进场材料的存放、生活设施的布置,本着安全、文明、方便、高效的原则,优化配置、合理布局,满足施工需要。

三、施工工艺及质量标准(一)施工工艺流程图(二)施工顺序 为减少静力压桩挤土效应对桩位的影响,施工顺序按桩号顺序依次进行。

(三)主要施工方法该工程施工现场三通一平,施工场地地表承载力经试桩确定满足桩施工要求,现场施工道路经填垫碾压满足基桩施工运输要求;地上地下管线和障碍物已清除干净。

1.测放桩位该工程施工桩位由总包单位专业测量队施测。

A.制定桩位放线方案:为了确保放桩准确简便,经研究决定用坐标法进行施测。

B.根据甲方提供的桩位平面图对所有桩位进行统一编号。

C.桩位的放线确定:放桩前对控制点进行检测校正后,进行砌砖浇注混凝土进行强制性保护。

以工程控制桩为基准,采用坐标法在各工程控制桩上设站,以距离远的一个控制桩为零方向,充分利用全站仪的放点功能,最大限度的减少人为误差;首先施放一个控制桩,详细检核站的正确性,然后再逐个施放具体桩位,在已放好桩位处撒白灰,系布条注明其编号。

D.桩位施工前再次用GPS全站仪对施工桩位逐个进行复测,确保桩位准确无误。

2.施工程序及施工方法①打桩顺序:施工顺序按桩号顺序依次逐排进行。

②桩位复测:每根桩施工前,均对桩位用GPS全站仪再次校正,以避免由于桩基施工的挤土效应和运桩车辆对桩位造成的偏移。

③架设水准仪:依据设计水准点计算出水准高程,根据有效桩顶标高计算出桩顶到水准点的垂直高度,以此计算出送桩深度,并在送桩器上做出明显标记,作为控制桩顶标高4的依据。

④焊接桩尖:将桩尖平行焊接在下节预应力管桩的钢端板上(可以间断焊接,焊接80mm,间隔40mm不焊接),要求焊接位置与钢端板和桩体同心同轴,并且焊接牢固,焊缝饱满。

⑤桩机就位、压桩:桩机调配、试运行各部件运行灵活可靠满足施工要求后,移机就位。

调整桩机底座水平,在桩位处用相应桩径的圆规划出圆圈及桩点十字控制线,吊桩喂桩,启动抱桩器将桩抱紧、对位,确保桩位移小于20mm,桩入时的垂直偏差不得超过桩长的0.5%。

开动液压装置压桩,压桩过程中使用在桩基垂直的两个方向的经纬仪观测桩体有无倾斜,若有,将桩调正后重新压入。

⑥接桩:第一节桩顶端距地一米左右进行接桩。

接桩采用钢端板焊接法,接桩使用焊条为E43;管桩对接前,上下端板表面用铁刷子清理干净浮锈,拼接处坡口槽电焊分层对称进行,焊接时先在坡口周围点焊4-6点,施焊由两个焊工对称进行,焊接层数为两层,内层焊渣清理干净后再施焊外一层,焊接完毕清除焊渣,确保焊缝连续饱满(焊缝与坡口平)。

接桩时上下节桩的中心线偏差不得大于5mm,节点弯曲矢高不得大于桩长的0.1%。

⑦打桩至设计标高:桩体焊接及垂直度检查合格后方可继续压桩,并随时观测桩体垂直度,记录每米压力值,桩压至抱桩器标高时,放上送桩器,送桩器底面干净平整,置于桩顶面上,检查送桩器垂直度后继续压桩至设计标高。

当桩尖进入持力层后记录最终压力值。

5⑧标高控制:压桩过程中用水准仪进行实时监控,当压桩接近设计标高,减慢压桩速度,确保桩端标高达到设计要求。

桩端标高允许偏差为±50mm。

⑨停压标准:以桩端设计标高为停压标准。

以甲方、设计、监理提供的桩达到设计标高时的压力值为参考,若发现压力值过大,而桩未达到设计标高或桩达到设计标高而压力值偏小等情况及时与甲方、设计、监理及有关单位协商处理方法,并做好记录。

⑩截桩措施:管桩不宜截桩。

由于工程需要必须截桩时,应确保截桩后管桩质量,截桩时不得使用大锤及风镐等电动机械硬凿或强行扳拉截桩,应先在不需要截除的桩身根部用钢箍抱紧,沿钢箍上缘采用专用锯桩器截割。

3.施工控制要点①进场材料(预制钢筋混凝土方桩)控制:预制钢筋混凝土方桩进场验收必须按照相关标准的规定执行。

并具有合格证、预应力混凝土管桩出厂报告及相关材质证明等资料,同时检查桩的外观质量符合下表要求,不符合设计和规范要求的桩不得使用,坚决退场。

预制钢筋混凝土方桩达到设计强度的100%后方可吊装运输,并且桩体的龄期达到14天后方可施工。

桩外观质量要求6②桩位控制:每根桩施工前对桩位及轴线进行检验校正,以避免由于桩基施工挤土效应和运桩车辆积压造成的桩位偏差;施工中在桩位处使用圆规划出圆圈和十字控制线,以控制桩位偏移,压桩过程中如有个别桩遇地下障碍物跑位,将该桩拔出地表,障碍物处理后重新按原桩位压入。

③标高控制;每根桩送桩均用水准仪直接观测,必须保证送桩深度满足设计要求,桩端标高允许偏差±50mm。

④垂直度控制:桩体垂直度使用经纬仪控制,操作人员分别从桩机的两个垂直方向进行观测、控制桩体垂直度,保证桩体垂直压入地下。

桩身允许偏差控制在桩厂的0.5%以内。

⑤焊接控制:对接前清理干净对接面和坡口,接桩处有微空隙的,用铁板填满填实空隙,焊满焊平,焊接完毕自然冷却时间不得少于8分钟,严禁水冷或焊好即打。

7⑥桩位的保护控制:桩位挂布条撒白灰做明显标识。

运输车辆的运行、材料的堆场、施工机械的行走方向,每台机组均由专人负责指挥,防止挤压桩位位移。

⑦桩的储存与运输控制:储存:管桩的堆放场地应坚实平整,放置在邻近桩位吊车工作半径内,尽可能减少二次倒运。

管桩堆放时,最下层放置两根垫木,垫木位置距桩两端0.21L处,垫木支撑点在同一水平面上。

管桩应按品种、规格、型号、长度分别堆放,堆放层数不得超过6层。

运输:管桩吊装采用两支点法和两头勾吊法,两吊点距桩端0.21L处,钢丝绳与桩身的夹角不得大于45度,装卸时要轻起轻放,严禁抛弃、碰撞、滚落。

管桩在运输过程中放置两支点垫木距桩端0.21L处,且绑扎牢固。

四、施工安全保证措施(一)组织与管理1.现场组建由项目经理、工长、专职安全员组成的安全小组,负责监督检查施工现场安全设施,并负责对进入本现场施工人员进行安全教育,做好安全交底记录。

2.参加本工程施工的人员要穿戴好个人防护用品,要熟知本工种的安全操作规程,在工作中坚守岗位,不得擅离职守,严禁酒后作业;特工种操作人员经有关部门培训合格,持证上岗。

(二)设备的管理1.每台桩机和吊装机械由专职机械工负责检修、维护、保养,每日施工前后检8查试运行各部位运转安全可靠后方可使用。

2.现场的各种电器机械设备以及其它电动工具非专业人员不得动用和拆改,各种专业操作人员必须持证上岗。

3.各种机械和动力机具必须有安全装置,所有电器设备一律采用三级控制两极保护,一机一闸,安装有效的漏电保护装置,操作者必须穿戴合格的绝缘防护用品。

4.电焊机必须使用二次电焊钳子线,不准有破头,电焊机应垫高地面30cm,要有防雨罩,一二次线端应有防护罩。

(三)桩位孔洞的防护每根桩施工完毕,桩位孔洞及时封盖围挡,每个独立基础桩位施工完毕立即将桩位空洞用杂土分层回填至现地坪,以防伤人及雨季积水。

(四)吊装、运输1.桩在起吊和搬运时,必须平稳不得损坏,吊点采用单点调运,黄金起吊点距桩顶0.3L,钢丝绳绑扎固定牢固。

2.起重机工作半径范围内不得站人。

3.工程桩的码放高度不得超过6层。

4.管桩在运输过程中放置两支点垫木距桩端0.21L处,且绑扎牢固。

(五)临时用电安全防护1.临时用电应按有关规定编好施工现场临时用电方案,并建立对现场线路、设施定期检查制度。

2.配电线路必须架设整齐,架空线路应采用绝缘导线,不得采用塑胶软线,不得成束架空敷设或沿地明敷设。

3.配电系统必须采取分级配电,各类配电箱、开关箱的安装和内部设置必须符合有关规定,开关电器应标明用途。

94.各类配电箱、开关箱外观应完整、牢固、防雨、防尘,箱体应外涂安全色标,统一编号。

停止使用的配电箱应切断电源,箱门上锁。

5.独立的配电系统应按照有关标准规定采用三相五线制的接零保护。

10。

相关文档
最新文档
