定额子目的换算类型
如何计算安装工程各类调整系数相关费用

?
安装工程在执行工程量清单计价之后,在工程计价过程中仍然存在各种调整系数的计算,在实际工作中极易引起混淆,传统概念中的按章定额内各种系数包括以下几种:
1、定额换算系数:换算系数大部分是由于安装工作物的材质、几何尺寸及形状或施工方法与定额子目规定不一致,需进行调整的换算系数,如:钢制桥架主结构设计厚度也大于3MM时,定额人工乘以系数1.2,干式变压器如果带有保护外罩时,人工机械乘以系数1.2等。换算系数一般都标注在各册的章节说明或工程量计算规则中。
??? 2、高层建筑增加费:安装工程高层建筑增加费中"高层建筑"的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。高层建筑增加费是指建筑物在六层或20米以上所需增加的人工降效、材料、工具垂直运输增加的机械台班费用;工人上下所乘坐的升降设备台班费等。该项费用适用于采暖、通风、生活煤气、给排水、民用建筑物电气照明及附属于上述工程中的保温、绝热和刷油等工程。其中含人工费和机械费,应参与定额取费。建筑物总高度不包括屋顶水箱间、电梯间、屋顶平台出入口的高度,也不包括地下层层数及高度。六层以上(不含六层)或20米(不含20米)以上,满足一个条件即可计取高层建筑增加费。
4、在有害身体健康的环境中施工降效增加费,是指在民法通则有关规定允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以致影响身体健康而降效的增加费(全部为人工费)。不包括劳保条例规定应享受的工种保健费。有害身体健康环境增加费此项增加费按定额人工费的10%计算,全部为人工费,计入分部分项工程费中病取费,并调整人工工资单价。
定额项目的四种换算类型

定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
预算定额换算

第六章 有色金属
在工业生产中,通常 把铁及其合金称为黑 色金属,把其他非铁 金属及其合金称为有 色金属。
• GB 3190-82中的旧牌号仍 可继续使用,表示方法为: • 防锈铝合金:LF+序号 • 硬铝合金: LY +序号 • 超硬铝合金:LC +序号 • 锻铝合金: LD +序号
①998.07-1.94*41.04
②199.06
③0.31 -0.31
2.系数换算(建筑物垂直运输)
(未换算)
基价:3389.62元/100m2
2.系数换算(建筑物垂直运输)
(仅一种条件下换算) 原数量 换算后数量
基价:3389.62元/10m3
2.系数换算(建筑物垂直运输)
(仅一种条件下换算) 原数量 换算后数量
力学性能高,用于形状复杂的锻
压气机叶片
件和模锻件,如喷气发动机压气机叶轮、导风轮等
。
Al-Cu-Mg-Fe-Ni系耐热锻铝合金 常用牌号有LD7 ( 2A70 )、LD8 ( 2A80 )、LD9 ( 2A90 )等 。用于制造150~225℃下工作的零件,如压气机叶片 、超音速飞机蒙皮等。
叶导轮
铝 合 金 制 品 铝合金波纹管
2.常用变形铝合金 ① 防锈铝合金
主要是Al-Mn和Al-Mg系合金。
Mn和Mg的主要作用是提高抗 蚀能力和塑性,并起固溶强化作用。
卫星天线 (LF2)
防锈铝合金锻造退火后组织为单相固溶体,抗蚀性、
焊接性能好,易于变形加工,但切削性能差。
不能进行热处理强化,常利用加工硬化提高其强度。
梁、铆钉等。
土建定额换算

定额换算一、工程量的换算 一、工程量的换算 工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
如:人工修边坡整平的土方工程量按挖方量的10%套用相应定额人工乘以2. 二、人工机械等的系数调整-----方法1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1.15。
2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1.25,大于1:6,系数1.43。
3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1.204、凿桩头、截断桩如遇独立基础群桩,人工乘以1.305、砖基础深度超过1.5米,其超过部分每立方米砌体增加人工0.041工日6、现浇构件钢筋曾高超过3.6米在8米以内人工乘以系数1.03,12米内人工乘以系数1.08,12米以上乘以系数1.137、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1.18,18米以内1.258、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1.10,超过50米,乘以1.259、斜梁大于10度,人工乘以系数1.1010、斜有梁板、平板,坡度大于10,人工乘以系数1.0311、锯齿形底板按有梁板人工乘以系数1.1012、压路机碾压地面,垫层材料乘以1.15,人工乘以0.913、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1.214、阶梯教室、看台台阶按楼地面定额人工乘以系数1.6015、墙柱面块料面层圆弧形部分,按相应定额人工乘以1.18。
16、大理石花岗岩板上钻孔成槽由供应商完成,相应项目人工乘以0.9017、弧形条基人工模板乘以系数1.3018、斜梁模板坡度大于10,人工乘以1.1519、坡度大于10的板模板,人工乘以系数1.3020、模板超过3.6米,人工及材料增加系数三、砂浆、混凝土标号不同时的换算1、砂浆换算:新综合单价=原综合单价+(设计砂浆单价-定额材料单价)*定额材料用量例:3-33砌一砖内墙水泥砂浆M10,换算单价192.69-0.215*27.35(M5混合砂浆)+0.215*28.56=192.952、构件混凝土换算(1)换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。

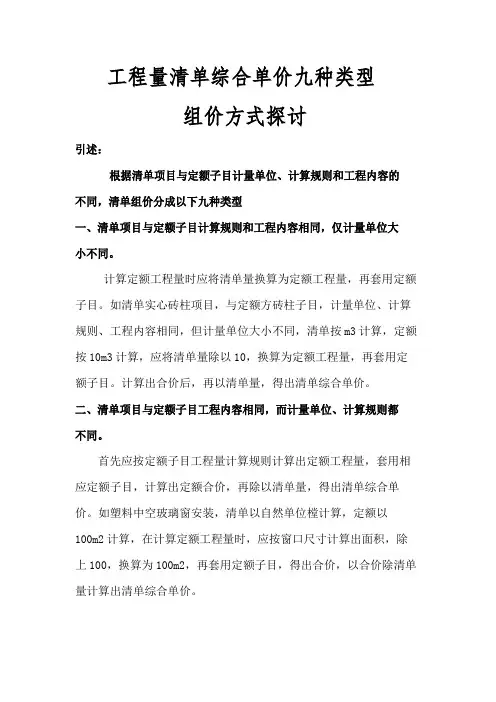

工程量清单综合单价九种类型组价方式探讨

工程量清单综合单价九种类型组价方式探讨引述:根据清单项目与定额子目计量单位、计算规则和工程内容的不同,清单组价分成以下九种类型一、清单项目与定额子目计算规则和工程内容相同,仅计量单位大小不同。
计算定额工程量时应将清单量换算为定额工程量,再套用定额子目。
如清单实心砖柱项目,与定额方砖柱子目,计量单位、计算规则、工程内容相同,但计量单位大小不同,清单按m3计算,定额按10m3计算,应将清单量除以10,换算为定额工程量,再套用定额子目。
计算出合价后,再以清单量,得出清单综合单价。
二、清单项目与定额子目工程内容相同,而计量单位、计算规则都不同。
首先应按定额子目工程量计算规则计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
如塑料中空玻璃窗安装,清单以自然单位樘计算,定额以100m2计算,在计算定额工程量时,应按窗口尺寸计算出面积,除上100,换算为100m2,再套用定额子目,得出合价,以合价除清单量计算出清单综合单价。
三、清单项目与定额子目计量单位、计算规则相同,而工程内容不同应按定额子目工程内容选择定额子目,计算出定额工程量,套用相应定额子目,计算出定额合价,将几项合价汇总后再除以清单量,得出清单综合单价。
如清单项目砖基础项目,含砼垫层,而定额子目砖基础则不含砼垫层,套用定额子目时,则要套用砖基础和砼垫层两个定额子目,得出合计后除清单量,得出清单综合单价。
四、清单项目与定额子目计量单位、工程内容相同,而计算规则不同按定额子目计算规则,计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。
如钢筋砼预制构件,清单按实体净量计算,定额则应包括制作、运输、安装损耗,其损耗率分别为0.2%、0.8%和0.5%,定额工程量=图示工程量*(1+0.2%+0.8%+0.5%)。
计算出定额工程量,套用相应定额子目,计算出定额合价,再除以清单量,得出清单综合单价。

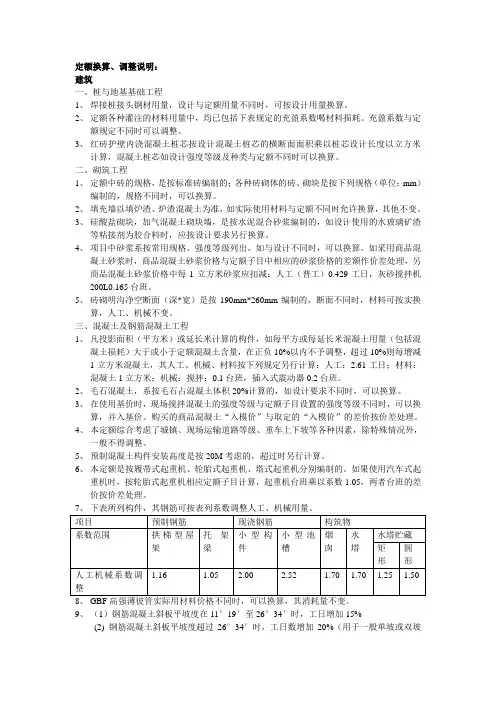

定额中含量调整及可否换算说明(2008)

定额换算、调整说明:建筑一、桩与地基基础工程1、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算。
2、定额各种灌注的材料用量中,均已包括下表规定的充盈系数喝材料损耗。
充盈系数与定额规定不同时可以调整。
3、红砖护壁内浇混凝土桩芯按设计混凝土桩芯的横断面面积乘以桩芯设计长度以立方米计算,混凝土桩芯如设计强度等级及种类与定额不同时可以换算。
二、砌筑工程1、定额中砖的规格,是按标准砖编制的;各种砖砌体的砖、砌块是按下列规格(单位:mm)编制的,规格不同时,可以换算。
2、填充墙以填炉渣、炉渣混凝土为准,如实际使用材料与定额不同时允许换算,其他不变。
3、硅酸盐砌块,加气混凝土砌块墙,是按水泥混合砂浆编制的,如设计使用的水玻璃矿渣等粘接剂为胶合料时,应按设计要求另行换算。
4、项目中砂浆系按常用规格、强度等级列出,如与设计不同时,可以换算。
如采用商品混凝土砂浆时,商品混凝土砂浆价格与定额子目中相应的砂浆价格的差额作价差处理,另商品混凝土砂浆价格中每1立方米砂浆应扣减:人工(普工)0.429工日,灰砂搅拌机200L0.165台班。
5、砖砌明沟净空断面(深*宽)是按190mm*260mm编制的,断面不同时,材料可按实换算,人工、机械不变。
三、混凝土及钢筋混凝土工程1、凡投影面积(平方米)或延长米计算的构件,如每平方或每延长米混凝土用量(包括混凝土损耗)大于或小于定额混凝土含量,在正负10%以内不予调整,超过10%则每增减1立方米混凝土,其人工、机械、材料按下列规定另行计算:人工:2.61工日;材料:混凝土1立方米;机械:搅拌:0.1台班,插入式震动器0.2台班。
2、毛石混凝土,系按毛石占混凝土体积20%计算的,如设计要求不同时,可以换算。
3、在使用基价时,现场搅拌混凝土的强度等级与定额子目设置的强度等级不同时,可以换算,并入基价。
购买的商品混凝土“入模价”与取定的“入模价”的差价按价差处理。
4、本定额综合考虑了城镇、现场运输道路等级、重车上下坡等各种因素,除特殊情况外,一般不得调整。
安装定额换算系数整理

定额换算系数总结1、薄钢板风管刷油按其工程量执行相应子目,仅外(或内)面刷油者,定额基价乘以系数1.2,内外均刷油者,定额基价乘以系数1.1(其法兰\加固框\吊托支架已包含在此系数内)2、薄钢板部件刷油按其工程量执行金属结构刷油子目,定额基价及主材乘以系数0.9,3、风管制作安装项目只列有法兰连接,如采用无法兰连接,定额基价乘以系数0.94、整个通风系统采用渐缩管均匀送者,圆形风管按平均直径,矩形风管按平均周长执行相应规格子目,其人工乘以系数2.55、镀锌薄钢板风管项目中的板材是按镀锌薄钢板编制的,如设计要求不用镀锌薄钢板,板材可以换算。
6、如制作空气幕送风管时,按矩形风管平均周长执行相应风管规格子目,其人工乘以系数3,其余不变7、薄钢板风管项目的板材,如设计要求厚度不同者可以换算,但人工、机械不变8、帆布接头使用人造革而不使用帆布者可以换算;成品金属软接头安装执行风管蝶阀安装的相应子目。
9、薄钢板矩形风管制作安装周长在6m以上者,按周长4m以上的相应定额乘以系数1.610、项目中的法兰垫料如设计要求使用材料品种不同者可以换算,但人工不变.使用泡沫塑料者每千克橡胶板换算为泡沫塑料0.125kg;使用闭孔乳胶海绵者每千克橡胶板换算为闭孔乳胶海棉0.5kg11、阀门安装定额适用于钢制阀门、玻璃钢阀门安装,铝及铝合金阀门安装套用本章阀门安装相应子目,人工乘以系数0.812、风口安装定额适用于钢板风口、玻璃钢风口、木制风口的安装,铝及铝合金风口安装套用本章风口安装相应子目,人工乘以系数0.813、带调节阀的风口安装按照相应风口的安装子目,定额乘以系数1.114、带过滤器的风口(不含带滤网)安装按照相应风口的安装子目,定额乘以系数1.215、风机减震台座执行设备支架项目,定额中不包括减震器用量,应按设计图纸按实计算16、玻璃挡水板执行钢板挡水板相应项目,其材料、机械均乘以系数0.45,人工不变17、保温钢板密闭门执行钢板密闭门项目,其材料、机械均乘以系数0.45,人工不变18、设备支架制作、安装比例为:制作占80%,安装占20%19、设备安装项目中的基价中不包括设备费和应配备的地脚螺栓价值20、箱体式风机安装按照通风机安装的相应子目,定额乘以系数1.2,混流式通风机按照轴流式通风机安装的相应子目,人工、机械乘以系数 1.2;轴流式通风机如果安装在墙体里,参照轴流式通风机吊式安装的相应定额子目,人工、材料乘以系数0.721、设备安装项目中的基价中不包括设备费和应配备的地脚螺栓的价值。
造价员考试定额换算知识点

一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
如:人工修边坡整平的土方工程量按挖方量的10%套用相应定额人工乘以2.-----方法1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1.15。
2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1.25,大于1:6,系数1.43。
3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1.204、凿桩头、截断桩如遇独立基础群桩,人工乘以1.30、砖基础深度超过1.5米,其超过部分每立方米砌体增加人工0.041工日6、现浇构件钢筋曾高超过3.6米在8米以内人工乘以系数1.03,12米内人工乘以系数1.08,12米以上乘以系数1.137、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1.18,18米以内1.258、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1.10,超过50米,乘以1.25、斜梁大于10度,人工乘以系数1.10 10、斜有梁板、平板,坡度大于10,人工乘以系数1.0311、锯齿形底板按有梁板人工乘以系数1.1012、压路机碾压地面,垫层材料乘以1.15,人工乘以0.913、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1.214、阶梯教室、看台台阶按楼地面定额人工乘以系数1.60、墙柱面块料面层圆弧形部分,按相应定额人工乘以1.18。
16、大理石花岗岩板上钻孔成槽由供应商完成,相应项目人工乘以0.9017、弧形条基人工模板乘以系数1.3018、斜梁模板坡度大于10,人工乘以1.1519、坡度大于10的板模板,人工乘以系数1.3020、模板超过3.6米,人工及材料增加系数1、砂浆换算:新综合单价=原综合单价+(设计砂浆单价-定额材料单价)*定额材料用量例:3-33砌一砖内墙水泥砂浆M10,换算单价192.69-0.215*27.35(M5混合砂浆)+0.215*28.56=192.95、构件混凝土换算(1)换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
定额子目的换算类型
定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类
型:
1、工程量的换算;
2、人工、机械系数的调整;
3、定额基价的换算;
4、材料规格的换算;
一、工程量的换算
工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2
二、人工、机械系数的调整;
由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查
安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日。
这里的定额基价6842.6元/10M3就不能直接采用,换算如下:
1)换算人工:59.511+0.60=60.111(工日)
工日定额价=60.111×25.84=1553.268元/10m3
2) 换算材料:5.45+0.784=6.234kg
电焊条材料定额价=6.234×4.8=29.92元/10m3
3) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查
差得交流电焊机的台班105元/台班。
定额价:0.40*105=42元/10m3
定额基价换算:6842.6元/10M3-59.511×25.84(定额人工费)+ 1553.268(换算人工费)-0.784×4.8(定额量)+29.92(换算量)
+42(交流电焊机的台班费)=6926.23元/10M3
换算后的定额基价=6926.23元/10M3
三、定额基价的换算(材料价格的换算)
由于定额的预算材料价,是采用编制时当地的市场价格(定额材料价),定额发行后一般要执行很多年,这样我们在运用时就必须对材料价格进行调整。
俗称材料调差或材料差价的调整。
调整材料差价,也就是调整定额基价。
定额基价(材料价格)的换算可分两种类型:1、套价后进行材料的分析,把主要材料的市场价和定额材料价进行冲减得到一定数量的差值,俗称材料差价,合并到直接费中再进行取费计算。
2、套定额时,在你要套的定额的编号下找到需换算的主要材料,查出他的定额材料价,和定额含量,按下式计算:
定额基价+定额消耗量×换算材料的市场价-定额消耗量×定额材料价=换算后定额基价(按此式计算,材料分析后不需再进行主要材料调差)
例:某工程多空砖1砖内墙工程量经计算为250m2,多空砖
240×115×90的市场价为0.85元/块,计算调整后的定额基价
查安徽省2000年综合定额编号03-030项,基价4718.56元/100m2
多孔砖240×115×90的定额材料价390元/千块,含量7.608/100m2
计算:4718.56-7.608×390+7.608×0.85×1000=8218.24元/100m2
换算后定额基价=8218.24元/100m2
四、材料规格(用量)的换算
由于设计施工图的主要材料规格与定额的规格的主要材料规格不一定相同,由于规格的变化就引起用量的变化,也就引起了定额价的变化,这时候就必须进行调整。
两种不同规格的材料如何调整呢?这里要借助价,我们只要找到他们的差价就可以啦。
差价=(相同品牌的)图纸规格的主材费-(相同品牌的)定额规格的主材费(注:以定额计量单位为准)
图纸规格的主材费=实际消耗量(含损耗)×市场单价
定额规格的主材费=定额消耗量×定额材料价
换算后定额基价=换算前定额基价±差价
例:某外墙贴釉面砖,砂浆粘贴150×75密缝,而市场上相同品牌的
只有200×150面砖类型,市场价为450元/千块,定额基价怎样换算呢? 换算如下:查安徽省1999年装饰综合定额,编号2-75项,基价5298.81元/100m2, 面砖150×75的消耗量(含量)9.11千块/100m2, 定额价331.16元/千块
按上式:
1)定额规格的主材费=定额消耗量×定额材料价
=9.11×331.16=3016.86元
2)图纸规格的主材费=实际消耗量(含损耗)×市场单价
200×150面砖实际消耗量为多少呢?看下式,
200×150规格的面砖100m2的块数=100/0.2×0.15=3.33千块
×1.025(损耗率)=3.42千块
3.42*450=1539元
差价=1539元-3016.86元=-1477.86元(调减)
换算后定额基价=5298.81-1477.86=3830.95元/100m2。
