工程竣工决算单(最新整理)
工程施工决算单样本

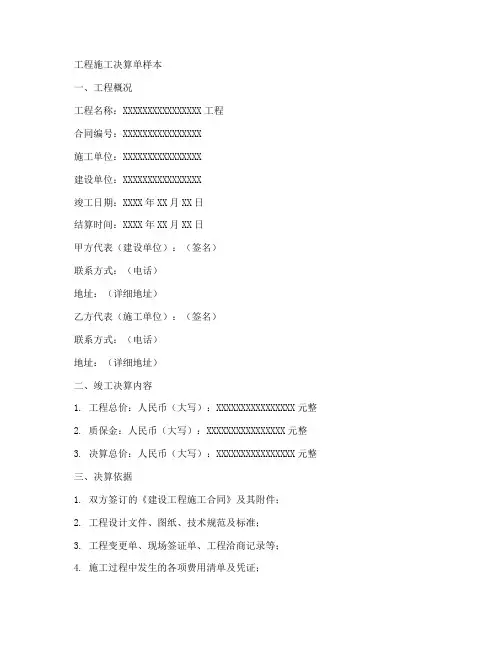

工程施工决算单样本一、工程概况工程名称:XXXXXXXXXXXXXXXX工程合同编号:XXXXXXXXXXXXXXXX施工单位:XXXXXXXXXXXXXXXX建设单位:XXXXXXXXXXXXXXXX竣工日期:XXXX年XX月XX日结算时间:XXXX年XX月XX日甲方代表(建设单位):(签名)联系方式:(电话)地址:(详细地址)乙方代表(施工单位):(签名)联系方式:(电话)地址:(详细地址)二、竣工决算内容1. 工程总价:人民币(大写):XXXXXXXXXXXXXXXX元整2. 质保金:人民币(大写):XXXXXXXXXXXXXXXX元整3. 决算总价:人民币(大写):XXXXXXXXXXXXXXXX元整三、决算依据1. 双方签订的《建设工程施工合同》及其附件;2. 工程设计文件、图纸、技术规范及标准;3. 工程变更单、现场签证单、工程洽商记录等;4. 施工过程中发生的各项费用清单及凭证;5. 工程质量验收合格证明文件;6. 其他双方认可的依据。
四、决算方式1. 按照《建设工程施工合同》约定的计价方式进行决算;2. 按照实际完成的工程量进行决算;3. 按照合同约定的价格进行决算。
五、决算款项支付1. 甲方应在乙方提交完整的决算资料后XX个工作日内进行审核;2. 甲方审核无误后,应在XX个工作日内支付决算款项;3. 支付方式:银行转账/现金支付;4. 甲方支付决算款项后,乙方应提供相应的发票。
六、质保金支付及退还1. 质保金在工程验收合格后,按照《建设工程施工合同》约定的比例支付;2. 质保金在工程保修期内,如无质量问题,按照约定比例退还;3. 质保金支付及退还方式:银行转账/现金支付。
七、争议解决1. 双方在决算过程中发生的争议,应首先通过友好协商解决;2. 如协商无果,任何一方均有权向合同签订地的人民法院提起诉讼。
八、其他约定1. 本决算单自双方签字盖章之日起生效;2. 本决算单一式两份,甲乙双方各执一份;3. 本决算单未尽事宜,双方可签订补充协议,补充协议与本决算单具有同等法律效力。
工程竣工决算单

************工程中钢结构工程工程竣工决算书甲方:乙方:决算日期:2016年9月24日目录一、工程量清单及总价根据双方签订施工合同,工程单价为6000元/吨,工程量共计965.395吨。
965.395吨*6000元/吨=5792370元(大写:伍佰柒拾玖万贰仟叁佰柒拾元整)。
二、楼承板安装人工费及材料费1.根据双方于7月5日签订的《万龙钢结构补充协议》,应甲方要求,追加楼承板安装费用,单价20元/平米,约4500平米,合计为:90000元(大写:玖万元整);主材料(楼承板)由甲方提供,辅材(栓钉)含在单价内,挡板制作安装费用同其他钢构件。
(详见补充协议附件)2.应甲方要求,新增加了688型楼承板3.3米长34块,3.1米长3块,共计84平方米。
人工费为84平方米×20元/平方米=1680元(大写:壹仟陆佰捌拾元整)。
人工单价遵循补充协议所定单价。
3.以上两项共计90000元+1680元=91680元(大写:玖万壹仟陆佰捌拾元整)。
三、补充合同增加的吊装费根据双方于7月5日签订的《万龙钢结构补充协议》第1条,应甲方要求,乙方更改钢结构制作安装顺序,导致500吨汽车吊进场或间歇性工作,为此,甲方为乙方追加20000元(大写:贰万元整吊装费。
(详见补充协议)四、签证确认的其他人工费1.由于设计变更和设计与现场实物不符导致在施工现场对构件做整改所花费的人工共50个,经双方确认单个人工单价为280元/日工,合计共14000元整(大写:壹万肆仟元整)。
(详见附件2号工作联系单)2.现场变更和现场新增的施工内容,我方共花费人工24个,经双方确认单个人工单价为280元/日工,合计共6720元(大写:陆仟柒佰贰拾元整)。
(详见附件3号工作联系单第1-6条)3.补充688型楼承板3.3米*34块,3.1米3块,材料费共4131元(大写:肆仟壹佰叁拾壹元整)(详见附件3号工作联系单第7条及销售订单)4.以上三项合计共24851元(大写:贰万肆仟捌佰伍拾壹元整)五、塔吊使用费1.根据双方签订的施工合同,甲方有责任要求塔机配合乙方进行吊装,费用1200元/天(9小时)由乙方承担。
(完整版)工程竣工决算单

************工程中钢结构工程工程共计84平方米。
人工费为84平方米×20元/平方米=1680元(大写:壹仟陆佰捌拾元整)。
人工单价遵循补充协议所定单价。
3.以上两项共计90000元+1680元=91680元(大写:玖万壹仟陆佰捌拾元整)。
三、补充合同增加的吊装费根据双方于7月5日签订的《万龙钢结构补充协议》第1条,应甲方要求,乙方更改钢结构制作安装顺序,导致500吨汽车吊进场或间歇性工作,为此,甲方为乙方追加20000元(大写:贰万元整吊装费。
(详见补充协议)四、签证确认的其他人工费1.由于设计变更和设计与现场实物不符导致在施工现场对构件做整改所花费的人工共50个,经双方确认单个人工单价为280元/日工,合计共140002.。
3.4.五、1.费用仟肆佰元整)。
2.甲方在2016年7月29日至2016年8月20日期间,使用我方25吨汽车吊2台班,单价1200元/台班,费用共计2400元(贰仟肆佰元整)。
3.以上两项费用44400元-2400元=42000元(大写:肆万贰仟元整)。
(详见5号工作联系单)六、施工人员伙食费在施工过程中,我单位工人每日伙食均在施工现场由甲方提供,费用由我方承担,我单位于2016年7月8日进场,截止至2016年8月31日,我单位施工人员共用餐人数为722人,按每人每日20元伙食费计算,共计14440元(大写:壹万肆仟肆佰肆拾元整)。
(详见4号工作联系单)七、9月份我方使用现场塔吊费。
则甲方应付至乙方:¥2940131元大写:(贰佰玖拾肆万零壹佰叁拾壹元整)。
结算款(应付款项减去已付款项):¥640131元人民币(大写):陆拾肆万零壹佰叁拾壹元整2、甲方应于2017年3月25日之前付至合同总价款的95%,即应再付我方:¥2646117(大写:贰佰陆拾肆万陆仟壹佰壹拾柒元整);3、留5%作为质保金,质保期为一年,质保金为:¥294013元(大写:贰拾玖万肆仟零壹拾叁元整)。
工程清单竣工结算表

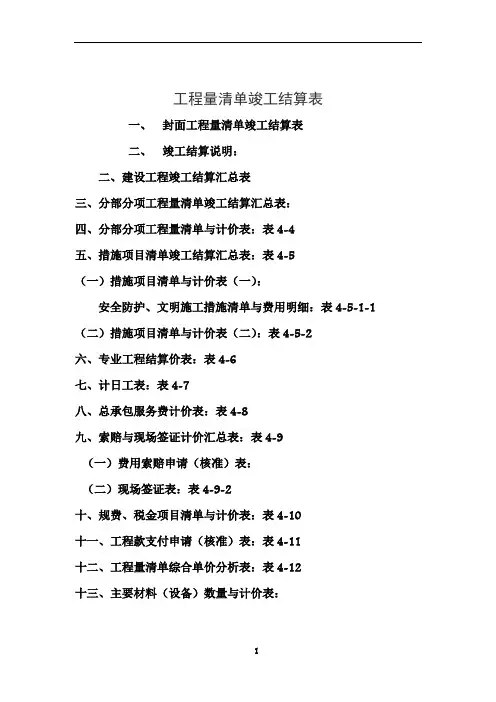

工程量清单竣工结算表一、封面工程量清单竣工结算表二、竣工结算说明:二、建设工程竣工结算汇总表三、分部分项工程量清单竣工结算汇总表:四、分部分项工程量清单与计价表:表4-4五、措施项目清单竣工结算汇总表:表4-5(一)措施项目清单与计价表(一):安全防护、文明施工措施清单与费用明细:表4-5-1-1(二)措施项目清单与计价表(二):表4-5-2六、专业工程结算价表:表4-6七、计日工表:表4-7八、总承包服务费计价表:表4-8九、索赔与现场签证计价汇总表:表4-9(一)费用索赔申请(核准)表:(二)现场签证表:表4-9-2十、规费、税金项目清单与计价表:表4-10十一、工程款支付申请(核准)表:表4-11十二、工程量清单综合单价分析表:表4-12十三、主要材料(设备)数量与计价表:工程竣工结算总价中标价(小写):(大写):结算价(小写):(大写):工程造价发包人:承包人:咨询企业:(单位盖章)(单位盖章)(单位盖章)法定代表人法定代表人法定代表人或其授权人:或其授权人:或其授权人:(签字或盖章)(签字或盖章)(签字或盖章)编制人:核对人:(造价人员签字盖专用章)(造价工程师签字盖专用章)编制时间:年月日核对时间:年月日封—4竣工结算说明工程名称:第页共页表4-1建设工程竣工结算汇总表工程名称:标段:第页共页表4-2分部分项工程量清单竣工结算汇总表工程名称:页码:注:群体工程应以单体工程为单位,分开汇总,并填写单体工程名称。
分部分项工程量清单与计价表工程名称:标段:第页共页注:表中人工费指规费按人工费计取的应填写综合单价中的人工费表4-4措施项目清单竣工结算汇总表注:如需多层次汇总措施项目报价的,表式相同。
表4-5措施项目清单与计价表(一)工程名称:标段:第页共页注:1.本表适用于以“项”计价的措施项目。
如需多层次汇总措施项目报价的,表式相同。
2. 市政工程措施项目中所列模板、支架、脚手架、施工排水、井点降水应计入该分部分项工程项目综合单价中表4-5-1安全防护、文明施工措施清单与费用明细安全防护、文明施工措施清单与费用明细表4-5-1-1措施项目清单与计价表(二)工程名称:标段:第页共页注:1、表中人工费指规费按人工费计取的应填写综合单价中的人工费:本表适用于以综合单价形式计价的措施项目2、市政工程措施项目中所列模版、支架、脚手架、施工排水、井点降水应计入该分部分项工程项目综合单价中。
工程竣工决算单1[精.选]

![工程竣工决算单1[精.选]](https://img.taocdn.com/s3/m/57ce17706294dd88d0d26bbd.png)
客户姓名
工程地址
竣工日期
结算时间
一、合同造价:人民币(大写):¥:
二、中期决算造价:人民币(大写):¥:
三、竣工结算内容:
中期预决算后,共发生变更项
其中变更增加项,合计人民币(大写):
其中变更减少项,合计人民币(大写):
实际发生比中期预算增加人民币(大写):
实际发生比中期预算减少人民币(大写):
四、工程决算总造价人民币(大写):¥:
Байду номын сангаас五、结算款(工程结算总造价减去已付款项)¥:
人民币(大写):¥:
请客户务必于工程结算完三天内,将结算款交到公司财务部或项目部经理处,公司在收到结算款后,将钥匙交给客户,并开收据及工程保修卡。
客户签字
项目经理签字
最新文件仅供参考已改成word文本。方便更改
项目竣工财务决算表

项目竣工财务决算表
项目竣工财务决算表建设项目名称:
编报单位(盖章):
报送日期:
基本建设项目概况表(一)
建设项目(单
项工程)名称
建设地址
基
建
支
出项目概算实际主要指标
主要设计单位主要施工单位建筑安装投资
占地面积设计实际
总投资
(万元)
设计实际设备投资
固定资产流动资产固定资产流动资产
待摊投资
其中:建设单位管理费
新增生产能力能力(效益名称) 设计实际其他投资日供水待核销基建支出
建设起止时间设计非经营项目转出投资实际合计
设计概算
批准文号主要
材料
消耗名称单位概算实际
完成主要工作量
建筑面积
(平方米)
设备(台套吨)
钢材吨
木材平方米设计实际设计实际水泥吨
主要
技术
经济
指标
收尾工程
工程内容投资额完成时间
2
项目财务决算审批表(二)
编报单位:单位:元资金来源上报数批复数资金占用上报数批复数
工程项目财务决算审批表(三)
编报单位:单位:元
批复数
建设项目交付使用资产总表(四)
编报单位:单位:元
单项工程项目名称
固定资产
合计建安工程设备其他
合计
建设项目交付使用资产明细表(五)
编报单位:单位:元建筑安装工程设备投资
项目名称结构面积送审价
(元)
审核价
(元)
名称规格型号数量
送审价(元)
审核价(元)
合计一、房屋
二、建筑物
三、市政
四、其他。
工程清单竣工结算表格模板

工程量清单竣工结算表格一、封面工程量清单竣工结算表封-4二、竣工结算说明:表4-1二、建设工程竣工结算汇总表表4-2三、分部分项工程量清单竣工结算汇总表:表4-3四、分部分项工程量清单与计价表:表4-4五、措施项目清单竣工结算汇总表:表4-5(一)措施项目清单与计价表(一):表4-5-1安全防护、文明施工措施清单与费用明细:表4-5-1-1 (二)措施项目清单与计价表(二):表4-5-2六、专业工程结算价表:表4-6七、计日工表:表4-7八、总承包服务费计价表:表4-8九、索赔与现场签证计价汇总表:表4-9(一)费用索赔申请(核准)表:表4-9-1(二)现场签证表:表4-9-2十、规费、税金项目清单与计价表:表4-10十一、工程款支付申请(核准)表:表4-11十二、工程量清单综合单价分析表:表4-12十三、主要材料(设备)数量与计价表:表4-13工程竣工结算总价中标价(小写):(大写):结算价(小写):(大写):工程造价发包人:承包人:咨询企业:(单位盖章)(单位盖章)(单位盖章)法定代表人法定代表人法定代表人或其授权人:或其授权人:或其授权人:(签字或盖章)(签字或盖章)(签字或盖章)编制人:核对人:(造价人员签字盖专用章)(造价工程师签字盖专用章)编制时间:年月日核对时间:年月日封—4竣工结算说明工程名称:第页共页表4-1建设工程竣工结算汇总表表4-2分部分项工程量清单竣工结算汇总表工程名称:页码:单体工程名称:注:群体工程应以单体工程为单位,分开汇总,并填写单体工程名称。
分部分项工程量清单与计价表注:表中人工费指规费按人工费计取的应填写综合单价中的人工费表4-4措施项目清单竣工结算汇总表工程名称:页码:表4-5措施项目清单与计价表(一)注:1.本表适用于以“项”计价的措施项目。
如需多层次汇总措施项目报价的,表式相同。
2. 市政工程措施项目中所列模板、支架、脚手架、施工排水、井点降水应计入该分部分项工程项目综合单价中表4-5-1安全防护、文明施工措施清单与费用明细安全防护、文明施工措施清单与费用明细表4-5-1-1 措施项目清单与计价表(二)注:1、表中人工费指规费按人工费计取的应填写综合单价中的人工费:本表适用于以综合单价形式计价的措施项目2、市政工程措施项目中所列模版、支架、脚手架、施工排水、井点降水应计入该分部分项工程项目综合单价中。
工程验收单、竣工决算单

项。
其中变更增加
项,合计人民币(大写):
其中变更减少
项,合计人民币(大写):
2、实际发生比预算增加人民币(大写):
实际发生比预算减少人民币(大写):
3、详细决算内容见工程决算明细表:附加
份,共
页。
三、工程决算总造价 人民币(大写)¥:
四、结算款 (工程结算总造价减去已付款项)¥: 人民币(大写)¥:
工程名称 施工单位 合同编号 工程完工时间
A5
【项目名称】 工程验收单验 工程监理 收 人 使用单位
财务资产部
.
页脚内容
A5
【项目名称】工程竣工决算单
客户名称
工程地址
竣工日期
结算时间
一、合同造价: 人民币(小写)¥:
人民币(大写)¥:
二、竣工结算内容
1、在合同执行期间,共发生变更
页脚内容
客户签字
A5
项目经理
客户经理
页脚内容
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
************工程中钢结构工程
工
程
计84平方米。
人工费为84平方米×20元/平方米=1680元(大写:壹仟陆佰捌拾元整)。
人工单价遵循补充协议所定单价。
3.以上两项共计90000元+1680元=91680元(大写:玖万壹仟陆佰捌拾元整)。
三、补充合同增加的吊装费
根据双方于7月5日签订的《万龙钢结构补充协议》第1条,应甲方要求,乙方更改钢结构制作安装顺序,导致500吨汽车吊进场或间歇性工作,为此,甲方为乙方追加20000元(大写:贰万元整吊装费。
(详见补充协议)
四、签证确认的其他人工费
1.由于设计变更和设计与现场实物不符导致在施工现场对构件做整改
所花费14000
2.认单详见附件3
3.
4.
五、
1.
费用场双龙位共使用现场塔吊37台班(9小时/台班),费用共计44400元(大写:肆万肆仟肆佰元
整)。
2.甲方在2016年7月29日至2016年8月20日期间,使用我方25吨汽
车吊2台班,单价1200元/台班,费用共计2400元(贰仟肆佰元整)。
3.以上两项费用44400元-2400元=42000元(大写:肆万贰仟元整)。
(详
见5号工作联系单)
六、施工人员伙食费
在施工过程中,我单位工人每日伙食均在施工现场由甲方提供,费用由我方承担,我单位于2016年7月8日进场,截止至2016年8月31日,我单位施工人员共用餐人数为722人,按每人每日20元伙食费计算,共计14440元(大写:
1、根据双方签订的施工合同第八条第3款,钢结构主体工程完工验收合格后30日内付至合同总价款的50%。
则甲方应付至乙方:¥2940131元大写:(贰佰玖拾
肆万零壹佰叁拾壹元整)。
结算款(应付款项减去已付款项):¥640131元
人民币(大写):陆拾肆万零壹佰叁拾壹元整
2、甲方应于2017年3月25日之前付至合同总价款的95%,即应再付我方:¥2646117(大写:贰佰陆拾肆万陆仟壹佰壹拾柒元整);
3、留5%作为质保金,质保期为一年,质保金为:¥294013元(大写:贰拾玖万肆仟零壹拾叁元整)。
