技术标总说明
1技术标标书总说明

技术标标书总说明文件的编制本施工组织设计方案,在详细阅读《招标文件》,充分理解设计要求,深入现场考察的基础上,对目标工期、施工质量控制、项目管理机构及劳动组织、施工机械设备、主要分项工程的施工方法及技术措施、质量安全、文明施工保证措施等方面进行的组织设计和部署,力争各方面能够充分符合业主的各项要求,确保工程各项管理目标的实现。
在编制过程中,我们遵循以下原则:为更好的建设好中环线工程,我们倡导并坚持“绿色施工,科技施工,人文施工”的施工原则;施工方案的选择,按照“安全可靠、经济合理、方便施工、技术先进”的原则进行;同时充分考虑地质条件、环境保护和文明施工的要求;本工程的施工组织总体上本着“技术可行,措施可靠,突出重点,均衡施工”的原则进行,能确保质量和工期,以及施工期间不降低周边交通通行能力。
方案总说明根据工程施工区的地形、地质水文条件,综合考虑技术、经济等方面的因素,结合交通组织方案统筹安排本标段的施工内容。
桥梁施工是本标段工程施工任务的主线,钢箱梁结构是重点,方案详细叙述钢箱梁的施工方法及作业流程。
遵循工程建设“为民、便民、利民”的原则,安排用于翔殷路南北两侧居民出行的人行地道尽早施工,尽早建设完成并投入使用。
人行地道围护结构是本工程另一重点,施工中采取有效措施,确保施工质量及施工安全。
明朗桥拓宽改建施工影响到主线高架桥的桩基施工,为此,明朗桥施工先期快速完成。
中原路口处地铁号线正在施工,我方进场后积极与其施工单位进行施工配合与协调。
在工程施工中,我们充分注意了以下方面的内容,并采取了相应的施工措施:施工期间(尤其桥梁工程、人行地道工程施工阶段)的交通组织是施工方案的重要组成部分,坚持“先交通对策到位,再进行工程施工的原则”,必须保证施工、交通两不误;地下管线的迁移及时与否,直接影响工期,施工中紧密配合管线单位,作好管线的迁移与保护。
充分注意本工程是在老路基础上辟筑的特点,地面道路及桥梁工程的拓宽(加固)改建必须严格控制沉降差异及防治(路面)反射裂缝,保证结构的整体性和稳定性;根据工程特点及要求,积极谨慎地采用成熟的施工工艺及方法。
技术标编制总说明.docx

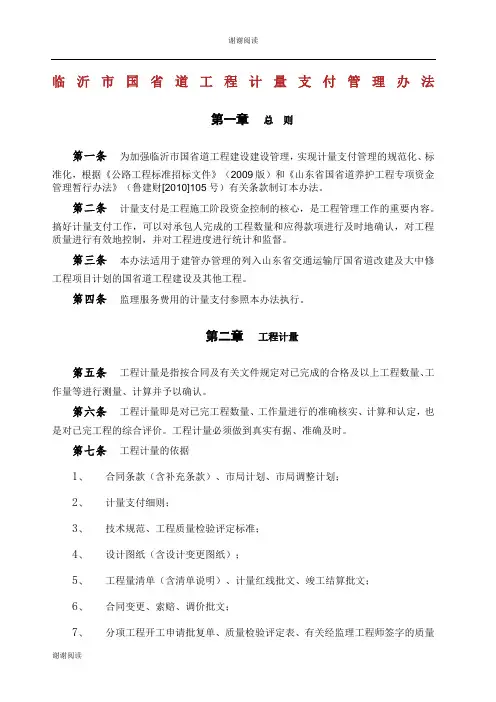

临沂市国省道工程计量支付管理办法第一章总则第一条为加强临沂市国省道工程建设建设管理,实现计量支付管理的规范化、标准化,根据《公路工程标准招标文件》(2009版)和《山东省国省道养护工程专项资金管理暂行办法》(鲁建财[2010]105号)有关条款制订本办法。
第二条计量支付是工程施工阶段资金控制的核心,是工程管理工作的重要内容。
搞好计量支付工作,可以对承包人完成的工程数量和应得款项进行及时地确认,对工程质量进行有效地控制,并对工程进度进行统计和监督。
第三条本办法适用于建管办管理的列入山东省交通运输厅国省道改建及大中修工程项目计划的国省道工程建设及其他工程。
第四条监理服务费用的计量支付参照本办法执行。
第二章工程计量第五条工程计量是指按合同及有关文件规定对已完成的合格及以上工程数量、工作量等进行测量、计算并予以确认。
第六条工程计量即是对已完工程数量、工作量进行的准确核实、计算和认定,也是对已完工程的综合评价。
工程计量必须做到真实有据、准确及时。
第七条工程计量的依据1、合同条款(含补充条款)、市局计划、市局调整计划;2、计量支付细则;3、技术规范、工程质量检验评定标准;4、设计图纸(含设计变更图纸);5、工程量清单(含清单说明)、计量红线批文、竣工结算批文;6、合同变更、索赔、调价批文;7、分项工程开工申请批复单、质量检验评定表、有关经监理工程师签字的质量评定资料、中间交工证书;8、计量支付管理办法;9、监理规范、监理计划、监理细则。
第八条工程计量的原则1、工程计量应按合同文件规定的方法、范围、内容、单位、规则计量;若无约定,按本办法进行计量,不符合合同文件要求的工程不能计量;2、坚持“先交工、后计量”的原则。
各分项工程开工前必须办理分项工程开工手续。
工程计量前必须经承包人自检、监理工程师抽检,工程质量达到设计要求、施工规范及检验评定标准,各种试验、检测、验收手续齐全,并签发了《中间交工证书》。
工程不符合质量要求、各种手续不齐全的工程不能进行计量;3、变更、索赔、调价必须在办理相应手续、取得批复文件后方可计量;4、计量支付不免除承包人应尽的任何义务。
技术标编制说明及依据

技术标编制说明及依据一、综合说明首先感谢贵单位对我公司的信任,能使我公司有幸成为该工程的投标单位之一。
如能中标,我们将把该工程建设作为公司年度重点工程来抓,努力抓住机遇,开拓市场,我们将选派一流的项目经理、一流的施工队伍来参与该项目的建设,同时与业主、监理及社会各级主管部门密切配合,发扬“严格管理、精心施工、一丝不苟、悉心服务、争创名牌”的企业精神来回报业主对我们的信任。
在收到该工程招标文件、图纸及相关资料后,公司立即会同该项目部及公司有关工程技术人员,对这些资料进行了认真仔细的探讨与研究,并派员踏勘工程现场,以确保对该项目施工方案的合理性,同时针对该工程质量目标、安全文明施工目标、工期目标及环境目标作了详细的分析和研讨,并落实本标书的编审工作。
一旦中标,我公司将以工程承包合同为依据。
充分发挥本公司管理优势,强化计划管理实施,进行技术攻关,同时配置足够的施工机械、设备、材料与劳动力,确保本工程优质如期完工。
我们将完全接受招标文件提出的质量和技术要求、按国家质量标准、上海市建委有关规定进行施工,并严格按照我公司的质量方针组织施工。
二、编制依据1.国家及上海市建设工程的有关文件。
a)工程测量规范(GB50026--2007)b)建筑地基基础工程质量验收规范(GB50202-2002)c)钢筋焊接及验收规程(JGJ18--2003)d)建筑地面工程施工质量验收规范(GB50209--2002)e)混凝土结构工程施工质量验收规范(GB50204--2002)f)砌体工程施工质量验收规范(GB50203--2002)g)建筑装饰装修工程质量验收规范(GB50210--2001)h)建筑工程施工质量验收统一标准(GB50300--2001)i)钢结构工程施工及验收规范(GB50205-2001)j)钢结构高强度螺拴连接的设计施工及验收规程(GBJ82-2002)k)建筑钢结构焊接技术规程(JGJ81-2002)l)建筑给水排水及采暖工程质量施工质量验收规范(GB20242-2002)m)建筑电气安装工程施工质量验收规范(GB50303-2002)n)制冷设备、空气分离设备安装工程施工及验收规范(GBJ50274-98)2、本工程的招标文件及工程招标答疑会纪要。
1-5技术标综合说明19485

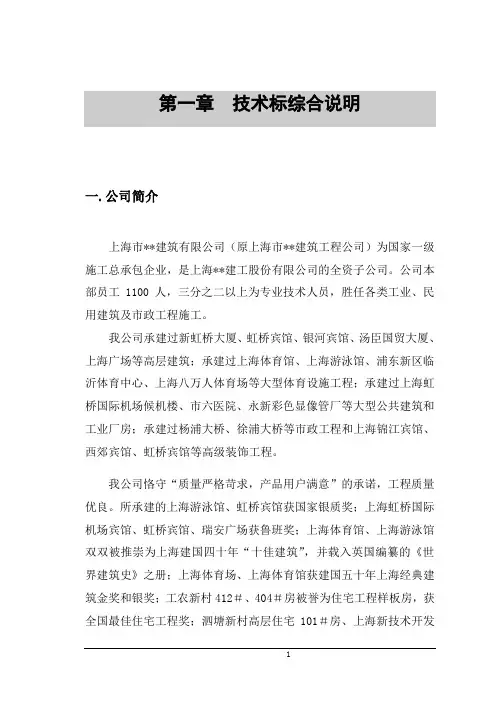

第一章技术标综合说明一.公司简介上海市**建筑有限公司(原上海市**建筑工程公司)为国家一级施工总承包企业,是上海**建工股份有限公司的全资子公司。
公司本部员工1100人,三分之二以上为专业技术人员,胜任各类工业、民用建筑及市政工程施工。
我公司承建过新虹桥大厦、虹桥宾馆、银河宾馆、汤臣国贸大厦、上海广场等高层建筑;承建过上海体育馆、上海游泳馆、浦东新区临沂体育中心、上海八万人体育场等大型体育设施工程;承建过上海虹桥国际机场候机楼、市六医院、永新彩色显像管厂等大型公共建筑和工业厂房;承建过杨浦大桥、徐浦大桥等市政工程和上海锦江宾馆、西郊宾馆、虹桥宾馆等高级装饰工程。
我公司恪守“质量严格苛求,产品用户满意”的承诺,工程质量优良。
所承建的上海游泳馆、虹桥宾馆获国家银质奖;上海虹桥国际机场宾馆、虹桥宾馆、瑞安广场获鲁班奖;上海体育馆、上海游泳馆双双被推崇为上海建国四十年“十佳建筑”,并载入英国编纂的《世界建筑史》之册;上海体育场、上海体育馆获建国五十年上海经典建筑金奖和银奖;工农新村412#、404#房被誉为住宅工程样板房,获全国最佳住宅工程奖;泗塘新村高层住宅101#房、上海新技术开发区生活区二街坊四期高层住宅、古美路1#房、海富花苑、恒昌花苑等多项住宅工程获得上海市最高质量奖一“白玉兰”奖。
近几年,30多项工程获市级以上优质工程奖,14项工程获上海市“白玉兰”优质工程奖。
我公司装备精良、技术精湛,主要施工设备从美国、德国、日本和瑞典等国引进,形成了从深基础到超高层施工的全套机械化作业线。
公司积数十年的施工技术经验,具有深基础、超高层、大跨度钢筋混凝土结构的施工能力和消除住宅质量通病的施工工艺,能娴熟地承担高、大、深工程和住宅的建设。
我公司在承建上海八万人体育场工程时,运用成套技术成功地解决了1150米环状大体积钢筋混凝土结构地下基础施工,32根变截面大斜柱的劲性构架支模工艺和复杂马鞍状建筑物的卫星定位测量等,总体施工技术达到了国际先进水平。
技术标编制综合说明【范本模板】

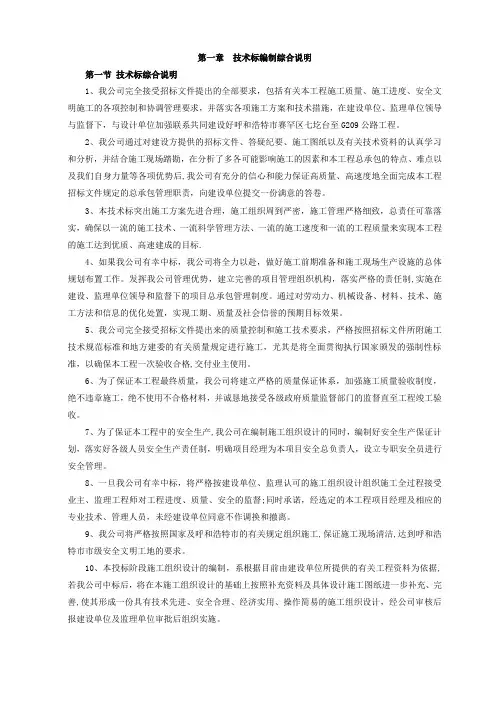

第一章技术标编制综合说明第一节技术标综合说明1、我公司完全接受招标文件提出的全部要求,包括有关本工程施工质量、施工进度、安全文明施工的各项控制和协调管理要求,并落实各项施工方案和技术措施,在建设单位、监理单位领导与监督下,与设计单位加强联系共同建设好呼和浩特市赛罕区七圪台至G209公路工程。
2、我公司通过对建设方提供的招标文件、答疑纪要、施工图纸以及有关技术资料的认真学习和分析,并结合施工现场踏勘,在分析了多各可能影响施工的因素和本工程总承包的特点、难点以及我们自身力量等各项优势后,我公司有充分的信心和能力保证高质量、高速度地全面完成本工程招标文件规定的总承包管理职责,向建设单位提交一份满意的答卷。
3、本技术标突出施工方案先进合理,施工组织周到严密,施工管理严格细致,总责任可靠落实,确保以一流的施工技术、一流科学管理方法、一流的施工速度和一流的工程质量来实现本工程的施工达到优质、高速建成的目标.4、如果我公司有幸中标,我公司将全力以赴,做好施工前期准备和施工现场生产设施的总体规划布置工作。
发挥我公司管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在建设、监理单位领导和监督下的项目总承包管理制度。
通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,实现工期、质量及社会信誉的预期目标效果。
5、我公司完全接受招标文件提出来的质量控制和施工技术要求,严格按照招标文件所附施工技术规范标准和地方建委的有关质量规定进行施工,尤其是将全面贯彻执行国家颁发的强制性标准,以确保本工程一次验收合格,交付业主使用。
6、为了保证本工程最终质量,我公司将建立严格的质量保证体系,加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受各级政府质量监督部门的监督直至工程竣工验收。
7、为了保证本工程中的安全生产,我公司在编制施工组织设计的同时,编制好安全生产保证计划,落实好各级人员安全生产责任制,明确项目经理为本项目安全总负责人,设立专职安全员进行安全管理。
技术标综合说明

第一章技术标综合说明第一节工程质量目标承诺承诺本工程质量达到国家验收规范合格标准。
同时,认真贯彻《建设工程安全生产管理条例》《建筑施工安全检查标准》等国家行业标准,建立安全施工保证体系和各级安全生产责任制,确保在本工程施工过程中安全生产达到:一、杜绝重伤及以上伤亡事故,月轻伤频率1%以下;二、杜绝火灾机械事故等安全责任事故;三、职工劳保用品配置发放率100%,入场职工安全教育率100%,安全技术交底率100虬管理人员及特种作业人员持证上岗率100%O四、安全技术资料真实、准确、齐全、及时。
五、在《安全文明施工组织设计》指导下,现场临时各硬件设施布置整齐,生活办公区和作业区分开,同时各级文明施工管理措施齐全,职工语言行为文明,施工环境适宜。
第二节施工工期目标工期承诺:2018年12月28日开工,2020年05月30日竣工各专业管理人员和作业工人配备齐全充足且整体素质高,持证上岗,管理人员配戴胸卡。
主要投入我公司固有的各专业班组,同时按需选用有相应资质的合法劳务队伍。
第三节施工现场准备一、施工现场准备计划施工准备工作主要包括:施工力量的组织准备与思想准备工作;技术准备工作;物资条件准备工作;场地条件准备工作,即人员、机械、物资调配;施工计划准备;施工劳动力准备;主要物资材料计划,施工组织设计以及临时设施施工准备等工作。
二、施工现场准备(-)现场接手准备进入现场后,立即会同业主方,着手对现场水电接驳点、定位坐标、标高等进行交接,根据总平图进行办公区及生活区的临设进行建设。
1、对现场的平面控制网点进行复核,并根据需要进行导线点加密,对工程的轴线、标高与设计要求是否相符进行复验,办理相应的手续。
2、各项竣工项目验收过程要审阅有关施工技术资料和文件,实地检查工程施工质量,各系统功能是否能满足设计要求,检查结果填写《工程中间验收交接记录》,同时在办理工程中间交接验收时,施工单位必须将有关资料同时移交给建设单位,由建设单位交总包单位统一整理归档。
第一章-技术标总说明

第一章技术标总说明1. 技术标编写说明我公司在认真、全面阅读招标文件和有关图纸的基础上,在领会和贯彻设计意图及投标的要求,针对本工程的特点结合我公司多年施工相似工程的施工经验,编写本工程技术标书。
本工程技术标书的编制范围:工程招标文件所规定的施工承包范围内的全部内容暨桩基工程、基础工程、主体结构工程、室内外装饰工程、设备安装工程等,包括在施工过程中的设计变更工程。
本技术标书的编制是根据目前由建设单位提供的有关资料为依据,仅仅是初步的施工方案,若我公司中标,我们将在原技术标的基础上按照施工图纸和有关设计资料进一步完善施工方案,补充各分部分项工程的各个细节,形成一份具有技术先进性、安全可靠性、经济实用性、操作可行性的施工组织设计,同时认真接受建设单位、监**程师、项目管理公司的指导和监督。
2. 编制依据和范围2.1 主要编制依据⑴《教育大楼改造及装修工程》招标文件;⑵上海市**建筑设计院关于《教育大楼改造及装修工程》的初步设计图纸;⑶现场踏勘所了解的情况;⑷2003年3月24日答疑会纪要;⑸现行的国家、行业、地方有关施工验收规范、规程、规定;⑹国家和上海市颁布的有关政策和法规;2.2 编制范围本次招标文件和招标图纸中所规定的范围。
3. 工程概况3.1 工程名称教育大楼改建。
3.2 工程地点**路**号。
3.3 建设单位上海**大学。
3.4 设计单位上海市**建筑设计院。
3.5 工程建筑、结构概况教育大楼改建工程位于上海**大学**路校园内,是由原有厂房通过加强结构、增建等一系列协调方法改建成三层(局部二层)的教学楼。
,总建筑面积为9042 m2。
教育大楼改建工程原结构是预制钢筋混凝土排架单层厂房,屋架底标高为11米,为使原厂房结构不承受新增教育大楼功能性内部荷载,结构设计采用了内部结构自成体系的结构处理方法,这也是本工程不同于新建工程和一般改建工程的主要特点。
改建工作中的新建结构体系采用钢筋混凝土框架配合“预应力井字楼盖”而在建筑外,其余层高均为3.3m,在四层与五层之间设置一设备层,其层高为2.2m。
技术标综合说明

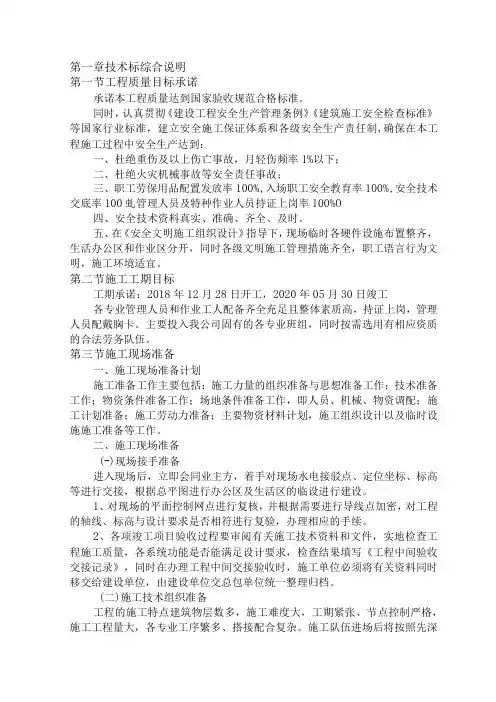

综合说明一、编制说明我公司在认真阅读招标文件和对现场实地踏勘的基础上,对本工程施工建设进行了充分的研究和论证,编制了本工程施工组织设计,用以指导工程的施工和管理,规范各专业工程的施工、管理与协调,以实现我公司的经营方针和管理目标。
力争为本工程施工提供完整的纲领性文件,确保优质、高速、安全、文明地完成建设任务。
本工程如我公司中标,我公司将以达到优质的工程质量等级,争创文明施工样板现场,最短的工期,合理的造价,良好的服务完成该工程建设任务,不负业主对我公司的信任。
(一)编制原则1、遵循招标文件条款的原则根据相关的法律法规及技术性文件要求,对所编制的施工组织设计文字说明、插图、插表等严格按照招标文件的规定,做到统一标准,规范编制。
2、遵循设计图纸、施工规范、规程、验收标准的原则在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。
3、坚持实事求是的原则在制定具体项目实施方案过程中,充分研究、分析工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质、高效地完成本的建设任务。
4、坚持施工全过程严格管理的原则在各道工序施工中,严格执行监理工程师的指令,尊重建设单位和监理的意见,严格管理,保证施工过程中的各个环节都处于良好的受控状态。
5、坚持推广应用新技术、新成果的原则在施工中积极推广、应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。
6、坚持专业化作业与综合管理相结合的原则在施工组织方面,以专业队为基本组成形式,充分发挥专业人员和先进优良设备的优势,同时采取综合管理手段、科学管理调配以达到整体优化的目的。
(二)编制依据1、建筑地面工程施工质量验收规范(GB50209-2002)2、建筑工程施工质量验收统一标准(GB50300-2001)3、建筑工程质量检验评定标准(GBJ301-88)4、混凝土质量控制标准(GB50164-92)5、施工现场临时用电安全技术规程(JGJ46-88)6、建设工程施工现场供用电安全规范(GB50194-93)7、建筑给排水及采暖工程施工质量验收规范(GB50242-2002)8、建筑电气安装工程施工质量验收规范(GB50303-2002)9、建筑采暖卫生与煤气工程质量检验评定标准(GBJ302-88)10、建筑电气安装工程质量检验评定标准(GBJ303-88)11、建筑工程项目管理规范(GB/T50326)12、电气装置安装工程接地装置施工及验收规范(GB50169 -92)13、电气装置安装工程盘、柜及二次回路线施工及验收规范(GB50171-92)14、电气装置安装1kV 以下配线工程施工及验收规范(GB50528-96)15、强制性标准(房屋建筑部分)二、指导思想及实施目标(一)指导思想以质量为中心,IS09001系列标准为基础,按国家《建设工程项目管理规范》(GB/T50326-221)标准建立工程质量保证体系,并根据投标前的项目管理规划大纲精神组建施工现场项目经理部,项目经理部根据项目管理规划大纲在开工前由项目经理主持编制项目管理实施规划,以充分体现和预见项目管理中的主要工作,具体内容包括:项目进度控制、项目质量控制、项目安全控制、项目成本控制(即四项目标控制)、合同管理、信息管理、生产要素管理、现场管理(即四项管理)、组织协调(即一协调)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 技术标总说明
昆山**区**污水处理厂一期工程工程采用公开招标的方式,通过对技术标、商务标的综合评定,择优选定“信誉高、质量好、技术力量强、工期短、造价合理”的施工承包单位。
我公司十分荣幸能够参加贵工程的投标活动,为此,我们表示诚挚的谢意,并对与贵方合作的广阔前景充满信心和希望。
我公司经过对扩初施工图纸、招标文件的细致探讨和研究,分析了各种影响施工的不利因素和本工程的施工难点,并数次到现场进行踏勘,根据招标文件中关于技术标的要求、有关国家规范及昆山市市政府有关规定的要求,我们编制了本技术标呈贵方审阅,同时说明如下:
第一节工程质量目标
1.1.1 充分发挥我公司综合实力强、施工总承包体系较完善的优势。
调动一切积极因素,在施工劳动力组织、机械设备选用、材料物质的供应、特殊工艺工程的施工、选进施工技术的运用以及资金管理等多方面的生产要素予以最佳组合。
用我们最擅长的建筑语言把业主、设计意图予以最完美体现,工程质量目标:总体工程质量等级为优良。
1.1.2 为确保工程质量,未经建设单位同意,工程项目一律不分包或转包。
建立严格的质量保证体系,加强施工质量验收制度,决不违章施工,决不使用不合格材料,并在施工过程中诚恳地接受各级政府质量监督部门和社会各界人士的监督。
1.1.3 我公司已通过ISO9002 国际标准化质量体系认证,在工程过程中控制中,将严格贯彻GB/T1900-2000 之模式标准,严格执行国家、昆山市现行的有关施工验收规范和质量检验评定标准和公司质量体系程序文件、质量计划、作业指导书,服从业主和监理的指挥和管理、尊重设计、协调处理好周边及各界职能部门的关系。
第一节建设工期目标
我们在参加贵工程的投标活动期间,已深刻体察到了业主对加快建设工期的迫要求,因此在施组的编制过程中,我公司有关部门,反复斟酌衡量,综合考虑如下:我公司一旦中标,将合理安排施工进度计划,按招标文件要求,在保证质量、安全的前提下,选择合理的施工方案,精心组织立体交叉施工,确保各施工阶段节点目标如期完成。
根据我公司的综合实力,总工期为152 天。
为达到上述工期,我公司在资金、设备和劳动力的投入上必将打破常规,以保证投标工期如期完成。
第一节文明施工管理目标
1.3.1 加强施工现场安全、文明生产管理。
针对本工程地理位置的特殊性,我公司将认真制定有关环保、市容、交通、安全及综合治理等一系列的标准化管理措施,搞好城市环境保护,搞好施工区域和周边环境卫生,维护和保证员工的身体健康;采取必要的施工措施,减噪防尘;污水、排水严格按昆山市有关规定排放,做好夜间施工减噪音和光照的影响;正确处理好和所在地区居民及主管部门之间的相互关系,认真遵守和执行国家、地方和行业部门颁发的建设工程管理规定和条例,确保本工程安全重大事故为零;文明施工达到市级文明工地、标化工地及治安管理达标工地的标准。
第一节其他承诺
1.4.1 为强化本工程总承包管理,本公司将编制实施进度的节点控制计划,并分季、月、周召开计划布置会议,每周召开计划平衡会,计划上报业主、监理、审批,使本工程作为一个系统工程来强化管理。
1.4.2 我公司若能有幸中标承建本工程,在工程竣工后的合同保修期内,我公司将提供优质的善后服务。
保修期满后,我公司也将提供满意的上门回访服务工作,消除业主的后顾之忧。
1.4.3 为体现我们的服务,在贵方新建工程上,本公司已确立“急工程所急、想工程所想”的指导思想,如我公司中标承建,将按照贵方要求,迅速派员到现场,配
合业主做好工程前期交接和施工前期的各项准备工作。
我们有责任、有能力、更有信心靠我们的施工力量,以一流的管理、一流的质量、一流的施工速度及合理的工程造价向贵方提交一份满意的答卷,不辜负贵方领导的信任,为昆山开发区**污水处理厂的发展建设做出我们的一份贡献。
第一节编制范围
编制范围:土建、安装图纸。
本标书仅为一份初步的投标文件,若我公司中标后,将在原标书的基础上按照补充资料进一步完善施工方案,补充细化各分部分项工程中的细节问题,形成一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工组织设计,同时在全过程中接受业主、现场监理工程师的指导和审查。
