试验检测实施计划书
试验检测实施计划

国际博览中心会议中心工程试验检测实施计划XXX建设工程股份有限公司XXX国际博览中心会议中心总承包工程项目经理部二O一九年十二月1工程概况1.1 整体工程概况工程名称:XXX国际博览中心会议中心工程建设单位:XXX新城国际博览中心有限公司设计单位:XXX市建筑设计院监理单位:北京东方华太建设监理有限公司施工单位:XXX建设工程股份有限公司XXX国际博览中心会议中心总承包工程位于XXX市汉阳新五里,由XXX新城国际博览中心有限公司投资建设,本工程总建筑面积约为17万㎡,国际会议中心由31个会议厅,一个阶梯会议厅,一个中会议厅,一个6000㎡超大会议厅以及若干小会议厅组成。
1.2 建筑设计概况会议中心地下一层,地上五层,地下部分为车库、设备用房,地上部分用途为会议中心,会议中心地下室与洲际酒店地下室相连通,二层7m平台与在建XXX国际博览中心展馆工程二层平台相接。
插表 1 建筑设计概况一览表工程名称XXX国际博览中心会议中心总承包工程建设单位XXX新城国际博览中心有限公司设计单位XXX市建筑设计院工程地址XXX市汉阳区鹦鹉大道619号总建筑面积约17万㎡(包含洲际酒店地下室)地下室建筑面积70648.75㎡会议中心地下室面积24149.18㎡洲际酒店地下室面积46499.57㎡建筑层数地下一层/地上五层建筑高度64.5m耐火等级一级地下室防水等级二级屋面防水等级二级1.3 混凝土结构设计概况结构概况一览表结构设计使用年限50年建筑结构安全等级二级层数5层抗震等级二级混凝土基础垫层C10、C15 梁C30、C35 承台及基础梁C40 地下室顶板C40 框架柱C30-C60 构造柱、压顶、过梁C20楼板C30、C35 剪力墙C50 2工程创优目标及规划2.1 质量目标本工程质量目标:鲁班奖。
2.2 试验管理体系项目经理项目总工质量总监技术部试验室材料组分包队伍2分包队伍1分包队伍3分包队伍43检测单位及见证取样、送检程序本工程拟选定1-2家信誉高、实力强的检验单位作为送检单位,其中试件的70%送(XXX市建筑工程质量检测中心有限公司)试验室进行检验,其它30%的试件送(湖北省建筑工程质量监督检测中心)进行检验,由于受地理位置的影响各种原材料需分批进厂。

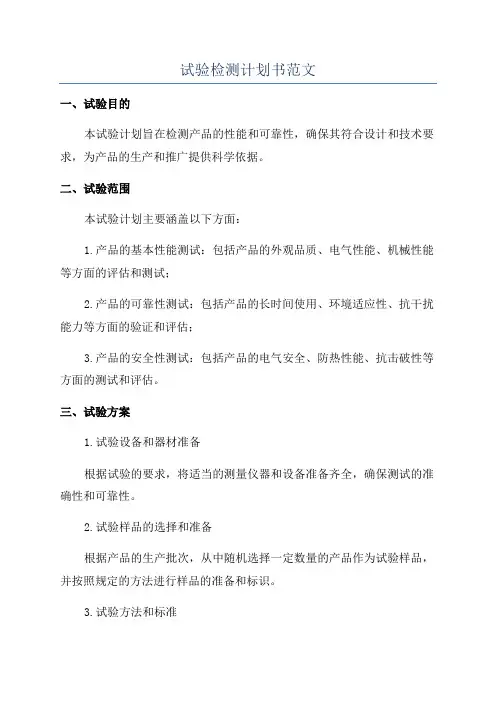

试验检测计划书范文

试验检测计划书范文一、试验目的本试验计划旨在检测产品的性能和可靠性,确保其符合设计和技术要求,为产品的生产和推广提供科学依据。
二、试验范围本试验计划主要涵盖以下方面:1.产品的基本性能测试:包括产品的外观品质、电气性能、机械性能等方面的评估和测试;2.产品的可靠性测试:包括产品的长时间使用、环境适应性、抗干扰能力等方面的验证和评估;3.产品的安全性测试:包括产品的电气安全、防热性能、抗击破性等方面的测试和评估。
三、试验方案1.试验设备和器材准备根据试验的要求,将适当的测量仪器和设备准备齐全,确保测试的准确性和可靠性。
2.试验样品的选择和准备根据产品的生产批次,从中随机选择一定数量的产品作为试验样品,并按照规定的方法进行样品的准备和标识。
3.试验方法和标准根据产品的技术要求和相关的行业标准,确定试验的方法和标准,确保试验结果的客观性和可比性。
4.试验过程和内容具体试验内容包括但不限于以下几个方面:(1)基本性能测试:包括外观品质评估、电气性能测试、机械性能测试等;(2)可靠性测试:包括长时间使用测试、环境适应性测试、抗干扰能力测试等;(3)安全性测试:包括电气安全测试、防热性能测试、抗击破性测试等。
5.数据采集和分析根据试验方案和方法,对试验过程中产生的数据进行采集和分析,得出准确的试验结果和结论。
6.试验报告和总结依据试验结果和结论,编写试验报告和总结,对试验的整个过程进行总结和评价,提出改进和优化的建议。
四、试验时间和地点1.试验时间:本次试验计划的预计时间为30天。
2.试验地点:试验将在指定的试验室和场地进行,确保试验的环境和设施符合要求。
五、人员安排和责任分工2.试验操作人员:负责试验的具体实施,按照试验方案和标准进行操作和测量。
3.数据分析人员:负责对试验数据的采集和分析,提供准确的试验结果和结论。
4.试验监督人员:负责对试验过程和结果进行监督,确保试验的可靠性和准确性。
六、试验风险评估和安全措施1.试验过程中存在一定的电气和机械风险,必须按照相关的安全规范和操作规程进行操作,确保人员的安全。

最全的试验检测计划书

最全的试验检测计划书
一、试验概述
本试验旨在研究XX药物的药效性能。
试验中将用XX类型的动物作为
被试,并采用XX实验方法,以实现对药效性能的有效评价。
二、实验对象及实验设备
1.实验动物:10只雄性BALB/c小鼠,初期体质量为20±1g,半月龄
以上。
2.实验设备:
(1)药物剂量递送装置:采用XX型号的药物递送设备,以达到药物精
确剂量及持续递送;
(2)饮水评价系统:通过采用XX型号的饮水评价仪,获取动物摄取的
饮水量及时间;
(3)尿液分析仪:XX型号的尿液分析仪,用于测定尿液指标;
三、试验条件及过程
1.试验条件:实验室环境温湿度控制,室温为21±2℃,湿度为
50±10%RH。
2.试验过程:
(1)药物给药:将研究药物XX按实验药物的药效设计剂量给药至动物,以实现研究药物的体内药效对比;
(2)饮水量评价:通过采用XX型号的饮水评价仪,每日评价动物的饮水量及时间;
(3)尿液分析:每日分别取样两次,1小时及3小时后的尿液,用XX 型号的尿液分析仪,以测定尿液指标;
(4)运动行为观察:每日观察动物的行为及运动状态,记录与行为相关的参数
四、实验安全性
1.食物及水分给予:每日按体重2g/d给予。

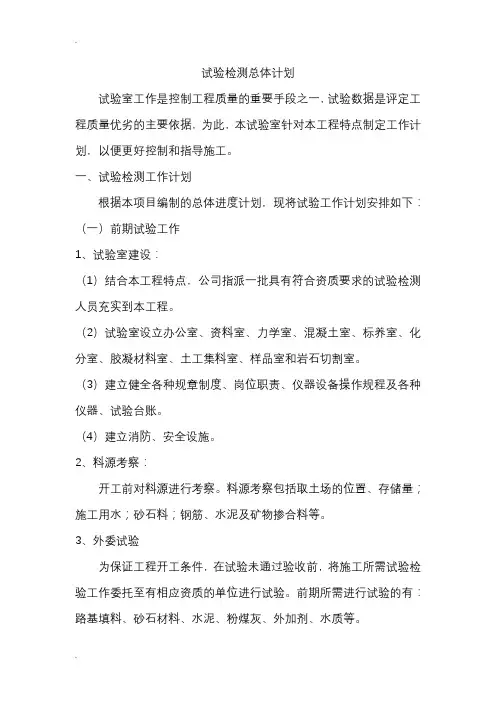

试验检测工作总体计划

试验检测总体计划试验室工作是控制工程质量的重要手段之一,试验数据是评定工程质量优劣的主要依据,为此,本试验室针对本工程特点制定工作计划,以便更好控制和指导施工。
一、试验检测工作计划根据本项目编制的总体进度计划,现将试验工作计划安排如下:(一)前期试验工作1、试验室建设:(1)结合本工程特点,公司指派一批具有符合资质要求的试验检测人员充实到本工程。
(2)试验室设立办公室、资料室、力学室、混凝土室、标养室、化分室、胶凝材料室、土工集料室、样品室和岩石切割室。
(3)建立健全各种规章制度、岗位职责、仪器设备操作规程及各种仪器、试验台账。
(4)建立消防、安全设施。
2、料源考察:开工前对料源进行考察。
料源考察包括取土场的位置、存储量;施工用水;砂石料;钢筋、水泥及矿物掺合料等。
3、外委试验为保证工程开工条件,在试验未通过验收前,将施工所需试验检验工作委托至有相应资质的单位进行试验。
前期所需进行试验的有:路基填料、砂石材料、水泥、粉煤灰、外加剂、水质等。
(二)施工过程中的试验检测工作计划根据施工总体进度计划,试验室按照母体试验室批准的检测项目开展试验检测工作:对原材料按规定的频率进行检测工作;对全线所有取土场标准试验以及路基填料压实度检测;对各种强度等级的混凝土、砂浆进行配合比设计;对钢筋及钢筋接头检测;对混凝土结构实体质量检测。
1、原材料的检测工作:1)胶凝材料(投入人员1人)水泥在结构物施工中起着至关重要的作用,它直接影响着产品的质量,因此对水泥质量应严格把关。
水泥的检测频率为同厂家、同编号、同生产日期且连续进场的散装水泥达500t(袋装为200t)为一批,不足上述数量也按一批计。
试验室每批抽检,检测项目为比表面积、凝结时间、安定性和强度。
优质粉煤灰可以使混凝土的许多重要性能得到明显的改善。
掺加适量的粉煤灰可以改善混凝土拌和料的流动性、粘聚性和保水性,使混凝土拌和料易于泵送、浇筑成型,并可减少坍落度的经时损失掺加粉煤灰后可减少水泥用量,且粉煤灰水化放热量很少,从而减少了水化放热量,因此施工时混凝土的温升降低,可明显减少温度裂缝,这对大体积混凝土工程特别有利。

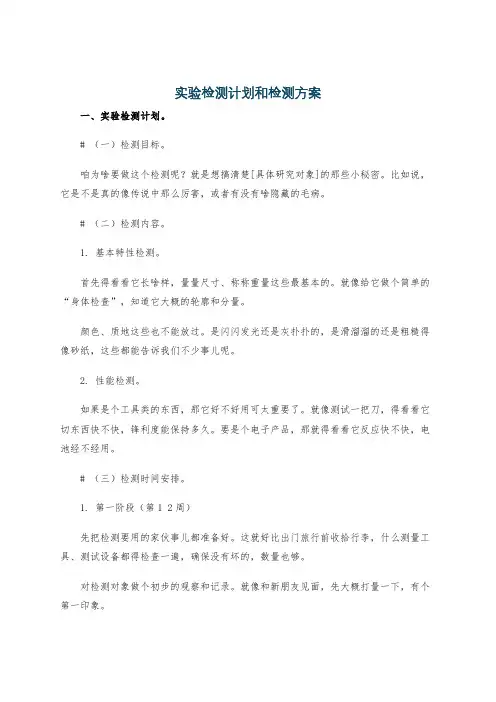

实验检测计划和检测方案

实验检测计划和检测方案一、实验检测计划。
# (一)检测目标。
咱为啥要做这个检测呢?就是想搞清楚[具体研究对象]的那些小秘密。
比如说,它是不是真的像传说中那么厉害,或者有没有啥隐藏的毛病。
# (二)检测内容。
1. 基本特性检测。
首先得看看它长啥样,量量尺寸、称称重量这些最基本的。
就像给它做个简单的“身体检查”,知道它大概的轮廓和分量。
颜色、质地这些也不能放过。
是闪闪发光还是灰扑扑的,是滑溜溜的还是粗糙得像砂纸,这些都能告诉我们不少事儿呢。
2. 性能检测。
如果是个工具类的东西,那它好不好用可太重要了。
就像测试一把刀,得看看它切东西快不快,锋利度能保持多久。
要是个电子产品,那就得看看它反应快不快,电池经不经用。
# (三)检测时间安排。
1. 第一阶段(第1 2周)先把检测要用的家伙事儿都准备好。
这就好比出门旅行前收拾行李,什么测量工具、测试设备都得检查一遍,确保没有坏的,数量也够。
对检测对象做个初步的观察和记录。
就像和新朋友见面,先大概打量一下,有个第一印象。
2. 第二阶段(第3 6周)开始深入检测基本特性。
这时候就得像个细心的侦探,不放过任何一个小细节。
每天安排固定的时间做检测,做好详细的记录,就像写日记一样。
中间可能会遇到一些小问题,比如说测量工具突然不准了,或者检测对象有点不听话。
没关系,咱就像解决生活中的小麻烦一样,想办法修修工具,调整检测方法。
3. 第三阶段(第7 10周)性能检测闪亮登场。
这可是个大工程,要按照预定的测试流程一步一步来。
每完成一项测试,就给自己放个小假,休息一下,喝口水,然后再接着干。
在这个阶段,可能会发现一些意想不到的结果。
不要慌,这就像在寻宝途中发现了新的小路一样,说不定是个大发现呢。
4. 第四阶段(第11 12周)对所有的检测结果进行整理和分析。
这就像把拼图碎片都找齐了,开始拼起来看看到底是个什么图案。
把数据做成好看的图表,这样一眼就能看明白。
写个总结报告,把整个检测过程、结果还有自己的一些小想法都写进去。
检测东西的策划书3篇

检测东西的策划书3篇篇一《检测东西的策划书》一、检测目的明确本次检测东西的具体目标和意义,例如确保产品质量、验证性能指标、排查潜在问题等。
二、检测对象详细说明需要检测的具体物品或事物,包括其名称、型号、规格等关键信息。
三、检测标准列出所依据的相关标准、规范或技术要求,确保检测有明确的准则可循。
四、检测方法1. 描述采用的具体检测手段和技术,如物理检测、化学分析、仪器测量等。
2. 说明检测的步骤和流程,确保操作的准确性和可重复性。
五、检测人员确定负责实施检测的专业人员,并明确其资质和经验要求。
六、检测时间安排1. 制定详细的检测进度计划,包括各个阶段的开始和结束时间。
2. 合理安排检测工作,确保按时完成任务。
七、检测设备与工具1. 列出所需的检测设备和工具清单。
2. 确保设备和工具的精度和性能满足检测要求,并提前进行校准和维护。
八、检测环境要求说明检测工作所需的环境条件,如温度、湿度、光照等,以保证检测结果的准确性。
九、质量控制措施1. 建立质量控制体系,确保检测过程的规范性和可靠性。
2. 制定数据审核和验证机制,防止数据错误和偏差。
十、检测结果与报告1. 明确检测结果的呈现方式,如数据表格、图表等。
2. 规定检测报告的内容和格式,包括检测对象信息、检测方法、结果分析、结论等。
3. 确定报告的提交时间和对象。
十一、预算列出检测工作所需的各项费用,包括设备购置、试剂消耗、人员费用等,确保预算的合理性和可控性。
十二、注意事项1. 强调检测过程中的安全注意事项,保障人员安全。
2. 提醒可能出现的问题及应对措施,确保检测工作的顺利进行。
篇二《检测东西的策划书》一、策划背景在当今社会,对于各种物品、材料或产品的检测需求日益增长。
无论是为了确保质量、安全,还是满足特定标准和规范,准确而有效的检测是至关重要的。
本策划旨在建立一个全面、科学、高效的检测体系,以满足不同领域和场景的检测需求。
二、检测目标明确需要检测的具体物品或对象,包括其类型、规格、用途等。
检试验工作计划6篇

检试验工作计划6篇工作计划一定要制定合理这样才符合工作需求,转眼就要开始忙碌的工作了,是时候认真准备相关的工作计划了,以下是作者精心为您推荐的检试验工作计划6篇,供大家参考。
检试验工作计划篇1银羊辞旧岁,金猴迎新春。
正当人们还沉醉于春节的喜庆日子里,新的一学期又拉开了序幕,各项工作将会一如既往的开展,为了确保试验室管理工作有条不紊地进行,更有效地发挥其服务于教学之功能,特拟订计划如下。
一、指导思想。
进一步完善两室各种制度,规范各种仪器的摆放,加强卫生管理,做好仪器借还登记,更好地发挥试验仪器服务于教学之功能。
二、情况分析。
我校有试验室三间,试验桌12张,试验凳50张,试验柜一台,电路设备齐全。
有保管室一间,仪器柜8张。
几年来在上级领导的关心、学校的努力下,仪器的种类不断增多,数量不断充试。
教师能高度认识直观教具在教学中的作用,充分发挥了试验室的作用。
但也存在着一些问题,随着村小的合并,仪器的集中,因试验柜不够,使得仪器摆放不够科学,有摞层现象。
三、任务与目标。
1、完善各种制度和表卡,做到帐卡物三者一致。
2、规范仪器的摆放,使之科学,合理,美观。
3、严格履行借交手续。
4、热情服务,做到有求必应。
5、加强两室卫生工作,确保仪器的准确性及精密度。
6、调动教师使用仪器的积极性。
7、做好年度清查、兑现工作。
四、方法措施。
1、对照两室布置标准,认真完善两室的各种制度,使之有据可依,有规可循。
2、按照仪器配备目录标准,进一步整理、摆放各种仪器,尽量做到合理、科学、规范,并使之与帐卡一致。
3、严格履行借交手续。
借领仪器时,提前写试验通知单交试验员准备,并做好记载。
按时归还,归还时认真检查仪器是否完损。
4、爱护仪器,妥善保管。
严禁把仪器放到教室里落灰落尘,影响其精密度。
5、加强两室卫生。
做到一周一清扫、擦洗,经常通风换气,保障仪器无霉变现象。
6、热情服务,做到有求必应,充分调动教师使用仪器的积极性,做到一周一通报。
试验检测计划书

试验检测计划书一、背景介绍。
在产品研发和生产过程中,试验检测是非常重要的环节。
通过试验检测,可以验证产品的性能、可靠性,确保产品符合相关标准和要求,为产品的推广和应用提供有力的支持。
因此,制定科学合理的试验检测计划对于保证产品质量、提高产品竞争力具有重要意义。
二、试验检测目的。
1. 验证产品性能,通过试验检测,验证产品的各项性能指标,包括但不限于耐用性、稳定性、安全性等。
2. 确保产品符合标准,试验检测计划将严格按照相关标准要求进行,确保产品符合国家和行业标准。
3. 评估产品可靠性,通过试验检测,评估产品的可靠性和使用寿命,为产品的改进和优化提供依据。
三、试验检测内容。
1. 产品性能试验,包括对产品的各项性能指标进行测试,如负载能力、耐磨性、密封性等。
2. 安全性检测,对产品的安全性进行全面检测,确保产品在使用过程中不会对用户造成伤害。
3. 可靠性试验,通过模拟实际使用环境,对产品的可靠性进行评估,包括振动试验、温度试验等。
4. 标准符合性检测,对产品的各项指标进行检测,确保产品符合相关标准和法规要求。
四、试验检测方法。
1. 试验设备,选择适当的试验设备和工具,确保试验过程的准确性和可靠性。
2. 试验流程,制定详细的试验流程和操作规范,确保试验过程的科学性和规范性。
3. 数据采集,对试验过程中产生的数据进行准确采集和记录,确保数据的真实性和可靠性。
4. 试验分析,对试验结果进行科学分析和评估,为产品改进和优化提供依据。
五、试验检测计划实施。
1. 制定实施计划,根据试验检测内容和方法,制定详细的试验检测计划,包括时间安排、人员配备等。
2. 实施过程管理,严格按照试验检测计划进行实施,确保试验过程的顺利进行和数据的准确性。
3. 结果分析和报告,对试验结果进行科学分析,编制试验检测报告,提出改进意见和建议。
六、试验检测计划总结。
试验检测计划是产品研发和生产过程中的重要环节,对于产品的性能、可靠性和安全性具有重要意义。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新疆北朋土木工程检测咨询有限公司G312线昌吉过境段公路工程项目第CJGJ-2标段工地试验室2014年工作计划二〇一四年六月试验检测工作在工程的质量管理活动中占有重要地位,它不但是保证公路工程质量的重要手段,也是质量监督控制工作的眼睛。
通过试验检测工作,用定量的方法,科学地鉴定材料和工程实体质量状况;通过试配(配合比)试验,可合理优化地使用材料。
为使该工程质量达到国家标准的规定,保证试验管理活动的开展有章可循,特制定如下计划:1.范围:G312线昌吉过境段公路工程项目第二合同段2.计划编制目标:建立健全工程施工过程控制程序,有效地控制施工全过程原材料质量,混凝土施工质量,浆砌体质量,为施工提供合理的施工参数,为工程提供公正、公平的检测数据。
3.编制依据:3.1交通运输部及相关部委颁发的检验、评定规范;3.2新疆北朋土木工程检测咨询有限公司试验室《质量管理手册》;3.3合同段施工设计图纸;3.4合同段合同文件;4.试验管理:4.1 试验管理要求:4.1.1 现场试验员由项目部工程管理部领导,业务上受公司试验室指导。
负责现场原材料取样、送样、混凝土及砂浆试块制作、养护、简易土工等试验工作。
4.1.2 试验人员要持证上岗。
4.1.3 如试验结果不合格,应及时向工程技术负责人报告。
4.2 施工现场试验员职责范围:结合工程实际进展情况,及时委托各种原材料试验,提出混凝土、砂浆各种配合比申请。
根据实际情况调整配合比。
各种原材料的取样方法、数量必须按现行标准及有关规定执行。
委托各种原材料试验,必须填写委托试验单。
委托试验单的填写必须项目齐全,字迹清楚,不得涂改,项目内容包括:材料名称、产品牌号、产地、品种、规格、到达数量、使用单位、出厂日期、进场编号、试件编号、要求试验项目。
钢材试验,除按上述要求填写外,凡送焊接试件者,必须注明钢的原材料编号。
随机抽取施工过程中的混凝土、砂浆拌合物,制作施工强度检验试块。
试块制作时必须有试块制作记录。
试块必须统一编号。
试块在成型24小时后用墨笔注明制模日期、使用部位、强度等级然后拆模。
凡需在标养室养护的试块,拆模后立即进行标准养护。
委托试验结果不合格,应按规定送样进行复试。
复试仍不合格,应将试验结论报告技术主管,及时研究处理办法。
收集原材料、成品、半成品的质量证明书。
收集送检试验报告。
4.3 施工现场试验员工作守则1、热爱试验工作,不断进行业务学习,提高业务水平,必须严格按照规范、规程、标准执行。
2、工作认真,不辞辛苦,认真做好施工试验记录,定期做整理总结。
3、试验、取样工作中不弄虚作假,不敷衍应付,遵守职业道德,对工程的全部试验数据敢于做出保证。
4、搞好和材料供应、施工班组的协作关系,当好技术主管的得力助手,把好工程质量这一关。
5、试验工作必须严格遵守国家、部和地区颁发的现行有关公路工程的法规、技术标准、试验方法等规定。
6、结合本单位实际情况建立健全管理制度,包括试验管理、岗位责任、仪器设备管理、标准养护室管理、试验委托管理等,以确保试验工作的可靠性和精确度。
7、试验委托单、原始记录、试验报告单等必须按专业分类建立台帐,并统一编号,相互衔接。
8、试验资料应有专人管理,并随时整理。
5.主要试验控制项目:5.1 填土质量控制:取土样→细粒土做液塑限、颗粒分析试验→土的类别判定;击实试验→得出:最大干密度、最佳含水量。
开工前,确定铺填厚度、压实遍数、填筑工艺。
施工:根据填筑工艺、铺填厚度、应先测土的含水量是否合适,不合适应翻晒或洒水。
按确定的压实遍数、最佳含水量、最大干密度进行施工。
施工控制:检查含水率;是否合适,不合适应翻晒。
检查铺填厚度;检查压实遍数;检查干密度;合格,进行下一道工序;不合格,继续碾压,直至合格。
5.2 钢筋质量控制:材料人员调查、进货送试验人员取样进行试验,试验人员根据规范、标准出具检验报告,试验员根据检验报告向材料员发出《材料检验反馈单》材料员:合格品发料加工;不合格品提出处置措施5.3 砂、石料质量控制:材料人员调查、进货,送试验人员取样进行试验,试验人员根据规范、标准检测发布报告,试验员根据检验报告向材料员发出《材料检验反馈单材料员:合格品发料加工;不合格品提出处置措施。
5.4 水泥质量控制:材料人员调查、进货,送试验人员取样进行试验,试验人员根据规范、标准取样进行检测发布报告,试验员根据检验报告向材料员发出《材料检验反馈单》材料员:合格品发料加工;不合格品提出处置措施。
5.5 做好各等级混凝土、砂浆配合比试验,以供现场配料使用。
5.6混凝土施工质量控制根据试验室提供的配合比,现场再次对原材料的含水量进行测定,以调整施工配合比,提出施工配合比给拌和站配料。
拌和站据此进行混合料的拌和,形成混凝土料。
运输至工地现场。
然后混凝土进场测定坍落度;施工过程中根据实际情况联系厂家,对坍落度进行调整,坍落度在设计范围内进行施工,制作混凝土试件进行标准养护28天出具混凝土抗压强度试验报告。
5.7 砌体施工质量控制委托检验片块石质量,合格后才能用于施工开出砂浆现场配料单签认后,发给施工班组,施工技术负责人施工过程控制制作砂浆试件标准养出具砂浆抗压强度试验报告施工技术负责人质量进行评定6.检验项目及取样方法6.1 细集料试验1、分批方法:以进场数量为一检验批,每检验批代表数量不得超过200m3。
2、取样方法和试样份数:取样前先将取样部位表层铲除,然后由各部位抽取大致相等的砂,组成一组样品。
3、取样数量:对所有的每组试样,可采用缩分法将其缩分至材料质量略多于进行试验所必须的量为止。
每一试验所需砂的最少取样数量筛分析500g 表观密度300g 堆积密度1000g含水率1000g 含泥量1000g 泥块含量200g6.2 水泥的试验对同一水泥厂生产的同期出厂的同品种,同标号的水泥,以一次进场的同一出厂编号的水泥为一批。
且同一批的总量不得超过200吨,散装500t。
随机地从不少于20袋中各取等量水泥,经混拌均匀后,再从中称取不少12kg水泥作为检验试样。
将采取的12kg水泥试样分成两份:一份由试验室进行试验,一份密封保存三个月,以备有疑问时复检。
6.3 粗集料试验1、分批方法:以进场数量为一检验批,每检验批代表数量不得超过400m3。
2、取样方法和试样份数:先铲除表面处无代表性的部分,然后在料堆的顶部、中部、底部取得大致相等的若干份组成一组试样。
3、取样数量:对所有的每组试样,可采用缩分法将其缩分至材料质量略多于进行试验所必须的量为止。
每一试验所需砂的最少取样数量筛分析5000kg 表观密度1500g 堆积密度10000g含水率500g 含泥量4400g 泥块含量10000g 6.4混凝土、砂浆配合比试验每种砼标号至少做两种水泥的配合比设计,每种水泥的砼标号至少做三个水灰比,每个水灰比应拌三批相同的试件,同时,应附上砼抗压强度与灰水比的线性比例关系图。
每种砂浆标号至少做三个不同的配合比,水泥用量按基准配合比分别增减10%,然后选择符合要求的配合比,所选定的砂浆配合比必须测定拌和物的稠度、分层度和强度。
6.5混凝土的试验1、取样方法:①浇筑一般体积的结构物时,每一单元结构物应制取2组;②连续浇筑大体积结构时,每80-200m3或每一工作班应制2组;③每片梁长16m以下制取1组,16-30m制2组,31-50m制3组,50m 以上者不少于5组;④小型构件每批或每工作班至少应制取2组;⑤每根钻孔桩至少应制取2组,桩长20 m以上者不少于3组,桩径大、浇筑时间长时,不少于4组。
⑥路面弯拉强度试验每班留2-4组试件,日进度小于500 m取2组,≥500 m取3组,≥1000 m取4组。
在浇筑现场取砼样品,应从三处以上的不同部位抽取大至相同份量的代表性样品。
2、混凝土在拌制和浇筑过程中应按下列规定检查:a、检查混凝土在浇筑地点的坍落度,每一车至少1次。
b、在每一工作班内,当混凝土由于外界条件有变动应及时检查,同时应随时检查混凝土坍落度。
6.6 钢筋的试验1、钢筋力学及工艺性能试验的取样和数量:a、钢筋应以同一厂别、同炉号、同级别、同规格、同一进场时间每60吨为一验收批,不足60吨亦为一批。
b、每一验收批中取试样一组(两根拉力,两根冷弯,一根化学成分分析)。
低碳热轧盘条时为拉力一根。
2、取样方法:取拉伸试样2根,长度不少于(230+5d)mm ,取冷弯试样2根,(万能试验机)长度不少于(150+5d)mm;(弯曲试验机)长度为(650-750)mm6.7 钢筋焊接的试验1、钢筋电弧焊接头a.在工厂焊接条件下,以300个同接头型式、同钢筋级别的接头作为一批。
b.在现场安装条件下,每一至二楼层以300个同接头型式、同钢筋级别的接头作为一批。
不足300个时,仍作为一批。
c.从成品中每批随机切取3个拉伸试件。
d.抗拉强度不得小于该钢筋级别抗拉强度。
余热处理Ⅲ级钢筋接头抗拉强度不小于570MPa。
e.有一个试件不符合d项,应取6个试件进行复验。
复验结果仍然有一个试件抗拉强度达不到要求,或有1个试件断与焊缝,或有3个试件呈脆性断裂,该批制品应确认为不合格品。
2、钢筋电渣压力焊接头a.在一般构筑物中,以300个同级别的钢筋接头作为一批。
b.在现浇钢筋混凝土多层结构中,以每一楼层或施工区段300个同钢筋级别的接头作为一批。
不足300个时,仍作为一批。
c.从成品中每批随机切取3个拉伸试件。
d.抗拉强度不得小于该钢筋级别抗拉强度。
e.有一个试件不符合d项,应取6个试件进行复验。
复验结果仍然有一个试件抗拉强度达不到要求, 该批制品应确认为不合格品。
3、钢筋闪光对焊接头a.同一台班由同一焊工完成的300个同级别、同直径钢筋接头为一批。
同一台班焊接较少,可在一周内累计,一周内不足300件亦为一批。
b.应从每批接头中随机切取6个试件,拉伸3个,弯曲3个。
c.应至少有2个试件断于焊缝外,并呈延性断裂。
d.抗拉强度不得小于该钢筋级别抗拉强度。
余热处理Ⅲ级钢筋接头抗拉强度不小于570Mpa。
e.当有一个试件不符合d项,应取6个试件进行复验。
复验结果仍然有一个试件抗拉强度达不到要求,或有3个试件断与焊缝或热影响区,该批制品应确认为不合格品。
4、焊接拉伸试件取样长度a.点焊:300mmb.对焊、电渣压力焊:L=8d0+200mmc.双面帮条焊:L=8d0+帮接长度+200mmd.单面帮条焊:L=5d0+帮接长度+200mme.双面搭接焊:L=8d0+搭接长度+200mm f.双面搭接焊:L=5d0+搭接长度+200mm 5、焊接弯曲试件取样长度:L=5d0+150m 6、钢筋机械连接及接头试验取样方法:1、试件不应少于9个,其中单向拉伸3个、高应力反复拉压3个和大变形反复拉压3个,同时应另取3根钢筋试件做抗拉强度试验。
