预应力空心板梁预制施工方案及主要工艺一.施工方案1、施工准备:板梁的施工准备主要包括预制场地的建设、拌合设备的安装、材料的储备及模板的制作加工等工作内容。

a、预制场建设:在临时征用地的范围内合理布置好材料堆放区,钢筋加工区,砼拌和区,梁板预制区等位置以及整个场地的硬化,在板梁底座砼的浇筑时应注意在梁端部底座位置进行布筋加强处理。

b、模板加工:板梁用的外模板采用专业厂家加工制作的组装式钢模,面板采用5mm钢板制作,一块模板面板应尽量减少焊接缝。

面板采用槽钢横竖加劲。

加劲与面板之间采用间断焊缝,每段焊缝长度为5cm,焊缝厚度不小于6mm,面板采用刨光处理。

内模使用橡胶气蘘。

模板使用前要检验模板的各部位的尺寸是否符合设计要求,并要注意模板表面的除污除锈工作。

2、钢筋制作与安装:使用的钢筋需有出厂合格证明并经过试验抽检合格,钢筋的存放必须分批分类并有防雨水,侵蚀等措施。

钢筋的制作在钢筋加工集中进行,制作好的半成品及成品钢筋应分类堆放。

钢筋在制作与安装时,应注意避免在结构的最大应力处设置接头,应可能使接头交错排列,接头间距相互错开的距离大于50cm,焊接点与弯曲处的间距应大于10d(d为钢筋直径),并除去焊接时存留的焊渣,焊缝长度应符合规范要求(即双面焊为5d,单面焊为10d)。

3、钢绞线安装(穿束):◆钢筋绑扎时要注意将波纹管绑扎定位在钢筋结构上,波纹管的定位一定要按照施工图纸要求进行,施工时注意波纹管的定位钢筋应稳固准确,同时波纹管的接头应密封严密,避免砼浇注时有水泥浆渗漏堵塞波纹管。

如绑扎波纹管时波纹管的位置与钢筋发生冲突时适当挪移钢筋的位置。

◆使用的钢绞线及锚夹具要有出厂合格证,运至现场后,亦应通过试验(按规范要求分批进行)合格后方可使用。

钢绞线下料用砂轮切割机切割,钢绞线长度应严格按照图纸尺寸下料,钢绞线应分根梳理顺直,避免有缠绞扭麻等现象。

穿钢绞线前要检查孔道内是否畅通、无水及其它杂物,注意避免划伤波纹管。

桥梁预应力张拉专项施工方案

桥梁预应力张拉专项施工方案

一、工程概述本标段在道路桩号K1+052与K1+779.97太城溪桥各有桥一座,根据桥检报告,设计院现场勘察及计算两桥桥面加铺沥青层后原桥上部结构将不满足规范要求。

原桥下部结构采用重力式桥墩,U型桥台,15#片石扩大基础,持力层为卵石基础,地质及结构使用情况良好。

为满足道路路面改造的要求,保证道路的正常运营,减少工期,降低成本,对桩号K1+052与K1+779.97太城溪桥上部结构破除改建,原桥下部结构予以保留,并对下部结构病害进行修复处理后继续利用。

二、总体施工方案1)空心板预制与车行动沥青路面同时开工,尽量做到预制最后一块空心板的强度刚达到吊装强度要求时,车行到路面沥青也已经施工完毕,以缩短工期。

三、初步总体计划与车行道沥青混凝土路面工程平行施工,用最短的时间完成桥梁全部施工任务。

四施工方法4.1、辅助工程1)预制场桥梁空心板预制和存放采用正线外设预制场,即在K1+052桩号及K1+779.97太城溪桥处附近即霞河机动车综合性能检测站内。

内设预制区、存梁区、砂石料场、钢筋加工场、木工加工场、小型仓库、拌和站、机械停放处等,地面采用硬化处理,做法为:25cm厚片石垫层+12cm厚C15砼面层。

4.2垫石支座垫石支座施工工艺流程框图详见附图(十)1、支承垫石的制作1)桥台浇筑后,准确放出支承垫石平面位置,测定支承垫石高程。

2)凿毛清理砼面、绑扎垫石钢筋和模板,预埋地脚螺丝。

3)对支承垫石平面位置及高程进行复测。

4)按设计平面、高程浇筑混凝土。

下砼时要严格控制垫石顶面高程和平整度,并做好养护工作。

2、支座的安装1)先将支座支承垫石顶平面冲洗干净、风干。

2)复测支座支承垫石平面标高,使梁端两个支座处在同一个平面内。

3)在支承垫石上按设计图标出支座位置中心线,同时也标出安装后梁板宽度的边线和中心线。

4)在橡胶支座上也标出十字交叉中心,将支座安放在支承垫石上,使支座中心线同垫石中心线相重合。

矩形支座短边应与顺桥向平行放置,圆形支座可以不考虑方向问题,只需支座圆心与设计位置中心相重合即可。

预应力钢筋混凝土空心板梁张拉专项施工方案

预应力钢筋混凝土空心板梁张拉专项施工方案

吉林省珲春市站前街工程预应力钢筋混凝土空心板梁张拉专项施工方案编制:黄高彬审核:许祥山审批:回光林中国建筑第六工程局有限公司珲春站前街工程项目部二〇一二年九月十五日目录一、工程概况 (3)二、编制依据 (3)三、施工部署 (4)3.1施工进度计划 (4)3.2主要材料 (4)四、施工方案 (4)4.1工艺流程 (4)4.2准备工作 (4)4.3预应力管道安装 (6)4.4预应力筋安装 (6)4.5预应力张拉 (7)4.6孔道压浆和封端 (8)五、质量标准 (9)5.1可能出现的质量问题 (9)5.2质量要求 (10)六、质量保证措施 (11)6.1组织保证 (11)6.2施工人员技术素质保证 (11)6.3技术交底制度 (11)七、安全管理 (11)7.1安全管理目标 (11)7.2安全管理措施 (12)7.3安全操作 (12)八、文明施工 (13)九、施工安全应急措施 (13)附件:预应力计算书 (14)1、伸长量的计算 (14)2、张拉油表读数的计算 (15)预应力钢筋混凝土空心板梁张拉专项施工方案一、工程概况工程起点位于东关路以西,接现状已实施段,起点桩号K3+854.067,终点至规划中兴路,终点桩号K9+460,路线全长5605.933m。

工程沿线主要构筑物包括中桥1座(车大人沟河中桥)、小桥2座(规划人工河1、规划人工河2)。

本工程车大人沟河中桥上部结构采用18m预应力后张板梁,梁高0.95m,横向布置38块板。

预应力钢束按照编号中板N1、N2,边板N1、N2,当混凝土强度达到设计强度的100%且龄期超7d时方可进行张拉,其中中板N1,边板N1、N2为每束5根钢绞线,中板N2为每束4根钢绞线。

二、编制依据1、珲春市站前街工程招标文件、投标文件及施工合同。

2、珲春市站前街工程施工图设计。

3、《城市桥梁工程施工与质量验收规范》CJJ2-2008。

4、《预应力混凝土用钢绞线》GB/T 5224-2003。

预应力空心板梁桥专项施工方案

预应力空心板梁桥专项施工方案

预应力空心板1、本标段预支梁桥均采用后张法预制空心板,施工工艺框图如下:2、施工准备(1)、张拉台座建设1)、台座建设情况张拉台座由台面、承力台座、横梁和定位钢板组成。

承力台座承受全部的张拉力,必须具有足够的强度和刚度,其抗倾覆安全系数不小于1.5,抗滑移系数不小于1.3;横梁是将预应力筋张拉传给承力台座的构件,必须有足够的刚度,受力挠度不大于2mm。

(2)、电葫芦门式起重机架设电葫芦门式起重1台,吨位5吨,经过调试在移动中轨距及轨道平整度没有变。

(3)、张拉设备采用智能张拉施工技术,变人工操作为智能机械自动控制,实现精确同步,自动施工提升张拉精度,实现智能控制,保证桥梁预应力良好实现。

(4)、锚具、夹具和连接器锚具、夹片经过外观判别符合规范要求,并对锚具、夹片进行检验,合格后方可使用。

(5)、钢筋预应力筋按照设计要求采用国产高强度低松弛钢绞线,其标准强度为1860MPa,弹性模量E=1.95*105MPa。

每根钢绞线的公称面积A=140mm2,张拉控制应力为195.3KN。

钢筋进场时分批验收,每批钢筋的重量不大于60t,除对出厂质量证明书、包装、标志和规格等进行检查外,还从每批钢筋中任取4根,并从所选4根的钢筋端部正常部位截取一根试样进行预应力钢筋外委试验,经试验全部合格后方可使用。

3、后张法空心板预制施工方法张拉、压浆工艺a、张拉施工流程:安装工作锚板f安夹片f安限位板f安千斤顶f安工具锚f张拉一锚固。

b、张拉前的准备工作在混凝土强度达到一定强度后,钢绞线即可进行张拉。

施工准备:油泵车、千斤顶、压浆泵、砂浆拌和机以及配套的各种机具设备,应在张拉前期维修保养完毕,以确保使用的完好性。

千斤顶、压力表应配套加以校验,确定张拉力与压力表读数之间关系,当使用超过200次以上时应重新校核,张拉时出现应力不稳定现象也应重新校核。

精心组织,明确分工,每个工班人员应熟练掌握操作技能。

按图纸要求编制每个断面的预应力张拉顺序,控制应力延伸长度。

空心板梁桥工程施工方案

空心板梁桥工程施工方案

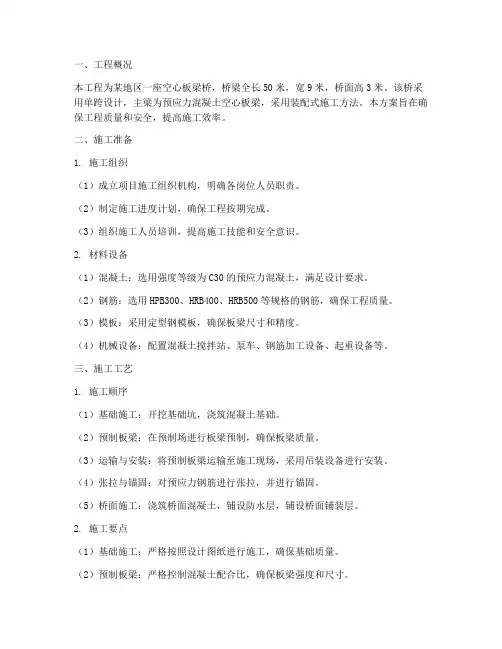

一、工程概况本工程为某地区一座空心板梁桥,桥梁全长50米,宽9米,桥面高3米。

该桥采用单跨设计,主梁为预应力混凝土空心板梁,采用装配式施工方法。

本方案旨在确保工程质量和安全,提高施工效率。

二、施工准备1. 施工组织(1)成立项目施工组织机构,明确各岗位人员职责。

(2)制定施工进度计划,确保工程按期完成。

(3)组织施工人员培训,提高施工技能和安全意识。

2. 材料设备(1)混凝土:选用强度等级为C30的预应力混凝土,满足设计要求。

(2)钢筋:选用HPB300、HRB400、HRB500等规格的钢筋,确保工程质量。

(3)模板:采用定型钢模板,确保板梁尺寸和精度。

(4)机械设备:配置混凝土搅拌站、泵车、钢筋加工设备、起重设备等。

三、施工工艺1. 施工顺序(1)基础施工:开挖基础坑,浇筑混凝土基础。

(2)预制板梁:在预制场进行板梁预制,确保板梁质量。

(3)运输与安装:将预制板梁运输至施工现场,采用吊装设备进行安装。

(4)张拉与锚固:对预应力钢筋进行张拉,并进行锚固。

(5)桥面施工:浇筑桥面混凝土,铺设防水层,铺设桥面铺装层。

2. 施工要点(1)基础施工:严格按照设计图纸进行施工,确保基础质量。

(2)预制板梁:严格控制混凝土配合比,确保板梁强度和尺寸。

(3)运输与安装:采用吊装设备进行板梁安装,确保安装精度。

(4)张拉与锚固:严格按照设计要求进行张拉和锚固,确保预应力钢筋的应力值。

(5)桥面施工:严格控制混凝土配合比,确保桥面混凝土质量。

四、施工质量控制1. 施工过程中,严格按照国家相关规范和标准进行施工。

2. 加强原材料检验,确保材料质量符合设计要求。

3. 加强施工过程控制,确保施工质量。

4. 定期进行质量检查,发现问题及时整改。

五、施工安全措施1. 加强施工现场安全管理,严格执行安全生产责任制。

2. 对施工人员进行安全教育培训,提高安全意识。

3. 加强施工现场消防、用电、机械操作等安全措施。

4. 设置安全警示标志,确保施工安全。

后张法预应力空心板张拉施工方案

后张法预应力空心板张拉施工方案

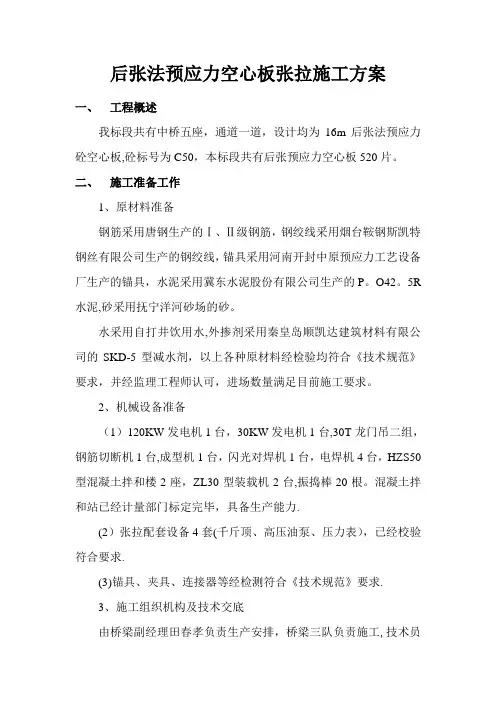

后张法预应力空心板张拉施工方案一、工程概述我标段共有中桥五座,通道一道,设计均为16m后张法预应力砼空心板,砼标号为C50,本标段共有后张预应力空心板520片。

二、施工准备工作1、原材料准备钢筋采用唐钢生产的Ⅰ、Ⅱ级钢筋,钢绞线采用烟台鞍钢斯凯特钢丝有限公司生产的钢绞线,锚具采用河南开封中原预应力工艺设备厂生产的锚具,水泥采用冀东水泥股份有限公司生产的P。

O42。

5R 水泥,砂采用抚宁洋河砂场的砂。

水采用自打井饮用水,外掺剂采用秦皇岛顺凯达建筑材料有限公司的SKD-5型减水剂,以上各种原材料经检验均符合《技术规范》要求,并经监理工程师认可,进场数量满足目前施工要求。

2、机械设备准备(1)120KW发电机1台,30KW发电机1台,30T龙门吊二组,钢筋切断机1台,成型机1台,闪光对焊机1台,电焊机4台,HZS50型混凝土拌和楼2座,ZL30型装载机2台,振捣棒20根。

混凝土拌和站已经计量部门标定完毕,具备生产能力.(2)张拉配套设备4套(千斤顶、高压油泵、压力表),已经校验符合要求.(3)锚具、夹具、连接器等经检测符合《技术规范》要求.3、施工组织机构及技术交底由桥梁副经理田春孝负责生产安排,桥梁三队负责施工,技术员2名,试验员2名,现场管理人员5名,技术工20名,普工40名。

施工前对全体施工人员进行一次详细的技术交底和安全交底,主要包括施工工艺、方法、操作过程、质量控制要点及质量检验标准、方法,以及安全操作规程和安全注意事项。

三、施工工艺1、预制场的布设预制场共承担520片后张法预应力空心板的预制工作。

根据施工工期要求,本工程在预制场内建造56个底模,底模用C30砼浇筑而成,中间砼厚度为35cm,端头2m砼厚度为45cm,端头3m铺设钢筋网,间距为20c m×20cm.2、预应力施工1)、预应力孔道成孔采用预埋金属波纹管成孔工艺.波纹管要求无损伤、不变形,用于制造金属波纹管的低碳钢带其厚度不宜小于0.3mm。

桥预应力空心板梁张拉施工方案

桥预应力空心板梁张拉施工方案

桥预应力空心板梁张拉施工方案一、项目背景预应力空心板梁是一种经济高效的桥梁结构形式,具有自重轻、刚度大、横向刚度强、抗震性能好等优点。

在桥梁工程中得到了广泛的应用。

本文将就预应力空心板梁的张拉施工方案进行详细说明。

二、施工前准备1.设计方案:根据桥梁的跨度、荷载要求等条件,确定预应力空心板梁的截面尺寸和预应力筋的布置方式。

2.材料准备:准备好预应力筋、混凝土、包括模板和支撑等所需材料。

3.设备准备:准备好所需的张拉设备、传力设备、测量仪器等。

三、施工流程1.模板安装:根据设计要求,安装好空心板的模板,确保模板的平整牢固。

2.预应力筋布置:按照设计要求,在模板中预留好预应力筋的通道,并进行预应力筋的布置,预留好固定端和张拉端。

3.预置张拉装置:预留好固定端和张拉端后,按照设计要求进行张拉设备的预置,确保能够顺利进行张拉工作。

4.混凝土浇筑:进行空心板的混凝土浇筑,注意混凝土的配合比,浇筑过程中要进行顺序浇筑,避免空洞和气泡的产生。

5.浇筑养护:混凝土浇筑完成后,进行养护处理,确保混凝土的强度和密实度,避免开裂和渗水等问题的发生。

6.张拉施工:混凝土达到设计强度后,开始进行预应力筋的张拉工作。

首先进行固定端的张拉,然后进行张拉端的张拉,根据设计要求进行张拉力的控制和调整。

7.传力:张拉完成之后,进行传力作业,将张拉设备上的张拉力传递到预应力筋上,确保预应力筋能够正常工作。

8.后张:进行后张工作,即在施工完成一段时间后,根据测量的数据进行修正张拉力,确保空心板的变形符合设计要求。

9.填缝:进行空心板的填缝作业,确保板与板之间的密实,防止水的渗入。

10.检查验收:在施工完成后,对预应力空心板梁进行检查,确保施工质量符合要求。

四、注意事项1.施工人员必须具备相关专业知识和丰富的施工经验,能够熟练操作张拉设备和传力设备。

2.梁体的施工必须进行严格的质量控制,确保混凝土的强度和密实度,以及预应力筋的正确布置和张拉力的控制。

桥梁工程预应力空心板梁施工方案

桥梁工程预应力空心板梁施工方案

桥梁工程预应力空心板梁施工方案在桥梁工程中,预应力空心板梁是一种常用的结构形式。

预应力是指在施加外载荷之前,通过预先施加的拉应力使结构内部建立一定的压应力,以改善结构整体性能。

空心板梁则是指在梁的截面内部存在空洞,减小了自重同时保证了承载能力。

施工前准备在进行预应力空心板梁的施工前,需要进行充分的准备工作。

首先是制定详细的施工方案,包括施工图纸设计、预应力筋的布设方案、拱形模板搭设方案等各项内容。

同时要准备好所需的原材料和设备,保证施工顺利进行。

模板搭设预应力空心板梁的施工首先需要搭设模板。

在搭设模板的过程中,需要根据设计要求准确放置模板,保证梁的截面尺寸和形状符合规范要求。

同时需要注意模板的支撑和固定,确保模板结构稳定可靠。

预应力筋的布设在模板搭设完成后,需要进行预应力筋的布设。

预应力筋的布设要按照设计要求进行,保证预应力筋的位置准确,张拉长度符合要求。

在布设预应力筋时要注意保持预应力筋与混凝土之间的黏结性,确保预应力效果的发挥。

混凝土浇筑在预应力筋布设完成后,进行混凝土的浇筑工作。

在浇筑混凝土时需要注意控制混凝土的配合比,保证混凝土的质量。

还需要注意混凝土的浇筑方法,确保混凝土填充均匀,消除气泡和夹渣现象。

预应力张拉混凝土初凝后,进行预应力筋的张拉工作。

预应力张拉需要根据设计要求进行,控制张拉力的大小和时间。

在进行预应力张拉时要注意预应力筋的锚固和固定,确保预应力效果的稳定和牢固。

护栏及防撞设施安装最后一步是安装护栏及其他防撞设施。

护栏的安装需要符合道路交通规范,保证行车安全。

同时需要根据设计要求安装其他防撞设施,保证桥梁结构和使用的安全性。

通过以上施工步骤,预应力空心板梁的施工工作得以顺利展开。

在施工过程中需要严格按照设计要求和规范进行,确保结构的安全性和稳定性。

同时需要注意施工过程中的质量控制和安全保障,保证工程的顺利完成。

以上是关于桥梁工程预应力空心板梁施工方案的介绍,希望对相关人员有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥预应力空心板梁张拉
施工方案
-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
洮惠渠小桥空心板张拉压浆施工工艺一、孔道清孔
张拉前应对锚垫板边清理干净,对多余波纹管进行切割,清理完成后用空压机进行孔道清孔,排出孔内残渣。

二、张拉
(1)张拉前必须在张拉梁两端设置警示牌,严禁两端站人,防止张拉时钢绞线弹出伤人。

(2)张拉时检查接头的砼强度是否符合设计要求,千斤顶与油压表是否配对。

(3)安装锚环时尽量调整钢绞线顺直,对每一根钢绞线进行来回拉拨检查,使每一根钢绞线能自由活动。

安装锚具时应尽量贴紧锚垫板。

(4)采用两端对称张拉,预应力筋采用Rby =1860Mpa,公称直径d=的高强度低松弛钢绞线,张拉必须在混凝土强度达到90%及混凝土龄期15天以上时方可张拉,且严格按设计控制应力σ。

(5)张拉采用穿心式液压千斤顶进行施工,对张拉控制数据及测量用尺进行校对无误后才可以进行开始。

两端各配备2人施工,一个装千斤顶,另一个开机并且做记录。

张拉时应同时进行,张拉时应及时记录油表读数及伸长量,第一根束张拉完成张拉第二根束间隔时间不能超过5分钟,并且认真
填写当天天气、气温及日期、梁板龄期及砼强度,整根梁张拉完成后,检查其伸长量与设计值是否有大出入,如有大出入必须通知监理工程师,分析原因后才能张拉。

三、孔道压浆
(1)张拉完成后在24小时内完成压浆,以免钢绞线锈蚀或松弛。

(2)为使孔道压浆流畅,并使浆液与孔壁良好结合,压浆前用压力水冲洗孔道,应尽量冲洗直至排出水色清净为止。

(4)压浆机械应用活塞式压浆泵,压浆的压力控制到~。

(5)孔道压浆采用标号水泥,水灰比控制在~之间,水泥浆强度不小于C50。

(6)水泥浆泌水率最大不超过3%,水泥浆自调制灌入孔道的延续时间,不宜超过30-45min。

水泥浆在使用前和压浆过程中应经常搅动。

(7)压浆应缓慢均匀进行,比较集中和邻近的孔道,宜先连续压浆完成。

(8)压浆温度不得低于5℃,否则应采取保温措施,当气温高于35℃时,压浆宜在夜间进行。

(9)压浆时,操作工人应戴防护眼镜,以防水泥浆喷出时伤眼睛。

压浆完成后及时清理现场,对有水泥浆污染空心梁
部位应清理干净。

钢绞线切割不准用气焊切割,应用高速切割机进行切割。

安全生产管理体系及保证措施
我单位在施工中我们将认真贯彻ISO19000标准,在业主和监理的指导下,严格按ISO19000职业健康与安全体系文件运行,将职业健康与安全目标作为项目标准化管理的重要内容,通过全员、全方位、全过程的进行安全控制,确保安全目标的实现。

一、健全保证体系,加强安全管理
1.实行项目经理部、施工队和作业组三级安全管理,项目经理和施工队设置专职安全员,班组设兼职安全员,形成上下齐抓共管的安全管理网络。

制订安全措施和目标,定期和不定期组织安全检查,并进行安全标准工地建设。

安全保证体系见下页图:
2.贯彻与经济挂钩的安全工作责任制,做到纵向到底,横向到边,安全工作人人有责。

实行施工用电管理标准化、起重高空作业防护标准化、临时防护标准化、安全作业标准化、安全标志标准化。

3.严格执行事故“三不放过”的原则,即事故原因不清不放过;群众和责任者没有受到教育不放过;没有防范措施不放过,对事故及时上报和组织调查分析处理,避免事故的重复性发生。

安全保证体系框图
二、加强思想教育工作,提高全员安全意识
1.认真贯彻执行“安全第一,预防为主”的方针和安全生产工作条例、结合本标段工程特点,每项工程开工前进行系统的安全教育,施工期间经常组织法制教育和安全生产教育,对忽视安全工作的个人和集体进行批评教育,并按规定进行处罚。

加强安全的宣传工作,提高全员的安全意识,把安全工作落到每道工序、每个环节中去,确保工程顺利进行。

2.项目经理部在计划、布置、检查、评比、总结生产任务的同时,计划、布置、检查、评比、总结安全工作。

3.月安排施工计划的同时,针对施工计划安排安全工作计划,制定目标、措施以及安全控制重点,并落实到具体人员。

4.周调度会上调度施工任务的同时,总结上周安全工作的情况,布置本周的安全工作计划。

5.月召开总结生产任务的同时,总结上月的安全工作并布置落实本月的安全工作措施。

三、推行安全岗位责任制,加强安全巡回检查
1.据工程进度情况和时令季节情况,组织进行施工阶段性安全大检查及季节性安全大检查,对不安全情况,限期整改,落实到部门和人员。

2.主要施工部位推行安全岗位责任制,加强安全巡回检查,主管领导服务到现场,深入第一线,履行职守,开展安全宣传和教育,对违规违制人员采取一查、二帮、三劝、四罚的办法。

3.严字当头,对事故隐患实行三个百分之百的实施规定,即百分之百的登记,百分之百的上报,百分之百加以消除,形成人人遵守规章制度的风气,开创良好的安全施工环境。

4.机械设备运输等作业人员施工时,按《施工机械作业安全技术》、《汽车运输安全技术》、《施工用电安全技术》等有关规定施工,禁止非司机动用机械设备。

5.严格执行《中华人民共和国消防条例》,建立放火安全责任制,设置符合消防要求的灭火器、消防砂、消防锹等消防设施。

三、环境保护体系及保证措施
环境保护保证体系及保证措施
道路工程对环境的影响包括:对沿线植被的破坏、造成水土的流失、空气和水源的污染、噪声的污染以及对自然景观和人文景观的影响。

为此,为改善对公路的环境保护,在道路施工中应采取以下对策:
1. 植被保护对策:在改建施工过程中,应严格按设计方案进行取土,杜绝随意取土现象;同时施工中应尽量减少对居民的影响及对空气的污染。

2.空气污染防治对策:施工中应尽量减少对居民的影响及对空气的污染。

3.噪声污染的防治:对处于居民区的路段,高噪声、高振动的施工机械,在夜间应停止作业。

4.对景观的保护:对于开挖取土的地带,要采用植树植草恢复其自然景观,使其与自然景观相协调。

为合同段工程建成一条环境优美的公路。

我单位在施工中尽量最大限度维护原来的地貌地形,保持原来的生态环境,在施工中,从以上方面加强施工管理。
