扣件式钢管脚手架搭设专项方案
扣件式钢管脚手架方案

根据情况拆除。(图 3-2)
(2)当搭设高度超过 7m 后,应设置连墙杆;连墙杆的间距采用“两步三跨”进行
设置;当脚手架搭设高度较高需要缩小连墙杆间距时,应优先减少垂直间距。(图 3-3)
(3)连墙杆应靠近主节点设置,距主节点不应大于 300mm,连墙杆与建筑物连接作
法采用三点固定的刚性连接;预埋件连接端头应高出连接点 100 ㎜。(图 3-4)
须用镀锌铁丝在大横杆上绑扎牢固,至少为四角绑扎,并排相接。(图 3-9)
(3)遇作业层时,应在脚手架外侧大横杆与脚手板之间,在高度 1200mm 处设置一
道防护拦杆,用薄铁皮制作高度 200 ㎜的挡脚板。(图 3-10)
满铺钢筋网片脚 手板,四角绑扎
图 3-9
1200mm
图 3-10
200mm
3.5 层间防护 (1)架体每隔 2 层或 10m 应用安全平网封闭;水平安全网必须兜挂至建筑物结构
在纵向扫地杆(大横杆)下端,以固定立杆底部,约束立杆水平位移及沉陷。
200×200mm 排 水沟
500mm
50mm 脚手板
200mm
图 3-1
3.2 架体与建筑结构拉结
(1)脚手架高度在 7m 以下时,可采用设置抛撑方法以保持脚手架的稳定;应至多
每间隔 6 跨设置一根抛撑,抛撑与地面夹角 45°~60°;直至连墙件安装稳定后,方可
涂刷防锈漆 φ48.3×3.6
对接扣件
图 3-13
图 3-14
3.7 通道
(1)各类人员上下脚手架必须在专门设置的人行通道(斜道)行走,不准攀爬脚
手架,通道可附着脚手架设置,也可靠近建筑物独立设置。 (2)人行通道宽度 1000mm,坡度采用 1:3;通道两侧按临边防护的要求在高度
扣件式钢管脚手架搭拆专项施工方案

扣件式钢管脚手架搭拆专项施工方案会签一览表目录编制说明 (3)钢管外脚手架搭拆施工方案 (4)一、工程概况及搭设方式 (4)二、材料的选用与材质的要求 (4)三、脚手架的构造要求 (7)四、外架基础的处理 (15)五、安全生产措施及操作要求 (16)六、脚手架的验收 (17)七、脚手架的工程管理 (17)八、拆除脚手架的方法和安全要求 (18)九、脚手架的各项安全稳定性设计计算 (18)十、附示意图 (39)附相关人员证件及公司相关资料编制说明一、编制方案执行的规范及工具:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑施工高处作业安全技术规范》(JGJ80-2016)3、《建筑地基基础设计规范》(GB50007-2011)4、《建筑结构荷载规范》(GB50009-2012)5、《混凝土结构设计规范》(GB50010-2010)6、《钢结构设计规范》(GB50017-2003)7、危险性较大工程安全专项施工方案编制及专家论证审查办法(建质[2009]87号)8、施工图纸9、《PKPM系列软件》二、使用材料执行标准:1、《直缝电焊管》(GB/T13793)标准2、《碳素结构钢》(GB/700)标准三、外架质量执行标准:1、《建筑施工安全检查标准》(JGJ59-2011)2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)钢管外脚手架搭拆施工方案一、工程概况及搭设方式本工程位于XXX县XXX路与楚都大道交口东北侧。
3#楼为地上7+1层,地下1层,地上建筑面积为4968.97m2。
本工程最顶标高为23.8m,檐口高度为20.3m,层高均为2.9m,室内外高差为-0.3m。
5#、6#楼均为地上33层,地下1层,地上建筑面积均为24023.0m2。
本工程最顶标高为100.7m,檐口高度为95.7m,层高均为2.9m,室内外高差为-0.3m。
7#楼为地上11层,地下1层,地上建筑面积为6391.71m2。
钢管扣件式脚手架施工专项施工方案

钢管扣件式脚手架施工专项施工方案一、项目背景与目标1.1项目背景1.2项目目标搭建钢管扣件式脚手架,确保施工人员的安全,提高施工效率,保证项目的顺利进行。
二、施工准备工作2.1技术准备了解现场施工要求,掌握钢管扣件式脚手架的搭建原理和操作规程,熟悉相关施工标准和规范。
2.2材料准备采购符合国家标准的钢管、扣件等材料,确保材料质量合格,数量足够。
2.3设备准备准备搭建脚手架所需的施工设备,如吊篮、吊装机械等。
2.4人员准备组织施工人员进行相关培训,确保其具备搭建脚手架的技能和知识。
三、施工步骤及要点3.1确定搭建位置根据现场实际情况和施工要求,确定脚手架的搭建位置,包括高度、长度和宽度。
3.2搭建主体结构根据设计要求和搭建位置,首先搭建脚手架的主体结构,包括建立竖杆、安装横杆、设置立杆和水平杆等。
3.3确保扣件连接牢固在搭建过程中,要注意扣件的连接牢固,确保脚手架的稳定性和承载能力。
3.4设置斜撑和斜拉杆根据需要设置斜撑和斜拉杆,增加脚手架的稳定性,防止倾倒和坍塌的发生。
3.5安装脚手架作业平台在主体结构搭建完成后,安装脚手架作业平台,确保平台的稳定和安全。
四、施工安全措施4.1组织人员佩戴个人防护装备,如安全帽、防护眼镜、防滑鞋等。
4.2确保施工人员具备相关技能和防护意识,不得违章违规操作。
4.3采用稳定可靠的设备和工具,如有吊装作业,要使用专业吊装机械。
4.4针对天气条件和现场环境的变化,及时采取相应的安全措施。
4.5定期检查脚手架的稳固性和安全性,如有问题及时进行维护和修整。
五、施工流程控制5.1施工前期准备工作:组织人员进行培训、采购材料、准备设备等。
5.2施工现场布置:根据现场要求,确定搭建位置,布置施工场地。
5.3施工脚手架主体搭建:根据设计要求和安全规范,进行脚手架主体搭建。
5.4施工脚手架平台安装:搭建主体结构完成后,安装脚手架作业平台。
5.5施工安全检查:定期检查脚手架的稳固性和安全性,确保施工人员的安全。
水库工程边坡扣件式钢管脚手架搭设专项方案

水库工程边坡脚手架搭设专项方案编制单位:编写:审核:审批:年月日水库工程边坡脚手架搭设专项方案1编制依据1.1《扣件式钢管脚手架计算手册》(ISBN978-7-112-09619-0);1.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);1.3《建筑施工高处作业安全技术规范》(JGJ80-91);1.4《水电水利工程边坡施工技术规范》(DL/T 5255-2010);1.5《钢管脚手架扣件》(GB15831-2006);1.6xx 县二道桥水库工程输水(兼导流)隧洞技施图 (ND62-KM3682-0944-01~ ND62-KM3682-0944-04 及 ND62-KM3682-0944-15~ ND62-KM3682-0944-20)。
2设计概况输水(兼导流)隧洞进口边坡按三级坡削坡开挖,上两级边坡坡比均为 1:1.2、第三级边坡坡比为 1:1;共设置两级戗台,分别位于 EL2170(宽 2.0m、且同时设置齿槽) 、EL2160.00(宽 2.5m、且同时设置齿槽)。
溢洪道边坡:为方便边坡施工和保证脚手架的安全可靠,既有边坡沿坡面搭设双排脚手架,开挖后的边坡沿开挖后的坡面搭设双排脚手架。
3搭设方案3.1边坡支护脚手架搭设材料要求(1)钢管采用外径Ф48,壁厚3.5mm《直缝电焊钢管》或《低压流体输送用焊接钢管》中的3号普通钢管。
(2)扣件扣件材质符合《钢管脚手架扣件》(GB15831-2006)规定,扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷,扣件与钢管的贴合面接触好,扣件夹紧钢管时开口处最小距离小于5mm。
(3)脚手板采用竹串片板作为施工脚手板。
(4)绑扎铁丝,采用8#镀锌铁丝。
3.2搭设方案及要求(1)既有边坡采用沿坡面搭设双排脚手架,开挖后的边坡沿开挖后的坡面搭设双排脚手架。
搭设尺寸为:立杆的纵距为1.8m,立杆的排距为1.5m,横杆步距为1.8m,立杆采用单立管;内排架距离坡面距离为0.30m;大横杆在上,小横杆在下,扫地杆距地面尺寸为10cm。
脚手架工程专项方案

3.2.1基础处理:脚手架基础应平整坚实,承载力满足要求。基础外侧设置排水沟,防止水浸泡。
3.2.2架体搭设:立杆应垂直,横向水平杆应水平,纵向水平杆设置合理,确保架体稳定。
3.2.3扣件连接:扣件应紧固,扣件螺栓拧紧力矩应符合规范要求。
3.2.4剪刀撑设置:沿脚手架高度连续设置剪刀撑,以提高架体整体稳定性。
3.3.4脚手架拆除应按施工顺序进行,严禁上下同时作业。
3.3.5拆除脚手架时,先拆除附属设施,再拆除架体。
3.3.6拆除的脚手架材料分类堆放,及时清理现场。
四、施工安全防护措施
4.1高处作业安全防护
4.1.1作业人员应佩戴安全帽、安全带、防滑鞋等个人防护用品。
4.1.2作业过程中,注意脚下安全,防止坠落。
3.2.5脚手板铺设:脚手板应满铺,板与板之间连接紧密,及时清理脚手板上的杂物。
3.2.6安全防护:脚手架外侧设置密目式安全网,安全网固定牢固。
3.3脚手架使用及维护
3.3.1脚手架使用期间,应定期进行检查,发现问题及时整改。
3.3.2严禁超载使用,禁止在脚手架上堆放杂物。
3.3.3做好防雷、防台风、防坍塌等措施。
5.2.3对事故现场进行保护,禁止无关人员进入。
5.2.4对事故原因进行调查,制定预防措施。
六、施工总结
6.1施工过程中,应定期对脚手架工程进行检查、总结,不断提高施工水平。
6.2对施工过程中出现的问题,应认真分析原因,制定整改措施。
6.3施工结束后,应对脚手架工程进行总结,为类似工程提供借鉴。
本脚手架工程专项方案旨在确保工程安全、顺利进行,所有施工人员应严格遵守本方案,共同努力,共创优质工程。
5.2.4调查事故原因,制定预防措施。

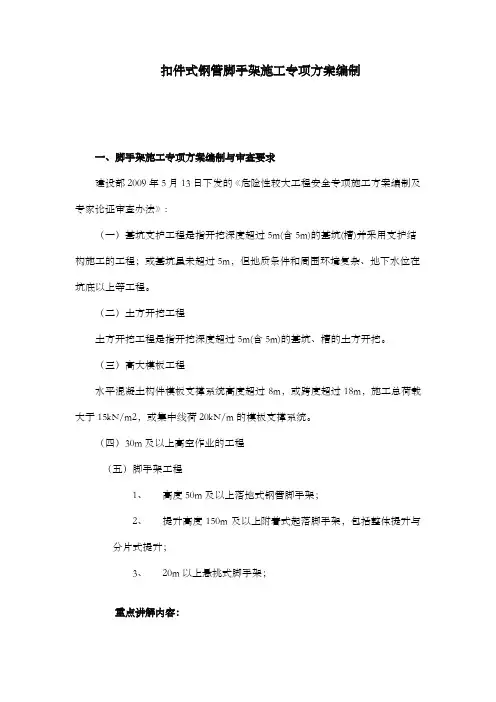

扣件式钢管脚手架安全专项施工方案编制

扣件式钢管脚手架施工专项方案编制一、脚手架施工专项方案编制与审查要求建设部2009年5月13日下发的《危险性较大工程安全专项施工方案编制及专家论证审查办法》:(一)基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kN/m2,或集中线荷20kN/m的模板支撑系统。
(四)30m及以上高空作业的工程(五)脚手架工程1、高度50m及以上落地式钢管脚手架;2、提升高度150m及以上附着式起落脚手架,包括整体提升与分片式提升;3、20m以上悬挑式脚手架;重点讲解内容:一、危险性工程专项施工方案编制与安全计算;二、危险性工程施工方案专家论证与审查;3、危险性工程施工现场管理,安全监测布点,扣件质量控制与检测。
二、脚手架倒塌事故分析(一)、事故情形1(西单脚手架倒塌)×市×年×月×日发生一路模板支架垮塌事故,造成8人死亡和多人受伤的重大恶性事故。
主要原因如下:1、架体稳固性计算错误。
2、组成架体的主要材料不合格。
3、设计构造上存在明显缺点。
4、审批论证验收均未按相关规定执行。
550mm空心楼板采用扣件架满堂支撑,折算为400mm,立杆横距和纵距均为1.2m,步距1.5m,搭设高度21.5m,木方50mm*100mm@250mm,托梁100mm*100mm,施工面积 16m*24m。
(二)事故情形2×省×市×年×月×日发生一路钢管扣件脚手架垮塌事故,造成2人死亡和多人受伤的重大恶性事故。
主要原因如下:原因分析:1、脚手架设计构造存在缺点(缺少联墙件及剪子撑)。
扣件式钢管脚手架搭设方案

扣件式钢管脚手架搭设方案概述扣件式钢管脚手架是一种常用的搭建工程项目所需的临时支撑结构,广泛应用于建筑、桥梁、高架、隧道、装修等行业。
本文将介绍扣件式钢管脚手架的搭设方案,包括材料准备、搭设步骤、安全措施等。
材料准备1.钢管:按照设计要求选择合适规格和长度的钢管,常用规格有48mm、60mm和76mm等。
2.扣件:使用优质扣件,确保安全可靠,一般采用45#钢材制作。
3.钢板:用于制作工作平台和安全护栏等部分,常用厚度为2.5mm。
4.锤子、扳手、水平尺等基本工具。
5.安全设备:包括安全帽、安全带、防滑鞋等必要的安全装备。
搭设步骤1.根据工程需要制定脚手架综合布置图纸,确定支撑点、立杆位置和横、纵向的连接关系。
2.按照布置图纸的要求进行基础安装,确保基础平整坚固。
3.首先将立杆插入基础,根据要求高度设置固定扣件,保证每个立杆接触地面的稳定性。
4.立杆横向间距按照设计要求将水平杆连接在立杆上,采用扣件连接固定,确保水平杆与立杆垂直度。
5.横杆和纵杆的连接点安装固定扣件,横杆与纵杆的连接点高度可根据需要进行调整,一般按照设定的网格尺寸进行设置。
6.按照设计要求进行工作平台的设置,使用钢板固定在横杆上,工作平台的每块钢板之间要保持紧密连接,确保平整度。
7.安装安全护栏,使用扣件将护栏固定在横杆和立杆上,高度一般不低于1.2m,以确保工作人员的安全。
8.在搭建完成后,进行全面检查,确保脚手架的稳定性和安全性。
安全措施1.所有搭建和拆除脚手架的工作人员应经过专业培训,了解相关安全操作规程。
2.在搭建过程中,要严格按照设计要求和操作规范进行操作,禁止随意更改或跨越脚手架结构。
3.工作人员在上下脚手架时,必须佩戴安全帽、安全带,并确保护栏完好无损。
4.在脚手架上工作时,要注意站稳,不得跳跃或摇晃脚手架。
5.禁止在脚手架上堆放杂物或放置超过额定重量的物品。
6.定期进行脚手架的检查和维护,及时发现并排除安全隐患。
总结扣件式钢管脚手架的搭设方案包括材料准备、搭设步骤和安全措施等。
桥梁墩身(桥台)施工盘扣式脚手架搭设专项方案

桥梁墩身(桥台)施工钢管脚手架搭设专项方案一、编制依据墩身施工脚手架采用扣件式钢管脚手架,脚手架搭设方案编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工安全检查标准》(JGJ59-99)、设计图纸等。
二、脚手架搭设材料要求1)脚手架各种杆件采用外径48mm、壁厚3.5mm的3号钢焊接钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.1-2.3米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。
2)扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831-1995规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N*M时扣件不得破坏。
2)作业平台上的脚手板(平台铺板)采用5cm厚落叶松,宽度为30cm,或结实的竹跳板,凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用。
三、脚手架搭设技术措施1、施工准备1)在脚手架搭设之前,由工地技术负责人依脚手架搭拆方案向专业班组长逐段的进行书面技术交底,并履行交底签字手续,各持一份,互相监督,由专业班组长向操作人员进行班前技术交底,并做好交底记录入档。
2)按对脚手架使用的各种材料的要求,对使用的材料进行全数检查、验收,方准进场使用,并进入现场后分类堆放整齐,并挂牌标识。
3)搭拆脚手架的操作人员必须是经过劳动部门培训合格发证,持证上岗。
2、脚手架的基础脚手架立杆均搭设在承台砼上,保证脚手架基础稳定、牢固,承台上放置钢底座,钢底座上放置立杆,之后按设计的立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
扣件式钢管脚手架搭设专项方案
一、概述
二、搭设准备
1.确定脚手架搭设的位置和高度,并制定详细的施工方案。
2.检查扣件式钢管脚手架的材料,包括钢管、扣件、脚轮等,并做好验收记录。
3.确保工地的土质、地基承载力符合要求。
4.购买或租赁必要的安全防护设备,如安全帽、安全网等,并进行检查和清理。
三、脚手架搭设
1.根据施工方案,在地面上标出脚手架的基点,并在基点附近清理出施工区域。
2.将台面板放在基点上,边缘与基点对齐并固定。
3.安装纵向立杆和横向横杆,使其均匀分布在脚手架的四个角落,并固定扣件。
4.根据需要,设置水平杆,并使用水平仪来确保平整度。
5.在脚手架的边缘设置围护栏杆,确保工人的安全。
6.搭设好一层脚手架后,根据需要继续搭设更高的层次,该层次的钢管必须位于下层钢管上,并全部使用扣件固定。
7.在脚手架搭设完成后,使用安全绳将脚手架与建筑物牢固绑定,以增加稳定性。
四、施工安全
1.工人必须穿戴合格的安全防护装备,并进行相关安全培训。
2.在搭设过程中,保持工地的整洁和干净,防止杂物堆积和滑倒。
3.脚手架搭设过程中,严禁超过荷载限制。
4.在脚手架上搭设平台时,必须有足够的防护措施,如安全网、护栏等,以防止人员或物体坠落。
5.定期检查脚手架的稳定性和承重能力,并做好记录。
6.在施工过程中,严禁在脚手架上进行摇晃、跳跃等危险行为。
五、拆除脚手架
1.在施工完成后,及时拆除脚手架,以减少安全隐患。
2.拆除脚手架时,必须按照搭设的顺序进行,先拆除工作平台,再拆除立杆和横杆。
3.在拆除过程中,要小心处理钢管和扣件,以免损坏。
4.拆除完毕后,对使用过的材料进行清点、检查并做好记录。
六、总结。
