售楼部精装修工程施工方案

售楼部精装修工程施工方案1轻钢龙骨石膏板工程施工工艺一、施工准备1、主要材料(1)轻钢龙骨承载龙骨:上人吊顶采用50系列,厚度不小于0.8mm;不上人吊顶不小于38系列,厚度不小于0.6mm;。

覆面龙骨和横撑龙骨:厚度0.5~0.55mm。

●边龙骨,角龙骨:厚度0.5~0.55mm。

❍轻钢龙骨体系配套件:顶爆镀锌螺纹吊杆(上人吊顶不小于Ф8,不上人吊顶不小于Ф6)与承载龙骨吊件,覆面龙骨挂件,承载龙骨延长件,覆面龙骨延长件,横撑龙骨搭接件,吸附式吊顶固定覆面龙骨用支撑卡。

⏹自攻螺钉、自钻螺钉应为经特殊防锈处理的产品,不需另做防锈处理。

(2)饰面板材:纸面石膏板:根据使用环境需要,采用12mm、15mm石膏板其它饰面板材:有特殊需要时,可选用其它板材,如:防火和防潮要求较高时可选用具有优异防水、防火性能的美加板。

(3)接缝材料:粘结剂:应按主材的性能选用,使用前作粘结试验。

2、主要机具主要机具包括:电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,活动搬手,方尺,钢尺,钢水平尺等。

3、作业条件吊顶工程在施工前应熟悉施工图纸及设计说明。

施工前应按设计要求对房间的净高、洞口标高及其支架的标高进行核对,确定好灯位,通风口、各专业在吊顶上的设备及各种露明孔口位置。

吊顶内的水、电、空调管道等设备应在吊顶板材安装前进行隐蔽工程验收。

搭好吊顶施工操作平台架子。

轻钢骨架吊顶在大面积施工前,应做样板间,对吊顶的起拱度、灯槽、通风口等的构造处理、分块及固定方法等应经试装并经鉴定认可后方可大面积施工。

二、操作工艺1、工艺流程:弹线安装大龙骨吊杆安装主龙骨安装次龙骨刷防锈漆隔音棉安装罩面板安装压条2、操作要点(1)弹线:根据楼层标高线,用尺竖向量至顶[棚设计标高,沿墙,柱四周弹顶棚标高,并沿顶棚的标高水平线,在墙上划好分挡位置线。

(2)安装大龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆一端与楼板连接固定(可采用直爆螺栓或将吊杆焊接于用膨胀螺栓固定的后植埋件上的方法)。

上人吊顶采用Ф10mm吊杆,不上人吊顶采用Ф6~8mm吊杆,吊杆长度大于1500mm的吊顶龙骨系统应加反支撑。

吊杆应通直并有足够的承载能力。

吊顶距主龙骨端部不得大于300mm,否则应增加吊杆。

灯具、风口、检修口等处应附加吊杆。

(3)安装主龙骨在主龙骨上预先安装好吊挂件。

将组装吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺母,拧好螺母。

主龙骨相接:装好连接件,拉线调整标高起拱和平直。

安装洞口附加主龙骨,按照图集相应节点构造设置连接卡。

固定边龙骨,采用射钉固定,设计无要求时射钉间距为800mm。

(4)安装次龙骨:按以弹好的次龙骨线分挡线,卡装次龙骨掉挂件。

吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件,吊挂在主龙骨上,设计无要求时,一般间距在500~600mm。

当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。

当采用T型龙骨组成轻钢骨架时,次龙骨应在安装罩面板时,每装一块罩面板先后各装一根卡挡次龙骨。

(5)刷防锈漆:轻钢骨架罩面板顶棚,焊接处未做防锈处理的表面(如预埋,吊挂件,连接件,钉固附件等),在交工前应刷防锈漆。

此工序应在封罩面板前进行。

(6)安装罩面板:在以装好并经验收的轻刚骨架下面,按罩面板的规格,拉缝间隙进行分块弹线,从顶棚中间顺中龙骨方向开始先装一行罩面板,作为基准,然后向两侧分行安装,固定罩面板的自攻螺钉间距为200~300mm。

三、质量标准1、保证项目钢骨架和罩面板的材质、品种、式样、规格应符合下列要求和相关质量标准的规定。

轻钢骨架的吊杆,大、中、小龙骨安装必须位置正确,连接牢固,无松动。

罩面板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装必须牢固。

2、基本项目整个轻钢骨架应顺直、无弯曲、无变形,吊挂件、连接件应符合产品组合的要求。

罩面材料表面应洁净、色泽一致;饰面板上的灯具、感烟器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。

3、成品保护轻钢骨架及罩面板安装应注意保护顶棚内各种管线、轻钢骨架的吊杆,龙骨不准固定在通风管道及其他设备件上。

轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。

施工吊顶部位已安装的门窗,已施工完毕的地面、墙面、窗台等应注意保护,防止污损。

已装轻钢骨架不得上人踩踏,其他工种吊挂件,不得吊于轻钢骨架上。

为了保护成品,罩面板安装必须在棚内管道,试水、保温等一切工序全部验收后进行。

四、应注意的质量问题、环境和职业健康安全问题1、应注意的质量问题吊顶不平:原因在于大龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致。

施工时应检查各吊点的紧挂程度,并接通线检查标高与平整度是否符合设计和施工规范要求。

轻钢骨架局部节点构造不合理:在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合图册及设计要求。

轻钢骨架吊固不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。

罩面板分块间隙缝不直:施工时注意板块规格,拉线找正,安装固定时保证平正对直。

压缝条、压边条不严密平直:施工时应拉线,对正后固定、压粘。

2、应注意的环境和职业健康安全问题施工操作人员要先培训后上岗,做好安全教育工作。

施工现场用电应符合《施工现场临时用电安全技术规范》(JGJ46-2003)的规定。

吊顶工程的脚手架搭设应符合建筑施工安全标准。

吊顶高度超过3m时应搭设满堂红脚手架,跳板下应安装安全网。

工人操作应带安全帽,高空作业应系安全带。

有噪声的电动工具应在限定的时间内使用,防止噪声污染、扰民。

废弃物应按环保要求分类堆放及消纳。

安装饰面板时,施工人员应戴线手套,以防污染版面及保护皮肤。

2乳胶漆施工工艺一、施工程序:基层处理补缝(天花用:快粘粉加玻璃纤维贴绷带带刷ICI搞碱底漆天花用批腻子打底漆中涂面涂刷乳胶漆二、施工方法:1、清理基层面:首先将基层面起皮及松动处清理干净,将灰渣铲干净,后将墙面扫净。

2、补墙面:用腻子将基层磕碰处坑洼缝隙等处找平,干燥后砂纸将凸出处磨掉,将浮尘扫净。

3、刮腻子:刮腻子遍数可由基层平整程度决定,一般情况下为三遍、腻子重量配比为:乳胶:滑石粉:纤维素=1:5:3.5,第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落,干燥后磨砂纸,将浮腻子及班迹磨平磨光,再将墙面清扫干净。

第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后用细砂纸磨平磨光,不得将腻子磨穿。

4、刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。

先将墙面清扫干净,用布将墙面粉尘擦掉。

乳胶漆用排笔涂刷,使用新排笔时,将活动的排笔毛清理掉。

乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。

干燥后复补腻子,再干燥的用砂纸磨光,清扫干净。

5、刷第二遍乳胶漆:第二遍涂料操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水或少加水,以防露底,漆膜干燥后,用幼砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。

6、刷第三遍乳胶漆:第三遍涂料操作要求与第二遍相同,由于内墙涂料漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔拉,一排笔紧接前一排笔,避免出现干燥后接头。

三、质量标准1、保证项目:严禁脱皮、漏刷、反锈。

2、基本项目:属中级油漆,基本项目如下:(1)透底,流坠,皱皮:大面无,小面明显处无。

(2)光亮和光没:光亮和光滑均匀一致。

(3)装饰线,分色线平填,偏差不大于1MM(拉5M线检查,不足5M拉通线检查)。

(4)颜色刷纹:颜色一致,刷纹通顺。

四、质量验收标准1、涂料工程应待涂层(油漆等)完全干燥后方可验收,验收范围为10%。

2、验收所用材料品种、颜色,应达到设计要求或选定的样品规定。

3、不允许漏刷、脱皮、掉粉、透底或流坠,应无疙瘩、斑迹等缺陷。

4、颜色一致,厚度均匀、无刷痕,表面光亮、柔和、手感好,纹理通顺无损伤。

5、配套中的设施如:五金、玻璃、门窗、灯具等洁净明亮。

五、成品保护1、油漆面未干前室内不得清扫地面,以免尘土沾墙面,漆面干燥后不得挨近墙面泼水,以免玷污。

2、油漆墙面完工后要妥善保护,不得磕碰。

3、涂刷墙面时,不得污染地面、门窗、玻璃等已完工程。

六、质量问题的预防措施1、透底:产生原因是漆膜薄,因此刷漆时除应注意不漏刷外,还应保持乳胶漆的稠度,不可加过多。

2、接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积涂刷时,应配足人员,互相衔接。

3、刷纹明显:乳胶漆稠度要适中,排笔蘸漆量要适当,多理多顺防止刷纹过大。

4、分色线不齐:施工前认真划好粉线,刷分色线时要靠放直尺、用力均匀,起落要轻,排笔蘸漆量要适当,从前向后刷。

5、涂刷带颜色的漆时,配料要合适,保证独立面每遍用同一涂料,并一次用完,保证颜色一致。

3墙纸施工工艺裱糊面装饰是通过对建筑物表面基层处理,再用胶粘剂把墙纸(又称壁纸)、墙布粘贴到基层上,具有装饰效果的装饰工程。

裱糊面所采用的基层一般有抹灰面混凝土基层、石膏板面基层和木料面基层。

一、墙纸裱糊的准备工作1、材料准备墙纸的选购:购买墙纸要根据设计或业主所确定的样板进行购买,进料时注意选用同一批号,一次购齐,防止因不同批次的产品而产生色差。

选购的墙纸必须花纹图案完整,纵横连贯一致,色泽均匀,无空鼓、气泡、皱折、翘边、污痕等缺陷。

估算墙纸用量时,先计算裱糊实际面积。

计算裱糊面积方法:用卷尺实际度量,每面墙的面积是长乘以高,再减去窗口和门的面积。

顶棚的面积等于屋子的长度乘以宽度。

由于施工时每幅墙纸上下两端都要留有各5cm,左右的修整余量,它们将在修整过程中被裁掉。

另外考虑错位对花的余量。

所以墙纸购买时必须大于裱糊面积,购置数约为实测裱糊面积的1~2倍。

2、其它材料的准备(1)胶粘剂常用胶粘剂有成品胶粘剂和现场调配胶粘剂两类。

成品胶粘剂(又叫墙纸胶粉)。

使用方便,现场加适量水后即可使用。

如果条件许可,应优先考虑使用该胶粘剂。

现场调配胶粘剂。

(2)腻子腻子用于修补填平基层表面的麻点、凹坑、接缝、钉孔等。

其作用:找平;2.增加墙纸与基层之间的粘结性能。

(3)底胶涂料(又叫基层涂料)刷底胶涂料的目的是:对封闭墙面的碱类物质起一定作用;防止墙身吸水太快,引起胶粘剂脱水而影响裱贴质量;为粘贴墙纸提供一个粗糙面;使墙纸在对花、核正位置时易于移动;(4)工具准备活动裁刀:刀片可伸缩,多节使用,用钝可截去,携带方便。

刮板:薄钢片刮板或有机玻璃或硬质塑料板,用于刮、抹、压等,可作直尺用和小面积的切割。

合集下载

售楼部装修施工方案

售楼部装修施工方案

售楼部装修施工方案1. 引言本文档旨在为售楼部装修提供一个全面的施工方案,旨在打造一个舒适、现代化的售楼部环境,以吸引潜在的购房者。

2. 设计目标2.1. 创造舒适的空间:通过合理的空间规划和装饰设计,为购房者提供一个舒适的售楼部环境,促使他们感到放松和愉悦。

2.2. 展现专业形象:通过精心设计的展示区域和装饰元素,展现开发商的专业形象和品牌价值,增强购房者对项目的信心。

2.3. 提供良好的服务体验:为购房者提供舒适的等候区域、专属咨询席位和便利的设施,以提升售楼部的服务品质。

3. 售楼部布局设计售楼部的布局设计应考虑购房者的需求和活动流程,并保持合理的人流动线。

3.1. 接待区域:设置宽敞明亮的接待区,配备舒适的座位和独立的咨询席位。

接待区域应提供足够的储物空间和展示柜台,以方便展示销售资料和样板房模型。

3.2. 展示区域:设置专门的展示区域,展示项目的户型图、效果图和样板房等。

展示区域的设计应突出项目的特点和卖点,吸引购房者的注意。

3.3. 体验区域:为购房者提供实际体验的机会,如展示厨房、卫生间等功能区域,并配备专业的导购人员进行讲解和解答疑问。

3.4. 行政区域:设置行政办公区域,提供销售人员工作的空间和设施。

4. 售楼部装修要点4.1. 色彩搭配:选择温暖、舒适的色彩搭配,如浅木色、米色、淡灰色等,营造出轻松宜人的氛围。

4.2. 照明设计:合理安排照明,使用柔和的光线照亮各个区域,增强整体感和温馨感。

4.3. 材质选择:选择高品质的材料,如实木地板、石膏板、环保油漆等,以提升整体装修效果和质感。

4.4. 家具摆放:合理摆放家具,避免局促和拥挤感,同时考虑人流动线和功能需求。

4.5. 辅助设施:提供便利的辅助设施,如空调系统、无线网路、饮水机等,以提升购房者的服务体验。

5. 工程施工流程5.1. 准备阶段:对售楼部进行清洁和修缮,清理垃圾和杂物。

充分了解设计方案,准备所需材料和工具。

5.2. 基础工程:进行基础设施的施工,如电路布线、防水处理等。

售楼处精装修施工方案

售楼处精装修施工方案

售楼处精装修施工方案1. 引言售楼处是房地产开发商用于向客户展示物业的展示中心。

精装修施工方案是指对售楼处进行精装修的具体方案和方法。

本文档旨在提供一种全面的售楼处精装修施工方案,以满足客户的需求,并提高售楼处的整体质量。

2. 项目背景售楼处作为开发商与客户交流和展示物业的场所,其装修风格和质量直接影响客户对项目的认可度和购买欲望。

因此,精装修施工方案的制定非常重要。

项目背景包括售楼处的具体位置、规模和用途等。

3. 设计理念售楼处的装修设计旨在展示项目的特点和卖点,吸引潜在购房者的目光,并为他们提供一个舒适和愉悦的环境。

以下是本项目的设计理念:•简约现代:采用简约的设计风格,突出现代感和时尚感。

•自然色彩:以自然的色彩为主调,营造温馨和舒适的氛围。

•光线利用:充分利用自然光线,提高室内的亮度和通透感。

4. 材料选择在售楼处精装修施工方案中,材料选择是至关重要的。

我们建议选择以下材料:•地板:优质实木地板,耐磨、易清洁且环保。

•墙面:高品质的乳胶漆,色彩鲜艳、耐久且易清洁。

•吊顶:铝合金吊顶,美观大气且易于维护。

•灯具:LED灯具,节能环保且寿命长。

5. 具体施工方案5.1. 墙面装修•清理墙面:清除墙面上的灰尘、污垢和旧油漆等。

•打磨墙面:使用砂纸打磨墙面,使之光滑平整。

•涂刷底漆:在墙面上涂刷一层底漆,增加漆膜附着力。

•涂刷面漆:使用高品质乳胶漆进行面漆涂刷。

5.2. 地板铺设•去除旧地板:清除旧地板,并保持地面平整。

•铺设隔音垫:在地面上铺设隔音垫,提高地板的隔音效果。

•铺设地板:使用优质实木地板进行铺设。

5.3. 吊顶安装•安装龙骨:根据设计要求,在天花板上安装龙骨。

•安装铝合金吊顶板:将铝合金吊顶板固定在龙骨上,形成吊顶。

5.4. 灯具安装•安装线路:根据灯具位置,布置相应的电线路。

•安装灯具:将LED灯具安装在预留的位置上,并进行线路连接。

6. 施工工期和预算根据售楼处的规模和具体需求,施工工期和预算可能会有所不同。

售楼部装修工程计划方案

售楼部装修工程计划方案

售楼部装修工程计划方案一、前期准备1. 制定装修计划:确定装修目标、预算、工期等。

2. 调研市场:对售楼部装修进行市场调研,了解当地消费者需求和潜在竞争对手的装修风格。

3. 招募装修团队:选择有经验、专业的装修公司或团队,签订合同并确定责任和工作流程。

二、设计阶段1. 测量空间:对售楼部的空间进行测量并制作详细的平面图,以便设计师能够根据实际情况进行设计。

2. 制定装修方案:根据市场调研和空间特点,设计出适合售楼部的装修方案,包括设计风格、材料选择、色彩搭配等。

3. 确定装修图纸:根据设计方案制作出详细的装修图纸,包括平面图、立面图、施工图等,以便后续施工使用。

三、施工准备1. 材料采购:根据设计图纸确定所需材料,进行采购,并严格按照质量标准进行挑选。

2. 施工人员安排:根据工程需要,安排合适的施工人员和工具设备,确保施工顺利进行。

3. 施工计划安排:根据装修图纸制定施工计划,包括施工顺序、工期安排、质量检查等。

四、施工阶段1. 拆除与清理:根据施工计划,进行空间的拆除与清理,保证施工区域干净整洁。

2. 基础施工:进行地面、墙面、天花等基础装修工程,保证基础结构稳固。

3. 装饰施工:进行地面铺设、墙面贴砖、天花吊顶等装饰性施工工程。

4. 安装设备:安装灯具、空调、音响等设备,确保售楼部的功能正常使用。

5. 装饰装修:进行墙面涂料、壁纸、软装搭配等最终装饰工程。

6. 清洁验收:进行最终的清洁工作并进行验收,确保售楼部的整体效果达到预期标准。

五、竣工阶段1. 质量检查:对整个装修工程进行全面质量检查,确保施工质量达到标准。

2. 客户验收:邀请相关部门领导和购房客户进行验收,对售楼部装修效果进行评估。

3. 完善工程:根据验收结果,对发现的问题进行及时修复和完善,确保售楼部最终装修效果达到完美标准。

六、后期维护1. 做好装修档案:整理装修图纸、材料清单、施工记录等相关资料,建立售楼部装修档案。

2. 定期维护:对售楼部装修进行定期维护和清洁,保持装修效果的长久性。

售楼中心装饰工程施工方案

售楼中心装饰工程施工方案

一、项目背景随着我国房地产业的快速发展,售楼中心作为房地产企业展示项目形象、吸引客户的重要场所,其装饰工程的重要性日益凸显。

本方案旨在制定一套科学、合理、高效的装饰工程施工方案,确保售楼中心装饰工程顺利进行,达到预期效果。

二、工程概况1. 项目名称:XX售楼中心装饰工程2. 项目地点:XX市XX区XX路3. 项目面积:XX平方米4. 项目工期:XX个月5. 设计风格:现代简约三、施工组织框架1. 施工单位:XX建筑装饰工程有限公司2. 施工现场负责人:XX3. 施工班组:木工班、瓦工班、油漆班、电工班、水电班等4. 施工进度安排:按照设计图纸和施工进度计划进行施工,确保工程按时完成。

四、施工方法1. 施工前准备a. 对施工现场进行清理,确保无障碍物。

b. 检查施工图纸和材料,确保无误。

c. 对施工人员进行技术交底,明确施工要求和质量标准。

2. 施工流程a. 木工班负责制作家具、装饰板等,确保尺寸准确、安装牢固。

b. 瓦工班负责瓷砖、地砖的铺设,确保平整、无空鼓。

c. 油漆班负责墙面、天花板的涂料施工,确保颜色均匀、无漏涂。

d. 电工班负责强弱电线路的敷设、灯具安装等,确保安全、规范。

e. 水电班负责水管、排水管、暖气管道的安装,确保畅通、无渗漏。

3. 施工难点及应对措施a. 难点:施工场地狭小,施工空间有限。

b. 应对措施:合理安排施工顺序,充分利用空间,确保施工顺利进行。

五、质量标准及保证措施1. 材料质量:选用符合国家标准的优质材料,确保施工质量。

2. 施工质量:严格按照设计图纸和施工规范进行施工,确保工程质量。

3. 质量检查:施工过程中,定期进行质量检查,发现问题及时整改。

六、安全文明施工注意事项1. 施工现场安全:严格按照安全操作规程进行施工,确保施工人员安全。

2. 施工文明:保持施工现场整洁,避免噪音扰民,减少对周边环境的影响。

七、抢险紧急预案1. 建立应急救援领导小组,明确职责分工。

售楼部装潢施工方案范本

售楼部装潢施工方案范本

售楼部装潢施工方案范本1.引言本文档旨在提供一份售楼部装潢施工方案的范本,以供开发商和设计师参考。

售楼部是楼盘的第一形象代表,装潢的质量和设计将直接影响购房者对楼盘的印象和购买意愿。

因此,精心设计和施工的售楼部装潢方案尤为重要。

2.方案概述本方案旨在打造一个舒适、现代化且具有吸引力的售楼部,以吸引潜在购房者,并留下深刻的印象。

通过运用现代装饰材料、合理布局和合适的配色方案,我们将创造一个与楼盘风格相匹配的独特空间。

3.设计要点3.1 色彩搭配选择适合楼盘风格的色彩搭配方案对于售楼部的装饰至关重要。

我们建议采用如下主色彩搭配方案:•主色调:中性色,如白色、浅灰色等,营造干净、明亮的感觉。

•辅助色彩:根据楼盘风格选择适当的明亮色彩作为点缀,营造活泼、温馨的氛围。

3.2 布局规划合理的布局规划可以提高售楼部的空间利用率,并使空间更具流线性和舒适感。

根据售楼部的大小和楼盘特点,我们建议采用以下布局规划:•接待区:位于大厅正中央,配备舒适的沙发和咖啡桌,提供舒适的等候环境。

•陈列区:根据楼盘特点,展示户型模型和样板间设计,以吸引购房者的注意力。

•会客区:设计一个独立的区域用于商务洽谈和客户咨询,为购房者提供私密性和便利性。

•办公区:为销售团队提供办公空间,配备基本的办公设施和设备。

3.3 装饰材料选择高品质的装饰材料可以提升售楼部的整体质感和品位。

我们建议采用以下装饰材料:•地板:采用优质地板材料,如木地板或地砖,以提供舒适和耐用性。

•墙壁:使用环保、易清洁的涂料,如乳胶漆,营造温馨、雅致的氛围。

•天花板:选择白色为主色调,增加空间感,同时考虑采用吊顶增加照明灯具的安装。

4.施工流程为确保施工顺利进行,建议按以下流程进行施工:1.准备工作:清理、平整售楼部空间,并确保所有施工所需材料和设备到位。

2.水电改造:布置电线、水管等基础设施,确保正常使用。

3.地面铺设:根据设计要求,进行地板材料的铺设。

4.墙面装饰:施工墙面,包括乳胶漆涂刷和墙面贴饰设计。

售楼中心工程施工方案范本

售楼中心工程施工方案范本

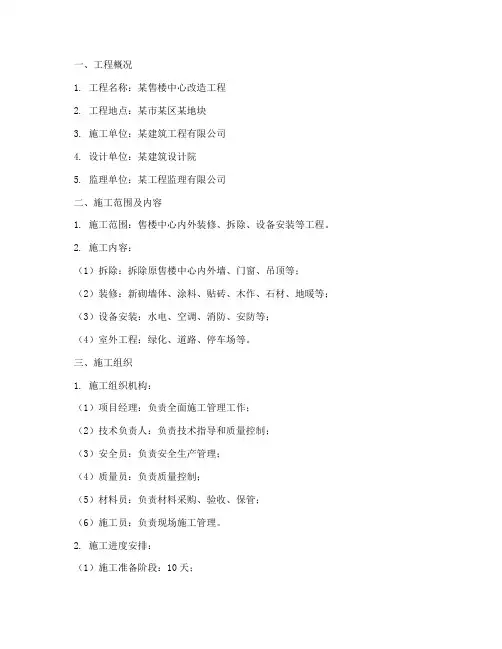

一、工程概况1. 工程名称:某售楼中心改造工程2. 工程地点:某市某区某地块3. 施工单位:某建筑工程有限公司4. 设计单位:某建筑设计院5. 监理单位:某工程监理有限公司二、施工范围及内容1. 施工范围:售楼中心内外装修、拆除、设备安装等工程。

2. 施工内容:(1)拆除:拆除原售楼中心内外墙、门窗、吊顶等;(2)装修:新砌墙体、涂料、贴砖、木作、石材、地暖等;(3)设备安装:水电、空调、消防、安防等;(4)室外工程:绿化、道路、停车场等。

三、施工组织1. 施工组织机构:(1)项目经理:负责全面施工管理工作;(2)技术负责人:负责技术指导和质量控制;(3)安全员:负责安全生产管理;(4)质量员:负责质量控制;(5)材料员:负责材料采购、验收、保管;(6)施工员:负责现场施工管理。

2. 施工进度安排:(1)施工准备阶段:10天;(2)拆除阶段:15天;(3)装修阶段:30天;(4)设备安装阶段:15天;(5)室外工程阶段:15天;(6)验收阶段:5天。

四、施工方法及工艺1. 拆除工程:(1)拆除前,对拆除区域进行安全防护;(2)采用人工拆除和机械拆除相结合的方式;(3)拆除过程中,注意保护周围设施。

2. 装修工程:(1)墙体:采用新型轻质隔墙板,便于施工和装修;(2)涂料:选用环保型涂料,确保室内空气质量;(3)地砖:选用耐磨、防滑、易于清洁的地砖;(4)石材:选用天然石材,确保美观和耐久;(5)地暖:采用电地暖,舒适节能;(6)吊顶:采用轻钢龙骨吊顶,便于安装和维修。

3. 设备安装:(1)水电:按照设计要求,合理布线,确保用电安全;(2)空调:选用节能、环保的空调设备;(3)消防:按照消防规范,设置消防设施;(4)安防:设置监控系统、报警系统等。

五、质量保证措施1. 严格按照设计图纸和施工规范进行施工;2. 对施工人员进行岗前培训,提高施工技能;3. 加强材料进场验收,确保材料质量;4. 施工过程中,加强质量检查,发现问题及时整改;5. 施工完毕后,进行竣工验收,确保工程质量。

简约售楼部装饰施工方案

简约售楼部装饰施工方案一、前期准备与评估项目理解:深入理解项目的定位、目标客群及开发商的要求,确定售楼部的整体风格与装饰主题。

现场勘查:实地考察售楼部现有状况,了解建筑结构、空间布局、采光等因素,为后续设计施工提供基础数据。

成本预算:根据装饰需求,制定合理的成本预算,包括材料费、人工费、设计费等,并预留一定的风险预算。

时间规划:明确施工开始与结束的时间节点,合理安排工程进度,确保项目按时交付。

二、接待区设计布局规划:合理划分接待区的功能区域,如前台、休息区、等候区等,确保功能性与舒适性并存。

风格选择:以简约风格为主,通过色彩、材质、灯光的搭配,营造出轻松、舒适的接待氛围。

家具与配饰:选择简洁大方的家具,搭配精致的装饰品,提升接待区的整体品质。

三、展示区布置展示内容:明确展示区的展示内容,如户型模型、楼盘效果图、销售信息等,确保信息的全面与准确。

展示形式:采用现代简约的展示形式,如电子显示屏、多媒体互动设备等,提升展示效果与互动性。

灯光照明:合理利用灯光照明,突出展示重点,营造出舒适的观展环境。

四、体验区打造场景设计:根据楼盘定位,设计符合主题的场景体验区,如生活体验区、自然景观区等。

材料选择:选择环保、耐用的装饰材料,确保体验区的安全与健康。

氛围营造:通过灯光、音乐、色彩等手段,营造出符合主题的氛围,增强客户的沉浸感。

五、装饰材料选择环保性:优先选择环保、低碳的装饰材料,符合国家的环保标准。

耐用性:考虑材料的耐用性,确保装饰效果持久稳定。

美观性:注重材料的美观性,与整体装饰风格相协调。

六、施工流程规划施工计划:制定详细的施工计划,明确每个施工阶段的时间节点与任务分配。

技术交底:对施工人员进行技术交底,确保施工质量与进度。

进度监控:对施工进度进行实时监控,及时调整施工计划,确保项目按时完成。

七、质量与安全管理质量控制:设立质量控制标准,对施工过程进行全面监控,确保施工质量符合要求。

安全检查:定期进行安全检查,及时发现并消除安全隐患,确保施工过程的安全。

售楼中心装饰工程施工方案

售楼中心装饰工程施工方案一、项目背景随着城市化进程的加快,房地产行业发展迅速。

售楼中心作为房地产项目的展示和销售中心,起着非常重要的作用。

售楼中心的装饰风格不仅需要符合项目的定位和风格,更需要能够吸引客户的眼球,展现出项目的独特魅力。

因此,售楼中心装饰工程的施工方案至关重要。

二、施工目标本次售楼中心装饰工程的施工目标是:根据项目的定位和风格要求,打造一处独具特色、符合市场需求、能够吸引客户眼球的装饰风格。

三、方案内容(一)前期准备工作1. 深入了解项目需求:在开始施工前,施工方需与业主充分沟通,了解项目的定位、产品特点、客户群体等信息,以便确定装饰风格。

2. 制定施工计划:根据项目的装修要求和时间节点,合理制定施工计划,确保施工进度顺利进行。

3. 人员配备:确定施工所需人员数量和类型,包括工程师、项目经理、设计师、施工人员等。

4. 确定施工材料和设备:根据项目需求,确定并采购所需的装修材料和设备,确保施工质量。

(二)施工流程1. 现场测量与勘察:施工方首先对施工现场进行测量和勘察,明确施工空间和设施。

2. 土建工程:包括墙体拆除、墙面修补、地面找平等工程,确保基础工程质量。

3. 室内装饰:根据设计方案,进行墙面涂料、吊顶、地面铺装等装饰工程。

4. 室内设施安装:安装门窗、灯具、空调等设施,确保设施齐全。

5. 室内配饰:根据设计方案,进行家具、饰品等配饰的摆放。

6. 照明布线:进行照明布线工程,确保整个售楼中心的照明效果良好。

7. 空调通风:进行空调设备安装和通风管道布置,保证售楼中心内空气清新。

8. 综合检验:对整个装饰工程进行综合检验,确保施工质量。

(三)施工要求1. 施工材料:施工方应选用环保、安全、品质可靠的装修材料。

2. 施工质量:确保施工质量,做好每一个细节工作,杜绝瑕疵。

3. 施工周期:严格按照预定计划,保证施工周期。

4. 安全施工:施工过程中严格遵守安全施工规范,确保施工人员安全。

售楼处精装修施工方案

售楼处精装修施工方案1. 引言售楼处是一个展示楼盘风貌与品质的重要场所,其设计与装修直接关系到购房者的第一印象和购房意向。

本文档旨在提供一套完整的售楼处精装修施工方案,包括设计理念、空间规划、材料选择、装修工艺等方面的内容。

2. 设计理念售楼处的设计理念应与楼盘的定位和风格保持一致。

通过色彩、材质、灯光等元素的搭配,展示楼盘的特色和卖点,同时营造出舒适、温馨的购房氛围。

3. 空间规划3.1 接待区接待区是售楼处的核心区域,应设置舒适的沙发、咖啡桌、展示柜等家具,以提供舒适的等候和咨询环境。

3.2 展示区展示区是展示楼盘模型、平面图和效果图等的区域,应设计为开放式空间,方便客户观赏和了解楼盘的各项信息。

3.3 体验区为了提供更深入的购房体验,可以设置一个体验区,例如样板房或虚拟现实体验区,让客户更直观地感受楼盘的空间布局和装修效果。

4. 材料选择4.1 地板选择高品质的地板材料,如实木地板或复合地板,具有良好的耐磨性和防水性能。

颜色应与整体风格搭配,可以选择较暖色调来增加温馨感。

4.2 墙面墙面装饰可以选择环保、易清洁的涂料或壁纸。

根据楼盘的风格选择适合的颜色和纹理,营造出舒适宜人的空间氛围。

4.3 吊顶吊顶设计应简洁大方,可以选择悬浮式吊顶或石膏板吊顶。

其中,悬浮式吊顶具有良好的隔音效果,而石膏板吊顶则更适合创造特殊造型效果。

4.4 灯具合理的灯光设计可以提升整体空间的层次感和氛围,应根据功能需求选择合适的灯具。

例如,在接待区可以选择柔和而明亮的灯具,而在展示区可以使用聚光灯来照亮楼盘模型。

5. 装修工艺5.1 墙面装修墙面装修应使用环保的装饰材料,如瓷砖、壁纸等。

在墙面装修过程中,要注意施工工艺,确保墙面平整、无开裂等问题。

5.2 地板安装地板安装需要保证地面的平整度,选择合适的安装工艺,如悬浮式安装或粘贴式安装,以确保地板的牢固和舒适性。

5.3 吊顶施工吊顶施工需要注意施工工艺,保证各种管线的布置合理、吊顶平整、无裂缝等。

售楼部工程精装修施工方案

1 总则 .....................................................................2 工程概况 .................................................................3 施工准备 .................................................................4 拟为本工程设立的项目组织机构和人员配备 ...................................5 各分部份项工程施工方案和工艺要求 .........................................6 各分项工程质量保证措施 ...................................................7 施工平面图 ...............................................................8 拟为本工程投入的主要施工机械表 ...........................................9 施工进度计划、工期 .......................................................10 劳动力安排计划 ...........................................................11 文明环保施工技术措施 .....................................................12 针对本项目工程特点的建义 .................................................13 针对本项目周边电杆及高压线的支护及安全防护措施…………………………………14 确保安全文明施工以及环境保护的技术组织措施1.1 为了暂时售楼部精装修工程施工的顺利进行,保证施工的质量、进度、安全目标,圆满完成本项工程的安装工作,特编制该工程安装施工组织设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
