灌注桩钢筋笼加工技术交底书

合集下载

桩基钢筋笼加工技术交底

桩基钢筋笼加工技术交底

桩基钢筋笼加工技术交底一、工程概述在进行桩基施工时,钢筋笼的加工质量对于桩基的承载能力和稳定性至关重要。

本工程中,桩基钢筋笼的规格、型号及相关技术要求需严格按照设计图纸执行。

二、施工准备1、材料准备(1)钢筋:应选用符合设计要求及国家标准的钢筋,具备质量证明书,并按规定进行抽样检验,合格后方可使用。

(2)焊条:根据钢筋的型号和焊接方式,选择相应的焊条,焊条应有质量合格证。

2、主要机具(1)钢筋切断机、弯曲机、调直机、电焊机等。

(2)量具:钢尺、卡尺等,且应经过校验合格。

3、作业条件(1)钢筋加工场地应平整、坚实,并具备良好的排水条件。

(2)熟悉施工图纸,明确钢筋笼的尺寸、规格、数量及各项技术要求。

三、工艺流程1、钢筋调直使用调直机将弯曲的钢筋调直,确保钢筋表面无损伤,调直后的钢筋应符合设计和规范要求。

2、钢筋下料(1)根据设计图纸,计算出每种钢筋的下料长度。

(2)使用切断机将钢筋按照下料长度切断,切口应平整,不得有马蹄形或起弯现象。

3、钢筋弯曲成型(1)根据设计要求和钢筋的规格,使用弯曲机将钢筋弯曲成所需的形状。

(2)箍筋的弯钩应符合设计和规范要求,弯钩的弯曲直径应大于受力钢筋的直径,且不小于箍筋直径的 25 倍。

4、钢筋笼组装(1)在加强筋上按照设计间距标出主筋的位置。

(2)将主筋依次与加强筋点焊牢固。

(3)按照设计间距绑扎箍筋,箍筋与主筋应垂直,且绑扎牢固。

5、焊接(1)主筋的连接应采用焊接方式,焊接接头应符合设计和规范要求。

(2)焊接时,焊缝应饱满、光滑,不得有夹渣、气孔等缺陷。

6、质量检查(1)对加工完成的钢筋笼进行质量检查,包括钢筋的规格、数量、间距、焊接质量等。

(2)检查合格后,填写质量检验记录。

四、质量标准1、主控项目(1)钢筋的品种、规格、数量应符合设计要求。

(2)钢筋的焊接质量应符合设计和规范要求,焊缝表面应平整、光滑,不得有裂纹、夹渣、气孔等缺陷。

2、一般项目(1)钢筋的间距、长度、弯曲角度等应符合设计和规范要求。

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底关键信息项:1、钢筋笼的规格与尺寸长度:____________________________直径:____________________________主筋数量及规格:____________________________箍筋间距及规格:____________________________ 2、材料要求钢筋种类:____________________________钢筋质量标准:____________________________ 3、制作工艺要求焊接方式及标准:____________________________弯曲度要求:____________________________4、运输与存放要求运输方式:____________________________存放环境:____________________________5、安装要求安装位置精度:____________________________连接方式及紧固程度:____________________________11 工程概述本协议旨在明确钻孔灌注桩钢筋笼制作、运输、安装等环节的技术要求和质量标准,确保施工过程的顺利进行和工程质量的可靠。

111 钻孔灌注桩的设计要求详细说明钻孔灌注桩的设计参数,包括桩的长度、直径、承载力要求等,以便钢筋笼的制作和安装与之相匹配。

112 钢筋笼在桩基础中的作用阐述钢筋笼对于增强桩身的强度、稳定性和抗变形能力的重要性。

12 钢筋笼的规格与尺寸121 明确钢筋笼的整体长度,应根据桩长和设计要求精确确定,长度误差应控制在允许范围内。

122 规定钢筋笼的直径,需考虑桩径、保护层厚度等因素,确保钢筋笼与桩孔的匹配。

123 详细列出主筋的数量、直径和间距,主筋应采用符合标准的钢筋,并按照设计要求进行布置。

124 说明箍筋的间距、直径和形式,箍筋应紧密围绕主筋,起到约束和增强的作用。

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底

钻孔灌注桩钢筋笼技术交底一、工程概述本次施工的钻孔灌注桩项目位于_____,桩基础设计采用钻孔灌注桩,共计_____根。

灌注桩的直径为_____m,桩长为_____m。

钢筋笼作为灌注桩的重要组成部分,其制作和安装质量直接影响到桩基础的承载能力和稳定性。

二、施工准备1、技术准备(1)熟悉施工图纸和相关规范,明确钢筋笼的设计要求,包括钢筋的规格、型号、数量、间距等。

(2)制定详细的施工方案,并向施工人员进行技术交底。

2、材料准备(1)钢筋:选用符合设计要求的钢筋,其品种、规格、性能应符合现行国家标准的规定,并有出厂质量证明书和试验报告。

(2)焊条:焊条的型号应符合设计要求和现行有关标准的规定,其性能应符合现行国家标准的规定。

(3)铁丝:采用 20~22铁丝,铁丝的切断长度应满足使用要求。

3、主要机具设备(1)电焊机:根据钢筋的规格和焊接要求,选用合适的电焊机。

(2)钢筋切断机:用于切断钢筋。

(3)钢筋弯曲机:用于弯曲钢筋。

(4)吊车:用于吊运钢筋笼。

4、作业条件(1)场地平整:施工场地应平整,保证钢筋笼制作和安装的顺利进行。

(2)临时设施搭建:搭建好临时钢筋加工棚、仓库等设施。

(3)测量放线:根据设计图纸,放出桩位中心线,并做好标记。

三、钢筋笼制作1、钢筋加工(1)钢筋表面应洁净,使用前应将表面的油渍、漆皮、鳞锈等清除干净。

(2)钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。

(3)钢筋的切断应根据钢筋的型号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。

(4)钢筋的弯曲成型应根据设计要求和钢筋的规格、型号进行,弯曲后的钢筋形状应正确,平面上没有翘曲不平现象。

2、钢筋笼的制作(1)钢筋笼应按照设计图纸的要求进行制作,主筋的间距、箍筋的间距、加强筋的间距应符合设计要求。

(2)主筋的焊接应采用双面焊,焊缝长度不应小于 5d(d 为主筋直径),焊缝宽度不应小于 08d,焊缝厚度不应小于 03d。

钢筋笼制作技术交底

钢筋笼制作技术交底

施工技术交底记录(4)钢筋笼吊筋长度按现场实测原地面标高,结合护筒高度、焊接长度及钢筋笼顶标高计算得出。

2.3钢筋连接(1)钢筋笼主筋有X,X,钢筋≥25的采用机械连接,<25的采用单面焊接,焊接长度不小于10d,双面焊接焊接长度不小于5d;主筋接头应间隔错开35d且间距》500mm,同一截面上钢筋接头面积不得超过钢筋总面积的50%。

焊接完成后焊缝需敲除焊渣,焊缝需饱满,无孔隙,不得烧伤钢筋,焊缝表面应光滑,焊缝余高应平缓过渡。

焊缝有效厚度不得小于主筋直接的30%;焊缝宽度b不应小于主筋直径的80%。

(2)进行钢筋连接时,钢筋规格应与连接套筒规格一致,并保证丝头和连接套筒内螺纹干净、完好无损;(3)钢筋丝头应满足套筒长度要求,极限偏差应在0~2.0p。

(4)钢筋丝头宜满足6f级精度要求,采用专用直螺纹量规检验,通规应能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p。

各规格的自检数量不应少于10%,检验合格率不应小于95%。

(5)钢筋连接时应用工作扳手将丝头在套筒1/2处顶紧。

丝口外漏不得超过2个丝;(6)钢筋接头拧紧后应用力矩扳手检查,并加以标记;(7)钢筋连接完毕后,标准型接头连接套筒外露应有外露有效螺纹,且连接套筒单边外露有效螺纹不得超过2倍螺纹螺距。

2.4钢筋笼骨架制作钢筋笼骨架在制作场内采用电弧焊进行焊接制作。

钢筋焊接施工之前,应清楚钢筋焊接部位以及钢筋与电极接触处表面上的锈斑、油污、杂物等;当环境温度低于-5℃条件下施焊时,宜增大焊接电流,减低焊接速度。

钢筋笼骨架焊接长度允许偏差±10mm,宽度±5mm,焊点的压入深度应为较小钢筋直径的18%~25%,钢筋点焊过程中,应随时检查外观质量,当发现焊接缺陷时,应查找原因并采取措施,及时消除。

钢筋笼焊点脱落、漏焊数量不得超过焊点总数的4%,且相邻两焊点不得有漏焊及脱落。

焊点开焊数量不应超过整个交叉点总数的1%,并且任一根钢筋上的开焊点不得超过该钢筋上交叉点的总数的一半;最外边钢筋上的交叉点不得开焊。

钻孔灌注桩钢筋笼制作技术交底 (1)精选全文

钻孔灌注桩钢筋笼制作技术交底 (1)精选全文
三、钢筋笼制作及吊装
1、钢材应具有出厂质量证明书和试验报告单。钢筋笼加强筋与主筋全部点焊焊接,螺旋筋与主筋绑扎;主筋焊接长度和质量符合设计和规范要求,接头相互错开。钢筋上粘附的锈、油污、砂浆等附着物应彻底清除,以免影响其与混凝土的效果。钢筋笼加工制作具体要求如下:
(1)、钢筋在下料前,首先应熟悉设计图纸,对各种规格的钢筋长度和数量进行核对。同时保证设计要求的钢筋根数。
可编辑修改精选全文完整版
技 术 交 底
分灌注桩
交底部位
钢筋笼制作与安装
交底日期
交底内容:
一、中国平煤神马集团联合盐化有限公司包装车间及盐仓工程新建散湿盐仓项目:
桩直径为0.6米。
二、施工方法
采用循环钻机成孔和旋挖钻成孔,泥浆护壁;钢筋笼安装采用汽车吊吊装、人工配合的方法安装;混凝土灌注采用导管法灌注水下混凝土的方案进行砼浇筑。
(7)、为确保钢筋保护层厚度,钢筋保护层采用元宝型钢筋垫块。每隔2m设置一组,每组3个均匀设于桩基钢筋四周。
(8)、每根桩在桩身钢筋外侧布置两根注浆管,注浆管采用铁丝绑扎在钢筋笼上。两端用钢板封闭,以防泥浆、杂物等堵塞管道。
(9)、钢筋骨架在运输过程中应采取适当的措施防止其变形。
(10)、钢筋笼制作允许误差和检验方法应符合下表规定:
(4)、钢筋笼的加强筋的间距为2m,采用单面焊,焊缝应不小于10d,,设在主筋的内侧,加强箍筋应同主筋进行焊接;螺旋筋在主筋的外侧。
(5)、螺旋筋在桩顶3m范围内螺距加密为10cm,其余为20cm。
(6)、钢筋笼主筋采用闪光对焊,焊好后钢筋要同心。受力筋的连接接头应设置在内力较小处,并应错开布置。机械接头在接头长度区段内(35d长度范围,且不小于500mm);在接头长度区段内的受力钢筋,其接头的截面面积占总截面面积的百分比受拉区不大于50%,受压区不受限制。

钻孔灌注桩钢筋笼制安技术交底

钻孔灌注桩钢筋笼制安技术交底

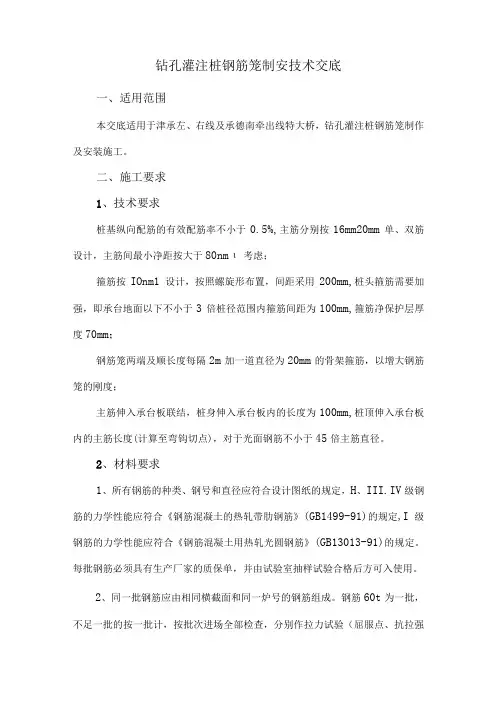

钻孔灌注桩钢筋笼制安技术交底一、适用范围本交底适用于津承左、右线及承德南牵出线特大桥,钻孔灌注桩钢筋笼制作及安装施工。

二、施工要求1、技术要求桩基纵向配筋的有效配筋率不小于0.5%,主筋分别按16mm20mm单、双筋设计,主筋间最小净距按大于80nmι考虑;箍筋按IOnm1设计,按照螺旋形布置,间距采用200mm,桩头箍筋需要加强,即承台地面以下不小于3倍桩径范围内箍筋间距为100mm,箍筋净保护层厚度70mm;钢筋笼两端及顺长度每隔2m加一道直径为20mm的骨架箍筋,以增大钢筋笼的刚度;主筋伸入承台板联结,桩身伸入承台板内的长度为100mm,桩顶伸入承台板内的主筋长度(计算至弯钩切点),对于光面钢筋不小于45倍主筋直径。

2、材料要求1、所有钢筋的种类、钢号和直径应符合设计图纸的规定,H、III.IV级钢筋的力学性能应符合《钢筋混凝土的热轧带肋钢筋》(GB1499-91)的规定,I级钢筋的力学性能应符合《钢筋混凝土用热轧光圆钢筋》(GB13013-91)的规定。

每批钢筋必须具有生产厂家的质保单,并由试验室抽样试验合格后方可入使用。

2、同一批钢筋应由相同横截面和同一炉号的钢筋组成。

钢筋60t为一批,不足一批的按一批计,按批次进场全部检查,分别作拉力试验(屈服点、抗拉强度和伸长度)、冷弯试验、可焊性试验。

3、所有试验必须符合有关标准的规定。

如果任何一试件试验失败和不符合要求,则应加两根再作试验,如果两根中仍有一根失败,这批钢筋应按规定处理。

4、钢筋原材料必须是业主指定或经业主审批的供应厂家提供,同时进场前必须经试验室检测合格标识的材料方能用于加工制作。

5、钢筋采用HRB400钢筋和HPB300钢筋;6、钢筋原材料进场后须分类堆放整齐,做到上盖下垫,待检钢材与检验合格钢材分开堆放,并用标识牌标明;7、钢筋原材料进场必须有出厂合格证,并经试验室取样检验合格后方可使用;三、作业程序及工艺流程1、作业程序主要作业程序为:原材料报检玲可焊性试验玲焊接参数试验玲设备检查玲作业准备好台具模具制作)钢筋笼分节加工f钢筋笼底节吊放好第二节吊放玲校正、焊接玲最后节定位。

(完整版)钢筋笼技术交底

(完整版)钢筋笼技术交底
5、主筋采用直螺纹套筒连接时要符合以下规定:
(1)在进行钢筋连接时,钢筋规格应与连接套筒规格配套,并保证钢筋与连接套筒内丝扣干净,无污物,完好无损。
(2)钢筋连接时必须用管钳扳手拧紧,使对钢筋在套筒的中央位置相互顶紧。
(3)钢筋连接完毕后,套筒两端外露的有效丝扣,不得超过2扣(每侧一扣)。
(4)按分项或分段施工完一批连接接头后,先逐个目测检查,首先是外露的有效丝扣,达到要求后,再用管钳扳手检查,可采用10%的抽查法,检查是否已拧紧。该两项指标达到要求即为该项钢筋丝头连接合格,符合要求。
钢筋笼施工技术交底书
编号:
工程名称
交底人
分项工程
日 期
桩基钢筋笼加工施工队:
交底内容:
一、施工准备
1、技术准备:
1.1 所有作业人员必须经过项目部技术人员的技术交底,掌握施工图纸参数。
1.2 在钢筋笼加工前,必须核对桩基钢筋布置图,掌握钢筋的型号、形状、尺寸及数量。
1.3 掌握钢筋笼加工的技术要求,包括安装要求及焊接要求等。
编制者
复核者
接收单位
接受负责人
尺量、目测
4、注意事项
4.1 所有钢筋的切割不得使用焊条烧割。
4.2 严格控制焊接电流,一般不超过250A,避免钢筋烧伤。
4.3 严格控制主筋间距和端头钢筋在同一截面。
4.4 尤其注意接地钢筋的标记。
三、钢筋笼的存放及运输
3.1 钢筋笼的存放
1、钢筋笼成型后,要及时进行编号,避免吊装、安装错误。
2、钢筋笼存放时,要按照调运的先后顺序存放。
2、机器、工具准备
弯曲机、钢筋切割机、电焊机、调直机、滚丝机、钢筋笼成型胎模、尺子、石笔等。
3、原材料的准备

钻孔灌注桩钢筋笼制作及安装技术交底

钻孔灌注桩钢筋笼制作及安装技术交底

大杖子2号大桥钻孔灌注桩钢筋笼制作及安装技术交底一、编制目的明确钻孔灌注桩钢筋笼制作及安装施工作业的工艺流程、操作要点、工艺标准及安全质量和环水保要求等,指导、规范作业施工,以保证施工安全、施工质量和环境保护。

二、编制依据《混凝土结构工程施工质量验收规范》(2010年版)《京沈施桥-164》《京沈桥通-16》《铁路混凝土工程钢筋机械连接技术暂行规定》三、技术要求3.1、本桥桩基为D=φ100cm、φ125cm两种,桩身纵向配筋分为通长。

3.2、钢筋采用HRB400钢筋和HPB300钢筋,施工时桩基钢筋的混凝土净保护层厚度不得小于70mm。

3.3、施工承台之前需逐桩进行检测。

3.4、基桩钢筋笼设加强箍筋以利吊装,沿钢筋笼长度每隔2m设置混凝土块4块,沿桩身均匀分部,垫块为圆形,半径为7.5cm,与桩身混凝土同号,圆块中心穿钢筋并与桩身钢筋焊接固定。

混凝土块与钢筋笼密贴并连接牢固。

确保钢筋笼均匀对称于桩孔后,方可灌注混凝土四、施工程序及工艺流程4.1 施工程序主要施工程序为;施工准备→台具模具制作→钢筋笼分节加工→声测管安制→钢筋笼底节吊放→第二节吊放→校正、焊接→最后节定位。

4.2 工艺流程平整硬化、大棚搭设↓台模、模具放样施工↓钢筋检验、试验、报验→钢筋放样、下料声测管报验、安装→钢筋笼分节加工--→钢筋笼报检钢筋笼底节吊装第二节吊装对位、效验钢筋笼上下节焊接连接--→焊接质量检验、报检吊放最后一节并定位桩长大于L≥15m长加工流程图五、施工要求5.1 钢筋储存5.1.1 钢筋的外观检查合格后,应按钢筋品种、等级、牌号、规格及生产厂家分类堆放,不得混杂,且应设立识别标志。

5.1.2钢筋在储存过程中应避免锈蚀和污染,宜在库内或棚内存放,露天堆置时,应架空存放,离地面不宜小于100mm,应加以遮盖。

5.1.3检验合格的判定标准:如有一个试样一项指标不合格,则应另取双倍数量的试样进行复检,如仍有一个试样不合格,则该批钢筋判为不合格。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灌注桩钢筋笼制作技术交底书
1.材料进场
钢筋笼原材料进场后,首先要检验进场材料的牌号、等级、规格和产品外观,检查无误后再检验其出厂质量合格证书和质量检验报告单。

无合格证书和质量检验报告单的应不予验收。

进场材料验收后,应按材料的不同种类、型号、规格、等级及生产厂家分别堆存,不得混杂,并设立识别标志,挂牌待检,材料宜堆存在仓库(棚)内,当钢筋露天堆置时,采用下部垫高30㎝且采用塑料彩条布遮盖,以防淋雨锈蚀和其它污染,影响钢筋质量。

一旦出现钢筋锈蚀,使用之前必须进行除锈处理,否则不得使用。

材料入库存放后,应及时对进场材料按规定抽检频率进行验证试验,待检材料应挂牌;待检。

检验合格应挂牌:已检。

不合格应予退场。

2.钢筋笼制作
钻孔灌注桩钢筋笼在加工场地集中制作,并采用长线法施工。

钢筋笼分为3节加工,顶笼标准长度,底笼为调节段,底笼主要用于安装声测管。

钢筋笼长度宜为18m左右,并尽量减少施工现场焊接量。

施工时要按照设计图纸和技术规范加工,下料时要考虑到搭接长度。

钢筋笼制作时要按照统一的标准进行加工,不得随意更改,以防出错。

钢筋笼在钢筋胎膜上加工,在预先弯制好的加强筋圆圈上,等距离的画好主筋的间距,以保证钢筋笼主筋位置的准确;加强筋按设计施工图纸要求的间距进行布设(每2m一道)。

钢筋笼制作时,在相邻两节钢筋笼对应的钢筋上用油漆做出通长接地标记,接地钢筋不允许采用对焊接头。

应采用单面焊或双面焊,单面焊焊缝不小于10d、双面焊不小于5d,焊缝宽度为0.7d,高度0.3d。

钢筋笼外侧安装细石混凝土垫块作为钢筋保护层,直径为14cm,厚度为5cm,垫块混凝土等级应与桩基混凝土等级一致。

砼垫块集中制作,标准养护,达到设计强度后方可使用。

每隔2m设一层,每层均布4个, 梅花状布置。

5
14
1.2c m 84c m 80c m 砼保护块
φ20主筋φ20加强箍筋
φ10mm圆钢,长
度16cm
钢筋笼断面图
箍筋:加强箍筋制作要按图纸尺寸制作,不得进行随意修改;螺旋箍筋,首先调直钢筋,再盘好待用,间距加强区每10㎝一道,一般区域每20㎝一道,误差应控制在规范许可范围内,施工时需注意设计图中螺旋箍筋布置,螺旋箍筋搭接长度为10d 。

螺旋箍筋以采用点焊方式固定(满布式焊接),如用绑扎方式固定必须全不绑扎到位,绑扎点采用十字行绑扎。

钢筋焊接(主筋):加工场内主筋焊接采用双面搭接焊,同一截面上接头数量不超过50%,采用双面搭接焊时焊缝长为5d;现场采用单面搭接焊,焊缝长为10d ,焊缝宽度0.7d,焊缝高度0.3d 。

加工时需注意顶笼处端部打弯需符合设计要求,打弯钢筋直线长度为4.25d,打弯半径2.5d 。

为保证轴线一致搭接焊前主筋需预弯4°角,并且预弯长度要保证一致,但不能小于焊接所需长度(10d )。

同时为现场焊接方便,弯曲制作时,注意弯曲方向,一般上口为顺时针弯曲,下口为逆时针弯曲。

钢筋笼制作完成后,应及时进行自检,并通知监理验收,检验合格后方可使用。

每一套钢筋笼制作都需要挂标牌并标示出合格、待检,不合格三种情况,不合格钢筋笼不允许出厂。

3.钢筋笼存放、运输、安装
钢筋笼存放:要求下垫30㎝方木,并在钢筋笼上方用塑料彩条布进行覆盖;钢筋笼放置时需注意上下口方向排列,并设置标牌。

钢筋笼运输:采用加长板架车,拖拉机牵引,运输过程中要防止钢筋笼变形,轻吊轻放。

放置地点应提前用枕木垫高,避免钢筋直接接触泥土地,污染钢筋。

钢筋笼安装:钻孔桩成孔检验合格后,即可开始钢筋笼的吊装施工。

同时应
该在孔口边放置两根枕木用来支撑钢筋笼,并且要高出护筒口5cm。

钢筋笼安装采用汽车吊(不小于16T),为了保证骨架起吊时不变形,可以在
加强骨架内焊接临时三角支撑,以加强其刚度。

钢筋笼宜采用三点吊装,吊装时
第一吊点设在骨架的下部,第二点设在骨架长度的中点到上三分点之间。

第三点
放在钢筋骨架的上部。

对于长骨架,起吊前应在骨架内部临时绑扎两根Φ48钢
管以加强其刚度。

起吊时,先提第三点,使骨架稍提起,再与第二、第三点同时
起吊。

待骨架离开地面后,第一吊点停吊,继续提升第三吊点。

随着第三吊点不
断上升,慢慢放松第一吊点和第二吊点,直到骨架同地面垂直,停止起吊。

解除
第一吊点,检查骨架是否顺直,如有弯曲应整直。

当骨架进入孔口后,应将其扶
正徐徐下降,严禁摆动碰撞孔壁。

然后,由下而上地逐个解去绑扎钢管的绑扎点
及钢筋十字支撑。

当骨架下降到第三吊点附近的加强箍接近孔口,可用型钢等穿
过加强箍筋的下方,将骨架支承于枕木之上。

再起吊第二节骨架,使上下两节骨
架位于同直线上进行焊接,焊接时要保证上下主筋顺直,焊接长度单面焊为10d、双面焊5d。

焊缝要饱满、无烧伤主筋、无焊渣残留。

每一处接头焊接完成,需
要自检并且上报监理工程师,合格后方可进行下一道工序。

全部接头焊好后就可
以下沉入孔,直至所有骨架安装完毕。

并在孔口牢固定位,以免在灌注混凝土过
程中发生浮笼现象。

吊筋:由测定的孔口标高来计算吊筋的长度,并反复核对无误后再焊接定位筋。

吊筋采用Φ10的钢筋制作,采用四点支撑。

利用护桩在钢筋笼上拉出十字线,找出钢筋笼中心,并使其与桩位中心重合。

然后在定位钢筋骨架顶端的顶吊圈下面插入两根平行的型钢,并将整个定位骨架支托于枕木上。

为了节省钢筋笼焊接时间,现场需保持不少于二台电焊机,分工流水作业。

电机电流要适中,不宜过大过小,防止焊接时烧伤钢筋。

钻孔桩钢筋骨架允许偏差
序号项目允许偏差(mm)
1 钢筋骨架在承台底以下长度±100
2 钢筋骨架直径±10
3 主钢筋间距±10
4 加强筋间距±20
5 箍筋间距或螺旋筋间距±20
6 钢筋骨架垂直度骨架长度1%
4.声测管安装
本工程桩基均需要安装声测管,原桩基钢筋主筋N1若为通长筋,N3钢筋布置与原桩基钢筋布置图相同,若为非通长筋,N3钢筋在原来布置的基础上自上而下每隔2米布置一根到桩基底部,同时将声测管之间的3根主筋N1延长至桩基底部,新增的N3钢筋与主筋N1焊接,与声测管绑扎,不得使用焊接固定。

声测管布置图
声测管采用A3钢板,内径50mm壁厚3mm,声测管底端有效封闭沿桩身全程埋设,管内无异物,完成埋设后顶端封闭;声测管固定在N3钢筋内侧,绑扎牢固,保持竖直。

同时为保证声测管垂直并相对平行,可采用相隔一定距离焊接支撑架的方法,声测管在桩中位置应等分桩的圆周;声测管的连接应尽量采用丝扣连接,以保证声测管内的顺直通畅,声测管底部与桩底等齐;在埋设过程中,应检查声测管是否畅通,并事先灌满清水,做好管底封闭、管口加盖等工作成桩后为检测需要,声测管顶口需要高出桩顶标高不少于30cm,并应互相平行、顺直。

声测管顶部埋设图
5.安全注意事项
施工中应注意安全,严格按照制度规程要求操作。

钢筋笼吊装作业时要有现场的指挥人员。

用电安全及电路架设维修作业应由专业电工操作。

各种机械的操作工应持证上岗。

操作工要按照相关工序正确使用劳动保护用品,注意文明施工。

各种安全标志要挂设在明显处警示,加强维护措施。

夜间施工要加强值班巡查、保证场地有足够的照明。
