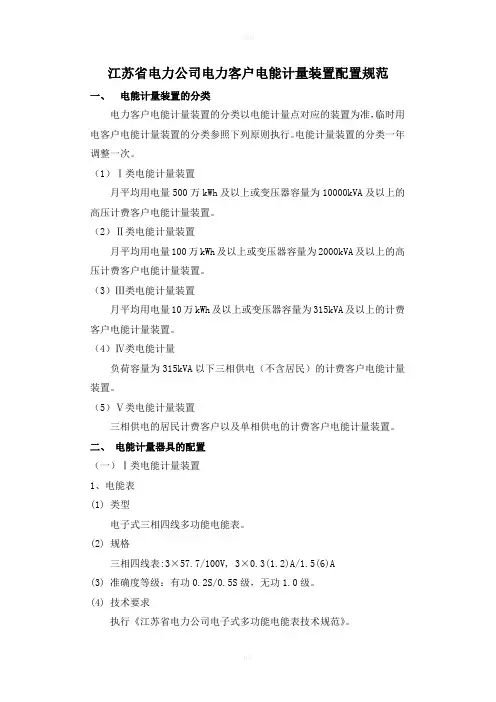

一、电能计量装置的分类

电力客户电能计量装置的分类以电能计量点对应的装置为准,临时用电客户电能计量装置的分类参照下列原则执行。电能计量装置的分类一年调整一次。

(1)Ⅰ类电能计量装置

月平均用电量500万kWh及以上或变压器容量为10000kVA及以上的高压计费客户电能计量装置。(2)Ⅱ类电能计量装置

月平均用电量100万kWh及以上或变压器容量为2000kVA及以上的高压计费客户电能计量装置。

(3)Ⅲ类电能计量装置

月平均用电量10万kWh及以上或变压器容量为315kVA及以上的计费客户电能计量装置。

(4)Ⅳ类电能计量

负荷容量为315kVA以下三相供电(不含居民)的计费客户电能计量装置。

(5)Ⅴ类电能计量装置

三相供电的居民计费客户以及单相供电的计费客户电能计量装置。

二、电能计量器具的配置

(一)Ⅰ类电能计量装置

1、电能表

(1) 类型

电子式三相四线多功能电能表。

(2) 规格

三相四线表:3×57.7/100V, 3×0.3(1.2)A/1.5(6)A

(3) 准确度等级:有功0.2S/0.5S级,无功1.0级。

(4) 技术要求

执行《江苏省电力公司电子式多功能电能表技术规范》。

2、互感器

(1) 电流互感器规格

一次电流:50/75/100/150/200/250/300/400/500/600 A

二次电流:1A/5A

(2) 电压互感器规格

二次电压: 57.7 V

(3) 准确度等级

电压互感器:0.2级。

电流互感器:0.2S级。

(4) 技术要求

110kV及以上执行国家标准,35kV及以下执行《江苏省电力公司互感器技术规范》。

(二)Ⅱ类电能计量装置

1、电能表

(1) 类型

对于中心点接地系统与中心点经消弧线圈接地系统的计费客户,配置电子式三相四线多功能电能表。

对于中心点非有效接地系统配置电子式三相三线多功能电能表。

(2) 规格

三相四线表:3×57.7/100V, 3×0.3(1.2)A/1.5(6)A

三相三线表:3×100V, 3×1.5(6)A

(3) 准确度等级:有功0.5S级,无功1.0级。

(4) 技术要求

执行《江苏省电力公司电子式多功能电能表技术规范》。

2、互感器

(1) 电流互感器规格

一次电流:50/75/100/150/200/250/300/400/500/600A

二次电流:1A/5A

(2) 电压互感器规格

二次电压: 57.7 V,100V

(3) 准确度等级

电压互感器:0.2级。

电流互感器:0.2S级。

(4) 技术要求

执行《江苏省电力公司互感器技术规范》。

(三)Ⅲ类电能计量装置

1、电能表

(1) 类型

变压器容量在630kVA及以上电力客户应采用高供高计方式,配置电子式三相三线多功能电能表。

变压器容量在315kVA~500kVA电力客户宜采用高供高计方式,配置电子式三相三线多功能电能表。变压器容量在315kVA以下电力客户采用高供低计方式,配置电子式三相四线多功能电能表。

(2) 规格

三相三线表:3×100V, 3×1.5(6)A

三相四线表:3×220/380V, 3×1.5(6)A

(3) 准确度等级

三相三线表:有功0.5S级,无功1.0级。

三相四线表:有功1.0级,无功2.0级。

(4) 技术要求

执行《江苏省电力公司电子式多功能电能表技术规范》。

2、互感器

(1) 电流互感器规格

高压电流互感器一次电流:30/50/75/100/150/200/250/300 A

低压电流互感器一次电流:400/500/600/800/1000/1200/1500 A

二次电流:5A

(2) 电压互感器规格

二次电压: 100V

(3) 准确度等级

电压互感器:0.2级。

电流互感器:0.2S级。

(4) 技术要求

执行《江苏省电力公司互感器技术规范》。

(四)、Ⅳ类电能计量装置

1、电能表

(1) 类型

a. 对于用电容量在100kVA(100kW)及以上电力客户,配置电子式三相四线多功能电能表。

b. 对于用电容量在100kVA(100kW)以下电力客户,配置电子式普通电能表。

(2) 规格

三相四线(高供低计)表: 3×220/380V,3×1.5(6)A

三相四线(低供低计)表: 3×220/380V

3×1.5(6)A/5(20)A/10(40)A/15(60)A

(3) 准确度等级

有功1.0级,无功2.0级。

(4) 技术要求

执行《江苏省电力公司电子式多功能电能表技术规范》、《江苏省电力公司电子式普通电能表技术规范》。

2、互感器

(1) 电流互感器规格

一次电流:50/75/100/150/200/250/300/400/500/600 A

二次电流:5A

(2) 准确度等级

电流互感器:0.2S级

(3) 技术要求执行《江苏省电力公司互感器技术规范》。

(五)Ⅴ类电能计量装置

1、电能表

(1) 类型

a.居民电力客户

对于执行分时电价的电力客户,配置电子式多费率电能表,对于不执行分时电价的电力客户,配置电子式普通电能表。

b.非居民电力客户

配置电子式普通电能表。

c.农村综合变以下电力客户

配置电子式普通电能表。

(2) 规格

电子式单相普通电能表:220V, 5(20)A/10(40)A/15(60)A

电子式单相多费率电能表:220V, 10(40)A/15(60)A

电子式三相普通电能表:3×220/380V ,3×5(20)A/10(40)A/15(60)A

电子式三相多费率电能表:3×220/380V,3×10(40)A/15(60)A

(3) 准确度等级

有功2.0级(技术要求执行1.0级)。

(4) 技术要求

执行《江苏省电力公司电子式普通电能表技术规范》、《江苏省电力公司电子式多费率电能表技术规范》。(六)其它情况

1、电力客户电能计量分表

(1) 类型

电子式三相三线普通电能表、电子式三相四线普通电能表,并具有通讯接口。对于特别需要的装置,可配置电子式三相多功能电能表。

(2) 规格

三相三线表:3×100V, 3×1.5(6) A

三相四线表:3×220/380V, 3×1.5(6)/5(20)/10(40)/15(60) A

(3) 准确度等级

三相三线表:有功0.5S级

三相四线表:有功1.0级

(4) 技术要求

执行《江苏省电力公司电子式多功能电能表技术规范》、《江苏省电力公司电子式普通电能表技术规范》。2、对欠费电力客户安装的预付费电能表

(1) 电能表的选用

在原表的基础上加装电子式预付费电能表,技术规格同原表,准确度等级为1级。

(2) 技术要求

执行《江苏省电力公司电子式预付费电能表技术规范》。

3、个别特殊情况,参照有关技术导则配置。

三、电能计量装置的配置原则:

(1)应采用计量专用或具有计量专用绕组的互感器,二次回路不得接入

与电能计量无关的设备。计量专用电压互感器对于35kV及以下应采用电磁式,110kV及以上宜采用电磁式。

(2)互感器应具有二次端子盒并可铅封。电流互感器不宜采用套管式。

(3)计量专用互感器或计量专用绕组二次负荷的选择:对于户内式电流

互感器额定二次负荷为10VA;户外式电流互感器额定二次负荷为25VA;电压互感器额定二次负荷为30VA。(4)电流互感器的变比应根据变压器容量或用电容量选取,保证其正常

运行中的实际负荷电流达到额定值的60%左右,至少应不小于30%。

(5)互感器二次回路的连接导线应采用铜质单芯绝缘线。电压、电流

互感器二次回路连接导线截面积二次导线不小于4mm2。电流互感器二次与电能表之间的连接应采用分相

独立回路的接线方式。

(6)电压、电流二次回路L1、L2、L3、N相导线应分别采用黄、绿、

红、黑色线,接地线为黄与绿双色线,并安装试验(联合)接线盒。接线盒的端盖应为在铅封后无法触及

端子的结构。

(7)二次导线由电压、电流互感器接线端子直接接至计量柜内的联合接

线盒,中间不得有任何辅助接点。110kV及以上电压互感器可经端子箱接至联合接线盒,可装设快速熔断器。

(8)经电流互感器接入的低压三相四线多功能电能表,其电压引线应单

独接入,不得与电流线共用,电压引线的另一端应接在电流互感器的一次电源侧母线上,电压引线与CT

一次电源应同时切合。

(9)双回路供电的电力客户应分别安装电能计量装置,PT不得切换。

计费高压电能计量装置的二次回路,应有失压/失流监测装置(可采用多功能电能表的辅助功能实现)。(10)下列部位必须具备加封条件:电能表二侧表耳;电能表表尾;电能

表箱(柜)门;计量柜试验接线盒;互感器二次接线端子、二次回路中接线端子(含保护装置断开点);

互感器柜门及顶盖;电压互感器一次刀闸操作把手、熔管室及手车摇柄;计量监测及抄表装置等。

(11)对于Ⅰ类电能计量装置可采用主、副表计量方式。

(12)对于低供低计电能表,其接入线路电流大于60A时,应采用互感

器接入式电能表。

(13)10kV及以下供电的电力客户,应配置专用的整体式电能计量柜或电能计量箱,并符合省公司技术规范要求。35kV供电的电力客户,宜配置专用的电能计量柜或电能计量箱。户内式电流、电压互感器应采用

干式全密封互感器,且尽量在一个柜内,在电流、电压互感器分柜的情况下,电能表应安装在电流互感器柜内。

国网江苏发布《客户侧储能系统并网管理规定》(试行)

国网江苏发布《客户侧储能系统并网管理规定》(试行) 近日,国网江苏省电力公司发布了《客户侧储能系统并网管理规定》(试行),以下为全文: 第一章总则 第一条为进一步支持江苏省客户侧储能系统加快发展,规范客户侧储能系统并网管理,提高并网服务水平,依据国家有关法律法规、行业标准,以及国家电网公司《储能系统接入配电网设计规范》(Q/GDW11376-2015)、《储能系统接入配电网测试规范》 (Q/GDW676-2011)、《储能系统接入配电网技术规定》(Q/GDW564-2010)、《电池储能电站设计规程》(Q/GDW11265-2014)和《电网配置储能系统监控及通信技术规范》(Q/GDW 1887-2013)等技术规范,结合江苏电网实际,按照一口对外、优化并网流程、简化并网手续、提高服务效率的原则,制定本规定。 第二条客户侧储能系统是指在客户所在场地建设,接入客户内部配电网,在客户内部配电网平衡消纳,并通过物理储能、电化学电池或电磁能量存储介质进行可循环电能存储、转换及释放的设备系统。 第三条本规定仅适用于35千伏及以下电压等级接入,储能功率20兆瓦以下的客户侧储能系统: 第一类:10(6,20)千伏及以下电压等级接入,单个并网点储能功率不超过6兆瓦的客户侧储能系统。 第二类:10(6,20)千伏电压等级接入,单个并网点储能功率超过6兆瓦,或35千伏电压等级接入的客户侧储能系统。 第四条除第一、二类以外的客户侧储能系统,本着简便高效的原则,执行国家电网公司(以下简称国网公司)、国网江苏省电力公司(以下简称省公司)常规电源相关管理规定并做好并网服务。 第五条对客户侧储能系统接入的客户内部配电网有其他发电项目的,依发电项目相应管理规定和流程执行。

(技术规范标准)电能计量箱技术规范(阻燃ABS材质)

电能计量箱技术规范 (阻燃ABS材质) 1 、总则 1.1 本技术规范书适用于整体组合电能计量箱,它提出了该计量箱的功能设计、结构、性能、安装和试验等方面的技术要求。 1.2 需方在本规范书中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,未对一切技术细则做出规定,也未充分引述有关标准和规范的条文,供方应提供一套满足本规范书和现行有关标准要求的高质量产品及其相应服务。 1.3 如果供方没有以书面形式对本规范书的条款提出异议,则意味着供方提供的设备(或系统)完全满足本规范书的要求。如有异议,不管是多么微小,都应在投标书“技术差异表”中加以详细描述。 1.4 本技术规范书经需供双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。 1.5 供方须执行现行国家标准和行业标准。应遵循的主要现行标准如下: 1. GB7251.1-2005开关和控制设备第1部分型式试验和部分型式试验成套设备; 2. GB7251.3-2006开关和控制设备第3部分对非专业人员可进入场地的低压成套开关设备和控制设备—配电板的特殊要求; 3. DL/T 448-2000 电能计量装置技术管理规程; 4.GB/T 16934-1997 电能计量柜; 5. DL/T 5137-2001 电测量及电能计量装置设计技术规程; 6. GB50254-96 电气装置安装工程低压电器施工及验收规范; 7. 《国家电网公司输变电工程通用设计400V电能计量装置分册》 8. 《国家电网公司输变电工程通用设计220V电能计量装置分册》 9. GB191 《包装储运图示标志》 10. GB2681 《电工成套装置中的导线颜色》 11. GB2682 《电工成套装置中的指示灯和按钮颜色》

江苏省电力公司关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)

关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行) 一、总则 1、为了合理使用公司资金,加强电网建设工程的概(预)算管理,提高电网的投资效益,特制定本规定。 2、本规定根据国家经济贸易委员会2002年第15、16号公告关于公布《火电、送变电工程建设预算费用构成及计算标准》(2002年版),以及与之相配套的新概预算定额并结合我省电网的实际情况制定。 3、在本规定之外,确有必要增列的项目和费用,必须以国家综合管理部门、江苏省人民政府的规定为依据。 4、本规定仅适用于我省电网工程。 二、建设概预算编制依据及标准 1、项目划分及费用性质划分:执行国家经济贸易委员会颁发2002年版《电力工业基本建设预算管理制度及规定》。 2、工程量:按所编制工程设计图纸、设备清册及电气、土建等专业提资单。对影响投资较大的项目,如主要设备的选型、主控制楼的面积、地基处理、杆塔类型、导地线(电缆)型号等应进行技术经济比较,分析后确定。 3、定额: (1)10千伏及以下工程执行《全国统一安装工程预

算定额》第二册(电气工程),第三册(送电工程)以及江苏省综合预算定额。 (2)35千伏及以上送变电工程执行《电力工程概算定额》、《电力工程预算定额》(建筑工程、电气设备安装工程、送电线路工程[2001年修订本])以及相应的定额交底说明。 4、装置性材料预算价格:执行华东地区电力建设装置性材料综合预算价格(江苏价99版),不足部分参照98年预算价,并按市场价格(大宗材料按招标价)计算正负价差。 5、建筑工程材料价格:按电力行业颁布的定额材料价,并按各地区的市场价计算正负价差。 6、设备价格:主要设备按招标价、定货合同价。一般设备按同类工程合同价或市场询价。 三、工程费用构成及取费标准 220千伏及以上送变电工程: 220千伏及以上送变电工程执行国家经贸委颁布的2002年版《电力工业基本建设预算管理制度及规定》。并对以下取费作暂行规定: 1、新建变电所设计如采用监控装置且无人值守时,工器具、办公、生产及生活家具购置费和生产职工培训及提前进厂费乘0.5折减系数。 2、设计收费暂按国家计委、建设部(计价格[2002]10

江苏省电力公司《电气设备倒闸操作规范》

江苏省电力公司《电气设备倒闸操作规范》 为了更好地执行《电业安全工作规程》(发电厂和变电所电气部分),进一步规范电气设备倒闸操作,确保人身、电网和设备的安全,提高管理水平,特制订本规范。 1 适用范围 1.1 本规范规定了电气倒闸操作的基本要求和原则、基本步骤、遥控操作以及操作票的管理等。对倒闸操作的发受令、填票、审核、执行、复查、总结等全过程作了具体的规定。 1.2 倒闸操作是电气设备状态的转换、变更一次系统运行结线方式、继电保护定值调整、装置的起停用、二次回路切换、自动装置投切、切换试验等所进行的操作执行过程的总称。 1.3 本规范适用于江苏省电力公司管辖范围内调度、500kV及以下变电所、配电网和发电厂升压站所有电气设备的倒闸操作及管理。 1.4 本规范如与上级颁发的规程、制度等相抵触时,按上级有关规定执行。 2 引用标准 2.1 《电业安全工作规程》(发电厂和变电所电气部分) DL408-91 2.2 《国调中心调度规程》 2.3 《华东电力系统调度规程》 2.4 《江苏省电力系统调度规程》 2.5 华东电网500千伏变电所“两票”执行规定(试行)(1993年) 2.6 苏电安[1998]300号文《关于电气操作票、工作票执行和合格率统计办法的规定》 2.7 江苏省电力公司《无人值班变电所运行管理导则》(苏电生字[1999]1133号文) 2.8 华东《关于加强供电运行工作的若干意见》 3 常用操作术语 3.1 常用操作标准设备名称 主变,所用变(厂变),开关,闸刀(刀闸),接地闸刀(刀闸),母线, 线路,压变,流变,电缆,避雷器,电容器,电抗器, 消弧线圈,令克(跌落熔断器),保护 3.2 常用操作术语 3.2.1 开关、闸刀(刀闸)、接地闸刀(刀闸)、令克:合上、拉开 3.2.2 接地线:装设(挂)、拆除

第一篇---电能计量装置基本知识

第一篇电能计量基本知识 电能计量是电力生产、营销以及电网安全运行的重要环节,发、输、配电和销售,使用都离不开电能计量。电能计量的技术水平和管理水平不仅影响电能量结算的准确性和公正性,而且事关电力工业的发展,涉及国家电力企业和广大电力客户的合法权益。电能计量是电力安全生产和经营管理的主要基础,电能计量装置准确与否,关系着广大电力用户、发电企业和电网企业的切身利益,关系到电网公司的服务水平。 本篇重点讲述电能计量装置的组成及作用;电能表的分类、铭牌和选用;各类电能表的结构、工作原理及接线。 第一章电能计量装置的基本知识 ◆1.1电能计量装置的组成及作用 1.1.1 电能计量装置的组成 电能计量装置是直接与电网相连并对用户进行电能计量的全套装置。主要由电能表、计量互感器(电流互感器、电压互感器)、及二次回路和附属部件(实验接线盒、电能计量柜箱、门封和门锁)等组成。 1.1.2 电能计量装置的作用 电能计量装置是供电企业和电力客户进行电能计量、结算的“秤杆子”。用来计量用户用电情况,并具有抗破环、数据分析、数据传输、各种系统保护等功能。 1.电能表的作用:用来测量电能的仪表也称电度表,是电能计量装置的核心,用来计量负 载消耗的或电源发出的电能并兼有采样、测量、计算、显示与存储等功能。 2.计量互感器的作用: 互感器分为电压互感器和电流互感器,其作用如下: (1)扩大电能表的量程。电流互感器将大电流变换成小电流;电压互感器将高电压变换成低电压。 (2)隔离高电压、大电流,保证操作人员和仪表的安全。 (3)减少仪表的制造规格。除直接接入式电能表外,电流互感器的二次侧以5A为主,电 压互感器的二次侧以100V为主。 3.二次回路的作用: 互感器的二次回路分为电压二次回路和电流二次回路,其作用如下: (1)电压二次回路是指电压互感器、电能表的电压线圈以及连接二者的导线所构成的回路。由于连接导线阻抗等因素的影响,电能表电压线圈上的电压往往小于额定值,二次回路电压降的大小直接影响电能计量的准确度。 (2)电流二次回路是指电流互感器、电能表的电流线圈以及连接二者的导线所构成的回路。电流互感器的二次负载包括二次连接导线阻抗、电能表电流线圈的阻抗、端钮之间的连接电阻等,它直接影响电流互感器的准确度等级。 1.1.3 电能计量柜 电能计量柜作为电能计量装置的一种,具有封闭性好,安全性强的特点。适用安装在户内、户外,便于加强技术管理。 DL/T448-2000《电能计量装置技术管理规程》明确规定,10kV及以下电压供电用户用于贸易结算的电能计量装置,应配置全国统一标准的电能计量柜。 ◆1.2电能计量装置的分类 现行有关规程规定,运行中的计量装置按其所计量电能多少和计量对象的重要性分为 5 类: Ⅰ类:月平均用电量500万kW 及以上或受电变压器容量为10MVA以上的高压计费 用户;200MW及以上的发电机(发电量)、跨省(市)高压电网经营企业之间的互馈电量交换

电能计量装置运行管理办法

电能计量装置运行管理办法 1 范围 本办法规定了本公司电能计量装置管理的内容、方法及技术要求,适用于本公司所管辖的电能计量装置运行管理工作。 3 职责与分工 3.1 营销部 为公司电能计量归口管理部门。组织参与新建、改(扩)建工程电能计量装置设计审查;组织参与开展新建、改(扩)建工程电能计量装置竣工验收和运行维护等;负责审核、上报电能计量装置运行管理方面有关报表。 3.2 设计所 负责按照国家、行业相关标准、规程及省公司相关技术规范进行新建、改(扩)建工程电能计量装置方案设计。 3.3 工程项目部门 3.3.1 负责组织电能计量装置设计方案审查、竣工验收,通知并督促设计方案审查人员做好设计方案审查及签字确认,以及竣工验收和根据验收情况会签验收报告。 3.3.2 负责提供与现场实际相符的电能计量装置一、二次图纸(二次图纸含:PT、CT 出口端子图、计量柜端子排图、原理展开图等)。 3.3.3 负责协调并解决电能计量装置设计方案审查及竣工验收出现的相关问题,应在规定的时限内做出有效的处理。 4 管理内容及要求 4.1 电能计量装置的分类及技术要求 4.1.1 电能计量装置分类 4.1.1.1 用户计量点(含趸售关口计量点)的电能计量装置分类 4.1.1.1.1 运行中的电能计量装置 按照月平均用电量(月平均用电量指该计量点上年度全年结算电量除以实际用电月份后所得的月平均用电量)进行分类。 Ⅰ类:月平均用电量 500 万 kWh 及以上计量点的电能计量装置。 Ⅱ类:月平均用电量 100 万 kWh 及以上计量点的电能计量装置。 Ⅲ类:月平均用电量 10 万 kWh 及以上计量点的电能计量装置。 Ⅳ类:月平均用电量 10 万 kWh 以下计量点的电能计量装置。 Ⅴ类:单相供电计量点的电能计量装置。 4.1.1.1.2 新增电能计量装置 按容量大小进行分类。 Ⅰ类: 变压器容量为 10000kVA 及以上计量点的电能计量装置。 Ⅱ类: 变压器容量为 2000kVA 及以上计量点的电能计量装置。 Ⅲ类: 变压器容量为 315kVA及以上计量点的电能计量装置。 Ⅳ类: 负荷容量为 315kVA 以下计量点的电能计量装置。 Ⅴ类: 单相供电计量点的电能计量装置。 4.1.1.2 关口计量点(不含趸售关口计量点)电能计量装置分类 Ⅳ类:内部考核计量点的电能计量装置。 4.1.2 技术要求 4.1.2.1 新建、改(扩)建工程的电能计量装置 电能表和互感器的等级不得低于下表要求,装置其它配置应满足《电能计量装置技术管理规程》(DL/T 448)和《关于规范电能计量装置配置合格率统计分析工作的通知》(国网营销计量〔2007〕27 号)要求。

国网江苏省电力公司_招标190923

招标投标企业报告国网江苏省电力公司

本报告于 2019年9月23日 生成 您所看到的报告内容为截至该时间点该公司的数据快照 目录 1. 基本信息:工商信息 2. 招投标情况:招标数量、招标情况、招标行业分布、投标企业排名、中标企业 排名 3. 股东及出资信息 4. 风险信息:经营异常、股权出资、动产抵押、税务信息、行政处罚 5. 企业信息:工程人员、企业资质 * 敬启者:本报告内容是中国比地招标网接收您的委托,查询公开信息所得结果。中国比地招标网不对该查询结果的全面、准确、真实性负责。本报告应仅为您的决策提供参考。

一、基本信息 1. 工商信息 企业名称:国网江苏省电力公司统一社会信用代码:91320000134766570R 工商注册号:320000000005041组织机构代码:134766570 法定代表人:尹积军成立日期:1988-12-25 企业类型:有限责任公司(非自然人投资或控股的法人独 资) 经营状态:存续 注册资本:9410148.717万人民币注册地址:南京市上海路215号营业期限:1988-12-25 至 / 营业范围:统一经营公司所属或接受委托经营的发电厂、江苏境内外电量购售业务,操办电力建设项目,电能交易服务,从事与电力工业有关的规划、设计、运维、检修、研究、咨询、试验、修造,电力器材经销,经营与本企业生产、科研相关的产品及技术的进出口业务,电力人才交流、信息服务,电力专用通信、信息网络与系统及设施的经营、技术改造、工程建设,承修、承试电力设施(分支机构经营),电动汽车销售、租赁、运营,充换电及储能设施建设运营,综合能源服务,住宿、餐饮服务,培训(限分支机构经营)。(依法须经批准的项目,经相关部门批准后方可开展经营活动) 联系电话:*********** 二、招投标分析 2.1 招标数量 企业招标数: 个 (数据统计时间:2017年至报告生成时间)1,559

电能计量装置检验规程完整

电能计量装置检验规程 SD109—83 中华人民共和国水利电力部 关于颁发《电能计量装置检验规程》等 四种规程的通知 (83)水电技字第94号 我部1962年颁发的《电气测量仪表检验规程(试行)》,已委托西北电管局电力试验研究所等单位进行了修订。根据各方面的意见,现将原规程分订成《电能计量装置检验规程》和《电测量指示仪表检验规程》两本规程,并委托华北电管局电力试验研究所和华东电管局电力试验研究所等单位编写了《交流仪表检验装置检定方法》和《直流仪表检验装置检定方法》两本规程。经过两年来的试验、验证和讨论修改,现正式颁发,其名称及编号如下: 1.电能计量装置检验规程 SD109—83 2.电测量指示仪表检验规程 SD110—83 3.交流仪表检验装置检定方法SD111—83 4.直流仪表检验装置检定方法 SD112—83 以上规程从1984年7月1日开始执行。在执行中,如遇到问题,可随时函告我部。自执行之日起,原水利电力部1962年颁发的《电气测量仪表检验规程(试行)》作废。 1983年12月31日 本规程适用于电力系统中考核经济技术指标和计收电费的新装及运行中的电能计量装置(包括安装式感应系有功、无功电能表,最大需量表,以及与它们连用的电流、电压互感器及二次回路)和携带型精密电能表的检验。 1 电能计量装置的分类办法和检验周期 1.1 分类办法 考核技术经济指标和计收电费的电能计量装置按其计量的重要性分为四类。其类别和相应计量装置的准确度等级要求如表1所示。 1.2 检验周期 运行中的电能计量装置应分别按下列周期轮换和现场检验: a.Ⅰ类电能表:每3个月至少现场检验1次,每2~3年轮换1次; b.Ⅱ类电能表:每6个月至少现场检验1次,每2~3年轮换1次; c.Ⅲ类电能表:每年至少现场检验1次,每2~3年轮换1次; d.Ⅳ类电能表:三相电能表每2~3年轮换1次,单相电能表每5年轮换1 次; e.Ⅰ、Ⅱ类电能计量装置的电流互感器、电压互感器:每5年至少现场检验1次; f.用于量值传递的携带型精密电能表。供现场检验用的,每3~4个月检验1 次,经常使用的每6个月检验1次,其它的1年检验1次。 表1

电能计量装置配置

一、判断题 1、在三相负荷对称情况下,三相四线有功电能表漏接一相电压或电流,电能表少计电量1/3。 答案:正确 2、计量装置的电流互感器二次回路导线截面不小于2.5 平方毫米。 答案:错误 3、装设在35kV及以上的电能计量装置,应使用互感器的专用二次回路。 答案:正确 4、接入中性点绝缘系统的3台电压互感器,35kV及以上的宜采用Yo/yo方式接线;35kV以下的宜采用V/v方式接线。 答案:错误 5、由于接线错误,三相三线有功电能表,在运行中始终反转,则计算出的更正系数必定是负值。 答案:正确 6、电源线从互感器P1穿过时,S1接电表进线端,S2接出线端,称正接式。答案:正确 7、若电能表端子按顺序接3、6、9端子接电流互感器的S1出线,2、5、8端子从电源线引一根电线出来接1、4、7端子接电流互感器的S2出线10接零线,两种接线方式的电表均逆转,违反上述接线时电表则正转。 答案:错误 8、三相三线无功电能表在运行中产生反转的重要原因是,三相电压进线相序接反或容性负荷所致。 答案:正确 9、常用电气设备容量低于电能表标定值20%时,造成少计电量。 答案:错误 10、带互感器的计量装置,应使用专用接线盒接线。 答案:错误 11、对用户计费的110kV及以上的计量点或容量在3150kVA及以上的计量点,应采用0.5级或0.55级的有功电能表。 答案:正确

12、从电压互感器到电能表的二次回路的电压降不得超过1.5%。 答案:错误 13、安装在用户处的35kV以上计费用电压互感器二次回路,应不装设隔离开关辅助触点,但可装设熔断器。 答案:错误 14、一只电流互感器二次极性接反,将引起相接的三相三线有功电能表反转。答案:错误 15、10kV电压互感器在高压侧装有熔断器,其熔断丝电流应为1.5A。 答案:错误 16、电压互感器二次回路连接导线截面积应按允许的电压降计算确定,但至少不应小于2.5平方毫米。 答案:正确 17、电压互感器一次绕组与被测的一次电路并联,二次绕组与测量仪表的电压绕组串联。 答案:错误 18、需拆除与运行中的电流互感器相连接的电能表时必须先用导线或短路连接片将二次回路短接,以防开路。 答案:正确 19、电流互感器一、二次出线端子的标记分别用L1、L2和Kl、K2表示。 答案:正确 20、按照DL/T448-2000《电能计量装置技术管理规程》的规定,电能计量装置可分为五类。 答案:正确 21、变压器容量为1000kVA及以上的高压计费用户的计量装置属于Ⅱ类电能计量装置。 答案:错误 22、在三相负荷对称情况下,三相四线有功电能表任一相电流线圈接反,电能表少计电量1/3。 答案:错误

国网公司计量装置检验标准化作业指导书汇总

电能表现场检验作业指导书 一、总则 1、适应范围 本作业指导书适应于新装及运行中高供高计的电力用户和发、供电企业间用于电量交易的电能计量装置的现场检验。 2、引用的标准和规程 a.JJG313-1994《测量用电流互感器检定规程》 b.JJG314-1994《测量用电压互感器检定规程》 c.JJG169-1993《互感器校验仪检定规程》 d.JJG1027-1991《测量误差及数据处理》 e.DL409-1991《电业安全工作规程》 f.DL/T448-2000《电能计量装置技术管理规程》 g.SD109-83《电能计量装置检验规程》 h.DL/T614-1997《多功能电能表》 i.DL/T725-2000《电力用电流互感器订货技术条件》 j.DL/T726-2000《电力用电压互感器订货技术条件》 k.JB/T5473-1991《仪用电压互感器》 3、名词和术语 3.1电能计量装置: 直接与电网连接用于计量电能量的一套装置,包括了电能表、计量用电压、电流互感器以及连接它们的二次回路的全部或其中的一部分。 3.2电能计量装置现场检验: 对电能计量装置在安装现场实际工作状态下实施的在线(电能表、电压互感器二次压降)或离线(电流、电压互感器)检测。 3.3电压互感器二次实际负荷: 电压互感器在实际运行中,二次所接的测量仪器以及二次电缆问及其与地线间电容组成的总导纳。

3.4电流互感器二次实际负荷: 电流互感器在实际运行中,二次所接测量仪器的阻抗、二次电缆和接点电阻的总有效阻抗。 3.5电压互感器二次回路压降 由于电压互感器二次回路电缆的电阻、刀闸和接点电阻造成相对于电压互感器二次端子与接入电能表对应端子之间的电压差,它是一个交流向量。 3.6合成误差: 计量用电流、电压互感器的比差和角差以及计量用电压互感器二次回路压降的正交分量、同相分量在测量功率时的误差合成。 3.7综合误差: 电能表误差和计量用互感器以及计量用电压互感器二次回路压降合成误差的代数和。 二、安全工作的一般要求 1、基本要求 1.1为了保证工作人员在现场试验中的人身安全和电力系统发、供、配电气设备的安全运行,必须严格执行《国家电网公司电力安全工作规程(变电站和发电厂电气部分)》。 1.2电气设备分为高压和低压两种: 高压电气设备:电压等级在1000V及以上者: 低压电气设备:电压等级在1000V以下者。 1.3工作人员工作中正常活动范围与带电设备的安全距离 电压等级(kV〉安全距离(m) 10及以下 0.35 20一35 0.60 60-110 1.50 220 3.00 330 4.00

江苏省电力公司应急管理工作规定

江苏省电力公司应急管理工作规定 江苏省电力公司应急管理工作规定 (试行) 第一章总则 第一条为了全面规范和加强公司系统应急管理工作,切实防范和有效处置对公司和社会有严重影响的安全生产事件与社会稳定事件,减少事故灾害和突发事件造成的影响与损失,保障社会稳定和人民生命财产安全,维护公司正常生产经营秩序,制定本规定。 第二条本规定依据《国务院关于全面加强应急管理工作的意见》、《生产安全事故应急预案管理办法》(国家安全生产监督管理总局2009年17号令)、《电力企业应急预案管理办法》(电监安全〔2009〕61号)、《电力突发事件应急演练导则》(电监安全2009]22号)、《国家电网公司应急管理工作规定》(国家电网安监〔2007〕110号)、《江苏省电力公司安全生产突发事件总体应急预案》等,并结合电力生产特点和公司应急管理工作实际制定。 第三条本规定规范了公司应急组织体系、应急预案体系、应急保障体系、应急培训与演练、应急实施与评估等应急管理工作内容。公司各单位应按照本规定要求,健全应急体系,完善应急机制,提高应急处置能力,维护公司安全稳定局面。

第二章应急组织体系 第四条公司系统建立自上而下的应急领导体系。江苏省电力公司应急领导小组是公司应急管理工作的领导机构。组长由总经理担任。主要职责是:贯彻落实省政府和国家电网公司、华东电网公司有关安全生产事故应急救援与处理的法律法规和有关规定;接受省政府和国家电网公司、华东电网公司应急组织机构的领导;领导、指挥公司系统各类重、特大事故和突发事件的应急工作;研究重大应急决策和部署。第五条省公司应急领导小组下设安全应急办公室和稳定应急办公室,分别设在安全监察部和办公室(研究室)。主要职责是:在公司应急领导小组的领导下,分别负责公司安全和稳定应急工作的日常管理,监督、检查省公司及所属各单位安全和稳定应急管理工作情况、各类应急预案的准备和执行情况等;协调制定、修订各类突发事件应急预案及相关规章制度;督促开展应急培训和应急演练工作;负责与地方政府及有关部门的应急工作协调;传达公司应急领导小组下达的应急指令。 第六条相关职能部门根据突发事件类别和应急工作需要,按照谁主管,谁负责原则,负责各自管理范围内的应急工作。 一般情况下,电网事故、人身事故、设备事故、信访稳定和舆情事件以及基建工程、供用电、农电、信息网络等突发事件的应急管理和应急处置工作分别由调度通信中心、安全监察部、生产技术部、办公室、基建部、营销部、农电工作部、科技信息部等部门牵头负责。如突发

江苏省2018-2019年度供电监管

江苏省2018-2019年度供电监管 工作实施方案 为促进江苏供电企业进一步提高供电能力、供电质量和服务水平,维护广大电力消费者的合法权益和社会公共利益,打造良好的供电营商环境,全力提升用户“获得电力”满意度,结合江苏供电监管工作实际,制定江苏省2018-2019年度供电监管工作实施方案如下。 一、工作目标 认真贯彻“创新、协调、绿色、开放、共享”五大发展理念,坚持问题导向,着力发现和解决实际问题,促进供电企业进一步提高供电能力、供电质量,规范供电服务行为,精心打造良好的供电营商服务环境,切实维护好广大人民群众用电权益,实现国家能源局提出的“五个持续,五个保障”工作目标:持续提高供电能力,保障人民群众“用上电”;持续提高供电质量,保障人民群众“用好电”;持续提高供电服务质量,保障人民群众“好用电”;持续整治不合规收费,保障人民群众合法权益;持续治理市场违规行为,保障供电市场公平开放。 二、监管重点 (一)供电服务监管 1、用户“获得电力”优质服务情况重点综合监管。重

点监管供电企业按照《用户“获得电力”优质服务情况重点综合监管工作方案》和《国家能源局关于印发<压缩用电报装时间实施方案>的通知》(国能监管〔2017〕110号)要求,精简申请资料、简化业务流程、压缩报装时间、降低接电成本等工作情况。 2、供电服务问题监管。重点监管供电企业履行电力社会普遍服务义务、用电业务办理、中止供电管理、故障报抢修、计量计费、电费催收、投诉举报处理等情况。 3、重要时段服务监管。重点监管重要节假日和迎峰度夏、迎峰度冬期间居民供电服务情况,切实保障优质稳定的电力供应。 4、停限电监管。重点监管欠费停电是否按规定提前通知,计划停电是否按规定提前公告,对重要电力用户实施停限电是否按照国家有关规定执行等。 (二)供电能力及供电质量监管 1、供电能力监管。重点监管配电网投资政策落实和完成情况以及投资成效,探索开展110千伏及以下电网供电能力和运营效率评价,督促供电企业持续提高供电能力。 2、供电质量监管。重点监管供电“两率”情况,供电企业电压监测点设置和可靠性基础数据管理情况,严肃查处供电质量数据漏报、瞒报、虚报等行为,督促供电企业规范“两率”统计工作。 (三)市场秩序监管

电能计量装置配置原则精编版

电能计量装置配置原则公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

电能计量装置配置原则 1.配置原则 (1)贸易结算用的电能计量装置原则上应配置在供受电设施的产权分界处:发电企业上网线路、电网经营企业间的联络线路两侧都应配置电能计量装置。 (2)I、II、 III类贸易结算用电能计量装置应按计量点配置计量专用电压、电流互感器或者专用二次绕组。电能计量专用电压、电流互感器或专用二次绕组及其二次回路不得接入与电能计量无关的。 (3)单机容量100MW及以上的发电机组上网结算电量,以及电网经营企业之间购销电量的计量点,宜配置准确度等级相同的主、副两套电能表。即在同一回路的同一计量点安装一主一副两套电能表,同时运行、同时记录,实时比对和监测,以保证电能计量装置的准确、可靠,避免较大的电量差错。 (4)35KV以上贸易结算用电能计量装置中的电压互感器二次回路,应不装设隔离开关辅助触点,但可装设熔断器;35kV及以下贸易结算用电能计量装置的电压互感器二次回路,应不装设隔离开关辅助触点和熔断器。 (5)安装在用电客户处的贸易结算用电能计量装置,1OKV及以下电压供电的,应配置符合GB/T16934规定的电能计量柜或计量;35kV电压供电的,宜配置GB/T16934规定的电能计量柜或电能计量箱。 (6)贸易结算用的高压电能计量装置应装设电压失压计时器。未配置计量柜(箱)的电能计量装置,其互感器二次回路的所有接线端子、试验端子应能实施铅封。 (7)互感器的实际二次负荷应在25%~100%额定二次负荷范围内;电流互感器额定二次负荷的功率因数应为电压互感器额定二次功率因数应与实际二次负荷的功率因数接近。 (8)电流互感器在正常运行中的实际负荷电流应为额定一次电流值的60%左右,至少应不小于30%。否则,应选用具有高动热稳定性能的,以减小变比。 (9)选配过载4倍及以上的宽负载电能表,以提高低负荷计量的准确性。 (10)经电流互感器接人的电能表,其标定电流宜不超过TA额定二次电流的30%,其额定最大电流应为TA额定二次电流的120%左右。直接接入式电能表的标定电流应按正常运行负荷电流的30%左右进行选择。(11)对执行功率因数调整电费的客户,应配置可计量有功电量、感性和容性无功电量的电能表;按最大需量计收基本电费的客户,应配置具有最大需量计量功能的电能表;实行分时电价的客户,应配置复费率电能表或多功能电能表。 (12)配有数据通信接口的电能表,其通信规约应符合DL/T645的要求。 (13)具有正、反向送受电的计量点,应配置计量正向和反向有功电量以及四象限无功电量的电能表。一般可配置1只具有计量正、反向有功电量和四象限无功电量的多功能电能表。 (14)中性点绝缘系统(如经消弧线圈接地)的电能计量点,应配置经互感器接人的三相三线(3×100V)有功、无功电能表;但个别经过验证、接地电流较大的,则应安装经互感器接人的三相四线(3×有功、无功电能表。 (15)中性点非绝缘系统(即中性点直接接地)的电能计量点,应配置经互感器接人的三相四线(3×有功、,无功电能表。 (16)三相三线低压线路的电能计量点,配置低压三相三线(3×380V)有功、无功电能表;当照明负荷占总负荷的15%及以上时,为减小线路附加误差,应配置低压三相四线(3×380V/220V)有功、无功电能表,或3只感应式无止逆单相电能表。

电能计量装置检验规程修订稿

电能计量装置检验规程 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

电能计量装置检验规程 ? SD 109—1983 ? ? 中华人民共和国水利电力部 ? 关于颁发《电能计量装置检验规程》等 四种规程的通知 ? (83)水电技字第94号 ? 我部1962年颁发的《电气测量仪表检验规程(试行)》,已委托西北电管局电力试验研究所等单位进行了修订。根据各方面的意见,现将原规程分订成《电能计量装置检验规程》和《电测量指示仪表检验规程》两本规程,并委托华北电管局电力试验研究所和华东电管局电力试验研究所等单位编写了《交流仪表检验装置检定方法》和《直流仪表检验装置检定方法》两本规程。经过两年来的试验、验证和讨论修改,现正式颁发,其名称及编号如下: 1.电能计量装置检验规程 SD109—1983 2.电测量指示仪表检验规程 SD110—1983 3.交流仪表检验装置检定方法 SD111—1983 4.直流仪表检验装置检定方法 SD112—1983 以上规程从1984年7月1日开始执行。在执行中,如遇到问题,可随时函告我部。自执行之日起,原水利电力部1962年颁发的《电气测量仪表检验规程(试行)》作废。

? 1983年12月31日 ? 目次 ? 1 电能计量装置的分类办法和检验周期 分类办法 检验周期 2 电能表的检验项目 3 电能表的技术要求及检验方法 直观检查 绝缘强度试验 起动试验 潜动试验 基本误差的测定 需量指示器的试验 走字试验 检验结果的处理 4 电能表的现场检验 检验项目 误差测定 接线检查 计量差错与不合理计量方式的检查 5 测量用互感器的检验

江苏省电力公司发展战略及“十五”发展总体计划

江苏省电力公司发展战略及“十五”发展总体计划 一、公司发展战略 (一)战略定位 1、公司战略定位 江苏省电力公司是国家电力公司的子公司;是以电力生产销售为核心,多元化发展,为江苏省及区域国民经济和社会可持续发展提供产品和服务的电力企业;是江苏省电力市场的系统运营者;是华东电网及区域电力市场的战略主体之一;是由电力核心产业向电力相关产业、电力延伸产业、高新技术产业等多元发展的战略实施主体。 江苏电网是“西电东送”的一个重要受电端,是上海可持续发展电力供应的一个战略通道。 2、公司本部战略定位 本部是公司的战略决策中心、调度生产指挥和市场交易中心、资本运营中心、核心企业管理中心和精神文明建设指导中心。 (二)战略目标 1、总体战略目标 建成集团化、多元化、现代化、国际化,居于国内同行领先水平,庆身世界先进电力企业行列的现代电力公司(即“四化一先”的战略目标)。 2、战略实施步骤 具体分四年加以实施: 第一步,2001年达到国电公司一流电力公司的标准,跨入国内 同行先进行列; 第二步,2003年初步形成集团化、多元化、现代化、国内同行领先的国际一流电力公司的基本框架,初步形成具有江苏特色的企业文化和良好的企业风貌;到2005年,建成集团化、多元化、现代化并以较高水平进入国电公司系统国际一流电力企业行列的公司; 第三步,到2010年,初步建成集团化、多元化、现代化、国际化的现代电力公司,在国电公司系统率先进入世界先进电力企业的行列; 第四步,到2020年,建成国际上有一定知名度的电力公司,确立世界先进电力企业的地

位。 (三)总体发展战略 电为核心,多元发展;内强素质,外堡形象;国际比较,分区推进。 (四)核心产业发展战略 优失发展电网,优质拓展服务,优化发展电源,体制机制适应市场化,枝术装备达到现代化,经营管理实行集约化,即“三优三化”战略。 (五)多种产业发展战略 1、产业发展战略:巩固提升支柱产业,加快拓展新兴产业。 2、资本运营战略:有效整合内部资产,积极扩张外部资本。 3、市场开发战略:规范系统基础市场,拓展外部发展空间。 4、品牌战略:共创苏源品牌,打造世界名牌。 5、集团化战略:以苏源集团公司为核心企业,组建苏源集团;资本为纽带,构造多种产业新体系,实现集团化管理,集约化经营。 6、资源控制战略:充分利用资金资信优势,尽可能多的占有各种资源,如土地、交通设施、公用产业等,形成资源开发型产业。 二、“十五”发展总体计划 (一)总目标 公司“十五”期间发展的总目标是:贯彻执行公司发展战略,通过深化电力体制改革和内部改革,大力调整结构,坚持多元化发展,全面提高公司生产经营水平、管理水平、技术水平、队伍素质、竞争能力,确保2001年达到国电公司一流电力公司的标准,跨入国内同行先进行列;2003年,初步形成集团化、多元化、现代化、国内同行领先的国际一流电力公司的基本框架,初步形成具有江苏特色的企业文化和良好的企业风貌;到2005年,建成集团化、多元化、现代化并以较高水平进入国电公司系统国际一流电力企业行列的公司。 (二)6项基本任务 1、坚持“发展是硬道理”,实现公司跨越式发展。 2、坚持以改革开放为动力;实现体制创新。

供电配网工程实施初探

供电配网工程实施初探 发表时间:2016-10-15T11:40:12.333Z 来源:《电力技术》2016年第5期作者:卞伟平[导读] 供电配网工程实施的成败关系到供电配网的安全运行和供电质量的提升。 无锡供电公司江苏省无锡市 214062摘要:供电配网工程实施的成败关系到供电配网的安全运行和供电质量的提升,也直接影响到广大电力用户的电力使用幸福指数,为此,本文就供电配网工程实施中的组织、施工安全、工程质量管控、工程进度等情况并结合几年来的实践进行了一些探讨。 关键词:工程实施,安全,进度,质量 1 引言 为了更好地适应电力体制改革的需要,较好地解决电网两端薄弱(特高压输电网和低压配电网)之一的供电配网运行隐患、负荷开放能力不强的问题,不断提高无锡市郊农配网运行管理水平和农配网供电能力,提高供电可靠性和供电电压合格率,逐步消灭农网运行中的低电压、负荷开放卡勃子、低压线损大等问题,近几年来,国网江苏省电力公司每年以迎峰度夏改造项目和农网改造增补项目的形式下达给无锡市郊农电公司农配网改造任务,资金量每年约1.3亿元左右。要求分别于6月30日前完成迎峰度夏项目和年底前完成农网改造增补项目。作为承担改造任务的主力军——无锡市锡能农电工程安装有限公司:责无旁贷。下面就如何有效地完成无锡市郊农电公司农配网改造目标任务进行一些探讨: 2 工程实施前的准备 2.1 为了确保安全、及时、高质量地完成农网改造目标任务。首先要确保组织落实,我们的做法是成立农网改造工作专项工作小组,统一协调农网改造的具体工作,配合好项目主管单位完成农网改造中的政策处理、技术改进等问题。专项工作小组成立后,必须明确各自的工作职责,确保工作高效,防止工作中发生推诿现象。工作小组包括领导小组、安全生产组、技术质量组、财务审计组等。 2.2 工作领导小组,统一协调农网改造中的安全、政策、技术、质量等重大的相关工作。建议:组长由主要领导担任,副组长由分管安全生产、技术质量的领导担任,人员包括:安全、技术、质检、财务、审计等负责人组成。下设安全工作专业组,技术质量验收专业组、预算审计综合专业组。每个专业组具体是安全生产专业组,由分管安全生产的领导任组长,相关安全人员组成,负责安全协议的签订,督促安全措施的制定和落实,施工现场安全检查,纠正违章作业行为,提出安全考核意见。技术质量专业组,由分管技术质量的领导任组长,技术管理、质量管理、工程管理等相关人员组成,负责施工技术标准的制定、检查、督促和改进,负责工程质量的验收,提出整改意见,并督促施工分队按技术规范落实到位,对疑难问题进行攻关。财务审计综合专业组,由分管财务审计的领导任组长,财务和审计人员及相关人员组成。负责施工过程的成本控制和施工分队的工资结算,审计工程量、工程物资的实际发生,废旧物资的规范处理。 2.3 为了较好地完成工作目标,选择作风好,技能过硬的施工队伍必不可少,为此,我们由领导小组对无锡地区施工队伍的资质、施工业绩、施工表现等情况进行综合评价,确定目标合作伙伴并进行培训,坚持好中选优的原则以合同的形式进行最终确定。 3 工程实施中的管控 3.1 工程实施中,我们始终坚持“安全第一、预防为主,综合治理”的安全理念,及时制定有针对性的安全施工措施并以文件的形式加以贯彻实施,定期召开安全生产分析会,分析农网改造施工中的不安全情况,组织公司管理人员对施工现场进行例行安全检查和四不两直(不发通知、不打招呼、不听汇报、不用陪同接待、直奔基层、直插现场)的飞行督察,督察内容一般包括工作票签发是否规范,现场装设的安全接地线是否与工作票要求一致、是否符合现场实际情况,安全警告牌悬挂等措施是否落实到位,员工的工作行为是否规范,工作服、绝缘鞋、近电报警器等是否按安规要求执行,施工人员使用的工器具是否合格等。对施工现场发生的不符合安全生产工作要求的行为及时纠偏,并分析原因,必要时提出相应的考核意见。对好的做法要进行表扬并及时推广推广,公司每周编制安全工作简报,及时通报安全督察情况,进行纠正,对好的做法进行表扬、推广。 3.2 质量是企业的生命,在工程施工中,我们始终坚持质量为上的工作要求,制定符合国网江苏省电力公司《配电网管理技术导则》的农网改造技术标准和质量规范,工程技术人员、质量管理人员经常性地深入施工现场,检查施工人员是否按照技术规范和质量规范施工,帮助解决施工中的质量问题,对施工中的隐蔽工程,在封闭前要进行验收,合格后及时拍照留档,然后进行覆土封闭,为后续管理奠定必要的基础。整体工程完工后,施工单位进行自验合格后,技术质量专业组会同运行单位,施工单位进行联合综合验收,确保不留施工隐患,确保配(农)网安全稳定运行。 3.3 结算和审计要符合相关法律法规的要求,特别是审计应及时提供完善的结算审计摸板以便结算顺利进行。财务部门要配合材料采购做好工程配套辅材的招标采购,及时支付款项,确保工程进度不受物资供应带来的影响。财务部门要对应具体工程项目,建立工程材料、工程人工成本和相关税收等进行统一谋划,审计人员要按规范对工程的工作量、材料的使用、废旧物资的处理情况提出审计意见,以便财务部门按照项目管理单位的结算要求顺利完成结算。 3.4 为了确保工程施工进度符合业主单位的工期要求,在工程实施过程中,我们进行全过程控制,召开工程动态管理例会,相关人员均参加,在项目实施过程中切实把握各个环节和时间节点,及时解决存在的问题,保证有计划、有步骤地推进项目开展,将工程施工、验收、决算、审计、结算等各个环节进行统筹安排,改变了以往习惯的“串联”模式,提出了“并联”工作的新方法较好地缩短了工程实施周期,取得了良好的效果。 4 工程实施后的完善 工程施工完成后,要及时整理,妥善保管好相关技术资料备查,根据项目主管部门的要求提供给他们存档。适时组织对工程实施情况进行回头看,及时总结施工过程中的得失,工作领导小组应召集相关专业组进行工作评估,找出存在问题和不足,以便在今后的工作中扬弃,提练出工作亮点和特色做法,为今后的工作提供蓝本和经验。 5 结语

电能计量装置的分类及技术要求

电能计量装置的分类及技术要求 1.电能计量装置分类 运行中的电能计量装置按其所计量电能量的多少和计量对象的重要程度分五类(Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ)进行管理。 1.1 Ⅰ类计量装置 月平均用电量500万kwh及以上或变压器容量为10000kV A及以上的高压计费用户、200MW及以上发电机、发电企业上网电量、电网经营企业之间的电量交换点、省级电网经营企业与其供电企业的供电关口计量点的电能计量装置。 1.2 Ⅱ类电能计量装置 月平均用电量100万kwh及以上或变电站容量为2000KV A及以上的高压计费用户、100MW及以上发电机、供电企业之间的电量交换点的电能计量装置。 1.3 Ⅲ类电能计量装置 月平均用电量10万kwh及以上或变压器容量为315KVA及以上的计费用户、100MW以下发电机、发电企业厂(站)用电量、供电企业内部用于承包考核计量点、考核有功电量平衡的110KV及以上的送电线路电能计量装置。 1.4 Ⅳ类电能计量装置 负荷容量为315KV A以下的计费用户、发供电企业内部经济技术指标分析、考核用的电能计量装置。1.5 Ⅴ类电能计量装置 单相供电的电力用户计费用电能计量装置。 2.电能计量装置的接线方式 a)各类电能计量装置应配置的电能表、互感器的准确度等级不应低于表1所示值。

表1 准确度等级 b)Ⅰ、Ⅱ类用于贸易结算的电能计量装置中电压互感器二次回路电压降应不大于其额定二次电压的 0.2%;其他电能计量装置中电压互感器二次回路电压降应不大于其额定二次电压的0.5%。3.电能计算装置的配置原则 a)贸易结算用的电能计量装置原则上应设置在供用电设施产权分界处;在发电企业上网线路、电网 经营企业之间的联络线路和专供电线路的另一端应设置考核用电能计量装置。 b)Ⅰ、Ⅱ、Ⅲ类贸易结算用电能计量装置应按计量点配置计量专用电压、电流互感器或者专用二次 绕组。电能计量专用电压、电流互感器或专用二次绕组及二次回路不得接入与电能计量无关的设备。 c)计量单机容量在100MW及以上发电机组上网贸易结算电量的电能计量装置和电网经营企业之间 购销电量的电能计量装置,宜配置准确度等级相同的主副两套有功电能表。 d)35KV以上贸易结算用电能计量装置中电压互感器二次回路,应不装设隔离开关铺助接点,但可 装设熔断器;35KV及以下贸易结算用电能计量装置中电压互感器二次回路,应不装设隔离开关
