方案背景
工程竣工验收是建设工程项目最终阶段的关键环节,是保障建筑质量和安全的重要手段。
通过对建筑工程的全面检查,可以及时发现
和解决潜在问题,从而确保建筑物的正常使用。
方案目的
本方案旨在规范建筑工程的竣工验收程序,保障建筑的使用权益,同时提高建筑质量管理水平,提升建筑安全性。
方案内容
验收程序包括提前准备工作和实地验收过程,验收标准包括建筑结构、建筑设备和室内环境等方面,验收结果处理根据不同情况进行合格或不合格处理。
方案实施
确定验收时间、召集验收小组、实施验收工作,最终形成验收报告,对验收结果进行总结和处理,确保建筑工程的质量和安全。
2024年工程竣工验收方案范本(2篇)

2024年工程竣工验收方案范本一、背景为了确保工程质量和安全,根据合同要求和相关法规,制定本工程竣工验收方案。
本方案适用于2024年工程竣工验收。
二、验收目标1. 确保工程的设计、施工、设备安装等符合相关法规和标准要求;2. 检查工程材料的质量,确保质量合格;3. 确保工程的功能和性能符合设计要求;4. 验收工程的安全设施和防火、防爆、防护等措施的建设情况;5. 查验工程相关文件、证书、合同等各项资料的完整性和合法性。
三、验收范围1. 工程的主体结构、建筑装修、设备安装;2. 工程材料的检验;3. 工程的功能和性能测试;4. 工程环境的检查;5. 工程文件的查验。
四、验收程序1. 准备阶段:a. 提前通知参与竣工验收的各方,包括业主、设计方、施工方等;b. 订立竣工验收的时间计划,并组织相关人员参与竣工验收的准备工作;c. 整理和准备相关文件和资料。
2. 验收准备阶段:a. 确认工程竣工日期,并通知参与验收的各方;b. 按照验收计划组织人员对工程进行初步检查;c. 对工程材料进行抽样检测,并记录检测结果。
3. 竣工验收阶段:a. 进行工程的主体结构验收,包括建筑结构、土建工程和钢结构等;b. 检查工程装修的质量和完成情况;c. 测试工程的设备安装和使用情况,确保符合设计要求;d. 检查工程的环境条件,包括清洁、通风、照明等;e. 核查工程文件的完整性和合法性。
4. 验收结论:a. 根据验收结果,编制竣工验收报告,包括工程存在的问题和建议的整改措施;b. 各方参与竣工验收的人员对验收结果进行讨论和评估;c. 完成竣工验收报告,并由业主进行签字确认。
五、验收标准1. 工程质量验收标准:按照国家相关标准和规范进行验收,包括设计要求、施工工艺、材料质量等各项指标。
2. 设备安装验收标准:根据设备厂家提供的安装要求和验收标准进行验收,确保设备正常安装和使用。
3. 环境条件验收标准:根据相关规定和标准,检查工程的环境条件是否符合要求,包括清洁、通风、照明等。
建筑工程竣工验收方案

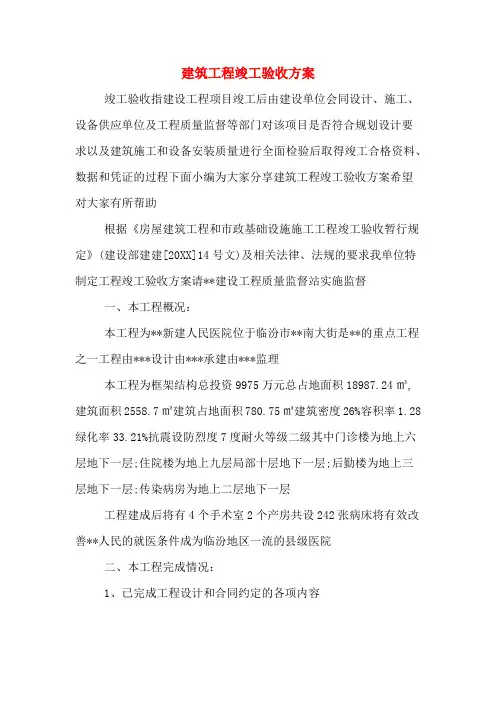

建筑工程竣工验收方案竣工验收指建设工程项目竣工后由建设单位会同设计、施工、设备供应单位及工程质量监督等部门对该项目是否符合规划设计要求以及建筑施工和设备安装质量进行全面检验后取得竣工合格资料、数据和凭证的过程下面小编为大家分享建筑工程竣工验收方案希望对大家有所帮助根据《房屋建筑工程和市政基础设施施工工程竣工验收暂行规定》(建设部建建[20XX]14号文)及相关法律、法规的要求我单位特制定工程竣工验收方案请**建设工程质量监督站实施监督一、本工程概况:本工程为**新建人民医院位于临汾市**南大街是**的重点工程之一工程由***设计由***承建由***监理本工程为框架结构总投资9975万元总占地面积18987.24㎡,建筑面积2558.7㎡建筑占地面积780.75㎡建筑密度26%容积率1.28绿化率33.21%抗震设防烈度7度耐火等级二级其中门诊楼为地上六层地下一层;住院楼为地上九层局部十层地下一层;后勤楼为地上三层地下一层;传染病房为地上二层地下一层工程建成后将有4个手术室2个产房共设242张病床将有效改善**人民的就医条件成为临汾地区一流的县级医院二、本工程完成情况:1、已完成工程设计和合同约定的各项内容2、施工单位在工程完工后已对工程质量进行自检确认工程质量符合有关法律、法规和工程建设强制性标准符合设计文件及合同要求并向建设单位提出工程竣工报告该报告已经经项目经理和施工单位负责人审核、签字、盖章3、监理单位对工程全过程监理情况进行质量评价提出工程质量评价报告该报告已经监理工程师和监理单位有关负责人审核、签字、盖章4、勘察、设计单位对勘察、设计文件及设计变更进行检查并提出质量检查报告该报告已经项目勘察、设计负责人和勘察、设计单位有关负责人审核、签字、盖章5、有完整的工程项目档案资料包括监理资料、施工质量保证资料、管理资料和评定资料并符合本省城建档案业务技术的标准6、有市政基础设施工程的质量检测和功能性试验资料7、有施工单位签署的工程质量保修书8、有规划、消防、环保等部门出具的认可文件或准许使用文件9、建设行政主管部门责令整改的问题全部整改后有经建设或监理单位等认可的整改结果资料10、建设单位已按合同支付工程款11、工程质量控制资料(其中包括:□桩基、□钢结构、□幕墙、□装修、□安装、□节能等)已经建设(监理)单位核查并符合要求;12、工程安全和功能检验资料已经建设(监理)单位核查并符合要求;13、专项工程(□桩基、□地下防水、□钢结构、□幕墙、□住宅工程质量通病控制、□节能、□安装工程)已按要求办完相关专项验收手续;14、门诊楼报建面积m2、层数;实际竣工面积m2、层数住院楼报建面积m2、层数;实际竣工面积m2、层数后勤楼报建面积m2、层数;实际竣工面积m2、层数传染病房报建面积m2、层数;实际竣工面积m2、层数;15、已具备以下文件:(1)单位工程施工许可证(2)重大设计变更补充审查意见书(3)规划部门的认可文件(4)消防工程的验收合格证明;(5)电梯工程的验收合格证明;(6)手术室工程的验收合格证明(7)消毒室工程的验收合格证明(8)气象部门的认可文件(7)档案专项验收意见书(8)室内环境检测报告(9)单位工程质量保修书(10)单位工程施工安全评价书(11)工程合同付款不拖欠证明16、本项目配套工程已办完相应批准手续三、竣工验收的单位与组织:建设单位:**设计单位:**监理单位:**施工单位:**由**新建人民医院项目指挥部负责组织实施该项目的单位工程竣工验收工作由**建设工程质量安全监督站实施监督竣工验收时间为20XX年月日时地点均为**新建人民医院现场四、参加验收人员:根据规定我单位组成了竣工验收组成员包括:建设单位负责人;施工(含分包单位)、设计、监理等单位负责人以及相关单位的技术、质量负责人验收组成员中土建、水电及其他安装专业方面的人员已配齐验收组组长由担任具体名单及执业资格证明资料附后参加竣工验收人员资格已核查项目经理及项目总监理工程师与施工许可信息相符设计单位项目负责人与设计文件信息相符单位项目负责人由于原因不能参加竣工本次验收活动已由其所在单位法人授权委托参加被委托人资格报质量监督站审查五、竣工验收标准:竣工验收标准为国家工程建设强制性标准、经审查通过的设计文件、现行施工验收规范及相关标准以及有关的法律、法规、规章和规范性文件六、竣工验收程序及内容:1、建设、施工(含分包单位)、设计(勘察)、监理等单位分别汇报工程项目建设质量状况、合同履约及执行国家法律、法规和工程建设强制性标准情况;2、验收组分为三部分分别进行检查验收:(1)、检查工程实体质量并进行必要的实测抽查;(2)、检查工程建设参建各方提供的竣工资料;(3)、对建筑工程的使用功能进行抽查、试验包括□水压、□通电、□通暖、□排污主管通球、□绝缘电阻、□接地电阻、□漏电跳闸测试、□室内净空尺寸等3、总监理工程师负责组织完成单位(子单位)工程观感质量检查的评定和记录;4、对竣工验收情况进行汇总讨论形成单位工程竣工验收结论填写《单位(子单位)工程竣工验收记录》验收组各方代表分别签字、单位盖章;5、经验收达不到竣工验收合格标准时验收组责成责任单位整改待整改完成后重新确定时间组织单位工程竣工验收;6、当竣工验收组各方不能形成一致竣工验收意见由工程质量监督机构裁决7、本方案抄送相关单位及验收组成员七、工程竣工验收监督(由监督站操作):1、监督站在审查工程技术资料后对该工程进行评价并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)2、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站另附《工程质量验收计划书》)对照《建设工程竣工验收条件审核表》进行审核并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督并出具《建设工程质量验收意见书》八、工程竣工验收备案(由建设单位操作):(一)、备案准备的资料:1、《建设工程竣工验收报告》2、下列文件:(1)、施工许可证;(2)、施工图设计文件审查意见;(3)、监理单位工程质量评估报告;(4)、工程勘察、设计质量检查报告;(5)、市政基础设施的有关质量检测和功能性试验资料;(6)、规划验收认可文件;(9)、消防验收文件或准许使用文件;(10)、环保验收文件或准许使用文件;(11)、有监督站出具的电梯验收准用证及分部验收文件;(12)、施工单位工程质量保修书;(13)、法规、规章、规定必提供的其他文件(二)、备案的程序:1、建设单位向备案机关领取《房屋建设工程和市政基础设施工程竣工验收备案表》2、建设单位持加盖单位公章和单位项目负责人签名的《房屋建设工程和市政基础设施工程竣工验收备案表》一式四份及上述规定的材料向备案机关备案3、备案机关在收齐、验证备案材料后15个工作日内在《房屋建设工程和市政基础设施工程竣工验收备案表》上签署备案意见(盖章)建设单位、施工单位、监理单位、监督站和备案机关各持一份。
建筑工程竣工验收方案

建筑工程竣工验收方案一、验收前准备工作。
1.1 确定验收时间。
竣工验收应在建筑工程全部完工后进行,一般在竣工验收备案之日起30日内进行。
1.2 确定验收人员。
竣工验收应由建设单位、设计单位、施工单位、监理单位等相关方共同组成验收组,明确各方责任和义务。
1.3 准备验收资料。
建设单位应准备完备的竣工验收资料,包括施工图纸、技术资料、质量检测报告等相关文件。
二、验收内容和标准。
2.1 工程质量验收。
对建筑工程的结构、材料、装饰、设备等进行全面检查,确保符合国家相关标准和规定。
2.2 安全验收。
对建筑工程的消防设施、安全出口、防护设施等进行检查,确保建筑物的安全性。
2.3 环保验收。
对建筑工程的环保设施、污水处理设施、垃圾处理设施等进行检查,确保建筑物的环保性。
2.4 使用功能验收。
对建筑工程的使用功能进行检查,包括供水、供电、通风、采光等设施的正常运行情况。
2.5 外观验收。
对建筑工程的外观进行检查,包括建筑物的造型、色彩、装饰等是否符合设计要求。
三、验收程序。
3.1 召开验收会议。
由建设单位组织召开竣工验收会议,明确验收时间、地点、人员等相关事宜。
3.2 现场检查。
验收组成员到达建筑工程现场进行全面检查,对工程质量、安全、环保、使用功能、外观等方面进行逐项检查。
3.3 编制验收报告。
验收组根据实际情况编制验收报告,对建筑工程的各项内容进行评定,并提出合理化建议。
3.4 签署验收意见书。
验收组成员根据验收报告的内容,共同签署验收意见书,明确建筑工程的合格性和不合格性,并提出整改要求。
四、验收后处理。
4.1 不合格处理。
对于不符合验收标准的部分,建设单位应按照整改要求进行整改,并在规定时间内完成。
4.2 合格确认。
对于符合验收标准的部分,验收组应签署合格确认意见书,建设单位可按照相关规定办理竣工验收备案手续。
4.3 验收总结。
建设单位应对竣工验收工作进行总结,总结验收中存在的问题和不足,并提出改进措施。
建设单位工程竣工验收管理制度范例(5篇)

建设单位工程竣工验收管理制度范例第一章总则第一条为规范和加强建设单位工程竣工验收工作,保障工程质量和安全,提高建设单位的管理水平,制定本管理制度。
第二条本管理制度适用于建设单位的工程竣工验收工作。
第三条建设单位应当按照国家有关法律法规和相关标准,加强建设项目的工程质量控制,保证工程建设的质量和安全。
第四条建设单位应当成立专门的竣工验收工作组织,负责工程竣工验收的组织和管理工作。
第二章工程竣工验收的程序第五条工程竣工验收应当按照以下程序进行:(一)竣工验收申请:建设单位在工程竣工前向有关部门提出竣工验收申请,并提交相应的申请材料。
(二)审查接受:有关部门对建设单位提交的竣工验收申请进行审查,确定竣工验收的接受条件和验收标准。
(三)现场勘察:有关部门派遣验收组进行现场勘察,对工程的完工质量进行检查。
(四)验收报告:验收组根据勘察结果,填写工程竣工验收报告,并提出验收意见。
(五)验收决定:有关部门根据验收报告和意见,作出验收决定。
第六条建设单位应当配合有关部门的工作,提供必要的技术资料和文件,参加现场勘察和工程竣工验收会议。
第三章工程竣工验收的内容第七条工程竣工验收的内容包括但不限于以下方面:(一)工程质量:包括工程结构、材料、施工工艺等方面的质量情况。
(二)安全设施:包括消防设施、安全通道、安全标志等方面的情况。
(三)环境保护:包括周边环境的保护、噪音控制、废水处理等方面的情况。
(四)竣工图纸:包括竣工设计图纸、施工图纸等方面的情况。
(五)合同履行:包括工程进度、质量保证、合同履行情况等方面的情况。
第八条建设单位应当按照相关标准和规定,保证工程竣工验收的内容符合要求。
第四章工程竣工验收的结果和处理第九条工程竣工验收的结果分为合格和不合格两种。
(一)合格:工程竣工验收的内容符合要求,并且达到相关标准和规定。
(二)不合格:工程竣工验收的内容不符合要求,需要对相关问题进行整改。
第十条建设单位应当根据工程竣工验收的结果,及时整改不合格的问题,并按照有关规定报送有关部门。
工程竣工验收方案

工程竣工验收方案一、工程概况:德沁苑商住楼工程地处深圳市龙岗区龙溪,邻近龙岗府路,对面是区街道办事处会堂,属新建住宅小区。
本工程规划建筑由5栋11层和1栋12层的高层商业住宅楼和一层地下室组成,总用地面积8580.16平方米,设计总建筑面积28579.76平方米,本工程建筑类别属商住楼,其中地下室平时为车库,战时为防空单元,首层为商铺,二层以上为住宅楼。
本工程地上部分分为三个区域共6栋相对独立的建筑,2~11层为住宅,由南向北依次为,一区:德意阁(1#)39套住宅和德兴阁(2#)38套住宅;二区:德倩阁(3#)50套住宅;三区:德翠阁(4#)30套住宅、德润阁(5#)30套住宅、德贤阁(6#)30套住宅。
整个工程共计217套住宅。
本工程2021年10月开工,2023年11月底完工,按照市有关规定,结合工程项目实际情况,经建设单位、监理及施工方商议,定于2023年11月1日起对德沁苑工程共计217套住宅进行逐套检验。
建设单位在进行商品住宅建筑工程竣工验收时,组织工程施工和监理等单位对每一套住宅的建筑观感、使用功能和使用安全等内容进行专门检验。
按照有关要求,逐套检验和竣工验收同时进行。
2023年12月27日下午向龙岗区工程质量监督检验站技术室提交逐套检验和竣工验收资料,经龙岗区工程质量监督检验站技术室审核我项目相关资料,研究决定于2023年12月28日下午3时由建设单位组织进行德沁苑工程进行逐套检验和竣工验收,届时龙岗区工程质量监督检验站技术室将派员到场监督检查。
二、竣工验收组织机构德沁苑工程竣工验收领导小组成员:1、建设单位深圳市粤长辉实业发展有限公司德沁苑工程项目负责人:阮振山2、施工单位*******省第一建筑工程公司德沁苑工程项目经理:3、监理单位**********建设监理研究所德沁苑工程项目总监:土建专业监理工程师:电气专业监理工程师:给排水专业监理工程师:4、设计单位:**********建筑工程技术有限公司德沁苑工程项目负责人:土建专业监理工程师:电气专业监理工程师:给排水专业监理工程师:三、竣工验收流程:提交竣工验收资料,送达《竣工验收联系函件》↓核查竣工验收资料↓检查验收组织机构↓检查验收程序↓检查验收标准执行情况↓存在问题整改↓整改合格竣工验收通过或重新组织竣工验收通过↓上报《建设工程质量监督报告》↓区建设局竣工验收备案四、竣工验收程序:根据有关规定,工程完工后,首先在施工单位自检合格的基础上,经勘察、设计单位检查符合勘察、设计文件的要求下,再由监理单位组织竣工初验,经初验合格后,最终由建设单位组织施工、设计、监理等单位进行竣工验收。
竣工验收方案范文(2篇)

竣工验收方案范文一、背景介绍随着经济的不断发展和城市建设的快速推进,各类建筑工程项目在中国各地如雨后春笋般涌现。
作为建筑工程项目的重要环节之一,竣工验收是保证工程质量和安全的重要环节。
____年将是我国建筑工程发展的重要节点,为了保障工程质量和建筑安全,确保工程按时竣工,必须制定详细的竣工验收方案。
二、竣工验收目标____年竣工验收方案的目标是确保工程按时竣工,保障工程质量和建筑安全。
具体包括以下几个方面的内容:1. 按照相关法律法规和标准要求进行验收,确保工程符合国家标准和设计要求;2. 验收程序规范,各个环节有序进行;3. 充分发挥验收专家的作用,确保验收结果客观、公正、科学;4. 建立完善的竣工验收档案,为后期工程维护管理提供依据。
三、竣工验收程序1. 前期准备阶段在项目开工之初,就要进行详细的计划编制和前期准备工作。
具体包括:1. 项目计划编制:根据工程的实际情况,确定竣工验收时间节点,并制定相应的计划;2. 验收方案制定:制定详细的竣工验收方案,包括验收的具体内容、验收标准和要求等;3. 召开启动会议:召集相关人员,明确各个环节的责任和任务,确保工作有序进行。
2. 施工过程监管阶段在施工过程中,对工程进展情况进行监管和检查。
具体包括以下几个方面:1. 工程进展检查:定期对工程进展情况进行检查,确保按照设计要求和工期要求进行施工;2. 质量检查:对工程的质量进行监督和检查,确保施工质量符合标准要求;3. 安全检查:建立健全的安全管理制度,定期对工程安全进行检查,确保施工过程中的人员和材料安全。
3. 验收准备阶段在竣工验收前,需要进行一系列准备工作。
具体包括:1. 验收资料整理:收集施工过程中的相关资料,如设计文件、质量检测报告等;2. 验收条件准备:准备验收需要的条件,如设备、工具等;3. 验收人员培训:对参与验收的人员进行培训,确保他们了解验收程序和标准要求。
4. 实施验收阶段竣工验收的主要内容包括工程实际情况的检查和实测数据的收集。
2024年工程竣工验收方案范文

2024年工程竣工验收方案范文如下:一、前言工程竣工验收是保障工程质量、确保工程安全运行的重要环节,在工程建设过程中具有至关重要的作用。
为了有效推动工程竣工验收工作,确保工程质量和安全,特制定本方案,以规范工程竣工验收程序,确保工程质量和安全。
二、验收范围本次工程竣工验收范围涵盖了工程建设过程中的各个关键环节,包括工程设计、施工过程、材料选用、设备安装等内容,全面保障工程的质量和安全。
三、验收标准和内容1. 工程设计方案符合相关标准和规范,满足工程实际需求,合理可行。
2. 施工过程符合相关规范要求,施工质量达标,符合设计要求。
3. 材料选用符合规定标准,质量可靠,符合工程要求。
4. 设备安装符合相关要求,运行正常,达到预期效果。
四、验收程序1. 工程主体完工后,由相关部门组织对工程进行初步验收。
2. 初步验收合格后,安排专业人员对工程进行技术验收。
3. 技术验收合格后,组织相关单位进行综合验收。
4. 综合验收合格后,提交相关部门进行最终验收。
五、验收要求1. 参与验收的人员须具备相关资质和经验,确保验收结果准确可靠。
2. 确保验收过程中的数据真实可靠,不得篡改或造假。
3. 验收结果需经过相关部门审核确认,确保工程的质量和安全。
六、验收结果处理1. 工程验收合格后,按照相关规定办理相关手续,保障工程正常使用。
2. 验收不合格时,需制定整改措施,并按照规定重新进行验收。
七、总结本方案为确保工程质量和安全提供了明确的指导方针,有利于推动工程竣工验收工作的顺利进行,为工程的质量和安全保驾护航。
希望各相关单位认真执行本方案,确保工程竣工验收工作顺利进行,为工程建设质量和安全提供有力保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程竣工验收方案范
例
This model paper was revised by the Standardization Office on December 10, 2020
建筑工程竣工验收方案范例
根据《房屋建筑工程和市政基础设施施工工程竣工验收暂行规定》(建设部建建[2000]14号文)及相关法律、法规的要求,我单位特制定明珠园小区(二期)工程竣工验收方案,请沈阳建设质量监督站实施监督。
一、本工程完成情况:
1、已完成工程设计和合同约定的各项内容。
2、涉及设计文件的重大变更,已由设计单位签署认可文件,并经审图机构审查
通过。
3、施工、监理、勘察及设计单位分别提出了工程竣工报告、质量评估报告和质
量检查报告。
4、监理单位已经对工程质量控制资料进行核查,监理工程师和监理单位有关负
责人审核通过符合要求、已签字、盖章。
5、工程安全和功能检验资料已经建设(监理)单位核查并符合要求。
6、专项工程(□土建工程、□装饰工程、□给排水工程、□采暖工程、□住宅
工程质量通病控制、□节能、)已按要求办完相关专项验收手续。
7、本项目配套工程已办完相应批准手续
二、竣工验收你定时间:
计划竣工验收时间拟定为2011年11月30日
三、竣工验收的单位与组织:
建设单位:永昌房地产开发有限公司
施工单位:第二建筑工程公司:#(项目经理)
设计单位:和兴建筑工程设计有限公司徐庆
监理单位:监理公司陈平
验收组成员中土建、水电及其他安装专业方面的人员已配齐,验收组组长由 # 担任。
参加竣工验收人员资格已核查,项目经理及项目总监理工程师与施工许可信息相符,设计单位项目负责人与设计文件信息相符。
四、竣工验收标准:
竣工验收标准为国家工程建设强制性标准、经审查通过的设计文件、现行施工验收规范及相关标准以及有关的法律、法规、规章和规范性文件。
五、竣工验收程序及内容:
1、建设、施工(含分包单位)、设计(勘察)、监理等单位分别汇报工程项目
建设质量状况、合同履约及执行国家法律、法规和工程建设强制性标准情
况。
2、验收组分为三部分分别进行检查验收:
(1)、检查工程实体质量,并进行必要的实测抽查。
(2)、检查工程建设参建各方提供的竣工资料。
(3)、对建筑工程的使用功能进行抽查、试验等。
3、总监理工程师负责组织完成单位(子单位)工程观感质量检查的评定和记
录;
4、对竣工验收情况进行汇总讨论,形成单位工程竣工验收结论,填写《单位
(子单位)工程竣工验收记录》,验收组各方代表分别签字、单位盖章;
5、经验收达不到竣工验收合格标准时,验收组责成责任单位整改,待整改完成
后,重新确定时间组织单位工程竣工验收。
6、当竣工验收组各方不能形成一致竣工验收意见,由工程质量监督机构裁决。
建设单位(盖章)
2011年11月30日。
