站房金属屋面工程施工方案审核: 审批:二零一一年四月三十日编制:,壬 制川巴二站房金属屋面施工方案1编制依据1.1、国家及行业标准、规范1.2、现场实地勘查2、工程概况2.1、工程总体概述2.2、工程概况3、屋面系统制作、安装3.1、铝合金屋面系统特点3.1. 1 良好的美学适应性与功能适应性3.1. 2 良好的防水性能3.1. 3 灵活的生产形式3.1. 4 很好的解决了屋面材料温度变形的技术问题3.1. 5 良好的可焊性_3.2、屋面系统安装3.2.1、施工准备3.2.2.天沟安装3.2.3.玻璃采光窗安装4.屋面板安装要求105、安装注意事项166、安装总体要求177、安全应急预案17 8文明施工及环境保护措施201、编制依据1.1、国家及行业标准、规范《建筑结构荷载规范》《钢结构设计规范》(GB50009-2001 (GB50017-2003《钢结构工程施工质量验收规范》(GB50205-2001 《建筑设计防火规范》(GBJ16-87 《建筑工程质量验收统一标准》(GB50300-2001 对于本工程的施工除按本工程设计说明要求外,同时还应严格按国家相应的有关标准、规范执行。

1.2、现场实地勘查1)、现场钢结构实际安装进度计划;2)、现场施工场地实际布置情况。

2、工程概况2.1、工程总体概述工程名称:哈大客运专线长春西站站房及站台雨棚工程建设地点:吉林省长春市绿园区西新镇双丰村2.2、工程概况哈大客运专线长春西站站房及站台雨棚工程,位于吉林省长春市绿园区新丰镇,距长春火车站14公里,距长春龙嘉飞机场42公里。

该工程总建筑面积109647 叭其中站房59912 rf,站台雨棚43098 rf,商业夹层6637 rf;地下一层, 地上二层, 站房形式:线上式站房,竖向分为出站层、站台层和进站层三个层面,设有1个基本站台和4个中间站台。

站房金属屋面长度为175.7m,宽度为110m面积约为19372n2o本工程屋面系统属于双层复合板结构,主要由屋面底板、无纺布、吸音棉、保温棉、透气膜和屋面板几部分构成。

金属屋面施工方案

金属屋面施工方案

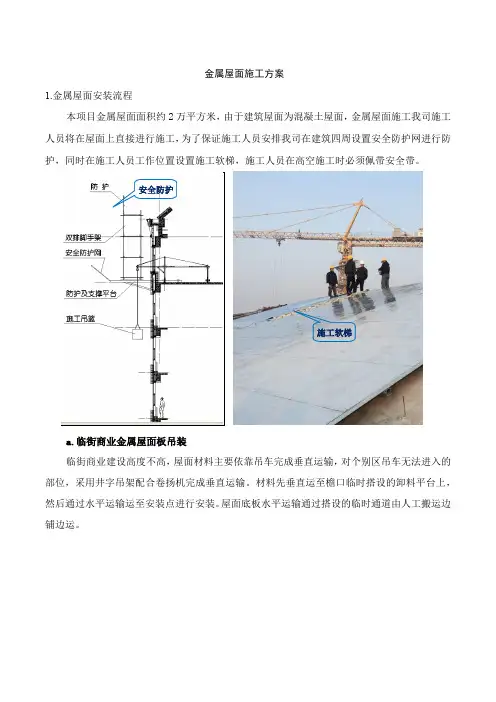

金属屋面施工方案1.金属屋面安装流程本项目金属屋面面积约2万平方米,由于建筑屋面为混凝土屋面,金属屋面施工我司施工人员将在屋面上直接进行施工,为了保证施工人员安排我司在建筑四周设置安全防护网进行防护,同时在施工人员工作位置设置施工软梯,施工人员在高空施工时必须佩带安全带。

安全防护施工软梯a.临街商业金属屋面板吊装临街商业建设高度不高,屋面材料主要依靠吊车完成垂直运输,对个别区吊车无法进入的部位,采用井字吊架配合卷扬机完成垂直运输。

材料先垂直运至檐口临时搭设的卸料平台上,然后通过水平运输运至安装点进行安装。

屋面底板水平运输通过搭设的临时通道由人工搬运边铺边运。

本工程屋面为直板,屋面板沿屋面流水方向排布,且屋面高度不高。

由于屋面板长不是很长,可以采用扁担运输或采用坡到运输的方法进行屋面板的运输,坡到运输在以往项目中已经成功的运用。

坡道垂直运输方式可参见下面插图。

屋面板坡道运输b.酒店及酒店式公寓金属屋面板吊装本部分屋面材料主要依靠吊车完成垂直运输,对个别区吊车无法进入的部位,采用井字吊架配合卷扬机完成垂直运输。

材料先垂直运至檐口临时搭设的卸料平台上,然后通过水平运输运至安装点进行安装。

屋面底板水平运输通过搭设的临时通道由人工搬运边铺边运。

金属屋面安装流程示意:土建结构模型图钢龙骨及保温棉安装C型钢板安装压型钢板安装防水降噪层及支座安装钛锌板板安装2.测量放线方案说明为保证工程施工质量和安装精度,我司拟计划选派具有丰富经验的测量人员对本工程进行细致的测量放线。

三维空间各特征控制点测量前需由主体施工单位提供基准控制点和±0.00标高位置,此基准点和±0.00标高位置线由总包提供。

测量放线根据建筑体量,并采用全站仪对各基准特征控制点进行打点标识,同时对据主体施工单位移交的轴线、标高进行必要的复核,确定相关轴线是否适用。

本工程楼体不高,测量时以水平土建标高±0.000设定基准线,并结合特征控制点确定出走向,通过每个分格测量、每个分格打标识坐标点,确定出幕墙板块的分格控制线,类似方法可逐屋面进行细致测量。

工地金属屋面工程施工方案

工地金属屋面工程施工方案

工地金属屋面工程施工方案一、工程背景金属屋面工程是工程项目中一个重要的部分,其施工质量直接影响到建筑的整体质量和使用寿命。

因此,在施工过程中必须妥善安排,确保施工质量。

二、施工准备1. 组织建立(1)成立金属屋面施工小组,明确各个施工人员的职责和权利。

(2)严格按照施工计划,合理安排施工队伍。

(3)明确施工单位内部的资料交流和协调机制。

2. 施工前期准备(1)准备好施工所需的材料和设备。

(2)清理、整理好施工现场,确保施工安全。

(3)对新进场的施工人员进行安全教育和技术交底。

三、施工工艺1. 审图验收(1)根据设计图纸和技术要求,对施工图纸进行审查和验收,确保施工的质量和安全性。

(2)对施工现场进行勘查,并制定详细的施工方案。

2. 材料准备(1)根据施工计划,提前准备好所需的金属屋面材料,确保材料的质量和数量。

(2)对材料进行检查,发现质量问题及时更换。

3. 施工准备(1)对施工现场进行清理和整理,确保施工安全。

(2)搭建施工脚手架,进行安全设施的设置。

4. 施工方法(1)按照设计要求,进行加工和制作金属屋面构件。

(2)采用机械设备进行施工,确保施工效率和质量。

5. 施工控制(1)配合监理单位,对施工过程进行监督和验收,确保施工质量。

(2)对施工现场进行安全检查,确保施工安全。

6. 施工质量(1)严格按照设计要求和技术规范进行施工。

(2)加强对工程质量的控制和把关,确保施工质量。

7. 施工安全(1)加强对施工现场的管理和监督,确保施工安全。

(2)对施工人员进行安全教育和技术交底。

四、施工组织1. 施工队伍组织(1)根据施工计划,合理安排施工人员。

(2)对施工人员进行技术培训和安全教育。

2. 施工监理(1)配合监理单位,对施工过程进行监督和验收。

(2)对施工单位的施工质量和安全进行检查。

3. 施工单位管理(1)加强对施工单位内部的管理和协调。

(2)提高施工单位的施工质量和安全意识。

五、完工验收1. 施工结束(1)施工完成后,按照设计要求进行验收,确保施工质量。

金属屋面安装施工方案

金属屋面安装施工方案

金属屋面安装施工方案一、前言金属屋面作为一种新型的屋面材料,因其具有重量轻、强度高、防水性能好等优点,得到人们的广泛关注和应用。

本文旨在提供一份金属屋面安装施工方案,旨在帮助大家更好地安装金属屋面。

二、准备工作在金属屋面的安装施工前,必须要做好充分的准备工作。

具体如下:1. 确定安装时间,避免下雨天进行安装。

2. 清理屋面,将其上的杂物全部清理干净。

3. 留意防护措施,如佩戴安全帽、安全绳等。

4. 确认所需要的工具和材料是否齐全,包括电钻、扳手、尺子、工艺胶、金属饰面板等。

三、屋面安装步骤3.1 安装龙骨将预先加工好的龙骨根据设计方案逐步进行固定。

应保证龙骨的间距、高低差不大于指定数值,间距不得大于300mm。

3.2 安装隔水层铺设隔水层时,土建层要求水平。

隔水层的铺设不能有重叠,且需要与侧墙的高度形成整体围护。

3.3 安装可调温渡板金属屋面的降温效果好,但在夏季存在积蓄热量的问题,需要铺设可调温渡板,增强降温效果。

需要按照工程要求进行正确的安装操作。

3.4 安装金属饰面板在生产车间中制作的金属饰面板,需要经过数量多的步骤,最后才能够完美无缺地运抵工地。

铺设的时候,需要考虑垂直度、水平度、板瓦与玻璃钢板的连接问题以及防水问题等各种因素。

3.5 安装雨水系统需要铺设好雨水系统,保证金属屋面的排水效果。

在安装过程中,需要所有的部位都进行严格的检验,防止漏水的情况发生。

四、安全注意事项1. 安全第一。

所有在屋面上进行的施工操作,应注意安全防护措施。

2. 严禁从事身心过劳的工作。

合理分配劳动力,保证安装的效率和质量。

3. 不得将工地上的各种垃圾乱扔,应分类垃圾处理,保持良好的工地卫生环境。

五、总结通过以上的介绍,我们可以看到,金属屋面的铺设并不是一件简单的事情,需要仔细地施工。

希望这份安装施工方案可以帮助大家更好地安装金属屋面。

屋面金属板施工方案

屋面金属板施工方案

屋面金属板施工方案1. 引言本文档旨在提供一份屋面金属板施工方案,旨在确保屋面金属板施工的安全和高效。

屋面金属板作为现代建筑的一种常见材料,其施工方案的制定对于项目的成功完成至关重要。

2. 施工前准备在开始屋面金属板施工之前,需要进行以下准备工作:- 确定施工计划和时间表,包括项目开始和结束的日期。

- 将施工区域清理干净,确保没有障碍物。

- 检查屋面结构的强度和稳定性,确保能够承受金属板的重量和风压。

3. 施工工艺屋面金属板施工的基本工艺如下:3.1. 安装支撑结构在施工区域内安装支撑结构,通常采用钢或木材制作。

支撑结构应牢固可靠,能够承受金属板的重量和风压。

3.2. 安装防水层在支撑结构上安装防水层,通常使用聚合物改性沥青卷材或防水薄膜。

确保防水层能够有效地防止雨水渗透,并保护屋面结构免受水分侵蚀。

3.3. 准备金属板在开始安装金属板之前,需要对金属板进行准备。

这包括切割金属板到所需的尺寸和形状,以及进行必要的折弯和弯曲处理。

3.4. 安装金属板将准备好的金属板依次安装在支撑结构上。

使用专业工具和设备,确保金属板与支撑结构之间的连接牢固可靠。

3.5. 铺设排水系统在金属板安装完成后,需要铺设排水系统。

这包括安装排水槽、排水管道和雨水收集装置,以确保雨水能够有效地排出屋面。

3.6. 完善细节处理在金属板施工完成后,需要进行细节处理工作。

包括处理金属板之间的接缝,安装边缘护栏和装饰装置等。

4. 安全措施在屋面金属板施工过程中,需要遵循以下安全措施:- 工人应佩戴安全帽、防滑鞋和防护手套等个人防护装备。

- 施工现场应设置警示标识,并严禁普通人员进入。

- 工人应接受相关培训,熟悉正确使用工具和设备的方法。

- 施工现场应配备灭火器和急救箱,并定期进行检查和维护。

5. 施工质量控制为确保金属板施工质量,可进行以下质量控制措施:- 定期检查支撑结构的稳定性和连接点的牢固性。

- 检查防水层的完整性和质量。

- 验证金属板的安装位置和连接点的牢固性。

金属屋面彩钢工程施工方案

金属屋面彩钢工程施工方案

一、工程概况本工程位于XX市XX区XX小区,总建筑面积约10万平方米,建筑高度约18米,结构类型为框架结构。

金属屋面采用彩钢板材料,主要用于屋顶覆盖。

为确保工程质量和施工安全,特制定本施工方案。

二、施工准备1. 材料准备(1)彩钢板:选择符合国家标准的优质彩钢板,厚度为0.5mm,颜色可根据客户要求定制。

(2)檩条:采用热镀锌槽钢,截面尺寸为120mm×60mm×4mm。

(3)螺栓:选用M12的热镀锌螺栓,长度不小于50mm。

(4)密封胶:选用耐候性好的硅酮密封胶。

2. 工具准备(1)电焊机、切割机、气割机、卷板机等。

(2)水平尺、垂直尺、钢卷尺、线锤等测量工具。

(3)滚筒、刷子、抹子等施工工具。

3. 人员准备组织一支具有丰富经验的施工队伍,明确各工种职责,确保施工质量。

三、施工工艺流程1. 施工测量(1)根据设计图纸和现场实际情况,确定屋面标高和坡度。

(2)在屋面四周设置基准线,确保屋面平整度。

2. 檩条安装(1)在屋面基层上固定檩条,间距一般为600mm。

(2)檩条与屋面基层采用膨胀螺栓固定,确保檩条牢固。

3. 彩钢板安装(1)根据屋面标高和坡度,将彩钢板裁剪成合适尺寸。

(2)将彩钢板铺设在檩条上,注意搭接顺序,确保屋面平整。

(3)采用自攻螺丝将彩钢板固定在檩条上,间距为300mm。

4. 收边处理(1)在屋面四周安装收边条,采用密封胶进行密封。

(2)在屋面搭接处安装铝拉钉,并涂抹密封胶。

5. 防水处理(1)在彩钢板表面涂刷防水涂料,厚度不小于1.5mm。

(2)在屋面排水沟、天沟等部位设置防水垫层,确保防水效果。

四、质量标准1. 彩钢板表面平整度误差不大于3mm。

2. 檩条安装牢固,无松动现象。

3. 彩钢板搭接紧密,无漏缝现象。

4. 防水涂料涂层均匀,无漏涂、流挂现象。

5. 收边处理严密,无渗漏现象。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

金属屋面专项施工方案

金属屋面专项施工方案一、施工前准备工作1.编制施工组织设计,明确施工计划和工期。

2.制定安全施工方案,保证施工过程的安全。

3.确定施工队伍,分工合作,明确责任。

4.准备施工所需材料和设备,保证施工的顺利进行。

二、安全措施1.在施工现场设置明显的警示标志,保证施工区域的安全。

2.组织安全培训,提高施工人员的安全意识和技能。

3.检查和维护施工设备,确保其安全可靠。

4.在高空作业时,采取正确的安全措施,穿戴防护装备,保证施工人员的安全。

三、施工流程1.清理现场垃圾,保持施工区域的整洁与安全。

2.进行地基基础处理,确保屋面结构的牢固稳定。

3.安装金属屋面骨架,根据施工图纸和设计要求进行安装。

4.进行金属屋面的铺设,按照施工图纸和设计要求进行操作。

5.进行墙角、天沟等细部工程的施工,确保施工质量。

6.进行金属屋面的防水处理,保证屋面的防水性能。

7.完成金属屋面工程后,进行清理和验收工作,整理施工区域。

四、施工注意事项1.施工过程中要保证工艺的连续性和一致性,确保施工质量。

2.对施工人员进行技术培训,提高其技能水平,确保施工质量。

3.对施工现场进行定期巡视和检查,及时发现和解决问题。

4.施工过程中要注意施工工艺和材料的选择,确保施工质量。

5.发现施工中存在的质量问题,及时采取措施进行处理。

6.在施工过程中要注重安全工作,确保施工人员的生命安全。

五、施工方案效果评估1.对施工质量进行检测和评估,评估是否符合设计要求。

2.对施工过程中遇到的问题进行总结和分析,提出改进措施。

3.对施工人员的工作进行评估和总结,提高工作效率。

4.对施工现场的管理进行评估和总结,提高管理水平。

金属屋面施工方案 (1)

金属屋面施工方案 (1)金属屋面系统施工方案目录:第一章金属屋面板加工制作方法及技术措施1.1 加工设备在加工金属屋面板时,需要使用一些专业的设备,如剪板机、折弯机、冲孔机等。

这些设备能够保证金属屋面板的精度和质量。

1.2 操作工人加工金属屋面板需要经验丰富的操作工人,他们需要掌握操作设备的技巧,能够根据图纸要求进行精确的加工。

1.3 屋面板生产在生产金属屋面板时,需要严格按照图纸要求进行加工和检验,确保每一块屋面板的尺寸和质量都符合要求。

第二章金属屋面系统工程安装施工方法及技术措施2.1 屋面板水平运输在运输金属屋面板时,需要保证其水平,避免出现变形和损坏。

可以使用专业的运输设备,如吊车、叉车等。

2.2 工作界面移交在金属屋面系统的安装过程中,需要将工作界面移交给安装工人。

在移交前,需要进行清理和检查,确保工作界面干净整洁,没有杂物和障碍物。

2.3 屋面放线定位在安装金属屋面板前,需要进行放线定位,确保每一块屋面板的位置准确无误。

2.4 冷弯镀锌檩条的安装冷弯镀锌檩条是金属屋面系统的重要组成部分,其安装需要严格按照图纸要求进行,确保其稳定性和牢固性。

2.5 压型钢底板的安装压型钢底板是金属屋面系统的支撑结构,其安装需要注意底板的平整度和水平度,确保其能够承载金属屋面板的重量。

2.6 无纺布及保温隔音玻璃丝棉的安装在金属屋面系统的安装过程中,还需要安装无纺布和保温隔音玻璃丝棉,以提高屋面的保温隔音性能。

这些材料的安装需要注意其厚度和密度,确保其能够发挥最佳的保温隔音效果。

金属屋面系统施工方案第一章金属屋面板加工制作方法及技术措施1.1 加工设备为满足现场生产的需要,我们将安排一台底板压型机和一台顶板压型机到场压型。

1.2 操作工人加工设备操作人员经过专业培训合格后上岗,具有丰富的操作经验和技能,能够胜任本工程金属板的现场加工工作。

1.3 屋面板生产1.3.1 调试、试生产在开工前,我们将压板机吊到位,并进行试生产。

屋面金属板施工方案

屋面金属板施工方案
1. 引言
本文档旨在提供屋面金属板施工方案的详细说明,以确保施工过程顺利进行并达到预期的效果。

2. 施工准备
在开始屋面金属板施工之前,需要进行以下准备工作:
- 确定施工区域及尺寸
- 检查屋面结构的稳定性和承重能力
- 准备所需材料和工具,包括金属板、螺丝、垫片等
- 邀请经验丰富的施工队伍进行施工
3. 施工步骤
3.1 清理和准备屋面:
- 清除屋面上的杂物和污垢
- 根据需要修补或替换损坏的屋面结构
3.2 安装金属板:
- 根据设计方案确定金属板的布置方式和覆盖范围
- 使用螺丝将金属板固定在屋面上,注意定位和间距
- 在固定螺丝时,确保垫片的使用,以防止漏水
3.3 补充工序:
- 安装屋面排水系统,如雨水管道和排水口
- 处理金属板之间的接缝和边缘部分,确保防水性能达标- 进行施工质量验收,确保金属板安装牢固、平整、整齐
4. 安全措施
在施工过程中,务必严格遵守以下安全措施:
- 穿戴合适的个人防护装备,如安全帽、护目镜和手套- 使用稳固的脚手架和工具,以确保施工现场的安全
- 注意金属板和工具的搬运和存放,避免意外伤害
- 定期检查施工现场,确保安全措施的有效实施
5. 环保要求
屋面金属板施工应符合环保要求,包括:
- 合规使用环保金属材料,减少对环境的影响
- 妥善处理施工过程中产生的废弃物和污水
- 防止施工对周边环境造成污染
6. 结论
本文档介绍了屋面金属板施工的方案和注意事项。

在实施施工时,按照施工步骤和安全要求进行操作,确保施工过程安全、高效,并且达到预期的效果。

工程金属屋面施工方案(3篇)

第1篇一、工程概况本项目为XX地区某大型公共建筑,建筑高度XX米,占地面积XX平方米。

金属屋面设计为单坡屋面,坡度为XX度,屋面面积约为XX平方米。

屋面材料采用铝镁锰合金板,颜色为XX色。

为确保屋面施工质量,特制定以下施工方案。

二、施工准备1. 材料准备:(1)铝镁锰合金板:符合国家相关标准,表面处理为氧化处理,颜色与设计要求一致;(2)檩条:选用热轧型钢,符合国家相关标准,表面防腐处理;(3)保温材料:选用岩棉板,厚度符合设计要求;(4)防水材料:选用SBS改性沥青防水卷材,符合国家相关标准;(5)密封材料:选用硅酮密封胶,符合国家相关标准。

2. 工具准备:(1)切割机、砂轮机、电钻等金属加工设备;(2)卷尺、水平尺、线锤等测量工具;(3)电动螺丝刀、扳手、锤子等手动工具;(4)喷枪、焊机等焊接设备。

三、施工步骤1. 基层处理:对屋面基层进行清理,确保无杂物、油污等,平整度符合要求。

2. 保温层施工:(1)在屋面基层上铺设保温材料,厚度符合设计要求;(2)用胶粘剂粘贴保温材料,确保粘贴牢固。

3. 防水层施工:(1)在保温层上铺设防水卷材,搭接宽度符合要求;(2)用热风焊枪焊接卷材,确保焊接质量;(3)在防水层上铺设保护层,防止防水层受损。

4. 檩条安装:(1)在屋面基层上固定檩条,间距符合设计要求;(2)檩条固定牢固,无松动现象。

5. 金属屋面板安装:(1)在檩条上安装铝镁锰合金板,板与板之间搭接宽度符合要求;(2)用自攻螺丝固定铝镁锰合金板,确保固定牢固;(3)在铝镁锰合金板上安装排水坡口,确保排水畅通。

6. 附件安装:(1)安装屋脊、檐口、天沟等附件;(2)检查附件安装质量,确保牢固、美观。

四、质量要求1. 屋面基层平整度符合要求;2. 保温层、防水层、金属屋面板安装牢固,无松动现象;3. 防水层无破损、漏雨现象;4. 屋面排水畅通,无积水现象;5. 附件安装牢固、美观。

五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 施工人员必须佩戴安全帽、安全带等防护用品;3. 施工过程中注意高处作业,防止坠落;4. 施工过程中注意用电安全,防止触电事故。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

站房金属屋面工程施工方案编制:审核:审批:二零一一年四月三十日目录1、编制依据 (2)1.1、国家及行业标准、规范 (2)1.2、现场实地勘查 (2)2、工程概况 (2)2.1、工程总体概述 (2)2.2、工程概况 (2)3、屋面系统制作、安装 (3)3.1、铝合金屋面系统特点 (3)3.1.1 良好的美学适应性与功能适应性 (3)3.1.2 良好的防水性能 (3)3.1.3 灵活的生产形式 (3)3.1.4 很好的解决了屋面材料温度变形的技术问题 (3)3.1.5 良好的可焊性 (4)3.2、屋面系统安装 (4)3.2.1、施工准备 (4)3.2.2.天沟安装 (7)3.2.3.玻璃采光窗安装 (7)4.屋面板安装要求 (10)5、安装注意事项 (16)6、安装总体要求 (17)7、安全应急预案 (17)8、文明施工及环境保护措施 (20)1、编制依据1.1、国家及行业标准、规范《建筑结构荷载规范》(GB50009-2001)《钢结构设计规范》(GB50017-2003)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑设计防火规范》(GBJ16-87)《建筑工程质量验收统一标准》(GB50300-2001)对于本工程的施工除按本工程设计说明要求外,同时还应严格按国家相应的有关标准、规范执行。

1.2、现场实地勘查1)、现场钢结构实际安装进度计划;2)、现场施工场地实际布置情况。

2、工程概况2.1、工程总体概述工程名称:哈大客运专线长春西站站房及站台雨棚工程建设地点:吉林省长春市绿园区西新镇双丰村2.2、工程概况哈大客运专线长春西站站房及站台雨棚工程,位于吉林省长春市绿园区新丰镇,距长春火车站14公里,距长春龙嘉飞机场42公里。

该工程总建筑面积109647㎡,其中站房59912㎡,站台雨棚43098㎡,商业夹层6637 ㎡;地下一层,地上二层,站房形式:线上式站房,竖向分为出站层、站台层和进站层三个层面,设有1个基本站台和4个中间站台。

站房金属屋面长度为175.7m,宽度为110m,面积约为19372m²。

本工程屋面系统属于双层复合板结构,主要由屋面底板、无纺布、吸音棉、保温棉、透气膜和屋面板几部分构成。

其中底板位于次檩条上方,板型采用HV200穿孔压型彩钢板;上面铺设无纺布和50厚吸音棉,随后铺设防潮膜和75mm厚离心玻璃棉二层,75mm厚玻璃棉需分层错边铺设;最后铺设屋面板,板型采用65/400厚度为0.9mm的铝锰镁压型钢板。

示意如下图:3、屋面系统制作、安装3.1、铝合金屋面系统特点3.1.1 良好的美学适应性与功能适应性长春西站是长春的标志性建筑之一,它的美观性与实用性是占首要位置的,而使用铝合金屋面系统则非常好的解决了这个问题。

3.1.2 良好的防水性能铝合金屋面系统采用先进的直立锁边固定方式,从根本上解决了普通压型金属板因采用螺钉穿透式固定而造成的漏水隐患。

铝合金屋面板固定,首先是将屋面板的固定座用螺钉固定于檩条上,再将屋面板扣在固定座的梅花头上,最后用电动锁边机将屋面板的搭接边咬合在一起。

由于采用了直立锁边固定方式,屋面没有螺钉外露,整个屋面不但美观、整洁,而且没有任何漏水隐患。

3.1.3 灵活的生产形式铝合金屋面板采用现场压型生产方式,其生产设备可非常灵活的搬运和移动,可在工地现场根据工程的实际需要生产出任意长的板,不受运输条件限制,使得屋面板在纵向上没有搭接,从而减少了漏水的机会,提高了屋面的整体性和美观性。

3.1.4 很好的解决了屋面材料温度变形的技术问题任何材料都会有热胀冷缩的现象,因而对金属屋面而言普遍存在着如何解决温度变形和温度应力的难题,处理不好必然带来屋面板起拱、漏水等一系列问题。

本工程选用的铝合金屋面板由于采用直立锁边固定方式,铝合金固定座仅限制屋面板在板宽方向和上下方向的移动,并不限制屋面板沿板长方向的自由度,因此屋面板在温度变化时能够在固定座上自由滑动伸缩,不会产生温度应力,这样便有效解决了其他板型难以克服的温度变形问题,保证了屋面板各项性能的可靠性。

3.1.5 良好的可焊性本工程所用的铝镁锰合金屋面板材料具有良好的可焊性,可以将屋面板与各节点的相接部位采用焊接连接,制成完全密封的立体防水体系;洞边泛水翻边高度还可以保证雨水不会流入室内。

同时,在洞口支架上设盖板泛水扣住洞边泛水的翻边,洞边泛水与洞口支架之间留有足够的空间使屋面板及泛水能够自由伸缩,从而既能防水,又不与洞边泛水连接固定,不会影响屋面板的热胀冷缩自由度,避免产生温度应力造成屋面板或泛水的损坏,同时,铝焊完成后不需要做任何的防腐处理,铝合金本身就具备防腐性能。

3.2、屋面系统安装3.2.1、施工准备A) 技术准备(a)进场前组织项目的工程技术人员熟悉屋面系统施工图及相关钢结构施工图纸,了解本工程的结构特点及工程做法,有问题及时与设计人员沟通。

然后组织技术人员召开技术攻关会,对本工程的主要施工程序、施工方法及工程的重点和难点部份进行讨论,确定出各专项施工方案。

(b)对施工人员进行有针对性的培训,尤其是对将用于本工程上的铝镁锰金属板材料特点和其具体安装方法予以重点介绍。

B) 施工现场准备(a)项目部人员进场后及时与业主、监理及总包单位接洽,了解工程的实际进展情况,提交业主、监理所要求的技术资料,办理相关的施工证件和现场各种证件。

(b)生活区的规划与布置:依据总包提供的施工区位置,并按照文明工地的要求对施工区进行布置。

(c)现场临时用电接驳:依据总包提供的现场临电接驳点接到施工所需位置。

(d)现场材料库房、材料堆放场布置、设备进场:依据总包指定的现场材料堆放场位置布置我公司施工该工程所需现场材料库房和材料堆放场;需具备材料临时堆场约500平方和库房二间,用于堆放材料和卸货的场地。

辅助配件需放置到库房内并派专人看管,以免丢失影响工期。

起重机械、运输机械、焊接设备及用电设备等应提前进行检修和保养。

确保在使用过程中运转良好。

施工机具进场至少应在开工前十天内陆续进场,用电设备需在开工前三天完成接驳。

C)材料准备(a)本工程所使用的主要材料铝合金金属板,数量较大,由国内厂家生产。

如不及时准备,将很难在较短的时间内到位,为了不影响工程开工,将尽快提出材料使用计划,着手办理材料订货事宜。

(b)固定座等配件订货过程中应随时对所订购的货物进行跟踪监控:保证其生产周期能满足现场施工的要求。

(c)保温棉的生产,事先对生产厂家的生产周期及运输时间进行了解,做出材料进场的计划安排,并依据施工现场实际情况提前通知供货商。

(d)施工用材料到场时,项目部应及时组织材料、技术人员对材料进行检查和验收;验收合格后,报请现场监理进行验收,监理人员验收合格并有书面通知后方可使用。

D)施工人员准备由于本工程工期紧张,为了确保工程进度达到业主要求,工程质量一次交验合格,工程中将投入较强的管理力量、技术力量和施工力量,并严密组织,科学分工。

现场人员安排如下表所示:E)金属压型板检查(a)金属压型板及制造金属压型板所采用的原材料,其品种、规格、性能等应符合现行国家产品标准和设计要求。

检查数量:全数检查。

检验方法:检查产品的质量合格证明文件、中文标志及检验报告等。

(b)压型金属泛水板、包角板和零配件的品种、规格以及防水密封材料的性能应符合现行国家产品标准和设计要求。

检查数量:全数检查。

检验方法: 检查产品的质量合格证明文件、中文标志及检验报告等。

(c)压型金属板的规格尺寸及允许偏差、表面质量、涂层质量等应符合设计要求和规范的规定。

检查数量:每种规格抽查5%,且不应少于3件。

检验方法:观察和用10倍放大镜检查及尺量。

(d)压型金属板成型后,其基板不应有裂纹。

检查数量:按计件数量抽查5%,且不应少于10件。

检查方法:观察和用10倍放大镜检查。

(e)有涂层、镀层压型金属板成型后,涂、镀层不应有肉眼可见的裂纹、剥落和擦痕等缺陷。

检查数量:按计件数抽查5%,且不应少于10件。

检验方法:观察检查。

(f)压型金属板的尺寸允许偏差应符合下表的规定:注:L1为测量长度,指板长扣除两端各0.5m后的实际长度(小于10m)或扣除后任选的10m长度。

(j)压型金属板施工现场制作的允许偏差应符合下表的规定。

检查数量:按计件数抽查5%,且不应少于10件。

检验方法:用钢尺、角尺检查。

3.2.2.天沟安装A)天沟支架安装(a)本工程天沟支架依据设计要求加工制作;(b)按设计的间距安装天沟支架,并检查支架顶面标高是否一致。

B)天沟安装(a)分段天沟拼接天沟对接前将切割口打磨干净,对接时注意对接缝间隙不能超过1mm,先每隔10cm点焊,确认满足焊接要求后方可焊接。

焊条型号根据母材确定,焊缝一遍成形。

为加快天沟安装速度,可在地面将两至三节天沟拼成一体,然后用汽车吊或现场塔吊吊到安装位置,这样不但可以提高天沟的对接质量,而且可以大大提高工作效率。

(b)天沟焊接后往往会出现较大的变形,为了控制焊接引起的变形,必须采用先点焊再分段施焊的方法。

焊接完后,焊缝两侧20mm范围内会出现不同程度的变色,应立即用布砂轮打磨抛光将其除去。

(c)天沟安装好后,底部平整、无积水现象。

C)天沟试水试验天沟安装好后,查看天沟是否漏水,天沟不漏水后,进行验收。

若漏则须对漏水处重新焊补,并作抛光处理,再重复防漏试验,直至合格。

3.2.3.玻璃采光窗安装当天沟安装一半时,应按图纸的要求对采光窗的骨架进行安装。

骨架测量放线的基准必须为主体结构施工的基准轴线,且必须是主体钢结构施工单位用经纬仪或铅垂仪校核过的轴线。

在放线完成校核无误后,按图纸的要求对骨架进行拼装、焊接工作。

等屋面面板安装完成时,安排人员及时进行采光玻璃顶及开窗器的安装。

3.2.4.55m跨屋面板制作、安装A)铝合金压型板现场制作工艺使用直立锁边铝合金屋面系统的最大优点即铝合金压型板可在现场生产,这样就可以根据屋面的设计尺寸确定板的长度,从而避免出现在加工厂制作时由于设计尺寸和实际尺寸有误差导致生产出的板过长或过短而浪费板材的情况。

因铝合金板材质较软,多次运输倒运难免会造成对板的损坏,现场加工避免了此类事情的发生;并且板长可根据跨度尽量长,不受板材运输能力的限制,大大方便了现场工作,加快了施工进度,增加了屋面板的整体性和适用范围。

B) 现场生产场地选择(a)制作设备进场前,依据现场实际情况选定设备的就位场地。

场地应固定,就位后不要再移位。

(b)场地需预先进行平整、硬化,使设备就位后整个底部都均匀受力,以保证工作时设备能平稳运行。

(c)在设备的出板方向处应有足够长的空地,以保证按图纸要求生产出通长的板,经与相关单位进行沟通后,计划在17轴-21轴/E轴-J轴(D区)混凝土屋面上设置卷板机,随后在屋面进行屋面板的压制工作。
