地面及墙面拆除方案
拆除卫生间墙面、地面施工方案

拆掉原洗手间墙面、地面、间隔和楼道地面施工
1.拆掉施工流程
切断电路→封闭给水管→拆掉灯具→拆掉室内门→拆掉洁具(工
序达成后堵住下水,免得掉入杂物使管道拥塞)→拆掉墙面装修→拆掉间隔→拆掉地面装修
2.拆掉施工工艺
(1)推行“白日拆、夜晚运”要求当日拆掉的物件当晚要基本运完,尽可能的不要给现场留有物件,更不可以在拆掉现场之外的地方
寄存物件。
(2)第一由水电专业工人切断水电总闸,将灯具拆掉,在拆
掉灯具时将线头用绝缘胶布包好以防漏电。
(3)将门拆掉(依据状况可成套拆卸,也可分别将门及门框
拆卸)码放在不是要拆掉的隔墙处,以备运输组二次搬运。
(4)墙、地面拆掉禁止用大锤,能够用风镐进行剔除或人工剔凿。
墙面拆除工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX工程项目墙面拆除工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:拆除面积共计XX平方米,拆除高度最高XX米。
4. 工程内容:主要包括墙体拆除、楼板拆除、地面拆除、管道拆除等。
5. 工程期限:预计XX天内完成。
二、施工组织与管理1. 施工单位:XX建筑拆除有限公司2. 施工队伍:由具备丰富拆除经验的施工人员组成,确保施工质量与安全。
3. 施工组织架构:成立施工项目部,负责施工组织、技术指导、安全管理等工作。
4. 施工管理:严格执行国家有关拆除工程的相关规定,确保施工安全、文明、有序。
三、施工准备1. 技术准备:熟悉工程图纸,了解工程结构特点,掌握拆除工程的技术要求。
2. 人员准备:组织施工队伍,进行技术培训和安全教育,提高施工人员素质。
3. 材料准备:准备拆除工具、设备、材料等,确保施工顺利进行。
4. 施工现场准备:清理施工现场,确保施工环境整洁、安全。
四、施工工艺及流程1. 施工工艺:(1)拆除墙体:采用风镐、液压破碎锤等工具进行墙体拆除。
(2)拆除楼板:采用液压破碎锤、切割机等工具进行楼板拆除。
(3)拆除地面:采用切割机、破碎锤等工具进行地面拆除。
(4)拆除管道:采用切割机、液压破碎锤等工具进行管道拆除。
2. 施工流程:(1)拆除前:对拆除区域进行安全检查,确保无安全隐患。
(2)拆除墙体:先拆除墙体上的管道、设备等,然后采用风镐、液压破碎锤等工具进行墙体拆除。
(3)拆除楼板:先拆除楼板上的管道、设备等,然后采用液压破碎锤、切割机等工具进行楼板拆除。
(4)拆除地面:先拆除地面上的管道、设备等,然后采用切割机、破碎锤等工具进行地面拆除。
(5)拆除管道:采用切割机、液压破碎锤等工具进行管道拆除。
(6)清理现场:拆除完成后,对现场进行清理,确保无残留物。
五、施工质量控制1. 施工过程中,严格按照施工工艺和规范进行操作,确保施工质量。
2. 对拆除材料、工具、设备进行检查,确保其符合要求。
地面及墙面拆除方案

地面及墙面拆除方案本工程旨在对C座9层、10层进行混凝土找平层及贴砖墙面混凝土抹灰层的剔除,以满足设计要求。
施工难点在于工程量大,拆除项目多,施工人员众多,且楼内有人员正常工作。
为避免干扰和污染,我们采用了合理的施工安排和拆除方法,并完全采用人工拆除方案。
施工时间安排为白天和夜间,以确保工程在规定时间内完成。
在施工准备方面,我们将电梯门正压送风口及东西消防楼梯处进行防护搭建工作,并封闭施工现场,设置有效围挡和安全通道和进出施工通道。
非施工人员不得进入施工区域,施工区设置警戒标志。
施工工具主要使用小手锤、钎子剔除,辅助设施为脚手架和梯子。
根据工程量和工期,我们合理安排劳动力进行施工,每天配备20人左右。
施工流程为现场防护、人员到位、施工位置确定、混凝土基层剔凿、清扫及清运垃圾。
施工时,人员需做好防护措施,保持安全进行施工,施工完毕后需清扫垃圾并装车外运。
为避免对员工正常工作产生干扰,我们将施工时间安排在夜间和周末。
施工过程中,我们将尽最大努力做到不扰民、不污染,确保工程质量和安全。
1.在进行拆除工程施工之前,必须由工程负责人进行统一指挥和监督。
在施工前,需要仔细检查周围的环境,如线路等,并在必要时进行临时防护措施。
2.在进行拆除施工时,不允许开窗通风,以防止扬尘。
3.在进行拆除工作时,作业人员必须站在稳定的结构或脚手架上操作,以确保施工人员的安全。
4.在拆除工程完工后,应及时将渣土清运出现场,并对清运渣土的车辆进行封闭或覆盖,以防止渣土掉落。
5.拆除工程的具体工期为45天,自2015年5月1日至2015年6月16日结束。
如果由于甲方原因导致施工暂停,拆除完成时间将顺延。
在4月30日之前,需要完成电梯厅的防护工作。
具体安排如下:6.在施工过程中,如遇甲方开展活动并要求我方停工的情况,需要提前出具书面文件并经双方签字确认,方可顺延工期。
我们需要对这段话进行修改,因为它缺少上下文和明确的信息。
以下是修改后的版本:我们注意到在进行活动时,甲方未通知我们停工。

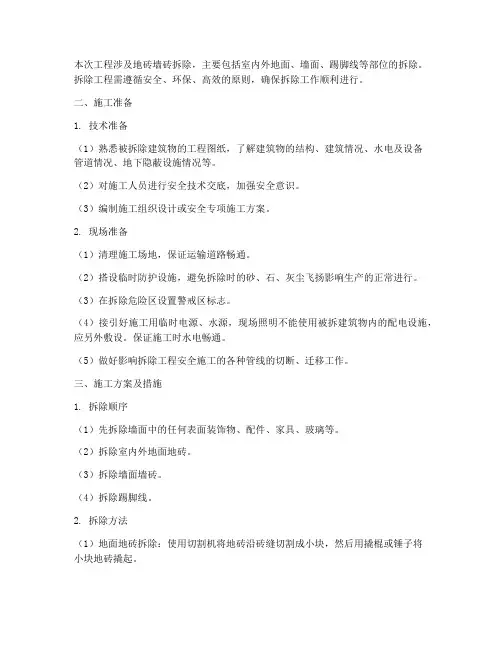

地砖墙砖拆除工程施工方案

本次工程涉及地砖墙砖拆除,主要包括室内外地面、墙面、踢脚线等部位的拆除。
拆除工程需遵循安全、环保、高效的原则,确保拆除工作顺利进行。
二、施工准备1. 技术准备(1)熟悉被拆除建筑物的工程图纸,了解建筑物的结构、建筑情况、水电及设备管道情况、地下隐蔽设施情况等。
(2)对施工人员进行安全技术交底,加强安全意识。
(3)编制施工组织设计或安全专项施工方案。
2. 现场准备(1)清理施工场地,保证运输道路畅通。
(2)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。
(3)在拆除危险区设置警戒区标志。
(4)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。
保证施工时水电畅通。
(5)做好影响拆除工程安全施工的各种管线的切断、迁移工作。
三、施工方案及措施1. 拆除顺序(1)先拆除墙面中的任何表面装饰物、配件、家具、玻璃等。
(2)拆除室内外地面地砖。
(3)拆除墙面墙砖。
(4)拆除踢脚线。
2. 拆除方法(1)地面地砖拆除:使用切割机将地砖沿砖缝切割成小块,然后用撬棍或锤子将小块地砖撬起。
(2)墙面墙砖拆除:先拆除墙砖上的装饰物,然后用切割机将墙砖沿砖缝切割成小块,再用撬棍或锤子将小块墙砖撬起。
(3)踢脚线拆除:先拆除踢脚线上的装饰物,然后用切割机将踢脚线沿砖缝切割成小块,再用撬棍或锤子将小块踢脚线撬起。
3. 安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)在拆除过程中,注意观察周围环境,防止对周围建筑及设施造成损坏。
(3)拆除过程中产生的废料要及时清理,避免影响施工进度。
(4)施工过程中,注意防止噪音污染,尽量降低施工对周边环境的影响。
四、施工进度安排1. 施工前期准备:3天2. 地面地砖拆除:5天3. 墙面墙砖拆除:7天4. 踢脚线拆除:2天5. 整理施工现场:2天总计:17天五、施工质量要求1. 拆除过程中,确保拆除部位无损坏,拆除后的墙面、地面平整。
2. 拆除过程中,确保施工安全,无安全事故发生。
拆除储藏室墙面地面施工方案

拆除储藏室墙面地面施工方案1. 方案概述本文档旨在提供拆除储藏室墙面地面的施工方案。
拆除储藏室墙面地面的目的是为了进行重新装修或改造工程。
2. 施工步骤以下是拆除储藏室墙面地面的施工步骤:2.1 准备工作- 清理储藏室,并将存放物品移除至安全地点。
- 对拆除区域进行防护,如在地面铺设防尘布或塑料膜,并设置警示标志。
2.2 拆除墙面- 使用适当的工具,如锤子、撬棍等,将储藏室墙面的瓷砖或涂料进行拆除。
- 确保拆除过程中周围环境的安全,避免损坏其他结构或设施。
- 将拆除的瓷砖或涂料妥善处理,例如分类回收或安全处置。
2.3 拆除地面- 使用适当的工具,如锤子、刮板等,将储藏室地面的地板材料进行拆除。
- 确保拆除过程中不损坏地下管道或其他重要设施。
- 将拆除的地板材料妥善处理,例如分类回收或安全处置。
2.4 清理工作- 清理施工现场,清除拆除产生的垃圾和残留物。
- 对拆除后的储藏室进行细致清洁。
3. 安全措施在进行拆除储藏室墙面地面的施工过程中,应遵循以下安全措施:- 工作人员需佩戴适当的个人防护装备,如手套、安全鞋等。
- 施工现场应设置明显的警示标志,以提醒他人注意安全。
- 在施工现场保持良好的通风,以避免吸入有害物质。
- 使用适当的工具和设备,并确保其正常工作状态。
- 在拆除过程中注意自身安全和周围环境的保护,避免意外事故发生。
4. 文档结束本文档为拆除储藏室墙面地面的施工方案,供参考使用。
在施工过程中应遵循相关法规和安全标准,确保施工的顺利进行。

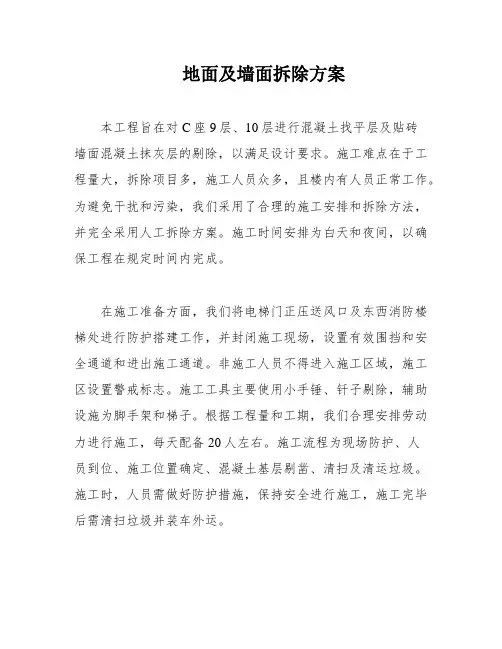

地面及墙面拆除方案

地面及墙面拆除方案C座九层、十层拆除方案一、工程概况本工程由于设计变更,为满足其设计要求,对C座9层、10层原有地面的混凝土找平层及贴砖墙面混凝土抹灰层全部进行剔除,其工程量详见附表二、施工难点本工程是改造工程,施工面积大,拆除项目多,施工人员多,并且楼内仍有办公人员工作,因此,要做到不扰民,不污染。
拆除工作势必造成较大的噪音和震动,然而楼下仍然正常办公,为减少对本楼层内人员的干扰,这就要求我方采用合理的施工安排及拆除方法。
根据建室内环境及甲方的要求,我方完全采用人工拆除的方案进行施工。
三、施工工期1、由于大厦内工作日有人员办公,为减少对本楼层内人员的干扰,我方采取周末及夜间施工,为确保拆除工作在规定的时间内未完成,我方加大人力进行施工。
时间安排白天:早8:00—晚18:00,夜间施工:晚19:00—次日早6:00.四、施工准备在拆除工程施工前,做好电梯门正压送风口及东西消防楼梯处防护搭建工作,封闭施工现场,用大芯板及塑料布搭设有效围挡,在指定的位置设置安全通道和进出施工通道,非施工人员不得进入施工区域,施工区设置警戒标志。
1、现场准备:组织施工负责人员对现场进行勘察,进行工程量的测量及确定。
2、施工工具配置:本工程主要是对地面的混凝土找平层及贴砖墙面混凝土抹灰层进行剔除,作业面广外,为满足工期要求,根据工程量及工期,本工程不能产生噪音的原则,主要使用小手锤、钎子剔除,辅助设施脚手架、梯子。
3、人员配置:根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。
本工程使用小手锤。
工作面大,不能有噪音,人员一天配备20人左右。
4、工作方法:无振动,对原结构无损伤,粉尘少,噪音低,但采用单一的工具,速度慢,效率低。
5、施工时间:因拆除工程部位在大厦内部,周一至周五员工上班时间,白天进行拆除工程会影响员工员工正常上班。
根据这一特殊性应甲方要求,我方进行夜间及周末时间施工。
3、施工流程:现场防护—人员到位—施工位置确定—混凝土基层剔凿—清扫及清运垃圾。
地面拆除工程施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,旨在对老旧建筑物进行拆除,为城市更新和土地再利用提供条件。
拆除工程包括建筑物本体拆除、附属设施拆除、基础拆除以及场地清理等工作。
以下是具体的施工方案。
二、施工组织与管理1. 组织机构成立地面拆除工程指挥部,下设施工管理部、技术部、安全部、质量部、物资部、财务部等部门,确保工程顺利进行。
2. 人员配备根据工程规模和特点,配备充足的技术人员、施工人员、安全管理人员和物资管理人员。
3. 管理制度制定严格的施工管理制度,包括施工方案、施工工艺、施工进度、质量控制、安全管理、环境保护等方面的规定。
三、施工准备1. 施工图纸仔细阅读施工图纸,了解建筑物的结构、构造、设施等,为施工提供依据。
2. 材料设备准备拆除所需的工具、设备、材料,如挖掘机、破碎机、切割机、运输车辆等。
3. 人员培训对施工人员进行专业培训,提高施工技能和安全意识。
4. 施工场地清理施工场地,确保施工区域安全、整洁。
四、施工工艺1. 建筑物本体拆除(1)采用机械拆除法,使用挖掘机、破碎机等设备进行拆除。
(2)拆除顺序:先拆除建筑物顶部,再拆除墙体、柱子、梁等。
(3)注意拆除过程中的安全,防止高空坠落、物体打击等事故。
2. 附属设施拆除(1)拆除建筑物内的管道、电线、电缆等设施。
(2)拆除室外设施,如广告牌、围栏、树木等。
3. 基础拆除(1)采用机械挖掘机进行基础拆除。
(2)拆除顺序:先拆除基础部分,再拆除地面部分。
4. 场地清理(1)清理拆除产生的建筑垃圾,进行分类处理。
(2)清理施工场地,确保场地整洁。
五、质量控制1. 材料质量严格控制拆除材料的采购、验收、使用等环节,确保材料质量符合要求。
2. 施工质量严格执行施工工艺,确保施工质量。
3. 检验检测定期进行质量检验检测,发现问题及时整改。
六、安全管理1. 安全制度制定严格的安全管理制度,包括施工安全、消防安全、交通安全、环保安全等。
2. 安全培训对施工人员进行安全培训,提高安全意识。
地面拆除工程施工方案(3篇)

第1篇一、工程概况项目名称:XX地区地面拆除工程工程地点:XX市XX区XX街道工程规模:拆除建筑面积约5000平方米拆除内容:旧楼、旧厂房、废弃设施等二、施工准备1. 施工组织成立地面拆除工程施工领导小组,负责工程的全面协调和管理工作。
下设施工技术组、安全质量组、材料设备组、现场管理组等。
2. 施工人员组织施工人员参加相关培训,确保施工人员具备相应的专业技能和安全意识。
3. 施工材料根据工程需要,提前准备拆除材料,如钢筋、模板、水泥、砂石等。
4. 施工设备提前检查并调试施工设备,确保设备正常运行。
三、施工方案1. 拆除顺序按照自上而下的原则进行拆除,先拆除楼顶、屋面,再拆除墙体、门窗等。
2. 拆除方法(1)机械拆除:采用挖掘机、破碎锤等机械设备进行拆除。
(2)人工拆除:对于不宜机械拆除的部分,由施工人员进行人工拆除。
3. 拆除步骤(1)拆除楼顶、屋面:先拆除楼顶、屋面防水层,再拆除屋面板、檩条等。
(2)拆除墙体:先拆除门窗,再拆除墙体。
(3)拆除基础:先拆除基础梁、柱,再拆除基础板。
4. 拆除安全措施(1)设立安全警示标志,提醒施工人员注意安全。
(2)设置安全通道,确保施工人员通行安全。
(3)加强现场巡查,及时发现并处理安全隐患。
(4)施工人员必须佩戴安全帽、安全带等防护用品。
四、施工进度计划1. 施工前期准备(1周)2. 拆除施工(3周)3. 拆除材料清理(1周)4. 施工总结(1周)五、环境保护措施1. 严格控制施工噪声,尽量减少对周边居民的影响。
2. 施工现场设立围挡,防止施工灰尘扩散。
3. 做好施工现场的绿化工作,减少施工对环境的影响。
六、质量控制措施1. 严格按照施工方案进行施工,确保工程质量。
2. 加强施工过程中的质量控制,确保施工质量符合相关标准。
3. 做好施工记录,对施工过程中出现的问题及时处理。
七、安全措施1. 严格执行安全生产责任制,确保施工安全。
2. 加强施工现场安全管理,做好安全培训工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
C座九层、十层拆除方案
一、工程概况
本工程由于设计变更,为满足其设计要求,对C座9层、10层原有地面的混凝土找平层及贴砖墙面混凝土抹灰层全部进行剔除,其工程量详见附表
二、施工难点
本工程是改造工程,施工面积大,拆除项目多,施工人员多,并且楼内仍有办公人员工作,因此,要做到不扰民,不污染。
拆除工作势必造成较大的噪音和震动,然而楼下仍然正常办公,为减少对本楼层内人员的干扰,这就要求我方采用合理的施工安排及拆除方法。
根据建室内环境及甲方的要求,我方完全采用人工拆除的方案进行施工。
三、施工工期
1、由于大厦内工作日有人员办公,为减少对本楼层内人员的干扰,我方采取周末及夜间施工,为确保拆除工作在规定的时间内未完成,我方加大人力进行施工。
时间安排白天:早8:00—晚18:00,夜间施工:晚19:00—次日早6:00.
四、施工准备
在拆除工程施工前,做好电梯门正压送风口及东西消防楼梯处防护搭建工作,封闭施工现场,用大芯板及塑料布搭设有效围挡,在指定的位置设置安全通道和进出施工通道,非施工人员不得进入施工区域,施工区设置警戒标志。
1、现场准备:组织施工负责人员对现场进行勘察,进行工程量的测量及确定。
2、施工工具配置:本工程主要是对地面的混凝土找平层及贴砖墙面混凝土抹灰层进行剔除,作业面广外,为满足工期要求,根据工程量及工期,本工程不能产生噪音的原则,主要使用小手锤、钎子剔除,辅助设施脚手架、梯子。
3、人员配置:根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。
本工程使用小手锤。
工作面大,不能有噪音,人员一天配备20人左右。
4、工作方法:无振动,对原结构无损伤,粉尘少,噪音低,但采用单一的工具,速度慢,效率低。
5、施工时间:因拆除工程部位在大厦内部,周一至周五员工上班时间,白天进行拆除工程会影响员工员工正常上班。
根据这一特殊性应甲方要求,我方进行夜间及周末时间施工。
3、施工流程:现场防护—人员到位—施工位置确定—混凝土基层剔凿—清扫及清运垃圾。
人员做好防护措施,施工时人员保持安全进行施工,施工前脚手架及梯子等辅助设施需人工搬运到施工楼层(甲方要求),剔除完毕后垃圾清扫装袋,防止污染电梯,电梯做好保护措施后运输垃圾,如有大件物品,需人工搬运。
装车外运。
五、施工措施
1、拆除工程的施工,必须在工程负责人的统一指挥和监督下进行。
拆除工程施工前,应仔细检查周围环境,如:线路等,必要时进行临时防护。
2、拆除施工时,禁止开窗通风,防止扬尘。
3、进行拆除工作时,作业人员应站在稳定的结构或是脚手架上操作,保证施工人员的安全。
4、拆除工程完工后,应及时将渣土清运出场,清运渣土的车辆进行封闭或覆盖,防止渣土掉落。
六、施工时间安排
拆除工程具体工期为45天,自2015.5.1日至2015.6.16日结束,在此期间由于甲方原因出现不能施工,暂停施工的情况,拆除完成时间顺延。
4月30日做好电梯厅防护工作。
具体安排时间如下。
