风电项目开发建设流程

合集下载

风电开发建设流程

风电开发建设流程

风电开发建设流程
风电开发建设流程一般包括以下几个阶段:
1. 市场调研和项目选址:首先进行市场调研,确定开发风电项目的可行性和潜在市场需求。

然后通过资源评估和环境评价等工作,选择合适的项目选址。

2. 前期可行性研究:进行前期可行性研究,包括风资源评估、输电条件评估、项目经济性分析等,以确定项目的可行性和发展潜力。

同时还需进行土地使用批准、环评审批等相关手续。

3. 项目规划与设计:根据选址和可行性研究结果,进行项目规划和设计。

包括确定风电场的布局、容量及装机类型、各个设备的选型等。

同样,也需要进行土地规划、电网接入规划等。

4. 融资和合同签订:进行项目融资,包括与融资机构的洽谈、签订投资协议等。

同时与相关供应商签署设备供应合同、施工合同等。

5. 建设和安装:开始风电场的建设和设备的安装。

通常包括土建工程、机电设备安装、电网工程接入等。

6. 运行和维护:完成风电场的建设后,进行试运行和调试,确保设备和系统正常运行。

此后,需要进行风场的长期运维和维护,包括设备维护、风资源监测、运行数据分析等。

7. 网上并网和发电:完成风电场运行和维护后,进行电网接入
和并网。

并开始发电,并将电力出口到电网中。

8. 运营和管理:运行后的风电场需要进行运营和管理,包括发电量监控、运维管理、设备维修、数据收集与分析等。

同时,也需要进行电力销售、市场营销等工作。

以上是一般的风电开发建设流程,具体的实施步骤可能会根据地区、项目规模等因素有所不同。

风电项目开发建设流程

风电项目开发建设流程

风电项目开发建设流程1. 引言风电作为新能源的重要代表之一,是可再生能源的重要组成部分。

随着节能减排和环保意识的日渐增强,风电行业的发展前景日益广阔。

本文旨在对风电项目开发建设流程进行介绍和分析,以帮助相关从业人员了解风电项目的开发和建设过程。

2. 风电项目的开发阶段风电项目开发流程一般可以分为以下几个阶段:2.1 前期调研和评估在进行风电项目之前,首先需要进行风能资源调研和评估。

通过测量风能的基本参数,如风速、风向、风能密度等,来确定风电场的选址和风能利用潜力。

此外,还需要对社会、环境等方面进行评估,以确保项目的可行性和可持续性。

2.2 开发规划在确定了风电场的选址后,需要编制项目开发规划。

开发规划包括方案设计、技术方案、标准制定等,主要目的是明确项目的建设目标、技术路线、投资规模、进度计划、建设标准和质量要求等。

2.3 环评审批环境影响评价是指针对风电项目建设可能对环境、生态、社会等方面产生影响的评价过程,是风电项目可行性研究的重要组成部分。

在风电项目建设前,需要经过环境保护部门的评审和批准,以确保项目的建设符合环保要求,并避免对环境造成负面影响。

2.4 建设设计建设设计阶段主要包括风电机组系统设计、变电站系统设计、电缆线路设计、道路设计、土建设计等方面。

在这个阶段中,需要对项目各个系统进行深入的研究和设计,以满足项目的无故障运行、可靠性和标准化要求。

2.5 采购合同签订风电项目建设需要购买大量的设备和材料,如风电机组、叶片、塔架、变压器、电缆、配电器等。

在采购过程中,需要签订定价、交货、质量等方面的合同协议,以确保采购的设备和材料符合要求,并保证项目的顺利进行。

2.6 施工和安装施工和安装是风电项目建设的重要阶段,其涉及到风电机组、变电站、电缆线路、地基和基础设施等方面的建设。

在这个阶段中,需要确保施工和安装的工作质量和进度,并遵守相关的安全、环保和规范标准。

2.7 调试和试运行风电项目建设完成后需要进行调试和试运行。

风电项目开发报建流程

风电项目开发报建流程

风电项目开发报建流程1.风电项目选址选址是风电项目开发的第一步,需要对地理环境、风资源、土地使用情况等进行详细调研和评估,确定合适的项目选址。

2.风电项目规划设计根据选址结果,进行风电项目的规划设计工作,包括风机布局、变电站位置、线路走向等方面的规划,确保项目的可行性和经济性。

3.环境影响评价进行风电项目的环境影响评价工作,包括对自然环境、生态环境、水环境、噪声、土地利用等方面的评估,制定相应的环保措施,确保项目的可持续发展。

4.土地出让和使用根据风电项目规划设计,进行土地出让和使用手续办理工作,包括土地征收、土地出让、土地审批等方面的手续办理,确保项目能够合法用地。

5.项目立项和审批根据项目规划和设计,进行项目立项和审批工作,包括项目可行性研究报告的编制、相关部门的审批、行政许可等方面的工作,确保项目能够正常开展。

6.能源规划和电力接入根据风电项目的电力需求,进行能源规划和电力接入工作,包括与电网公司的协商、电力供应协议的签订、电力接入的设备安装等方面的工作,确保项目能够接入电网正常运行。

7.施工许可和工程施工根据项目的规划和设计,进行施工许可和工程施工工作,包括施工图审批、施工许可证的办理、施工队伍的组织等方面的工作,确保项目按计划进行施工。

8.项目监管和验收在项目施工过程中,进行项目监管和验收工作,包括工程进度的监督、质量验收、安全评估等方面的工作,确保项目符合相关标准和要求。

9.运营和维护项目建设完成后,进行项目运营和维护工作,包括风机的运营管理、设备的日常维护、故障处理等方面的工作,确保项目正常运行和发电。

以上是风电项目开发报建流程的一般步骤,具体流程还需根据实际情况进行调整和补充。

开发报建流程的顺利进行,能够有效确保风电项目的合法性、可行性和可持续性。

风电项目开发流程

风电项目开发流程

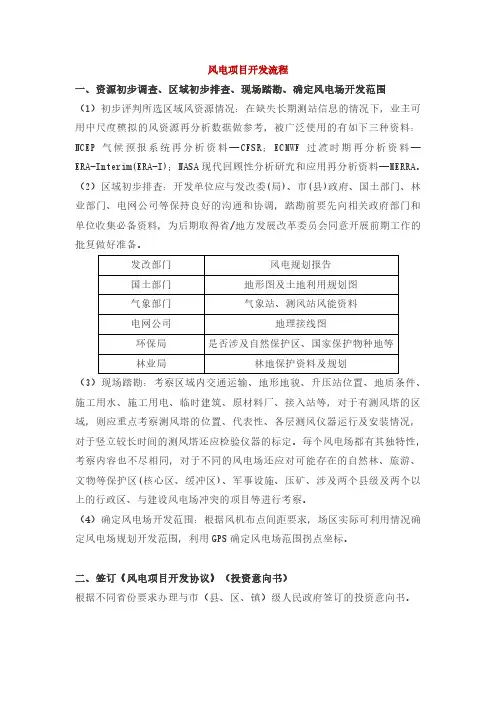

风电项目开发流程三、选址测风、风能资源评价与政府签完投资意向书后,业主需委托相关单位进行风资源评估分析,编制风资源评估报告。

主要分为以下几个步骤:1、收集临近气象站资料;2、建立测风塔;3、对收集的测风数据及气象站资料进行分析,判断风资源情况(分析测风塔代表年风资源判断,盛行风向及盛行风能方向,可利用小时数,发电量初步估算);4、形成风资源评估报告,判断是否有开发价值。

四、前期工作批复函向能源主管部门(发改委)提出开发前期工作的申请并编制申请报告,经能源主管部门同意后,开展后续前期工作,能源主管部门一般会出具“关于同意XXX风电项目开展前期工作的函”,将拟选风电场范围坐标进行盖章确认,此函一般有效期为1年。

五、核准前批复文件除需要取得发改委出具的前期工作批复函,还有以下八个核准前批复需要取得:土地初审(国土局)、林地属性证明(林业局)、前期接入的函(供电局)、环境影响报告(环保局)、初步选址意见(住房城乡建设厅)、文物选址意见(文物局)、军事批复(武装部)、压覆矿意见(国土局)。

取得顺序各地略有不同,需咨询当地能源主管部门。

六、省级风电开发建设方案(规划)取得上述前期批复后可向能源主管部门申请列入全国或所在省(区、市)风电场工程建设规划及年度开发计划,部分区域先写入规划后再拿上述批复,前后顺序请咨询当地能源主管部门。

七、核准依据《风电开发建设管理暂行办法》第十八条,项目提交核准申请前,除取得项目开发前期工作批复文件外,项目单位还应当完成如下工作并取得主管部门批复:1、项目可行性研究报告及其技术审查意见;2、土地管理部门出具的关于项目用地预审意见(省国土资源厅);3、环境保护管理部门出具的环境影响评价批复意见;4、安全生产监督管理部门出具的风电场工程安全预评价报告备案函;5、电网企业出具的关于风电场接入电网运行的意见,或省级以上政府能源主管部门关于项目接入电网的协调意见;6、金融机构同意给予项目融资贷款的文件;7、风资源评估报告;8、立项申请报告;9、压覆矿产资料评估报告及压覆矿意见(国土资源厅);10、节能评估审查意见;11、建设厅选址意见(省住房城乡建设厅);12、根据有关法律法规应提交的其它文件。

风电开发流程和手续

风电开发流程和手续

风电开发流程和手续风电开发流程和手续是指在进行风电项目开发及建设过程中所需要完成的一系列工作和申请手续。

以下是风电开发流程和手续的相关参考内容。

一、前期准备1. 确定项目区域:选择适合风电项目开发的地理位置,包括评估风能资源和环境条件。

2. 项目可行性研究:进行风电项目的技术可行性、经济可行性和环境影响评估研究。

3. 土地使用权:与相关部门协商、申请并获得项目用地的使用权。

可能需要开展土地征收、审批及补偿等程序。

4. 项目规划及初步设计:对风电项目进行规划和初步设计,包括选址、容量规模、布局和系统设计等。

5. 环评报告编制:根据国家环境保护要求,编制环境影响评价报告,评估项目对环境的影响,并提出相应的环境保护和治理措施。

二、可研报告及立项审批1. 可行性研究报告编制:根据国家规定,编制可行性研究报告,内容包括技术经济可行性分析、社会效益和环境影响等。

2. 项目立项申请:提交项目立项申请,经相关部门审查批准后,取得项目立项批复文件。

三、规划和环评审批1. 完善项目规划:根据立项批复文件的要求,完善项目规划和设计文件。

2. 环评报告审批:将环评报告提交至相关环评部门进行审批,获得环评审批文件。

3. 项目规划审批:将项目规划和设计文件提交至相关部门进行审批,获得项目规划审批文件。

四、用地手续办理1. 土地预审:提交项目用地申请,经相关部门进行预审,确定用地可行性。

2. 土地出让:通过招拍挂、协议出让等方式,将项目用地出让给风电开发者。

3. 土地登记:风电开发者办理土地登记手续,确保用地权益。

五、工程设计及施工准备1. 工程设计:根据项目规划和审批文件,编制风电场的详细设计文件。

2. 设备采购和施工准备:进行风力发电机组和相关设备的采购、运输及施工准备工作。

六、施工及验收1. 施工实施:按照设计文件和相关技术标准,进行风电场的基础施工、设备安装和电力接入等工作。

2. 施工验收:完成施工后,进行验收,包括设备安全、工程质量和环境保护等。

风电项目开发报建流程

风电项目开发报建流程

风电项目开发报建流程一、前期准备工作1.确定项目位置:根据风电资源调查和可行性研究报告,确定合适的项目位置。

2.资金筹集:确定项目所需资金,并通过银行贷款、投资者招募等方式筹集资金。

3.项目团队组建:组建风电项目团队,包括项目经理、技术人员、法务人员等。

二、项目可行性研究1.综合评价:进行项目可行性研究,包括风资源评价、电网接入评估、环境影响评估等。

2.报告编制:根据可行性研究结果编制项目可行性研究报告,报告内容包括项目概况、资源评估、经济评价等。

三、项目选址和调查1.选址研究:进行项目选址的初步研究,考虑地形地貌、气象条件、电网接入等因素。

2.选址报告编制:根据选址研究结果编制选址报告,报告内容包括选址背景、选址条件、选址依据等。

3.申请土地使用权:向国土资源部门申请土地使用权,并根据法律法规办理相关手续。

四、环境影响评价1.环评报告编制:组织专家对项目进行环境影响评价,编制环评报告。

2.公示和审批:将环评报告提交环保部门进行公示,并根据环保部门要求进行补充材料和修改,最终获得环评审批文件。

五、用地预审和用地规划1.用地预审:向规划部门申请项目用地预审,提交项目可行性研究报告、选址报告、环评报告等相关材料,获得用地预审意见。

2.用地规划:根据用地预审意见,编制项目用地规划申请报告,提交给规划部门审批。

六、用地出让和建设用地批准1.用地出让:根据用地规划批准文件,在土地市场上进行用地出让程序,获得项目用地。

2.建设用地批准:根据用地出让文件,向国土资源部门申请建设用地批准,获得建设用地批准证书。

七、电网接入和输电工程建设1.电网接入协议:与电网公司签订电网接入协议,确定接入点和接入容量。

2.输电工程建设:根据电网接入协议,进行输电线路和变电站的设计和建设。

八、工程设计和环评报建1.工程设计:组织专业设计单位进行风电场工程设计,包括风机选型、场址布局、电力系统设计等。

2.环境影响评价报建:根据工程设计结果,重新进行环境影响评价,并将评价结果和工程设计报告一起报送环保部门进行审批。

风电开发建设项目流程及法规总结

风电开发建设项目流程及法规总结

风电开发建设项目流程及法规总结企业开发建设风电项目涉及到风电场工程的建设规划、项目前期工作、项目核准、竣工验收、运行监督等各个环节,并且各个环节均需按照相关法律法规及规范性文件的规定履行相关程序,下文对风电开发建设项目的流程及涉及的相关法规进行了梳理。

1、签订《风电项目开发协议》依据行业惯例,项目公司一般在进行风电场宏观选址后、开展前期工作前,根据风电场开发范围,与市(县、区、镇)级人民政府签订《风电项目开发协议》。

2、项目前期工作及开展前期工作的批复《风电开发建设管理暂行办法》(国能新能[2011]285号)(以下简称“《风电开发建设管理暂行办法》”)和《风电场工程前期工作管理暂行办法》(发改办能源[2005]899号)(以下简称“《风电场工程前期工作管理暂行办法》”)规定,项目前期工作包括选址测风、风能资源评价、建设条件论证、风电场工程规划、预可行性研究、项目开发申请、可行性研究和项目核准前的各项准备工作。

企业在完成选址测风、风能资源评价、预可行性研究等工作后,应当向能源主管部门提出开发前期工作的申请并编制申请报告,经能源主管部门同意后(一般会出具“关于同意XXX风电项目开展前期工作的函”)开展后续前期工作。

《风电开发建设管理暂行办法》第十二条规定,“风电项目开发企业开展前期工作之前应向省级以上政府能源主管部门提出开展风电场项目开发前期工作的申请。

按照项目核准权限划分,5万千瓦及以上项目开发前期工作申请由省级政府能源主管部门受理后,上报国务院能源主管部门批复。

”企业取得主管部门出具的开展前期工作的批复后,方可开展项目可行性研究。

根据《风电场工程前期工作管理暂行办法》第十二条,“风电场工程可行性研究在风电场工程预可行性研究工作的基础上进行,是政府核准风电项目建设的依据。

风电场工程可行性研究工作由获得项目开发权的企业按照国家有关风电建设和管理的规定和要求负责完成。

”3、项目核准(1)提交审核申请依据《风电开发建设管理暂行办法》第十八条,项目提交核准申请前,除取得项目开发前期工作批复文件、项目可行性研究报告及其技术审查意见外,项目单位还应当完成如下工作并取得主管部门批复:(一)土地管理部门出具的关于项目用地预审意见;(二) 环境保护管理部门出具的环境影响评价批复意见;(三) 安全生产监督管理部门出具的风电场工程安全预评价报告备案函;(四) 电网企业出具的关于风电场接入电网运行的意见,或省级以上政府能源主管部门关于项目接入电网的协调意见;(五) 金融机构同意给予项目融资贷款的文件。

陆地风电项目前期开发流程详解与分析

陆地风电项目前期开发流程详解与分析

陆地风电项目前期开发流程详解与分析陆地风电是一种利用风能发电的技术,被广泛应用于能源行业。

陆地风电项目的前期开发是确保项目顺利进行的关键阶段,本文将对陆地风电项目前期开发流程进行详解与分析。

一、项目规划项目规划是陆地风电项目前期开发的第一步。

在这个阶段,项目团队需要明确项目目标、范围和可行性分析以及项目计划。

目标是为了确保开发的方向是一致的,范围是为了确定项目的边界以及可能的风险和利益相关方。

二、环境评估与许可在进行陆地风电项目前期开发之前,必须对项目的环境影响进行评估。

环境评估包括对土地、气候、动植物物种等方面的评估,以确定项目对环境的影响程度。

同时,需要申请相关的环境许可证和政府批准,以确保项目的合法性和可持续发展。

三、选址和土地准备选址是陆地风电项目前期开发的重要任务之一。

选址需要考虑风资源、土地条件、电网接入等因素。

通过测量和模拟,选出最为适合建设风电场的地点。

一旦选址确定,就需要进行土地准备工作,包括与土地所有者谈判、签订租赁协议,并进行必要的土地整理和平整。

四、电力系统设计与接入电力系统设计是陆地风电项目前期开发的核心任务之一。

设计电力系统需要考虑风机布置、发电机容量、接入电网设备等因素。

同时,需要与电力公司协商并获得电网接入许可。

电力系统设计的合理与否,将直接影响风电项目的发电能力和经济效益。

五、风机选择与采购风机选择是陆地风电项目前期开发的重要决策之一。

在选择风机时需要考虑风机的技术参数、可靠性、维护成本等因素。

同时,还需要与风机供应商协商并签订合同进行采购。

风机的选择与采购直接关系到项目的投资成本和运营效益。

六、项目融资与资金筹措融资是陆地风电项目前期开发的必备环节。

项目融资通常包括银行贷款、投资者合作、政府支持等,以筹措项目的建设资金。

在进行融资时,需要编制详细的商业计划书和风险评估报告,以吸引投资者和贷款机构的关注。

七、风资源评估与风力机组布置风资源评估是陆地风电项目前期开发的关键环节之一。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

风电项目开发建设流程来源:华人风电网作者:未知发布时间: 2013-8-5 14:46:11风力发电是一种主要的风能利用形式,风力发电相对于太阳能,生物质等可再生能源技术更为成熟、成本更低、对环境破坏更小。

我国自l 989年建成首个现代化风电场起,截止到2008年底,风电装机容量已突破1000万kW,其中2008年新增风电装机容量466万RW。

20年来,风力发电技术不断取得突破,规模经济性日益明显。

资料显示,我国风能资源丰富,开发潜力巨大,经初步估算,我国可用于风力发电的风场总装机客量超lO亿kW。

约相当干50座三峡电站的装机容量。

按2006年国家发改委修订的我国风电发展规划目标,2020年将达到3000万kW。

除国家特许权招标的风电项目及国家发改委核准的5万kW以上的风电项目外,各省核准的49.5 Mw风电项目占了很大比例,本文就49.5Mw风电项目开发和实施的过程进行介绍并就过程中存在的问题给出了建议。

1 49.5MW风电项目开发1.1 49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。

1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。

1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。

1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在tOm、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。

在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。

1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。

(4)投资估算和资金筹措设想·(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。

初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。

1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。

1.I.6委托咨询单位编制可研可研是在初可研的基础卜进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。

对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。

提出技术可行.经济合理的风电场升压站主接线,风电机组变压器系统,集电线路方案-确定工程总体布置,确定工程占地范围及建设征地丰要指标,选定对外交通运输方案,主体工程施工方案,拟定风电场定员编制,提出工程管理方案,进行环境保护和水土保持设计;编制工程投资估算,项目财务评价和社会效果评价。

1.1.7取得相关支持性文件报发改委核准项目核准前需要取得的相关支持性文件如下。

(1)省国十资源厅关于凤电场工程项目用地的预审意见。

(2)省电力公司出具的同意井网的复函。

(3)省坏保局出具的五意建设的审批意见。

(4)省水里厅出具的蚓意建设的审批意见。

(5)省地震安全评定委员会出具的建设场地地振动参数复核报告评审意见。

(6)市国十资源局出具的工程项目用地压覆矿产资源证明。

(7)市规划局关于风电场工程选址的审核意见。

(8)县人民武装部出具的项目所占区域无军事设施的证明。

(9)县文化体育局出具的项目所占区域无文物的证明。

(1 O)银行出具的同意给项目贷款的函。

相关的支持性文件收集齐全后,交咨询单位编入nr研,作为可研的附件,可研编制完成后可代项目申请报告报发改委核准。

1.2项目开发过程中存在的问题及建议1.2.1电网成为阻碍项目开发的难点风电场项目大多在山区,达些地区往往是电网薄弱地区,电网接入难度很大.且目前风电行业发展迅速,电网建设速度已无法满足风电事业的发展,同时其可接入风电容量也是有极限的。

因此,如何在有限的电网资源中满足凤电场容量将是决定未来风电开发进度的关键性因素。

针对这种形势,建议:一是设专人密切跟踪电网动向,充分取得电网公司支持,目的是多抢占有限的电网资源来满足项目开发的需要,二是根据电网现状合理安排项目开发进度,避免因电网接入原因造成投资商资金过早投入,造成财务费_l}j过高。

1.2.2土地成为影响项目核准的的主要因素伴随国家新的土地政策的不断出台,取得凤电所需的土地指标也已经成为影响风电项目核准的主要因素。

据了.解,有的风电项目已经存在因土地指标审批不下来.造成风电项目无法按时核准的事实。

建议:一是在当地政府、国土资源局的支持下及早召开听证会,介绍项目情况,积极做工作取得县、乡、村的支持。

二是协调县发改局尽早向市里上报风电项目为重点项目,申请用地指标。

三是派专人与国土资源局一起紧盯凋规工作.使调规工作尽快落实。

因此,土地工作应该引起大家足够的重视,在条件基本具备时及早谋划,不要因为土地向J题影响项目核准。

2 49.5MW风电项目实施:49.5MW风电项目实施包括三部分,一是风电项目的工程建设,二是风电项目的运营;三是CDM申请。

2.1风电项目工程建设风电项目工程建设流程:项目公司成立、勘测蹬计招标及合同签订、接入系统委托及报告编制评审、监理招标及合同签订、风力发电机组招标及合同签订,塔架招标及合同签订、微观选址及风电场初步设计、初步设计评审及设计方案确定、土地征用、升压站设备招标、风电场升压站施工图设计、施工招标,工程组织实施与管理、监督检查、签订并网调度协议及购售电合同、并网安全性评价、凤机调试试运行。

2.1.1项目公司成立项目公司组成设总经理1名、副总经理1名,下设开发部、工程部、经营部、综合管理部,安全部、运行维护部,人力资源部。

2.1.2勘测设计招标及合同签订委托有资质的招标单位负责勘查设计招标,并根据评标委员会的推荐意见确定中标设计的单位,与中标单位签订合同。

2.1.3接入系统委托及报告编制评审委托设计单位根据可研编制接入系统的实施方案并形成报告,报省电力公司组织专家进行接入系统评审并形成评审意见.咨询单位根据评审意见完善接入系统设计。

2.1.4监理招标及合同签订委托有资质的招标单位负责监理招标,并根据评标委员会的推荐意见确定中标监理单位,与中标单位签订合同。

2.1.5风力发电机组招标及合同签订由设计单位编制风机招标技术规范书,委托有资质的招标单位负责风力发电机组招标,并根据评标委员会的推荐意见确定中标监理单位,与中标单位签订合同。

2.1.6塔架招标及合同签订由设计单位编制塔筒招标技术规范书委托有资质的招标单位负责塔架招标,并根据评标委员会的推荐意她确定中标监理单位,与中标单位签订合同。

2.1.7微观选址及风电场初步设计投资商组织设计单位和风机设备厂家共同进行微观选址,微观选址是在宏观选址中选定的小区域中综合考虑各方因素如安装,地形地质布置风力发电机组,使整个风电场具有较好的经济效益。

设计单位收集的各种资料后可以开展风电场的初步设计。

2.1.8初步设计评审及初步方案确定委托咨询电位组织专家对设计单位的初步设计进行评审,并出具评审意见。

在评审意见确定初步设计方案。

2.1.9土地征用由县国土资源局申请士地指标,调整规划由县里报市,由市里报省,由省里批到县里,由县国土资源局以划拨或出让方式办理土地证。

2.1.10升压站设备招标由设计单位编制设备招标技术规范书,委托有资质的招标单位负责升压站设备招标,并根据评标委员会的推荐意见确定中标监理单位.与各中标单位签订合同。

2.1.1l风电场升压站施工图设计风机设备、升压站设备招标完成后,投资商协调备设备厂家提供资料给设计单位,由设计单位根据厂家资料、接入系统评审意见,初步设计评审意见、可研开展风电场升压站施工图设计工作。

2.1.12施工招标委托有资质的招标单位负责施工招标,标段划分为风电场标段和升压站标段,投标人资质要求电力工程施工总承包一级及以上,工程报价方式为工程量清单报价。

各单位投标后投资商根据评标委员会的推荐意见确定中标单位,并与中标单位签订合同。

2.1.13工程组织实施与管理工程部负责工程的组织实施与管理,管理采用。

小业主、大监理”的模式进行管理。

工程部重点负责计划制定落实和外部协调,由监理按照。

四控,两管、一协调”来管理现场。

2.1.14监督检查由省电力质检中心站负责对项目进行监督检查,风电项目监督检查分三次,分别为升压站带电前监督检查、风机基础施工完成后监督检查、风机整套试运后监督检查。

2.1.15签订并网调度协议及购售电合同投资商准备好各种资料后与省电力公司签订并网调度协议,与省电力公司营销处购售电合同。

2.1.16并网安全性评价委托咨询单位组织专家对凤电场进行并网前的安全性评价,评价标准采用各电网公司下发的并网安全性评价表。

2.1.17风机调试运行投资商协调风机生产厂家派调试人员,施工单位配合、运行人员配合共同进行风机的调试运行工作。

2.2风电项目的运营风电场项目的运营有运行维护酆负责管理.所需人员由人力资源部负责招聘,主要包括人员配置,岗位培训、管理制度建立、设备技术档案交接、正式运营。

2.2.1人员配置风电场一般配置14人,其中场长1人、副场长1人.主值2人.运行人员6人、维护人员4人,分两班运行。

2.2.2岗位培训风电场的生产人员必须经过安全教育、岗位技术培训、风电的专业基础知识培训.取得相关合格证后方可上岗工作。

特种作业人员,必须经过国家规定的专业培训。

持证上岗。

培训内容主要包括:包括:调度规程、运行规程、安全规程。

电气设备、工具使用及注意事项,安全带,安全帽使用等。

2.2.3管理制度建立风电场的生产人员在升压站开始设备安装前进入凤电场开始实习,在设备安装过程中全程跟踪,熟悉设备情况,由运行维护部组织生产人员编制安全生产规章制度。

2.2.4技术资料档案交接在工程完工后,由工程部组织把工程中的技术资料档案对生产人员进行交接。

技术资料主要包括:厂家设备资料、竣工图纸及变更、监理资料、施工单位质量资料。

2.2.5正式运营在工程竣工交接后,有生产人员接管设备,由生产人员上报安全报表、生产报表.运行记录、检修记录、设备台帐、设备缺陷记录表等表格。
