1-5技术标综合说明19485
1技术标标书总说明

技术标标书总说明文件的编制本施工组织设计方案,在详细阅读《招标文件》,充分理解设计要求,深入现场考察的基础上,对目标工期、施工质量控制、项目管理机构及劳动组织、施工机械设备、主要分项工程的施工方法及技术措施、质量安全、文明施工保证措施等方面进行的组织设计和部署,力争各方面能够充分符合业主的各项要求,确保工程各项管理目标的实现。
在编制过程中,我们遵循以下原则:为更好的建设好中环线工程,我们倡导并坚持“绿色施工,科技施工,人文施工”的施工原则;施工方案的选择,按照“安全可靠、经济合理、方便施工、技术先进”的原则进行;同时充分考虑地质条件、环境保护和文明施工的要求;本工程的施工组织总体上本着“技术可行,措施可靠,突出重点,均衡施工”的原则进行,能确保质量和工期,以及施工期间不降低周边交通通行能力。
方案总说明根据工程施工区的地形、地质水文条件,综合考虑技术、经济等方面的因素,结合交通组织方案统筹安排本标段的施工内容。
桥梁施工是本标段工程施工任务的主线,钢箱梁结构是重点,方案详细叙述钢箱梁的施工方法及作业流程。
遵循工程建设“为民、便民、利民”的原则,安排用于翔殷路南北两侧居民出行的人行地道尽早施工,尽早建设完成并投入使用。
人行地道围护结构是本工程另一重点,施工中采取有效措施,确保施工质量及施工安全。
明朗桥拓宽改建施工影响到主线高架桥的桩基施工,为此,明朗桥施工先期快速完成。
中原路口处地铁号线正在施工,我方进场后积极与其施工单位进行施工配合与协调。
在工程施工中,我们充分注意了以下方面的内容,并采取了相应的施工措施:施工期间(尤其桥梁工程、人行地道工程施工阶段)的交通组织是施工方案的重要组成部分,坚持“先交通对策到位,再进行工程施工的原则”,必须保证施工、交通两不误;地下管线的迁移及时与否,直接影响工期,施工中紧密配合管线单位,作好管线的迁移与保护。
充分注意本工程是在老路基础上辟筑的特点,地面道路及桥梁工程的拓宽(加固)改建必须严格控制沉降差异及防治(路面)反射裂缝,保证结构的整体性和稳定性;根据工程特点及要求,积极谨慎地采用成熟的施工工艺及方法。
土地整治项目施工投标函技术标综合说明部分

土地整治项目施工投标函技术标综合说明部分土地整治项目施工投标函技术标综合说明部分综合说明部分包括五个章节:工程概况、项目实施方案、技术保障措施、安全生产管理、质量管理。
第一章:工程概况1.1项目背景1.2项目范围1.3施工期限1.4土地整治目标及要求1.5主要工作内容1.6技术难点及解决方案1.7需求的关键资源第二章:项目实施方案2.1项目组织架构2.2项目管理计划2.3项目实施流程2.4工作分解结构(WBS)2.5施工进度计划第三章:技术保障措施3.1施工设备及技术要求3.2人员组织及培训计划3.3现场管理要求3.4施工过程中的技术保障第四章:安全生产管理4.1安全生产责任划分4.2安全生产组织体系4.3安全生产管理制度4.4安全培训计划及措施4.5应急预案第五章:质量管理5.1质量管理组织体系5.2质量控制计划5.3质量检验及测试5.4质量问题处理措施5.5质量记录及报告附件:附件1:施工进度计划附件2:人员组织及培训计划附件3:安全培训记录附件4:质量检验报告法律名词及注释:1. 土地整治:对土壤进行改良、治理,提高土地的质量和产能的一系列工程活动。
2. 施工期限:完成土地整治工程所需的时间。
3. 技术难点:施工过程中可能遇到的技术上的困难或挑战。
4. WBS:即工作分解结构,将整个项目按工作内容进行分解,形成树状结构。
5. 安全生产责任划分:明确各个责任主体在安全生产中的职责和义务。
6. 应急预案:对施工过程中可能出现的紧急情况进行预先的规划和准备,保障安全。
土地整治项目施工投标函技术标综合说明部分综合说明部分包括五个章节:项目概述、工作计划、技术方案、安全管理、质量控制。
第一章:项目概述1.1项目背景及目的1.2项目范围和规模1.3主要工作内容1.4技术要求和难点1.5项目周期和工期1.6资源需求和分配第二章:工作计划2.1项目组织和管理架构2.2项目进度计划2.3工作划分和分解2.4关键路径和关键节点2.5项目风险评估和处理措施第三章:技术方案3.1施工工艺流程3.2施工设备和技术要求3.3人员配备和培训计划3.4施工材料和材料管理3.5施工质量控制措施第四章:安全管理4.1安全生产责任划分4.2安全生产管理体系4.3安全培训和教育4.4施工现场安全措施4.5事故应急预案第五章:质量控制5.1质量管理体系5.2施工质量控制要求5.3质量检验和测试计划5.4质量问题处理和改进措施5.5质量监督和评估附件:附件1:项目进度计划表附件2:人员配备和培训计划附件3:施工安全管理制度附件4:质量检验报告法律名词及注释:1.项目范围和规模:详细描述土地整治工程的范围和所涉及区域的规模。
(完整word版)技术标编制综合说明

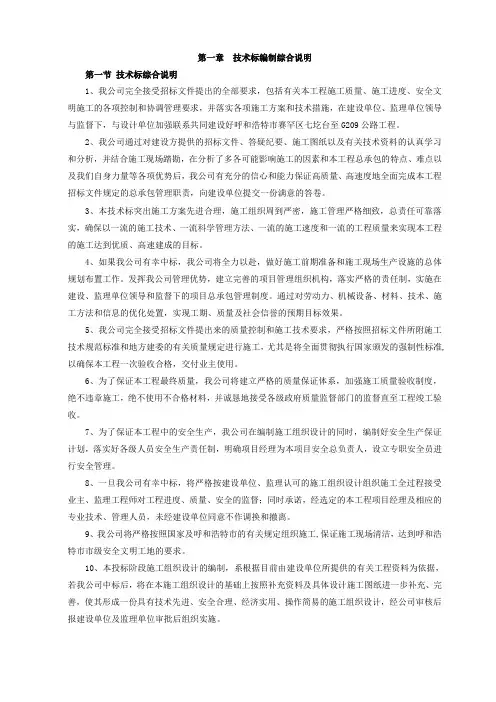

第一章技术标编制综合说明第一节技术标综合说明1、我公司完全接受招标文件提出的全部要求,包括有关本工程施工质量、施工进度、安全文明施工的各项控制和协调管理要求,并落实各项施工方案和技术措施,在建设单位、监理单位领导与监督下,与设计单位加强联系共同建设好呼和浩特市赛罕区七圪台至G209公路工程。
2、我公司通过对建设方提供的招标文件、答疑纪要、施工图纸以及有关技术资料的认真学习和分析,并结合施工现场踏勘,在分析了多各可能影响施工的因素和本工程总承包的特点、难点以及我们自身力量等各项优势后,我公司有充分的信心和能力保证高质量、高速度地全面完成本工程招标文件规定的总承包管理职责,向建设单位提交一份满意的答卷。
3、本技术标突出施工方案先进合理,施工组织周到严密,施工管理严格细致,总责任可靠落实,确保以一流的施工技术、一流科学管理方法、一流的施工速度和一流的工程质量来实现本工程的施工达到优质、高速建成的目标。
4、如果我公司有幸中标,我公司将全力以赴,做好施工前期准备和施工现场生产设施的总体规划布置工作。
发挥我公司管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在建设、监理单位领导和监督下的项目总承包管理制度。
通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,实现工期、质量及社会信誉的预期目标效果。
5、我公司完全接受招标文件提出来的质量控制和施工技术要求,严格按照招标文件所附施工技术规范标准和地方建委的有关质量规定进行施工,尤其是将全面贯彻执行国家颁发的强制性标准,以确保本工程一次验收合格,交付业主使用。
6、为了保证本工程最终质量,我公司将建立严格的质量保证体系,加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受各级政府质量监督部门的监督直至工程竣工验收。
7、为了保证本工程中的安全生产,我公司在编制施工组织设计的同时,编制好安全生产保证计划,落实好各级人员安全生产责任制,明确项目经理为本项目安全总负责人,设立专职安全员进行安全管理。
第一章 技术标书编制的综合说明_secret

第一章技术标书编制的综合说明第一节综合说明尊敬的各位专家、评委:非常荣幸有机会参加本工程的投标。
我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工及保修期的各项要求,并落实各项方案和措施,与本工程建设单位、设计院、监理公司共同协作承建xx路xx隧道工程的施工,为xx市政基础设施建设及本工程的早日建成投入使用作出我们应有的贡献。
收到招标文件后,我公司立即组织各方面的管理及技术人员认真学习和研究了招标文件、有关设计图纸资料及补充文件,并多次对现场进行踏勘。
分析了各种影响施工的因素。
在积极响应招标文件各项要求的前提下,结合我公司的施工经验,认真进行了本工程的细化设计和施工组织设计的编制,力争做到设计方案科学合理、利于操作;施工方案组织严谨、管理科学。
我们有充分的信心,保证以高质量、如期完成本工程招标文件规定的工程范围内的所有任务。
如我公司有幸中标,我公司将一定全力以赴,做好施工前期准备和施工现场总体规划布置。
我们将充分发挥我公司在隧道、共同沟、道路、排水、软基处理及深基坑施工等方面的施工技术力量和各项管理的优势,建立完善的管理组织机构,落实严格的责任制,实施工程项目管理,通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,实现工期、质量、安全、文明及社会信誉的预期目标。
我们完全接受招标文件提出的质量和技术要求,并按国家、行业规定的质量标准、浙江省及xx市质量控制标准高于验收标准的原则,精心施工、精心管理,并服从监理工程师及甲方代表的各项具体要求。
在本工程的施工中实行质量目标管理体系,质量职责层层分解,落实至人。
我公司将严格按照xx市有关市政工程施工现场标准化管理的规定组织施工,必须创建文明工地,并创安全无伤亡事故。
我公司具有适用本工程施工的各类型机械、设备,完全能满足和确保本工程施工进度和质量要求。
若我公司中标承建本工程,将尽早创造条件开工,在施工过程中,综合灵活采用流水作业、平行作业、交叉作业、等组织方法,尽可能地缩短工期,确保本工程在420日历天内全部竣工。
技术标综合说明

技术标综合说明第一节编制说明首先诚挚地感谢您对我单位的信任,接到贵公司招标文件后,我单位立即组成了投标小组对招标文件和设计施工图进行了认真仔细的研究,明确和领会了业主的意图,并结合我公司的综合实力,运用现代网络计划技术,充分发挥自己的综合优势,认真慎重的编制了本投标文件。
我公司已认真研读了本项目的招标文件,我们确认招标文件的所有合同条件,完全响应招标文件的所有要求。
我公司中标,我们将一如既往、再接再厉认真履行合同各项条款,确保工程质量和合同工期,以优质的服务回报业主。
本施工组织设计是在研究招标文件、招标图纸资料、勘察现场、研究答疑文件等活动并深入分析影响施工的各种因素结合本工程特点、难点以及充分考虑我公司相应的有利条件后,组织各专业技术人员编制了投标所需的各类文件。
如我方有幸中标,我公司有充分的信心保证本工程施工项目圆满完成。
在工程施工中,我们将以优质、高速、安全、文明为施工宗旨,本着对业主高度负责的态度,按招标文件要求的控制工期进行合理安排布署,使施工忙而不乱、成本最低、效率最高、质量最好,达到本市优良工程标准。
同时在施工中,我公司将通过有效地对工序、材料、人员进行控制,不仅保证工程质量,而且保证安全文明施工得到有效保障。
通过有效的环保措施,使声、光、尘污染得到有效控制,参与创建安全文明施工的模范工地。
本施工组织设计作为指导施工的技术性文件,按招标文件要求的内容组织编制的。
编制时对工程的施工工期、质量目标、项目管理架构设置与劳动力组织、施工进度计划控制、机械设备及主要技术措施、安全、文明施工及降低成本、推广新技术等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
力争使本工程在施工的全过程中,各个环节始终处于受控状态,达到高质量、高标准、高水平,使业主满意、社会满意。
同时本施工组织设计采用的施工工艺及质量保证措施均按国家及行业规范、规定及标准,严格按照技术规范及操作规程进行编制,以确保工程质量、工期、环保及其他均达到预期标准,并且本施工组织设计的安全、消防、环保等专业及现场文明施工等项目,如有新的地方法规颁发或业主有新的要求时,我公司将予以相应调整我们将充分发挥本公司技术、资金、管理上的优势,制定最为合理质量、工期、安全、文明施工、科技进步、环境保护等方面的施工目标,并落实到各项施工方案及措施中。
技术标(完整版)

第一部分技术标书编制的综合说明1.1 工程概况1.1.1工程名称:1.1.2建设单位:1.1.3工程位置:1.1.4装修面积:1.1.5工程现场:1.2 编制依据、执行的规范、规程和规定(如有出入均以国家现行规范为准),但不限于:1.2.1《中华人民共和国建筑法》1.2.2《中华人民共和国招标投标法》1.2.3本工程的施工招标文件、装饰设计施工图纸、招标答疑文件、现场勘查结果1.2.4《建筑装饰装修工程施工质量验收规范》 GB50210-20011.2.5《民用建筑工程室内环境污染控制规范》GB50203-20021.2.6《建筑施工扣件式钢管脚手架安全技术规范》GB50204-20021.2.7《建筑工程施工质量验收统一标准》GB50205-20011.2.8《建筑地面工程施工质量验收规范》GB50209-20021.2.9《建筑给水排水及采暖工程施工质量验收规范》GB50242-20021.2.10《建筑电气工程施工质量验收规范》GB50303-20021.2.11《北京市建设工程文明施工管理规定》1.2.12《建设工程施工现场供电安全规范》GB50194-931.2.13《筑施工安全检查评分办法》JGJ59—991.2.14《机械使用安全技术规程》JGJ33—20011.2.15其它国家及地方现行相关规范、规程等第二部分施工组织设计第一章组织机构及管理措施1.1 总包管理及组织措施1.2 总承包管理体系;见附表一。
1.3 项目经理部管理体系:见附表二。
1.4 岗位设置及岗位职责1.4.1项目经理①全面负责对工程项目的管理,包括工程质量、进度、成本、环保、安全等项目的管理。
②坚持严格按图(包括更改的图纸)施工,并积极采用新工艺、新技术对工程施工进行全面的过程控制,保证施工优质高效。
③认真贯彻执行国家、地方行政部门及公司颁布的各项有关质量管理、环境保护、劳动保护和安全生产的方针、政策、法规、法令和规章制度等,坚持文明施工、安全生产,对现场的环境和安全卫生进行控制,包括对现场噪音、粉尘、固体废弃物、化学品等进行控制,组织质量、安全、环保检查。
技术标综合说明及编制依据

技术标综合说明及编制依据第一章、施工方案及技术措施第一节、工程概况一、项目简介二、工程重难点分析本阶段的主要工作内容包括:生活区、办公区、生产区临时设施的搭设以及施工技术和生产要素的准备。
2、基础施工阶段重难点分析结合该阶段施工的特点,施工管理方面重点做好现场水平及垂直运输管理、工期管理、安全管理工作;本阶段的主要工作内容施工工期紧、工序交叉多的特点,该阶段施工管理方面重点做好现场垂直运输的协调、工期管理,现场施工重点做好预埋件的施工和脚手架的施工工作。
4、装修阶段重难点分析繁杂、队伍协调量大的特点,从施工管理方面重点做好现场垂直运输协调、工期管理、安全管理、创优实施、专业各协调管理工作,从现场施工方面重点做好节能工程、隔声降噪工程、电气工程、给排水工程施工质量工作。
5、竣工阶段重难点分析结合交工阶段的工作繁杂,任务量大的特点,应重点做好各专业的调试和验收、各各的施工收尾及质量整改、竣工验收与备案、竣工资料与实体的移交等工作。
一、指导思想将严格按照ISO9001质量保证体系管理模式,认真贯彻质量目标。
为了达到加强管理、争创质量一流的目标,项目部全体施工人员通过技术、质量、安全等方面的培训和教育,以饱满的工作热情和严谨的工作作风来承担本工程的施工任务。
在人力资源调配方面,以服从工程需要为准则,保证足够的劳动力在合同期内完成各项施工任务。
在施工机具、材料供应方面,将提供先进、优化的施工机具,采购质优价好的材料设备,以求“人、机、料”的统一,为本工程创优提供足够的资源。
施工过程中,在业主的统一指挥下,现场项目经理部所有的施工人员,虚心接受业主或监理单位的检查和指导。
二、编制依据1、合同文件及相关资料(1)合同文件、补遗文件和设计图纸;(2)现场实际情况。
(3)我单位的施工技术水平、管理水平和施工机械装备能力。
(4)国家和建设部颁发的有关施工技术、环保、安全质量验收规范、标准、法规文件。
建筑工程施工质量验收统一标准GB50300-2013;工程测量规范GB55026-2020;建筑地基基础工程施工质量验收规范GB50202-2018;混凝土结构工程施工质量验收规范GB50204-2015;砌体工程施工质量验收规范GB50203-2011;屋面工程技术规范GB50345-2012;钢结构工程施工质量验收规范GB50205-2020;建筑地面工程施工质量验收规范GB50209-2010;建筑装饰装修工程质量验收规范GB50210-2018;建筑防腐蚀工程施工及验收规范GB50224-2010;建筑给水排水及采暖工程施工质量验收规范GB50242-2018;建筑电气工程施工质量验收规范GB50303-2015;综合布线系统工程验收规范GB50312-2016;建筑内部装修防火施工及验收规范GB50354-2005;建设工程工程量清单计价规范GB50500-2013;建设工程文件归档整理规范GB/T50328-2014;塔式起重机安全规程GB5144-2006;建筑地基处理技术规范JGJ79-2012;建筑桩基技术规范JGJ94-2018;钢筋焊接及验收规程JGJ18-2012;建筑涂饰工程施工及验收规程JGJ/T29-2015;建筑钢结构焊接技术规程GB50661-2011;施工现场临时用电安全技术规范JGJ46-2020;建筑施工现场环境与卫生标准JGJ146-2013;建筑施工安全检查标准JGJ59-2011;建筑机械使用安全技术规程JGJ33-2012;2、施工管理文件(1)文明施工管理规定(2)我单位质量管理体系文件(3)我单位环境管理体系文件三、编制原则针对工程特点、难点、重点,结合我单位的施工经验、技术、设备能力,本着“安全为先,质量为本”的原则,以“确保安全,提高质量,文明施工,降低成本,如期高效”的项目管理思路,根据以下原则进行施工组织设计的编制:1、严格遵守合同文件要求的原则,施工组织设计编制将严格遵守合同文件的各项要求。
技术标综合说明

技术标综合说明第一章工程概况1、工程简况南京某图书馆是江苏省重点工程项目,为江苏省**图书馆,是江苏的文献、资料宝库和文化事业发展的重要标志。
江苏省委、省政府决定高起点、高标准建设的一个综合性、开放性、现代化、多功能、国内一流、国际先进的图书馆。
南京某图书馆拟建场地位于南京市****,占地面积25200m2。
东邻绿化型**休闲广场,西傍**北路,北至**路,南邻**东路,北与**隔路相望。
该馆总建筑面积77860m2,地上九层,地下一层,总高40.8m。
建成后图书馆可藏书1200万册,阅览座位3000座。
该馆由**建筑设计研究院设计,江苏省**勘察院进行勘察。
2、工程特点2.1造型新颖,设计理念超前。
2.2工程占地面积大,工程体量大。
2.3配套功能多,专业齐全。
2.4结构复杂,专业计算复杂。
2.5工艺设计先进,新工艺应用多。
3、建设地点与环境特征3.1南京某图书馆拟建场地位于南京市****,东邻绿化型市民**广场,西傍**北路,北至**路,南邻**东路,与**隔路相望。
3.2工程项目所在地地势平坦,拟建场地位于古秦淮河河床~河漫滩沉积地貌单元,勘探深度范围内场地稳定,适宜进行本工程的建设。
±0.00相当于绝对标高11.05米,室内外高差0.15米。
3.3该场地基坑较深,面积大,地下水位埋深浅(1.3~1.8米),坑底、坑壁地层以砂性土为主,水量较大,故深基坑开挖时需做好对支护结构、边坡、坑底、地下水位及基坑周边环境的监测工作。
4、施工条件4.1业主提供了能基本满足施工的场地,承包商必须服从业主的安排。
4.2业主为承包商提供了630KVA的供电量和DN64的总水管,并已将水、电接至施工场地。
4.3本工程地下旧有管线,均为废弃管线。
4.4承包商进场后,根据工程施工需要,业主向承包商移交施工现场已有的坐标、高程控制点。
4.5承包商要为监理工程师提供基本办公条件。
4.6弃土和运土工作由承包商负全责。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章技术标综合说明一.公司简介上海市**建筑有限公司(原上海市**建筑工程公司)为国家一级施工总承包企业,是上海**建工股份有限公司的全资子公司。
公司本部员工1100人,三分之二以上为专业技术人员,胜任各类工业、民用建筑及市政工程施工。
我公司承建过新虹桥大厦、虹桥宾馆、银河宾馆、汤臣国贸大厦、上海广场等高层建筑;承建过上海体育馆、上海游泳馆、浦东新区临沂体育中心、上海八万人体育场等大型体育设施工程;承建过上海虹桥国际机场候机楼、市六医院、永新彩色显像管厂等大型公共建筑和工业厂房;承建过杨浦大桥、徐浦大桥等市政工程和上海锦江宾馆、西郊宾馆、虹桥宾馆等高级装饰工程。
我公司恪守“质量严格苛求,产品用户满意”的承诺,工程质量优良。
所承建的上海游泳馆、虹桥宾馆获国家银质奖;上海虹桥国际机场宾馆、虹桥宾馆、瑞安广场获鲁班奖;上海体育馆、上海游泳馆双双被推崇为上海建国四十年“十佳建筑”,并载入英国编纂的《世界建筑史》之册;上海体育场、上海体育馆获建国五十年上海经典建筑金奖和银奖;工农新村412#、404#房被誉为住宅工程样板房,获全国最佳住宅工程奖;泗塘新村高层住宅101#房、上海新技术开发区生活区二街坊四期高层住宅、古美路1#房、海富花苑、恒昌花苑等多项住宅工程获得上海市最高质量奖一“白玉兰”奖。
近几年,30多项工程获市级以上优质工程奖,14项工程获上海市“白玉兰”优质工程奖。
我公司装备精良、技术精湛,主要施工设备从美国、德国、日本和瑞典等国引进,形成了从深基础到超高层施工的全套机械化作业线。
公司积数十年的施工技术经验,具有深基础、超高层、大跨度钢筋混凝土结构的施工能力和消除住宅质量通病的施工工艺,能娴熟地承担高、大、深工程和住宅的建设。
我公司在承建上海八万人体育场工程时,运用成套技术成功地解决了1150米环状大体积钢筋混凝土结构地下基础施工,32根变截面大斜柱的劲性构架支模工艺和复杂马鞍状建筑物的卫星定位测量等,总体施工技术达到了国际先进水平。
地处闹市中心的上海广场工程在地铁隧道保护区内深基坑施工的综合技术成果创国内先例,达到国际先进水平。
我公司注重企业管理,大力推进全面质量管理和项目管理。
近年来,又普遍运用微机辅助管理等现代化管理手段,连续八年获得“重合同守信用企业”称号,先后荣获市、部质量管理奖、企业管理优秀奖、全国设备管理优秀单位、全国“五·一”劳动奖状等殊荣。
1996年9月通过了ISO9OO2质量体系的认证,并于1999年7月通过第二次认证。
我公司以“求实进取、信誉第一”为宗旨,竭诚为国内外用户服务。
二、编制说明我公司有幸被邀请参加上海**仪器仪表厂“迁建生产厂房”总承包工程的投标,感到非常高兴。
通过认真学习和研究招标文件及招标图纸资料,并踏勘了施工现场,分析了各种影响施工的因素和本工程施工的特点、难点后,有充分的信心完成文件规定的所有工程的承包任务,确保本工程建设顺利进行,为上海**仪器仪表厂“迁建生产厂房”的全面建成打下良好扎实的基础。
一旦中标,我司将派出具有丰富经验的优秀项目经理及其项目经理部来承建本工程,全面负责工程质量、进度、安全、文明施工及配合协调各分包单位合理组织流水施工。
一旦有幸中标,我司按业主所下达的开工令为准,准时进场,做好施工前准备工作,抓好对工程设计意图实施及深化完善等工作,使本工程开工顺利进行。
我们发挥本公司的管理优势,强化计划管理实施,确保安全施工,同时配置足够的施工机械、设备、材料与劳动力,确保本工程高速、优质安全地完工。
一旦有幸中标,我们将完全接受招标文件提出的质量和技术要求、按国家、地方有关质量规定进行施工,并严格按照我公司质量方针组织施工管理,运用创优目标管理,确保本工程质量优良率100% 。
我公司将按照建设部、地方有关建筑工程施工现场标准化管理规定组织施工,并且管好各专业分包单位,共同搞好现场文明施工。
我公司将与业主、监理单位、设计单位密切配合,真心诚意接受业主单位、监理单位和设计单位在施工全过程中的热忱指导和帮助,为本工程的顺利建成而努力,为上海**仪器仪表厂“迁建生产厂房”工程的早日建成投入使用,发挥社会效益和经济效益作出我们应有的贡献。
本施工组织设计大纲编制目的在于推进项目法施工,适应体制深层次配套改革的条件下优质、高速、低耗、安全地完成对业主的承诺,实现项目是企业“效益的源泉、信誉的窗口、管理的归宿,人才的摇篮”之目的。
本施工组织设计大纲是指导现场的施工及进行质量目标、成本目标、工期目标、安全目标的控制。
本施工组织设计的大纲编制是依据本工程施工合同文件以及本工程施工技术特点,按有关技术标准、有关文件精神编制的。
本施工组织设计大纲是项目部经理管理工作的指导性文件,是本工程目标管理实施的保证措施。
三、编制依据1.上海**仪器仪表厂“迁建生产厂房”总承包工程招标文件及答疑文件。
2.业主提供的建设基地周边建筑平面图、道路图、地质勘察报告等。
3.参照标准:我国现行的最新施工规范、质量验收规范。
4.我公司ISO-9002企业质量标准文件及标准化现场施工管理的有关细则。
四、工程总目标1、质量目标我公司对上海**仪器仪表厂“迁建生产厂房”总承包工程的质量目标:确保优良率100% 。
2、进度目标本工程的进度目标为在240个工日内完成本工程的全部工作。
3、安全文明施工目标确保无重大伤亡安全事故;文明施工达到上海市浦东新区“区级文明工地”。
第二章工程概况上海**仪器仪表厂“迁建生产厂房”地处**新区**镇工业园区内,基地面积8291.2m2,总建筑面积8250.4m2,其中厂房建筑面积8180.4m2,厂房平面呈凹型,主体共三层,局部为四层,框架结构,一至三层层高为4.5m,四层高为3.6m,桩基础;门卫建筑面积25m2,砖混结构,层高3.6m;变电所建筑面积45m2,砖混结构,层高4.5m。
一、建筑概况:建筑物概况一览表:二、结构概况:主厂房为现浇钢筋混凝土框架结构,其余零星单体均为砖混结构。
基础采用箱型基础,底板厚度取1.5m左右,地下车库厚度为1m,±0.00相当于绝对标高4.8m,场地一般标高为3.8m。
三、地质条件:根据浙江省工程勘察院上海分院的《勘察报告》显示,拟建场地地势平坦,自然地面标高平均3.80m左右,建筑场地类别为Ⅳ类。
地基土属软弱场地土类型,按其成因分为13层及一个透镜体,各土层层序完整。
本场地埋深20m以内地基土在地震烈度7度条件下,会发生轻微砂土液化,液化土层为③夹层,平均液化强度比为0.70。
施工期间场地浅部静止地下水位标高为2.0~1.0m,本场地常所地下水埋深可取0.5m,地下水对混凝土没有侵蚀作用。
场地内拟建C3楼场地分布有暗浜,浜底埋深在3m左右,浜填土主要以黑色粘性土为主,工程力学性质差。
第三章施工总平面布置一、施工现场概况本工程目前施工围墙已建成,施工场地平整。
业主提供的可用施工用电量为200KW。
二、施工便道设置根据今后小区内永久道路的布置路线、标高、路基处理方法及施工运输车辆车次频率,设置施工通道。
车道宽3.5m,基底铺筑20cm 毛石,上10cm厚碎石垫层,然后浇15cm厚C20素砼道路,面层标高比永久道路标高低10cm,每隔6m设伸缩缝一道。
一方面临时道路提供运输土方、水泥、砂石等各种材料、物资等车辆及机械设备能正常运行,另一方面,如该区原来土质较松软,在施工期间,通过这样的设置,能使今后的道路部分有充分的沉降,土质更密实,尽量减少道路裂缝或沉降的产生。
施工道路应随开工建筑物的施工需要逐步完成。
在路一侧开设施工主大门,路处设施工次大门。
施工大门按照我公司标准大门建造,大门口设置旗坛和八牌二图。
出入口设一凹桥式车辆冲洗台及污水沉淀池(施工污水经此沉淀后汇入市政污水管)。
三、临时设施设置施工临时大门拟设置于处,在施工大门处搭设门卫和收料间。
南侧大门旁搭设综合仓库,配备试块养护试验室。
在南侧沿围墙的空地上搭设办公用房,现场集中办公。
办公楼采用新建二层活动房。
办公室内地面铺设地砖,墙面与天花涂刷内墙涂料,配备办公家具以及复印机、电脑、空调机等设备。
沿东北侧围墙搭设宿舍区,为二层活动房,共50间。
职工宿舍区内实行半军事化封闭管理,生活区设专用卫生间、垃圾房,实行门前三包负责制,并建立内务管理制度,形成良好的作息、行为规范。
卫生间、垃圾房设专人打扫清运。
职工食堂单独搭设二层砖混结构,共八间。
底层食堂,二层娱乐活动室。
食堂及餐厅地面铺贴防滑地砖,其墙贴1800高白瓷砖墙裙,并吊顶。
食堂接《食品卫生法》要求设置洗涤池、冲洗池及消毒池,并设生、熟冰柜,生、熟食分开储藏,食堂工作人员定期健康检查,并派使总务人员专职负责食堂管理工作。
食堂门口设茶水桶及茶水棚,加盖上锁,专人确保供应。
靠西侧围墙搭设生产用房:木工间、电工间、机修间、工具间、仓库等。
为一层砖混结构,波形瓦屋面。
另外一间养护间,以保证混凝土、砂浆试块的标准养护。
并搭设一间样品间,以供样品保存之用。
由于施工场地较大,因此场地内设多处厕所,地面铺贴防滑地砖,设高窗,屋面设通气孔,墙面贴1800高瓷砖墙裙,并设拖布池。
所有厕所设专人清扫整理。
现场还设置钢筋模板等加工制作场地,钢筋、模板、黄砂等材料堆场在各幢建筑物附近的空地上就近堆放。
四、施工用电施工现场的供电全部采用TN—S系统架空或埋地布设,架空线采用水泥电杆,电线离地4m以上,道路上方应在6m以上,埋地电缆需埋深0.50m以上。
各使用点配备专用电箱,做到单机单闸,并设专用漏电保护器。
动力、照明线路独立分开。
各操作面采用电缆直接供电,配备专用电箱,以满早间各操作面的施工用电要求。
施工用电由专职电工专门管理,严禁非电工擅自安装用电器具和接设电线。
本工程建设方提供的可使用电量是200kVA,整个施工现场按三级配电内容型式布置,即总配电箱→分配电箱→开关箱→用电设备。
配电箱、开关箱按现场线路逐一编号,箱内所用开头用明显的标志注明,其回路和所控用电设备等,所运行的开关箱均有专人负责。
整个施工现场有持证电工按时检查和不定期检查,以防发生角电伤害。
配电线路采用三相五线制覆盖施工现场。
施工场区作业机械多,不宜采用明线架设,需穿铁管敷设于地下;办公区、加工区可采用架空线架空布设。
施工现场中使用的配电箱、开关箱,对固定式的安装高度要求箱底与地面的垂直距离均为 1.3m,手持式电动工具应采用移动式开关箱,内装漏电保护器。
配电箱、开关箱进出线口一律设在箱体的下底而且有防绝缘损坏措施。
整个施工现场采用二级漏电保护,在配电箱和开关箱内装设漏电保护器,使之具有分级分段保护功能,有门有锁有防雨措施箱内无杂物。
各建筑物楼层内每层要设分路电箱。
五、施工用水施工用水由业主提供的水源头接出环绕围墙环行布设。
