水井施工工艺
集水井工程施工方案及施工工艺方法

集水井工程施工方案及施工工艺方法一、前期准备工作:1.项目准备:明确集水井的设计要求和技术指标,确定施工图纸,并编制集水井的施工方案。
2.材料准备:根据施工方案的要求,准备集水井所需的材料和设备,包括混凝土、钢筋、模板、电动工具等。
3.人员组织:合理组织施工队伍,明确各个施工工序的责任和任务,并进行相应的培训和安全教育。
二、施工工艺方法:1.基坑开挖:按照设计要求,在地面上标定基坑的位置和尺寸,然后进行开挖,确保基坑的平整和稳固。
2.基础施工:在基坑中铺设加固层,然后在加固层上浇筑混凝土基础,待混凝土凝固后进行下一步施工。
3.墙体施工:在基础上搭建模板,然后进行钢筋的安装和绑扎,最后浇筑混凝土,待混凝土凝固后拆除模板。
4.盖板施工:在墙体上方搭建模板,然后进行钢筋的安装和绑扎,最后浇筑盖板混凝土,待混凝土凝固后拆除模板。
5.收口施工:对集水井的墙体和盖板进行收口处理,确保集水井的密封性。
6.抗渗处理:对集水井进行防渗处理,包括涂刷防水涂料或进行防渗膜的铺设,确保集水井的抗渗性。
7.通风处理:对集水井进行通风处理,包括设置通风管道或风口,确保集水井内部的通风和排气。
8.验收和保养:完成施工后,进行集水井的验收,检查各项指标是否符合要求。
然后进行集水井的保养,包括清理集水井内部的污物,定期检查和维护集水井的设施设备。
三、安全措施:1.安全培训:对施工人员进行安全培训,强化他们的安全意识和操作技能。
2.安全设施:设置必要的安全设施,如安全网、警示标志等,确保施工现场的安全。
3.工具检查:对施工所使用的工具和设备进行检查,确保其正常运行和安全可靠。
4.交通管理:对施工现场周边的交通进行管理,保证施工过程中的交通安全。
5.消防设施:在施工现场设置必要的消防设施,如灭火器、消防器材等,预防火灾事故的发生。
总结:集水井工程的施工方案及施工工艺方法是一个较为复杂的工程,需要合理的组织施工队伍,明确各个施工工序的任务和要求,并严格按照设计图纸和技术指标进行施工。
水井现场施工工艺

水井施工技术工艺措施1、钻进工艺(1)钻进方法的选择采用φ450mm三牙轮钻头偏重防斜钻具加压、防斜的钻进工艺,砾石层钻井钻压3.0~3.5t,转速:中~低速,大泵量。
扩孔参数:钻压不少于钻铤总重的85%,中转速,大泵量。
(4)冲洗液类型及性能指标选用PW植物胶优质泥浆作为钻进、扩孔冲洗液,钻进中其性能指标控制参数为:粘度:22~25s;失水量:小于20ml/30min;含砂量:小于4%;(4)经常监测孔内冲洗液性能,并经常调整。
遇卵砾石层钻进要根据孔内冲洗液漏失情况,调整PW植物胶的加量,并做好调试记录,为洗井措施的制定做好资料准备。
(5)卵砾石层扩孔时发生孔壁坍塌,严禁采用投粘土块护壁方式,以防止堵塞含水层通道。
(6)施工钻进必须现场配备各类钻具打捞工具,钻进中遇卡、埋钻等孔内事故,严禁强力提拔,及时研究处理方案。
(7)钻进中在各种因素造成的停待时,必须及时向孔内注入冲洗液,保证孔口泥浆充盈,防止孔口坍塌;(8)钻进中根据地层变化情况及时捞取岩样(每层顶、底板各失水量:不大于25ml/30min;含砂量:不大于4%;PH值:7~8;胶体率:大于95%。
(3)成井材料的准备根据单井成井方案,下管前1~2天内将所需要的各种成井材料运至现场,并做好现场井管排管、连接加工等准备工作。
止水粘土球直径控制在25~30mm。
(4)下管二次冲孔结束后,采用动水投砾法填砾。
填砾时要保证泥浆泵保持高压力、水泵量、运转性能良好的状态。
投砾时,采用人工在孔口用铁锨轮番投入的方式,严禁采用大量倾倒式,以防砾料棚架。
投砾过程中,经常测定孔内砾料面,分析判断砾料投至位置及理论量与实际量的误差程度,误差过大时,要正确分析是否砾料投棚或是超径系数过大,以便及时采取处理或者补充砾料等措施。
投砾过程中,在含水层段,投砾时根据冲洗液中PW植物胶的加量,随砾料投入一定量的破壁物质,以消除泥皮、便于洗井。
水井施工方案

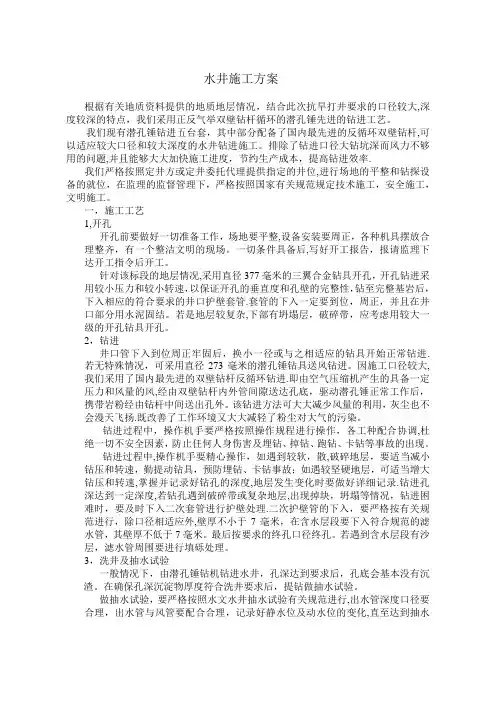

水井施工方案根据有关地质资料提供的地质地层情况,结合此次抗旱打井要求的口径较大,深度较深的特点,我们采用正反气举双壁钻杆循环的潜孔锤先进的钻进工艺。
我们现有潜孔锤钻进五台套,其中部分配备了国内最先进的反循环双壁钻杆,可以适应较大口径和较大深度的水井钻进施工。
排除了钻进口径大钻坑深而风力不够用的问题,并且能够大大加快施工进度,节约生产成本,提高钻进效率.我们严格按照定井方或定井委托代理提供指定的井位,进行场地的平整和钻探设备的就位,在监理的监督管理下,严格按照国家有关规范规定技术施工,安全施工,文明施工。
一,施工工艺1,开孔开孔前要做好一切准备工作,场地要平整,设备安装要周正,各种机具摆放合理整齐,有一个整洁文明的现场。
一切条件具备后,写好开工报告,报请监理下达开工指令后开工。
针对该标段的地层情况,采用直径377毫米的三翼合金钻具开孔,开孔钻进采用较小压力和较小转速,以保证开孔的垂直度和孔壁的完整性,钻至完整基岩后,下入相应的符合要求的井口护壁套管.套管的下入一定要到位,周正,并且在井口部分用水泥固结。
若是地层较复杂,下部有坍塌层,破碎带,应考虑用较大一级的开孔钻具开孔。
2,钻进井口管下入到位周正牢固后,换小一径或与之相适应的钻具开始正常钻进.若无特殊情况,可采用直径273毫米的潜孔锤钻具送风钻进。
因施工口径较大,我们采用了国内最先进的双壁钻杆反循环钻进.即由空气压缩机产生的具备一定压力和风量的风,经由双壁钻杆内外管间隙送达孔底,驱动潜孔锤正常工作后,携带岩粉经由钻杆中间送出孔外。
该钻进方法可大大减少风量的利用,灰尘也不会漫天飞扬.既改善了工作环境又大大减轻了粉尘对大气的污染。
钻进过程中,操作机手要严格按照操作规程进行操作,各工种配合协调,杜绝一切不安全因素,防止任何人身伤害及埋钻、掉钻、跑钻、卡钻等事故的出现。
钻进过程中,操作机手要精心操作,如遇到较软,散,破碎地层,要适当减小钻压和转速,勤提动钻具,预防埋钻、卡钻事故;如遇较坚硬地层,可适当增大钻压和转速,掌握并记录好钻孔的深度,地层发生变化时要做好详细记录.钻进孔深达到一定深度,若钻孔遇到破碎带或复杂地层,出现掉块,坍塌等情况,钻进困难时,要及时下入二次套管进行护壁处理.二次护壁管的下入,要严格按有关规范进行,除口径相适应外,壁厚不小于7毫米,在含水层段要下入符合规范的滤水管,其壁厚不低于7毫米。
油水井作业施工工艺及流程

油水井作业施工工艺及流程一、准备工作1.环境评估:根据井场的地理环境、土地利用情况等进行评估,确定施工所需的材料和设备。
2.勘探工作:进行地质勘探,确定地层结构、含油含水层的位置等重要参数。
3.设计方案:根据勘探结果,制定相应的施工方案,包括钻井深度、固井方式、油层测试方案等。
4.材料准备:准备所需的钻具、钻井液、固井材料等,确保施工过程中物资充足。
二、井筒建立1.井下设备安装:将钻具和钻井平台等设备下井,进行吊塔装置和井口防喷装置等安装。
2.钻井作业:使用钻具逐层钻入地下,同时循环注入钻井液进行冷却、固井等作用,直至达到设计井深。
三、完井装置安装1.完井防喷头安装:将完井防喷头等装置顺利安装在钻柱上,确保控制井灾情况的发生。
2.钻井液排放:将钻井液排放出井,同时进行固井材料的准备与注入。
四、固井作业1.固井材料注入:将固井材料通过泥浆泵注入井筒中,形成固定地层的环状屏障。
2.固井质量检查:进行固井质量检查,包括测量固井材料密度、温度等参数,确保固井效果良好。
五、完井造孔1.进行穿越井层的完井造孔作业,以便将井筒与油层连接起来。
2.完井造孔质量检查:通过测量井壁温度、压力等参数,检查井筒与油层的连接情况。
六、油层测试1.进行油层测试,测量油井产能、含水率等参数,评估油井产量。
2.油层测试数据分析及处理:通过收集油层测试数据,进行数据分析,确定油井的开发方向和优化方案。
七、井口处理1.进行井口处理工作,包括安装油管、阀门等设备,以便进行后续的油藏开采工作。
2.完成井口处理后,进行最终的施工验收,确保油井施工符合设计要求。
总结:油、水井作业施工工艺及流程以准备工作、井筒建立、完井装置安装、固井作业、完井造孔、油层测试和井口处理等环节为主要内容。
通过以上步骤,能够有效地建立并开发出具有较高产能的油、水井。
该施工流程能够为油田开发提供重要的技术支持,确保井筒的完整性和井底油层的安全稳定,从而实现油井的高效开发与生产。
集水井工程施工方案及施工工艺方法

集水井工程施工方案及施工工艺方法
一、引言
集水井是指用于收集、存储和排放雨水的设施,广泛应用于城
市排水系统中。
本文将介绍集水井工程的施工方案及施工工艺方法。
二、施工前准备
1.前期调查与设计:在施工前,需进行充分的前期调查与设计
工作,包括排水系统的设计参数、集水井的位置和数量确定等。
2.施工团队组建:为确保施工的顺利进行,需组建专业技术团队,包括工程师、技术人员和施工人员等。
3.施工材料准备:根据设计要求,准备施工所需的材料,如钢筋、混凝土等。
三、施工工艺方法
1.地面准备工作
(1)标线:使用标线仪进行准确的标线,标明集水井的位置和尺寸。
(2)清理施工区域:清除施工区域的杂草、灰尘和其他障碍物,保持施工环境清洁。
2.基础施工
(1)挖掘基坑:根据设计要求,使用挖掘机挖掘集水井的基坑,保证基坑的稳定和坚实。
(2)基坑处理:清理基坑内的泥土和杂物,并压实基坑底部。
(3)安装模板:根据集水井的尺寸和形状,安装适当的模板。
(4)浇筑混凝土:按照施工设计要求,进行混凝土的浇筑。
同时,注意混凝土的均匀性和密实性。
3.井筒施工
(1)安装井筒模板:根据设计要求,安装井筒模板,并确保模板的垂直度和水平度。
(2)浇筑混凝土:按照混凝土的设计配合比,进行混凝土的浇筑。
水井施工工艺

引言:水井施工工艺是指在地下钻取水源的过程中所采取的一系列工艺和方法。
水井施工工艺的合理性和科学性直接影响着井水的取水量、水质以及井的使用寿命等重要因素。
本文将详细介绍水井施工工艺的相关内容,包括钻井前的准备工作、钻井设备的选择、井筒材料的施工、井底工程处理以及井口的封堵等方面。
概述:水井施工工艺是一项复杂的工程,需经过周密的计划和准备。
一般来说,水井施工工艺包括钻井前的准备工作、钻井设备的选择、井筒材料的施工、井底工程处理以及井口的封堵。
下文将分别详细介绍这些环节的具体内容。
正文内容:一、钻井前的准备工作1.项目可行性研究2.水源勘测3.钻井位置的选取4.设计井深和井径5.制定施工方案二、钻井设备的选择1.钻机的选择2.钻杆和岩心钻具的选择3.冲击器的选择4.钻井液的选择5.其他配套设备的选择三、井筒材料的施工1.井眼支护工艺2.岩心采样和分析3.井下纪录和插入物的应用4.饱和漏失试验5.胶结材料的选择与应用四、井底工程处理1.井底清洗处理2.井眼滤料的施工3.井底疏通处理4.井底增产措施5.井底固井处理五、井口的封堵1.井口护制接管工艺2.井口水泥固井工艺3.井口封堵材料的选择4.井口堵水堵气工艺5.井口堵油工艺总结:水井施工工艺是一项复杂的过程,涉及到各种环节的技术和设备。
钻井前的准备工作的仔细规划和准确勘测是施工成功的关键,钻井设备的选择和井筒材料的施工对井水的取水量和水质有着直接的影响,井底工程处理的合理性能够延长井的使用寿命,而井口的封堵关系着井的安全和井水的保存。
因此,在水井施工工艺中,各环节的细致操作和科学决策是必不可少的。
只有合理选择施工工艺和设备,严格执行操作规范,才能保证水井施工工艺的安全性和有效性。
水井施工工艺和方法

水井施工工艺和方法
1.土层勘测和设计
在进行水井施工之前,首先需要进行土层勘测和设计。
这包括
对地下水位、土壤类型和地质情况等进行调查和分析,以确定最适
合施工的位置和方法。
2.钻井设备和材料准备
钻井设备和材料的准备是水井施工的重要步骤。
确保钻井设备
完好并且符合要求,选择合适的钻井材料,如钻杆、钻头、套管等。
3.钻井操作
钻井操作是水井施工的核心环节,主要包括以下步骤:
打井:使用钻具将地下岩石或土层打破,形成井孔。
测井:通过测量井孔深度和直径等参数来估计井的产量和性质。
完井:在井孔周围安装套管,以确保井的稳定并防止土壤和泥浆进入井孔。
4.水泵安装和测试
水泵的安装和测试是水井施工的最后一步。
确保水泵能够正常工作并满足预期的水量和压力要求。
进行水泵测试,检查泵的性能和运行情况。
以上是一些常用的水井施工工艺和方法。
在实际操作中,应根据具体情况进行调整和优化,确保施工过程安全、高效和可靠。
集水井工程施工方案及施工工艺方法

测量放线→基坑开挖→垫层铺筑→底板钢筋制作安装→底板模板安装加固→底板混凝土浇筑→混凝土养护拆模→井壁钢筋制作安装→井壁模板安装加固→井壁混凝土浇筑→集水井盖板制作安装→集水井验收→土方回填压实。
施工前根据开挖平面布置图中的位置开挖坡比,在基坑顶部由测量放线,用白灰撒出基坑开挖开口边线。
(1)集水井及排水管基坑开挖根据集水井开挖图,由基坑顶部根据开挖边线,四面放坡,采用CAT320 反铲结合人工分层开挖,采用自卸汽车装运土,基坑底部预留20cm 保护层,由人工根据集水井底部设计高程精确开挖。
(2)基坑降水由于集水井底板高程低于盲沟底板,在集水井基坑开挖过程中,在基坑开挖平台附近用铲开挖探坑观测地下水位及检测底部土样含水率,及时掌握地下水位及土层情况更好的指导下一步施工。
如地下水位高于集水井底板高程,可在基坑坡脚处,布置轻型井点,间距1m,井管外斜,井管底部低于集水井井底高程1m 一下,井管之间用塑料钢丝管连接,并连接至水泵,进行水泵降水以切断外部水源补给,直至基坑底部水位低于集水井底板,疏干地板土层再进行下一步开挖。
基坑基础面经监理工程师验收合格后,可根据设计图纸要求,用手扶式振动夯进行土方夯实,若土质不良则分层回填砂砾石垫层并压实,砂砾石垫层可由装载机运至施工现场,碎石垫层要求级配良好,干净无杂草,相对密度不小于0.75。
钢筋在现场集中在制作,钢筋加工时可根据集水井浇筑高度分段加工,加工好的钢筋集中堆放并做好标识及保护措施,钢筋可由装载机运至基坑底部。
钢筋安装前,由测量人员放线给出集水井中心位置、高程,施工人员可在混凝土垫层上标出每根钢筋的安装位置,从预埋钢筋生根,按照钢筋间距、尺寸等要求进行绑扎,钢筋高出模板至少1.5m,按50%截面错开配置,错开长度不小于钢筋直径的35d 且不小于500mm ,l 连接时宜用帮条焊或直螺纹连接技术。
模板安装前可沿集水井周围搭设脚手架,铺设马道板并用铁丝绑扎牢固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水井施工技术工艺措施
1、钻进工艺
(1)钻进方法的选择
采用φ450mm三牙轮钻头偏重防斜钻具加压、防斜的钻进工艺,钻至设计深度,物探测井后,0~200m选用φ500mm牙轮组合钻具钻铤加压扩孔,钻井与扩孔均采用PW植物胶优质泥浆作为冲洗液进行护壁。
(2)钻具组合形式
钻井钻具自下而上为:φ450mm三牙轮钻头+φ325mm偏重防斜钻具+φ127mm钻铤(不少于8m)+φ114mm钻杆(不少于10m)+φ89mm钻杆+φ110×110mm机上钻杆。
扩孔钻具自上而下为:φ500mm组合式牙轮钻头+φ203mm钻铤+φ177.8mm钻铤+φ114mm钻杆+φ89mm钻杆+110×110mm钻杆。
(3)钻井技术参数
钻井参数:松散层钻井钻压2.5~3.0t、中速钻进,大泵量;卵砾石层钻井钻压3.0~3.5t,转速:中~低速,大泵量。
扩孔参数:钻压不少于钻铤总重的85%,中转速,大泵量。
(4)冲洗液类型及性能指标
选用PW植物胶优质泥浆作为钻进、扩孔冲洗液,钻进中其性能指标控制参数为:粘度:22~25s;
失水量:小于20ml/30min;
含砂量:小于4%;
PH 值:7~8;
胶体率:大于95%。
钻进中,以优质粘土粉为基浆材料,通过加入PW植物胶,高速泥浆性能,并经常测定泥浆性能,及时调整。
2、钻进技术要点及控制措施
(1)设备安装要稳固、水平、三点对线;开孔时轻压、慢转,保证开孔垂直。
(2)钻进孔深达15m,上部采用φ650mm六翼扩孔钻进扩孔,下入φ600mm钢质控制护壁管,长度5~10m,以防止孔口坍塌。
(3)采用钻压仪监探孔底压力,严格控制钻进参数,并随孔深每增加50M,采用测斜仪测斜一次,预防孔斜。
(4)经常监测孔内冲洗液性能,并经常调整。
遇卵砾石层钻进要根据孔内冲洗液漏失情况,调整PW植物胶的加量,并做好调试记录,为洗井措施的制定做好资料准备。
(5)卵砾石层扩孔时发生孔壁坍塌,严禁采用投粘土块护壁方式,以防止堵塞含水层通道。
(6)施工钻进必须现场配备各类钻具打捞工具,钻进中遇卡、埋钻等孔内事故,严禁强力提拔,及时研究处理方案。
(7)钻进中在各种因素造成的停待时,必须及时向孔内注入冲洗液,保证孔口泥浆充盈,防止孔口坍塌;
(8)钻进中根据地层变化情况及时捞取岩样(每层顶、底板各需样品一个),便于配合物探资料分析判断地层及岩性。
3、成井工艺及质量控制要点
(1)物探测井
φ450mm孔径钻至设计深度后,进行物探测井:确定含水层顶底板位置、岩性、预报水量、预报水质(矿化度)、测井斜等,根据物探测井资料和捞样标本与甲方共同研究确定成井方案。
成井方案确定后进行扩孔,扩孔孔径φ600mm,扩至孔深m处。
(2)下管前冲孔换浆
扩孔至设计深度后,下管前必须进行通孔和冲孔换浆,使孔底沉渣不大于0.5m,冲孔
后孔内冲洗液性能调整为:
粘度:20~22s;
失水量:不大于25ml/30min;
含砂量:不大于4%;
PH 值:7~8;
胶体率:大于95%。
(3)成井材料的准备
根据单井成井方案,下管前1~2天内将所需要的各种成井材料运至现场,并做好现场井管排管、连接加工等准备工作。
止水粘土球直径控制在25~30mm。
(4)下管
采用起吊式一次下管法下管,下管前进行孔深校验、井管排管及长度校验等复核工作,确保井管到位并使滤水管与含水层相对应。
井管连接采用焊接式。
下管中要确保连接顺序不乱、焊接垂直,无虚焊、脱焊等不良焊接现象。
单井中各含水层顶、底板位置均需加焊扶正器,扶正器高度不小于100mm,以确保下入井管居中、填砾厚度均匀。
下管过程中严禁井管下放速度过快和急刹车,防止井管折断和脱落。
(5)二次冲孔换浆
下入井管后,在井管内下入钻杆进行二次冲孔,使从孔壁与井管环状返出的冲洗液在投砾前达到:粘度18s,含沙量小于4%。
(6)填砾
二次冲孔结束后,采用动水投砾法填砾。
填砾时要保证泥浆泵保持高压力、水泵量、运转性能良好的状态。
投砾时,采用人工在孔口用铁锨轮番投入的方式,严禁采用大量倾倒式,以防砾料棚架。
投砾过程中,经常测定孔内砾料面,分析判断砾料投至位置及理论量与实际量的误差
程度,误差过大时,要正确分析是否砾料投棚或是超径系数过大,以便及时采取处理或者补充砾料等措施。
投砾过程中,在含水层段,投砾时根据冲洗液中PW植物胶的加量,随砾料投入一定量的破壁物质,以消除泥皮、便于洗井。
投砾结束后,砾料上顶面应高出含水层顶板,其高度应为总投砾高度的15~20%,防止抽水时砾料密实后下沉露出滤水管造成涌砂。
(7)止水固井
在设计止水段采用粘土球进行止水。
粘土球直径20~30mm,设计单井投入量5m3/#;
投泥球时,采用人工在孔口用手轮流散放式投放,严禁用铁锨或整桶投放,以防投棚;
经常测定孔内泥球面高度,分析确定投入量与投入位置。
(8)洗井及抽水试验
采用压风机震荡和洗塞法相结合的洗井法。
正式抽水前试抽一次,水位稳定时间大于16h。
按工程技术要求采取水质分析样品及时送检。
