室外土方回填施工方案
地下室室外土方回填施工方案

奥林清华三区99#、100#楼住宅地下室室外土方回填施工方案一、工程概况奥林清华三区99#、100#楼住宅工程,沿地下室外墙均需回填土,室外平台板标高为±0.00,平台板外侧为自然地坪。
本工程沿外墙回填,填土高度4m,填土平均宽度约30m左右,长度75m左右,共计回填土方约9000 m3。
二、回填土施工方法1、回填土工艺流程外墙防水→验收→清理→机械分层回填夯实→放线挖槽2、回填材料选择回填土取自就近地上,粘土或亚粘土,弃除表层土中的树根条杂物,要求渗透系数小于1×10-5cm/s。
3、室外填土采用大挖机回填,采用汽车运土,小型挖土机整平,由滚筒压路机碾压平整。
4、回填施工由两个施工队分段进行,平面上尽量做到对称进行,以免对墙体产生偏心压力出现不利影响,段间落差不超过三层。
5、施工前,清除沟漕内各种杂物,经质量员认可后方可侧土回填。
回填土分层厚度必须符合要求。
回填时由专门人员进行指挥,平整,确保厚度符合规定要求。
每层接缝应作斜坡形,倾斜度应大于1:1.5。
6、填土经碾压后进行灌水,让其自然密实下沉,下沉稳定后进行一次抄平7、夯实或碾压后按照规定要求进行环刀取土,测定填土的密实度。
三、施工控制要点1、填土含水量控制在碾(夯)实前应预先试验求出符合要求的最优含水量和最少压实遍数。
因本工程属一般性回填,不作此项测定。
工地简单检验一般以手握或团落地开花为宜。
2、填土的压实密度由实验求得最大土密实度ρmax=——经验系数,对粘性土取0.95;——水的密度(g/㎝3)取1;——土粒相对密度(比重)2.59~2.92,取2.80;——最优含水量(%),粘土为21~25%,取23。
经计算ρmax=1.62,当压实系数取0.9时,则填土压实密度ρ=1.45 g/㎝3max3、铺土厚度和实压遍数填土根据以上要求,参照下表进行控制四、施工注意事项1、施工分段填筑时,每层接缝处应作成斜坡形,倾斜度不大于1:1.5,碾迹重迭0.5~1.0 m,上、下层错缝距离不应小于1.0m。
室外管网土方开挖与回填施工方案

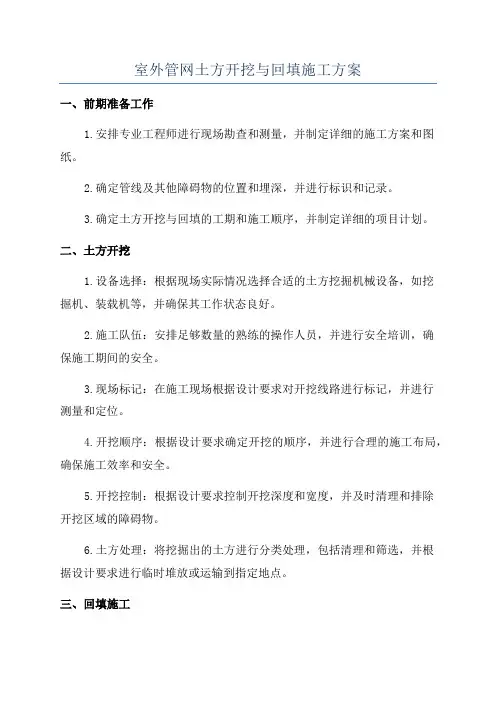

室外管网土方开挖与回填施工方案一、前期准备工作1.安排专业工程师进行现场勘查和测量,并制定详细的施工方案和图纸。
2.确定管线及其他障碍物的位置和埋深,并进行标识和记录。
3.确定土方开挖与回填的工期和施工顺序,并制定详细的项目计划。
二、土方开挖1.设备选择:根据现场实际情况选择合适的土方挖掘机械设备,如挖掘机、装载机等,并确保其工作状态良好。
2.施工队伍:安排足够数量的熟练的操作人员,并进行安全培训,确保施工期间的安全。
3.现场标记:在施工现场根据设计要求对开挖线路进行标记,并进行测量和定位。
4.开挖顺序:根据设计要求确定开挖的顺序,并进行合理的施工布局,确保施工效率和安全。
5.开挖控制:根据设计要求控制开挖深度和宽度,并及时清理和排除开挖区域的障碍物。
6.土方处理:将挖掘出的土方进行分类处理,包括清理和筛选,并根据设计要求进行临时堆放或运输到指定地点。
三、回填施工1.确定回填材料:根据设计要求确定回填材料的种类和要求,并进行材料检验和质量控制。
2.回填顺序:根据设计要求确定回填的顺序和层次,以确保回填的均匀性和密实度。
3.回填控制:根据设计要求控制回填的厚度和层次,并使用合适的设备和工具进行均匀和密实的回填。
4.压实作业:使用合适的压实设备进行回填压实,确保回填材料的密实度和强度。
5.土方平整:对回填后的地面进行平整和修整,使其符合设计要求和使用要求。
四、安全措施1.施工期间应设置安全警示标志,明确施工区域,防止工地内外人员闲逛。
2.挖掘机械设备操作人员应持有相应的资格证书,并严格按照操作规程进行操作。
3.在施工过程中,注意对附近的建筑物、地下管线等进行保护,避免损坏。
4.施工过程中应定期进行安全检查,包括设备的安全状况、工地的安全环境等,并及时采取相应的措施。
5.施工人员应穿戴好安全帽、安全鞋等个人防护装备,并遵守相关的安全操作规程。
以上是室外管网土方开挖与回填施工方案的简要描述,具体的实施细节应结合具体项目和设计要求进行制定和安排。
小区室外回填工程施工方案

小区室外回填工程施工方案一、工程概况1.1 工程名称:小区室外回填工程1.2 工程地点:XX省XX市XX区XX小区1.3 工程范围:小区内部道路、停车场、绿化带等室外区域1.4 工程内容:对已有的室外场地进行回填加固,提升整体场地承载能力1.5 工程年限:10年二、工程施工方案2.1 施工单位:XX建筑有限公司2.2 施工人员:施工队伍包括工程主管、技术人员、作业人员等2.3 施工周期:预计30天完成三、施工准备3.1 施工前组织:施工前召开安全技术交底会,确保施工人员全面理解工程要求和安全规定3.2 施工材料准备:准备好所需的填土、砂石、水泥等施工材料3.3 施工设备准备:准备好挖掘机、平地机、压路机、装载机等施工设备3.4 施工安全防护:确保施工现场的安全防护设施齐全,作业人员穿戴好安全防护用品四、施工步骤4.1 组织施工人员到达现场,开展现场勘察和测量,确认施工范围和场地条件4.2 根据设计要求确定回填材料种类和填充层厚度4.3 开展场地清理工作,清除杂草、破损的地面和残留的建筑垃圾4.4 进行土方开挖和填充工作,采用机械化作业,确保填土均匀一致4.5 对填土层进行均匀夯实,使用压路机进行压实,提升场地承载能力4.6 进行地面平整和边坡处理,确保场地整体平整美观4.7 进行场地排水工程,确保场地排水畅通4.8 进行草坪铺设和绿化工程,美化环境4.9 施工结束后进行场地清理,清除施工垃圾和杂物4.10 施工质量验收,确保回填工程质量达到设计要求五、施工安全5.1 施工现场设置警示标志,确保工地安全5.2 施工设备操作人员应具备相应证书和资质5.3 施工过程中注意场地坍塌和工程设备安全5.4 作业人员应穿戴好安全防护用品,严禁无关人员进入施工区域六、质量保证6.1 施工过程中严格按照设计要求和规范执行6.2 保证施工材料质量,严格按照相关标准进行采购和使用6.3 确保施工设备正常运转,定期进行维护和保养6.4 施工结束后进行质量验收,确保工程质量符合要求七、施工文明7.1 施工现场保持整洁,严禁乱堆乱放7.2 施工过程中注意环境保护,减少对周围居民生活的影响7.3 施工结束后做好场地清理工作,恢复场地原貌八、工程验收8.1 完成施工后进行工程验收,确保工程质量和安全8.2 向业主出具工程竣工验收报告,经业主验收合格后交付使用九、工程总结9.1 完成工程后对施工过程进行总结,总结经验,做好资料归档9.2 将施工过程中存在的问题和不足进行总结,为后续工程提供参考以上是小区室外回填工程的施工方案,希望能够确保工程质量、安全和环境保护,为小区业主提供一个美丽、安全的生活环境。
地下室外墙回填土施工方案

目录地下室外墙回填土施工方案一、编制依据建筑工程施工质量验收统一标准GB50300-2013建筑地基基础工程施工质量验收规范GB50202-2002建筑地基处理技术规范JGJ79-2012建筑地基基础设计规范GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高;采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于;三、施工准备技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验;材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物;回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实;土料含水量以手握成团,落地开花为宜;当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿;土的最优含水率和最大干密度参考表机具准备装载机1台、自卸汽车5辆,挖机1台,打夯机3台、铁锹20把、水管200米、手推车5辆、防尘布2000平方米、岩棉被2000平方米;作业条件1、地下室外防水及防水保护层施工完毕,并经监理单位验收合格,办理好隐蔽手续;2、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高;坑底软弱土层已夯实;3、做好水平高程标志,在基槽上表面划分层线,用于控制回填厚度;4、回填前后应检查基槽边坡是否稳定;四、施工顺序及主要方法措施施工顺序:基槽清理、检查原土质→分层回填、压实→检测压实度→修整、找平、检查回填标高;1、基槽清理:基底的垃圾、建筑废料、有机杂物、积水等应清除干净,基底软弱土层应夯实;2、分层回填、压实:回填时用自卸汽车将土倒入基坑内,以20m为一段分层对称铺填,每层之间按阶梯型铺填,两层之间错开1m宽;每层填完后耙平,然后进行打夯压实;打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的方法;每层夯完,应采用环刀法取样检测压实度,要求压实度大于,如压实度不合格继续打夯压实,直至压实度检测合格方可进行下层回填;永久性填方边坡的高度限值,低的地方应补填夯实;填土施工时的分层厚度及压实遍数按下表选取五、注意事项1、回填土土应当日铺填夯压,入槽土不得隔日夯压;2、及时收听天气预报,在大雪前将未回填完的作业面用岩棉材料覆盖;3、刚夯压完的素土,如遇雪天,雪后继续施工时,首先将素土表面的雪清除,然后将松软素土去除,并补填夯实,稍受湿的素土可在晾干后补夯;4、做好基坑排水工作,保证回填过程中不受积水干扰;5、车辆、挖机、打夯机等机械施工时,设专人指挥看护,注意避免碰撞地下室外墙,以免破坏外墙防水;6、土方回填前,必须办理回填令;六、质量标准及保证措施、质量标准1、土方回填前应清楚基底的垃圾、树根、等杂物,抽出坑穴积水、淤泥,验收基底标高;如在耕植土或松土上填方,应在基底压实后进行;2、对填方土料应按设计要求验收后方可填入;3、填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度;4、填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定;填土工程质量检验标准mm、质量保证措施1、做好技术交底工作,现场严格按照方案进行施工;2、严格把好回填土使用检验关,质检部门对回填土进行含水率控制验收;3、做好环刀法取样试验的工作;4、准备好防雨物资,及时查询天气情况;5、加强施工过程控制,夜间施工配备足够的照明设施,防止铺填超高;回填过程中,对防水层、防水保护层应妥善保护;6、边角处,机械无法夯到位的地方,应采取人工夯实,禁止漏夯;七、安全文明施工措施1、施工前必须组织进行安全、技术交底,进入现场必须佩带好安全帽,带好个人防护用品;2、回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应立即停止作业;3、施工前检查机械、线路是否运转正常,用电保护接地良好;操作人员必须穿戴绝缘胶鞋和绝缘手套;用手推车运土回填时,不得放手让车自动翻转卸土;4、蛙式打夯机作业时,应设两名操作人员,一人操作夯机,一人随机整理电线,电缆线不应张过紧,应保证有3~4m余量,递线人员应依照夯实线路随时调整,电缆线不得打结和缠绕,作业中移动电缆线时应停机进行;严禁强行推进、后拉、按压手柄,强行猛拐弯或撒把不扶,任夯机自由行走;5、多台夯机同时作业时,其并列间距不得小于5米,纵列间距不得小于10米;6、填方时坑底严禁有人,挖机臂下严禁站人;坑内打夯时,上方要有看护人员,防止上部有坠物,砸伤下方施工人员;7、夜间回填施工,合理安排施工顺序,配备足够的照明设施,防止铺填超厚;;8、基坑临边回填作业时必须有可靠的防护措施;基坑临边防护如有损坏应及时修复;9、机械炒作人员必须经过安全技术培训,考核合格后持证上岗;八、环保要求运土车辆须做好防尘措施,运土车辆进出时需要好清理,不得将泥土带出工地之外,影响市容市貌;九、冬期施工注意事项1、回填过程中应尽量选择含水率较小的土,严格按照本工程施工图纸设计的相关内容进行回填;2、土方回填时,把基坑内底板上的水、冰雪采光井、通风井处和保温材料清除,排除积水;每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加;对于大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于150mm,其含量不得超过30%;铺填时冻土块应分散开,并应逐层夯实;室内的基槽坑或管沟不得采用含有冻土块的土回填,施工应连续进行并应夯实;当采用人工夯实时,每层铺土厚度不得超过200mm,夯实厚度宜为100mm~150mm;3、如回填土为强冻胀土且地下水位较高时,基础侧面回填时应加填粗砂或炉渣,以削弱冻胀力,切断毛细水;4、不得对回填土部分灌水沉降,以防回填土冻融后影响上部结构稳定性;对水位较高的地方回填后温度变为负温时上部要覆盖一层超过1000mm厚的干砂土,防止底部回填土冻害;5、地下室底板部分土方回填需通过车库顶板预先留置的洞口回填,在回填过程中要先将弯上的钢筋扳回后方可回填,回填过程中注意安全以及成品保护;6、冻结期间内暂不使用的管道及其场地回填土时,冻土块的含量和粒径可不受限制,但融化后应进行夯实;。
外墙土方回填施工方案

外墙土方回填施工方案
外墙土方回填施工方案是指在外墙砌筑完成后,对其进行回填土方施工的具体方案。
下面是一种常见的外墙土方回填施工方案:
1. 准备工作:清理外墙周围的杂物和垃圾,确保施工区域整洁。
2. 施工工具准备:准备好必要的施工工具,如推土机、铲子、锤子等。
3. 开挖土方:根据土方回填的要求,使用推土机或铲子等工具,将外墙周围的土方挖
掘出来。
挖掘的深度和宽度应符合工程设计要求。
4. 清理施工区域:将挖掘的土方清理出施工区域,确保施工区域内干净整洁。
5. 土方回填:在清理后的施工区域内,使用推土机或手动施工工具,将挖掘的土方回
填到相应位置。
回填土方时,应注意土方的均匀分布和压实。
6. 土方压实:采用合适的土方压实设备(如压路机等),对回填的土方进行压实处理。
通过多次的重复压实,确保土方的密实性和稳定性。
7. 清理施工区域:施工完成后,清理施工区域内的杂物和垃圾,使其保持整洁。
以上是一种常见的外墙土方回填施工方案,具体方案会根据实际情况和工程要求的不
同而有所调整。
施工过程中,需要注意安全和环保要求,确保施工质量和工期的同时,也要注重保护环境。
土方回填施工方案3篇

土方回填施工方案土方回填施工方案精选3篇(一)土方回填施工方案是指在施工现场将挖掘出的土方进行回填、压实的工作。
根据施工情况和土方特点,可以制定以下施工方案:1. 土方回填前准备:- 确定回填土方的来源和质量,确保符合要求。
- 清理回填区域,清除杂物和障碍物。
2. 土方回填施工工艺:- 采用合适的挖掘机、推土机等机械设备进行土方的回填作业,根据土方的性质和用途,选择合适的施工方法。
- 根据土方的特点,分批次进行回填,逐层回填,逐层压实,确保土方的稳定性。
- 在回填的同时,进行必要的施工检测和监测,确保回填土方的质量和稳定性。
3. 土方回填施工要点:- 控制回填土方的湿度和松实度,需根据土方的特性进行调整。
- 对于特殊地区或特殊土方,可以采用防滑措施,以确保施工安全。
- 在回填施工过程中注意加强施工现场的管理和交通安全。
4. 环境保护及施工后清理:- 进行土方回填施工后,及时清理施工现场,清除杂物和垃圾。
- 对于回填区域的环境保护要求,进行必要的处理和修复。
总之,土方回填施工方案应综合考虑土方性质、工程要求、环境保护及安全等因素,确保施工质量和安全,并严格按照相关规范和标准进行操作。
土方回填施工方案精选3篇(二)土方开挖施工方案1. 土地勘测:在施工前进行土地勘测,确定地下水位、土壤类型和土地平整度等情况,为后续开挖施工提供依据。
2. 划定开挖范围:根据设计要求和施工需要,确定开挖范围,标出开挖线和边坡线。
3. 清理工作:清理施工区域内的杂物和障碍物,确保施工区域的清洁。
4. 控制开挖深度:根据设计要求,控制开挖深度,使用测量仪器或指示杆进行测量,确保开挖深度的准确性。
5. 采用适当施工方法:根据土壤类型和场地条件选择适当的土方开挖方法,常见的方法包括手工挖掘、机械挖掘和爆破开挖等。
6. 土方运输和堆放:将挖掘出的土方运输到指定的堆放地点,堆放时要注意整齐堆放,避免对周围环境造成污染或损坏。
7. 边坡和土方支护:根据设计要求和土壤情况对开挖边坡进行支护和加固,以确保施工安全。
室外土方回填施工方案

室外土方回填施工方案室外土方回填施工方案是指在土方开挖和施工过程中,对挖掘出来的土方进行回填处理的工作。
土方回填是保障施工安全和保护环境的重要一环,合理的回填方案能够提高土方回填效果,减少施工风险。
根据实际工程情况,本文提出了一套室外土方回填施工方案,具体内容如下。
一、前期准备工作1.对回填土方进行检测分析,包括土壤质量、含水率、土体力学性质等参数,以便确定土方回填方案和施工工艺。
2.根据回填土方的性质和工程要求,选择合适的土方回填方法和施工设备。
3.制定相关的安全技术措施和应急预案,确保施工安全。
二、土方回填的方法和工艺1.传统回填法:将挖掘出来的土方按层回填,每层厚度一般不超过50cm,每回填一层后进行夯实,夯实强度要求达到设计要求。
2.机械压实回填法:采用机械压实设备对土方进行夯实,提高夯实效率和夯实质量。
夯实方法可采用振动夯实法或压路机压实法。
3.堆积法:适用于较大面积的土方回填,将土方堆积成堆然后进行均匀压实,夯实层厚度一般不超过50cm。
4.其他方法:根据实际需求,可以采用其他适合的回填方法,如混凝土回填法、灌浆回填法等。
三、施工控制要点1.保持施工现场干燥,防止土方回填过程中因水分太多导致回填不均匀和夯实不力。
2.确保回填土方的均匀分布,避免出现空洞或堆积现象。
3.严格按照夯实要求进行夯实,控制夯实强度和夯实层厚度,避免因夯实不足导致回填体松散。
4.对较深挖掘区域,可以采用夯实法和喷射灌浆法结合使用,保证回填土方的夯实质量。
5.在回填施工过程中,注意施工现场的排水和防尘工作,确保施工场地清洁、干燥和安全。
四、施工安全措施1.施工人员必须穿戴好个人防护用品,包括安全帽、安全鞋、防尘口罩等。
2.对施工现场进行合理的封锁和标识,防止误入或发生意外。
3.严禁在土方边坡上或回填土方上进行其他施工作业,防止边坡坍塌或回填失稳引起的安全事故。
4.当回填土方较高时,要设置合适的登高设备和防护措施,以确保施工人员的安全。
消防室外管沟土方回填施工方案

消防室外管沟土方回填施工方案一、施工准备1.根据施工图纸和设计要求,确定管沟的位置和尺寸,标志出管沟的起点和终点,并清理管沟周边的杂物和障碍物。
2.准备好所需的施工机械和工具,如挖掘机、推土机、压路机等,以及土方回填所需的填料和土壤。
3.在施工现场设置必要的安全标志和警示牌,并划定施工区域。
二、挖掘管沟1.使用挖掘机开始挖掘管沟,根据设计深度和宽度进行挖掘,同时保持管沟两侧的边坡平稳。
2.在挖掘过程中,注意防止破坏周围建筑物和地下管线,必要时采取支护措施。
三、土方回填1.挖掘到设计深度后,开始进行土方回填。
首先将管沟底部进行夯实,用手动压路机或轻型振动器振实管沟底部土层。
2.将挖掘出的土方按照规定堆放在管沟两侧,并进行均匀分布,避免土方集中堆放,以免影响管沟的稳定性。
3.在土方回填过程中,注意将土方夯实,以提高坚实度和稳定性。
可以使用压路机进行夯实作业,夯实次数和重量要根据土方的类型和湿度情况来确定。
4.对于较松散的土方,可以加入适量的填料,如砂土、石灰土等,以提高土方的密实度和稳定性。
5.在土方回填的同时,要注意管沟两侧的边坡的修整和夯实,以保持边坡的稳定性和坡度符合设计要求。
四、检查和验收1.在土方回填完成后,对回填的土方进行检查,确保土方回填的均匀性和夯实度符合设计要求。
2.验收合格后,可进行下一步的工程施工。
以上是消防室外管沟土方回填施工的基本方案。
在具体施工过程中,要根据实际情况进行调整和改进,确保施工安全和质量。
同时,要严格遵守相关的安全操作规程和环保要求,确保施工过程中不对环境造成污染。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室外土方回填施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN**小区室外土方回填施工方案2.工程概况本工程回填土方3万多平方米,±相对于绝对标高回填。
考虑现场实际情况及现场的3.施工部署施工部署原则本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。
施工部署及施工顺序本工程现场内土方回填及地下车库顶板上土方回填总的施工部署为按区域、按土方回填范围分层回填的施工顺序进行,为适应主体结构施工,为满足建筑物回填需要;要求土方回填作业必须连续进行。
土方回填采取如下方案进行,即外购土方运至回填区域集中堆放后,地下车库第一层顶板土方回填采用人工回填,人工平整,机械推压,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整。
施工顺序:场地内垃圾、杂物清理→场地内方格网测量→地下车库顶板上第一层土方人工回填→找平、推压→地下车库顶板上第二层以上土方机械回填→找平、推压→建筑物周边5m范围内人工回填→找平、推压→检查、验收。
质量目标本工程质量目标:一次交验合格。
劳动组织本工程现场内土方回填及地下车库顶板上土方回填采用机械回填结合人工回填的施工方法,计划配备:普工40人/班;技工15人/班。
施工段划分本工程现场内土方回填及地下车库顶板上土方回填划分为4个区域;第一区域;第二区域;第三区域为商业配套;第四区域,详见施工段划分示意图,可按甲方要求的先后顺序回填。
4.施工准备材料准备本工程现场内土方回填及地下车库顶板上土方回填的土料必须符合要求,必须保证填方的强度和稳定性,本工程回填土料全部采用粘土,通过自卸车运送到土方回填区域进行土方回填,严禁选用淤泥、膨胀性土或有机质含量大于5%的土及建筑垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前,必须先做干密度试验,最小干密度符合设计和施工规范要求,压实系数。
要求土方回填的土料必须严格控制含水量,施工前应检验。
机具准备施工条件准备场内土方回填及地下车库顶板上土方回填前,必须清除场地内垃圾、杂物,排除场地内积水,并通过甲方、监理对地下车库顶板的防水层、保护层、滤水层等进行检查验收,要求车库顶板的试水合格,已办好各项隐检手续。
场内土方回填及地下车库顶板上土方回填前,必须测量好场地标高控制线,并在明显部位做好水平标志,如在地下车库坡道墙、通风井墙、主楼墙上,并根据每层填土厚度画出水平控制线。
必须确定好土方回填机械、外购土方车辆进场时行走路线,必须事先经过检查,必要时要进行加固加宽等准备工作,同时还必须编制好专项施工方案。
施工用具、机械设备已进场配备齐全,并经调试、维修试用,满足施工要求,场地内各种障碍物已清除干净,具备土方回填条件。
土方回填前必须根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。
土方回填前,先按8m间距做好方格网控制桩,用水准仪将回填土水平控制标高测量在控制桩上,以控制土方回填厚度。
确定好土方机械、车辆的行走路线,对建筑物四周范围内,不得采用机械回填,必须采用人工进行回填。
土方回填前,由工程部向分包作业班组、质检员、安全员进行详细的安全、技术交底,将回填区域划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚。
技术准备组织施工技术人员熟悉仔细审查图纸,了解设计意图,清楚各构件、部位的尺寸关系,了解回填土的流水组织程序。
并进行施工图审查及专业校核,对施工人员进行详细明确的交底,做到人人心中有数。
学习有关的规范、规程,编制施工方案并进行方案交底,明确回填土施工过程中应注意的事项。
项目技术部门编制专项回填土方案,组织相关人员对方案进行讨论和交底。
现场各区域责任工程师,必须对土方回填施工操作班组进行书面和口头交底,明确操作中的技术要求和质量控制标准和措施。
回填前,分包队伍管理层必须向其操作层进行方案、措施交底。
在施工前,必须认真查阅图纸、方案、相关安全质量规范,了解掌握回填土的施工工艺,按施工方案和技术规程对操作者进行技术安全交底,并下达具有可操作性、可实施的技术交底书。
回填前,必须完成地下车库顶板防水层验收,并及时办理隐、预检签证手续。
认真做好材料进场验收检验工作,复查材料材质证明及材料进场存储工作。
做好回填土施工的技术资料和施工过程中的检验记录,并及时收集和整理上述资料,以保证技术资料的及时、准确、完整。
标准击实试验土方回填料确定后,项目部质检员、取样试验员邀请监理工程师共同在回填料场进行取样,抽取的土样必须具有代表性,土样抽取后送试验单位做标准击实试验,确定最优含水率下的最大干密度。
人员准备场内土方回填及地下车库顶板上土方回填,现场配备专职责任工程师2名负责整个工程的土方回填工作,设质量检查员1名;材料员1名;值班电工2名;机械工6名;操作工人50名。
5.主要施工技术措施施工工艺场地内垃圾、杂物清理→地下车库顶板防水层验收、标高测量→外购土方进场、检验土质→分层铺土、机械平整及人工耙平→机械压实及人工配合机械密实→修整找平验收。
操作工艺场地内垃圾、杂物清理场内土方回填及地下车库顶板上土方回填前,必须将场地上土方回填区域的垃圾、杂物清除干净。
地下车库顶板防水层验收、标高测量场内土方回填及地下车库顶板上土方回填前,必须通过项目质量检查工程师检查,并及时会同甲方、监理对地下车库顶板的防水层进行检查验收,地下车库顶板试水必须符合要求,并办好各项隐检签证手续。
必须回填甲方、监理对场地标高进行测量。
外购土方进场、检验土质外购土方进场、检验土质必须检验回填土的质量有无杂物。
粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水湿润、增加压实遍数等措施。
分层铺土、机械平整及人工耙平本工程场内土方回填及地下车库顶板上土方回填均采用自卸汽车外购运送到场地回填土区域附近,集中堆放,回填时采用挖掘机、推土机与装载机配合进行场地及地下车库顶板上土方回填大面积土方回填,要求边回填土方边采用装载机进行平整。
地下车库坡道、风井、主楼周边5m范围内土方回填时,用手推车运送至各个回填部位,采用人工铺摊,并随之耙平。
要求土方回填无能是机械回填还是人工回填,土方回填的表平整度都必须控制在±50mm内。
要求在土方回填过程中,必须在人工回填与机械回填交接处、土方回填区域与区域交接处,自然地面与场地土方回填交接处均按《建筑地基基础工程施工质量验收规范》(GB50202-2002)及《建筑安装工程分项工程施工工艺规程》工艺标准要求进行,必须在交接处边缘回填成阶梯形,以保持填方的稳定。
当在主楼周边土方回填时,必须先回填墙根部或管道部位及易碰撞部位的土,采用人工推压的方法,对墙根部或管道部位及易碰撞部位均以起到保护作用。
要求填土必须分层铺摊,每层铺土厚度必须根据土质、密实度要求和机具性能确定;当采用推土机机碾压时,铺土厚度为250~300mm,自然顺平。
修整、找平、验收填土全部完成后,应进行表面拉线找平,凡是超过标准高程的地方,应及时依线铲平;凡是低于标准高程的地方,应补土推压。
雨期施工雨期施工期间场地内及地下车库顶板的土方回填,必须连续进行尽快完成;工作面不宜过大,必须分层分段逐片进行,特殊部位的土方回填,应尽量在雨期前完成。
雨期施工时,必须有防雨、避雨措施,正确编制雨期施工方案,必须采取措施防止地面水流入坡道或地下室内。
加强对天气的监测,了解当天的天气预报。
做到雨天停止回填土施工并采取如下措施:必须保证场地内排水畅通,配备足够的排水设施;在雨水来临之前,及时压完已填土层,并将表面压光,做一定的(约1~3%)坡势,在场地两端挖临时集水坑,雨水来临时,将场地内的雨水及时导入集水坑,通过场地排水大管道抽排至三级沉淀池流入市政排水管道。
6.质量保证措施完成每层回填土方后必须有专业试验人员测定干土密度、检验密实度,符合要求方可回填上层土,试验报告必须注明土料种类,要求干土质量密度、试验日期、试验结论与试验人员签字。
未达到规定要求的回填土必须挖出重填,保证合格,并及时提供复验结果。
回填土方遇雨时,必须有遮盖措施,以防土方被水浸泡,严禁施工用水向土方回填区域回渗,潮湿土方必须挖出重填;对干回填干土料要求在推压前适当洒水润湿。
回填前必须清理场区内所有垃圾杂物与积水,确保回填土内无有机杂质、垃圾与过大粒径土粒。
土方回填前,必须确保结构和防水保护层混凝土有足够的强度防止结构损坏。
回填土必须按规定分层夯压密实。
回填土施工时,严格执行留接槎的规定。
当场区内土方回填标高不同时,必须做成阶梯形,上下层土方回填接槎距离不得小于500mm,接槎的槎子应垂直切齐。
要求土方回填的虚铺土厚度和压实或推压遍数必须符合相关规定,不准漏夯、少夯。
回填土表面偏差必须严格控制,必须认真检查回填土表面的标高及平整度。
施工前,必须做好安全技术交底工作,施工中加强质量过程控制,严格控制土方回填的虚铺厚度,严格控制土方含水率、土方回填压实、标高、压实程度等质量因严格控制回填土含水量,避免回填土过干夯压不实,或回填土太湿出现夯压不密实,呈“橡皮土”现象,如出现“橡皮土”必须将此土挖出,重新换好土夯压密实。
考虑场地土方回填的沉降量,要求回填土表面标高宜预留20mm左右沉降量(回填土总厚度的%,表面拉线按规定进行找平。
并在施工中,认真执行规范的有关规定,并要严格检查,发现问题及时纠正。
必须及时完成回填土的有关施工资料的收集工作。
7.工程质量通病防治措施未按要求测定土的干土质量密度:回填土每层都必须测定推压后的干土质量密度,符合设计要求后,才能铺摊上层土,要求试验报告要注明土料种类,试验日期、试验结论及试验人员签字。
未达到设计要求的部位,必须有处理方法和复验结果。
回填土下沉:因虚铺土超过规定厚度或夯、压实遍数不够,甚至漏夯、漏压,场地清理不干净、存在垃圾、杂物,所以造成回填土下沉。
为此,要求在施工中,必须认真严格执行规范中的有关规定,严格执行过程控制检查,发现问题及时纠正。
回填土碾压不密实:按所选的压实机械性能,通过试验确定含水量在控制范围内;每层铺土厚度、压实遍数、机械行驶速度应符合规定;严格进行水平分层回填、压(夯)实;加强现场检验,以达到要求的密实度。
如土不合要求,土料含水量过大,可翻松、晾晒、风干或掺入干土重新压实;含水量过小或碾压机械能量过小,可增加压实遍数或使用大功率压实机械碾压。
如回填土太湿同样夯不密实呈“橡皮土”现象,应将“橡皮土”挖出,重新换好土再碾压密实。
