总时差和自由时差的计算
时标网络总时差和自由时差的计算方法

利用 pdfFactory Pro 测试版本创建的PDF文档
时标网络图中总时差和 自由时差的计算方法 洪毅
利用 pdfFactory Pro 测试版本创建的PDF文档
n n
一、自由时差,双代号时标网络图自由时差的计算 很简单,就是该工作箭线上波形线的长度。 但是有一种特殊情况,很容易忽略,如下图:其中 E工作的箭线上没有波形线,但是E工作与其紧后工 作之间都有时间间隔,此时E工作的自由时差为E与 其紧后工作时间间隔的最小值,即E的自由时差为 1。
利用 pdfFactory Pro 测试版本创建的PDF文档
n
n
以下图为例,计算E工作的总时差:以E工作为起点工 作,通过E工作的线路有EH和EJ,两天线路的波形线 的和都是2,所以此时E的总时差就是2。 再比如,计算C工作的总时差,通过C工作的线路有三 条,CEH,波形线的和为4;CEJ,波形线的和为4; CGJ,波形线的和为1,那么C的总时差就是1。
利用 pdfFactory Pro 测试版本创建的PDF文档
ቤተ መጻሕፍቲ ባይዱ
n
n
n
二、某工作总时差=紧后工作的总时差+本工作与 该紧后工作之间的时间间隔所得之和的最小值。 这需要计算出每个紧后工作的总时差, 这样计算 起来比较麻烦。 简化方法:计算哪个工作的总时差,就以哪个工 作为起点工作,寻找通过该工作的所有线路,然 后计算各条线路的波形线的长度和,波形线长度 和的最小值就是该工作的总时差。

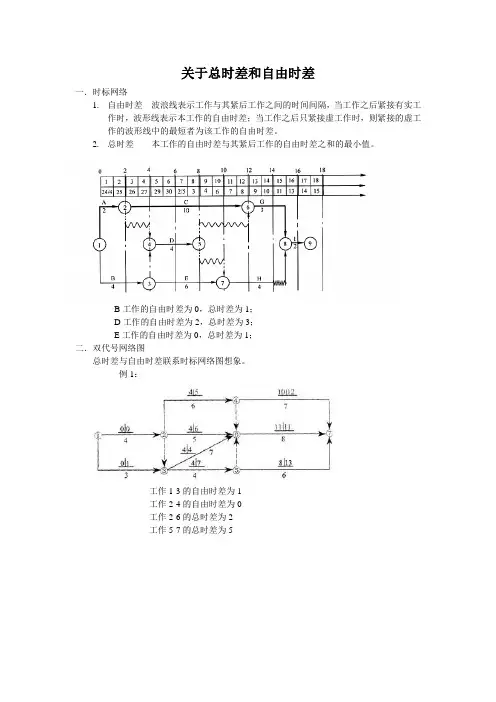

关于总时差和自由时差

关于总时差和自由时差
一.时标网络
1.自由时差波浪线表示工作与其紧后工作之间的时间间隔,当工作之后紧接有实工
作时,波形线表示本工作的自由时差;当工作之后只紧接虚工作时,则紧接的虚工作的波形线中的最短者为该工作的自由时差。
2.总时差本工作的自由时差与其紧后工作的自由时差之和的最小值。
B工作的自由时差为0,总时差为1;
D工作的自由时差为2,总时差为3;
E工作的自由时差为0,总时差为1;
二.双代号网络图
总时差与自由时差联系时标网络图想象。
例1:
工作1-3的自由时差为1
工作2-4的自由时差为0
工作2-6的总时差为2
工作5-7的总时差为5
例2:
工作2-5的总时差与自由时差相等
工作3-5与工作4-7的自由时差相等工作3-6的总时差为6,自由时差为3。
网络计划时间参数的计算(总时差、自由时差)

双代号按⼯作计算法 按节点计算法 双代号时标络计划 单代号 单代号搭接计划 总时差 等于该⼯作LFi-j—EFi-J,或LSi-j—ESi-J TFi-j=LFi-j-EFi-j =LTj-(ETi+Di-j) =LTj-ETi-Di-j以关键节点为完成节点的⼯作,其总时差和⾃由时差必然相等。
当两个关键节点间有多项⼯作,且⼯作间的⾮关键节点⽆其他内向箭线和外向箭线时,则两个关键节点间各项⼯作的总时差均相等。
在这些⼯作中,除以关键节点为完成节点的⼯作⾃由时差等于总时差外,其余⼯作的⾃由时差均为零。
(4)当两个关键节点间有多项⼯作,且⼯作间的⾮关键节点有外向箭线⽽⽆其他内向箭线时,则两个关键节点间各项⼯作的总时差不⼀定相等,因为有外向箭线的⼯作在计算总时差时,要考虑两个或两个以上的紧后⼯作的时间参数。
在这些⼯作中,除以关键节点为完成节点的⼯作⾃由时差等于总时差外,其余⼯作的⾃由时差均为零。
在计算⼯期等于计划⼯期的前提下,关键线路上⼯作的总时差和⾃由时差全部为零。
从终点节点开始,逆着箭线⽅向依次进⾏。
(1)以终点节点为完成节点的⼯作,其总时差应等于计划⼯期与本⼯作最早完成时间之差,即:TFi-n=Tp-EFi-n式中 TFi-n——以络计划终点节点n为完成节点的⼯作的总时差;EFi-n——以络计划终点节点n为完成节点的⼯作的最早完成时间。
(2)其他⼯作的总时差等于其紧后⼯作的总时差加本⼯作与该紧后⼯作之间的时间间隔所得之和的最⼩值,即:TFi-n=min{TFj-k+LAGi-j,j-k} 从终点节点开始,逆箭线⽅向按节点编号从⼤到⼩顺序依次进⾏。
(1)络计划终点节点n所代表的⼯作的总时差等于计划⼯期与计算⼯期之差。
当计划⼯期等于计算⼯期时,该⼯作的总时差为零。
(2)其他⼯作的总时差应等于本⼯作与其各紧后⼯作之间的时间间隔加该紧后⼯作的总时差所得之和的最⼩值。
TFn=Tp-TcTFi=min{LAGi,j+TFj}但在计算出总时差后,需要根据公式LFi=EFi+TFi判别该⼯作的最迟完成时间是否超出计划⼯期。

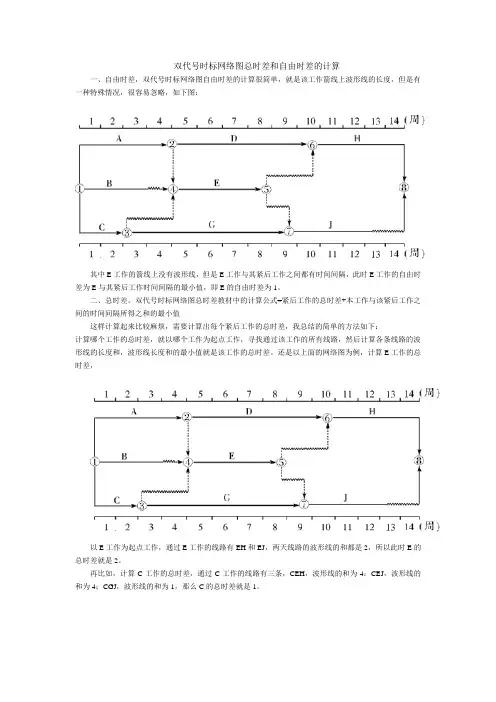

双代号时标网络计划总时差与自由时差计算的方法总结

双代号时标网络图总时差和自由时差的计算
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:
其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:
计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

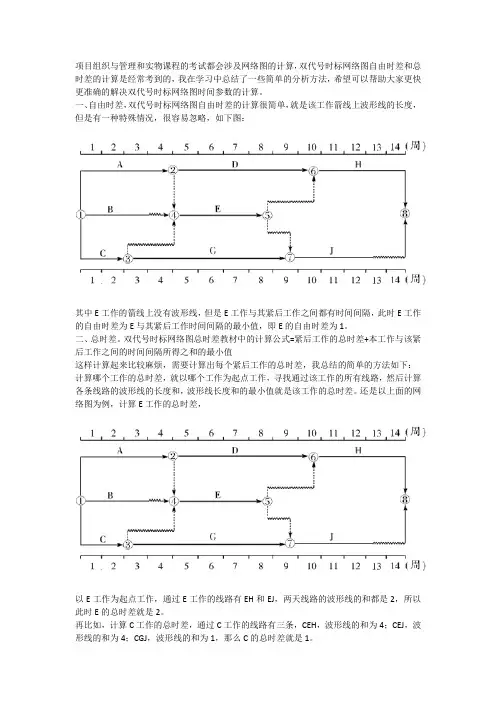

双代号时标网络图自由时差与总时差的计算

项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波在计算总时差应该这样简述可能理直观:1、计算哪项工作的总时差,就从该工作开始,找出到终点节点的所有路径,将各路径的波形线相加的和的最小值就是总时差2、自由时差是指紧后工作的波形最小的不妥之处请大家讨论总时差与自由时差大家只要掌握如下知识点一般可以对付网络方面的考题。
1 总时差=最迟完成时间—尚需完成时间。
计算结果若大于0,则不影响总工期。
若小于0则影响总工期。
3 自由时差=紧后最早开始时间—本工作最早完成时间。
自由时差和总时差-----精选题解(免B)1、在双代号网络计划中,如果其计划工期等于计算工期,且工作i -j的完成节点j在关键线路A.等于零B.小于零C.小于其相应的总时差D.等于其相应的总时差答案:D解析:本题主要考察自由时差和总时差的概念。
二建自由时差和总时差的计算方法

二建自由时差和总时差的计算方法1.什么是时差?时差,简单地说是指两地之间的时间差异。
由于地球在24小时内自转一周,而人类为了方便起见将地球分为24个时区,每个时区相差一小时。
因此,我们在跨越不同的时区时,需要根据所在位置和目的地的时区差计算出时差。
2.什么是自由时差?自由时差又叫随意时差或任意时差,是指从一个时区到另一个时区所需的时间差,与不同的出发时间和到达时间有关,且没有固定规律。
例如,从北京时间9点到纽约时间12点的时差为15小时,但从北京时间10点到纽约时间13点的时差为14小时。
3.自由时差的计算方法计算自由时差需要考虑多个因素,包括出发地和目的地的时区差、出发和到达时间的差异以及日期的变化。
下面以北京时间为例,介绍计算自由时差的方法:1.确定出发地和目的地的时区差。
以北京(UTC+8)到旧金山(UTC-7)为例,时区差为15小时。
2.确定出发时间和到达时间,在计算时需要将时间转换为24小时制,并将小时数与时区差相加。
例如,从北京时间9点出发,飞行10小时到达旧金山,到当地时间19点。
根据时区差计算,北京时间的19点减去15小时,得到旧金山当地的4点。
因此,自由时差为19-4=15小时。
需要注意的是,自由时差的计算方法较为繁琐,容易出现计算错误。
因此,在处理时差问题时,最好使用现代科技手段,如时区转换器或应用程序等。
4.什么是总时差?总时差是指到达目的地时,真实经历的时间与起飞时间的时间差。
在计算总时差时,需要考虑自由时差、飞行时间以及在目的地所处时区的变化等因素。
5.总时差的计算方法总时差的计算方法相对比较简单,只需要将出发时间与到达时间转换为相应的24小时制时间,并计算时间差即可。
例如,从北京时间9点出发,飞行13小时到达纽约,到当地时间22点。
根据时区差计算,北京时间的22点减去12小时,得到纽约当地的10点。
因此,自由时差为22-10=12小时,总时差为13+12=25小时。
需要注意的是,在跨越多个时区或日期变更时,总时差可能会更加复杂,需要进行更加精确的计算。
一建总时差和自由时差计算

一建总时差和自由时差计算
总时差是指以地球自转一周(约为24小时)为基准,不同地
点的时钟读数之间的差值。
而自由时差是指以地球自转为基准,不同地点的太阳最高点(正午)出现的时间之间的差值。
计算一建总时差的方法为:
1. 根据所在地的经度确定时区。
每个时区相差15度经度,大
部分时区以整小时为基准,个别时区以30分钟或45分钟为基准。
2. 以国际日期变更线(IDL)为基准,向东计算时区的总和。
向东计算时区时区的值为正,向西计算时区的值为负。
计算一建自由时差的方法为:
1. 确定所在地的经度。
2. 确定当地时区,即使地处同一经度上也可能处于不同的时区,因为各国会调整时区以适应夏令时等因素。
3. 找出当地太阳的最高点(正午)出现的时间。
4. 将正午时间与标准时区的正午时间进行比较,得到自由时差的值。
往东的地点将得到正值,往西的地点将得到负值。
需要注意的是,计算出的一建总时差和自由时差只是理论值,实际上会受到许多因素的影响,如夏令时的调整、地理位置的海拔高度等。
双代号时标网络图总时差和自由时差的计算方法

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:
其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3 自由时差=紧后最早开始时间—本工作 最早完成时间。
二、双代号网络图六时参数
最早开始时间ES 最迟开始时间LS 总时差TF 最早完成时间EF 最迟完成时间LF 自由时差FF
三、六时参数计算简易
A上(ES) B上(LS) 总时差(TF) A下(EF) B下(LF) 自由时差(FF)
双代号网络图参 数计算简易方法
一、非常有用的要点:
1、任何一个工作总时差≥自由时差 2、自由时差等于各时间间隔的最小 值(这点对六时参数的计算非常用)
3、关键线路上相邻工作的时间间隔 为零,且自由时差=总时差 4、在网络计划中,计算工期是根据 终点节点的最早完成时间的最大值
1 总时差=最迟完成时间—尚需完成时间。 计算结果若大于0,则不影响总工期。 若小于0则影响总工期。
最迟完成(LF)、最迟开始(LS)时间计算
0
3
1
A
3
3
8
2
B
5
88
15 15
3
D
5
7
02
68
C
4
6
C工作最迟完成(LF)=紧后D工作的最迟开 始时间=8 C工作最迟开始(LF)=本工作最迟完成-本 工作持续时间=8-6=2
最迟完成(LF)、最迟开始(LS)时间计算
0
3
1
A
3
33
88
2
B
5
88
15 15
最迟完成(LF)先计算最迟完成
从结束点往开始点做
1、终点工作的完成时间(LF)= 总工期=终点工作节点中最大的 最早完成时间(EF)
2、下一个工作最迟完成时间(LF) =上一个工作的最迟开始时间(LS)
(这里的上一个是指从终点起算)
如遇到多个上步工作时,取数 值最小的上一个工作的最迟开始时间LS,
1、最早开始(ES)时间计算
(1)节点起始点=0 (2)下一个最早开始=
前一个最早完成时间 (3)下一个最早开始=当遇有前
多个最早完成时间时(取大值)
2、最早完成(EF)时间计算
(1)最早完成时间EF=本工作最 早开始 时间+ t过程(本工作时间)
3、最迟完成(LF)时间计算 从结束点往开始点做
8
2
B
5
8
15
3
D
5
7
0
6
C6
4
(3)C工作最早开始=节点起始点=0 C工作最早完成=本工作的最早开始+本工作的 持续时间=0+6=6
定义:节点起始的=0,无论有多个节点,只要是节点起始点=该工作 最早开始时间=0,例如:、
0
3
1
A
3
3
8
2
B
5
8
15
3
D
5
7
0
6
C6
4
(4)D工作最早开始=当遇有前多个最早完成时间 时(取大值)=8,6(取大值,8)
1
A 20
2
B 10
3
C 65
4
D 90
8
E 15
9
G 65
5
H 40
6
I 50
J 7 20
问题: 1、指出计划工期和关键线路,指出A工作 和C工作的总时差。
解: 通过网络计算计划工期为:210天。 关键线路为A、G、H、I、J、E。
或→→→→→→。
定义1
1、节点起始的=0, 2、无论有多个节点,只要是
6、自由时差(FF)时间计算
自由时差(FF)=本工作紧后工作的 最早开始(取最小值)-本工作的最 早完成
紧后工作:紧密排在某项工作之后的工作。 判断紧后工作的方法:在网络图中,某项 工作的箭头会朝着紧靠在它后面的工作的 方向移动。紧后工作可以是一项,也可以有 多项
网络图参数计算 ES,LS,TF顺算时取大值 EF,LF,FF逆算时取小值
节点起始点=该工作最早开 始时间=0
定义2
本工作的最早完成时间= 本工作的最早开始时间 +本工作的持续时间
定义3
1、任何一个工作总时差≥自由时差 2、关键线路上相邻工作的时间间隔
为零,且自由时差=总时差
案例 分析解说
最早开始(ES)、最早完成(EF)时间计算
0
3
1
A
3
3
8B
2
3
5
(1)A工作的最早开始=节点起始点=0 A工作的最早完成=本工作的最早开始+持续时间 =0+3=3
(2)B工作的最早开始=前一个工作的最早完成=3 B工作的最早完成=本工作的最早开始+持续时间
=3+5=8
0
3
1
A
3
3
即:下一工作最迟完成时间LF=MIN(上一工作开始 时间LS)
4、最迟开始(LS)时间计算
最迟开始(LS)=本工作最迟 完成(LF)- t过程(本工作时 间)
5、总时差(TF)时间计算
总时差(TF)=本工作最迟开始(LS) -本工作最早开始(ES)
=本工作最迟完成(LF)-本工作最 早完成(EF) 如果二个数字不相等,证明做法错误。
3
D
5
7
02
68
C
4
6
B工作最迟完成(LF)=紧后D工作的最迟开 始时间=8 B工作最迟开始(LF)=本工作最迟完成-本工 作持续时间=8-5=3
最迟完成(LF)、最迟开始(LS)时间计算
00
33
1
A
3
33
88
2
B
5
88
15 15
3
D
5
7
02
68
C
4
6
A工作最迟完成(LF)=紧后D工作的最迟开 始时间=3 A工作最迟开始(LF)=本工作最迟完成-本工 作持续时间=3-3=0
68
C
4
6
B工作总时差(TF)=本工作的最迟完成-最 早完成=最迟开始-最早开始=8-8=3-3=0
总时差(TF)、自由时差(FF)时间计算
000
3 30
88
33
1
A
3
88
2
B
5
15 15
3
D
5
7
022
68
C
4
6
C工作总时差(TF)=本工作的最迟完成-最 早完成=最迟开始-最早开始=2-0=8-6=2
D工作最早完成=本工作的最早开始+本工作的 持续时间=8+7=15
最迟开始(LS)、最迟完成(lLF)时间计算
0
3
1
A
3
3
8
2
B
5
8
15
3
D
5
7
0 6
C6
4
在计算最迟开始和最迟完成时间时, 先计算本工作的最迟完成
最迟开始(LS)、最迟完成(LF)时间计算
0
3
1
A
3
3
8
2
B
5
8
15
3
D
5
7
0 6
C6
总时差(TF)、自由时差(FF)时间计算
000
3 30
8 80
330
88
1
A
3
2
B
5
15 15
3
D
5
7
022
68
C
4
6
A工作自由时差(FF)=紧后工作【最早开 始(取最小值)-本工作(最早完成)
=3-3=0
总时差(TF)、自由时差(FF)时间计算
000
3 30
8 80
330
8 80
15 15
1
A
=8-6=2
总时差(TF)、自由时差(FF)时间计算
000
330
1
A
2
3
022 6 8 2C
6
3 30
8 80 B 5
88
15 15
3
D
பைடு நூலகம்
7
0 0
5
T=15
4
D工作自由时差(FF)=T总工期-本工作 (最早完成)=15-15=0
案例一:
某水库除险加固工程内容有:(1)溢洪道闸墩与底板加固、闸门更换。(2)土坝粘 土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、 现场等具体情况编制了施工总进度计划,形成的时间网络图如下:(单位:天)
总时差(TF)、自由时差(FF)时间计算
000
33
33
1
A
3
88
2
B
5
88
15 15
3
D
5
7
02
68
C
4
6
A工作总时差(TF)=本工作的最迟完成-最 早完成=最迟开始-最早开始=0-0=3-3=0
