(完整版)砖砌工程施工技术交底

(完整版)砖砌工程施工技术交底

(完整版)砖砌工程施工技术交底砖砌工程施工技术交底
1. 施工前准备
- 确定施工区域,清理施工现场,确保安全畅通。

- 准备施工所需的砖块、水泥、沙子、水等材料和工具。

- 验收和检查施工所需的砖块质量和数量,确保达到要求。

2. 砖墙垂直度控制
- 使用水平仪和垂直仪测量砖墙的垂直度。

- 在施工过程中及时调整和修正墙体的垂直度,确保砖墙的整体垂直度满足要求。

3. 砖墙质量控制
- 确保砖墙的砌筑平整,留缝和砂浆厚度均匀。

- 填充砂浆时,使用抹刀均匀刮平,确保砂浆充实、密实。

- 采用适当的砖块拼接方式,使砖墙的美观度和强度达到设计要求。

4. 砖墙接缝处理
- 在砖墙的接缝处使用适当的接缝材料,如硅酮密封胶,填充
缝隙,确保防水和美观。

- 对砖墙进行清洁,清除多余的砂浆和污垢。

5. 完工验收
- 完工后对砖墙进行检查,确保质量达到要求,无明显破损和
缺陷。

- 如有问题,及时进行修复和整改,直至满足规范要求。

- 进行完工验收,确保砖砌工程的施工质量符合相关标准和规范。

以上是砖砌工程施工技术交底的要点,施工过程中应严格按照
要求操作,保证施工质量和安全。

如有疑问,请及时与负责人联系。

(完整版)砌块技术交底

(完整版)砌块技术交底

(完整版)砌块技术交底
**砌块技术交底**
砌块技术交底是指在进行砌块施工之前,对施工人员进行相关技术要点的交代,以确保施工质量和安全。

本文档旨在全面介绍砌块技术交底的内容和要求。

**1. 砌块材料选择**
- 根据工程要求和设计图纸,选择适宜的砌块材料。

- 确保砌块材料质量符合国家标准和相关规定。

**2. 砌块施工要点**
- 确保施工人员具备熟练的砌块施工技能。

- 按照设计要求,正确选择砌块摆放方式和砂浆配比。

- 确保砌块排列整齐,水平、垂直度符合要求。

- 严格按照施工工艺进行砌块施工,避免出现裂缝或其他质量问题。

**3. 施工安全要求**
- 施工人员应穿戴好工作服和相关安全防护用品。

- 在施工现场设置警示标志,确保人员安全。

- 防止砌块材料和工具从高处坠落,采取安全预防措施。

**4. 质量检测与验收**
- 在砌块施工过程中进行质量检查,确保施工符合技术要求。

- 完工后进行验收,对砌块墙体的外观质量、水平度、垂直度等进行检测。

**5. 教育培训和技术交流**
- 定期组织砌块施工技术培训和交流活动,提高施工人员的技术水平。

- 教育施工人员遵守施工规范和安全操作规程,减少施工事故的发生。

以上是砌块技术交底的主要内容和要求,施工团队应严格按照本文档的要求进行砌块施工,并保证施工质量和安全。

如有疑问或需要进一步培训,请及时与相关负责人联系。

砌筑技术交底高精度砌块

砌筑技术交底高精度砌块

砌筑技术交底高精度砌块 Revised by BLUE on the afternoon of December 12,2020.砌筑工程分项工程质量技术交底卡工程名称万科金色悦府分部工程主体分部交底部位1~3,6~9号住宅楼砌体结构日期交底内容柱、墙上过梁的尺寸标高,皮数线经质量部门验收合格。

4.砌筑部位(基础或楼板等)的灰渣,杂物清除干净,并浇水湿润。

5.砂浆由资质的试验室做好试配,确定配合比;根据砌筑量准备好砂浆试模。

2、砌筑工艺流程砌筑阶段:砌筑前样板验收完毕,方可进行大面积砌体施工;砌筑工艺流程测量放线→铺底找平→砌筑→顶皮砖砌筑→顶缝处理→门、窗过梁→贴耐碱网格布→开槽、补缝→水电箱安装、砌筑施工要求测量放线首先将砌筑砌块的楼、地面清扫干净,以保证所弹墨线清晰准确(图1、2、3);同时进行吊线在梁、柱上弹上墨线(图4);在柱上弹皮数线(图5)。

图1 图2图3 图4工程名称万科金色悦府分部工程主体分部交底部位1~3,6~9号住宅楼砌体结构日期交底内容图5铺底找平因楼、地面凹凸不平,在砌前用1:3水泥砂浆铺底找平。

铺水泥砂浆时用水泥纸覆盖墨线(图1);再用1:3水泥砂浆铺底抹平,高度符合皮数模数(图2);对最后一块异型砌筑量好尺寸后专门切锯(图3)。

根据砌筑排版图加工砌块,降低材料浪费,保证观感统一美观。

图1 图2图3工程名称万科金色悦府分部工程主体分部交底部位1~3,6~9号住宅楼砌体结构日期砌筑砌筑砌块需用专用粘合剂。

搅拌时用电动搅拌器搅拌(图1);砌筑两端第一块砖时,在柱上抹上拌制好的粘结剂(图2);砌筑时用橡皮锤及水平尺检查,带上通线(图3、4);要保证灰浆饱满,横平竖直。

及时刮去溢出的粘结剂。

抹粘合剂时用专用带齿小铲,将水平缝和砌块顶缝一次刮抹(图5);砌第二皮砖时,首先将砌块上的灰尘清理干净,在柱和砌块上满刮粘合剂,而后砌筑(图6)在墙端部和砼墙柱相接面每隔二皮设置“L”型连接件,铁件放在中间,与柱的连接采用射钉固定(图7);与砌块连接用铁钉固定(图8);砌丁字墙和拐角时要严格遵循交丁顺砌的砌筑工艺,要保证一定的交丁间距,不可通缝(图9、10)。

砌筑工程施工技术交底大全

砌筑工程施工技术交底大全
过梁净跨ln〔mm〕
梁高〔mm〕
主筋
分布筋
800
90
2 18
2 18
1000
90
2 18
2 18
1200
90
2 18
2 18
1500
190
2 18
2 18
1800
190
2 18
2 18
过梁长为Ln+250*2,梁宽同墙宽。
审核人
交底人
接收交底人
3、本表由施工单位填写,交底单位与接受交底单位各存一份。
技术交底记录
表C2-1
工程名称
交底日期
2010-12-23
施工单位
分项工程名称
装饰工程

交底提要
砌筑工程施工技术交底
交底容:
一、材料准备
砌块、水泥、砂、掺合料、拉结钢筋、预埋件、木砖等。
二、作业条件
1、完成室外及房心回填土,基础、主体工程结构验收完毕,并经有关部门验收合格。
2、弹好墙身线、轴线、根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的标高尺寸要求。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
技术交底记录
表C2-1
工程名称
交底日期
2010-12-23
施工单位
分项工程名称
装饰工程
交底提要
砌筑工程施工技术交底
交底容:
填充墙中门窗过梁,当洞口与柱边或构造柱边距离<250mm时,应从柱或构造,柱预埋过梁钢筋,过梁改为现浇,其上部筋按下部筋大小设置,锚固按梁要求。,当洞顶离结构梁<板>底的距离小于过梁高度时,过梁与结构梁<板>浇成整体。当门窗洞宽 ≥2.1m时,按下表采用:

砌块工程施工技交底

砌块工程施工技交底

砌块工程施工技术交底一、施工准备1.材料准备:(1)砌块:应符合规范规定,进场后经检验合格,质量证明书等资料齐全。

不同批次的砌块应分开堆放整齐,高度不超过 2.0m,并有详细记录,严禁暴晒、雨淋,以防破损。

(2)砂浆:设置砂浆集中搅拌区,配备计量设备,确保砌筑砂浆质量,减少材料浪费。

制作张贴“傻瓜式”配合比牌,将重量换算成容器计具,便于现场操作。

2.劳动力准备:按工期要求配置砌体施工班组,人工与加气块砌体相当。

3.机械设备准备:根据施工需求,配置相应的机械设备,如搅拌机、输送泵、电锤钻等。

二、施工工艺流程及操作要点1.基层处理:对基层进行清理,去除杂物、浮尘等,确保基层干净、平整。

2.放线排砖:依据建筑图中的尺寸标注,从控制轴线引测出隔墙等位置控制线,门窗洞口、水电设备预留洞口的位置线、控制线测设完成后应经各专业人员复核后方可施工;依据结构施工时留设的标高控制点,并校核合格后作为各楼层的标高控制线。

3.砌块排列:根据砌块尺寸和施工图要求,进行砌块排列,绘制砌体排砖图、皮数杆图,将反坎、拉结筋、腰梁、顶砖等位置表达清楚。

4.砌筑:(1)砌块安装:按照排砖图,从底层开始,逐层砌筑。

砌块应垂直、水平、对齐,避免出现倾斜、错位等现象。

(2)砂浆填充:砌块间应填充饱满的砂浆,砂浆厚度应均匀,不宜过厚或过薄。

(3)灰缝处理:砌筑完成后,应及时进行灰缝处理,保证灰缝宽度一致、平整。

5.芯柱、水平系梁施工:按照施工图要求,设置芯柱、水平系梁。

芯柱应垂直、稳定,水平系梁应水平、平整。

6.面层清理:砌筑完成后,对墙体表面进行清理,去除多余的砂浆、灰尘等。

7.粉刷石膏打底:在墙体表面均匀涂抹一层石膏,作为后续墙面施工的基底。

8.成品保护:对已完成施工的墙体进行保护,避免受到损坏。

三、质量控制1.材料质量控制:进场材料应经检验合格,质量证明书等资料齐全。

2.施工过程控制:施工过程中,严格遵循施工工艺和操作要点,确保施工质量。

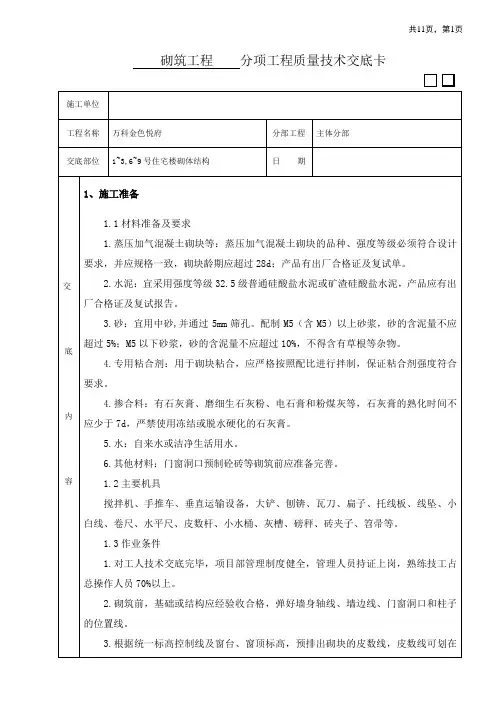

砌筑技术交底(高精度砌块)

砌筑技术交底(高精度砌块)

砌筑工程分项工程质量技术交底卡工程名称万科金色悦府分部工程主体分部交底部位1~3,6~9号住宅楼砌体结构日期交底内容柱、墙上过梁的尺寸标高,皮数线经质量部门验收合格。

4.砌筑部位(基础或楼板等)的灰渣,杂物清除干净,并浇水湿润。

5.砂浆由资质的试验室做好试配,确定配合比;根据砌筑量准备好砂浆试模。

2、砌筑工艺流程2.1砌筑阶段:砌筑前样板验收完毕,方可进行大面积砌体施工;2.2砌筑工艺流程测量放线→铺底找平→砌筑→顶皮砖砌筑→顶缝处理→门、窗过梁→贴耐碱网格布→开槽、补缝→水电箱安装2.3、砌筑施工要求2.3.1测量放线首先将砌筑砌块的楼、地面清扫干净,以保证所弹墨线清晰准确(图1、2、3);同时进行吊线在梁、柱上弹上墨线(图4);在柱上弹皮数线(图5)。

图1 图2工程名称万科金色悦府分部工程主体分部交底部位1~3,6~9号住宅楼砌体结构日期交底内容图52.3.2铺底找平因楼、地面凹凸不平,在砌前用1:3水泥砂浆铺底找平。

铺水泥砂浆时用水泥纸覆盖墨线(图1);再用1:3水泥砂浆铺底抹平,高度符合皮数模数(图2);对最后一块异型砌筑量好尺寸后专门切锯(图3)。

根据砌筑排版图加工砌块,降低材料浪费,保证观感统一美观。

图1 图2图3工程名称万科金色悦府分部工程主体分部交底部位1~3,6~9号住宅楼砌体结构日期2.3.3砌筑砌筑砌块需用专用粘合剂。

搅拌时用电动搅拌器搅拌(图1);砌筑两端第一块砖时,在柱上抹上拌制好的粘结剂(图2);砌筑时用橡皮锤及水平尺检查,带上通线(图3、4);要保证灰浆饱满,横平竖直。

及时刮去溢出的粘结剂。

抹粘合剂时用专用带齿小铲,将水平缝和砌块顶缝一次刮抹(图5);砌第二皮砖时,首先将砌块上的灰尘清理干净,在柱和砌块上满刮粘合剂,而后砌筑(图6)在墙端部和砼墙柱相接面每隔二皮设置“L”型连接件,铁件放在中间,与柱的连接采用射钉固定(图7);与砌块连接用铁钉固定(图8);砌丁字墙和拐角时要严格遵循交丁顺砌的砌筑工艺,要保证一定的交丁间距,不可通缝(图9、10)。

砌筑工程技术交底

砌筑工程技术交底

砌筑工程技术交底引言概述砌筑工程是建筑工程中重要的一部分,其质量直接影响整体建筑的安全和美观。

在进行砌筑工程之前,进行技术交底是非常重要的,可以确保施工人员了解工程要求和技术规范,从而保证施工质量和进度。

本文将详细介绍砌筑工程技术交底的内容和要点。

一、施工材料1.1 施工砖块的选择:根据设计要求和规范,选择适合的砖块进行砌筑工程。

1.2 砂浆的配制:根据砌筑要求,按照比例配制砂浆,确保砌筑的牢固性和稳定性。

1.3 钢筋的使用:在需要加固的部位,要合理使用钢筋,增强结构的承载能力。

二、施工工艺2.1 基础处理:在进行砌筑工程之前,要对基础进行处理,确保基础的平整和牢固。

2.2 砌筑方法:根据设计要求和规范,选择适合的砌筑方法,保证砌筑的整齐和美观。

2.3 砌筑顺序:按照设计要求,合理安排砌筑顺序,确保施工进度和质量。

三、施工要求3.1 施工环境:要保证施工现场的整洁和安全,确保施工人员的安全和施工质量。

3.2 施工规范:严格按照设计要求和规范进行施工,确保砌筑工程的质量和稳定性。

3.3 施工监督:建立监督机制,对施工过程进行监督和检查,及时发现和解决问题。

四、质量验收4.1 砌筑质量检查:在砌筑完成后,进行质量检查,确保砌筑工程符合设计要求和规范。

4.2 强度测试:对砌筑结构进行强度测试,确保结构的承载能力和稳定性。

4.3 质量验收:经过检查和测试合格后,进行质量验收,确保砌筑工程的质量和安全。

五、施工安全5.1 安全措施:在进行砌筑工程时,要加强安全意识,做好安全防护措施,确保施工人员的安全。

5.2 施工环境:保持施工现场的整洁和有序,避免施工过程中发生意外。

5.3 废弃物处理:及时清理施工现场的废弃物,避免对环境造成污染。

结论砌筑工程技术交底是确保砌筑工程质量和安全的重要环节,只有做好技术交底,才能保证砌筑工程的顺利进行和质量达标。

施工人员要严格按照技术交底的要求进行施工,加强监督和检查,确保砌筑工程的质量和安全。

砌体工程施工技术交底(3篇)

砌体工程施工技术交底(3篇)

第1篇一、工程概况本工程为[工程名称],位于[工程地址],工程总建筑面积为[总面积],砌体工程主要包括墙体砌筑、构造柱浇筑、门窗过梁设置等。

为确保砌体工程施工质量,现将有关技术要求交底如下:二、材料及机具准备1. 材料:- 砌块:选用符合设计要求的蒸压加气混凝土砌块,规格为[具体规格]。

- 砂浆:采用M7.5混合砂浆,配合比为水泥:砂:石灰膏=1:2:0.5。

- 水泥:选用32.5号普通硅酸盐水泥。

- 砂:中砂,过筛孔径为5mm。

- 拉结钢筋:直径[具体直径],长度[具体长度]。

- 预埋件:提前做好防腐处理。

2. 机具:- 搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。

三、施工工艺及要求1. 施工顺序:- 按照轴线、水平线、墙边线、门窗洞口线等弹出控制线。

- 立皮数杆,标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。

- 砌筑墙体,先砌外墙,后砌内墙。

- 砌筑构造柱,先砌墙,后浇筑构造柱,并设马牙槎。

- 设置门窗过梁,确保搁置长度满足规范要求。

2. 砌体要求:- 砌体应采用一顺一丁砌筑法,灰缝饱满、厚度均匀一致。

- 墙体转角处及长度超过10m的墙体两端应设立皮数杆。

- 砌块与拉结筋连接,拉结筋伸入砌体的长度不应小于墙长的1/5且不小于700mm。

- 墙高超过4m时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁)。

- 砌体完成后,进行墙面清理,确保墙面清洁。

3. 施工注意事项:- 施工过程中,注意安全防护,防止高空坠落。

- 施工人员应熟悉施工图纸和施工规范,严格按照操作规程进行施工。

- 施工过程中,加强质量检查,确保砌体工程质量。

四、质量控制1. 砌块尺寸、强度应符合设计要求。

2. 砂浆配合比准确,稠度适中。

3. 砌体灰缝饱满、厚度均匀一致。

4. 墙体垂直度、平整度符合规范要求。

5. 构造柱浇筑密实,拉结筋锚固牢固。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.3、砌筑施工要求
2.3.1测量放线
首先将砌筑砌块的楼、地面清扫干净,以保证所弹墨线清晰准确(图1、2、3);同时进行吊线在梁、柱上弹上墨线(图4);在柱上弹皮数线(图5)。
图1图2
图3图4
图5
2.3.2铺底找平
因楼、地面凹凸不平,在砌前用1:3水泥砂浆铺底找平。铺水泥砂浆时用水泥纸覆盖墨线(图1);再用1:3水泥砂浆铺底抹平,高度符合皮数模数(图2);对最后一块异型砌筑量好尺寸后专门切锯(图3)。
图1图2
图3图4
图5图6
2.3.9水电箱安装
根据水电箱的尺寸预先在砌块墙上留出相应的位置,均匀地抹上粘合剂(图1、2);将水电箱就位(图3);拧入固定水电箱胀管螺钉后在四周缝内打发泡剂(图4),待发泡剂固化后打上密封胶(图5、6)。
图1图2
图3图4
图5图6
广胜达:砌筑工程检查细则表及达到的标准要求
检查项目
砌好的墙与砼梁底部应留20mm间隙,用微膨胀防水砂浆灌封;用裁纸刀将多余的砂浆平齐墙面削掉。
2.3.6门、窗过梁
门砖置放。为了固定门窗框,需在砌块中砌筑砼砖。砌砼砖前预先留出门砖位置,均匀地抹上粘结剂后放置门砖(图1、2);
过梁安装。首先在砌块上量好尺寸开槽(图3、4);放置槽钢,按通常砌筑要求砌筑已开好槽的砌块(图5、6、7)。
6
立面垂直度
[0,3]mm。
7
表面平整度
[0,3]mm。
8
灰缝饱满度
无透亮、无瞎缝。
9
灰缝直线度
≥2米以上的墙体拉线检查,±3mm。
10
灰缝厚度
水泥砂砖8---12mm,每10批砖一量。±4mm,加气块水平缝5mm、±3mm,竖向缝5mm,±3mm,勾缝深浅一致。
11
搭接长度
≥规格的1/3且不小于15cm。
1.3作业条件
1.对工人技术交底完毕,项目部管理制度健全,管理人员持证上岗,熟练技工占总操作人员70%以上。
2.砌筑前,基础或结构应经验收合格,弹好墙身轴线、墙边线、门窗洞口和柱子的位置线。
3.根据统一标高控制线及窗台、窗顶标高,预排出砌块的皮数线,皮数线可划在柱、墙上过梁的尺寸标高,皮数线经质量部门验收合格。
根据砌筑排版图加工砌块,降低材料浪费,保证观感统一美观。
图1图2
图3
2.3.3砌筑
砌筑砌块需用专用粘合剂。搅拌时用电动搅拌器搅拌(图1);砌筑两端第一块砖时,在柱上抹上拌制好的粘结剂(图2);砌筑时用橡皮锤及水平尺检查,带上通线(图3、4);要保证灰浆饱满,横平竖直。及时刮去溢出的粘结剂。抹粘合剂时用专用带齿小铲,将水平缝和砌块顶缝一次刮抹(图5);砌第二皮砖时,首先将砌块上的灰尘清理干净,在柱和砌块上满刮粘合剂,而后砌筑(图6)在墙端部和砼墙柱相接面每隔二皮设置“L”型连接件,铁件放在中间,与柱的连接采用射钉固定(图7);与砌块连接用铁钉固定(图8);砌丁字墙和拐角时要严格遵循交丁顺砌的砌筑工艺,要保证一定的交丁间距,不可通缝(图9、10)。
4.掺合料:有石灰膏、磨细生石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不应少于7d,严禁使用冻结或脱水硬化的石灰膏。
5.水:自来水或洁净生活用水。
6.其他材料:门窗洞口预制砼砖等砌筑前应准备完善。
1.2主要机具
搅拌机、手推车、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽、磅秤、砖夹子、笤帚等。
2.水泥:宜采用强度等级32.5级普通硅酸盐水泥或矿渣硅酸盐水泥,产品应有出厂合格证及复试报告。
3.砂:宜用中砂,并通过5mm筛孔。配制M5(含M5)以上砂浆,砂的含泥量不应超过5%;M5以下砂浆,砂的含泥量不应超过10%,不得含有草根等杂物。
4.专用粘合剂:用于砌块粘合,应严格按照配比进行拌制,保证粘合剂强度符合要求。
砌筑工程分项工程质量技术交底卡
GD2301003
施工单位
深圳市广胜达建设有限公司
工程名称
万科金色悦府
分部工程
主体分部
交底部位
1~3,6~9号住宅楼砌体结构
日期
2015年1月13日

1.1材料准备及要求
1.蒸压加气混凝土砌块等:蒸压加气混凝土砌块的品种、强度等级必须符合设计要求,并应规格一致,砌块龄期应超过28d;产品有出厂合格证及复试单。
管线部位贴网格布操作方法与门框角一样(图4)。
图1图2
图3图4
2.3.8开槽、补缝
砌筑好的墙面上常常要埋入水电管线,需要在墙面开槽。具体做法是:首先在需开槽位置弹线、用手提切割机开槽(图1);将槽内的砌块用凿子剔除(图2);管线安装好后修补。修补前先清除槽内的杂物和灰尘(图3);刷一道丙乳液(图4);干燥后用聚合物砂浆修补,凹入平面8~10mm(图5)干燥后用砌块修补粉补平(图6)。
检查标准
1
反坎模板支设
砼浇筑前,基体清理干净,模板加固牢固。
2
反坎砼浇筑
基体浇水湿润、振捣密实,无胀模、无蜂窝、麻面。
3
反坎高度
高200mm。±10mm,上口平整。
4
门过梁搁置长度
每边各300mm、±20mm。
5
门洞高、宽度
未安装门框的洞口宽度比设计尺寸大40mm,高度20mm,±5mm,安装门窗部位的洞口按图纸实际尺寸施工,±5mm,门两侧须有1米水平线。
图1图2
图3图4
图5图6
图7图8
图9图10
2.3.4顶皮砖砌筑
首先吊线(图1);根据排块要求安装“L”铁件(图2);根据顶皮砖的尺寸配砖。在砌筑前清除表面浮灰,抹粘结剂后置放砌块,用橡皮锤和水平尺找平、校正,清除缝间挤出的粘结剂(图3);将“L”型铁件与砌块连结用铁钉固定(图4)。
图1图2
图3图4
2.3.5顶缝处理
4.砌筑部位(基础或楼板等)的灰渣,杂物清除干净,并浇水湿润。
5.砂浆由资质的试验室做好试配,确定配ቤተ መጻሕፍቲ ባይዱ比;根据砌筑量准备好砂浆试模。
2.1砌筑阶段:砌筑前样板验收完毕,方可进行大面积砌体施工;
2.2砌筑工艺流程
测量放线→铺底找平→砌筑→顶皮砖砌筑→顶缝处理→门、窗过梁→贴耐碱网格布→开槽、补缝→水电箱安装
12
预制门块、过梁
表面平整密实、棱角分明。未设构造柱的门窗洞口两侧上\中\下各放一块预制门块.
13
砂浆配合比
是否按重量比进行施工。
14
现场文明
落地砂浆及时回收使用,且随做随清、工完场清。
15
材料堆放
分类堆放整齐。每层砌筑完毕后,所有材料必须全部清运吊走,不得堆在楼面上.
专业技术负责人:交底人:接受人:
砌块过梁。用砌块材料也可以制作过梁。安装方法与砌块基本相同。在实际运用中砌块过梁使用非常普遍(图8)。
图1图2
图3图4
图5图6
图7图8
2.3.7贴耐碱网格布
为了防止门窗角及管线槽处开裂,需在门窗角及管线槽处贴耐碱玻纤网格布。在门窗框角45度处,先喷刷丙乳液,干燥后批涂腻子(图1、2)。最后贴耐碱网格布条抹平(图3)。
