塑料排水板施工技术交底一、交底内容:1、塑料排水板施工工序:施工准备→摊铺下层风化砂垫层→测量放样→插板机定位→将导管从管靴穿出→将塑料板与桩尖连接贴紧管靴并对准桩位→插入塑料板→拔管剪断塑料板2、施工方法(1)清理场地,排除积水,并将路基范围内原地面上淤泥、树根、草皮、腐植土等全部挖除。
(2)在路基范围内按设计要求填筑路拱,碾压密实,在线路以外挖纵向排水沟,铺设1m沙砾垫层。
(3)插板机就位,排水板经导管从底部穿出、回折,与桩尖连接、拉紧,并与管靴口贴紧,对准桩位。
(4)开始插带时应缓慢沉管,防止导管倾斜,导管入土深度距设计标高2m时减慢插入速度,注意地质条件变化。
(5)沉入导管至设计深度后缓慢拨出导管,板带及锚靴留在土中,在冒出地处切断排水板,重新装靴。
(6)切断塑料排水板时,应在塑料排水板出露地面以上大于15cm处切断。
(7)报检合格后,移动桩架至下一桩位进行循环作业。
二、施工质量要求:1、按设计要求塑料排水板采用《塑料排水板质量检验标准》(JTJ/T257~96)中B型。
2、塑料排水板运输和插打过程中应避免损坏滤膜,避免腐蚀、揉折,以免淤泥进入带芯堵塞排水通道。
要注意保管储存,防止日晒雨淋。
3、塑料排水板应进入持力层,排水板间距为1m,为等边三角形布置。
4、塑料排水板插入地基过程应保证排水板不扭曲,透水膜不被撕破和污染,要求有输送导架,套管底部应有锚固设施,以免在撤出套管时,将排水板带出。
5、质量控制要求,插板施工中除了保证平面位置准确外,最重要的是要保证排水板的插入深度,控制排水板的回带量,当发现排水板的回带量超过50cm,应就近重新补插。
6、为了保证插板的质量,必须安排工地质检员跟班检查,做好现场施工记录,请监理部安排旁站指导。
三、注意事项:1、施工现场堆放的塑料排水板盘带,应加以覆盖,切忌长时间暴晒,以防老化。
2、桩靴和套管要配合恰当,结合紧密,避免错缝,防止淤泥进入增大塑料管与套管内壁的摩擦力造成塑料板被带出。
塑料排水板施工技术交底

塑料排水板施工技术交底交底内容:1、施工准备(1)审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
(2)利用已批复的水准点、导线点定出路线边线、中线及标高控制点。
(3)用全站仪在现场恢复和固定线路测量桩点,并设立标记,在施工过程中严格保护主要控制点。
(4)根据实际编制实施性施工组织设计(施工技术方案、质量计划),编制中力求考虑周到,措施得力,便于操作。
并上报监理工程师批复。
在掌握现场情况的基础上,合理划分施工段、并制定详细的施工计划。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
(5)施工便道贯通,通电、通水、拆除障碍物,平整场地。
(6)准备符合质量塑料排水板等材料,并已进场。
2、材质要求材料要求:目前国内生产的塑料排水板,仅有企业标准,其测试项目不尽相同,试验方法也不完全一致。
应参照施工设计要求进行。
3、塑料排水板施工工艺流程:塑料排水板施工工艺流程见图3。
4、施工要点(1)选择合适的打设机械和管靴。
(2)管靴要与塑料板连接好,与套管扣紧,防止套管进泥。
(3)打设机上设有进尺标志,控制塑料排水板打设深度。
(4)地面上每个井位应有明显标志。
(5)塑料大施工完毕验收后,按要求埋入砂垫层。
(6)塑料排水板技术、质量指标应符合设计要求。
露天堆放应有遮盖,不得长时间曝晒。
(7)现场堆放的塑料排水板,应采取措施防止损坏滤膜。
(8)塑料排水板超过孔口的长度应能伸入砂垫层不小于500mm,预留段应及时弯折埋设于砂垫层中,与砂垫层贯通,并采取保护措施。
(9)塑料排水板不得搭接。
(10)施工中防止泥土等杂物进入套管内,一旦发现应及时清除。
(11)打设形成的孔洞应用砂回填,不得用土块堵塞。
6、注意事项1.必须先铺砂垫层后再进行排水板施打。
且砂垫层横断面厚度一般为40-50cm,无硬壳层的软基段落,视软土含水量,软土厚度和填土高度不同,砂垫层厚度酌情加厚,砂垫层的砂应是中粗砂,含泥量不大于3%。
塑料排水板工程安全技术交底

塑料排水板工程安全技术交底1. 引言本文档旨在对塑料排水板工程的安全技术进行交底,以确保施工人员在工作过程中能够遵守相应的安全规范和操作流程,保证工程的顺利进行和人员的安全。
2. 工程概述塑料排水板工程是一项重要的施工工程,主要用于排水系统的建设和维护。
其作用是将水流引导到预定的汇水点,避免水涝等不良影响。
本工程需要严格按照设计图纸和工程规范进行施工,确保排水板的稳定性和功能的实现。
3. 安全注意事项在进行塑料排水板工程施工过程中,必须注意以下安全事项:3.1 工程周边安全•在施工现场周边设置明显的安全警示牌,提醒他人注意施工区域,防止行人误入施工区域造成安全事故。
•设置围挡和隔离设施,划定施工边界,防止外来人员进入施工区域。
•施工现场应保持整洁,避免杂物堆放和走道淤积,以免发生跌倒等意外事故。
3.2 施工人员安全•所有进入施工区域的人员必须佩戴符合要求的安全防护装备,包括安全头盔、安全鞋、防护手套等。
•施工人员必须经过相关的安全培训和证书认证,确保其具备相应的安全操作技能。
•在高空作业时,必须采取有效的防护措施,如使用安全带、操作工具绑定等,防止高空坠落事故的发生。
•施工人员应遵守工地管理方的指令,配合工地管理人员做好安全巡查和整改落实工作。
3.3 设备安全•施工前对所使用的设备进行检查和维护,并确保其正常工作。
•操作设备时,必须按照相关操作规程进行操作,严禁随意调整或更改设备参数。
•当设备出现故障时,应立即停止使用,并进行维修或更换,确保施工过程中设备的安全性和稳定性。
4. 施工流程及安全措施4.1 准备工作在开始施工之前,需要进行以下准备工作:1.清理施工区域,确保场地平整干净。
2.根据设计图纸确定排水板的布局和尺寸。
3.检查施工设备和工具,确保其正常工作。
4.配置足够的材料和备件,确保施工的连续性。
5.进行安全交底,让施工人员了解施工要求、安全措施和应急预案。
4.2 施工操作在施工过程中,需要按照以下流程进行操作:1.根据设计要求在施工区域进行标线,确定排水板的安装位置和沟槽的布置。
塑料排水板技术交底

塑料排水板技术交底一、概述塑料排水板又称塑料排水隔层、塑料降渍板、塑料松动层,是一种新型的地面排水材料,具有优异的排水、保护和隔离作用。
它通常用于屋顶、地下室、花园、运动场、公园等场所的排水工程。
塑料排水板是一种基于聚丙烯(PP)和高密度聚乙烯(HDPE)的塑料制品,由于其塑料材料的环保性和优质的物理性能,已被广泛应用于建筑、交通和环保领域。
本文将对塑料排水板的技术特点、应用范围和安装方法进行介绍。
二、技术特点1.优异的排水性能塑料排水板具有优异的排水性能,能够有效地将水分导出,防止水分积聚在地面上,从而减少地面的湿度和滑潮,降低建筑物内部的潮气;同时,排水板还能够发挥保护土壤的作用,使土壤不易流失,保持地面的稳定。
2.防渗透、隔离作用塑料排水板具有防渗透和隔离的作用,阻止地下水和地面水透入建筑内部,从而避免土壤和建筑物被水侵蚀,延长其使用寿命。
此外,排水板还能够降低地基对建筑物的压力,提高建筑物的安全性和稳定性。
3.良好的透气性塑料排水板表面覆盖了许多小孔,能够有效地让空气流通,从而提供了较好的透气性。
透气性可以保证地下室内部的空气畅通,降低潮湿和湿气对人体的影响,还可以起到减轻压力的作用。
4.材料环保塑料排水板采用非常环保的PP和HDPE材料制成,自身无毒无味,并且不含重金属和有害物质,对环境和人体安全没有污染和危害。
此外,该材料还具有优异的耐老化性和抗腐蚀性,可以有效地保证使用寿命。
三、应用范围1.屋顶排水工程在屋顶上安装塑料排水板,可以有效地将雨水排出,降低建筑物内部的湿度和潮气,防止屋顶水渗漏,延长建筑物的使用寿命。
2.地下室排水工程地下室是容易受到地下水的侵蚀和滋生潮气的地方,如果使用塑料排水板作为地下室排水层,可以有效地将地下水导出,并且让地下室内部始终保持干燥和透气。
3.花园排水工程在花园中使用塑料排水板,可以保护土壤不受水流冲刷,同时也可以有效地控制花园内土壤的湿度,防止花园被水淹没。
塑料排水板施工安全交底

塑料排水板施工安全交底一、施工前的准备工作在进行塑料排水板施工之前,需要进行一系列的准备工作,确保施工过程的安全可控。
1. 安全检查施工现场必须进行安全检查,包括但不限于以下项目:•检查施工区域周围是否有障碍物、危险物品等。
•检查施工材料是否符合要求,并检查其损坏程度。
•检查施工设备是否处于正常工作状态。
2. 施工区域划定在施工区域内,需要清除杂物,确保施工的底部平整,并标明施工区域的范围。
在施工区域周围,设置警示标志和安全警戒线,以提醒他人注意安全。
3. 个人防护措施施工人员必须佩戴符合要求的个人防护用品,包括但不限于安全帽、防护手套、防护鞋等。
同时,施工人员需要对个人防护用品进行检查,确保其完好并能正常使用。
二、施工过程中的安全注意事项1. 物料管理在施工过程中,要将材料堆放整齐,避免堆放过高或不稳定。
同时,在堆放材料的周围设置标志,以警示他人。
2. 设备操作在使用施工设备时,必须严格按照操作规程进行操作。
操作人员必须具备相关证书,并经过专业培训。
操作前要检查设备是否处于良好工作状态,如发现异常情况要及时报修或更换设备。
3. 施工现场管理•对施工现场的危险区域进行明确标识,并设置安全警示标志。
•施工现场要保持干燥,防止滑倒或其他意外事件的发生。
•施工现场的电源插座和电气设备要符合安全规范,使用过程中要小心防止触电事故。
•施工现场严禁吸烟、明火和酒精类物品。
4. 人员安排•施工现场要明确责任人和承包商,并确保其具备相关的工作经验和技能。
•施工人员分工明确,互相协作,避免人员过度拥挤。
•对新入场的施工人员要进行入场培训,并向其宣传相关的安全规定和注意事项。
三、紧急情况处置在施工过程中,出现紧急情况时,必须迅速且正确地进行处理,以保证人员安全。
1. 火灾事故•施工现场应配备灭火器,并进行定期检查和维护。
•发生火灾时,应立即按下警报器,并组织人员迅速疏散。
•使用灭火器进行灭火时,要注意火势是否过大,如无法扑灭,要立即撤离危险区域,并向消防员报告。
塑料排水板施工技术交底

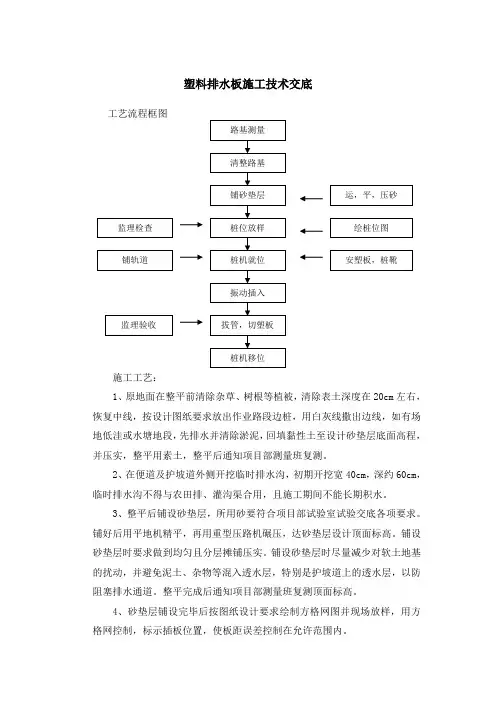

塑料排水板施工技术交底工艺流程框图施工工艺:1、原地面在整平前清除杂草、树根等植被,清除表土深度在20cm 左右,恢复中线,按设计图纸要求放出作业路段边桩,用白灰线撒出边线,如有场地低洼或水塘地段,先排水并清除淤泥,回填黏性土至设计砂垫层底面高程,并压实,整平用素土,整平后通知项目部测量班复测。
2、在便道及护坡道外侧开挖临时排水沟,初期开挖宽40cm ,深约60cm ,临时排水沟不得与农田排、灌沟渠合用,且施工期间不能长期积水。
3、整平后铺设砂垫层,所用砂要符合项目部试验室试验交底各项要求。
铺好后用平地机精平,再用重型压路机碾压,达砂垫层设计顶面标高。
铺设砂垫层时要求做到均匀且分层摊铺压实。
铺设砂垫层时尽量减少对软土地基的扰动,并避免泥土、杂物等混入透水层,特别是护坡道上的透水层,以防阻塞排水通道。
整平完成后通知项目部测量班复测顶面标高。
4、砂垫层铺设完毕后按图纸设计要求绘制方格网图并现场放样,用方格网控制,标示插板位置,使板距误差控制在允许范围内。
25、选择插板机(有轮胎式,链条式,轨道式),机上应刻用明显的井尺标志。
如选用轨道式插板机时,要事先铺设与路基中线垂直的轨道。
6、就位插板机,调好机架的平整度和套管的垂直度,使排水板的垂直度偏差控制在允许范围内。
7、穿鞋:将塑料排水板端部穿过鞋头固定架,对折带子长约10cm,固定联结,鞋头采用铁质或混凝土鞋头。
8、松卷扬机,起动振动锤,将套管和排水板激振压入土至设计深度后关机。
启动卷扬机拔出套管,当下口露出地面即可移位,同时将带子剪断,要求塑料排水板板顶深入砂垫层至少50cm。
一个作业段插板完成后移走插板机,整平砂垫,埋位板头,尽快转入下一工序的施工。
偏差要求:1、板距偏差不得大于15cm,抽查率2%。
2、板长误差不得大于15cm。
3、竖直度偏差不得大于1.5%。
施工过程中要详细作好施工纪录,整理好各工序质量检验资料。
注意事项:1、场堆的塑料排水板盘带加以覆盖,防止在空气中老化,插入过程中轨道要垂直,钢套管不得弯曲,透水滤套不得撕裂与污染,排水板底部要有可靠的锚固措施,避免拔出套管时将芯板带出。
排水板安全技术交底模板

一、交底对象接受交底人员:施工人员、监理人员、项目管理人员二、交底时间年月日三、交底内容1. 工程概况工程名称:____________________工程地点:____________________工程规模:____________________2. 排水板施工技术要求(1)排水板材质要求:排水板应选用具有良好透水性、抗老化性能和耐久性的材料,厚度应符合设计要求。
(2)排水板铺设要求:①排水板应平整、均匀铺设在基层上,不得有皱褶、扭曲等现象。
②排水板铺设方向应与排水坡向一致,确保排水畅通。
③排水板搭接长度应满足设计要求,搭接处应牢固、严密。
(3)排水板固定要求:①排水板固定应采用专用固定件,固定件应与排水板材质相匹配。
②固定件间距应符合设计要求,固定件应均匀分布。
③固定件固定后,排水板应保持平整、稳固。
3. 安全技术措施(1)施工前准备:①施工人员应熟悉排水板施工技术要求和安全操作规程。
②检查施工场地,确保排水畅通,避免积水。
③施工工具、材料准备齐全,并符合质量要求。
(2)施工过程中注意事项:①施工人员应佩戴安全帽、安全带等防护用品。
②施工过程中,注意高空作业安全,避免坠落。
③作业面应保持整洁,防止滑倒。
④施工人员应遵守现场管理制度,服从指挥。
⑤施工过程中,发现安全隐患,应立即停止施工,及时上报处理。
(3)施工后验收:①排水板铺设完成后,应进行检查,确保排水畅通、固定牢固。
②验收合格后,方可进行后续工序施工。
4. 应急预案(1)如遇施工过程中发生意外事故,应立即停止施工,采取紧急措施,确保人员安全。
(2)及时上报事故情况,按照相关规定进行处理。
四、交底人签名交底人:(签名)五、接受人签名接受人:(签名)六、备注1. 本安全技术交底内容为施工排水板的基本要求,具体施工方案应根据实际情况进行调整。
2. 施工过程中,如遇特殊情况,应立即上报,寻求解决方案。
3. 施工人员应严格按照安全技术交底要求进行施工,确保施工安全。
塑料排水板安全技术交底模板

一、工程名称:_________________________二、施工单位:_________________________三、分项工程名称:_________________________四、交底日期:____年____月____日五、交底人:_________________________六、接受人:_________________________七、一、施工前的准备工作1. 熟悉工程图纸及施工方案,了解塑料排水板在工程中的具体应用和作用。
2. 检查塑料排水板的质量,确保其符合设计要求和国家标准。
3. 确定施工区域,做好施工区域的划分和围挡工作。
4. 准备施工所需工具、设备和材料,如切割机、打孔机、钻头、卷尺、水平尺等。
5. 对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。
6. 制定施工安全措施,确保施工过程中的安全。
八、二、施工过程中的安全注意事项1. 佩戴个人防护用品,如安全帽、手套、眼镜等。
2. 在施工过程中,注意观察周围环境,防止发生意外伤害。
3. 严格遵守操作规程,确保施工质量。
4. 高处作业时,必须系好安全带,并做好防坠落措施。
5. 严禁酒后施工,确保施工人员精神状态良好。
6. 严禁在施工区域内吸烟、使用明火,防止火灾事故发生。
九、三、施工过程中的技术要求1. 按照设计要求,正确铺设塑料排水板,确保排水效果。
2. 在铺设过程中,注意排水板的方向和间距,确保排水畅通。
3. 铺设排水板时,避免损坏排水板和相邻设施。
4. 在排水板铺设完成后,及时进行隐蔽工程验收。
5. 在施工过程中,注意观察排水板的变形情况,发现异常及时处理。
十、四、施工结束后的注意事项1. 施工结束后,清理施工现场,确保无杂物。
2. 对施工区域进行安全检查,确保无安全隐患。
3. 对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。
4. 定期对塑料排水板进行检查和维护,确保其正常使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(6)施工现场必须按“三级配电两级保护”设置,配电盘必须执行“一机、一箱、一闸、一锁、一漏电保护器”。电缆线需采用“三相五线制”要求,如采用“三相四线制”时,需在接零处加装一根PE零线。
4、施工机械的管理与防护
(1)塑料排水板施工机械应与施工场地的承载能力相适应,导向架高度、打设能力应满足相应施工部位的设计插塑料排水板深度要求;
(2)机械操作人员应体检合格,无妨碍作业的疾病和生理缺陷且经过专业培训、考核合格后方能上岗;
(3)严禁酒后施工作业。
(4)机械操作人员在操作过程中应注意机械工况,不得擅自离开工作岗位。不得擅自离岗或将机械交给非本机操作人员操作,严禁无关人员进入作业区。机械作业时,安全防护人员必须距导架中心5m以外监视,发现异常及时预警并采取相应措施。
(4)配电箱、闸刀箱应装设在干燥通风及常温场所,安装要端正、牢固的支架上,固定式配电箱、闸刀箱的下皮与地面的垂直距离应大于1.3m,小于1.5m,移动分配电箱、闸刀箱的下皮与地面的垂直距离为0.6~1.5m。配电箱、闸刀箱中的导线的进线口应设在箱体底面,严禁设在箱体的上顶面、侧面、后面后箱门处进出线。
(7)每天开工前,必须由专业电工对施工现场的配电箱、闸刀箱、电表箱及漏电保护器进行仔细检查。尤其在雨后加强对各用电部位的检查。
(8)雷雨季节前,避雷装置应进行一次预防性试验,并应量测接地电阻。
交底人: 被交底人: 安全员:
交底日期: 年 月 日
二、注意事项:
1、作业班组负责人在每天开工前,应进行班前安全讲话,向作术上有保障,行动上有约束。
2、进入施工现场的所有人员,必须按规定正确佩带安全帽、安全带,严禁施工人员穿拖鞋或光脚进入施工现场。
3、施工现场必须按照规定设置安全防护措施和安全警示标志,禁止闲杂人员进入施工现场,保证施工现场及相邻区域的人员和设施安全。
(5)交接班时,交班人员必须把机械运转情况、工作中发现的问题及处理经过、保养项目等向接班人员交待清楚。
(6)施工机械不得带病运转。运转中如发现不正常时应停机检查,排除故障后方可继续作业。
(7)机械集中停放场所,应设专人看管,并应设置消防器材和工具。
5、现场施工临时用电
(1)施工临时用电所用的电缆、电线、电表箱、闸刀箱质量必须符合国家标准,不得使用不合格产品及老化绝缘性能不良的电线。
安全技术交底通知单
单位工程
名称
施工内容
塑料排水板施工
交 底 单 位
接受交
底单位
交底内容
一、一般规定:
1、建立安全责任制,施工之前对工人进行安全三级教育,增强工人的安全意识。
2、机械操作人员应持证上岗,熟悉操作规程;机械有专人指挥;严禁违章操作、违章指挥。
3、在施工过程中注意临近施工机械,作好自身安全保护。
(2)电缆线路应采用穿管埋地,严禁沿地面敷设,电缆埋设深度不小于0.6m,并用上下50mm的砂敷设。电缆线的接头应用防水、绝缘包扎牢固可靠。
(3)施工机械设备配电系统应设置室外总配电箱和分配电箱,实行分级配电,动力配电及照明配电,应分路设置。开关箱应由末级分配电箱配电,开关箱内应一机、一闸、一漏电保护,严禁用一个开关电器直接控制两台及以上的用电设备。施工现场总配电箱和开关箱中都必须设漏电保护器,漏电保护器其额定动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
