锤击沉桩施工工艺流程图
锤击沉入桩施工标准工艺

锤击沉入桩施工标准工艺2.1.1 工艺概述锤击沉桩是通过桩锤撞击桩头将桩打入地下土层中,使上部结构的荷载穿过软弱土层传递到更坚硬的土层或基岩上的沉桩方法。
本工艺一般适用于松散、中密砂土、软塑和可塑的粘性土。
锤击沉桩主要适用桩的类型有钢筋混凝土桩、预应力混凝土管桩、钢管桩、木桩。
本工艺不包括海上大型打桩船施工。
2.1.2 作业内容本工艺主要作业内容有:施工准备,打桩机安装,桩位放线,打桩机就位,吊桩、插桩、沉桩,接桩,送桩、截桩。
2.1.3 质量标准及检验方法《铁路桥涵工程施工质量验收标准》TB10415-2003《铁路混凝土工程施工质量验收标准》TB10424 -2010《高速铁路桥涵工程施工质量验收标准》TB10753 —2010《铁路工程基桩检测技术规程》(TB10218 -2008)2.1.4 工艺流程图图2.2.4-1 锤击沉桩施工工艺流程图2.1.5 工艺步骤及质量控制一、施工准备1. 施工场地(1)清除妨碍施工的地上和地下的障碍物。
在桩位以外4~6m 范围内的整个区域或桩机进出场地及移动路线上,应作适当平整压实,并做适当坡度,保证场地具有良好的排水。
(2)桩机进场后,按施工顺序铺设道路,选定位置架设桩机和设备,接通水电源,进行试机,并移机至桩位,使桩架平稳垂直。
(3)打桩场地附近的建筑物或构筑物,如有震动要求或影响安全时,打桩前应会同有关产权单位或个人采取措施予以处理。
(4)根据测量设置定位点,定位点应设置在不受打桩影响的地点,打桩地区附近需设置不少于2 个的水准点,在施工过程中可据此检查桩位的偏差以及桩的入土深度。
打桩施工前,应在桩架或桩侧面设置标尺,以观测、控制桩的入土深度。
2. 技术准备(1)应取得工程地质资料、桩基施工相关图纸。
(2)桩基的轴线和高程均应测设完毕,并经过检查,办理复核手续。
(3)正式沉桩前应作数量不少于2 根桩的打桩工艺试验,用以了解桩的贯入度、持力层强度、桩的承载力,以及施工过程中遇到的各种问题和反常情况等。
锤击成桩施工工艺

锤击成桩施工工艺混凝土预制桩的规格、质量必须符合设计要求和《建筑桩基技术规程》和《建筑地基基础设计规范》的规定,并有出厂合格证,经技术负责人复验合格后,方可使用。
焊条的材质、型号和规格必须符合设计要求。
本工程管桩为AB型桩,桩用混凝土为C80。
锤击桩施工流程如下图示。
预制桩施工流程图1.定位桩机就位调整,使桩架(或挺杆)处于铅垂状态,并在拟打桩的侧面或桩架上设置标尺。
插桩前应对桩位进行复核。
打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。
在确认样桩准确的情况下方可插桩。
2.起吊预制桩桩头送入桩帽内后,先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器连同桩帽一起起吊预制桩,并令其垂直对准桩位中心,将桩锤下的桩帽(已加好缓冲垫材)徐徐松下套住桩顶,解除吊钩,检查并使桩锤、桩帽与桩三者处于同一轴线上,且垂直插入土中。
3.插桩桩打入过程中修正桩的角度较困难,因此就位时应正确安放。
第一节管桩插入地下时,要尽量保持位置方向正确。
开始要轻轻打下,认真检查,若有偏差应及时纠正,必要时要拔出重打。
校核桩的垂直度可采用垂直角,即用两个方向(互成90°)的经纬仪使导架保持垂直。
通过桩机导架的旋转、滑动及停留进行调整。
经纬仪应设置在不受打桩影响处,并经常加以调平,使之保持垂直。
4.锤击桩因地层较软,初打时可能下沉量较大,宜采取低提锤,轻打下,随着沉桩加深,沉速减慢,起锤高度可渐增。
在整个打桩过程中,要使桩锤、桩帽、桩身尽量保持在同一轴线上。
必要时应将桩锤及桩架导杆方向按桩身方向调整。
要注意尽量不使管桩受到偏心锤打,以免管桩受弯受权。
打桩较难下沉时,要检查落锤有无倾斜偏心,特别是要检查桩垫桩帽是否合适。
如果不合适,需更换或补充软垫。
每根桩宜连续一次打完,不要中断,以免难以继续打下。
在锤击桩过程中,如发现下列情况者应及时与各有关方面研究情况,确定是否继续施工:a、打桩的贯入度突然过小。
地基处理与桩基施工(四)-锤击沉桩施工

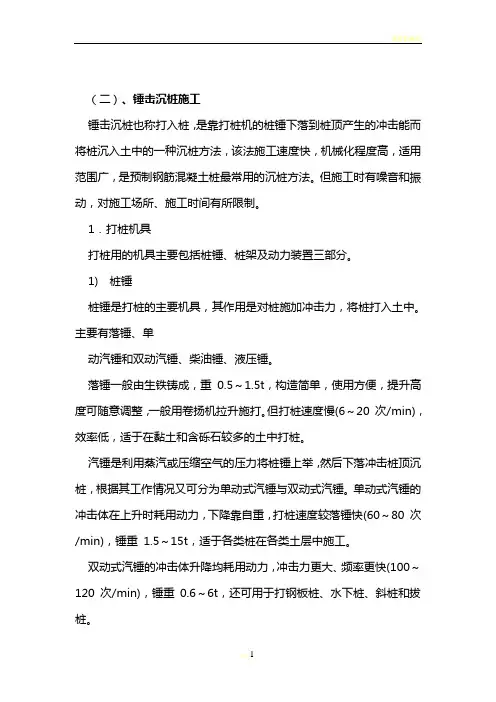

(二)、锤击沉桩施工锤击沉桩也称打入桩,是靠打桩机的桩锤下落到桩顶产生的冲击能而将桩沉入土中的一种沉桩方法,该法施工速度快,机械化程度高,适用范围广,是预制钢筋混凝土桩最常用的沉桩方法。
但施工时有噪音和振动,对施工场所、施工时间有所限制。
1.打桩机具打桩用的机具主要包括桩锤、桩架及动力装置三部分。
1) 桩锤桩锤是打桩的主要机具,其作用是对桩施加冲击力,将桩打入土中。
主要有落锤、单动汽锤和双动汽锤、柴油锤、液压锤。
落锤一般由生铁铸成,重0.5~1.5t,构造简单,使用方便,提升高度可随意调整,一般用卷扬机拉升施打。
但打桩速度慢(6~20 次/min),效率低,适于在黏土和含砾石较多的土中打桩。
汽锤是利用蒸汽或压缩空气的压力将桩锤上举,然后下落冲击桩顶沉桩,根据其工作情况又可分为单动式汽锤与双动式汽锤。
单动式汽锤的冲击体在上升时耗用动力,下降靠自重,打桩速度较落锤快(60~80 次/min),锤重1.5~15t,适于各类桩在各类土层中施工。
双动式汽锤的冲击体升降均耗用动力,冲击力更大、频率更快(100~120 次/min),锤重0.6~6t,还可用于打钢板桩、水下桩、斜桩和拔桩。
柴油锤,柴油锤本身附有桩架、动力设备,易搬运转移,不需外部能源,应用较为广泛。
但施工中有噪声、污染和振动等影响,在城市施工受到一定的限制。
液压锤是一种新型打桩设备,它的冲击缸体通过液压油提升与降落,每一击能获得更大的贯入度。
液压锤不排出任何废气,无噪音,冲击频率高,并适合水下打桩,是理想的冲击式打桩设备,但构造复杂,造价高。
2) 桩架桩架是吊桩就位,悬吊桩锤,要求其具有较好的稳定性、机动性和灵活性,保证锤击落点准确,并可调整垂直度。
常用桩架基本有两种形式,一种是沿轨道行走移动的多功能桩架,另一种是装在履带式底盘上自由行走的桩架。
1—立柱;2—斜撑;3—回转平台;1—桩;2—斜撑;3—桩帽;4—桩锤;4—卷扬机;5—司机室;6—平衡重5—履带式起重机;6—立柱3) 动力装置打桩机构的动力装置及辅助设备主要根据选定的桩锤种类而定。
桩基施工方案(锤击桩)

目录1编制依据 (1)2工程概况 (1)2.1建设概况 (1)2.2桩基础概况 (2)2.3工程地质分布情况 (2)3.3本工程的重难点 (3)3施工组织及部署 (3)3.1工程目标 (4)3.2项目组织机构 (4)3.3施工准备 (5)3.4施工总体部署 (7)4施工进度计划 (8)5主要施工方法 (9)5.1工艺流程图 (9)5.2锤击桩施工工艺 (9)6质量标准及保证措施 (11)6.1质量标准 (11)6.2桩基检测 (12)6.3质量通病及预防纠正措施 (13)7工期组织措施 (15)8安全文明施工措施 (17)9附件 (21)1编制依据与业主签订的怡亚通供应链物流整合中心的总承包合同怡亚通供应链物流整合中心的施工图《怡亚通供应链物流整合中心岩土工程详细勘察报告》《施工手册》(第四版)《建筑结构可靠度设计统一标准》GB50068-2001《建筑结构荷载规范》GB50009-2001《建筑地基基础设计规范》GB 50007-2002《混凝土结构设计规范》GB50010-2002《建筑桩基技术规范》JGJ94-2008《建筑施工安全检查标准》JGJ59-99《施工现场临时用电安全技术规范》JGJ46-2005《建筑地基基础工程质量验收规范》GB50202-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑钢结构焊接规程》JGJ81《广东省标准建筑地基基础设计规范》DBJ15-31-2003《深圳市建筑基桩检测规程》SJG09-2007《广东省预应力混凝土管桩基础技术规程》DBJ/T15-22-2008 2工程概况2.1建设概况2.2桩基础概况怡亚通供应链物流整合中心,采用预应力混凝土管桩基础,桩径为500mm、600mm共两种,单桩竖向承载力特征值详见表2.3工程地质分布情况(1)底层岩性1)人工填土层素填土:杂色,松散~稍密状,主要由粉质粘土和少量碎块石组成,局部钻孔中含少量的建筑垃圾,未固结,个别钻孔上部含有少量生活垃圾。
基础工程预应力管桩锤击法沉桩施工方案及工艺方法

基础工程预应力管桩锤击法沉桩施工方案及工艺方法本工程部分基础形式采用预应力高强混凝土管桩代号PHC ),型号有两种:为PHC TB5 -1, PHC TB3 -70。
沉桩方式采用锤击法;管桩外径为巾5和巾3,桩端持力层为(3强风化岩。

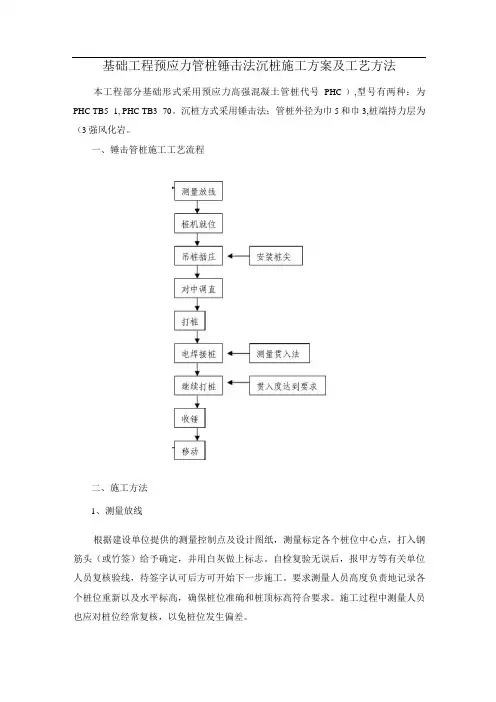

一、锤击管桩施工工艺流程二、施工方法1、测量放线根据建设单位提供的测量控制点及设计图纸,测量标定各个桩位中心点,打入钢筋头(或竹签)给予确定,并用白灰做上标志。
自检复验无误后,报甲方等有关单位人员复核验线,待签字认可后方可开始下一步施工。
要求测量人员高度负责地记录各个桩位重新以及水平标高,确保桩位准确和桩顶标高符合要求。
施工过程中测量人员也应对桩位经常复核,以免桩位发生偏差。
2、管桩选购、堆放与验收预制管桩从管桩厂运来卸下堆放,堆放地点选择要根据打桩的情况和有利于施工的原则进行堆放。
原则上每台桩机附近设一堆放点,并根据施工进度调整堆放点。
堆放场地要求平整坚实,根据地面的坚实情况,可用枕木作支点,进行两点或三点支垫。
预制管桩在现场最高堆放二层,根据用桩计划,先用桩应放在上面,避免翻动桩堆。
卸下来的桩,施工员和质检员应严格检查桩身的外观质量,防止断桩、严重裂缝的桩用于施工,发现不合格的桩严禁使用,并向有关单位报告。
3、施打前准备工作(1)根据施工图绘制整个的桩位编号图。
(2)认真检查打桩设备各部份的性能,以保证正常运作。
(3)在桩帽和桩锤之间圆圈进行标识,以便于吊桩就位。
(4)在桩身上划出以米为单位的长度标识,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录每米沉桩锤击数。
4、打桩控制(1)吊桩时由打桩机一点起吊,绑扎点距桩端0.239L处(L为单条管桩桩长)。
(2)把桩移到桩机前,由打桩机自身起吊桩就位,并调整垂直度,第一节桩起吊就为插入地面时的垂直度偏差不大于0.5%,并用长条水准尺从互相垂直的两个方向进行校正,必要时,拔出重插。
(3)在桩帽和桩头之间设置弹性衬垫,衬垫采用麻袋,压实后的厚度为120m以上。
14种桩基及地基处理工艺流程图(word版)

14种桩基及地基处理工艺流程图(word版)目录1.挖孔桩 (2)1.1人工挖孔灌注桩施工工艺流程图 (2)2.钻孔灌注桩 (2)2.钻孔灌注桩 (3)2.1回转钻成孔正循环清孔工艺流程图 (3)2.2回转钻成孔反循环清孔工艺流程图 (4)2.3冲击成孔正循环清孔工艺流程图 (5)3. 沉管灌注桩 (6)3.1沉管灌注桩施工工艺流程图 (6)3.2引孔沉管灌注桩施工工艺流程图 (7)4.长螺旋压力灌注桩 (7)4.长螺旋压力灌注桩 (8)4.1长螺旋压灌砼桩施工工艺 (8)4.2长螺旋压浆桩施工工艺 (8)5. 预制桩 (9)5.1预制桩锤击沉桩法施工工艺 (9)5.2预制桩静压法施工工艺流程 (10)6.预压 (11)6.1真空预压工艺流程图 (11)7.搅拌桩 (11)7.搅拌桩 (12)7.1喷浆搅拌桩施工工艺流程图 (12)8.挤密桩 (13)8.1振动沉管挤密碎石桩施工工艺流程图 (13)8.2振冲挤密碎石桩施工工艺流程图 (13)地基处理手段工艺流程简介1. 挖孔桩1.1人工挖孔灌注桩施工工艺流程图2.钻孔灌注桩2.1回转钻成孔正循环清孔工艺流程图2.2回转钻成孔反循环清孔工艺流程图2.3冲击成孔正循环清孔工艺流程图3. 沉管灌注桩3.1沉管灌注桩施工工艺流程图3.2引孔沉管灌注桩施工工艺流程图否4.长螺旋压力灌注桩4.1长螺旋压灌砼桩施工工艺4.2长螺旋压浆桩施工工艺5. 预制桩5.1预制桩锤击沉桩法施工工艺5.2预制桩静压法施工工艺流程6.预压6.1真空预压工艺流程图7.搅拌桩7.1喷浆搅拌桩施工工艺流程图8.挤密桩8.1振动沉管挤密碎石桩施工工艺流程图8.2振冲挤密碎石桩施工工艺流程图。
锤击沉管灌注桩

(1)锤击沉管灌注桩
(2)振动沉管灌注桩 (3)沉管灌注桩容易出现的质量问题及处理方法
(1)锤击沉管灌注桩
1)锤击沉管灌注桩施工过程 锤击沉管灌注桩适宜于一般粘性土、淤泥质土和人工
填土地基,其施工过程见图2-30所示。
2)锤击沉管灌注桩施工要点
①桩尖与桩管接口处应垫麻(或草绳)垫圈,以防地下水渗 入管内和作缓冲层。沉管时先用低锤锤击,观察无偏移后, 才正常施打。 ②拔管前,应先锤击或振动套管,在测得混凝土确已流出 套管时方可拔管。 ③桩管内混凝土尽量填满,拔管时要均匀,保持连续密锤 轻击,并控制拔管速度,一般土层以不大于1m/min为宜, 软弱土层与软硬交界处,应控制在0.8m/min以内为宜。 ④在管底未拔到桩顶设计标高前,倒打或轻击不得中断, 注意使管内的混凝土保持略高于地面,并保持到全管拔出 为止。 ⑤桩的中心距在5倍桩管外径以内或小于2m时,均应跳打 施工;中间空出的桩须待邻桩混凝土达到设计强度的50% 以后,方可施打。
成孔机械有潜水钻机、冲击钻机等。 泥浆护壁成孔灌注桩的施工工艺流程:测定桩位、埋 设护筒、桩机就位、制备泥浆、机械(潜水钻机、冲击钻 机等)成孔、泥浆循环出渣、清孔、安放钢筋骨架、浇筑 水下混凝土。
1.埋设护筒和制备泥浆 2.成孔 3.清孔 4.浇筑水下混凝土
1.埋设护筒和制备泥浆
(1)钻孔前,在现场放线定位,按桩位挖去桩孔表层土,并 埋设护筒。 护筒高2m左右,上部设1~2个溢浆孔,是用厚4~8mm钢板 制成的圆筒,其内径应大于钻头直径200mm。护筒的作用 是固定桩孔位置,保护孔口,防止地面水流入,增加孔内 水压力,防止塌孔,成孔时引导钻头的方向。
②沉井护壁施工是先在桩位上制作钢筋混凝土井筒,井筒下 捣制钢筋混凝土刃脚,然后在筒内挖土掏空,井筒靠其自 重或附加荷载来克服筒壁与土体之间的摩擦阻力,边挖边 沉,使其垂直地下沉到设计要求深度。
锤击管桩施工方案

锤击管桩施工方案一、施工组织本工程采用采用60#柴油锤,采用液压C80预应力高强砼管桩,PHC-A型,壁厚95mm,桩径为Ф400,极限桩端阻力标准值为4200kPa。
桩基础采用9台锤击机进行施工,打桩25天,再加上其它不确定因素,估计25天完成全部管桩施工任务。
二、桩基础施工工艺管桩应选择有资质的供应商进行供应。
桩基础施工流程如下图:桩基础施工流程图三、设备选择依照采用的施工工艺,同时考虑到桩基工程的技术要求,计划工期和工作量拟定配置9台60#柴油锤击。
四、施工准备工作(1)场地准备·A、设备进场前要做到“三通一平”。
B、对测绘部门交付的测量资料进行复查。
C、检查工程地质资料,对地下障碍物进行探测并清除。
D、场区内不存在架空高压电线等障碍物。
E、根据施工图绘制整个工程的桩位编号。
并用石灰粉将测放出来的桩位的周边圆圈进行标识,以便于吊桩就位。
F、在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度。
(2)设备安装设备安装应遵守如下规定:A、设备吊装必须平稳,做好轻起轻落,吊装时地面要有专人配合指挥,非作业人员应撤离作业范围。
B、设备安装就位后,要精心调平,桩机中心要在对正垂直,用支架将桩机固定,确保施工中不发生倾斜和位移。
C、施工员和质检员应严格检查桩身的外观尺寸和外观质量,防止断桩、严重裂缝的桩用于施工,发现不合格的桩严禁使用。
(3)预制管桩的堆放堆放地点选择要根据打桩的情况和有利于施工的原则进行堆放。
原则上每台桩机附近设一堆放点,并根据施工进度调整堆放点。
A、堆放场地要求平整坚实,不得产生不均匀下沉。
B、根据地面的坚实情况,可用枕木作支点,进行两点或三点支垫,垫木与吊点的位置应相同,并应保持在同一平面内。
C、同桩号(规格)的桩应堆放在一起,桩尖应向一端,便于施工。
D、预应力管桩堆放时,层与层之间可设置垫木,也可以不设置垫木,层间不设垫木时,最下层的贴地垫木不得省去,垫木边缘处的管桩应用木楔塞紧,防止滚动。
