MS薄壁密实填充砌块技术交底

合集下载

填充墙砌体工程技术交底

填充墙砌体工程技术交底

施工技术交底记录编号:施工单位 项目经理 陈鹏 工程名称交底日期交底提要填充墙砌体工程技术交底交底内容:二、准备工作1、认真熟悉图纸,严格按照施工图纸、图审意见确定砌筑位置,先砌筑样板墙,经公司工程部验收后方可大面积砌筑。

2、所用砖砌体和加气混凝土砌块必须有出厂合格证,其规格和强度等级应符合设计要求,同时应送检测中心进行检测合格后方可施工;3、填充墙施工方案必须经监理审批后方可施工;4、砌块使用预拌砂浆和专用粘合剂,应由专业生产厂商供应,并提供产品说明书、产品合格证。

应按说明书中的使用要求与规定进行砌筑。

5、填充墙拉结筋宜采用预埋法留置,不能使用后植筋法粘结拉结筋;拉结筋搭接长度≥10d 并通长设置。

6、填充墙构造柱及加强框的设置严格按照设计图纸和江苏省通病防治执行(特别是门窗洞口,阳台洞口)。

7、填充墙与剪力墙的拉结筋的设置位置,如下图示,并按图纸要求通长设置:剪力墙(或暗柱)填充墙Ф6@500100填充墙拉结筋示意图图 2-1≥10d700且≥1/5墙处三、砌筑要求1、根据控制轴线施放出各砖墙轴线,墙体边线和门窗洞口边线,施放后应进行复核。

2、将墙体基层清理干净,并浇水湿润,然后采用水准仪将墙基进行抄平,抄平后再采用水泥砂浆或细石砼进行找平,对于卫生间填充墙底脚和砖墙高度不符合模数的墙体底脚应浇筑C20细石砼。

3、凿出或焊接墙体拉结筋,其长度和间距应符合规范和设计要求。

4、填充墙砌筑前应按规范对砖块提前24h 进行浇水湿润,砖墙体在砌筑前应根据每道墙长度、高度和预留洞尺寸进行放样。

5、在砖墙砌筑前应进行试摆砖,试摆后,再进行正式砌筑。

在楼、地面上砌筑时应先砌三皮标准砖,后砌砼空心砖,砖砌体应上下错缝、内外搭砌,不得有通缝,采用一顺一丁或梅花丁砌筑,砌体灰缝应横平竖直,砌体灰缝应填满砂浆,水平灰缝的砂浆饱满度不低于90%,竖向灰缝宜采用加浆填灌法使其砂浆饱满,不得有透缝现象,严禁用水冲浆灌浆。

填充墙砌筑技术交底

填充墙砌筑技术交底

填充墙砌筑技术交底一、工程概述本工程为_____,填充墙采用_____材料砌筑。

为确保填充墙砌筑质量,特进行本次技术交底。

二、施工准备1、材料准备(1)砖或砌块:品种、规格、强度等级必须符合设计要求,并有出厂合格证、试验单。

(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证和复试报告。

(3)砂:宜用中砂,并过 5mm 孔径的筛。

配制 M5 以下的砂浆,砂的含泥量不超过10%;M5 及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。

(4)掺合料:有石灰膏、磨细生石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不应少于 7d,严禁使用冻结或脱水硬化的石灰膏。

(5)水:应使用自来水或不含有害物质的洁净水。

2、主要机具(1)机械设备:砂浆搅拌机、塔吊、施工电梯等。

(2)工具:手推车、大铲、铁锹、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、扫帚等。

3、作业条件(1)主体结构已施工完毕,并经有关部门验收合格。

(2)弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。

(3)立皮数杆:皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。

皮数杆间距 15~20m,转角处均应设立,一般距墙皮或墙角 50mm 为宜。

皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。

(4)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过 20mm,用细石混凝土找平,不得用砂浆找平。

(5)常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。

(6)砂浆配合比经试验室确定,准备好砂浆试模。

三、操作工艺1、工艺流程基层处理→放线→排砖撂底→砌筑→勾缝→清理2、基层处理将砌筑部位的基层表面清扫干净,剔除浮浆、松散的混凝土块和杂物,并浇水湿润。

3、放线根据设计图纸,在基础顶面或楼面上放出墙的轴线、边线和门窗洞口位置线。

4、排砖撂底(1)根据设计图纸和砖的规格尺寸,进行排砖撂底,使组砌方法合理,便于操作。

MS密实隔墙砌块砌筑要点技术交底(优秀工程案例)

MS密实隔墙砌块砌筑要点技术交底(优秀工程案例)

施工单位青建集团股份公司分项工程名称砌筑工程交底提要米S密实隔墙砌块砌筑要点交底内容:审核人交底人接受交底人浇灌密实施工单位青建集团股份公司分项工程名称砌筑工程交底提要米S密实隔墙砌块砌筑要点交底内容:2)若为200墙厚奇数皮或偶数皮(2)芯柱做法审核人交底人接受交底人施工单位青建集团股份公司分项工程名称砌筑工程交底提要米S密实隔墙砌块砌筑要点交底内容:1)钢筋如果有绑扎接头,接头位置应用开口砌块(或U形砌块)砌成操作孔来绑扎或者焊接钢筋.2)芯柱筋应上、下与主体结构连接,下部将钢筋植入混凝土楼板、梁内,上部钢筋植入混凝土楼板、梁内,钢筋搭接长度为600米米.芯柱钢筋下部植筋芯柱钢筋上部植筋3)砌筑2-3皮进行芯柱孔C20 砼浇筑,浇灌前先清除落地灰等杂物.每浇筑400~500高度捣实一次,或边浇筑边捣实,严禁灌注一个楼层后再捣实.浇筑前,先注入适量的水泥浆.4)芯柱与系梁交接部位应整体现浇,如采用U形块做系梁模壳时其底部必须留出芯柱通过的孔洞.5)砌筑砂浆必须达到一定的强度后(≧1.0米Pa)方可进行灌注.审核人交底人接受交底人技术交底记录资料编号表 C2-1工程名称北京华贸城(五期)发展工程交底日期2013年5 月25 日施工单位青建集团股份公司分项工程名称砌筑工程交底提要米S密实隔墙砌块砌筑要点交底内容:洞口宽度L 过梁高度H 上铁下铁箍筋φ6@150 1000<L≤1500 1502C 10 2C 10φ6@150 1500<L≤2000 2002C 12 2C 12φ8@150 2000<L≤2500 2502C 14 2C 142500<L≤3000 300φ8@1503C 12 3C 123000<L≤3500 350φ10@1503C 14 3C 142.3.7水平系梁设置要求在墙体半高处设置一道墙厚×200米米的通长水平系梁,利用194×100×墙厚U型砌块倒置作为模板,配筋为2φ10-φ6.5@250,有门洞时水平系梁与过梁结合.水平系梁钢筋采用植筋锚入结构墙、柱内,植筋深度 100米米,混凝土采用C20细石混凝土.具体做法详见下图.2.3.8厨房、壁挂炉等部位水平系梁设置要求在厨房建筑地面以上+1.900米~+2.100米高度区间设置一道通长水平系梁,配筋为2φ10-φ6.5@250,混凝土采用用C20细石混凝土,将该水平系梁上一皮砖空隙用C20细石混凝土灌实.如后砌墙体需吊挂壁炉,要求在其顶板下300高范围内,砌块内空腔全部用C20细石混凝土灌实.资料编号表 C2-1工程名称北京华贸城(五期)发展工程交底日期2013年5 月25 日施工单位青建集团股份公司分项工程名称砌筑工程交底提要米S密实隔墙砌块砌筑要点交底内容:砌体砌筑施工过程中,时刻与精装、机电承包单位进行沟通,进行放线放点,并结合精装、机电单位提供的加强带图纸对相应部位的砌体采用U形砖代替木模采用C20混凝土进行灌实.灌注混凝土过程中必须保证灌注密实.2.3.9墙顶部施工砌至梁底、板底部位时,至少间隔7d后,方可进行顶部砌筑.内墙与梁板底部的连接,一般在砌至梁板底时,可斜砌与墙同厚的半长开口U形块、实心块或在墙顶捻干硬砂浆.墙长大于5米时,在墙体顶部每隔1米设置一根A8钢筋锚入系梁内,填充墙砌筑至梁底或板底的空隙≥100米米时,用切割块砌筑.<100时用实心砖或砂浆捻实.如下图所示:资料编号表 C2-1工程名称北京华贸城(五期)发展工程交底日期2013年5 月25 日施工单位青建集团股份公司分项工程名称砌筑工程交底提要米S密实隔墙砌块砌筑要点交底内容:2.4砌筑应注意问题:1)填充墙砌筑前先行进行样板间墙体砌筑,样板墙体砌筑严格按照要求进行砌筑,砌筑完成后通过监理、甲方验收合格后方能大面积进行砌筑施工2)应从门洞口向两边排,尽量采用395长主砌块,用195半长辅砌块错缝,不足主板砌块时可切割,门窗侧砌块上下孔洞应基本对齐,便于灌芯柱.3) 砌块墙体表面的平整度和垂直度不宜超过4米米、灰缝的厚度和饱满度应随时检查、校正偏差.4)砌块龄期不应少于28天方可使用.5)各管道、孔、竖槽、预埋件等应在砌块砌筑时预留,如砌完墙后开凿,应采用机械切割,不得用。

建筑MS密实薄壁填充砌块质量控制

建筑MS密实薄壁填充砌块质量控制
程造 价,提 高工作 效率 ,将 工程 效益 最大化 。 关键词 :特 性认 知 ;质 量控制 ;砌 块
A s c b t a t:Bu l i g M S co e ri e h n wa l n l c n t a fc y b c l mae i s i c e t n e a d e e tt e r i n l s —g an d t i — l fl g b o k i s d o l r k wa tr l, t a c p a c n f c h d li i e a i l a s s o e a d e t n e i o r mo i n n ee mi e e t y c n t c i n q ai . m u l i g M S co e r i e h r ce siso c p n x e td cs n p o to .a d d t r n n i o s u t u l i t r o y t W b i n l s —g an d c a a t r t f d i c
1引言
建 筑 MS密 实 薄壁 填 充砌 块 作 为代 替 粘 土砖 的墙 体 材 料 ,依 靠 其 自身具 备 单 位 重 量轻 、 组 合 节 省 钢 筋 、节 约 模 板 周 转 、不 消耗 耕 地 等 优 点逐 渐 成 为 我 国 多层 建 筑 的墙 体 材 料 ,首 先在 大 型城
经验交流
建筑 Ms密实薄壁填 充砌块质量控制
Bu l i g M S c o e g an d t i ・ l f l gb o k q a i o to i n l s - r i e n- l l n l c u l y c n r l d ・ h wa i i t
K y w r : c aa tr t s o n t e q a W o t l b o k e o d h r ce i i g i v ; u l c n r ; l c sc c i i o

填充墙砌体工程技术交底

填充墙砌体工程技术交底
填充墙砌体工程技术交底
工程名称

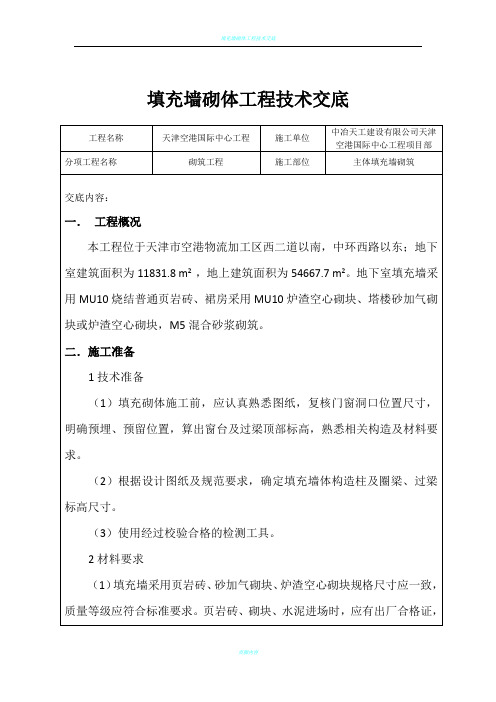

天津空港国际中心工程
施工单位
中冶天工建设有限公司天津空港国际中心工程项目部
分项工程名称
砌筑工程
施工部位
主体填充墙砌筑
交底内容:
一.工程概况
本工程位于天津市空港物流加工区西二道以南,中环西路以东;地下室建筑面积为11831.8m2,地上建筑面积为54667.7m2。地下室填充墙采用MU10烧结普通页岩砖、裙房采用MU10炉渣空心砌块、塔楼砂加气砌块或炉渣空心砌块,M5混合砂浆砌筑。
普通砖砌体一般尺寸允许偏差 表13-27
项次
项目
允许偏差(mm)
检验方法
抽检数量
1
基础顶面和楼面标高
±15
用水平仪和尺检查
不应少于5处
2
表面平整度
8
用2m靠尺和楔形塞尺检查
有代表性自然间10%,但不应少于3间,每间不应少于2处
3
门窗洞口高、宽(后塞口)
±5
用尺检查
检验批洞口的10%,且不应少于5处
4
2在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好无损,安全设施和防护用品是否齐全,经检查符合要求后才可施,楼层屋盖上的盖板防护栏杆不得随意挪动拆除。
4在架子上砍砖时操作人员应向里把碎砖打在架板上,严禁把砖头打向架外。挂线用的坠砖,应绑扎牢固,以免坠落伤人。
10)砖墙工作段的分段位置,宜设在变形缝、构造柱或门窗洞口处。
11)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和墙体上打凿水平沟槽。长度超过300mm的洞口上部,应设置过梁。
四.质量标准
砌筑时,砖应提前1~2d浇水湿润,烧结普通砖含水率宜为10%~15%。砌块砌筑时,应向砌筑面适量洒水。

填充墙砌筑安全技术交底

填充墙砌筑安全技术交底

单位工程名称施工单位日期施工部位施工内容填充墙砌筑安全技术交底交底内容:一、材料准备砂加气混凝土砌块、加气混凝土砌块、M5预拌干混砌筑砂浆、HRB400级C12、10、8、6钢筋、12mm厚木胶板、木方、脚手架、钢管等;混凝土采用商品混凝土。

二、施工机具1•测量、放线、检验:皮数杆、水准仪、经纬仪、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线。

2•施工操作:应备有大铲、瓦刀、灰槽、泥桶、砖夹子、筛子、运砖车、灰浆车、翻斗车、扫帚。

三、作业条件1、对进场的砂加气混凝土砌块、加气混凝土砌块型号、规格、数量、质量和堆放位置等已经进行检查、验收,满足施工要求。

2、所需机具设备已准备就绪,并已安装就位。

3、墙体基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已经过技术核验。

4、在房屋四角或楼梯间转角等处设立皮数杆,并办好预检手续。

5、上道工序已经验收合格,并办理交接手续。

6、砌筑砂浆和灌孔洞用混凝土根据设计要求进行施工。

7、砌筑用的砌筑马凳支架已钉设完成、垂直运输机具准备就绪。

8、施工人员已经接受进场三级安全教育工作,并且学习并掌握施工技术、安全交底内容。

四、质量要求填充墙砌体施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2011)的规定。

五、工艺流程放线f验线f立皮数杆f基层清理、湿润f排列砌块f拉线f砌筑f预留洞施工f质量验收六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。

按照楼层建筑50线进行画线定位,外墙300厚砂加气应加3道拉结筋,拉结筋51cm—道第一道从建筑50现向下90mm,拉结筋为2根①6mm钢筋距墙边为50mm,长度不小于700mm。

填充墙长度大于5m时或墙长大于2倍层高时,墙顶宜与梁底或板底拉结,墙体中部应设置混凝土构造柱,当填充墙高超过4m,宜在墙体半高处加设水平系梁,梁截面高度不小于60mm。

012-填充墙砌体技术交底

技术交底单工程名称:安徽省电网生产调度楼编号:说明:1、分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底此栏可以不填;顺序,如:010102表示为地基与基础分部中无支护土方子分部中的土方回填分项工程。

技术交底单工程名称:安徽省电网生产调度楼编号:说明:1、分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底此栏可以不填;顺序,如:010102表示为地基与基础分部中无支护土方子分部中的土方回填分项工程。

技术交底单工程名称:安徽省电网生产调度楼编号:说明:1、分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底此栏可以不填;2、编号说明:根据建筑工程施工质量验收统一标准(GB50300—2001)中附录B对应划分的顺序,如:010102表示为地基与基础分部中无支护土方子分部中的土方回填分项工程。

技术交底单工程名称:安徽省电网生产调度楼编号:说明:1、分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底此栏可以不填;2、编号说明:根据建筑工程施工质量验收统一标准(GB50300—2001)中附录B对应划分的顺序,如:010102表示为地基与基础分部中无支护土方子分部中的土方回填分项工程。

技术交底单工程名称:安徽省电网生产调度楼编号:说明:1、分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底此栏可以不填;2、编号说明:根据建筑工程施工质量验收统一标准(GB50300—2001)中附录B对应划分的顺序,如:010102表示为地基与基础分部中无支护土方子分部中的土方回填分项工程。

技术交底单工程名称:安徽省电网生产调度楼编号:说明:1、分项工程施工技术交底时,应填写“分项工程名称”栏,其他交底此栏可以不填;2、编号说明:根据建筑工程施工质量验收统一标准(GB50300—2001)中附录B对应划分的顺序,如:010102表示为地基与基础分部中无支护土方子分部中的土方回填分项工程。

加砌块薄砌安全技术交底模板

一、交底项目:加砌块薄砌施工二、交底内容:1. 工程概况:本工程采用加砌块薄砌技术进行墙体施工,墙体厚度根据设计要求确定。

加砌块薄砌技术具有施工简便、环保节能、抗震性能好等特点。

2. 安全生产目标:确保施工过程中不发生重大安全事故,实现零伤亡、零事故的目标。

3. 施工准备:3.1 施工人员必须经过专业培训,熟悉加砌块薄砌施工工艺和安全操作规程。

3.2 严格按照设计图纸进行施工,确保施工质量。

3.3 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、手套等。

4. 安全技术措施:4.1 施工人员进入现场必须佩戴安全帽,高空作业必须系好安全带。

4.2 加砌块运输过程中,应采取防滑措施,防止发生意外。

4.3 施工前,应检查加砌块的尺寸、质量是否符合要求,严禁使用不合格的加砌块。

4.4 施工过程中,严禁酒后作业、疲劳作业。

4.5 加砌块堆放时,应按规格、型号分类堆放,堆放高度不得超过1.5米,并留有通道,方便施工。

4.6 加砌块安装时,应先用水平尺检查墙体平整度,确保墙体垂直、水平。

4.7 安装加砌块时,严禁直接踩踏墙体,以免造成墙体变形或损坏。

4.8 加砌块接缝处应采用水泥砂浆填实,确保墙体整体性。

4.9 施工过程中,严禁在墙体上打孔、切割、焊接等操作,以免影响墙体结构安全。

4.10 施工现场应设置警示标志,提醒施工人员注意安全。

5. 施工注意事项:5.1 施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。

5.2 高处作业时,应设置安全防护网,防止坠落事故。

5.3 作业过程中,应保持良好的通风,防止有害气体中毒。

5.4 施工现场应配备急救药品和设备,以备不时之需。

6. 安全教育及培训:6.1 施工单位应定期对施工人员进行安全教育及培训,提高施工人员的安全意识。

6.2 施工人员应认真学习安全操作规程,掌握安全技能。

7. 事故处理:7.1 发生安全事故时,应立即停止施工,并迅速组织救援。

填充墙砌体工程技术交底

填充墙砌体工程技术交底1. 工程背景在建筑中,填充墙砌体是一种常见的墙体结构形式。

该结构形式通常应用于高层建筑、多层别墅等工程中。

填充墙砌体的安全性能直接影响建筑的安全性质,因此,针对该工程的技术交底显得尤为重要。

2. 工程材料2.1 砖头填充墙砌体中的主要材料是砖头。

在此工程中,应当选用高强度、质量稳定、吸水率较低的砖头进行砌体。

砖头的规格以墙体厚度为依据,要求规格统一,砖的质量应当经过验收合格后方可使用。

2.2 砂浆砖头的砌筑必需用到砂浆。

根据固定比例和混合方式,使用适当掺合料调配成细腻、牢固、耐水性能的砂浆。

砂浆的配合比应在施工前及时确认,避免因配比不正确导致墙体强度低下。

2.3 钢筋填充墙砌体中需要设置钢筋加强砖墙结构的承载能力。

钢筋的种类、直径、长度、数量等等需要根据工程设计和相关要求确定。

钢筋应满足相关标准,验收合格后才能进行使用。

3. 工程施工3.1 砌筑方法填充墙砌体的砌筑方法是:先砌垫石层,再按照图纸要求砌筑钢筋与砖头。

钢筋间距以及开洞位置按照设计图纸规定制定,并在砖头之间留置钢筋,使用混凝土加固补强。

墙面保持平直、光洁,保证砌头错缝不超过1cm,墙面外观平整度误差不超过5mm。

3.2 施工环境填充墙砌体的施工环境应当符合相关环境和安全规范。

施工现场应该处于平整、稳定的地面上,并需要有一个过程中水平监测的必需的技术措施,以保证墙体施工水平度。

3.3 安全措施施工现场要配备专业的安全管理人员,完善的安全措施和操作流程确保工人施工期间的安全。

需要特别注意的是,墙体施工进度过快质量就容易出现问题,施工人员必须做好工作计划,并根据实际施工情况确定施工进度。

4. 工程质量填充墙砌体的工程质量直接关系到建筑的安全性能。

在施工过程中,要严格按照规范要求进行工作,合理分配流程、质量监督、交底签字等环节,对工程质量保证高要求。

施工结束后,执行验收规则。

把工程验收标准明确告知验收人员,验收人员要对合格控件及施工质量进行检验。

填充墙砌体技术交底

蒸压灰砂砖或多孔砖以60°倾角斜砌挤紧,砌筑砂浆必须密实,不允许出现平砌和生摆(填充墙上部斜砖砌筑时出现的干摆和砌筑砂浆不密实形成空洞)等现象。

2.7砌块墙的转角处,纵、横墙砌块应隔皮相互搭砌。

砌块墙的丁字形交接处,应使横墙砌块隔皮端面露头,嵌砌在纵墙内。

如下图的示:
2.8蒸压加气混凝土砌块墙的上下坡砌块的竖向灰缝应相互错开,相与错开长度宜为300mm,并不小于150mm。

如不能满足时,应在水平灰缝设置2C6的拉结钢筋或C4钢筋网片,拉结钢筋或钢筋网片的长度应不小于700mm。

2.9构造柱、过梁、腰梁混凝土浇筑
1)隔墙布置及墙厚详建筑施工图。

施工时不得改变墙体布置及墙厚。

施工时必须先砌墙,后浇构造柱混凝土。

2)隔墙沿墙高每隔600设置2C6并贯通墙体的拉接筋。

与后砌隔墙连接的钢筋。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线。排列砌块的方法和要求如下:
3.3.1砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。
3.3.2砌块排列应从地基或基础面、±0.00面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。
3.9.2根据构造要求设置钢筋混凝土芯柱的砌块墙体,芯柱竖向分段施工,顶部两皮侧方切开以灌注混凝土,底皮砌块留设清扫口。
3.9.3浇灌芯柱混凝土前,应清除落地灰等杂物,
先注入适量的(约50mm厚)与混凝相配的去石水泥砂浆,再分层浇灌,振捣混凝土直至完成用。
3.9.4砌完一个施工段高度后,应连续浇筑芯柱、构造柱砼,每400~500mm高度振捣一次,或边浇筑边振捣,每次浇灌高度不宜大于l.8 m,严禁灌满一个楼层后再振捣时,振捣棒严禁接触墙体,严禁通过砌体传振。
2.2主要机具:
2.2.1机械:塔式起重机、卷扬机、切割机。
2.2.2工具:激光投测仪、皮数杆、靠尺、线坠、铁锹、小型砂浆搅拌机、云石机、灰斗、灰铲、小撬棍、手推车、电锤等
2.3作业条件:
2.3.1砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。
7质量记录
本工艺标准应具备以下质量记录:
7.1砌块、原材料出厂合格证。
7.2施工试验报告。
7.3施工组砌图资料。
7.4质量检验评定资料。
技术负责人:
交底人:
接交人:
3.5铺砂浆:将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点,在砌块就位前进行分块铺灰。
3.6砌块就位与较正:砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。
6.2第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。
6.3系梁或过梁拉结钢筋要符合设计要求和规范的规定。
6.4砌体错缝不符合设计和规范的规定:未按砌块排列组砌图施工。应注意砌块的规格并正确的组砌。
6.5砌体偏差超规定:控制每皮砌块高度不准确。应严格按标帜杆高度控制,掌握铺灰厚度。
5.4砌筑施工应及时清除落地砂浆。
5.5砌筑墙体,严禁在墙体上留脚手眼,不许在砌块上放脚手架,防止发生事故。
5.6拆除施工架子时,注意保护墙体及门窗口角。
6应注意的质量问题
6.1砌体粘结不牢:原因是砌块浇水、清理不好,砌块砌筑时一次铺砂浆的面积过大,校正不及时;砌块在砌筑使用的前一天,应充分浇水湿润,随吊运随将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝。
4.2基本项目:
4.2.1砌筑错缝应符合规定,不得出现竖向通缝,压缝尺寸应达到本标准的要求。
4.2.2转角处、交接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致。
4.2.3砌筑砂浆应密实,砌块应平顺,不得出现破槎、松动。
4.2.4拉结钢筋规格、根数、间距、位置、长度应符合设计要求。
4.3允许偏差项目,规范与万科A5版取最小值见表4-3。
3.3.5砌体水平灰缝厚度一般为5~7mm,垂直灰缝宽度为5~7mm,水平缝满铺,竖缝只在砌块两端抹薄缝粘结砂浆挤紧。
3.3.6砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。
3.3.7砌块墙体与结构构件位置有矛盾时,应先满足构件布置。
3.4制配砂浆:按设计要求的砂浆品种、强度制配砂浆,MS砌块专用粘结剂粉料为1:4(重量比)的比例进行配合,应采用机械搅拌,搅拌时间不少于1.5min。
表4-1
编号
厚度
长度
高度
密度kg/m³
抗压强度MPa
备注
MS9
90
394
194
≤1200
≥3.5
主长砌块
MS9-1
194
≤1200
≥3.5
半长砌块
MS19
190
394
194
≤1000
≥3.5
主长砌块
MS19-1
190
194
≤1000
≥3.5
半长砌块
MS19-2
190
194
≤1000
≥3.5
U型过梁块
3.12门窗洞口处过梁高度设置:
有门洞时,当门洞口宽度在1m以下时,可用U型过梁块内配置2Φ10水平筋做过梁,当门洞口宽度超过1m时过梁按工程设计。
4质量标准
4.1保证项目:
4.1.1使用的中型砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。
4.1.2砂浆的品种、强度等级必须达到设计要求,按规定制作试块,试压强度等级不得低于设计强度。
表C1-3技术交底记录
工程名称
万科南湖居住项目三期
交底部位
MS薄壁密实填充砌块砌筑
工程编号
日期
交底内容:施工图纸、施工组织设计、二次结构施工方案、相关验收规范
MS密实薄壁填充砌块砌筑施工
1范围
本工艺标准适用于工业与民用建筑中型砌块墙体砌筑工程。
2施工准备
2.1材料及要求:
2.1.1砌块:
MS密实薄壁填充砌块:品种、规格、强度等必须符合设计要求,进场时要有出厂质量合格证明,进场后必须进行复试,试验合格后方可使用;本工程采用的MS砌块的主要块型规格性能要求表见表4-1
6
灰缝厚度
-1,2
用尺检查
5成品保护
5.1先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框的埋件牢固,不可损坏、不可使其松动。
5.2暖卫、电气管线及预埋件应注意保护,防止碰撞损坏。
手推车应平稳行驶,防止碰撞墙体。
5.3砌体上的设备槽孔以预留为主,因漏埋或未预留时,应采取措施:弹线用云石机切割,不应剔凿而损坏砌体的完整性。
3.3.3砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。
3.3.4外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。
3操作工艺
3.1工艺流程:砌筑放线——验线——设置芯柱钢筋——基层找平施工——基础施工——墙体砌筑——配筋带、过梁门、窗框架、芯柱处U型砌块砌筑,配筋——配筋带、过梁、门、窗框、芯柱处钢筋验收——配筋带、过梁、门窗框、芯柱处灌混凝土——墙体砌筑。
3.2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3.7砌筑镶砖:用MS同材料实心进行顶砖镶砌,不得使用半砖。
3.8竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝(原浆勾缝),深度一般为2mm。
3.9芯柱设置、施工:
3.9.1墙长大于5m时,在墙长的中部设置构造柱或按工程设计,也可以用芯柱代替构造柱。芯柱的砼强度为C20,芯柱尺寸为墙厚×单个砌块孔洞;洞口两侧须设置芯柱,全高设置,将门洞两侧的芯柱向上延伸至楼板,构造柱或芯柱钢筋与上、下楼板锚固10~12d,砂浆锚固。孔内插1Φ10钢筋,上下搭接500。
3.10.2芯柱混凝土浇筑时,应设专人检查,严格核实混凝土灌入量,认可后,方可继续施工。
3.10.3芯柱混凝土试件制作、养护和抗压强度取值应按《混凝土结构施工质量验收规范》GB50204—2002规定执行。
3.11混凝土板带设置:
在墙高大于3m时,在墙体半高处设置100高水平系梁,水平系梁拉接钢筋与主体柱、墙采用化学锚固,深度10d。或U型块内插筋灌混凝土,有门洞时,水平系梁与过梁结合,置于门洞上部。90厚的砌块墙当门洞宽度小于或等于1m时,门洞边可不设芯柱。
MS14
140
394
194
≤1200
≥3.5
主长砌块
MS14-1
1பைடு நூலகம்0
194
≤1200
≥3.5
半长砌块
MS14-2
140
194
≤1000
≥3.5
U型过梁块
实心块
190
194
64
≤1000
≥3.5
墙顶或局部使用
2.1.2专用砌筑砂浆:MS砌块专用粘结砂浆强度等级不低于DM5.0,其质量标准应符合《干拌砂浆应用技术规程》(DBJ/01—73)—2003)相关规定。专用砂浆按水:MS砌块专用粘结剂粉料为1:4(重量比)的比例进行配合;搅拌好的MS砌块专用粘结砂浆必须在1h内用完。
MS薄壁密实砌块砌体允许偏差表4-3
序号
项目
允许偏差(mm)
检查方法
1
轴线位移
10
用尺检查
2
垂直度(每层)
≤3m
5
用2m托线板、吊线和尺检查
>3m
5
3
表面平整度
0,8
用2m靠尺和楔形尺检查
4
门窗洞口高、宽(后塞口)
-5,10
以底层窗口为准用经纬仪或吊线检查
5
外墙上下窗口偏移
20
以底层窗口为准用经纬仪或吊线检查
2.3.2砌块砌筑施工前,必须做完基础工程,办完隐检预检手续。
2.3.3放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格。
2.3.4按砌筑操作需要,找好标高,立好标尺杆。
