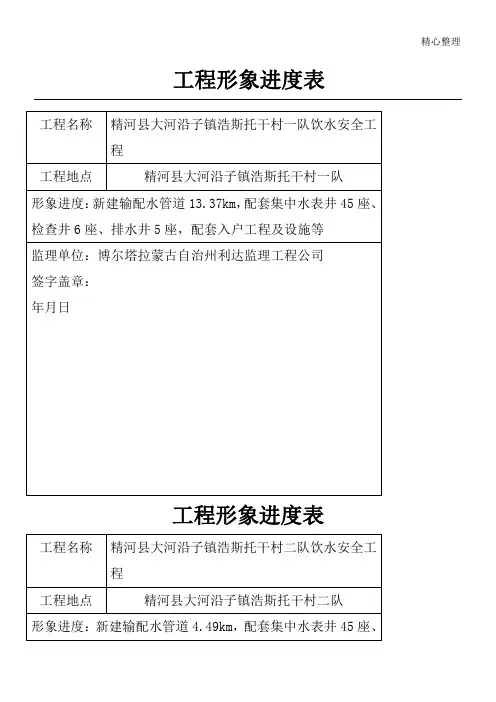

单位工程形象进度表全
工程施工形象进度完成情况表
工程施工形象进度完成情况表
填报单位:后勤服务部 编制日期:
工程名称 工程概况 建设规模 序 号 工程量及 投资完情况 工程量及完成情况 累计完成 本月完成 累计完成 占总工程 工程量 工程量 量(%)
工程(合同)编号
开工日期
2014.3.15
竣工日期
二层框架结构,主楼建筑面积466.05平方米。附属用房102.6平方米,含主体、内外装饰、电气线路、上下水管道 资金到位情况(万元) 累计完成投资 本年到位 累计到位 小计 建筑 安装 其他 小计 建筑 安装 其他 小计 建筑 安装 其他 投资完成情况(万元) 本年完成投资 本月完成投资 本次 下次 资金申请(万元)
单位
总工程量
合同 中标值
一 建筑工程 1 基础工程 2 主体工程 3 砌筑工程 4 装饰工程 5 安装工程 合计 问题说明 立方米 立方米 立方米 平方米 平方米
施工单位:
监理公司:
公司项目建设管理部ห้องสมุดไป่ตู้:
负责人:
负责人:
负责人:
经办人:
经办人:
经办人:
— 4 —
工程形象进度表格模板
工程名称
精河县大河沿子镇浩斯托干村一队饮水安全工程
工程地点
精河县大河沿子镇浩斯托干村一队
形象进度:新建输配水管道13.37km,配套集中水表井45座、检查井6座、排水井5座,配套入户工程及设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县大河沿子镇浩斯托干村二队饮水安全工程
形象进度:新建输配水管道8.55km,配套集中水表井25座、检查井4座、排水井4座,配套入户工程及设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县大河沿子镇牧业三队饮水安全工程
工程地点
精河县大河沿子镇牧业三队
形象进度:新建输配水管道6.09km,配套集中水表井40座、检查井7座、排水井7座,配套入户工程及设施等
工程地点
精河县茫丁乡皇北养殖小区28队
形象进度:新建输配水管道7.53km,配套集中水表井50座、检查井5座、排水井8座,配套入户工程及设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县托里镇五大队九队饮水安全工程
工程地点
精河县托里镇五大队九队
形象进度:新建输配水管道10.14km,配套集中水表井10座、检查井14座、排水井7座,配套入户工程及设施等
工程地点
精河县大河沿子镇浩斯托干村二队
形象进度:新建输配水管道4.49km,配套集中水表井45
座、检查井8座、排水井8座,配套入户工程及设施等。
监理单位:博尔塔拉蒙古自治州利达监理工程公司
工程形象进度计划表
工程形象进度就是用文字(结合实物量)或百分比简明扼要地反映已施工或待施工工程的形象部位和进度情况。
它是考核施工单位完成施工任务的主要指标之一。
一般是按分部工程填列,如土建工程的基础、结构、屋面、装修、收尾、竣工、交工等;安装工程的设备清洗、就位、安装、试车调整和交工等;线型工程的线型长度等。
再如机械工程的设计、绘图、采购、校正、划线、切割、切削、组合、抛光、打底漆、喷面漆。
一:反映工程现在的完成情况(即百分比);二:与施工组织设计中编制的计划进行比较,检查进度是超前还是滞后,以指导对后续工作的安排。
形象进度的具体表现形式需要用数字来体现。
此数字指的是造价,即已完成的工程量要换算成造价,再与该项目的总价进行比较,其比值就是该项目的形象进度。
比如说桥梁工程的形象进度,即需要将已完成的所有桥梁工程量折算成造价,与合同中桥梁工程总造价相除,这就是桥梁工程的形象进度;如要了解工程总进度,则需要将所有完成的工程量均换算成造价,再与合同总价相除,这就是工程总体形象进度。
形象进度是领导及时掌握工程完成情况最直观有效的信息。
工程形象进度是表明工程活动进度的主要指标之一,它用文字或结合数字,简明扼要地反映工程实际达到的形象部位,借以表明该工程的总进度。
各种房屋、构筑物单位工程的形象进度,要根据它们的本身特点来表示。
住宅小区建筑工程形象进度一般可分为基础、结构、屋面、装修、竣工等表示。
单项工程形象进度,是以单位工程形象进度为基础的。
根据一个单项工程内各单位工程的形象进度,就可以说明整个单项工程的形象进度。
同样道理,根据单项工程的形象进度,就可说明整个建设项目的形象进度。
对于地区或部门来讲,除了重点掌握某些主要项目的形象进度外,还需要观察地区或部门工程形象进度的综合情况。
为此,就要计算项目分别处于各个不同施工阶段的个数,如处于准备阶段、土建施工阶段、安装阶段、建成投产或交付使用阶段的个数,从而形成地区或部门形象进度的综合概念。
工程形象进度计划表
实施老城区雨
实施老城区雨
对振兴街、益 民街等街道施 工环境进行整 治
1000
启动益民街到 两溪箱涵污水 管网建设
2000
污分流0.3平 方千米;新建 雨水管网3千 米,新建污水
2000
污分流0.7平 方千米;新建 雨水管网6千 米,新建污水
2000
污分流0.8平 方千米;新建 雨水管网8千 米,新建污水
9500
1号、2号墩墩 柱施工;3号 墩墩柱施工完 成;琴台立交 承台、墩柱施 工完成,进行 盖梁施工
7000
1号、2号墩墩 柱施工;3号 墩0号块支架 施工;桥下部 结构主体完 成;琴台立交 进行盖梁施工
、墩柱施工
xxxx大道及 49 配套路网工
程
新建
xxxx水厂改 50 扩建二期工
程
新建
XXX县城排污 51 管网建设工 续建
1000
完成初步设计 并开展施工设 计
1000
完成设计、施 工招标,开工 建设
500
完成道路土方 挖运50%
500
完成道路土方 挖运
启动道路海绵 2000 化改造及小区
海绵化建设
完成工程量 2000 20%
完成工程量 2000 30%
完成工程量 1000 35%
完成工程量 1000 40%
完成工程量 1000 45%
100
准备取水泵房 基础施工
取水泵房三通 一平建设;铺 1000 设输水管道 0.5千米
取水口及取水 泵房建设;铺 设取水管道 3500 0.8千米;制 水厂扩建工程 预算编制
取水口及取水 泵房建设;铺 设取水管道 3900 1.5千米;制 水厂扩建工程 财政评审
工程形象进度表格模板
精河县大河沿子镇浩斯托干村二队
形象进度:新建输配水管道4.49km,配套集中水表井45座、检查井8座、排水井8座,配套入户工程及设施等。
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县大河沿子镇浩斯托干村三队饮水安全工程
工程地点
精河县大河沿子镇浩斯托干村三队
签字盖章:
年月日
工程形象进度表
工程名称
精河县大河沿子镇园林队饮水安全工程
工程地点
精河县大河沿子镇园林队
形象进度:新建输配水管道7.87km,配套集中水表井25座、检查井9座、排水井9座,配套入户工程及设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县茫丁乡皇北养殖小区28队饮水安全工程
签字盖章:
年月日
传真号码:5320700
形象进度:新建输配水管道8.55km,配套集中水表井25座、检查井4座、排水井4座,配套入户工程及设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县大河沿子镇牧业三队饮水安全工程
工程地点
精河县大河沿子镇牧业三队
形象进度:新建输配水管道6.09km,配套集中水表井40座、检查井7座、排水井7座,配套入户工程及设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
签字盖章:
年月日
工程形象进度表
工程名称
精河县茫丁乡肖乃村肖乃村
形象进度:新打井1眼,新建钢筋砼水塔1座,配套机电设备及附属设施等
监理单位:博尔塔拉蒙古自治州利达监理工程公司
