围墙修补方案.pptx
围墙修缮工程施工方案

围墙修缮工程施工方案第一章绪论1.1 工程背景围墙是园林、园区、学校、居民小区等建筑物的重要组成部分,它不仅能够保护人们的安全,还能够美化环境,提升整体建筑艺术品位。
随着时间的推移,围墙也会出现老化、开裂、腐蚀等问题,需要进行修缮和加固。
本次施工工程针对某小区内部的围墙进行修缮工程,旨在恢复其原有的外观和功能。
1.2 工程范围本次围墙修缮工程主要涵盖以下内容:- 围墙表面清洗- 围墙裂缝填补- 围墙砖瓦更换修复- 围墙油漆喷涂- 围墙基础处理1.3 工程目标本次工程主要目标是对围墙进行修缮,使其外观焕然一新,同时保证其结构的稳固和安全性。
通过工程的实施,使得围墙能够更好地发挥自身的功能,提供一个舒适、安全的环境。
第二章施工方案2.1 施工准备在正式进行围墙修缮工程前,需要进行充分的准备工作。
首先,需要对围墙周边的环境进行清理,确保围墙周围没有影响施工的障碍物。
同时,需要搭建起足够的施工工棚,确保施工过程中的安全和工作效率。
同时,需要准备好所需的施工人员、机械设备和材料。
2.2 施工工艺2.2.1 围墙表面清洗首先对围墙表面进行清洗,去除污垢和附着物,保持围墙表面清洁。
可采用高压水枪清洗,确保清洗干净。
2.2.2 围墙裂缝填补将围墙表面的裂缝进行清理,并使用适当的填缝材料进行填补,保证围墙的表面平整。
2.2.3 围墙砖瓦更换修复对于需要更换或修复的砖瓦,根据具体情况进行更换或修复,确保围墙结构的完整性。
2.2.4 围墙油漆喷涂修复完围墙表面后,进行底漆喷涂,再进行第二遍油漆喷涂,确保围墙的表面光滑、美观、不易褪色。
2.2.5 围墙基础处理对围墙基础进行检查,确保其结构完好。
如有需要,进行加固处理,保证围墙的稳固性。
2.3 安全措施在施工过程中,要严格遵守相关的安全规范,保证施工人员的人身安全。
在围墙周边设置警示标志,确保附近居民和行人的安全,并要合理安排施工区域,避免施工现场对周围环境和交通的影响。
围墙开裂修复方案

围墙开裂修复方案
围墙开裂修复方案
背景介绍:
围墙是房屋的重要组成部分,它不仅能起到隔离、保护、美化等作用,还能提高房屋的安全性和价值。
但随着时间的推移和气候变化等因素
的影响,围墙会出现开裂现象,这不仅影响美观,还会降低围墙的稳
定性和安全性。
问题分析:
围墙开裂的原因有很多,例如地基沉降、土壤松散、温度变化等。
在
修复前需要对问题进行分析和诊断,找出原因并采取相应措施。
解决方案:
1. 清理裂缝:首先要清理裂缝处周围的杂草和灰尘,以便更好地观察
裂缝情况。
2. 扩大裂缝:用锤子或其他工具将裂缝扩大至0.5cm左右,以便更好地填补。
3. 填补材料:选择合适的填补材料进行填补。
一般常用水泥砂浆、聚
合物修补剂或专业填缝胶。
4. 平整表面:填补完毕后,用刮板或抹子将表面平整,以便更好地进
行涂刷和美化。
5. 涂刷防水漆:为了增强围墙的防水性能,可以在修复完毕后涂刷防水漆。
注意事项:
1. 在进行修复前,要确保围墙的基础稳定,避免因地基沉降等原因导致开裂问题再次出现。
2. 选择合适的填补材料,根据裂缝大小和深度选择不同的填补材料。
3. 填补时要注意填补材料的均匀性和密实性,以免出现空鼓、裂缝等问题。
4. 修复完毕后要及时进行涂刷防水漆,以增强围墙的防水性能。
总结:
围墙开裂是常见问题,但只有正确地诊断并采取相应措施才能有效解决问题。
在修复过程中需要注意细节和安全,确保修复质量和效果。
修损坏围墙施工方案

修损坏围墙施工方案介绍本文档旨在提供修复损坏围墙的施工方案。
围墙损坏是常见的问题,可能是由于天气或非法破坏等原因引起的。
修复损坏围墙既可以增强安全性,又可以提升围墙的外观。
本文将详细介绍了解决这个问题的步骤和所需的材料。
施工步骤1. 确定损坏范围首先,需要仔细检查围墙的损坏范围,并记录每个损坏的部分。
这有助于更好地计划修复工作并确定所需的材料和工具。
损坏的部分可能包括破碎的砖块、断裂的栅栏和裂缝等。
2. 清理现场在开始修复工作之前,必须先清理现场。
将损坏的瓦砾、栅栏和其他碎片清理干净。
确保工作区域干净整洁,以便更好地进行后续的施工工作。
3. 准备所需材料和工具根据之前的调查记录,获取所需的材料和工具。
这可能包括砖块、水泥、沙子、水平仪、水泥刀、水泥砂浆、锤子、钉子等。
确保所有材料和工具都准备就绪,并放置在易于访问的位置。
4. 破损部分的修复对于断裂或破碎的部分,首先清理周围的碎片,使其干净平整。
然后,根据需要使用水泥刀将水泥抹在损坏的砖块上,确保其平整且与周围的砖块齐平。
使用水平仪检查更正后的部分是否水平。
等待水泥固化后,进行下一步骤。
5. 栅栏的修复如果围墙包括栅栏,需要确保栅栏也得到修复。
对于断裂的栅栏部分,使用钳子将损坏的栅栏拆除。
然后,使用新的栅栏将其修复。
注意确保新栅栏与周围的栅栏连接紧密,并在需要的地方使用钉子牢固固定。
6. 裂缝的处理检查围墙上可能存在的裂缝。
如果发现裂缝,使用水泥刀将水泥砂浆填充到裂缝中。
然后使用平整的木棒将砂浆压实,确保填充完全。
7. 进行表面修饰根据需要,可以对修复后的围墙进行表面修饰,以提升外观。
这可能包括使用砖石涂料、油漆或石膏等。
根据所选的修饰材料和方法,按照其相应的使用说明进行操作。
8. 清理施工场地完成所有修复工作后,清理整个施工场地。
清除所有的材料和工具,并清理现场,使其恢复到之前的整洁状态。
安全注意事项在进行修复工作时,请注意以下安全事项:•戴上合适的个人防护装备,如手套、安全镜和口罩。
围墙修复施工方案

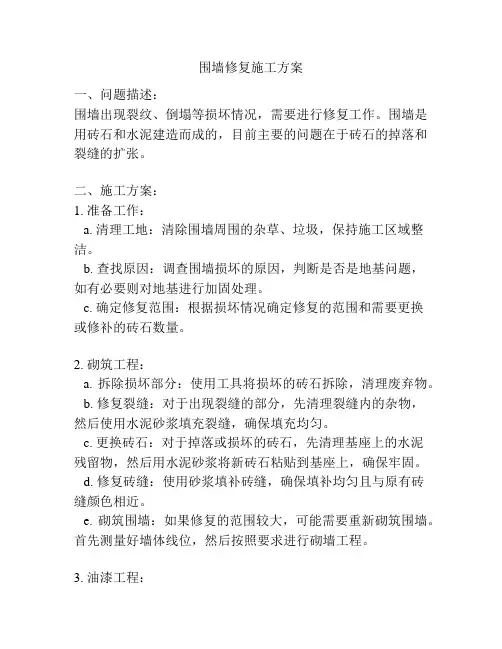

围墙修复施工方案一、问题描述:围墙出现裂纹、倒塌等损坏情况,需要进行修复工作。
围墙是用砖石和水泥建造而成的,目前主要的问题在于砖石的掉落和裂缝的扩张。
二、施工方案:1. 准备工作:a. 清理工地:清除围墙周围的杂草、垃圾,保持施工区域整洁。
b. 查找原因:调查围墙损坏的原因,判断是否是地基问题,如有必要则对地基进行加固处理。
c. 确定修复范围:根据损坏情况确定修复的范围和需要更换或修补的砖石数量。
2. 砌筑工程:a. 拆除损坏部分:使用工具将损坏的砖石拆除,清理废弃物。
b. 修复裂缝:对于出现裂缝的部分,先清理裂缝内的杂物,然后使用水泥砂浆填充裂缝,确保填充均匀。
c. 更换砖石:对于掉落或损坏的砖石,先清理基座上的水泥残留物,然后用水泥砂浆将新砖石粘贴到基座上,确保牢固。
d. 修复砖缝:使用砂浆填补砖缝,确保填补均匀且与原有砖缝颜色相近。
e. 砌筑围墙:如果修复的范围较大,可能需要重新砌筑围墙。
首先测量好墙体线位,然后按照要求进行砌墙工程。
3. 油漆工程:a. 底漆处理:对修复的部分进行底漆处理,提高涂漆附着力。
b. 涂漆:根据需要涂刷墙体漆,使用油漆刷均匀涂抹,保证整个围墙的一致性。
c. 干燥处理:等待油漆完全干燥后销毁废弃物。
4. 清洁工程:a. 施工区域清理:将施工区域的废弃物、灰尘等清理干净。
b. 清理工具:清理和保养使用的工具,确保下次使用时工具正常。
5. 安全工程:a. 安全措施:施工过程中要穿戴安全帽、手套等个人防护装备,确保施工人员的安全。
b. 警示标识:在施工现场设置警示标识,提醒周围人员注意施工区域。
三、注意事项:1. 施工人员应具有相关建筑或装修工作的经验和技能,严格按照施工规范进行操作。
2. 使用优质的材料,确保修复后的围墙牢固耐用。
3. 施工过程中要保持施工区域整洁,避免施工垃圾和杂物对周围环境的污染和影响。
4. 注意施工安全,遵守相关的安全操作规范,减少施工人员和周围人员的伤害风险。
围墙修补及加固方案

万科云鹭湾II-7地块项目工程
临
时
围
墙
加
固
方
案
编制人:
审核人:
宁波建工工程集团有限公司
2015年12月
幼儿园北侧围墙加固方案
万科云鹭湾Ⅱ-7地块项目工程由我单位总承包,桩基工程有建设单位独立分包。
于我单位进场前,由于桩基单位在施工过程中未按安全操作规程施工,导致北侧围墙全部倾斜、开裂,存在严重的安全隐患(围墙外侧为小业主的停车场及人行道)。
根据建设单位指令(联系单01),我单位对此围墙作加固处理。
经现场测量危墙总长60m,对此围墙我单位采用钢管斜撑的形式进行加固。
斜撑设与危墙外侧绿化带之上,每道斜撑间距2m(详见附图)。
宁波建工工程集团有限公司
万科云鹭湾II-7地块项目部 2015.12.5。
围墙维修 施工方案

围墙维修施工方案围墙维修施工方案一、施工目的及范围围墙维修的目的是为了修复破损的围墙,提升其安全性和美观度。
维修范围包括围墙的表面修补、墙体加固以及围墙的漆面处理。
二、施工步骤1. 检查围墙破损情况:对围墙进行全面检查,记录破损的位置和程度。
2. 清理工作:清理围墙周围的杂物、杂草等,确保施工区域干净整洁。
3. 表面修补:对围墙表面的破损部分进行修复。
首先,清理破损区域,清除松动的砖块和灰浆。
然后,使用水泥和砂浆等材料填补破损的部分,使其与周围的墙体平齐。
修补完毕后,保持围墙表面湿润,以免影响水泥的固化。
4. 墙体加固:如果围墙出现严重的倾斜或松动问题,需要进行墙体加固。
首先,清理墙体周围的土壤和杂物。
然后,使用钢筋等材料加固墙体,确保其稳定性。
加固完成后,填补土壤,使其与周围接缝均匀。
5. 围墙漆面处理:对围墙进行漆面处理,提升其美观度和防水性能。
首先,清洗围墙表面,去除油污和灰尘。
然后,使用刮刀将围墙表面的旧漆层刮除,确保表面平整。
接下来,用砂纸打磨围墙表面,去除残留的漆层和粗糙的部分。
最后,涂刷底漆和面漆,保护围墙表面,并增加其寿命。
三、施工要求1. 安全第一:操作人员必须佩戴符合规定的个人防护装备,确保施工过程中的安全。
2. 施工质量:施工过程中,要保证施工质量,确保修复的围墙表面平整牢固,墙体稳定。
3. 施工期限:施工方案中的每个步骤都需要按时完成,以确保施工进度和质量的合理控制。
4. 环境保护:施工过程中,要注意保护周围环境,避免对植物和地面造成不必要的破坏。
5. 施工后清理:施工结束后,对施工区域进行清理,保持周围环境的整洁。
四、施工材料和设备1. 施工材料:水泥、砂浆、钢筋、围墙漆、底漆、面漆等。
2. 施工设备:清洁工具、刮刀、砂纸、喷涂设备等。
五、施工组织与管理施工方案由施工单位制定,并按照相关施工标准执行。
施工单位需派遣经验丰富的工程师进行施工现场的指导和质量把关,确保施工质量和安全。
围墙失修重新修葺方案

围墙失修重新修葺方案简介围墙是建筑物的一部分,它不仅起到了保护建筑物和环境的作用,同时也承载着美化环境和提升建筑物价值的责任。
然而,随着时间的推移,围墙可能会出现失修和破损的情况,影响了建筑物的整体观感和安全性。
本文将提出一个围墙失修重新修葺的方案,以确保围墙能够恢复到正常使用状态。
识别问题在开始修葺围墙之前,首先需要识别围墙存在的问题。
常见的围墙问题包括:1.倾斜或倒塌2.砖块或砌体的破损3.漏水或渗水4.表面的剥落或开裂5.铁栅栏的生锈或老化方案概述修葺围墙需要综合考虑围墙的结构、材料和问题的严重程度。
根据围墙的具体情况,采取以下步骤来修葺围墙:步骤1:清理和准备工作在进行修葺之前,需要清理围墙表面的灰尘、藤蔓和杂草等。
同时,还需要检查围墙的基础是否坚固,如果发现有土壤松动或者基础不稳定的情况,需要进行相应的处理。
步骤2:砖块或砌体的修复如果围墙上的砖块或砌体出现破损,需要进行修复。
修复的方法可以根据具体情况选择,如局部破损可以采用砌缝、填缝等方法进行修复,如果面积较大,可以考虑更换砖块或砌体。
步骤3:表面修复如果围墙表面存在剥落或开裂的情况,可以采用涂料或贴瓷砖等方式进行修复。
修复表面的目的不仅是美观,还可以起到保护围墙的作用,防止水分渗入。
步骤4:铁栅栏的修复围墙上的铁栅栏可能存在生锈或老化的情况,需要进行修复或更换。
修复铁栅栏可以采用刷漆除锈的方式,如果铁栅栏严重损坏,可以考虑更换铁栅栏。
步骤5:防水处理为了避免围墙漏水或渗水,可以在围墙表面涂抹防水剂或进行防水处理。
防水处理可以使用涂料、油漆等材料,确保围墙长期保持干燥。
步骤6:定期检查和维护修葺完成后,需要定期检查围墙的状况,并进行必要的维护工作。
定期检查可以帮助发现潜在问题,并及时进行修复,以保持围墙的正常使用。
结论围墙失修可能会影响建筑物的整体观感和安全性,因此需要及时进行修葺。
本文提出了一个围墙失修重新修葺的方案,包括清理和准备工作、砖块或砌体的修复、表面修复、铁栅栏的修复、防水处理以及定期检查和维护等步骤。
围墙维修 施工方案

围墙维修施工方案
围墙维修是对围墙进行破损修复和加固的工作,主要包括以下方面的施工方案:
一、预先准备工作:
1. 确定维修的围墙区域,并进行测量和标记,确定维修所需材料和工具;
2. 确保施工区域周围没有杂物和妨碍施工的障碍物,以确保施工安全和顺利进行。
二、破损修复:
1. 对墙体上的裂缝和破损进行清理,清除松动的砖块和灰浆;
2. 使用水泥、石灰、砂浆等材料进行补缝和填补,确保墙体表面平整;
3. 使用适当的工具和技术对补缝的墙体进行抹平和抛光,使修复的部分与原有的墙体相匹配。
三、加固处理:
1. 对围墙的基础进行检查和加固,确保基础的承载力和稳定性;
2. 对墙体进行进一步的加固,可以使用水泥、钢筋等材料;
3. 根据需要安装支撑框架或钢筋网来增加围墙的强度和稳定性;
4. 对已修复和加固的部分进行测试和验收,确保其质量和可靠性。
四、清理和完成工作:
1. 清理施工现场,确保没有遗留的材料和垃圾;
2. 对围墙进行清洁和油漆处理,使其恢复原有的外观和保护墙
体;
3. 对围墙进行最后的检查和验收,确保修复和加固的效果。
维修围墙需要根据具体情况来确定施工方案,上述仅是一个大致的参考,具体操作还需要根据实际情况进行调整和修改。
同时,在施工过程中,要确保安全,防止发生事故和伤害。
最后,维修围墙时还应遵守相关规范和法律法规,保证施工质量和时间进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
围墙修补方案
七月十五日,连续几天下雨,武警黄金十一支队实验楼西段围 墙倒塌,并压倒损坏了供热管道。时候项目部会同支队机关领导查了 看现场对围墙的修复工作进行了商议。协同确定了以下施工方案:
一、对倒塌部分围墙基础进行清理,采用人工开挖基槽土,用砼 浇筑条形基础,基础埋深深度低于原有标高。
二、根据原围墙尺寸规格砌筑围墙砖砌体,同时安装好原围墙拦 棚。围墙设构造柱并增强围墙稳定柱。
三、处理好新旧围墙的接点,尽可能与原有围墙保持一致。 四、施工时间安排,雨天过后,计划七月十七日开始施工(供 热 管段停止供热后),预计施工期需要十天至十五天。 五、临时封挡:围墙修复前,临时用钢管、竹架板将倒塌地段进 行封墙,施工完成后拆除。
未来方舟项目工程管理部 2014 年 7 月 16 日
