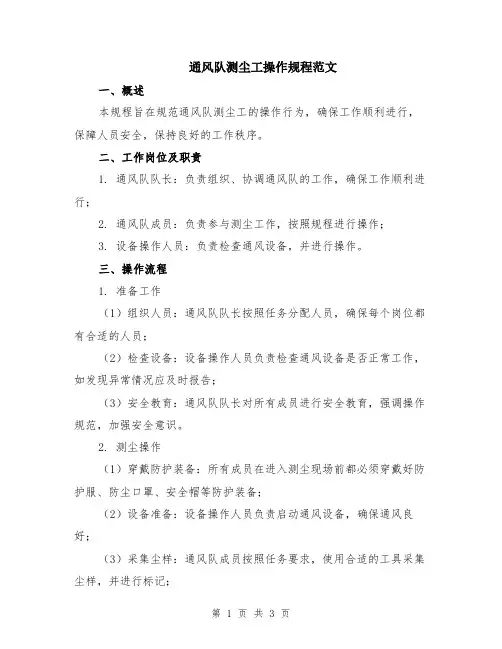

通风队测尘工操作规程范文一、概述本规程旨在规范通风队测尘工的操作行为,确保工作顺利进行,保障人员安全,保持良好的工作秩序。
二、工作岗位及职责1. 通风队队长:负责组织、协调通风队的工作,确保工作顺利进行;2. 通风队成员:负责参与测尘工作,按照规程进行操作;3. 设备操作人员:负责检查通风设备,并进行操作。
三、操作流程1. 准备工作(1)组织人员:通风队队长按照任务分配人员,确保每个岗位都有合适的人员;(2)检查设备:设备操作人员负责检查通风设备是否正常工作,如发现异常情况应及时报告;(3)安全教育:通风队队长对所有成员进行安全教育,强调操作规范,加强安全意识。
2. 测尘操作(1)穿戴防护装备:所有成员在进入测尘现场前都必须穿戴好防护服、防尘口罩、安全帽等防护装备;(2)设备准备:设备操作人员负责启动通风设备,确保通风良好;(3)采集尘样:通风队成员按照任务要求,使用合适的工具采集尘样,并进行标记;(4)数据记录:通风队成员要及时记录尘样采集的时间、地点、数量等相关信息,保证数据的准确性;(5)设备检查:设备操作人员要定期检查通风设备的运行情况,确保设备正常工作;(6)清洁工作:通风队成员要及时清理工作现场,保持环境整洁。
3. 安全措施(1)通风设备操作:设备操作人员在操作通风设备时,要严格按照操作手册进行操作,不得擅自更改设备设置;(2)防护措施:通风队成员在操作过程中,要始终佩戴好防护装备,并遵守相关安全规定,做好自我防护;(3)监测仪器使用:通风队成员在使用监测仪器时,要熟悉仪器操作方法,并注意仪器的正确使用和保养;(4)应急处理:如果发生紧急情况,通风队成员要迅速采取相应的应急措施,确保人员安全;(5)文明施工:通风队成员要遵守工地的相关规定,保持工地秩序,不得随意乱扔垃圾等。
四、操作规范1. 严格按照任务要求进行操作,不得擅自更改操作流程;2. 严格遵守安全操作规程,确保自身和他人的安全;3. 工作中要保持良好的职业操守,不得利用职务便利谋取私利;4. 严禁酗酒、吸烟等不良习惯,保持良好的工作状态;5. 遇到问题和困难要及时向上级汇报,不能隐瞒、掩盖。
煤矿通风队各工种岗位操作规程

煤矿通风队各工种岗位操作规程一、引言为了确保煤矿通风队的工作安全和有效进行,制定本岗位操作规程。
本规程适用于煤矿通风队中各个工种的岗位操作,旨在规范操作流程,保证人员的安全和作业的高效。
二、工种岗位分类及职责1. 通风安全员•负责监督通风队的通风安全工作;•检查通风设备的运行状况,及时发现并处理问题;•组织通风队员进行安全培训,提高员工的安全意识;•编写通风队的安全工作记录和通风设备的维护保养记录。
2. 通风工程师•负责煤矿通风系统的规划、设计和施工;•监督通风系统的建设过程,确保符合相关标准和要求;•协调与其他部门的沟通,提供专业的技术支持;•撰写工程验收报告和技术文件,进行项目的后期管理。
3. 通风风机操作员•负责通风风机设备的操作和维护;•按照通风系统的要求,调整风机的运行状态;•定期检查风机的工作状态,发现问题及时报修;•维护风机设备的清洁和整洁,确保其正常运行。
4. 管道安装维修工•负责通风管道的安装和维修;•根据通风系统的布局图,进行管道的安装和连接;•定期检查管道的密封性和连接状态,发现问题及时修复;•检查管道的清洁度,确保通风效果达标。
5. 监测员•负责监测煤矿内部空气质量和通风效果;•安装和维护空气质量检测仪器和监测设备;•定期对煤矿内部空气进行检测,确保安全达标;•根据检测结果提出改善通风效果的建议。
三、工作操作流程1. 通风安全员操作流程1.日常巡检通风设备,记录设备运行情况;2.定期对通风设备进行维护保养,确保设备安全可靠;3.组织通风安全会议,提高员工的安全意识;4.定期上报通风记录和安全工作报告。
2. 通风工程师操作流程1.参与通风系统的规划和设计,制定相关标准和要求;2.监督通风系统的施工过程,确保质量和进度;3.协调与相关部门的沟通,解决工程中的问题;4.编写工程验收报告和技术文件,进行项目后期管理。
3. 通风风机操作员操作流程1.根据通风需求调整风机的运行状态和参数;2.定期检查风机设备的工作状态,发现问题及时报修;3.维护风机设备的清洁和整洁,确保正常运行;4.配合通风监测人员的工作,提供必要的数据支持。
通风工:安全技术操作规程(15篇范文)

通风工:安全技术操作规程(15篇范文)第1篇通风工:安全技术操作规程通风工安全技术操作规程(1)操作用火时应清除周围易燃物,配足消防器材,应由专人看火和防火设施。
(2)下料所裁的铁皮边角余料,应随时清理并堆放指定地点,必须做到活完料净场地清。
(3)操作前应检查所用的工具,特别是锤柄与锤头的安装必须牢固可靠。
活扳手的控制螺栓失灵或活动钳口受力后打滑和歪料,不得使用。
(4)操作使用錾子剔法兰或剔墙眼应戴防护眼镜。
錾子毛刺应及时清理掉。
(5)在风管内操作铆法兰及腰箍冲眼时,管内操作人员应配合一致,里面的人面部必须避开冲孔。
(6)人力搬抬风管和设备时,必须注意路面上的孔、洞、沟、坑和其他障碍物。
通道上部有人施工,通过时应先停止作业,两人以上操作要统一指挥,互相呼应。
抬设备或风管时应轻起慢落,严禁任意抛扔。
往脚手架或操作平台搬运风管和设备时,不得超过脚手架或操作平台允许荷载。
在楼梯上抬运风管时,应步调一致,前后呼应,应避免跌倒或碰伤。
(7)搬抬铁板必须戴手套,并应用破布或其他物品垫好。
(8)安装使用的脚手架,使用前必须经检查验收,合格后方可使用。
非架子工不得任意拆改。
使用高凳或高梯作业,底部应有防滑措施并有人扶梯监护。
(9)楼板洞口安装风管时,在开启管子的预留洞口的钢筋网或安全防护盖板前应向总承包单位提出申请,办理洞口使用交接手续后,方可拆除。
操作完毕,应将预留洞口安全防护盖板恢复好,盖严盖牢。
(10)在斜坡屋面安装风管、风帽时,操作人员应系好安全带,并用索具将风管固定好,待安装完毕后方可拆除索具。
(11)吊顶内安装风管,必须在龙骨上铺设脚手架,两端必须固定,严禁在龙骨、顶板上行走。
(12)安装玻璃棉、消音及保温材料时,操作人员必须戴口罩、风帽、风镜、薄膜手套,穿丝绸料工作服。
作业完毕可洗热水澡冲净。
第2篇通风工检闭安全技术操作规程第1条必须持有效证件上岗。
第2条入井前带全所用工具仪器并保证完好。
第3条要熟练掌握矿井通风系统,对所负责的巡查区域要全面认真检查,发现隐患立即采取措施处理并汇报。
通风队各工种安全技术操作规程

通风队各工种安全技术操作规程一、通风设施工安全操作规程通风设施工负责矿井上下各种通风设施(风门、密团、风桥)的施工和维护。
为确保矿井通风系统的完好,设施工必须严格执行设施质量标准;为确保施工安全;必须严格按本规程操作。
(一)风门构筑(调节窗、门)1、永久性的(1)构筑风门(或调节窗)的位置,由通风队长或技术员确定。
(2)风门构筑必须按下列程序进行:①先加固风门位置前后的支架,做到风门前后5米内巷道支护良好,无空帮,无空顶,无杂物、积水和淤泥。
此时方可在构筑风门(或调节窗)的位置上拆棚、掏槽。
②清碴、铺底。
③下底梁立框,找准角度即固定牢稳。
④砌墙(予留电缆孔、管孔)。
有水沟的巷道,水沟翻水沟同时砌成;需要调节风窗时,墙砌到门框以上高度时,固定调节窗框.⑤墻砌好待砂浆凝固后方准挂门扇。
(3)拆棚掏槽:折棚必须要在完好支架的棚梁下用钎子撬,防止浮矸(煤)砸伤人:设专人观山:为防止片帮冒顶,可打临时点柱支撑。
掏槽要见硬底、硬帮、硬顶,尺寸要符合质量标准。
(4)下底梁立门框:清净浮碴,下底灰砂浆,砌墙基到轨枕水平时开始下底梁,定准倾角立门框。
门框要包边沿口、有衬垫,四周接触严密(以不透光为准,通车门底坎除外),门扇平整不漏风,门扇与门框不歪扭,在确认上下横木、立柱的方木面均在同一平面内(与门的接触面)时即固定牢稳,然后砌墙。
(5)砌墙钩缝:砌墙要按设计拉线施工.墻架要掏槽、见硬底、硬帮、硬顶,与煤岩接实。
墙架要用不燃材料建筑,严密不漏风(手触无感觉,耳听无声音)。
槽底必须铺一层灰砂浆,然后逐层上砌。
砌墙时,必须边砌边上灰砂浆,做到先上砂浆,后上砖石,块块面面砂浆饱满。
灰砂浆必须按比例配灰砂拌匀,加水翻透。
禁止在码好的砖面上撒干灰砂,再加水的错误做法。
墙面平整(1米长度内凸凹不大于10mm,料石勾缝除外),灰缝必须竖直横平,无裂缝(雷管脚线不能插入),无重缝、空缝。
封顶工作由里向外进行,与煤岩接实;充填砂浆必须捣实,最后勾缝,保证不漏风.班组长要把好封顶关。
通风队各工种岗位责任制模版

通风队各工种岗位责任制模版一、岗位概述岗位名称:通风队各工种岗位岗位职责:负责通风系统的安装、维修和保养工作,确保通风系统的正常运行。
二、工种分工及岗位职责1. 通风系统安装工岗位职责:- 根据施工图纸和设计要求,安装通风系统的管道、风机等设备;- 确保通风系统的安装符合相关技术规范和标准要求;- 完成通风系统的安装任务,并报告安装进度。
2. 通风系统维修工岗位职责:- 定期检查通风系统的工作状态,及时发现故障并进行维修;- 探查和定位通风系统故障原因,并恢复正常工作;- 结合维修记录,提出通风系统改进建议,并报告维修情况。
3. 通风系统保养工岗位职责:- 制定通风系统的保养计划,并按照计划进行保养工作;- 清洁通风系统的过滤器、风道等部件;- 检查通风系统的密封性和运行情况,进行调整和修复。
4. 通风系统质量检验工岗位职责:- 参与通风系统的安装质量检验,对安装过程和结果进行检查;- 根据相关检验标准和要求,进行通风系统的功能测试和性能评估;- 出具合格证书或检查报告,并将不合格情况报告给相关负责人。
5. 通风系统设计工岗位职责:- 根据客户需求和建筑要求,进行通风系统的设计;- 绘制通风系统的施工图纸,并提供设计方案和技术支持;- 参与施工现场的技术指导,确保通风系统的安装质量。
6. 通风系统工程管理工岗位职责:- 负责通风系统工程的组织、协调和管理工作;- 制定施工计划,并保证各项工作按时完成;- 调配施工人员和设备资源,确保施工进度和质量。
三、岗位要求1. 熟悉通风系统的原理和相关技术规范;2. 具备一定的机械和电气知识,并掌握相关工具和设备的操作方法;3. 具备一定的团队合作能力和沟通能力;4. 具备解决问题和处理突发事件的能力;5. 工作细致、严谨,认真负责。
四、工作流程1. 安装工:接收安装任务→ 阅读施工图纸并准备材料和工具→ 进行通风系统的安装工作→ 检查和测试安装结果→ 报告安装进度。
通风队各工种岗位责任制范本

通风队各工种岗位责任制范本一、岗位责任制概述通风队是负责通风系统维护和运行的专业队伍,在队伍内部的各个工种岗位中,每个员工都担负着不同的责任和任务。
岗位责任制的目的在于明确员工的职责范围和工作要求,建立起清晰的工作流程和责权关系,以增强工作效率和改善工作质量。
二、岗位责任制范本1. 通风工程师岗位责任制岗位职责:- 负责编制通风系统维护计划和运行方案;- 负责通风设备的检修和维护工作,并及时处理设备故障;- 进行通风系统的巡检和调试,确保系统正常运行;- 协助制定通风设备采购计划,并对供应商进行评估;- 对通风系统进行性能测试和质量检查,并提出改进建议。
2. 电气工程师岗位责任制岗位职责:- 负责通风系统的电气设备维护和安全操作;- 对通风设备的电气控制系统进行检修和维护;- 定期检查通风设备的电气线路,确保运行安全;- 协助制定通风设备的电气维护计划,并进行技术指导;- 参与通风设备的安装和调试工作,并提供技术支持。
3. 操作员岗位责任制岗位职责:- 负责通风设备的日常运行和检查,及时发现和处理问题;- 遵守操作规程,确保通风系统的正常运行和安全性;- 协助维修人员进行设备维护和故障处理;- 积极参与通风设备的使用培训和技能提升;- 提出设备使用和维护的改进建议,优化操作流程。
4. 维修工岗位责任制岗位职责:- 负责通风设备的维修工作,按照维修计划进行维护;- 对设备故障进行诊断和修复,确保设备正常运行;- 参与设备的安装和调试工作,并提供技术支持;- 维修记录的及时填写和整理,对设备故障原因进行分析;- 协助制定设备维修保养流程和操作规程。
5. 工程管理岗位责任制岗位职责:- 负责通风工程的管理和协调,确保施工进度和质量;- 制定施工计划和工作安排,并管理现场施工人员;- 协调与其他部门和供应商的合作,解决工程问题;- 审查施工图纸和设计方案,进行工程验收;- 提出工程改进和优化建议,提高施工效率。
通风木工岗位安全操作规程范文

通风木工岗位安全操作规程范文一、岗位背景通风木工岗位是指通过机械设备对木材进行车、铣、钻、锯等操作的人员。
二、岗位安全操作规程1.入岗前准备1.1.按照规定穿戴好工作服,并检查衣服是否整洁无毛刺。
1.2.佩戴好安全帽,确保佩戴稳固。
检查安全帽是否有撞击、压扁、倾斜等损坏情况,并及时更换。
1.3.戴好防护手套,确保手套无破损。
对于需要保持灵敏度的操作,可以选择适合的薄型手套。
1.4.佩戴好防护眼镜或面罩,防止眼部受到木屑等飞溅物的伤害。
1.5.确保操作区域的通风状况良好,避免因呼吸困难引发的危险。
2.操作过程中的安全操作规范2.1.准确使用机械设备。
在操作木工机械设备前,应先了解设备的使用方法和操作规程,如:打开、关闭、调节速度等。
2.2.保持良好的工作姿势。
保持直背、双脚平行站立,以减少可能的意外伤害。
2.3.避免过度疲劳。
应适时休息,避免过度疲劳引发意外事故。
2.4.操作前确认无异常状态。
在操作机械设备前,需仔细检查机械设备是否有异常状态,如:是否有破损、漏电、松动等问题。
2.5.操作过程中避免佩戴松散的衣物或饰品。
避免衣物或饰品被木材机械设备吸入,引发危险。
2.6.避免过度疲劳。
操作过程中注意休息,确保身体状况良好,避免因疲劳导致的意外伤害。
2.7.注意木材运送路径的清洁。
避免木材运送路径上有杂物,以免跌倒或绊倒。
2.8.恰当使用锯切工具。
在使用锯切工具时,应注意锯刀的方向和锯齿的状态,确保操作安全。
2.9.锯木时保持手指离开锯齿位置,防止被锯切工具误伤。
3.安全事故处理与报告3.1.在发生安全事故后,要立即查看事故发生原因,采取合适的急救措施,并及时上报相关人员。
3.2.在处理安全事故过程中,应注意保护自身安全,不进行不必要的冒险行为。
3.3.及时进行安全事故记录,包括事故发生的时间、地点、人员伤亡情况等,并上报相关部门。
3.4.参与安全事故的人员应如实提供事故发生时的情况,配合相关调查。
主扇风机工操作规程范文(二篇)

主扇风机工操作规程范文一、目的与适用范围本操作规程的目的在于确保主扇风机工在操作过程中能够科学合理、安全可靠地进行工作,保证人身安全和设备正常运行。
本操作规程适用于主扇风机工的日常操作工作。
二、操作前准备1. 主扇风机工必须具备相关岗位培训和操作证书。
2. 进入现场前,主扇风机工需要查看工作票,了解工作内容、注意事项和安全措施。
3. 检查所需工具、设备和个人防护装备是否完好,并确保能够正常使用。
4. 检查工作区域是否清洁整齐,无杂物和障碍物。
三、操作步骤1. 穿戴个人防护装备,包括安全帽、防滑鞋、耳塞、防护手套等。
2. 根据工作票要求,打开相关设备的电源开关并进行预热。
3. 检查主扇风机的外观是否完好,如有损坏或松动情况,及时报告并进行修理。
4. 检查供电线路和接线端子的接触是否良好,如有异常情况,立即停止操作并报告。
5. 根据工作要求调整主扇风机的转速和风量,确保符合工艺要求。
6. 在操作过程中,要随时观察主扇风机的运行情况,如有异常声音、振动或烟雾等情况,立即停止操作并报告。
7. 维护主扇风机的清洁,定期清理风叶和进气口,确保通风效果良好。
8. 操作完成后,关闭主扇风机的电源开关,并进行必要的检查和维护工作。
9. 根据工作票要求,填写相关操作记录,包括操作时间、操作人员、工作内容等。
四、安全注意事项1. 在操作主扇风机过程中,严禁离开岗位或长时间无人看管。
2. 操作过程中,严禁随意触摸电源线路和设备内部零部件,以免触电伤人。
3. 如遇停电或电器故障,应立即停止操作并报告相关责任人。
4. 操作过程中,严禁随意调整设备转速和风量,应按照工艺要求进行调整。
5. 禁止在主扇风机运行时,将手或其他物品伸入设备内部,以免发生意外事故。
6. 操作过程中,要随时留意设备是否正常运行,如有任何异常情况,应立即停止操作并报告。
五、紧急处理在发生紧急情况时,如设备损坏、火灾等,主扇风机工应立即启动紧急报警装置,并按照应急预案进行处理,确保人员安全和设备保护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
白云乌素煤矿通风队各工种工作流程通风队各工种工作流程为了使通风队各工种的操作实现规范化和标准化,提高工作效率和工程质量,做到“安排有标准、检查有依据、落实有规范、考核有力度、安全有保障”。
特制订通风队各工种的工作流程,工作标准,注意事项,考核办法。
具体内容如下:一、风筒工(一)工作流程参加班前会(每一名施工人员都必须参加班前会并进行签到)→当班工作安排(认真听取、学习、领会当班工作标准、施工规范和安全注意事项)→入井前备足工作所需工具、材料→各掘进迎头续接风筒(包括:迎头钢绞线是否到位;风筒距迎头的距离是否超过规定)→检查、维护各掘进巷道风筒、局扇处风筒供风状况(包括:风筒的平直度;有无破口、反接头;是否逢环必挂;编号是否齐全;局扇处风筒高压部位是否漏风;切换三通、弯头是否拐死弯。
)→清理回收剩余材料(回收的废旧材料和备用材料按指定地点分类码放、并挂牌管理)→工作汇报(包括:当班工作完成情况、下班需要解决的问题及需要的材料)→签退下班(完成领导临时安排的工作)(二)施工规范1、局部通风机的风筒必须安设在人行道的另一侧,吊挂必须平、直、稳、紧,做到逢环必挂,安装位置能避免车刮,炮崩。
风筒底部离巷道底板(轨面)不低于1.8m;有车辆通过时水平方向必须0.5m 以上的安全距离。
2、风筒之间接口严密。
胶质风筒要用双反压边接头,插接时要顺接,无反接头。
3、风筒接好后,搭接处要用连接器箍紧,严禁使用铁丝捆扎。
4、风筒的直径要保证一致,如果不一致,需要使用过渡节连接。
使用过渡节连接时应先大后小,不准花接。
5、风筒拐弯要缓慢,要设弯头或用负压风筒,不准拐死弯,接头要严密无漏风,破口要及时粘补(用同一颜色的风筒布)。
6、风筒必须采用抗静电、阻燃风筒;各掘进工作面的风筒必须进行编号管理,编号牌粘贴或喷涂在每一节风筒接头向里1m处。
7、风筒的吊挂建议用直径不低于8的钢绞线,统一规格的S钩,吊挂后挂钩必须闭合,防止风机开停时脱钩。
8、监督各掘进工作面迎头50m范围内风筒的使用和管理工作,发现不符合规定及标准时,立即向调度室汇报并通知当班队长。
9、及时延续风筒,保证风筒出风口距迎头的距离煤巷不大于5m、岩巷不大于8m。
(三)安全注意事项1、在运输巷道中吊挂风筒时,要设专人指挥来往车辆,做到安全施工。
2、工作过程中,随时检查巷道周围顶、底、帮的情况,防止片帮掉渣伤人。
3、在带式输送机、刮板输送机机道内施工时,必须先同输送机司机联系好,先停止输送机运转再进行作业,以保证作业安全。
4、登高作业时要设台架,工作时要站稳,高度超过2m时,作业人员要悬挂保险绳。
5、更换风筒时,不得随意停开局部通风机。
6、装卸风筒时应注意安全,防止巷道顶、底、帮部的铁丝划手、扎脚和碰伤眼睛。
7、安装、维护风筒工作完成后,通知分管队长,由分管队长进行检查,确保工作完成质量符合标准后,方可离开工作地点。
(四)考核办法1、现场检查发现1处反接头罚款10元;1个破口(长度超过5)罚款10元;一处接头漏风罚款20元;一处拐死弯罚款50元;一处风筒脱钩罚款10元;接头处没有双反压边的一处罚款20元。
2、风筒局部吊挂不平直的,一处罚款50元。
3、人为破坏风筒,导致风筒报废的,除按原价赔偿外,另罚责任人500元。
4、风筒距迎头距离超过5m(岩巷8m)且没按要求续接的,一次罚此掘进工作面当班班长50元。
5、以上前第1、2、3条没按要求整改或整改不及时的,每条罚通风队长20元。
二、密闭工(一)工作流程参加班前会(每一名施工人员都必须参加班前会并进行签到)→当班工作安排(认真听取、学习、领会当班工作标准、施工规范和安全注意事项)→检查施工地点是否安全(确认工作地点与安排的相符)→运料至施工地点(精确计算需用材料数量;码放整齐)→做好施工前的准备工作(掏槽深度和宽度是否符合标准;密闭是否实现“三断”)→开始施工(严格按操作规程和施工标准施工)→检查、维护各处密闭(密闭墙体是否脱落,是否漏风)→清理回收剩余材料(砖码放整齐、沙子装袋,水泥放到高处并做好防水、防潮工作,清理杂物并运走)→工作汇报(包括:当班工作完成情况、下班需要解决的问题及需要的材料)→签退下班(完成领导临时安排的工作)(二)施工规范1、位置的选择:应选择在动压影响小,围岩稳定,支护良好、巷道规整、无淋水、距巷道口4-5m的处,并要切断所有导电体(即实现“三断”)。
2、墙体用不燃性材料建筑(如砖、料石、混凝土浇筑、黄土、水泥、沙子等),墙体厚度不小于1m(1—1.2m),严密不漏风(手触无感觉、耳听无声音)。
3、墙体周边掏槽(砌碹巷道要破碹后掏槽),要见硬顶、硬帮、要与煤岩接实;砌闭前必须先把巷道顶底板处理平、两帮刷垂直,四周要抹不少于0.1m的裙边。
4、永久密闭:①双墙砌筑,两墙中间掏0.3m宽、0.2m深、四周一样的槽。
而且是见实帮、实顶、实底后再开凿槽。
黄土加厚0.2—0.3m夯实一次,中间充填0.5m宽黄土等。
墙体结构稳定严密,墙基与巷壁必须紧密结合成一体。
墙体平整抹面厚20(1m内凸凹不大于10,料石勾缝除外);无裂缝(雷管脚线不能插入)、重缝和空隙。
②观测孔和注浆孔安装在墙的中间距底板墙高的4/5处,其中注浆管闭内的出口必须在巷道的最高点。
两孔内安装长度不低于5m的钢管,其中观测孔内钢管直径为6分,墙外要加阀门;注浆孔内钢管直径为2吋,墙外留法兰盘,要用铁板封堵。
③如果墙内有水,必须在内墙的左下方抹0.5m高的面,再安装反水管或施工反水池。
④观测管和注浆管的阀门刷成红颜色。
5、临时密闭:木板密闭应采用鱼鳞式搭接,密闭面要用灰、泥满抹或勾缝,不漏风。
6、施工完毕后,设施现场周围的杂物清理干净。
沙子和其它小型杂物装袋并堆放在指定位置,砖码放整齐。
7、墙干后要进行刷白,裙边刷红边、编号并设台账进行管理。
8、闭外设栅栏、悬挂警示牌和密闭管理牌板,指定专人进行管理。
(三)安全注意事项1、严格执行“一工程、一措施”,禁止无措施施工。
2、施工过程中,瓦检员随时检查施工地点通风、瓦斯、氧气及其他有毒有害气体的浓度。
3、施工过程中,严格执行“敲帮问顶”制度,防止片帮、掉渣伤人。
4、搬运大砖时小心砸伤人员。
5、施工人员随身携带的小型材料和工具要拿稳,利刃工具装入护套。
6、严禁使用刮板输送机、带式输送机运送材料。
7、材料运到现场后,应放在预定地点,堆放整齐、牢稳,不得妨碍行人、运输和通风。
8、砌墙高度超过2m时,要搭设工作台,施工人员系好保险绳。
9、手镐掏槽时,应站在安全地点操作,前方不得站人,防止手镐伤人;用钎子掏槽,打锤人要照顾到周围人员,严防失手伤人;风镐掏槽时严禁人员站在风镐前方。
10、用砖或料石做临时架垛时,必须安全可靠。
脚手架上堆放密闭材料不得过多,正下方不得站人。
11、当砌到接近顶板要封顶时,必须随砌随拆,严防顶板冒落伤人,封顶前,要将顶板碎岩清除与顶帮接实。
12、密闭竣工后,通知通风科和当班队长组织验收,凡是不符合质量要求的,必须整改合格。
(四)考核办法1、无措施施工的,罚通风队技术员100元、通风队长50元。
2、有一处不符合标准的不予验收,并罚施工负责人50元、通风队长20元。
三、管路工(一)工作流程参加班前会(每一名施工人员都必须参加班前会并进行签到)→当班工作安排(认真听取、学习、领会当班工作标准、施工规范和安全注意事项)→入井前备足工作所需工具、材料→管路安装和续接各掘进头的管路(严格按操作规程施工)→检查维护井下防尘、压风管路(包括:管路吊挂平直度、接头是否有“跑、冒、滴、漏”现象并及时处理,)→清理回收剩余材料(工作中产生的杂物和材料等)→工作汇报(包括:当班工作完成情况、下班需要解决的问题及需要的材料)→签退下班(完成领导临时安排的工作)(二)施工规范1、接管路时,应按照从外向里的顺序,逐节接入。
2、管路的接头接口要拧紧,用法兰盘连接的管路必须加垫圈,做到不泄漏。
3、每300m安设截止阀,静压水管每50m安装一个三通阀门,压风管路每100m安设三通阀门,并进行挂牌、编号管理;各管路分支点安设支管和截止阀;阀门和快接头安装时要与顶底板垂直。
4、所有防尘设施必须安设牢固、不漏水,管路安装高度不低于1.5m,吊挂平直。
5、管路的颜色:防尘管路为绿色,排水管路为灰色,压风管路为黄色,瓦斯抽放管路为红颜色,注浆管路为蓝色。
6、管路要托架或用挂钩吊起,吊挂要平直,拐弯处设弯头,不拐急弯。
拆卸管路时,要2人托住管路、1人拧下螺丝。
7、在有电缆的巷道内敷设管路时,应尽量设在另一侧。
如条件不允许,必须与电缆敷设在同一侧时,管路敷设在电缆下方且应相距0.3m以上。
8、安装前详细检查管材、闸阀质量,进行试压试验,应无堵塞物,无漏洞,管盘完好。
9、施工完毕后设施现场周围的杂物清理干净。
(三)安全注意事项1、严格执行“一工程、一措施”,禁止无措施施工。
2、施工过程中,随时检查施工地点通风、瓦斯及氧气变化。
3、施工过程中,随时检查周围顶、底、帮的情况,防止片帮、掉渣伤人。
4、人员工作时必须相互协作、密切配合。
处理漏风、漏水时,严禁带压施工;需要停压风、防尘水时,严格按“停压风、防尘水管理制度”执行,停、送风、水时,必须先通知调度室,并做好记录。
5、在有车辆运输巷道施工时,应提前与运输部门取得联系,并严格执行机电运输的相关规定。
6、严格执行斜巷运输管理规定,并有防止管材脱落、刮帮和影响行人、通风设施的措施。
管材、物料运到现场后,应放在预定地点,堆放整齐、牢稳,不得妨碍行人、运输和通风。
7、在较高的位置施工时,要有牢固的脚手架并佩戴保险绳,防止摔伤或者管路砸伤,施工地点下方严禁站人。
8、当管路通过风门、风桥等设施时,管路要从墙的一角打孔并设套管通过,接好后用水泥封堵严密,管路不得影响风门的开关。
9、管路安装完成后,通知分管队长,由分管队长进行检查,确保工作完成质量符合标准后,方可离开工作地点。
(四)考核办法1、不符合标准的一律不予验收。
2、无措施施工的,罚通风队技术员100元、通风队长50元。
3、、过墙而没设套管或套管没封堵的,罚施工(维护)负责人20元、通风队长10元。
4、通风设施周围20m范围内杂物清理不彻底的罚施工(维护)负责人50元、通风队长20元。
四、防尘工(一)工作流程参加班前会(每一名施工人员都必须参加班前会并进行签到)→当班工作安排(认真听取、学习、领会当班工作标准、施工规范和安全注意事项)→入井前备足工作所需工具、材料→对需要冲刷的巷道进行防尘(冲刷巷道必须加喷雾头冲刷,严格按操作规程施工)→检查维护井下防尘设施、隔爆水棚和有关牌板的吊挂(包括:1、净化水幕:开关是否灵活、喷头是否通畅且雾化效果良好,软管是否连接,软管与水幕和阀门连接处是否有U型销)→清理回收剩余材料→工作汇报(包括:当班工作完成情况、下班需要解决的问题及需要的材料)→签退下班(完成领导临时安排的工作)(二)施工规范1、巷道冲刷①副斜井、行人斜井、回风大巷、轨道大巷每10天全面冲洗一次,每年至少刷白一次,并有记录可查。
