变电站安全文明施工策划一、施工背景和目标随着电网规模的不断扩大和电力需求的增加,变电站的建设和改造工作也日趋频繁。

然而,变电站的建设与运行存在着一定的安全风险,如高压电击、触电、火灾等。

为了确保变电站建设过程中的安全和施工质量,制定一套完善的变电站安全文明施工策划非常必要。

本次施工的目标是:确保变电站建设过程中的施工安全,保证施工人员的生命安全,保护环境,提高施工质量,加强现场管理,实现安全高效的施工。

二、安全管理措施(一)人员管理1. 合格施工人员的选拔与培训:合理安排施工人员,对施工人员进行必要的安全和技术培训。

2. 安全教育和警示:定期开展安全教育培训,提醒工人注意安全事项,并设置相关警示标语和标志。

3. 安全岗位设置:根据施工实际情况设置安全员、现场负责人等岗位,明确责任,确保安全管理的有效实施。

4. 安全检查和审查:定期进行现场安全检查,及时排除安全隐患,重点审查安全措施的有效性。

(二)施工现场环境管理1. 环境整治:对施工现场进行定期的环境整治,保持道路、场地的清洁、平整,防止杂物堆积和垃圾滋生。

2. 现场排水和防污染措施:设置合理的排水系统,防止因施工活动导致的水污染,提前制定应对突发环境事件的应急预案。

3. 设备检修和保养:定期对施工设备进行检修和保养,确保设备正常运行,防止设备故障导致的安全事故。

(三)安全技术措施1. 作业许可证制度:对施工人员进行许可制度管理,严格按照规定程序办理作业许可证,确保各类作业的安全可控。

2. 安全防护设施:根据施工实际情况设置必要的安全防护设施,如安全帽、安全绳等,确保施工人员的生命安全。

3. 电涌保护和防触电措施:加强对电源、电气设备的电涌保护和防触电措施,确保施工人员的安全。

4. 火灾防控措施:施工现场设置消防器材、灭火器,定期进行火灾排查,确保火灾的防控措施有效实施。

三、文明施工(一)现场秩序管理1. 施工现场整洁:及时清理施工场地的杂物、垃圾,保持施工现场的整洁。

外立面改造安全文明施工专项技术方案设计

外立面改造安全文明施工专项技术方案设计

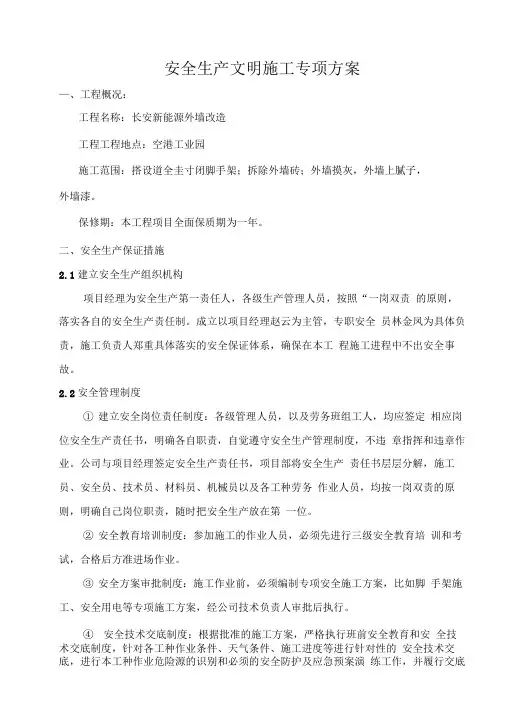

安全生产文明施工专项方案—、工程概况:工程名称:长安新能源外墙改造工程工程地点:空港工业园施工范围:搭设道全圭寸闭脚手架;拆除外墙砖;外墙摸灰,外墙上腻子,外墙漆。

保修期:本工程项目全面保质期为一年。

二、安全生产保证措施2.1建立安全生产组织机构项目经理为安全生产第一责任人,各级生产管理人员,按照“一岗双责的原则,落实各自的安全生产责任制。

成立以项目经理赵云为主管,专职安全员林金凤为具体负责,施工负责人郑重具体落实的安全保证体系,确保在本工程施工进程中不出安全事故。

2.2安全管理制度①建立安全岗位责任制度:各级管理人员,以及劳务班组工人,均应签定相应岗位安全生产责任书,明确各自职责,自觉遵守安全生产管理制度,不违章指挥和违章作业。

公司与项目经理签定安全生产责任书,项目部将安全生产责任书层层分解,施工员、安全员、技术员、材料员、机械员以及各工种劳务作业人员,均按一岗双责的原则,明确自己岗位职责,随时把安全生产放在第一位。

②安全教育培训制度:参加施工的作业人员,必须先进行三级安全教育培训和考试,合格后方准进场作业。

③安全方案审批制度:施工作业前,必须编制专项安全施工方案,比如脚手架施工、安全用电等专项施工方案,经公司技术负责人审批后执行。

④安全技术交底制度:根据批准的施工方案,严格执行班前安全教育和安全技术交底制度,针对各工种作业条件、天气条件、施工进度等进行针对性的安全技术交底,进行本工种作业危险源的识别和必须的安全防护及应急预案演练工作,并履行交底和被交底人的签字手续。

⑤建立安全操作规程:针对各工种作业,编制安全操作规程,安全操作规程粘贴上墙。

各工种工人施工作业时严格按操作规程作业,杜绝违章指挥和违章作业现象发生。

⑥特种作业持证上岗制度:严格按照国家有关安全生产的规定,特种作业人员必须持证上岗。

⑦定期安全检查制度:建立定期安全检查制度,每月至少一次对施工现场安全生产情况进行拉网式安全隐患排查工作,按照《JGJ59-2011》要求,对施工现场安全施工情况进行综合评定,对发现的安全隐患,按照“三定”的原则, 定时间、定整改措施和整改责任人、定检查验收,将安全隐患消除在萌芽状态。

高层建筑安全文明施工方案实例

高层建筑安全文明施工方案实例

高层建筑安全文明施工方案实例高层建筑安全文明施工方案实例一、本工程安全管理方案編制依据;《中华人民共和国安全生产法》《全生产管理规范》《建筑施工安全检查标准》JGJ59-xx《施工新车临时用电安全技术规范》JGJ46-88《建筑机械使用安全规范JGJ33-2001、J119-2001》《建筑施工高空作业安全技术规范》JGJ80-91《筑工程施工现场供电用电安全规范GB50194-93》《塔式起重机安全规范》GB5144-93《建筑施工扣件式钢管脚手架安全规范》JGJ130-2001《重庆市建筑供电文明施工标准》(渝建发【2000】39号)本企业《安全生产责任制、安全生产管理等制度》二、工程概况1、本工程为滨江D、E组团工程,位于滨江路段E13-5-1/03(1)、E13-5-1/02地块;2、本工程总用地面积:38366㎡,总建筑面积:131512、15㎡,其中地下:26242、78㎡,地上105265、37㎡,建筑基底面积:10745、78㎡,;3、D组团分为D1~D7共七栋:为18F+1F的二类高层住宅楼;E组团分为E1~E4共四栋,共七个单元,E组团的负一、二层为吊层,是商业用房中,上部为5层/4+1层/5+1层的住宅。

4、建筑结构形式为部分框支剪力墙结构,建筑结构类别为丙类,使用年限50年,抗震设防烈度为六度;5、防火设计的建筑分类为二类,其耐火等级为地上二级,地下一级;6、建设单位为置业有限公司,设计单位为建筑工程设计有限公司,监理单位为重庆工程监理有限公司,施工单位为重庆建筑工程有限公司。

7、本工程各工种交叉作业较多,施工几点设备较多,因此安全施工用电、施工设备安全尤为重要。

为确保人员的人身安全和生产设备、工程建设的安全,特制定以下具体安全措施。

三、现场布置1、施工现场1、1施工现场滨江路砖砌围墙,门柱为620620,砖柱高度3、6米,大门采用方管贴白铁皮,门上做“灯塔建筑”字样,门柱左边贴“实行科学管理”右边贴“创建精品工程’,围墙左边挂五牌二图,右边挂重庆灯塔建筑工程有限公司,围墙内设门卫、临时道路、料场全部条用C25混凝土硬化、场内悬挂醒目的标语、标牌、门内设洗车槽、冲洗设施、车辆冲洗干净后方能出场,禁止带泥上路。

安全文明施工方案(范本)

安全文明施工方案(范本)

安全文明施工方案(范本)安全文明施工方案编制:审核:批准:编制日期:年月日目录一、工程概况----------------------------------------------------------------------4二、工程项目安全和文明施工管理机构-------------------------------------4三、工程项目安全生产责任--------------------------------------------------- 4四、工程施工安全文明生产管理制度---------------------------------------7 (一)安全生产管理--------------------------------------------------------------7 (二)施工现场安全文明管理制度--------------------------------------------7 (三)施工机具使用规定--------------------------------------------------------8 (四)安全用电规定--------------------------------------------------------------8 (五)安全用火规定--------------------------------------------------------------10 (六)高处作业规定--------------------------------------------------------------10 (七)安全教育及技术培训规定-----------------------------------------------11 (八)恶劣天气条件下施工规定-----------------------------------------------12 (九)安全施工定期检查规定--------------------------------------------------12 (十)事故报告处理规定--------------------------------------------------------13 (十一)安全生产奖罚规定----------------------------------------------------13 (十二)现场文明施工规定----------------------------------------------------15 五、施工安全操作规定和技术措施-------------------------------------------16 (一)电焊和气焊(割)作业---------------------------------------------------16 (二)电动钢丝刷除锈作业------------------------------------------------------16 (三)防腐作业---------------------------------------------------------------------17 (四)砂轮切割作业---------------------------------------------------------------17(五)套丝作业---------------------------------------------------------------------17 (六)管道敷设作业-------------------------------------------------------------18 (七)土方开挖作业-------------------------------------------------------------18 (八)吊装作业-------------------------------------------------------------------19 (九)吊篮作业-------------------------------------------------------------------20 六、施工现场安全纪律----------------------------------------------------------22一、工程概况:1、工程名称:2、工程地点:3、工程简介:4、工期:二、工程项目安全和文明施工管理机构:项目经理技术负责人质检员安全员材料员施工员三、工程项目安全生产责任:(一)项目经理:1、该工程项目安全生产负责人,对安全生产负领导责任。

安全生产文明施工组织设计方案

安全生产文明施工组织设计方案

安全生产文明施工组织设计一、工程概况:1.1 工程名称:青川竹园至乔庄天然气管道建设工程1.2 建设单位:广元市天然气公司1.3 设计单位:重庆市川东燃气工程设计研究院成都分院1.4 监理单位:四川华宇工程监理有限公司1.5 施工单位:陕西建工集团设备安装工程有限公司1.6 工程概况:青川竹园至乔庄天然气管道建设工程,管线全长约56.36KM,管件材料为L245NB无缝钢管。

其中黄沙坝-碑垭管线为168.3x6.3、线路长7.57KM,碑垭-黄坪管线为114.3x5.6、线路长48.81KM,设计压力4.0MPa。

其中穿越大型河流清江河1次、中型河流3次、小型河流21次、干沟6次、冲沟1次、王家窝泥石流穿越1次、非活动性断裂带穿越9次、穿越宝成铁路1次、穿越碎石路面16次、穿越机耕道10次、穿越沥青公路4次、穿越水泥路面9次、穿越土路6次、县道穿越10次。

修筑凉水配气站1座,征地面积1870平方米。

修筑黄沙坝配气站1座征地面积3623平方米。

修筑碑垭配气站1座,征地面积1502平方米。

修筑马鹿分输截断阀室1座。

二、工程目标:2.1 工期目标:确保本工程按合同工期竣工移交。

2.2 工程质量:确保达合格工程2.3 文明施工目标:文明施工2.4 安全目标:确保安全生产无事故三、项目经理部成员:四、安全保证体系:1、成立以项目经理为首的安全文明施工领导小组,具体安排如下:组长(项目经理):刘志常副组长(技术负责人):李荣军组员:李松、马伟伟、张小琳、宋建鑫、张莉五、现场临时设施规划方案:1、现场用地布置(1)根据现场实际情况,我们考虑在拟建本工程各配气站工程搭建施工办公用房;搭建间宿舍房及食堂、厕所,解决工人住宿。

材料仓库及水泥间、配电间、门卫、厕所对应设置。

(2)职工食堂、卫生间等临设用标准砖砌筑,食堂按卫生要求设置洗涤池、冲洗池及消毒池,并设生熟冰柜、生熟菜分开储存,食堂工作人员定期健康检查。

(3)由于生活区比较集中,便于进行封闭式管理,生活区内设专用厕所、垃圾房,实行门前三包负责制,建立内部管理制度,形成良好的作息行为规范。

安全文明施工范例

安全文明施工范例

安全文明施工范例一、项目背景随着城市建设的不断推进,施工项目日益增多。

为确保施工过程的安全与文明,提高施工质量,我们制定并实施了以下安全文明施工范例。

二、安全施工措施1. 施工现场管理:施工现场实行封闭管理,设置明显的施工区域警示标识。

严禁非施工人员进入施工区域,确保施工现场安全。

2. 安全防护设施:为施工人员配备齐全的安全防护用品,如安全帽、安全带、防护眼镜等。

同时,在高空作业、深坑作业等危险区域设置安全网、防护栏杆等设施。

3. 施工机械设备管理:所有施工机械设备定期进行安全检查和维护保养,确保设备性能良好。

操作人员需经过专业培训,持证上岗。

4. 消防安全:施工现场配备足够的消防器材,并定期检查更新。

制定消防应急预案,组织消防演练,增强施工人员的消防安全意识。

三、文明施工措施1. 环境保护:施工现场采取降尘、降噪、减排等措施,减少对环境的影响。

废弃物分类存放,定期清理,确保施工现场整洁。

2. 施工时间安排:合理安排施工时间,避免夜间施工扰民。

确需夜间施工时,提前向相关部门申请,并告知周边居民。

3. 施工人员管理:对施工人员进行文明施工教育,增强其文明施工意识。

施工期间,施工人员需遵守社会公德,尊重当地风俗习惯。

4. 与周边居民沟通:建立与周边居民的沟通机制,及时解答居民疑问,处理居民投诉。

通过座谈会、公示栏等形式,增进居民对施工项目的了解和支持。

四、实施效果自实施安全文明施工范例以来,我们取得了显著成效。

施工现场安全事故率大幅降低,施工质量得到明显提升。

同时,与周边居民的关系更加和谐,为公司的长远发展奠定了良好基础。

五、总结与展望通过实施安全文明施工范例,我们深刻认识到安全与文明施工的重要性。

在今后的工作中,我们将继续加强施工现场的安全管理,增强施工人员的安全意识,确保每一个施工项目都能安全、文明、高效地完成。

同时,我们也将不断总结经验,持续改进和优化施工范例,为推动行业的安全文明施工做出更大的贡献。

某沼气发电工程安全文明施工策划范文(二篇)

某沼气发电工程安全文明施工策划范文(二篇)

某沼气发电工程安全文明施工策划范文沼气发电工程的安全文明施工策划一、引言沼气发电工程是利用沼气发电的项目,由于其特殊的工作环境和较高的安全风险,它需要进行科学合理的安全文明施工策划。

本文将从施工前期准备、施工现场管理、危险源控制等方面进行详细阐述,以确保沼气发电工程的安全施工。

二、施工前期准备沼气发电工程的施工前期准备是保证安全文明施工的基础,包括项目资料准备、施工人员培训等方面。

1.项目资料准备在施工前期,应对沼气发电工程的项目资料进行详细的准备和整理。

包括:工程规划、设计图纸、施工方案、安全管理规定等。

这些资料是施工过程中必须参考的重要文件,对施工的各个环节有指导和约束作用。

2.施工人员培训为确保施工人员具备足够的专业知识和操作技能,施工前期应进行相关培训。

培训包括:安全操作规程、紧急救援措施等。

施工人员必须熟悉沼气发电工程的施工流程、安全措施和注意事项,以便提高施工过程中的安全性。

三、施工现场管理施工现场管理是沼气发电工程安全文明施工的重要环节,包括现场布置、人员配备、作业程序等。

1.现场布置在施工现场布置上,要合理规划各种设备和物料的摆放,确保施工现场整齐有序。

特别是在危险源附近和易燃易爆区域,必须严格控制现场布置,确保设备间距、通道畅通,避免发生事故。

2.人员配备根据施工现场的实际情况,合理配置施工人员,并明确各自的职责和任务。

施工现场应有足够的安全人员,负责现场监督和安全巡查,及时发现和处理安全隐患。

3.作业程序明确沼气发电工程的施工作业程序,制定详细的工作计划和操作规程。

在施工中严格按照作业程序进行操作,做到统一调度、有序施工,有效避免危险事件的发生。

四、危险源控制沼气发电工程存在诸多危险源,严格控制和管理这些危险源是保证施工安全的关键。

1.电气危险沼气发电工程涉及较多的电气设备,电气危险性较大。

针对电气危险,要求施工人员必须持有相关电工资格证,且在施工现场严格遵循安全用电规定,确保电气设备安全运行。

安全文明施工方案范文

安全文明施工方案范文

安全文明施工方案范文为了确保施工过程中的安全和文明,我们制定了以下方案:1、施工现场的安全防护:在施工现场设置围挡,划定施工区域,并配备明显的警告标志,以确保施工现场不会被非施工人员和行人误入。

同时,设置安全通道和逃生通道,并在需要的地方设置防护网和安全标识,以预防可能的危险并提醒施工人员注意安全。

2、安全教育和培训:组织施工人员进行安全教育和培训,包括但不限于使用安全设备和器具、作业操作规范、危险源识别和应对等知识的学习。

确保施工人员了解并遵守相关的安全规章制度,提高他们的安全意识和技能。

3、施工现场的消防设施:设置消防器材和设备,如灭火器、消防栓等,并定期检查和维护,以应对火灾等突发事件。

同时,保持施工现场的通风良好,防止有害气体积聚,保证施工人员的健康和安全。

4、施工物料的管理:对施工现场使用的物料进行分类、存放和管理,确保其安全和整洁。

严禁在施工现场存放易燃、易爆、有毒和有害的物质,防止发生火灾和其他危险。

5、施工工具和设备的使用:检查和维护施工工具和设备,确保其安全可靠,并针对特殊工种和特殊作业提供相应的个人防护装备,如安全帽、防护眼镜、耳塞等,保护施工人员的安全。

6、施工排水和环保措施:合理安排施工排水,防止水浸和积水,确保施工现场的安全。

同时,减少施工产生的噪音、粉尘等污染物的排放,确保施工过程对周边环境的影响最小化。

7、工地行为准则和文明施工:制定施工人员的行为准则,要求施工人员遵守交通规则、文明施工、不乱扔垃圾等,保持工地整洁和良好的素质形象。

同时,设置相应的文明施工牌示,提醒施工人员文明施工的重要性。

通过以上的安全文明施工方案,我们将全面提升施工现场的安全和文明程度,并确保施工过程中的顺利进行,以最大程度地保护施工人员和周边环境的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安全文明施工组织设计一、工程概况:xxxxxxx施工现场“三通一平”工作已基本就绪,施工场地± 0.00 相当于珠江高程 3.01m ,现场地标高为珠江高程 2.60m, 外地面已做硬底化。

二、现场管理安全措施1 、施工现场实行封闭式管理,在征地线围连续砌筑180 围墙,高2 米,并保证围墙牢固整齐;设立门卫及门卫制度,进入施工现场必须戴好安全帽及佩带工作证。

2、现场挂设安全标志布置总平面图,并按安全标志布置总平面图设置安全标志。

3、材料和设施堆放在围墙,且离开围墙与生活设施分隔分类堆放整齐,标识清楚,散料砌池围筑,杆料立杆设栏块料起堆叠放,堆放高度不高于 2 米。

4、现场电动机械必须接地、接零,一机一闸一漏电,开关必须有箱有锁中途停电或下班时,必须关闸断源,关箱加锁;电动机械出故障,必须断电源,停机修理,不准在运行中排障,机械更不准带病运行;非经安排操作机电的人员不准擅自乱动一切机电设备。

5、二层以上的建筑物须支搭安全网,在施工中保证安全网完整有效,受力均匀;加强对建筑物楼层临边、框架结构梁边、施工作业层柱子边等的防护管理,搭设防护栏。

6、现场安全措施如安全网、洞口盖板、护栏、各种限制保险装置等都必须齐全有效,不得擅自拆除或移动,因施工需要确实需移动时,须经过工地负责人同意,并需采取相应临时安全措施。

7、现场加工机械使用需注意:机械传动部位必须有防护罩;介机、刨机操作人员不能对正刨碟转动向站立,并不能用手送料到机械工作部位;8 、施工前编制用电施工案,用电线路架空 5 米沿场地围布置。

9 、建筑物清除的垃圾渣土,要通过临时搭设的竖井或采取其他措施稳妥下卸,禁从门窗响外抛掷。

三、施工安全准备1、确定目标:坚决做到文明施工、安全第一,杜绝死亡及重伤事故,年安全事故频率控制在24 %。

以。

2 、分解目标:制定统一安全生产指标、文明施工指标、伤亡事故控制指标。

3 、责任的确立:按建委的责任制度,确定安全责任制、文明施工责任、防火小组责任。

4 、制定各阶段施工案。

5、制定各工种及工具的各种操作规程。

6、建立安全制度、安全检查制度、安全教育制度、工地班前活动制度、工伤事故制度、文明施工检查制度。

7、制定安全标志平面图。

四、安全生产1 、建立安全生产责任制,并作具体化签证及文字化a 生产责任制由公司制度制定,并由公司质安部审批。

b 生产责任制:分为项目经理生产责任制、工长生产责任制、质安员生产责任制、班组长生产责任制、工人生产责任制、特殊工种生产责任制、防火小组责任制、文明施工责任制。

2、签订合同a 由施工队与各班组长直接签订合同b 合同容:应包括甲、乙双的责任、工人进入工地应做安全生产、文明施工、伤亡率、安全施工检查、文明施工检查的标准,进入工地现场应遵守的安全规章制度及法规、技术交底。

安全生产指标、奖罚制度等。

c 注明合同有效日期,甲、乙双经办人签证。

d 设立安全生产指标。

3、制定各项工种、工具的安全操作规程及管理制度a 工种操作分别为钢筋、模板、砼、砌砖,一般抹灰架子工、油漆涂料及特殊工程的操作规程。

b 工具操作规程为:钢筋机械、锯木机、振动棒、砂浆机等工具的操作规程。

c 安全操作规程的制度:参加人员应为工人、施工员、质安员、项目经理。

工具操作规程应由工人、施工员、质安员、机电工、项目经理制定。

操作规程应参考工程报建时的操作规程标准及工地的因素制定,并将操作规程打印好,贴在工地的显眼处。

4、目标管理a 项目安全管理目标的分解:应分解成伤亡控制指标、安全达标目标、文明施工达标目标。

b 责任目标考核办法:考核的容和标准及考核办法,考核的奖罚措施。

c 考核的部门:由同一等检查单位的部门考核。

5、施工组织设计施工组织设计案安全部分应具备以下容:施工安全措施、用电安全措施、防火安全措施。

五、分部(分项)安全交底(一)基础工程施工安全1、静压桩施工(1)格按照设计图纸,图纸绘审后,要及时更改通知等对甲提供的轴线,桩位进行复核,并经建设单位及监理复核无误后才能施工。

(2)施工作业前检查桩机各部位连接是否牢固,液压系统的零件接头有无破损;格遵守《地基与基础施工及验收规》中的有关条款;压桩应配足额定的重量。

(3)按照施工顺序连续施工,格认真做好压桩记录,避免漏桩现象。

(4)电工要经常检查导线的绝缘是否可靠。

是否漏电。

(5)施工作业时,非工作人员须离桩机动10M 以外,桩机组人员禁站立在起重机臂下,非机室操作人员不得随便进入机室。

(6)桩段在起吊前应检查索具及吊机绳有无断股现象,如发生超过1m 者,应立即更换,查看,捆绑桩是否牢固,以防止意外事故发生;起重机的吊桩和卸桩时,桩机禁行走和调整。

(7)压桩过程中,若遇到特殊情况(如压力读数值突变、桩身重倾斜,桩尖遇到障碍物,应立即反映给技术员,并会同甲和设计单位进行研究解决。

(8)桩施压最后终止时,须符合下列条件:1)桩身完整,压力达到设计要求。

2)若桩头破坏,凿平修复后,再复压达到设计要求。

(9)各岗位人员要相互照应,明确岗位责任,提高安全观念。

下班后对设备进行复检,放置好各种工具,防护用品,确保下一道作业正常施工。

2、土开挖由于基坑开挖较浅,工程地质条件(浅部土层)较好,根据土质条件加上四净空位置较大,从施工可行,经济合理,节省工期的原则,本基坑拟采用人工放坡开挖的施工案。

但据了解,由于基坑南、西边建筑物离基坑较近,地下有管线及交通要道,局部土质相对较差,施工过程可能会出现流泥、涌砂等现象,危及地下建(构)筑物或道路的安全,视情况采用打木桩,堆砂袋或采用花管打入式水泥灌浆等加固措施。

(二)钢筋工程施工安全1、钢筋绑扎(1) 绑扎梁、柱,必须在有外防护架的条件下进行,外防护架高度不低于作业面 1.2m ,无临边防护不系安全带不得从事临边钢筋绑扎作业。

(2) 绑扎、安装楼板前,应检查模板、脚手架是否稳固,绑扎梁、柱,高度超过 2.7m ,必须搭正式操作架和挂安全网。

(3) 在绑扎的平面钢筋上,不准踩踏行走。

(4) 在搬运及安装钢筋时,防止碰触电线。

(5) 绑扎基础钢筋时按规定摆放支架或马凳架起上部钢筋,不得任意减少;绑扎主柱、墙体、钢筋不得站在钢筋前架上操作和攀登骨架上下,柱筋在4m 以上时,应搭设工作台,柱、墙、梁、骨架应用临时支撑拉牢,以防倾倒。

2、钢筋加工(1) 工地设加工场地,因此对加工机械如切断机、除锈机、调直机、弯曲机等,必须进行安全操作和安全技术交底。

安全技术交底由钢筋场工长进行。

(2) 钢筋加工场地外围做好围护工作,非施工人员不得入。

成型时要有专人操作,钢筋调直时人员不得随意穿越。

加工现场搬运钢筋注意围人员安全,钢筋分类码放整齐。

(3) 钢材、半成品等应按规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明灯具必须加网罩。

距电气开关或配电箱不少于800mm 。

(4) 钢筋加工及钢筋堆放场地必须使用保护电闸箱及控制柜,电气开关柜和焊接设备操作地面应铺设橡胶板或其他绝缘材料。

(5) 随机电源开关灵敏,漏电保安器完好。

安全防护装置必须完整有效。

(6) 拉直钢筋,卡头要卡牢,地锚要结实牢固,拉筋沿线2m 区域禁止行人。

(7) 展开盘圆钢筋要一头卡牢,防止回弹,切断时要先用脚踩紧,禁止行人。

人工绞磨拉直,不难用胸、肚接触推杠,并缓慢松懈,不得一次松开。

(8) 人工断料,工具必须牢固。

打锤要站成斜角,注意扔锤区域的人和物体。

切断小于30cm 的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩,各部分螺栓必须紧固,不得松动,作业按“十字”作业法操作。

(9) 工具夹具不得有开焊和裂纹。

盘条钢筋应放在盘条架上进行,盘条架应安放稳固,转动灵活。

(10) 钢筋加工、搬运时,应防止钢筋崩、弹、甩动造成碰伤烫伤和触电事故。

(11) 禁用钢筋触动电气开关,钢筋头、铁锈皮应随时清除,集中堆放,清扫工作场地时,电气设备不得受潮。

(三)模板工程施工安全1、进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。

2、经医生检查认为不适宜高空作业的人员,不得进行高空作业。

3、工作前应先检查使用的工具是否牢固,板手等工具必须用绳链系挂在身上,钉子必须放在工具袋,以免掉落伤人,工作时要思想集中,防止钉子扎脚和空中滑落。

4 、安装与拆除sm 以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。

5、不得在脚手架上堆放大批模板等材料。

6、支撑、牵杠等不得搭在门窗框和脚手架上。

通路中间的斜撑、拉杆等应设在 1. 8m 高以上。

7、支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。

拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。

8、模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的顶留洞,应在模板拆除后即将洞口盖好。

10 、拆除模板一般用长撬棒,人不站在正在拆除的模板上,在拆除楼板模板时,要注意整块模板掉下,尤其是用定型模板做平台模板时,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。

12 、高空作业要搭设脚手架或操作台,上、下要使用梯子,不站立在墙上工作;不准站在大梁底模上行走。

操作人员禁穿硬底鞋及高跟鞋作业。

13 、装拆模板时,作业人员要站立在安全地点进行操作,防止上下在同一垂直面工作;操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。

14 、拆模必须一次性拆清,不得留下无撑模板。

拆下的模板要及时清理,堆放整齐。

15 、拆除的钢模作平台底模时,不得一次将顶撑全部拆除,应分批拆下顶撑,然后按顺序拆下搁栅、底模,以免发生钢模在自重荷载下一次性大面积脱落。

16 、模板顶撑排列必须符合施工荷载要求,尤其遇地下室吊装,地下室顶模板,支撑还另需考虑大型机械行走因素,每平米支撑数,必须根据载荷要求。

17 、拆模时,临时脚手架必须牢固,不得用拆下的模板作脚手板。

脚手板搁置必须牢固平整,不得有空头板,以防踏空坠落。

混凝土土板上的预留,应在施工组织设计时就作技术交底(预设钢筋网架),以免操作人员从中坠落。

(四)脚手架搭设拆除工程施工安全1、搭设作业(1)搭设金属扣件双排脚手架,必须格按《建筑安装安全技术规程》、市建工局关于《高层建筑双排钢管脚手架施工规定》和施工组织设计的要求进行设计和搭设。

(2)搭设前应格进行钢管的筛选,凡重锈蚀、薄壁。

重弯曲及裂变的杆件不宜采用。

(3)重锈蚀、变形、,螺栓螺纹已损坏的扣件不宜采用。

(4)脚手架的基础除按规定设置外,必须做好排水外理。

(5)钢管脚手架座立于槽钢上的,必须有地杆连接保护普通脚手架立杆必须设底座保护。

(6)不宜采用承插式钢管做底步立杆交错之用。

(7)所有扣件紧固力矩,应达到4—5kg ?m 。

(8)同一立面的小横杆,应对等交错设置,同时立杆上下对直。
