工程量清单编制的依据和程序

合集下载

工程量清单编制

工程量清单编制

工程量清单编制工程量清单编制是工程项目中非常重要的环节,它是根据工程设计文件中的工程项目划的定点工程量表,根据工程施工特点以及材料与设备的消耗情况,分析计算出工程量,并按照合理、科学的方法进行编制。

下面,我们就来详细介绍一下工程量清单编制的相关内容。

首先,工程量清单编制的目的是为了明确工程项目的具体工作量以及所需的材料和设备。

通过编制清单,我们可以详细了解到每项工作的工程量,并合理安排工作进度和物资调配,从而保证工程项目的顺利进行。

其次,工程量清单的编制需要遵循一定的原则和步骤。

首先要根据工程设计文件中的工程项目划分情况,按照结构、装饰、机电等不同专业进行分类,并进一步细分工程项目。

然后根据施工特点和工艺要求,合理计算出每项工程在特定条件下的工程量。

在计算工程量时,要考虑各种因素的影响,如施工工艺、材料损耗、设备运行时长等,力求做到准确无误。

最后,根据项目的需要,编制出完整的工程量清单,并注明单位工程的工程量。

在工程量清单编制的过程中,还应注意以下几个问题。

首先是清单的编写格式。

清单应该采用规范的格式,清晰明了,方便施工单位进行查阅和使用。

其次是清单的编制方式。

传统的编制方式是采用手工编制,但随着计算机技术的发展,目前已经普遍采用计算机辅助编制,提高工作效率和准确度。

再次是清单的审核。

清单在编制完成后,需要经过专业人员的审核,确保清单的准确性和完整性。

最后是清单的更新维护。

在工程实施过程中,随着工作进展和实际情况的变化,工程量清单需要及时进行更新和维护,以保持其准确性。

工程量清单编制对于工程项目的顺利进行至关重要。

只有通过正确的编制,才能明确各项工作的工程量和所需材料与设备,有针对性地安排工作进度和物资调配。

而这些又是工程项目能否按时完成和质量是否达标的关键因素。

总之,工程量清单编制是工程项目中不可或缺的一环。

它为工程项目的顺利进行提供了重要的参考依据,同时也是控制工程成本和保证工程质量的重要手段。

工程量清单编制方案

工程量清单编制方案

工程量清单编制方案一、概述工程量清单是指对工程项目的所有工作内容进行详细细化、分类、计量和计价的清单,对工程项目的成本控制和工程管理具有重要意义。

本文档旨在介绍工程量清单的编制方案,包括编制的目的、方法和步骤,以及相关注意事项。

二、编制目的工程量清单的编制旨在实现以下目的:1. 确定工程项目的所有工作内容,包括材料、设备、人工等方面;2. 统计和评估工程项目的成本,为合理控制预算提供依据;3. 为工程项目的设计、施工和验收提供准确的数据支持;4. 便于对工程项目进行工期计划、进度跟踪和资源调配。

三、编制方法工程量清单的编制方法主要有以下几种:1. 根据建设单位提供的设计文件和相关资料,依据工程项目的特点,采用逐级分项的方式编制工程量清单;2. 参考相关技术规范和标准,结合实际情况,进行分类编制;3. 利用计算机辅助设计软件进行自动化编制。

四、编制步骤工程量清单的编制步骤主要包括以下几个环节:1. 收集资料:建设单位提供的设计文件和相关资料是编制工程量清单的基础,需认真收集并确保准确性。

2. 组织研究:根据工程项目的特点,组织专业技术人员进行研究,明确项目的工作内容和量化指标。

3. 分类编制:根据工程项目的不同阶段、不同专业和不同部位,进行分类编制,确保清单的全面性和准确性。

4. 标准化处理:参考相关的技术规范和标准,对工程量清单中的单位和计价进行标准化处理,便于成本评估和比较分析。

5. 审核修订:由专业人员进行清单的审核,确保清单的合理性和准确性,并进行必要的修订和完善。

6. 输出文档:完成工程量清单编制后,将其整理归档,并按照建设单位的要求输出相关文档。

五、注意事项在工程量清单的编制过程中,需要注意以下几点:1. 确保准确性:收集资料时要认真核对,避免出现错误或遗漏。

2. 统一标准:在进行分类编制和计量计价时,要遵循统一的技术规范和标准,便于数据的比较和分析。

3. 涉及部门配合:工程量清单的编制需要与设计、施工和验收等相关部门进行密切合作,确保数据的准确性和完整性。

工程量清单编制依据

工程量清单编制依据

工程量清单编制依据
工程量清单的编制依据主要有以下几个方面:
1、建设工程概算:建设工程概算是建设工程编制的前提,是
按照工程设计、招标文件编制的概念,结合经验,对建设工程的总体费用进行估算,其中包括工程量清单的内容。

2、设计图纸:设计图纸是建设工程设计的基础,是工程量清
单编制的重要依据,图纸中包括了设计的各种要求及其所需要的材料及工程量。

3、技术规范:技术规范是建设工程设计、施工、审查、验收
的依据,也是工程量清单编制的依据,技术规范中包括了设计、施工的各种技术要求,以及所需要的材料及工程量。

4、施工组织设计:施工组织设计是施工过程中的重要依据,
也是工程量清单编制的依据,施工组织设计中包括了施工的各种要求及其所需要的材料及工程量。

5、工程经验:工程经验是工程量清单编制的重要依据,根据
工程经验可以更准确地编制工程量清单,从而准确估算建设工程的总体费用。

工程量清单及审核编制方案

工程量清单及审核编制方案

工程量清单及审核编制方案一、前言工程量清单是工程承包合同的核心文件之一,是对工程项目在设计深化阶段的定量分析,是工程造价的技术基础,是工程变更、结算、支付款项的依据。

因此,工程量清单的编制及审核工作显得非常重要。

为了确保工程量清单的准确性和合理性,本文制定了工程量清单及审核编制方案,旨在规范工程量清单编制及审核的流程和要求,提高工程量清单编制的质量,确保工程量清单的准确性和合理性。

二、工程量清单编制方案2.1 编制范围工程量清单的编制范围包括项目的各项工程量、种类、规格等内容,具体包括土石方工程、混凝土工程、钢筋工程、砌体工程、钢结构工程、建筑装饰工程、给水排水工程、暖通空调工程、电气工程等项目。

2.2 编制程序(1)确定工程量清单编制责任人员:项目负责人确定工程量清单编制责任人员,负责协调各相关部门的工作,并且保证工程量清单的准确性和完整性。

(2)收集资料:工程量清单编制责任人员根据项目设计文件和相关技术规范,收集所需的工程量数据和内容,包括工程量尺度、工程量计算公式、工程量单位等。

(3)编制工程量清单:根据项目设计文件和相关技术规范,工程量清单编制责任人员按照一定的流程和程序,对工程项目的各项工程量进行分类、统计和计算,形成最终的工程量清单文档。

(4)审核工程量清单:工程量清单编制责任人员将编制好的工程量清单提交给项目负责人和其他相关部门进行审核,确保工程量清单的准确性和合理性。

(5)修订工程量清单:根据审核结果,对工程量清单进行修订和完善,确保工程量清单的准确性和完整性。

2.3 编制标准(1)工程量清单编制应按照国家有关技术标准和规范进行,包括工程量清单编制规范、计价规范等。

(2)工程量清单的编制应符合国家相关法律法规和政策要求,保证工程量清单的合法性和合规性。

(3)工程量清单编制应注重规格统一、计量规范、单位标准等原则,确保工程量清单的准确性和统一性。

2.4 编制要求(1)工程量清单编制应实事求是,严格按照项目设计文件和相关技术规范进行,保证工程量的准确性和合理性。

建筑工程施工施工现场工程量清单编制

建筑工程施工施工现场工程量清单编制

建筑工程施工施工现场工程量清单编制一、前言在建筑工程施工过程中,施工现场工程量清单的编制是一项重要的工作。

它是对施工过程中需要进行的各项工程的数量、材料、设备等进行明确的记录和计算,为施工管理、材料采购、设备调配等提供指导和依据。

本文将介绍建筑工程施工现场工程量清单的编制过程,并提供一些实用的注意事项和技巧。

二、施工现场工程量清单的编制步骤1. 工程项目划分首先,根据建筑工程项目的不同部位和不同性质,将整个工程划分为若干个工程项目,例如地基处理、结构施工、装饰施工等。

每个工程项目应具有明确的范围和任务。

2. 清单编制针对每个工程项目,根据设计图纸、施工方案等资料,确定其中所含的各项工程内容,例如土方开挖、砌筑砖墙、涂料刷漆等。

并记录下每个工程内容的数量、规格、计量单位等信息。

3. 编写清单表格将每个工程项目的工程内容按照一定的格式和规范,编制成清单表格。

清单表格应包含工程项目名称、工程内容、数量、规格、计量单位等列项,并按照合理的顺序排列,便于阅读和查询。

4. 检查和核对编写完成清单表格后,应进行检查和核对工作,确保各项工程内容及其数量、规格等信息的准确性和完整性。

可以请专业人员进行复核,以提高清单的准确性和可靠性。

5. 调整和修订如果在检查和核对中发现了错误或遗漏,应及时进行调整和修订。

可以通过修改表格或增加补充说明的方式进行修正,确保清单的准确性和完整性。

6. 使用和管理编制完成的施工现场工程量清单应妥善保存,并在施工现场进行有效的使用和管理。

可以通过建立清单档案,定期更新和修订清单,确保清单的及时性和有效性。

三、注意事项和技巧1. 熟悉工程内容清单的编制需要对工程施工过程和相关技术要求有一定的了解和掌握。

因此,在编制前,需要熟悉工程内容,了解各项工程的特点和要求。

2. 标准化和规范化清单的编制应遵循相关的标准和规范,确保清单的统一性和规范性。

可以参考行业标准和规范,也可以结合施工项目的实际情况进行调整和补充。

工程量清单编制的依据和程序

工程量清单编制的依据和程序

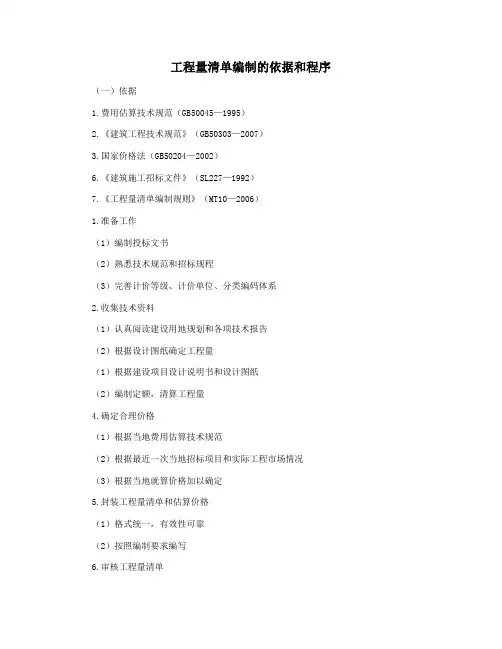

工程量清单编制的依据和程序(一)依据
1.费用估算技术规范(GB50045—1995)
2.《建筑工程技术规范》(GB50303—2007)
3.国家价格法(GB50204—2002)
6.《建筑施工招标文件》(SL227—1992)
7.《工程量清单编制规则》(MT10—2006)
1.准备工作
(1)编制投标文书
(2)熟悉技术规范和招标规程
(3)完善计价等级、计价单位、分类编码体系
2.收集技术资料
(1)认真阅读建设用地规划和各项技术报告
(2)根据设计图纸确定工程量
(1)根据建设项目设计说明书和设计图纸
(2)编制定额,清算工程量
4.确定合理价格
(1)根据当地费用估算技术规范
(2)根据最近一次当地招标项目和实际工程市场情况
(3)根据当地就算价格加以确定
5.封装工程量清单和估算价格
(1)格式统一,有效性可靠
(2)按照编制要求编写
6.审核工程量清单
(1)技术人员和计划经理审核工程量和注明标准
(2)审核审定项目经理
(1)根据审核意见修改工程量清单,确保工程量是准确和合理的。

工程量清单项目工程量计算依据

工程量清单项目工程量计算依据

工程量清单项目工程量计算依据工程量清单是指在项目建设过程中,根据项目实际情况编制的工程项目的数量清单。

工程量清单的编制是建筑工程合同计价的基础,也是工程施工及工程预算编制的依据。

工程量计算依据是指在工程量清单编制过程中所依据的标准和规范。

下面将从以下几个方面详细介绍工程量清单项目工程量计算依据的相关参考内容。

一、工程量计算依据的标准和规范1.《建筑工程量规范》:该规范是指导工程量编制和工程计价的重要标准,包括各种工程项目的计算方法、计算公式和计算规则。

2.《建筑装饰工程量计算规范》:该规范主要适用于建筑装饰工程,包括装修材料的计算、施工工序的计算等内容。

3.《建筑机电工程量计算规范》:该规范适用于建筑机电工程,包括电气工程、暖通工程和给排水工程等方面的工程量计算方法和规范。

4.《建筑市政工程量计算规范》:该规范适用于建筑市政工程,包括道路工程、桥梁工程、排水工程等方面的工程量计算规范。

5.国家相关法律法规和地方建设项目管理办法:根据不同的建设项目,参考国家相关法律法规和地方建设项目管理办法,如《工程建设项目计价暂行办法》、《招标投标法》等。

二、技术资料和设计文件1.施工图纸:根据施工图纸中的构造、尺寸、材料和工序等信息,计算相应的工程量。

2.设备清单:根据设备清单上的设备名称、规格、数量等信息,计算设备安装、调试等工程量。

3.材料清单:根据材料清单上的材料名称、规格、数量等信息,计算材料采购和使用的工程量。

三、工程验收标准和准则根据工程验收标准和准则,对工程项目进行验收,并根据验收结果计算相关工程量。

不同的工程项目有不同的验收标准和准则,如建筑工程需要符合《建筑工程质量验收标准》等。

四、项目管理要求和施工规范根据项目管理要求和施工规范,进行工程量计算。

项目管理要求和施工规范包括各项施工工艺和技术要求、工程安全要求等,应按照要求进行工程量计算。

综上所述,工程量清单项目工程量计算依据的相关参考内容主要包括工程量计算的标准和规范、技术资料和设计文件、工程验收标准和准则以及项目管理要求和施工规范等。

建筑工程量清单编制

建筑工程量清单编制

建筑工程量清单编制工程量清单是建筑工程中非常重要的一部分,它是对工程项目中各项工作量的详细计量和计价表达。

在建筑工程项目的前期规划阶段,编制工程量清单是必不可少的工作。

本文将从工程量清单的定义、编制的目的和步骤以及工程量清单编制的注意事项等方面进行论述。

一、工程量清单的定义与目的工程量清单是指将工程项目中各项工作内容进行分项、清晰地列示出来,并给予编码和计量单位,并按照一定的格式进行编制。

工程量清单的目的是为了对工作内容进行精确计量,便于施工单位进行工程造价的估算和控制。

二、工程量清单编制的步骤1. 收集工程资料:收集与工程项目相关的文件资料,包括设计图纸、技术规范、施工图纸等。

2. 划分工作内容:对工程项目进行细致的分析和划分,将各项工作内容分为不同的部分,如结构工程、装饰工程、电气工程等。

3. 编制清单项目:根据划分的工作内容,对每一项工作进行详细列示,并给予编码和计量单位。

例如,对结构工程中的钢筋工程,可以细分为钢筋绑扎、钢筋焊接等不同的页面。

4. 写入数量和单价:在每一项清单项目下,写入对应的数量和单价。

数量可以通过设计图纸进行计算,而单价则需要参考市场行情和历史数据。

5. 汇总计算:将各项清单项目的数量和单价进行汇总计算,得到各个部分的总工程量和总造价。

6. 审核和修正:工程量清单编制完成后,需要进行审核和修正,确保清单的准确无误。

三、工程量清单编制的注意事项1. 严格按照规范编制:在编制工程量清单时,必须严格按照国家规范和相关标准进行操作,确保编制结果的准确和可靠。

2. 注意单位的统一和换算:在编制过程中需要注意计量单位的统一,若不同材料的计量单位不同,要进行合理的换算。

3. 考虑工程的特殊要求:不同的工程项目可能有不同的特殊要求,如地质条件、地形变化等,编制工程量清单时要充分考虑这些因素。

4. 参考历史数据和市场行情:在写入单价时要参考历史数据和市场行情,确保单价的合理性和准确性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程量清单编制的依据和程序一、工程量清单的重要性工程量清单计价的关键在于准确编制工程量清单。

工程量清单是招标投标计价活动中,对招标编制出完整、严谨的工程量清单,将直接影响到招投标的质量,也是招投标成败的工程量清单内容即体现了招标人要求投标人完成的工程项目、工程内容及相应的工程数量;为今后工程实施计量、支付、结算提供重要依据工程量清单编制是否准确,其风险完全由业主承担,且清单内容完全构成合同内容,清单内容纠纷已经上升为经济合同纠纷。

因此,《计价规范》规定了工程量清单应由具有编制招标文件能力的业主或具有相应资质的中介机构进行编制。

“相应资质的中介机构”是具有工程造价咨询机构资质并按规定的业务范围承担工程造价咨询业务的中介机构。

二、工程量清单编制的依据招标文件规定的相关内容;设计文件(设计图纸、标准图集);施工现场的情况;陕西省建设工程《工程量清单计价规则》;(一)招标文件与工程量清单大1、招标文件的内容招标文件应当包括招标项目的技术要求和投标报价要求。

招标文件是招标人编制清单、投标人参与投标活动、进行投标报价的行动指南。

招标文件一般包括前附表、投标人须知、合同通用条款、合同专用条款、技术规范、图纸、评标和定标办法、工程量清单以及必要的附表,如各种担保或保函的格式等。

可归纳为两点:一是投标者为投标所需要了解并遵守的规定,二是投标者所需提供的文件。

2、工程量清单与招标文件的关系:工程量清单是招标文件的组成部分。

招标文件应当包括招标项目的技术要求和投标报价要求;工程量清单体现了招标人要求投标人完成的工程项目及相应工程数量,全面反映了投标报价要求,是投标人进行报价的依据,因此工程量清单是招标文件不可分割的一部分。

工程量清单与招标文件其它部分的关联:工程量清单与招标文件的各部分共为一体,在招标文件中与工程量清单关联最密切的有投标人须知中的发包范围、合同通用条款、专用条款等。

3、索赔与招标文件的关系:在工程建设的各个阶段,都有可能发生索赔,一般施工阶段索赔发生的最多。

然而索赔的种子不是在合同履行行中产生的,而是在招标中已经埋下,正是招标文件引发了索赔的开始。

在人员对索赔事件应有良好的预见性,尽量减少索赔的可能,重点在确定工程范围、工程量清单、计量说明中完善。

作为承包方必定会在投标报价时,仔细阅读招标文件,分析索赔的可能,从而确定报价策略,为索赔埋下伏笔因此,招标文件特别是清单的编制人员必须具有丰富的施工现场管理经验,同时又是高水平的造价人员,且对经济合同亦应有相当的了解。

(二)设计文件(施工图纸)施工图纸是工程师的语言,也是工程量清单编制最根本的依据。

特别是工程量清单编制中对项目特征和工程内容的描述以及工程量的计算都离不开施工图。

土建工程施工图一般分为建筑施工图和结构施工图,各专业图纸中又分为基本图和详图。

基本图表明全局性的内容,详图表明某些构件或某些局部详细尺寸和材料构成等。

建筑施工图(简称建施)主要表示建筑物的总体布局、外部造型、内部布置、细部构造、装修和施工要求等。

基本图包括总平面图、平、立、剖面图等,详图包括墙身、楼梯、门窗、卫生间、厨房、屋檐及各种装修、构造的详细做法等。

结构施工图(简称结施)主要表示承重结构的布置情况、构件类型及构造和做法等。

基本图包括基础、柱网、楼层、屋面等结构平面布置图。

详图包括柱、墙、楼板、楼梯、雨蓬等。

招标也是引起设计变更和清单调整的原因之一,因此在编制清单时一定要慎重。

三、工程量清单编制的程序熟悉图纸和招标文件了解施工现场的有关情况划分项目、确定分部分项清单项目名称、编码(主体项目)确定分部分项清单项目拟综合的工程内容计算分部分项清单主体项目工程量编制清单(分部分项工程量清单、措施项目清单、其它项目清单)复核、编写总说明装订(见标准格式四、工程量清单标准格式工程量清单应采用统一格式(正式文件)。

工程量清单格式包括以下内容:*封面*填表须知*总说明*分部分项工程量清单*措施项目清单*其它项目清单*零星工作项目表*主要材料、设备表(甲供材料、设备)如何编制工程量清单一、工程量清单的概念及组成所谓工程量清单是发包人将准备实施的全部工程项目和内容,依据统一的工程量计算规则,按照工程部位、性质,将实物工程量和技术措施以统一的计量单位列出的数量清单。

它是招标文件重要的组成部分。

工程量清单的组成:(1)工作内容总说明,包括工程量计算规则;(2)开办费部分;(3)工程量清单表;(4)不可预见费、指定金额和暂定金额;(5)汇总表;(6)日工价格。

二、使用工程量清单计价的意义工程量清单计价是国际上工程建设招投标活动的通行做法,它反映的是工程的个别成本,而不是按定额的社会平均成本计价。

工程量清单将实体消耗量费用和措施费分离,使施工企业在投标中技术水平的竞争能够分别表现出来,可以充分发挥施工企业自主定价的能力,从而改变现有定额中有关束缚企业自主报价的限制。

工程量清单计价本质上是单价合同的计价模式,首先,它反映“量价分离”的特点,在工程量没有很大变化的情况下,单位工程量的单价都不发生变化。

其次,有利于实现工程风险的合理分担,建设工程一艘都比较复杂,建设周期长,工程变更多,因而建设的风险比较大,采用工程量清单计价,投标人只对自己所报单价负责,而工程量变更的风险由业主承担,这种格局符合风险合理分担与责权利关系对等的一般原则。

第三,有利于标底的管理与控制,采用工程量清单招标,工程量是公开的,是招标文件的一部分,标底只起到控制中标价不能突破工程概算,而在评标过程中并不像现行的招投标那样重要,甚至有时不编制标底,这样从根本上消除了标底的准确性和标底泄漏所带来的负面影响。

三、如何编制工程量清单工程量清单的编制要依据招标文件的发包范围、所选用的合同条件、施工图设计文件和施工现场实际情况。

1、工作内容总说明工作内容总说明要明确拟建工程概况,工程招标范围。

工作内容总说明要明确质量、材料、施工顺序、施工方法的特殊要求,招标人自行采购材料、设备的名称、规格型号、数量。

工作内容总说明要明确采取统一的工程量计算规则、统一的计量单位。

工程量计算一般规则:(1)工程量计算规则问指对清单项目工程量的标准计算方法。

(2)程量计算的依据:招标文件、设计图纸。

技术规范、产品样本、合同条款、经审定的施工组织设计或技术措施方案、行业主管部门颁发的程量计算规则。

(3)计量单位采用下列基本单位:A.以重量计算的项目——吨或千克(t或kg);B.体积计算的项目——立方米(m3);C.面积计算的项R——平方米(m2);D.以长度计算的项目——米(m);E.设备安装的项目——台或套;F.以自然计量计算的项目——件(个、块、樘、组);G.没有具体数量的项目——项或宗;H.专业特殊计量单位,按行业部门规定使用。

工程量计算,一般按设计图纸以工程实体的净值考虑,不包括在施工中必须增加的工作量和各种损耗。

工作内容总说明中要明确单价的组成。

一般清单依据单价所含益的范围不同,大致可分为以下三种形式:完全费用单价法;综合单价法;工料单价法。

清单中大都采用完全单价形式。

完全单价也称是全费用单价,一般由以下内容组成:A.人工及一切有关费用;B.材料、货物及一切有关费用(如运输、交付、卸货、贮存、退还包装材料、管理、升降等);C.材料及货物的装配就位;D.设备及工具的使用;E.机械使用费;F.所有削切及耗损;G.筹办免经营费及利润、工程保险费、风险金、税金,包括进口关税;H.工料机涨价预备费;I.征收费及一切政府部门规定的有关费用。

2、开办费项目开办费项目(也称措施项目)目的是为了让投标人对拟建工程的实物工程量以外项目有一个大致了解。

招标人应在招标文件内提供开办费的组成因素,并对各项因素所含盖内容加以阐述,避免日后引起索赔事件。

如工料价格之浮动、分包商使用总承包商的脚手架、提供包工程的用水、用电及临时厕所等。

投标人对这些因素应尽可能要考虑周全,报价金额应把影响因素、杂项开支、监督、风险及其他费用的计算在内,避免投标失误。

另外,合同总价内的开办项目费用和施工措施费为包干使用,不会因工程修改做出调整,投标人对招标人所列开办费项目可以选择报价,对于不足部分可以补充。

3、分部分项工程量清单表(1)项目编码规则国际通用土木建筑工程项目编码按二级用五位阿拉伯数字表示,第一、二位表示第一级分部工程编码,第三、四、五位表示第二级清单项目顺序编码。

项目名称原则上以形成工程实体而今名。

(2)项目划分按部位、功能、材料、工艺系统等因素划分。

(3)项目以主要项目带次要项目,以大项目带小项目组合取定。

(4)项目特征应予以详细描述,并列出子项目。

工程量清单中的数量是按设计图纸所示尺寸,按净尺寸计算,不包括任何工程量和材料的损耗。

任何有关材料(包括编配件)的损耗之费用,投标单位须在编报单价中统一考虑。

工程量清单中的项目特征说明是工程量清单的核心内容,招标人及投标人都应该予以重视。

招标人在编制清单时,应明确对清单项目的质量、材料、施工顺序、施工方法的特殊要求,招标人自行采购材料、设备的名称、规格型号、数量等项目特征,投标人在报价时,对以上信息要做到充份理解,作为一个有经验的承包商应当充分考虑清单项目包括的单价范围,防止报价失误。

项目特征的明确同样有利于工程结算,避免结算时对项目划分的争议。

分部分项工程费采用综合单价计算。

综合单价是指完成清单项目中的工程内容所发生的一切费用。

综合单价包括人工免材料免机械使用免管理费。

税金、利润,还应考虑以下因素如保险、风险预测、各类损耗、附加项目、工程净值以外按施工规范和施工组织设计规定必须增加的工程量,符合国家规定的各种收费等。

4、不可预见费、暂定金额和指定金额当“不可预见费”、“暂定金额”和“指定金额”出现在工程项目清单时,该等项目的报价金额将全部从承包金额中扣除。

根据该等项目进行的全部工程将按照下列的条款执行,并将加进承包金额内。

(l)业主代表应对已在设计要求或合同总价内包括的指定金额和暂定金额的有关使用发出指示。

(2)由业主代表要求,或继后以书面批准的一切变更及总承包商为设计要求或合同总价已包括暂定金额所完成的一切工作应由工料测量师计量和估价。

当进行该计量工作时,工料测量师应给予总承包商在场及作可能所需笔记和计量工作的机会。

除另有协议外,对变更指示及工程量清单已包括暂定金额所完成工作的估价应符合下列规定:A.施工条件及性质与工程项目清单中的工作项目类似的工作应以工程项目清单内的价格为准;B.当工作不属前述的类似性质或在类似条件施工时,则上述价格应尽可能在合理范围内成为该项工作的价格基础,如不适用则应另作公平的估价;C.当工作不能正确地计量和估价时,总承包商应被允许采用计日工单价,单价应用顺序如下:a、以总承包商在工程量清单内填写的单价计算;b、当没有填写该单价时,则以合同中日工价格中的工人薪金和机械租用价格,并加百分之十五(15%)作为一般管理费用和利润及税金而估价;c、当根据本条第(2)款估价的工作有特制材料时,该材料须按成本加包装、运输、交付的费用,并加百分之十五(15%)作为一般管理费用和利润及税金而估价;d、业主代表发出指示有关工程之成本价为分包商或供货第五章工程量清单计价法确定工程造价§5-1 工程量清单计价的概述一、工程量清单及工程量清单计价1、工程量清单表现拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单,是按照招标要求和施工设计图纸要求规定将拟建招标工程的全部项目和内容,依据统一的工程量计算规则、统一的工程量清单项目编制规则要求,计算拟建招标工程的分部分项工程数量的表格。

相关文档
最新文档
