站台墙施工方法及工艺流程
站台墙施工方案终板

站台墙施工方案终板一、综述站台墙作为高铁站台的重要组成部分,用于围合站台、确保站台的安全。
站台墙的施工方案决定了施工的效率、质量和安全,因此十分重要。
本文将结合实际情况,提出一种站台墙施工方案终板。
二、施工方案终板概述本文提出的站台墙施工方案终板主要包括以下内容:1.施工前的准备工作2.施工材料的选择3.施工工艺步骤4.安全措施5.质量控制三、施工前的准备工作1.熟悉施工现场情况,包括场地平整度、土质情况等。
2.充分了解设计图纸和规范要求,确保施工符合要求。
3.准备施工所需的设备、人员和材料。
4.搭建施工脚手架和安全防护设施。
四、施工材料的选择1.砖石:选择质量好、强度高的砖石材料,确保墙体的稳定性和安全性。
2.砂浆:选择适用于砖石施工的砂浆材料,保证固结性和粘结力。
3.钢筋:根据设计要求选择适当规格和数量的钢筋。
确保墙体的强度和稳定性。
4.防水材料:根据需要选择适合的防水材料,保证站台墙的防水性能。
五、施工工艺步骤1.砖石摆放:根据设计图纸要求,按照一定的规则和方法将砖石摆放在站台墙的位置。
2.砂浆搅拌:将所需的砂浆材料按照指定的配比进行搅拌,确保质量稳定。
3.砖石砌筑:将搅拌好的砂浆均匀地涂抹于砖石上,按照设计要求将砖石一块一块地砌筑成墙体。
4.钢筋加固:根据设计要求,在适当的位置埋置钢筋,并与墙体砖石进行固定。
5.防水处理:在墙体砌筑完成后,根据需要进行防水处理,确保站台墙的防水性能。
6.后续工序:根据设计要求,进行墙体的后续处理,如粉刷、装饰等。
六、安全措施1.施工现场应设置明显的警示标志,防止他人误入施工区域。
2.在施工脚手架搭建时,应按照规范进行固定,确保脚手架的稳定性。
3.施工人员应佩戴安全帽、安全鞋等防护装备,避免发生意外伤害。
4.施工过程中,对砖石、砂浆等材料要进行检查,确保质量合格。
5.钢筋加固时,应遵循操作规范,确保固定牢靠。
七、质量控制1.施工过程中,应进行严格的质量监控,对施工现场进行巡视和检查。
xx火车站旅客站台墙工程施工方案

xxx站旅客站台墙专项施工方案一、工程概况xxx站站台墙总长1650m,站台面较股道顶面高轨顶分别为30mm、500mm、1250mm,纵向坡道随线路坡道。
墙身采用浆砌毛石,50号混合砂浆、30号毛石,墙的外侧基础以上外露部分用1:3水泥砂浆勾缝。
为使站台墙墙后积水易于排出,站台面较股道顶面高轨顶1250mm的站台墙每隔3000mm设置一道100mm×100mm或φ50~100mm 的圆孔。
站台墙背后150mm~200mm宽度范围内回填非冻胀性的中砂或粗砂等。
二、施工准备1、熟悉施工图纸和设计选用图集《旅客站台墙》专房4045。
2、站台墙基础开挖,将基底清理干净并夯实后必须由现场监理报验通过后才能施工。
3、将原材料进行送检和报验,不合格的材料不得使用。
4、石砌体所用的石料应质地坚硬,无风化剥落和裂纹。
石料表面的泥垢、水锈等杂质,砌筑前应清除干净。
毛石砌体所用的毛石应呈块状,其中部厚度不宜小于15cm,毛石强度等级为:Mu30。
用于基础砌筑的毛石块体大小一般以宽和高为20~30,长为30~40较为合适,块体太大操作不便;块体太小,费工费料。
5、根据本工程的特点及旅客站台墙专项施工方案要求向操作工人进行书面技术交底。
三、施工工艺㈠施工工艺流程图 洒水养护站台墙帽安装检验批验收砂浆试块试验砂浆石块制作砂浆试块养护原材料送检配合比设计砂浆拌合测量放线基础开挖基底处理墙体砌筑基础开挖表面勾缝㈡ 施工操作要点1、根据设计施工图和导线控制点用全站仪放出站台墙的中心线、边线并对高程进行复核。
2、砌筑砂浆的品种和强度等级均应符合设计要求, 砂浆应有良好的和易性,保证砌体灰缝充分填满和压实,砂浆稠度可用直观法来判断,即用手捏成小团后不漏浆,松手后不松散为度。
应采用过磅的方法进行,砂浆应拌合均匀,采用三干三湿法拌和,即干拌三遍,湿拌三遍。
当天拌合的砂浆当天用完,拌合砂浆应在灰盘上或砌筑的平台上进行,严禁就地拌合,凝固后的砂浆严禁使用。
长临河车站站台墙工程施工方案

长临河车站站台墙工程施工方案一、前言长临河车站是位于山区的一个重要交通枢纽,为提升车站设施,决定进行站台墙工程施工。
本文将详细介绍长临河车站站台墙工程的施工方案。
二、工程概况长临河车站站台墙工程包括墙体砌筑、防水处理和装饰等内容,总长约200米,高度3米。
工程区域地处山脚,土质为黏土砂土,需考虑地质条件。
三、施工步骤1. 站台墙基础处理•清理现场,测量基础位置。
•进行基础挖掘,基础深度为1米。
•搅拌混凝土,浇筑基础。
### 2. 墙体砌筑•根据设计要求,确定墙体结构。
•准备砖石、水泥等材料。
•施工人员按照设计要求进行砌筑,保证墙体垂直度和水平度。
3. 防水处理•墙体砌筑完成后,进行防水处理。
•使用防水涂料或防水卷材,确保墙体防水性能。
4. 装饰•选择合适的装饰材料,如瓷砖、涂料等。
•进行墙面装饰,使其美观大方。
5. 收尾工作•清理施工现场,检查墙体质量。
•验收并交付使用。
四、安全措施1.确保施工人员佩戴安全帽、安全靴等个人防护装备。
2.进行施工前的安全培训,提高工人安全意识。
3.遵守现场规章制度,严禁吸烟、随意乱丢废弃物品。
五、施工设备及材料•砖石、水泥、混凝土等施工材料。
•挖掘机、搅拌机等施工设备。
六、经费预算长临河车站站台墙工程总预算为50万元,包括材料、人工和设备费用。
七、施工周期长临河车站站台墙工程预计施工周期为3个月,包括施工准备、基础处理、墙体砌筑、防水处理、装饰和收尾工作。
以上为长临河车站站台墙工程施工方案的详细介绍,希望通过精心的施工实施,为车站的整体形象提升和乘客的出行体验提供保障。
站台墙施工方案施工方案

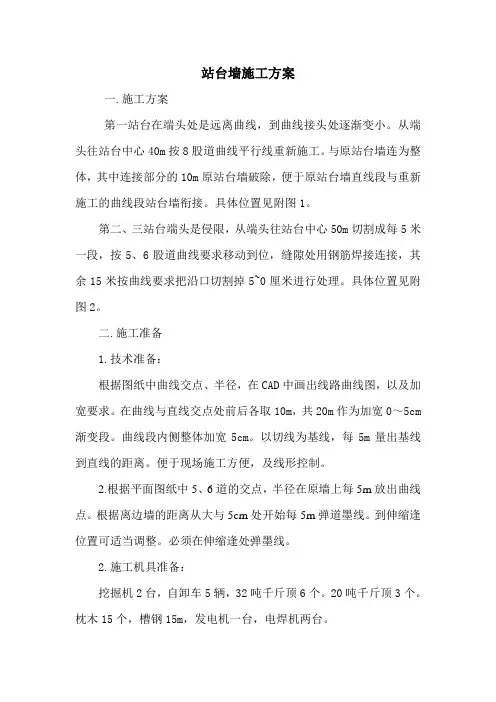

站台墙施工方案一.施工方案第一站台在端头处是远离曲线,到曲线接头处逐渐变小。
从端头往站台中心40m按8股道曲线平行线重新施工。
与原站台墙连为整体,其中连接部分的10m原站台墙破除,便于原站台墙直线段与重新施工的曲线段站台墙衔接。
具体位置见附图1。
第二、三站台端头是侵限,从端头往站台中心50m切割成每5米一段,按5、6股道曲线要求移动到位,缝隙处用钢筋焊接连接,其余15米按曲线要求把沿口切割掉5~0厘米进行处理。
具体位置见附图2。
二.施工准备1.技术准备:根据图纸中曲线交点、半径,在CAD中画出线路曲线图,以及加宽要求。
在曲线与直线交点处前后各取10m,共20m作为加宽0~5cm 渐变段。
曲线段内侧整体加宽5cm。
以切线为基线,每5m量出基线到直线的距离。
便于现场施工方便,及线形控制。
2.根据平面图纸中5、6道的交点,半径在原墙上每5m放出曲线点。
根据离边墙的距离从大与5cm处开始每5m弹道墨线。
到伸缩逢位置可适当调整。
必须在伸缩逢处弹墨线。
2.施工机具准备:挖掘机2台,自卸车5辆,32吨千斤顶6个。
20吨千斤顶3个。
枕木15个,槽钢15m,发电机一台,电焊机两台。
3.主要劳动力组织安排站台墙施工管理,设四个作业班:钻孔作业班20人,移动作业班25人。
钢筋班组15人,模板班组20人。
三.施工工艺1.一站台测量放线———开挖基础———垫层混凝土———绑扎钢筋———支设模板———浇筑混凝土———养护1.1根据施工图,放出实地位置1.2人工开挖至设计标高,人工清理基础,找平。
1.3找平后浇筑垫层混凝土,严格控制标高。
1.4在垫层上精确定位,按图纸要求绑扎钢筋。
摆放好钢筋位置。
1.5支设模板,检查模板平面位置,标高,垂直度。
1.6浇筑混凝土时,用震动棒捣固密实。
2.二、三站台测量放线———开挖墙背土———人工清基———钻孔切缝———移动———调平———灌注砂浆———墙缝连接3.1按移动距离和开挖宽度及放坡度。
站台墙施工工艺及方法

站台墙施工工艺及方法1、工艺流程站台墙施工工艺流程为:基坑开挖及排水→浇注基础垫层→绑扎站台墙基础钢筋→支立基础模板→浇筑基础混凝土→绑扎墙身及站台帽钢筋→支立模板→浇注站台墙、站台帽混凝土→混凝土养护→拆模→基坑回填。
2、施工工艺及方法1)测量放样:首先由技术人员进行测量放线,确定站台墙位置,打木桩并洒白灰线,准备开挖站台墙基坑。
2)基坑开挖:基坑采用挖掘机扩大开挖,人工配合清底。
在基坑开挖中,严禁超挖、欠挖,并在站台墙基础内侧设置排水沟和集水坑,水泵抽水排出基坑外。
若基底下的土层地基承载力特征值fd≤120KPa时,加设砂夹碎石垫层500mm厚(砂:碎石=3:7),压实系数≥0.97,宽度为基底宽度+600mm(两侧各加300mm)。
3)垫层施工:站台墙基坑开挖完成后清除基底表面杂物及积水,支立侧模浇筑10cm厚C10素混凝土垫层。
浇筑前沿垫层模板顶部四角设标高控制点并设拉线,浇筑时用以控制混凝土表面标高。
浇筑时人工使用小型机具摊铺混凝土,平板振捣器振捣密实。
混凝土垫层浇筑完成后及时覆盖洒水养护。
4)站台墙基础钢筋:站台墙垫层浇筑、养护完成后,对垫层顶面标高复核无误后,绑扎基础钢筋。
钢筋在钢筋加工场地集中下料、制作,装载机运至现场,人工现场绑扎。
应在钢筋与模板间设置与保护层同厚度与站台墙同标号细石混凝土垫块,垫块应与钢筋扎紧,并互相错开。
钢筋加工并符合下列规定:钢筋表面的油漆、水泥浆和有锤敲击能剥落的浮皮、铁锈等均应清除干净。
钢筋应平直,无局部折曲,成盘的钢筋和弯曲的钢筋均应调直。
5)基础模板支立:站台墙基础模板采用木模板组拼而成,模板四周采用120×120mm方木及钢管支撑,人工拼装。
模板拼装时在接缝处加设密封条,避免在混凝土浇注时出现漏浆形成砂线影响外观质量。
模板拼装完成后模板内清洁无杂物,内模应平顺、无错台,模板表面刷涂隔离剂,模板四周支撑稳固。
6)基础混凝土浇筑:站台墙基础混凝土采用外购合格的C25商品混凝土。
站台墙、站台面施工方案

站台墙、站台面施工方案
第一部分:站台墙施工方案
站台墙是站台的重要构成部分,其施工质量直接关系到站台的安全和美观。
以
下是站台墙施工方案的具体步骤:
1.施工准备阶段
–订购所需材料,包括砖块、水泥、砂浆等。
–确定施工图纸,测量站台墙的尺寸。
2.基础处理
–在站台墙的施工位置进行基础处理,确保基础坚固平整。
3.砌筑墙体
–将砖块按照施工图纸的要求进行砌筑,注意砌筑过程中的水平和垂直度。
4.加固处理
–在砌筑完毕后,对站台墙进行加固处理,确保其结构牢固可靠。
5.后续工序
–涂刷防水涂料,增加站台墙的防水性能。
–进行粉刷工作,提升站台墙的美观度。
第二部分:站台面施工方案
站台面是站台的活动区域,其施工质量关系到乘客的舒适和安全。
以下是站台
面施工方案的具体步骤:
1.施工准备阶段
–订购所需材料,包括水泥、砂浆、方砖等。
–确定施工图纸,测量站台面的尺寸。
2.基础处理
–在站台面的施工位置进行基础处理,确保基础平整耐磨。
3.铺设站台面
–进行水泥砂浆的铺设,确保站台面的平整度和耐久性。
4.美化处理
–在站台面施工完毕后,可根据需求进行美化处理,如铺设花砖、喷涂涂料等。
5.养护工作
–完成站台面施工后,需要进行养护工作,确保站台面的质量和使用寿命。
通过以上施工方案的执行,可以确保站台墙、站台面的施工质量和安全性,提高站台的整体品质和乘客的满意度。
站台墙施工方案

站台墙施工方案1. 引言本文档将介绍站台墙的施工方案。
站台墙是铁路交通领域中十分重要的建筑构件之一,用于保护乘客和工作人员的安全。
合理的施工方案能够确保站台墙的稳固性和安全性。
2. 施工前准备工作在进行站台墙的施工之前,需要进行一系列的准备工作,确保施工顺利进行。
这些准备工作包括:•获取相关施工图纸和设计方案•调查站台地面及周围环境情况•确定施工所需材料和工具•制定施工计划3. 材料和工具准备根据设计方案,确定站台墙施工所需的材料和工具。
常用的材料包括:•钢筋:用于增强站台墙的承载能力•混凝土:用于浇筑站台墙•砖块:用于站台墙的外观装饰•水泥和砂浆:用于砌筑砖墙常用的工具包括:•手工工具:如锤子、刀具、扳手等•电动工具:如电钻、电锯等•预制模板:用于浇筑混凝土墙体确保材料和工具的供应充足,并进行必要的检查和维护工作。
4. 施工步骤站台墙的施工可以分为以下步骤:第一步:准备工作•清理施工区域,确保没有杂物和障碍物•根据设计方案和测量结果,在站台边缘和站台地面上标定墙体位置第二步:施工基础•按照设计方案的要求,进行基础的挖掘和处理工作•清理基础坑底并进行适当的填土和夯实工作•铺设基础网格,并确保其平整和稳固第三步:钢筋加固•根据设计方案,在基础上设置钢筋骨架•按照设计图纸和要求进行钢筋的绑扎和连接•根据设计方案,安装预制模板•确保模板的水平和垂直度第五步:混凝土浇筑•准备混凝土,确保配比准确•将混凝土从混凝土搅拌站或搅拌车运输到施工现场•借助泵车或人工方式,将混凝土均匀地浇入模板中•使用振动棒排除气泡和确保混凝土的密实性第六步:墙面处理•等混凝土逐渐硬化,拆除模板•使用工具修整墙体表面,确保墙面平整和光滑•根据设计要求和方案,进行砖墙的砌筑和处理工作•使用水泥和砂浆固定砖块,并确保砖墙的垂直和水平度第八步:清理和完工•清理施工现场,确保没有杂物和危险物•进行站台墙的最后检查和测试•编制施工记录和验收报告5. 安全注意事项站台墙施工过程中,应严格遵守相关的安全规定和操作规程。
铁路站台铺贴技术方案及做法

反面教材伸 缩缝设置不
规范
(一)站台
3.曲线段。站台面两端为弧形时,应在保证帽石、安 全线、盲道宽度的基础上, 对中铺设块材,曲线段要 圆顺,不是折线 不应出现小于1/2站台铺面标准石材 的小块石材;消防栓暗埋;站台端头设保洁用水。 作用:避免曲线段出现折线、不美观。
4. 站台端部。站台端部的不锈钢栏杆距站台面边缘大 于700mm,挂"禁止通行”标志及上下台阶增加铺面;站 台不锈钢栏杆应结合路基情况60m断开,上下都断开包 括反坎。 作用:避免端部栏杆侵限。
(二)做法
柱脚:雨棚柱角增设100mm高不锈钢踢脚。注意踢脚与雨棚结构进行可靠连接。参考下图。
2 站台曲线段铺贴交底
(一)依据
1、《铁路技术管理规定》 2、站场专册施工图及文件
(二)要求
曲线段。站台面两端为弧形时,应在保证帽石、安 全线、盲道宽度的基础上, 对中铺设块材,曲线段 要圆顺,不是折线 不应出现小于1/2站台铺面标准 石材的小块石材;曲线段站台面应采用扇形分格形 式铺贴,通过调整砖缝宽度。达到边缘不出现错台。 作用:避免曲线段出现折线、不美观。
(二)做法
站台挡墙挑檐:站台挡墙挑檐侧面不抹灰、涂灰色漆;站台面 帽石下设钢筋混凝土冲劲带,
帽石边缘保持不变,与站场图站台边缘对其,站台挡墙边缘后退30mm,站台挡墙其余部分不变
。
作用:冲劲带解决站台帽石与站台挡墙之间过大缝隙,不去抹灰避免时间一长,抹灰层脱落、
难看,详见下图右。
反面 教材
反面 教材
(三)施工要点
根据站场施工文件中关于站台曲线加 宽及降低的说明如右图。根据设计文 件及站场蓝图中,提取铺装区域的曲 线要素,包括直圆点、曲线半径、相 应坐标、曲线长度,在 CAD 中模拟实 际铺装位置图,寻找最佳放线控制点, 同时在软件与现场进行预排版,精确 量取石材间隙,以便铺装过程中控制 线型。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
站台墙施工方法及工艺流程
1.站台墙的施工工艺流程为:站台墙砌筑→回填土方→碾压、打夯→帽石预制安装→站台面施工。
2.主要施工方法
站台墙采用毛石砌筑,为抵挡回填土时的侧压力,砌筑时,按照设计要求内部做好斜放脚。
毛石基础砌筑时采用挤浆法施工,杜绝通缝和瞎缝。
毛石基础砌筑完成以后,站台内回填原土。
回填土时分层压实,每层回填厚度不大于25cm。
回填土时按照设计与规范的要求碾压、打夯,并试验合格后继续进行施工。
回填土高度达到设计要求以后,重新测设其平整度和标高,为防止当地天气对回填土质量的影响,尽快安装帽石施工站台面,帽石提前预制。
